南方电网市场〔2019〕1号附件210kV及以下业扩受电工程典型设计技术导则及图集(2018版)修编说明市场营销部(农电管理部)二○一八年十二月修编概述:•以《南方电网公司10kV及以下业扩受电工程典型设计(2014版)》的《技术导则》和《图集》为蓝本进行修编。
•通过收集、分析和研究《典设》应用中的意见和建议,遵循国家、行业相关标准并按照经济、安全、和提高效率等原则进行修编。
•修编主要内容:新增了充电桩、发电车快速接入装置、断路器自动化成套设备、纵旋式开关设备等新型电气设施,并新增了多电源一点接地的低压系统、电缆阻燃等级、封闭式母线、剩余电流保护装置、电涌保护器、配电站层高的设置要求、继电保护数据表格等的使用原则和应用要求等内容,同时修编了负荷密度表、公用配电站容量配置等内容,删除了涉及光伏的部分内容。
•《图集》的图纸图号统一由原CSG-10YK-**-**修改为CSG-2018-10YK-**-**,修编说明中没有描述的图纸均指其与对应原图图名一致,该图纸内容没有修改。
一、《技术导则》修编内容1 前言及范围增加了技术导则的前言。
2 规范性引用文件(1)电监安全[2008]43 号《关于加强重要电力客户供电电源及自备应急电源配置监督管理的意见》规范更新为《GB/Z 29328重要电力用户供电电源及自备应急电源配置技术规范》(2)《GB 50045 高层民用建筑设计防火规范》更新为《GB 50016建筑设计防火规范》(3)《GB 50053 10kV及以下变电所设计规范》更新为《GB 5005320kV及以下变电所设计规范》(4)将《中国南方电网公司10kV 和35kV 配网标准设计(V1.0版)》更新为《中国南方电网公司标准设计和典型造价V2.1》(5)增加引用以下相关规范或文件:GB/T 12326 《电能质量电压波动和闪变》GB/T 15543《电能质量三相电压不平衡》DL∕T 5725 《35kV及以下电力用户变电所建设规范》DL/T621 《交流电气装置的接地》DL/T5044 《电力工程直流系统设计技术规定》GB/T50063 《电力装置电测量仪表装置设计规范》GB/T 50064 《交流电气装置的过电压保护和绝缘配合设计规范》GB/T 36040 《居民住宅小区电力配置规范》Q/CSG 1203004.3 《南方电网公司20KV及以下电网装备技术导则》Q/CSG 1207001 《中国南方电网有限责任公司配电网安健环设施标准》《南方电网公司电能计量装置典型设计》3术语和定义(1)按最新南网要求,更新了的南方电网供电区域划分标准(3.5供电区分类)(2)根据GB50016-2014的最新民用建筑的分类描述,修改了高层建筑的定义。
地面改造工程施工方案范本一、前言地面改造工程是城市建设的重要组成部分。
随着城市化进程的加速推进,各种地面改造工程日益增多,对于城市的改善与提升起着至关重要的作用。
地面改造工程施工方案是指对于地面改造工程项目进行实施的计划和步骤。
本文将对地面改造工程施工方案进行详细的介绍和分析,以期为实际工程提供一定的指导和依据。
二、项目概况地面改造工程项目位于城市中心区域,总占地面积约10000平方米,建筑面积约7000平方米。
本项目的主要施工内容包括:道路修复、停车场改造、人行道建设、草坪铺设、景观绿化等。
项目施工周期为90天,总投资预算为1000万元。
本项目的主要建设单位为XX建设集团有限公司,设计单位为XX设计院。
三、施工方案1. 施工前准备在开始地面改造工程施工前,需要进行详细的前期准备工作。
首先,要对地面改造工程项目进行全面的规划和设计。
根据项目的实际情况,制定施工方案和施工计划。
其次,要对项目的施工现场进行详细的勘察和踏勘,了解实际地形和地貌情况,为施工提供准确的数据支持。
然后,要对项目的现场环境进行全面的评估和分析,确定施工过程中可能遇到的各种问题和障碍,为施工提供充分的准备。
2. 施工过程地面改造工程的施工过程包括多个方面,如道路修复、停车场改造、人行道建设、草坪铺设等。
在施工过程中,要严格按照施工计划进行组织和安排,确保施工进度和质量。
同时,要加强施工现场管理,合理调配施工人员和设备,保障施工安全和环保。
此外,在施工过程中要严格按照相关法规和标准进行操作,确保施工过程合法合规。
3. 施工技术地面改造工程的施工技术是保障施工质量的重要保障。
在施工过程中,要使用先进的施工技术和设备,保证施工质量和效率。
例如,在道路修复工程中,可以采用高压水切割技术进行路面修复,在停车场改造工程中,可以采用激光平整仪进行停车位标线的准确绘制。
同时,要加强施工技术培训,提高施工人员的技术水平,确保施工过程中各项技术标准的达标。

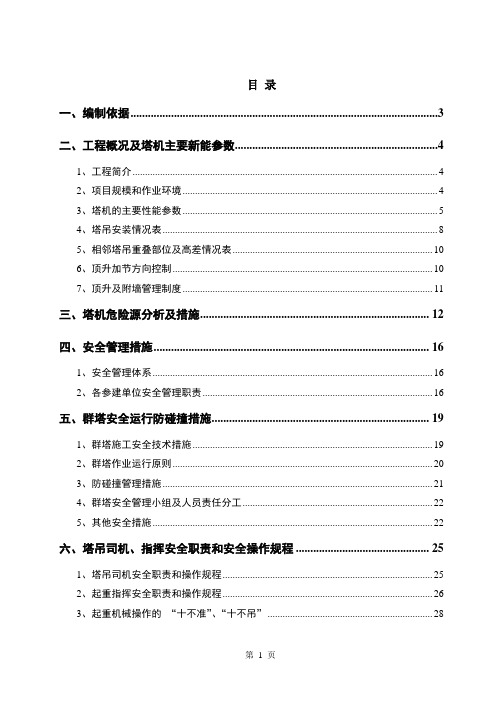

目录一、编制依据 (3)二、工程概况及塔机主要新能参数 (4)1、工程简介 (4)2、项目规模和作业环境 (4)3、塔机的主要性能参数 (5)4、塔吊安装情况表 (8)5、相邻塔吊重叠部位及高差情况表 (10)6、顶升加节方向控制 (10)7、顶升及附墙管理制度 (11)三、塔机危险源分析及措施 (12)四、安全管理措施 (16)1、安全管理体系 (16)2、各参建单位安全管理职责 (16)五、群塔安全运行防碰撞措施 (19)1、群塔施工安全技术措施 (19)2、群塔作业运行原则 (20)3、防碰撞管理措施 (21)4、群塔安全管理小组及人员责任分工 (22)5、其他安全措施 (22)六、塔吊司机、指挥安全职责和安全操作规程 (25)1、塔吊司机安全职责和操作规程 (25)2、起重指挥安全职责和操作规程 (26)3、起重机械操作的“十不准”、“十不吊” (28)七、季节性施工安全保证措施 (30)1、季节性施工安全措施 (30)2、施工过程中的监测监控措施 (30)八、群塔作业应急救援预案 (31)1、应急预案工作流程图 (31)2、应急机构与职责 (31)3、应急资源 (34)4、应急救援程序 (34)5、应急响应 (38)6、应急演练 (40)7、预案管理与评审改进 (40)九、多塔塔吊附着高差图 (41)十、多塔作业平面布置图 (46)十一、施工进度计划图 (48)一、编制依据二、工程概况及塔机主要新能参数1、工程简介工程名称:(123456789)工程工程建设单位:(123456789)房地产开发有限公司设计单位:(123456789)工程技术有限公司监理单位:(123456789)监理有限责任公司总包单位:(123456789)建筑工程有限责任公司安装单位:(123456789)设备有限公司2、项目规模和作业环境(1)、项目规模:本项目规划净用地面积51625平方米,总建筑面积为177688平方米,地上部分由1栋商业、4栋34层住宅,8栋多层住宅及开闭所、公变等组成。
可编辑修改精选全文完整版设计说明第一章总体规划设计一、项目概述本案位于遵义市银河北路东南侧,风景如画的桃溪河畔,拟建场地呈东北高,西南低的滨水缓坡场地,是中心城区罕有的,自然环境和交通条件优越的居住地。
总规划建设用地面积为59405.7平方米,总建筑面积为366788平方米。
其中,住宅建筑面积为160263平方米,商业建筑面积为17479平方米,高星级酒店建筑面积为76172平方米,写字楼建筑面积为22999平方米,幼儿园建筑面积2239平方米,架空层建筑面积为1985平方米,地下室建筑面积为82249平方米.二、设计依据1、《民用建筑设计通则》GB 50352-20052、《城市居住区规划设计规范》GB50180-933、《公共建筑节能设计标准》GB50189-20054、《住宅设计规范》(2003年版) GB50096—19995、《城市道路和建筑无障碍设计规范》JGJ50-20016、《高层民用建筑设计防火规范》GB50045-957、《汽车库建筑设计规范》JGJ100-988、《汽车库、修车库、停车场设计防火规范》GB50067-99、《遵义市城乡规划管理技术规定》(遵义市人民政府令第49号) 10、业主提供的用地范围电子图以及其它相关资料三、建筑规划思想和结构1、建筑规划设计思想注重与周边环境的融合,创造都市山水典雅风格,着重表达组团内部的居住质量均好性,以形成和谐安逸的生活空间。
借助地形与水景的穿插,低建筑密度,高绿地率以及高星级酒店等公共服务设施的配套,创造出一个山水园林都市生态居住区。
2、建筑规划结构建筑规划结构为“一轴一带两组团”。
以连接城市道路与桃溪河滨水绿带的开敞步行道为景观轴,景观轴两侧布置两个住宅组团,垂直河道布置十五层住宅,西北侧布置高层住宅和高层酒店建筑,住宅与滨水绿带自然景色的完美结合,使居住环境质量均好性达到最佳,由河岸而上建筑由低至高布置,天际线高低错落,创造出与自然环境融合的山水园林城市建筑景观。

脱硫防腐施工方案一、编写说明此次防腐作业范围为吸收塔内部及烟道地坑。
主要采用乙烯酯树脂玻璃鳞片及FRP工艺施工。
二、编制依据2.1 HG/T2640-94 《玻璃鳞片衬里施工技术条件》2.2 GB8923-98 《涂装前钢材表面锈蚀等级和除锈等级》2.3 GB50212-2002 《建筑防腐蚀工程施工及验收规范》2.4 GB50205-2001 《钢结构工程施工质量验收规范》2.5 GB/T3854 《纤维增强塑料巴氏硬度试验方法》2.6 HG223-91《工业设备、管道防腐工程施工及验收规范》2.7 GB/T13288-91《涂装前钢材表面粗糙度等级的评定》(比较样块法)2.8 DIN 28051德国标准对金属构件的结构造型的要求2.9 DIN 28053德国标准《金属构件有机涂层和衬里对金属基体的要求》2.10 GB18241.4烟气脱硫衬里2.11 防腐施工技术规范a. 干膜测厚(ISO 2808)b. 钢体表面处理(ISO 8503-1)三、工程概况本工程为5×260t/h锅炉烟气脱硫工程主要工程量包括:吸收塔本体内部玻璃鳞片防腐,以及部分出口烟道、地坑防腐,为此,特编制防腐施工方案。
四、施工单位工器具准备4.1 主要机具要求配置五、设计要求342、本方案选用内衬材料为HD901(中温型)、HD907(高温型)HD6101(耐磨型)系列。
3、HDEXJ-9901乙烯基酯玻璃鳞片漆(环氧型)与金属面基体和后道鳞片胶泥层之间起着双向过渡粘结作用,提供优异的层间附着。
4、HD901(中温型)具有优异的防腐性能抗渗透性能,对含有腐蚀性的污水、强性酸、强性碱、盐等具有优异的耐腐蚀性。
5、HD907(高温型)具有耐化学性、耐溶剂性、耐热性、抗渗透性优良、耐高温、耐腐蚀性好,基本使用温度180℃,用于腐蚀条件苛刻,温度较高的场合。
6、HD6101(耐磨型) 具有涂层硬度高、耐冲击性好、耐磨性强、耐化学品性能好。
起重吊装工程安全专项施工方案一、适用范围本起重吊装工程安全专项施工方案适用于本工程的:(1) 轮胎式起重机; (2)龙门吊起重机;二、工程概况本工程为中山市南头镇污水管道二期主管工程,南头镇升辉南路至同乐路污水管道工程沿道路施工,升辉南路起点位于穗西村升辉南路与中顺大堤交界WB1-1处,由南至北,经升辉南路至同乐东路,最终接入同乐东路主干管的WB54工作井,其中混凝土Ⅲ级F型钢筋混凝土顶管有:D800是712.8米、D600HDPE双壁波纹管是159米,方形工作井2座,WB54圆形工作井1座,接收井3座,DN600拖拉管是1853米,拖管方形工作井17座、骑马井30座,D1000钢筋混凝土圆形检查井14座。
同乐东路起点位于同乐中路WC1,由西至东,至同乐东路,最终接入东福南路主干管的WA44(WB79)圆形工作井(包括WB70~WB70-1管),其中混凝土Ⅲ级F型钢筋混凝土顶管有:D800是2214.8米、D1000是445米、D600HDPE双壁波纹管是99米,方形工作井8座,接收井9座,骑马井33座、D1000钢筋混凝土圆形检查井5座。
本工程的混凝土顶管、相关机械的转场采用轮胎式起重机或龙门吊起重机进行吊运。
地下水多为孔隙水、基岩裂隙水及构造裂隙水,水量较为丰富;地表水水系较发育,受降雨量影响明显。
中山市位于广东省中南部,珠江口西岸,处于北回归线南侧,临近南海,日温差较小,温暖多雨,春秋相连而无冬,终年无雪,霜期短;属亚热带海洋性气候区。
属亚热带季风气候区,气候温暖潮湿,雨量充沛,多年平均气温为21.9度,最高38.7℃,最低-1.9℃,相对湿度81%。
多年平均降雨量为1894mm,4-9月为汛期,占全年降雨量的79.8~88.2%,多年平均蒸发量为1432.2~1738.5mm,在夏季(3月~8月)多为南风、西南风,冬季(10月~翌年3月)多为东北、偏北风,7月~9月为台风常侵入期。
中山市濒临南海,常受热带风暴(台风)的影响,强大的风力对工业、农业生产及交通运输构成危害,此外,强热带风暴常伴有暴雨天气过程和暴潮,使当地造成洪、涝、潮灾害。
目录第一章编制依据 (1)1 标准规范 (1)2 工程资料 (2)第二章工程概况 (2)1 工程总体概况 (2)1.1 建筑概况 (2)1.2 地下室及基础情况 (3)1.3 地下室概况 (4)2 参建单位 (4)3 周边环境情况 (5)3.1 用地红线范围 (5)4 地下管线、周边道路及即有建筑情况 (6)4.1 地下管线情况 (6)4.2 周边道路情况 (6)5 现场条件 (7)5.1 现场情况 (7)5.2 场内生产临建布置情况 (8)6 工程地质条件 (8)6.1 水文地质概况 (9)6.2 气候概况 (9)6.3 工程地质勘探点情况 (9)6.4 地基土力学性能指标 (9)7 土方开挖概况 (9)第三章围护设计方案 (10)1 设计方案介绍 (10)2 基坑围护图纸 (11)第四章施工部署 (11)1 项目组织机构 (11)2 项目管理岗位及人员配备 (13)3 项目主要管理人员职责 (13)4 总平面布置 (16)5 施工总体部署 (16)6 施工机械配置 (18)7 施工用电 (20)8 塔吊方案 (23)第五章施工进度计划及保证措施 (24)1 东侧地铁与本工程基坑施工关系及施工协调措施 (24)1.1 本工程基坑与东侧地铁施工关系 (24)1.2 协调措施 (24)2 西侧一期施工关系与本工程协调措施 (24)3 施工进度计划 (25)4 工期保证措施 (25)4.1 组织措施 (25)4.2 管理措施 (25)第六章施工方案及技术措施 (26)1 三轴水泥搅拌桩 (26)1.1 施工准备 (26)1.2 三轴搅拌桩施工工艺 (26)1.3 三轴搅拌桩施工质量控制及应急处理 (29)2 钻孔灌注桩施工方案 (31)2.1 概述 (31)2.2 施工工艺流程 (32)2.3 施工方法及技术措施 (32)2.4 质量缺陷预防、处理措施 (39)2.5 围护桩质量检测措施 (43)2.6 桩的交接验收措施 (43)3 高压旋喷桩施工方案 (44)3.1 施工方法 (44)3.2 质量保证措施 (45)3.3 被动区加固 (45)4 冠梁、角撑、栈桥施工方法 (45)4.1 模板工程 (45)4.2 钢筋工程 (47)4.3 混凝土工程 (48)4.4 支撑施工安全保证措施 (49)5 换撑及拆撑施工 (49)5.1 换撑方案 (49)5.2 混凝土支撑拆除 (52)6 咬合桩施工方案 (59)6.1 工程概况 (59)6.2 施工流程 (60)6.3 导墙施工 (61)6.4 施工顺序 (63)6.5 成孔 (63)6.6 钢筋笼施工 (63)6.7 混凝土灌注 (64)6.8 孔内无水时混凝土灌注 (65)6.9 孔内有水时混凝土灌注 (65)6.10 成孔质量控制措施 (65)6.11 压管钻进与开挖取土 (67)6.12 终孔后清孔 (67)6.13 混凝土灌注质量控制措施 (67)6.14 套管埋置深度控制 (68)6.15 钢筋笼上浮与下沉的控制措施 (68)6.16 特殊情况下的成孔质量控制措施 (69)6.17 质量管理措施 (71)6.18 安全保证措施 (72)7 高压喷射扩大头锚索施工方案 (73)7.1 一、扩大头锚杆施工工艺流程 (73)7.2 二、锚索设计参数及施工要求 (73)7.4 可回收锚索的试验 (77)7.5 锚索的抗拉拔试验 (77)7.6 锚索回收 (77)7.7 质量管理措施 (78)7.8 施工质量保证措施 (78)7.9 锚索回收保证措施 (79)7.10 锚索回收失败的处理措施 (79)7.11 锚索施工安全保证措施 (80)8 挂网喷射混凝土施工方案 (81)8.1 施工方法 (81)9 基坑西侧钢管斜撑施工方案 (82)9.1 技术准备 (82)9.2 主要机械设备 (82)9.3 劳动力计划 (82)9.4 施工 (82)9.5 施工安全技术措施 (85)10 土方开挖方案 (85)10.1 土方工程概况 (85)10.2 开挖原则 (86)10.3 土方开挖施工平面分区及开挖顺序 (86)10.4 土方开挖及交通组织 (89)10.5 土方开挖及基坑支护施工工况 (90)10.6 土方出土工效分析 (108)10.7 土方运输的协调及保证措施 (109)10.8 开挖准备 (109)10.9 开挖施工保证措施 (110)10.10 与西侧地下室交界处开挖施工安全措施 (111)10.11 支撑部位、坑中坑挖土方法、要求 (112)10.12 土方开挖过程中对立柱桩、塔吊桩、工程桩的保护措施 (113)10.13 深浅坑交界施工措施 (117)11 降排水工程 (120)11.1 排水概况 (120)11.2 降水目标 (121)11.3 降水分析 (121)11.4 自流深井布设 (122)11.5 施工工艺 (123)11.6 施工方法 (124)11.7 质量保证 (125)11.8 施工配置 (125)11.9 降水运行 (126)11.10 停降水时间 (129)11.11 封井措施 (129)11.12 控制性降水措施 (131)12 基坑监测方案 (135)12.1 对第三方专业监测的要求 (135)12.2 监测目的 (136)12.3 监测设计 (136)12.4 监测内容及报警值 (136)12.5 监测仪器工作方法、监测设备与技术要求 (137)12.6 监测仪器设备 (143)12.7 监测频率与资料整理提交 (143)12.8 监控技术方案的保证措施 (145)12.9 项目部监测措施 (148)13 周边道路、管线、建筑物保护措施 (149)13.1 地下管线保护流程 (149)13.2 地下管线保护前的准备工作 (149)13.3 管线保护方法 (151)13.4 管线事故的处理 (152)13.5 管线保护责任制 (153)第七章应急预案 (154)1 应急预案的原则及方针 (154)2 突发事件风险分析 (154)3 应急启动及反应 (154)4 危险事故处理应急措施 (156)第八章环境保护............................................. - 163 -1 消防管理措施.............................................. - 163 -2 作业环境管理措施.......................................... - 164 -3 周边环境保护措施.......................................... - 164 -第九章工程质量、安全生产和文明施工......................... - 171 -1 工程质量保证措施.......................................... - 171 -1.1 质量目标及质量管理措施.................................. - 171 -1.2 施工质量管理措施........................................ - 171 -1.3 施工现场质量保证体系.................................... - 172 -1.4 质量管理................................................ - 172 -1.5 西侧一期围护桩的质量检测措施............................ - 174 -1.6 质量保证措施............................................ - 174 -2 安全生产保证措施.......................................... - 178 -2.1 安全生产目标............................................ - 178 -2.2 安全责任制.............................................. - 178 -2.3 安全教育................................................ - 178 -2.4 安全技术交底............................................ - 178 -2.5 安全生产管理............................................ - 179 -2.6 施工安全保证措施........................................ - 180 -2.7 坑边超载、堆载施工控制措施.............................. - 182 -3 文明施工保证措施.......................................... - 182 -3.1 文明施工目标及管理体系.................................. - 182 -3.2 文明施工管理总纲........................................ - 183 -3.3 文明施工具体实施措施.................................... - 183 -第十章汛期、台风、高温季节施工措施......................... - 186 -1 气候特点.................................................. - 186 -2 防汛物质准备.............................................. - 186 -3 冬季施工措施.............................................. - 187 -4 雨季施工措施.............................................. - 188 -5 夏季施工措施.............................................. - 189 -6 防台风措施................................................ - 190 -附件一:施工平面布置图附件二:地勘钻孔平面图、典型地质剖面图附件三:地基物理学指标设计参数表附件四:基坑围护图纸附件五:施工进度计划表附件六:塔吊与基坑围护关系图附件七:塔吊基础图第一章编制依据1 标准规范1 工程总体概况10~32 16~3212~258~2218~252 参建单位3 周边环境情况4 地下管线、周边道路及即有建筑情况项目区位置5.2 场内生产临建布置情况详见附件→施工总平面布置图6 工程地质条件本工程场地地貌为钱塘江冲海积平原。
国家电网公司电力安全工作规程(电力线路部分)修改说明《电业安全工作规程》(电力线路部分)的修改工作是在国家电网公司的领导、华东电网公司的具体指导下进行的,按照“中动”的原则,总体的修改思路为:1、《安全生产法》为要求,突出以人为本的思想,进一步体现安全工作法制化。
2、适应电力体制改革,正确处理安全性与经济性的关系,充分体现保人身、保电网、保设备安全的要求。
3、适应日益扩大的电网安全管理的需要,积极应对新技术、新设备日益普遍应用所带来的安全问题。
以标准化、规范化作业为要求,提高具体条文的执行力,提升现场安全防范的能力。
章节编排上作适当调整,并增加第九章:施工机具和安全工器具的使用、保管、检查和试验。
具体为:原规程共九章分别为:1、总则2、线路运行和维护3、保证安全的组织措施4、保证安全的技术措施5、一般安全措施6、配电变压器台上的工作7、邻近带电导线的工作8、带电作业9、电力电缆工作现规程共十章分别为:1、总则2、保证安全的组织措施3、保证安全的技术措施4、线路运行和维护5、邻近带电导线的工作6、一般安全措施7、配电设备上的工作8、带电作业9、施工机具和安全工器具的使用、保管、检查和试验10、电力电缆工作其中,第二章增加了第一节在电力线路上工作,保证安全的组织措施;第二节现场勘察制度。
第三章增加了第一节在电力线路上工作,保证安全的技术措施;第五节使用个人保安线;第六节悬挂标示牌和装设遮拦(围栏)。
第五章增加了第四节邻近高压线路感应电压的防护(原规程第八章带电作业中的第八节感应电压防护移入)。
第六章将原来各“节”作了调整。
增加了第一节一般规定;将原规程第五章第三节杆、塔上工作改为第二节高处作业;将原规程中的第一节挖坑、第五节爆破合并为第三节坑洞开挖与爆破;原规程第二节立杆撤杆改为第五节杆塔施工与检修。
第七章配电设备上的工作是原规程配电变压器台上的工作修改和完善,同时增加为三节内容(即第一节配电设备上工作的一般规定,第二节架空绝缘导线作业,第三节装表接电)。
[方案]吊车组立铁塔专项施工方案一、编制说明1.1 编制目的本方案编制目的是为使本工程铁塔组立施工有章可循,使施工安全风险评估和过程控制规范化,保证全过程的安全和质量。
从施工全局出发,根据具体施工条件,在此基础上进行深化,用以指导铁塔组立施工与管理,确保优质、高效、安全、文明地完成铁塔组立施工任务。
1.2编制依据1.3适用范围本方案适用于XXXX工程具备吊车组立铁塔条件的所有桩号铁塔组立施工。
二、工程概况2.1工程简介本工程为XXXX工程,起于,止于,线路路径长116.264千米(折单),均采用两个单回路平行架设;本工程新建铁塔总计224 基,其中耐张塔 53 基,直线塔 171 基。
2.2基础型式:本标段主要基础形式为挖孔基础、灌注桩基础和直柱大板基础共计3种基础形式。
2.3杆塔型式:单回路耐张塔 53 基,单直线塔 171 基。
2.4导线型号:采用4×JL/G1A-500/45钢芯铝绞线。
2.5地线型号:地线一根采用OPGW-120复合光缆,另一根地线采用GJ-100镀锌钢绞线。
2.6地形地貌:线路沿线所经地形主要有冲洪积缓倾平原、河流阶地及低高山。
冲洪积缓倾平原地形平坦开阔,坡度一般在5~10°,沿线零星发育有小冲沟,此外,未见不良地质作用发育;河流阶地地形平坦开阔,坡度一般小于5°,沿线局部地表见少量的盐霜,此外,未见其他不良地质作用发育;低高山地区地形起伏相对较大,坡度一般在10~20°,局部大于30°,沿线零星发育小型滑坡、崩塌,局部区段山梁斜坡偶见分部有少量风积沙,此外未见不良地质作用发育。
2.7地质类别:冲洪积缓倾平原地段岩性分布自上而下主要以第四系冲、洪积角砾、碎石土等。
河流阶地地段岩性分布自上而下主要以第四系冲、洪积粉土、粉细砂、角砾等。
低高山地段岩性分布自上而下主要以第四系坡、残积碎石土,下伏白垩系砂岩、页岩等。
2.8设计气象:本工程线路设计风速取33m/s、设计冰厚采用10mm。
公共楼道瓷砖拆改工程方案一、项目概况为了满足居民对高品质生活环境的需求,本次项目计划对公共楼道的瓷砖进行拆改工程。
该项目所在的楼道位于市中心繁华地段,是一处公共设施,每天都有大量居民和游客经过。
目前,楼道的瓷砖已经出现老化和损坏的情况,不仅影响了美观,也存在安全隐患。
因此,本次拆改工程的目的是对楼道瓷砖进行更新,提升楼道的整体环境质量。
二、工程范围1. 拆除原有瓷砖:对楼道原有的瓷砖进行拆除并清理,包括地面和墙面的瓷砖。
2. 防水处理:对拆除后的地面和墙面进行防水处理,确保新瓷砖施工后不会受潮。
3. 瓷砖铺贴:选用优质的瓷砖,并对地面和墙面进行重新铺贴。
4. 辅助工程:对楼道的照明设施和防护设施进行检修和调整,保证整体工程效果。
三、工程执行计划1. 准备阶段:确定工程方案,做好物资采购和施工人员的培训。
2. 拆除阶段:对原有瓷砖进行拆除,清理现场。
3. 防水处理:对地面和墙面进行防水处理,确保新瓷砖不会受潮。
4. 瓷砖铺贴:选用优质的瓷砖进行铺贴,确保施工效果美观。
5. 收尾阶段:对楼道进行整体清洁和检查,确保工程完工后的整体效果。
四、安全措施1. 施工期间,施工现场设置明显的围挡和警示标识,确保居民和游客的安全。
2. 确保施工人员具备相关证书和经验,遵守相关施工规范,做好施工期间的安全防护工作。
3. 对施工现场进行定期检查,确保没有安全隐患存在。
五、施工方案及要求1. 拆除工作:在施工人员的指导下,使用专业工具对原有瓷砖进行拆除,确保拆除过程中的安全和效率。
2. 防水处理:选用符合国家标准的防水涂料对地面和墙面进行防水处理,确保施工效果。
3. 瓷砖铺贴:选用耐磨性好、易清洁的瓷砖进行铺贴,确保施工效果美观。
4. 施工要求:在施工现场设置良好的通风和照明设施,确保施工人员的工作效果。
5. 施工验收:在施工结束后,对整体工程进行验收,保证工程质量。
六、质量保证1. 本次工程选用优质的瓷砖,并由经验丰富的施工人员进行施工,保证施工质量。
《推荐方案修改说明》目录一、基站环境概述 (3)二、设计情况概述 (5)三、铁塔设计计算情况(非标塔桅) (6)四、铁塔构造情况(非标塔桅) (8)五、铁塔图纸完整性情况 (8)六、塔基设计计算情况 (8)七、塔基图纸完整性情况 (10)八、机房专业设计计算情况 (12)九、机房图纸完整性情况 (12)十、动力配套专业设计计算情况 (12)十一、动力配套图纸完整性情况 (13)十二、外电专业设计计算情况 (13)填报人:贾淑丽项目信息概况基站内塔桅信息塔基信息塔桅改造信息项目名称建设类型土建设计单位无线设计单位塔桅种类塔桅等级塔桅类型名称地面粗糙度设防烈度所处地形塔桅名称塔基类型名称非标塔基名称塔桅改造方案非标准改造方案名称塔型塔高风压平台数平台间距石家庄市灵寿县秋山村东新建河北院河北院地面塔集团标准塔桅三管塔B8度以下一般地形3GT 40米0.45KN/㎡3PT 5米标准筏板基础说明:1.项目名称,填写:系统内基站地理特征名,如中国铁塔河北分公司沧州市2015年任丘后长洋北新建铁塔项目,填写“任丘后长洋北”。
2.建设类型,填写:新建、改造、拆迁、整治维修、报废、其它。
3.土建设计单位,填写:设计单位简称,如江苏院、华信院。
4.无线设计单位,填写:设计单位简称,如江苏院、华信院。
5.塔桅种类,填写:地面塔、楼面塔、无塔桅基站。
6.塔桅等级,填写:集团标准塔桅、河北标准塔桅、非标自定义塔桅、无塔桅基站。
7.塔桅类型名称,填写:单管塔(插接)、单管塔(法兰)、角钢塔、三管塔、灯杆塔、双轮塔、路灯杆、仿生树、拉线塔、拉线桅杆、一体化塔房、增高架(自立)、增高架(拉线)、附墙抱杆、自立抱杆、其它形式非标塔桅。
8.地面粗糙度,填写:A类、BCD类。
9.设防烈度,填写:8度以下、8度ⅠⅡ类场地、8度ⅢⅣ类场地、9度及以上。
10.所处地形,填写:一般地形、位于山峰、位于山坡、位于山口谷口。
11.塔桅名称。
1)塔型,填写:首字母简称,如:DGT、3GT。
2)塔高,填写:塔身高度,单位为(米)。
3)风压,填写:塔桅设计基本风压,单位为(KN/㎡),如0.45。
4)平台数,填写:天线层数,是平台的填写PT,是支架的填写ZJ,两种混合的PT+ZJ,如3PT、2ZJ、2PT+1ZJ。
5)平台间距,填写:天线层间距,单位为(米),多种间距的改造站填写原塔平台间距+新增天线支架距上层平台间距,如5、3、5+2.5。
12.塔基类型名称,填写:标准独立基础、标准筏板基础、标准机械桩、标准人工桩、标准配重基础、非标拉线基础、非标预制基础、非标其它类型基础、改造站塔基(类型不详)。
13.非标塔基名称,填写:非标形式的塔基名称。
14.塔桅改造方案,填写:非改造整治基站、直接利旧、改造直接加天支、改造其它方式、塔桅拆迁、塔桅报废、塔房整治工程、无塔桅基站。
15.非标准改造方案名称,填写:当采用改造其它方式时,写明具体改造方式。
一、基站环境概述1.标准塔名称:3GT-40-0.45-3PT5 (参照标准图集中名称)2.是否已实施站点:否(如果是前期已完工未立项站点,需要注明“前期已完工未立项站点”,并添加完工日期,格式为yyyy/mm/dd)3.基本风压(不得小于0.35kN/m2):0.45 (kN/㎡)4.地面粗糙度类别:B(类)5.抗震设防烈度:7 (度设防)6.场地类别:Ⅱ(Ⅰ、Ⅱ、Ⅲ、Ⅳ类)第3~6条说明:应根据实际的勘察报告情况填写7.是否山区站:否风压高度变化修正系数η:山高(山区站):迎风面坡度tan A:是否山峰顶:是否山坡:是否盆地、谷地:是否与风相一致的山口、谷口:第7条说明:如山区站需根据实际勘察和地勘报告来确定8.是否远海站:否远海海岛修正系数η:距海岸距离(远海站):9.是否需要计算覆冰荷载:否10.楼面塔站须填信息:租用建筑物房龄:(年)租用建筑物结构:租用建筑物高度:(m)1)附墙抱杆站:女儿墙结构形式:女儿墙高度:宽度:2)自立抱杆站:屋面板形式:抗倾覆计算是否满足要求:3)拉线塔桅站:女儿墙结构形式:女儿墙高度:,宽度:屋面板形式:基础形式:拉点锚固位置:楼面塔信息说明:根据实际的屋面勘察报告填写二、设计情况概述1.本项目采用“推荐方案修改”模式立项设计,勘察设计单位为:类别勘察设计单位勘察设计人员地基勘察河北中钢岩土工程勘察有限公司耿毅铁塔塔桅河北省电信设计咨询有限公司刘哲塔基基础河北省电信设计咨询有限公司刘哲机房土建河北省电信设计咨询有限公司刘哲动力配套河北省电信设计咨询有限公司贾淑丽外电引入中国通信集团设计院有限公司刘哲室内分布外电引入说明:根据实际的中标单位填写——易错项,应引起注意!2.参照及修改部分如下:1)选用的“推荐方案”名称:(参考最新的方案库填写)推荐方案编码铁塔产品名基础类型产品名机房产品名动力配套产品名其它外电SJZ-FA0005SJZ-TT0002 SJZ-JC0002 SJZ-JF0002 SJZ-DLPT0002 SJZ-QT0001 SJZ-WD00022)修改部分具体为:--- 铁塔产品基础类型产品机房产品动力配套产品其他产品外电产品--- 未修改仅改数量未修改未修改物资服务库替换物资服务库替换各项目填写说明(对于上表中有产品修改的必须和详细说明相对应)--- 铁塔产品基础类型产品机房产品动力配套产品外电产品其它产品--- 产品库直换/物资服务库替换/仅改数量/全自定义/未修改产品库直换/物资服务库替换/仅改数量/全自定义/未修改产品库直换/物资服务库替换/仅改数量/全自定义/未修改产品库直换/物资服务库替换/仅改数量/全自定义/未修改产品库直换/物资服务库替换/仅改数量/全自定义/未修改产品库直换/物资服务库替换/仅改数量/全自定义/未修改修改部分详细说明:未采用推荐方案的原因:模块库中的方案与实际需求情况不符1)修改的专业:塔基(专业)修改的原因:基础尺寸6.4米和基础埋深3.4米可满足修改的依据:地勘报告修改的内容: 6.4米基础宽度代替6.0米宽度,3.4米基础埋深代替3米2)修改的专业:外电(专业)修改的原因:标准模块与实际设计不符修改的依据:最新一批电缆型号修改的内容:改为ZA-VLV 4x253)修改的专业:其它(专业)修改的原因:实际选取不包含中介机构审计费修改的依据:当地实际设计需求修改的内容:删除中介机构审计费4)修改的专业:修改的原因:修改的依据:修改的内容:修改部分详细说明据实填写,有几项修改填写几项!三、铁塔设计计算情况(非标塔桅填写)1.计算塔身情况1)铁塔高度:(据实填写)2)平台情况平台位置高度:(据实填写)平台护栏高度:(据实填写)平台直径:(据实填写)平台质量:(据实填写)3)天线情况是否有微波天线(直径大于600mm):微波天线情况(挂高、数量、尺寸):长方体天线尺寸(长*宽*厚):长方体天线单根质量:长方体天线数量(顶层数+第2层数+…):RRU尺寸(长*宽*厚):RRU数量(顶层数+第2层数+…):RRU挂高:RRU单个质量:天线(RRU)迎风面积折减系数:(不应折减)。
(以上部分据实填写)4)法兰连接计算是否满足要求:(是或否)5)是否需要航标灯:(据实填写)2.计算结果情况1)以风荷载为主基本组合下,铁塔构件的最大应力是否均小于所选材料的强度设计值:2)以风荷载为主标准组合下,塔顶的水平位移与塔高比:(不应大于《高耸规范》表3.0.10相应限值)四、铁塔构造情况(非标塔桅填写)1.铁塔横膈设置是否满足构造要求:2.构件长细比是否满足规范要求:3.防腐是否满足规范要求:4.连接件是否满足构造及防盗要求:5.材料是否满足构造要求:(如:钢板厚度不小于5mm、角钢截面不小于L45×4、圆钢直径不小φ16、钢管壁厚不小于4mm等)五、铁塔图纸完整性情况铁塔图纸是否完整(至少应包含说明、塔身、避雷针、平台、天支、塔脚、爬梯、避雷引线、预埋件等):是。
六、塔基设计计算情况1.计算荷载情况1)塔脚内力标准组合:名称组合值单位备注弯矩2300.5 (KN/m)多边塔为形心处合力剪力84 (KN)多边塔为形心处合力压力114 (KN)多边塔为形心处合力单塔脚拉力853.5 (KN)多边塔受拉控制时单塔脚剪力51.5 (KN)单塔脚拉力929.5 (KN)多边塔受压控制时单塔脚剪力51.5 (KN)2)塔脚内力基本组合:名称组合值单位备注弯矩3220.7 (KN/m)多边塔为形心处合力剪力131.3 (KN)多边塔为形心处合力压力136.8 (KN)多边塔为形心处合力单塔脚拉力1210.1 (KN)多边塔受拉控制时单塔脚剪力72.1 (KN)单塔脚拉力1293.6 (KN)多边塔受压控制时单塔脚剪力72.1 (KN)说明:塔脚内力为必填项,需按照最新的铁塔图集填写内力2.地质情况1)不利地质情况描述:无。
2)地下水位高度:本次勘探深度范围内未发现地下水(m)。
3)是否有腐蚀性:无。
3.计算结果情况1)独立基础(筏板):①底板持力层地基承载力特征值:140 (Kpa )②底板尺寸:6.4 * 6.4(㎡),底板厚:0.8 (m);埋深:3.4 (m)③柱头尺寸(直径)与地脚螺栓圆匹配:匹配④抗倾覆计算是否满足要求:满足⑤是否有软弱下卧层:否;验算是否满足要求:满足⑥基础抗冲切计算是否满足要求:满足⑦基础抗弯计算是否满足要求:满足2)人工桩基础(单管):①桩径:(m),桩长(m),承台尺寸:* (㎡)②护壁厚:(m),与地脚螺栓圆匹配:③桩顶位移:(mm)(规范要求桩顶水平位移允许值小于10mm)④桩身强度是否满足要求:⑤配筋率是否满足要求:⑥箍筋加密区:(m)—(m)⑦桩底沉渣:(mm)(应满足桩基规范6.3.9规定)⑧桩身抗裂是否验算:,验算是否满足要求:3)钻孔灌注桩基础(单管):①桩径:(m),桩长(m),承台尺寸:* (㎡)②与地脚螺栓圆匹配:③桩顶位移:(mm)规范要求桩顶水平位移允许值小于10mm④桩身强度是否满足要求:⑤配筋率是否满足要求:⑥箍筋加密区:(m)—(m)⑦桩底沉渣:(mm)(满足桩基规范6.3.9规定)⑧桩身抗裂是否验算:,验算是否满足要求:4)钻孔灌注桩基础(三管):①桩径:(m),桩长(m),承台尺寸:* (㎡)②与地脚螺栓圆匹配:③桩基抗拔验算是否满足要求:④桩身强度是否满足要求:⑤配筋率是否满足要求:⑥箍筋加密区:(m)—(m)⑦桩底沉渣:(mm)(满足桩基规范6.3.9规定)⑧桩身抗裂是否验算:,验算是否满足要求:说明:1.根据站点实际所用基础类型填写文档中对应基础内容。
2.基础尺寸必须和图纸中数据一致。
3.只填本站点对应的基础条目,其他基础里的数据请清空。
