从监理角度探讨深基坑支护工程的施工技术
- 格式:doc
- 大小:29.50 KB
- 文档页数:5
深基坑支护工程施工监理方法随着国家经济建设的发展,建筑行业也随之朝着更高、更大、更复杂的方向发展。
在房屋建设过程中难免遇到深基坑支护施工,本文将通过介绍某深基坑支护工程的施工监理方法,希望能给同类基坑支护工程的监理方法起到一定的借鉴作用。
标签基坑支护;钻孔灌注桩;高压旋喷桩;预应力锚索;施工监理方法1 深基坑支护工程简介某工程基坑实际开挖深度为12.2m~16.9m,基坑周长约366m。
基坑采用桩锚支护,并由护坡桩及高压旋喷桩构成止水帷幕,护坡桩沿基坑周围分布,基坑垂直开挖。
2 深基坑施工监理方法2.1 钻(冲)孔灌注桩施工监理措施本工程护坡桩为钻(冲)孔灌注桩,直径1.0m,间距1.5m,嵌固深度7m(8m),桩顶设1000×800mm钢筋混凝土冠梁。
桩、梁砼强度均为C25,桩采用非均匀方向性配筋,纵筋通长设置。
2.1.1 质量控制要点及措施(1)泥浆护壁:场地存在造浆粘土,直接加水搅拌,通过泥浆泵循环使用,控制好泥浆比重:1.30~1.35。
在砂层中钻进为防止塌孔,泥浆比重须控制在l.35;在基岩钻进泥浆比重控制在1.3O。
监理采用比重计进行平行检查。
(2)孔深及孔底沉渣厚度控制:成孔完毕后,进行清孔,并由监理、业主、施工方共同测量孔深,采用测绳吊钢筋头来测量,确定达到设计桩底标高及持力层,孔底沉渣厚度应小于50mm。
(3)钢筋笼制安:钢筋笼长度在18-23m之间,由两段钢筋笼焊接连接而成,单面焊缝应大于10倍钢筋直径,焊缝应饱满,且焊接接头应互相错开,保证同一截面内接头数目不大于总数的50%。
护坡桩为受弯构件,外侧钢筋受压,内侧钢筋受拉,故吊装钢筋笼应注意钢筋笼的方向性,严禁放反放偏。
钢筋笼保护层不宜小于50mm。
钢筋笼中心与桩孔中心应重合,允许偏差10mm。
(4)水下混凝土灌注:水下混凝土强度配比应比设计强度提高5-10Mpa。
混凝土塌落度须满足要求,监理现场进行塌落度的检测。
深基坑工程施工监理实施方案及措施本工程设有地下室工程,但由于地质软硬土层情况等原因,且工程场地有不利土层,基坑施工的安全与否是关系到本工程施工成败的关键,也是本工程技术难度较大的一个部分。
以下将着重基坑的支护结构选型、土方开挖、基坑支护工程的监测、基坑开挖止水降水排水处理、基坑支护工程的维护与常见问题的处理五个方面进行阐述。
一、支护结构的选型及质量控制要点1、支护结构的选型,涉及技术因素和经济因素,要从满足施工要求、减少对周围的不利影响、施工方便、工期短、经济效益好等几方面,经过慎重的技术经济比较后加以确定,而且支护结构选型要与地下水位降低、挖土方案等配套研究确定。
2、基坑的支护,不仅要保证基坑内能正常安全作业,而且要防止基底及坑外土体移动,保证基坑附近建筑物、道路、管线的正常运行。
支护结构的型式应结合工程特点、施工条件确定。
3、本基坑用钻孔灌注桩加内支撑围护结构,水泥搅拌桩为止水。
二、土方开挖质量控制要点1、本工程设有地下室,地下室面积2937.43平方米,基坑大面积开挖深度5米以上,因此土方开挖量很大。
坑底可能有不良土层和地下水的存在,对基坑开挖将会带来较大困难,也是本工程技术难度较大的一个部位,土方施工是本工程基坑施工成败的关键之一。
故应考虑基坑开挖的时空效应,控制开挖速度,合理安排挖土流向,并实施信息化施工,以防止土体较大位移至围护体的破坏。
2、基坑施工必须充分考虑对周边环境的影响,严格控制基坑变形和水平位移。
3、基坑开挖施工是整个地下工程施工的关键工序,施工时必须严格按设计及有关规范规程要求进行。
基坑开挖的施工顺序:工程桩施工-→围护搅拌桩施工-→围护钻孔灌注桩施工-→养护-→开挖至冠梁底标高设置支撑梁,与地下停车库围护相接部分,预留插筋-→分仓式开挖土体地下室底板板底标高-→设坑底集中排水-→人工挖集水井,及时砌砖模-→浇捣混凝土垫层至坑边-→施工底板承台及地梁-→施工混凝土换撑-→拆除支撑梁-→做地下室柱及混凝土墙-→分层回填夯实-→向上作业4、挖土施工的具体要求:土方开挖应遵循“分层开挖,严禁超挖”的原则。
建筑工程施工中深基坑支护的施工技术建筑工程中,深基坑支护是一个非常重要的施工环节。
深基坑支护施工技术的好坏直接关系到工程施工的安全、质量和进度。
下面我们来详细了解一下深基坑支护的施工技术。
一、深基坑支护的施工准备工作深基坑支护的施工准备工作非常重要,它直接影响到深基坑支护施工后续的进行。
要进行深基坑工程地质勘察,确定基坑周边的地质情况,包括土层的性质、地下水位、地下管线等情况。
要制定详细的施工方案和安全措施,包括施工工艺、支护结构、施工时间节点等内容。
还需要进行现场环境的整治,确保施工现场的安全和整洁。
二、深基坑支护的施工材料和设备深基坑支护需要使用各种材料和设备来完成,其中包括支撑材料、固结材料、防水材料等。
常用的支撑材料有钢支撑、钢筋混凝土支撑等,固结材料有灌浆、封固材料等,防水材料有防水管、防水涂料等。
还需要使用钻机、挖掘机、吊车等大型设备来进行施工。
三、深基坑支护的施工工艺深基坑支护的施工工艺是整个施工过程中最重要的环节之一。
在施工过程中,需要按照事先制定的施工方案,依次进行开挖、支护、固结和防水等工艺。
首先是进行基坑的开挖,根据地质条件选用合适的开挖方式和施工设备进行开挖。
然后进行基坑的支护,根据地质情况和设计要求选择合适的支护结构和材料进行支护。
紧接着是进行基坑的固结,使用合适的固结材料对基坑进行固结处理。
最后是进行基坑的防水工艺,采用合适的防水材料和工艺对基坑进行防水处理。
四、深基坑支护的施工质量控制施工质量控制是保证深基坑支护工程施工质量的重要环节。
在整个施工过程中,需要进行严格的质量控制,包括对施工材料的质量检测、施工工艺的质量检验、工程施工的监督检查等。
只有严格把控施工过程中的每一个环节,才能确保深基坑支护工程的施工质量。
五、深基坑支护的施工安全控制施工安全是深基坑支护工程中最为重要的问题之一。
在施工过程中,需要制定详细的安全措施和应急预案,做好安全教育和培训工作,确保施工人员严格按照规定进行施工,并随时做好应对突发情况的准备。
浅析建筑深基坑支护工程的监理措施摘要:深基坑施工是建筑施工中的一个关键环节,它对工程的安全性有很大的影响。
在深基坑支护中,既要根据地质条件进行技术选择,又要尽可能减小对城市建设和周围建筑的影响。
关键词:深基坑;支护工程;监理引言深基坑开挖是深基坑开挖的先决条件,多用于高层建筑,其地基深度一般在5米以上,且有较厚的淤泥层和流沙,对施工不利。
目前,工程建设面临的主要问题是如何改进和提高支护效果。
一、深基坑支护工程的特点和重要性(一)深基坑支护工程的特点随着工程建设的深入,深基坑支护技术应运而生并发展起来,即在工程建设过程中,为了保证周边及周边的安全,采用支挡、加固、防护等方法。
深基坑支护是一种临时工程,其施工特点和结构形式因地区不同而异。
深基坑开挖技术是一项复杂的技术,其开挖过程中的各种因素都是影响其施工安全的重要因素。
在施工中,支护与开挖等各方面关系密切,相互影响较大,一旦某个环节出现问题;这会导致整个项目出现安全隐患,降低施工质量。
因此,在深基坑开挖中,深基坑开挖是一个难点,也是一个重要的问题。
(二)深基坑支护工程的重要性基坑开挖将会改变和破坏周边的地质环境,使其附近的水流、砂土、岩石发生动力的变化。
在建设和建设期间,这些动态的改变将给建筑物的稳定性和安全造成威胁。
尤其是在开挖、排水工程中,由于开挖、排水等原因,会使地基附近的地下水发生变化,产生流沙,严重时会引起地表沉降。
在深基坑施工中,往往需要进行较深的基础开挖,并在一定程度上受地质条件的影响。
因此,在深基坑开挖中,对其进行支护是十分必要的。
深基坑开挖对周边地区的环境条件带来的影响,限定地表水、碎石土、岩石层运动的和变形,确保了深基坑开挖的安全与后面建设的正常进行。
科学、科学合理的深基坑支护系统软件也可防止房屋建筑,在建设结束后所受到的地应力危害而引起的变形和移位。
二、深基坑支护工程的作用基坑开挖会使基坑周围的环境发生改变和破坏,使水流,砂土、岩石等发生动力改变。

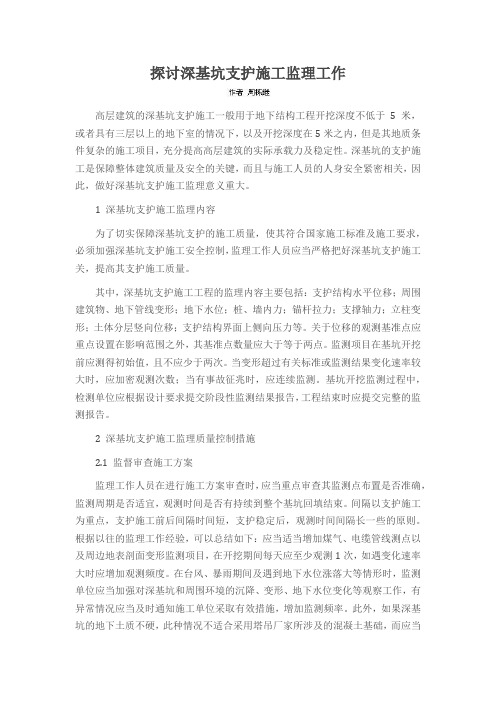

探讨深基坑支护施工监理工作高层建筑的深基坑支护施工一般用于地下结构工程开挖深度不低于5米,或者具有三层以上的地下室的情况下,以及开挖深度在5米之内,但是其地质条件复杂的施工项目,充分提高高层建筑的实际承载力及稳定性。
深基坑的支护施工是保障整体建筑质量及安全的关键,而且与施工人员的人身安全紧密相关,因此,做好深基坑支护施工监理意义重大。
1 深基坑支护施工监理内容为了切实保障深基坑支护的施工质量,使其符合国家施工标准及施工要求,必须加强深基坑支护施工安全控制,监理工作人员应当严格把好深基坑支护施工关,提高其支护施工质量。
其中,深基坑支护施工工程的监理内容主要包括:支护结构水平位移;周围建筑物、地下管线变形;地下水位;桩、墙内力;锚杆拉力;支撑轴力;立柱变形;土体分层竖向位移;支护结构界面上侧向压力等。
关于位移的观测基准点应重点设置在影响范围之外,其基准点数量应大于等于两点。
监测项目在基坑开挖前应测得初始值,且不应少于两次。
当变形超过有关标准或监测结果变化速率较大时,应加密观测次数;当有事故征兆时,应连续监测。
基坑开挖监测过程中,检测单位应根据设计要求提交阶段性监测结果报告,工程结束时应提交完整的监测报告。
2 深基坑支护施工监理质量控制措施2.1 监督审查施工方案监理工作人员在进行施工方案审查时,应当重点审查其监测点布置是否准确,监测周期是否适宜,观测时间是否有持续到整个基坑回填结束。
间隔以支护施工为重点,支护施工前后间隔时间短,支护稳定后,观测时间间隔长一些的原则。
根据以往的监理工作经验,可以总结如下:应当适当增加煤气、电缆管线测点以及周边地表剖面变形监测项目,在开挖期间每天应至少观测1次,如遇变化速率大时应增加观测频度。
在台风、暴雨期间及遇到地下水位涨落大等情形时,监测单位应当加强对深基坑和周围环境的沉降、变形、地下水位变化等观察工作,有异常情况应当及时通知施工单位采取有效措施,增加监测频率。
此外,如果深基坑的地下土质不硬,此种情况不适合采用塔吊厂家所涉及的混凝土基础,而应当采用钻孔灌注桩加钢格构柱支撑,钢平台做基座的方式,而且施工单位必须确保总平图的完善性,在使用塔机时设置好防碰撞安全措施,设置相关的应急预案,并明确安装对混凝土强度的要求。
谈建筑施工中的深基坑支护施工技术与监理方法随着我国建筑行业的不断发展,大多数的建筑工程在施工的过程中都会采用深基坑支护施工技术。
我国建筑水平的飞速进步,建筑行业正朝着高空和地下发展,深基坑的支护工程也是近些年来建筑行业施工技术的特点之一。
深基坑开挖工程不断增加,深基坑技术也得到了众多建筑行业的推广,有了更大的进步。
目前,我国的深基坑技术和其他国家相比仍然比较落后,因此在建筑过程中,我们必须要加强对深基坑技术的监理工作,你提高建筑工程的工作效率,为建筑总体工程的质量做保证。
本篇文章将讲述建筑工程中的收音机坑支护施工技术与监理方法,对建筑工程施工中的深基坑支护技术进行简单的介绍,为相关的建筑工程单位提供帮助。
标签:建筑施工;深基坑支护;监理方法引言近些年来我国的建筑行业不断发展,城市的规模也在逐渐扩大,为了能够实现人们对美好生活的期望和对工作的需求,许多建筑行业采用高层建筑的方式。
高层建筑的方式可以减少占地面积,以满足更多人的住房生活需求。
高层建筑的高度越高,意味着深基坑支护施工技术的难度也会增加。
为了能够保证建筑工程的质量以及安全,住单位一定要根据实际情况,对身体健康支护施工技术进行严格的监理,以提高施工技术的水平。
一、深基坑的支护施工技术当前主要的深基坑技术形式分为,水泥土搅拌桩与土丁强相互作用的钻孔灌注桩、水泥搅拌桩和微型钢管桩的相互作用两种。
第1种的形式主要适用于高度5米以内的施工技术,第2种的支付形式是用于高度大于5米的职工技术。
(一)混凝土灌注桩支护技术为了能够保证支护施工能够顺利的进行,相关的工作人员必须在施工之前对施工现场进行勘查,对施工现场进行清理,特别注意要检查排水系统是否能够正常运行,在施工开始之后,首先要对施工现场中的水雷以及桩位进行检查安装工作,并且在灌注桩专为处理中设置空口护筒,在进行穿孔工作室,当孔的深度已经达到建筑工程的标准时,就可以停止钻孔工作,对孔处进行处理,清理空中留下来的泥浆,清理空时一定要保证空地的剩余泥浆全部清除干净,然后才可以将钢筋笼放入孔中,这样才能够继续混凝土的浇筑环节。
深基坑支护工程监理控制浅析深基坑支护工程施工过程中不确定的因素有很多,经常伴随着财产损失和人员伤亡事故的发生,即这部分工程的危险性较大,所以在监理过程中要提高对深基坑支护工程的重视力度。
本文综合考虑了深基坑支护工程的特点、难点和关键点,以及在实际工程监理过程中得出的成功经验,对深基坑支护工程监理工作的方法和控制要点做了详细的讲解,并指出了支护工程监理过程控制方法及对策。
标签:监理;深基坑;支护;过程控制深基坑是指在施工过程中开挖相对应地平线以下至少5米的工程,同时还包括深度虽不满足五米,但其周围环境、自身的土地等因素会影响到施工安全的工程。
深基坑支护是指在建立高层建筑过程中,为确保高层建筑施工过程中的安全及地下结构的质量安全,采取的对深基坑及其周边保证安全的应对措施。
深基坑支护工作不仅影响着工程建筑的质量和安全,而且还影响着到人身安全,因此必须确保在深基坑支护工作工程施工过程中严格遵守国家的明文规定。
1 深基坑支护工程监理质量控制为确保质量控制的工作,监理工程师必须至少做好以下几点的工作。
1.1对深基坑支护工程进行事前控制监理工程师在进行高层建筑施工前,就应该做好足够的事前准备工作,因此在施工前应该详尽的实地勘察施工场地及其周边环境的具体情况,再结合当地具体的水文、地质、气候等因素,尽可能的避免施工规划过程中可能出现的不足和漏洞,严格严密的审查深基坑支护工程的施工方案。
综合考虑工作业绩和施工质量情况,委托有关施工和支护工程工作的单位或者企业进行施工建设。
对施工人员、主要技术负责人和管理人员进行施工前安全培训,只有合格达标的工作人员方可进入施工现场。
做好深基坑支护工程必须的工作是指根据当地实际情况编制出深基坑支护工程的整体规划和具体实施规则。
实施规则要体现出合理性、科学性。
在与自身的具体情况相结合的情况下,绘制出施工部位的剖面图、平面图,也要具有针对性,分析出施工过程中的限制作业条件、提出合理有针对性的环境安全规划及措施等,并且能有效及时的预判和防范那些潜在着的危险因素。
深基坑支护施工中监理工作的控制要点分析深基坑支护施工中的监理工作是确保工程施工质量和安全的重要环节。
监理人员需要根据施工图纸、设计要求和合同文件的要求,对施工过程进行全面、细致的监督和检查。
下面将从施工前期准备、施工过程监管和施工结束验收三个方面分析深基坑支护施工中监理工作的控制要点。
一、施工前期准备1. 施工方案和工艺控制监理人员需要审查施工方案和工艺,确保其符合设计要求,并与施工图纸一致。
需要重点关注施工方法、支护结构和材料的选择、施工工艺流程以及施工过程中的安全措施等。
监理人员还需与施工单位进行充分的沟通和协调,了解其施工方案和工艺的合理性,并提出必要的修改建议。
2. 施工设备和人员管理控制监理人员需核实施工单位所使用的设备和人员的合法合规性。
对施工设备要求进行严格检查,确保其符合施工要求和安全标准。
对施工人员进行资质核实,要求其拥有相应的技能和经验,并严格按照安全操作规程进行作业。
3. 施工材料和质量控制监理人员需检查施工材料的合格证明文件,包括材料的检验报告、质量合格证等,确保施工材料符合设计要求和相关标准。
重点关注基坑支护用的钢筋、混凝土、支护材料等材料的质量和使用情况。
二、施工过程监管1. 现场施工管理控制监理人员需定期巡查施工现场,对施工场地进行安全检查,确保施工现场的安全和整洁。
针对施工过程中出现的问题和隐患,监理人员需要及时提出整改意见,并督促施工单位进行整改。
2. 质量控制监理人员需对施工过程中的质量进行监督和把关。
包括基坑开挖的尺寸和平整度、支护结构的安装质量、混凝土浇筑的均匀度和强度等。
对施工现场进行抽样检测,及时发现和纠正质量问题,并记录相关数据和情况。
3. 安全控制深基坑支护施工过程中存在着较大的安全风险。
监理人员需严格按照相关安全规范进行现场安全检查,并监督施工单位落实安全措施。
包括施工现场的安全警示标志设置、作业人员的安全防护措施、设备的安全使用等。
三、施工结束验收1. 施工质量验收监理人员需对深基坑支护工程进行全面、细致的验收。
深基坑支护工程技术监理问题的探讨近些年来,随着城市化发展进程的逐渐加快,高层建筑工程的建设越来越多,进而为施工过程增加了一定的难度。
深基坑支护技术应运而生。
在高层建筑工程中,其已经成为了一种新型的技术,相应的理论与实践正在逐渐完善。
在实际施工过程中,一定要加强对技术水平与经济条件的考虑,进而不断完善支护技术,确保建筑工程施工与使用功能的正常发挥。
本文主要对深基坑支护工程技术保证进行分析,进而阐述其相关的监理要点。
标签:深基坑支护;工程技术;监理要点深基坑支护是一项非常复杂而系统的工程,是确保基坑施工安全、主体结构地下稳定、周边环境不受危害的主要基础条件,其施工的危险性与影响性大,同时需要具备很高的技术水平,尤其是对于高层建筑与房屋建筑而言,进而在实际施工的时候存在着一定的难度。
因此,一定要加强对深基坑支护工程技术的监理工作,确保工程施工的顺利进行。
一、深基坑支护工程技术保证(一)基坑降水排水施工与基坑开挖在开展基坑土方开挖施工之前,需要进行相应的降水排水施工。
在基坑周边的地面上布设一些防水与排水的设施,尽量防止地表水渗入到基坑土体或者基坑内;同时,在基坑内应当布设相应的集水井与排水沟,确保渗水可以及时排出。
在完成相应的降水排水施工之后,就可以进行开挖施工。
基坑开挖施工具有一定的连续性,尽可能减少无支护的暴露时间,并且严格遵照“自上而下、分层开挖、先撑后挖、严禁超挖”原则。
再利用锚杆进行支护施工的,一定要严格按照设计要求展开施工,确保施工的顺利进行。
在基坑开挖的时候,一定要合理设置挖土机械与车辆通道,对挖土顺序进行合理的安排,同时对机械上下的基坑坡道进行一定的支护。
在利用机械设备进行开挖施工的时候,为了确保基坑土体保留原有的结构,一定要预留15-30厘米的原土层,利用人工进行挖掘与修整。
在完成基坑开挖施工之后,一定要及时进行清底验槽,同时铺设相应的垫层,避免雨水侵蚀和暴晒,对原结构产生破坏。
(二)其它技术条件不要在基坑周边堆放一些施工材料与土方,若不能避免,一定要在距离基坑上部边缘超过2米的地方进行堆放,并且弃土的高度不要大于1.5米,同时也不要超出设计荷载。
浅析深基坑支护工程监理工作要点及监控措施摘要:随着我国城市化建设的不断推进,高层建筑、轨道交通以及具有现代交通和商业等功能的地下综合体建设如火如荼,大城市的发展对地下空间的利用需求日益提高。
深基坑工程是地下空间开发的关键工程,其施工安全监理十分重要。
反过来,大型市政基础设施、高层建筑的建设也极大地促进了深基坑工程施工技术和安全监理的进步和发展。
关键词:深基坑;工程监理;工作要点1深基坑工程概述随着我国建筑行业的不断发展,高层和超高层建筑的建设已成为房屋建筑工程的主要组成部分,且多数建筑都会有一层或多层地下室,所以深基坑施工已成为必然。
深基坑工程的安全管理也成为项目监理工作的重要内容,在监理工作中必须高度重视深基坑的施工安全,并在深基坑施工过程中及时做好事前、事中、事后的各项监理工作,落实深基坑的支护施工、基坑降水、土方开挖等各个环节的安全措施,确保深基坑施工、周边建(构)筑物、道路和地下管线等的安全。
2深基坑工程施工风险分析2.1支护体系破坏有时设计失误,如地质勘察报告和实际不一致,坑底被动区抗力不足时而未进行加固处理,未在设计文件中注明涉及危大工程的重点部位和环节;施工管理不规范,如超挖、超堆载、坑底深厚软土未处理、支撑架设不及时等;对深基坑工程的安全风险认识不足,导致监督管理不到位,未严格按方案要求施工,支护结构材料强度、几何尺寸不足,施工质量差;安全检查及巡视形同虚设。
诸如此类因素均可能导致深基坑支护体系破坏,如围护结构抗剪、抗弯强度不足而折断;围护体整体倾覆或滑动失稳;围护结构发生踢脚破坏;坑内纵坡滑移,导致内支撑失稳等。
2.2土体渗透破坏水文地质条件复杂、降水效果差、基坑边地下管线渗漏、围护结构及止水帷幕质量差,特别是降雨后在基坑周边地下管线空间存留有高位水源等情况,易在岩土软弱结构面内形成特殊渗流通道,造成异常渗流作用,降低岩土抗剪强度、增加水土压力,发生坑壁流水流土破坏及基底突涌管涌等,导致基坑工程失稳破坏。
从监理角度探讨深基坑支护工程的施工技术摘要:深基坑施工是高层和超高层建筑施工中极其重要的环节,而深基坑的施工监理无疑对保证深基坑质量安全起着极其重要的作用。
本文作者结合工作经验,从监理角度探讨深基坑支护工程的施工技术,可供同行参考。
关键词:深基坑;支护工程;施工监理;施工技术;质量控制Abstract: the deep foundation pit construction is top and super-tall building construction extremely important link, and the deep foundation pit construction supervision to guarantee the quality of deep foundation pit is security played a very important role. This paper based on the work experience, this paper analyzes the supervision from the deep foundation pit bracing engineering construction technology, available for reference to fellow.Keywords: deep foundation pit; Supporting project; Construction supervision; Construction technology; Quality control前言近年来我国城市建设事业迅猛发展,高层建筑的数量与日俱增,深基坑支护技术的应用越来越广泛。
我们知道,深基坑支护是临时建筑,虽然它的施工不在建筑主体施工范围内,但深基坑支护施工的安全事关重大,应引起监理人员的足够重视,要做到严格控制工程施工质量,及时发现问题并解决问题,争取将隐患消除在萌芽状态。
深基坑工程事故不仅会延误工期,而且还会造成严重的人员财产损失。
本文作者结合工作经验,从监理角度探讨深基坑支护工程的施工技术,保证深基坑质量安全,可供同行参考。
1深基坑支护工程的监理1.1设计方案及其审查设计方案合理与否,是直接影响深基坑支护工程成败的关键因素。
一个成功的深基坑支护设计方案应该是经济合理、安全可靠、施工技术可行的,方案在现场必须具备可行性。
在我国,由于深基坑的出现比较晚,深基坑的设计并不十分成熟,严格说来仍处于摸索阶段。
据2006年资料统计,由于设计方案不当造成的基坑工程施工质量事故占事故总数的43%,主要问题是:无证挂单设计、盲目设计、荷载取值错误、地下水处理方法失误、支护方案选择不当等。
好的基坑设计需要好的设计人员,只有那些具有理论力学、材料力学、结构力学、工程地质与水文地质、土力学、地基与基础等多学科的知识,熟悉当地的水文地质状况、特点的设计人员,在结合建筑特点和周围的环境的基础上,才能设计出经济、合理的深基坑支护工程。
监理单位在介入现场施工时对方案应认真审批,尽力了解基坑支护设计方案的设计意图,发现问题多与设计人员沟通,掌握方案在使用时如何使各个组成部分、各道工序协调有序,从而真正起到咨询、管理、监督、控制的作用。
由于业主方为节约投资,可能对深基坑支护的重要性认识不足,造成不顾科学地盲目指挥,甚至压制监理单位的工作,这就要求监理做好业主的工作,使其了解深基坑支护的重要性,选择有资质、有经验的设计单位做出科学实用的支护方案来施工,杜绝由无设计资质的施工单位或挂靠设计院的无证人员提出方案的现象。
1.2分包单位的正确选择深基坑支护由于其特殊性,它的施工一般应由具有施工资质与能力的专业分包队伍组织施工。
众所周知,施工单位的技术力量、工作素质是工程质量能否保证的最重要的因素之一,监理单位应在监理规范的指导下认真行使权力,协助业主审查总包单位选定的专业队伍,选择社会信誉好、技术力量强、施工经验丰富的分包单位,同时实施过程中防止层层转包、层层扒皮、最终质量不合格的情况出现。
1.3施工组织设计的审定施工组织设计是指导施工的重要文件,真正能指导施工的施工组织设计是必须认真编制的。
而现在建筑市场上往往做不到,经常是这个工程的施工组织设计照搬别的工地的现成的施工组织设计,顶多改个工程名称、工程概况。
有的虽说是按具体工程实际情况编制的,但由于种种原因又是粗制滥造、简单潦草,基本无指导意义。
为此,监理单位应严格执行监理规范的要求,对施工单位提交的施工组织设计认真审核,提出修改意见,要求施工单位在修改完善后按程序申报,总监审批合格后方能施工。
审核内容主要有:(1)基坑的支护体系;(2)基坑开挖方式;(3)施工平面图、降水措施、监测布置的合理性等。
1.4施工过程控制这个阶段是项目实施的关键阶段,现场监理机构须在监理规划的指导下,根据地质勘探资料和当地水文、气候条件,结合当地深基坑工程施工的经验和条件,对工程重要和关键项目要求施工单位制定专项施工方案报监理机构审核,特别是要制定好对突发事件的应对措施。
施工过程的控制点设置主要在:1.4.1深基坑支护工程的施工深基坑支护工程的施工是集挖土、挡土、围护、防水等技术复杂的多环节的系统工程,任何一个环节失误将可能导致整个工程的失败,甚至造成事故。
施工质量的好坏是靠施工单位做出来的,不可能靠监理单位监理出来的,监理人员在施工过程中要督促施工单位严格按照施工规程、经批准的施工组织设计及相关的技术规范要求组织施工,做到过程有控制,各施工要点有方案。
如确定土方开挖方案应根据地质勘测报告、周围建筑物、地下设施情况等分析进行,对特殊土质需精心组织施工,膨胀土地区不宜在雨季开挖,软土地区分层开挖,按要求控制每层开挖高度。
挖土高差太大、挖土进度太快,极易迅速改变土体原来的平衡状态,降低土体的抗剪强度,从而导致土体发生水平方向的滑移,造成坍塌事故。
1.4.2深基坑周围土体止水效果的控制在地下水位较高的地区,地下水对深基坑工程的施工带来的危险程度是相当高的。
地下水的来源一般是上层滞水、潜水、承压水和雨水及基坑周围的渗漏管道水,由于水的来源复杂,止水方案的制定则必须慎重。
在制定止水方案时应从深基坑工程的防水、降水和排水三方面考虑,根据地质勘察部门提供的地质资料深入分析地下水的成因,了解深基坑周围环境,不能一味简单地靠抽水来降低地下水位以达到深基坑内无水的目的,长时间不间断地抽水,可能会导致基坑周围土体流失,周围建筑物不均匀沉陷,甚至造成坑底流沙、管涌等现象,增大了处理难度,拖延工期,造成不必要的损失。
止水帷幕是高水位地区深基坑支护工程中常用的止水措施,止水帷幕的常用的施工方法主要有高压喷射注浆法、浆喷深层搅拌法、粉喷深层搅拌法和压力注浆法等。
某项目采用了浆喷深层搅拌法止水帷幕止水,但效果不太好,深基坑开挖后渗水较大。
经分析,原因主要是止水帷幕的搅拌桩成桩质量不好,后采用灌浆的方法进行处理,耽误了工期,增加了造价。
因此该类止水帷幕施工时要注意:(1)保证桩体质量,注意水泥浆的搀加量,保证桩体搅拌均匀,桩长达到设计深度,避免桩头出现搅而无浆的情况,特别在土层情况变异较大的地区因搅拌桩的桩径控制不好掌握,容易导致止水失效;(2)保证桩的搭接长度和密实度,杜绝出现空洞、蜂窝及桩头开叉的现象;(3)不能随意在基坑支护结构上开口以便运土,否则不仅会影响支护结构的安全,也破坏了止水帷幕,造成地下水的渗入。
1.4.3深基坑支护的信息化管理深基坑的施工易产生的主要问题从根本上说就是基坑整体的刚度和稳定性的问题,即基坑支护结构是否会变形、基坑支护结构是否会产生沉降、水平方向的位移、倾斜,支护结构是否有裂缝,以及基坑底是否产生隆起和变形,这些问题的发生将直接导致基坑支护结构的失败。
基坑支护结构的信息化管理主要手段是安排专业施工监测人员对基坑现场及周围建筑物进行监测,将基坑开挖期间监测到的基坑支护结构或岩土变位等情况,比照勘察、设计的预期性状,动态分析监测资料,全面掌握位移变化的大小、方向、变化频率,适宜对照报警标准,预测下一阶段工作的动态,及时对施工中可能出现的险情进行预报,超过位移设定的预警值时可及时采取有效的应对措施排除危害,确保工程安全。
深基坑支护结构工程监测的内容主要安排以下几项:(1)支护结构顶部水平位移;(2)支护结构沉降和裂缝;(3)临近建筑物、道路的沉降、倾斜和裂缝;(4)基坑底隆起的观测等。
以上监测除每天进行肉眼巡视和观测,一般8~10m设一个监测点,关键部位适当加密,开挖后每3~5d监测一次,位移大时也适当加密。
观测结果要真实反映所测因素影响的动态趋势,绘出变化曲线图,传达出险情前兆信息,找出险情发生的必要条件,如地质特性、支护结构、临近建筑物、地下设施等,结合相关的诱发条件,如气象条件、开挖施工、地下水变化等,结合基坑支护结构的稳定性计算,科学决策,排除险情。
开挖较深的基坑,还应测试支撑的内应力,当应力达设计值90%时(或支撑变形达10mm时),要及时采取防范措施。
同时因现场施工情况复杂,监测点极易被破坏,要注意对监测点的保护。
1.4.4突发事件的解决建筑施工的过程是一个投资大、周期长、参与人员多的过程,这个过程中会发生很多不可预见的事情,基坑支护结构的施工更是如此。
监理人员要养成处变不惊的良好心理素质,事前做好突发事件出现的技术准备。
一般情况下的突发事件有:(1)基坑内管涌、流砂;(2)基坑支护局部出现成因不明的裂缝、沉降;(3)气象异常,出现连续多日的狂风暴雨;(4)相邻工地的施工影响如降水、打桩、开挖土方;(5)地下障碍物妨碍基坑支护结构或止水帷幕的施工等等。
出现问题及时通报业主并会同设计、勘察、施工等相关单位商讨解决问题的办法。
2结束语建筑深基坑施工过程是一个循序渐进的过程,监理人员要监督施工单位按程序施工,做到先设计后施工、边施工边监测,遵循“分层开挖,先撑后挖,随挖随撑,对称均衡,限时限量”的原则,不能容忍违反科学地盲目、野蛮施工的现象,对整个深基坑施工过程实现一个有力的控制,保证工程顺利、安全地完成。
