第一卷城市高架施工组织设计 (4)第一章编制说明 (4)第二章工程概况及计划开、竣工日期 (4)第一节工程概况 (4)一、本标段概况 (5)二、...桥概况 (5)第二节工程特点 (6)第三节主要工程量 (7)第四节施工工期及计划开竣工日期 (8)第三章施工准备及施工总体布置 (8)第一节组织准备 (8)第二节技术准备 (9)第三节施工总体布置和施工便道布置 (9)一、现场总平面布置图 (9)二、施工用水 (10)三、施工用电 (10)四、施工排水 (11)第四节外部条件准备 (11)第四章施工测量的技术措施和总体安排 (12)第一节轴线测量的技术措施 (12)一、控制网的控制和测量 (12)二、下部结构的测量 (12)三、上部结构空心板梁施工的测量 (13)四、桥面铺装、栏杆、中央分隔带的测设 (13)第二节标高测设的技术措施 (13)第三节沉降观测的技术措施 (14)第五章施工组织管理与总体设想 (14)第一节建立工程项目管理机构: (14)第二节组织施工队伍 (14)第三节预算管理与成本控制 (15)第四节施工组织与工程管理 (15)第五节施工总体布置与安排 (16)一、施工总体部署 (16)二、施工通道布置与管线保护设想 (16)三、施工顺序设计 (16)四、材料组织与管理 (17)第六节×××桥的施工安排与老桥拆除 (17)第六章钢筋、模板等主要分项工序的施工方案和技术措施 (18)第一节非予应力钢筋工序的施工方案和技术措施 (18)第二节予应力筋工序的施工方案和技术措施 (19)第三节模板工序的施工方案和技术措施 (22)第四节混凝土工序的施工方案和技术措施 (23)第七章主体分部工程施工方案和技术措施 (24)第一节予制方桩的施工方案和技术措施 (24)第二节承台与系梁的施工方案和技术措施 (25)第三节立柱的施工方案和技术措施 (27)第四节盖梁的施工方案和技术措施 (28)第五节空心板梁的制作及架设施工方案和技术措施 (30)第八章桥面系及附属工程的施工方案和技术措施 (31)第一节混凝土铺装和人行道予制板的施工方案和技术措施 (31)第二节防撞墙和栏杆扶手的施工方案和技术措施 (31)第三节伸缩缝的施工方案和技术措施 (32)第四节防水层和沥青砼黑色铺装的施工方案和技术措施 (33)第五节橡胶支座、桥面排水和台后填土 (34)第九章质量保证措施和施工技术保证措施 (34)第一节确保质量管理的目标 (34)第二节施工组织设计编制依据和质量检验标准 (34)第三节建立质量管理体系和保证质量技术措施 (35)第四节关键工序和新工艺的主要管理措施 (36)一、测量施工的管理措施 (36)二、沉桩施工的管理措施 (36)三、立柱和盖梁等施工的管理措施 (37)四、桥结坡施工的管理措施 (37)五、桥面系伸缩缝及白色铺装的管理措施。
城市高架施工组织设计方案1. 引言城市交通拥堵是大城市面临的一大挑战,为了解决交通拥堵问题,提高交通效率,许多城市选择在城市内部修建高架道路。
城市高架道路的施工对于城市交通运行和居民生活造成一定的影响,因此有必要进行合理的施工组织设计方案,确保施工过程顺利进行,最大限度地减少对居民和交通运行的影响。
2. 施工组织设计原则2.1 安全原则施工组织设计应始终以安全为第一原则。
施工过程中应严格落实安全管理措施,确保施工人员的人身安全,同时最大限度减少施工过程中可能发生的事故对周边居民和交通的影响。
2.2 效率原则施工组织设计应注重施工效率,合理安排施工工序和时间,避免对交通运行产生过大的干扰。
在施工期间,应尽量减少交通封闭的时间和范围,确保交通的畅通。
2.3 环保原则施工过程中应注重环境保护,合理利用资源,减少施工过程中对环境的影响。
在施工现场应加强噪声和扬尘控制,确保周边居民的生活环境不受到污染。
3. 施工组织设计方案3.1 施工工序安排根据高架道路的具体情况,合理安排施工工序。
通常的施工顺序包括桩基施工、拼装及吊装工序、钢结构防腐工序、桥面铺装工序等。
各工序之间应严格控制时间,确保施工进度。
3.2 交通管理方案在施工期间,为了减少对交通的干扰,应制定详细的交通管理方案。
根据施工现场的实际情况,选择合适的交通封闭时间和范围。
同时,应落实交通路线的标识和引导措施,确保交通的安全和畅通。
3.3 安全管理措施施工过程中应严格执行安全管理措施,确保施工人员的人身安全。
应对施工人员进行安全培训,提高其安全意识。
在施工现场应设置安全警示标识和安全防护设施,加强巡检和监控,及时发现和处理安全问题。
3.4 环境保护措施在施工现场应加强环境保护措施,控制噪声和扬尘的产生。
采取噪声屏障、尘土封堵等措施,降低施工对周边居民的影响。
合理利用水资源,进行排水和雨水回收,减少对环境的影响。
4. 实施方式4.1 施工管理制定详细的施工计划,并进行分阶段的实施。
城市道路高架桥梁工程方案1. 概述城市道路高架桥梁工程是在城市道路上建设的一种特殊桥梁结构,通常用于跨越其他道路、河流或铁路等障碍物,以提供交通便利性和减少交通拥堵。
本文将介绍城市道路高架桥梁工程的设计流程、施工方案和材料选择等内容。
2. 设计流程2.1. 项目可行性研究与初步设计在进行城市道路高架桥梁工程设计前,首先需要进行项目可行性研究,包括交通流量分析、地形测量和环境影响评估等。
基于可行性研究结果,进行初步设计,其中包括桥梁类型选择、断面设计和基础设计等。
2.2. 结构分析与详细设计根据初步设计结果,进行结构分析,包括荷载计算、桥梁静力分析和动力分析等。
基于结构分析结果,进行详细设计,包括桥面铺装、防护设施和施工标志等。
2.3. 施工方案制定与施工图设计根据详细设计结果,制定施工方案,包括施工工艺和施工顺序等。
基于施工方案,进行施工图设计,包括预制构件图纸和施工工艺图纸等。
3. 施工方案3.1. 桥面施工桥面施工通常包括路面铺装和护栏安装。
路面铺装可以选择优质的沥青混凝土或钢筋混凝土,以提供平稳的行车表面和耐久性。
护栏安装可采用钢制护栏或混凝土栏杆,以提供交通安全性。
3.2. 桥墩施工桥墩是高架桥梁的支撑结构,通常采用钢筋混凝土或钢结构建造。
桥墩施工包括基坑开挖、钢筋绑扎和混凝土浇筑等步骤。
3.3. 桥梁支座施工桥梁支座用于传递荷载和减缓挠度,通常采用橡胶支座或滑动支座。
支座施工包括支座模具制造、橡胶或滑动片安装和固定等。
3.4. 钢构件制作与安装部分城市道路高架桥梁采用钢结构,钢构件制作与安装是关键环节。
钢构件制作应符合相关规范和要求。
安装过程中,需要使用吊车和螺栓连接等工艺。
4. 材料选择4.1. 混凝土材料混凝土是城市道路高架桥梁施工中常用的材料之一。
在选择混凝土材料时,需考虑强度、耐久性和施工性等因素。
常用的混凝土材料有C30和C50等。
4.2. 钢材料城市道路高架桥梁中常用的钢材料包括钢筋和钢板。

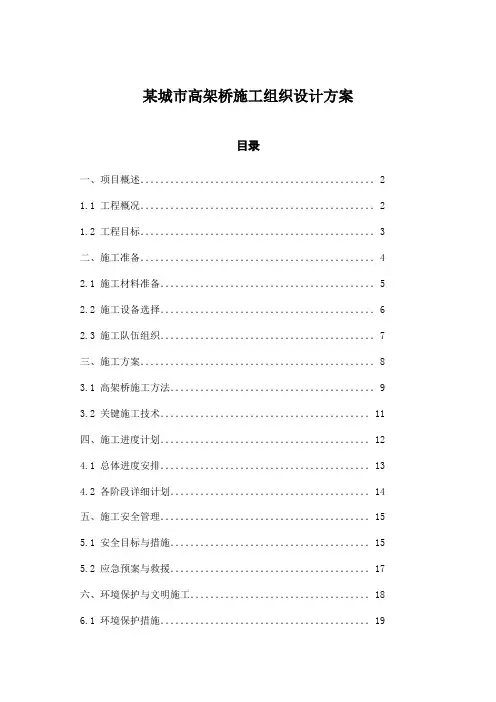

某城市高架桥施工组织设计方案目录一、项目概述...............................................21.1 工程概况...............................................21.2 工程目标...............................................3二、施工准备...............................................42.1 施工材料准备...........................................5 2.2 施工设备选择...........................................62.3 施工队伍组织...........................................7三、施工方案...............................................83.1 高架桥施工方法.........................................93.2 关键施工技术..........................................11四、施工进度计划..........................................124.1 总体进度安排..........................................134.2 各阶段详细计划........................................14五、施工安全管理..........................................155.1 安全目标与措施........................................155.2 应急预案与救援........................................17六、环境保护与文明施工....................................186.1 环境保护措施..........................................196.2 文明施工管理..........................................21七、项目管理与协调........................................227.1 项目管理机构设置......................................237.2 工程协调与沟通........................................24八、结论与建议............................................258.1 方案总结..............................................268.2 建议与措施............................................27一、项目概述本设计方案旨在详细阐述某城市高架桥施工的组织与管理,确保工程在质量、安全、进度和成本等方面达到预期目标。

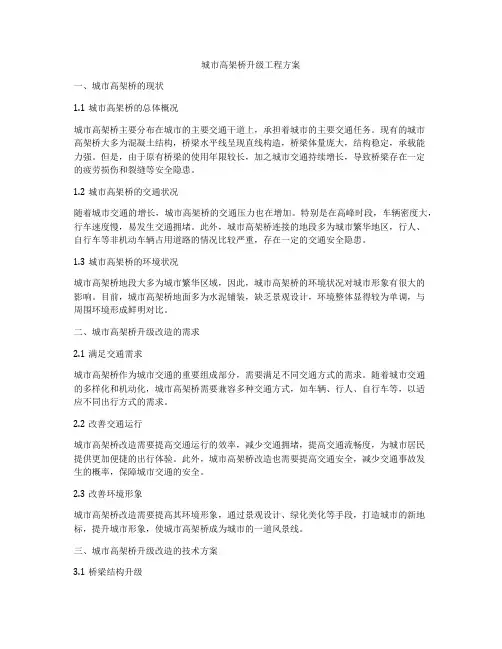

城市高架桥升级工程方案一、城市高架桥的现状1.1城市高架桥的总体概况城市高架桥主要分布在城市的主要交通干道上,承担着城市的主要交通任务。
现有的城市高架桥大多为混凝土结构,桥梁水平线呈现直线构造,桥梁体量庞大,结构稳定,承载能力强。
但是,由于原有桥梁的使用年限较长,加之城市交通持续增长,导致桥梁存在一定的疲劳损伤和裂缝等安全隐患。
1.2城市高架桥的交通状况随着城市交通的增长,城市高架桥的交通压力也在增加。
特别是在高峰时段,车辆密度大,行车速度慢,易发生交通拥堵。
此外,城市高架桥连接的地段多为城市繁华地区,行人、自行车等非机动车辆占用道路的情况比较严重,存在一定的交通安全隐患。
1.3城市高架桥的环境状况城市高架桥地段大多为城市繁华区域,因此,城市高架桥的环境状况对城市形象有很大的影响。
目前,城市高架桥地面多为水泥铺装,缺乏景观设计,环境整体显得较为单调,与周围环境形成鲜明对比。
二、城市高架桥升级改造的需求2.1满足交通需求城市高架桥作为城市交通的重要组成部分,需要满足不同交通方式的需求。
随着城市交通的多样化和机动化,城市高架桥需要兼容多种交通方式,如车辆、行人、自行车等,以适应不同出行方式的需求。
2.2改善交通运行城市高架桥改造需要提高交通运行的效率,减少交通拥堵,提高交通流畅度,为城市居民提供更加便捷的出行体验。
此外,城市高架桥改造也需要提高交通安全,减少交通事故发生的概率,保障城市交通的安全。
2.3改善环境形象城市高架桥改造需要提高其环境形象,通过景观设计、绿化美化等手段,打造城市的新地标,提升城市形象,使城市高架桥成为城市的一道风景线。
三、城市高架桥升级改造的技术方案3.1桥梁结构升级针对城市高架桥存在的安全隐患问题,需要对桥梁结构进行升级改造。
可以采用预应力混凝土技术、钢结构技术等,提高桥梁的承载能力和抗震能力,延长桥梁的使用寿命。
此外,还可以引入智能监测技术,对桥梁结构进行实时监测,及时发现桥梁的异常情况,保障桥梁的安全运行。
城市快速路改造高架桥工程方案1. 引言城市交通拥堵是一个普遍存在的问题,为了缓解交通压力并提高通行效率,快速路改造工程成为许多城市的重要举措之一。
在快速路改造中,建设高架桥是一种常见的解决方案,它能够有效地提高道路通行能力,减少交通事故,并且不占用地面空间。
本文将介绍城市快速路改造高架桥工程的方案及关键技术。
2. 工程概述2.1 目标本工程的目标是在城市快速路上建设高架桥,以提高道路通行能力,并改善交通流量分布情况。
通过高架桥建设,预计能够减少交通拥堵,提高通行效率,提升城市交通发展水平。
2.2 工程范围本工程的范围包括城市快速路上的一段路段,全长约2公里。
高架桥将覆盖该路段,并连接周边道路和交通枢纽。
3. 工程设计3.1 高架桥类型选择根据项目需求和现场实际情况,我们选择了钢筋混凝土箱梁高架桥作为本工程的设计方案。
该桥型具有建造周期短、承载能力强、造价相对较低等优点,适合于快速路改造项目。
3.2 结构设计高架桥采用了多跨连续梁结构,通过合理的跨径设计和桥墩配置,能够在不占用地面空间的情况下,提供较大的通行能力。
桥梁主要承载结构采用钢筋混凝土箱梁,具有较好的刚性和承载能力。
3.3 施工方法由于城市快速路的交通密度较大,施工期间需尽可能减少对交通的干扰。
因此,我们采用了夜间施工的方式,通过合理组织施工队伍和严格控制施工时间,以最小的影响实施施工工作。
4. 关键技术4.1 桥梁设计技术在桥梁设计方面,我们将采用先进的CAD技术和有限元分析软件,进行桥梁的力学计算和结构设计。
通过优化结构参数,提高桥梁的受力性能和稳定性。
4.2 施工技术在施工过程中,我们将采用先进的施工设备和技术,以保证工程质量和施工进度。
同时,我们将加强施工现场的安全管理,确保施工人员的安全。
4.3 桥梁监测技术为保证高架桥的安全运行,我们将在工程完工后安装桥梁监测系统。
该系统可以实时监测桥梁的变形、振动等情况,并及时发出预警信号,以保证桥梁的安全运行。
城市快速路桥梁构造施工方案施工组织设计一、引言城市快速路桥梁的建设是城市基础设施建设的重要组成部分,对于缓解交通压力、提高城市交通运输效率和改善市民出行条件具有重要意义。
本文将针对城市快速路桥梁的构造施工方案进行详细设计,以确保工程施工的安全高效。
二、施工方案2.1 桥梁施工工艺在城市快速路桥梁的施工过程中,我们采用了常规的预制箱梁工艺作为主要施工方案。
该工艺具有施工周期短、质量可控等优点,适用于快速路桥梁的建设。
同时,我们还结合实际情况对施工过程进行了详细的分析和优化,制定了具体的施工方案。
2.2 施工组织设计为了确保施工的顺利进行,我们制定了详细的施工组织设计。
首先,我们进行了工地的分区划定,并根据工程进度和施工区域的特点确定了施工任务的优先级。
其次,我们充分考虑了施工人员的数量和技术水平,配备了足够的工程人员和技术监督人员,并制定了详细的安全操作规范和施工工序。
同时,我们还针对施工过程中可能出现的问题进行了风险评估和应急预案的制定,以确保施工期间的安全性和高效性。
2.3 施工设备和材料选择在桥梁施工过程中,我们根据实际需求并结合施工方案选择了合适的施工设备和材料。
例如,我们选用了大型起重机、混凝土搅拌机等设备,并采购了符合国家标准的高强度混凝土和钢筋等材料。
同时,我们还对设备和材料的质量进行了严格把关,确保其满足工程要求。
2.4 施工进度控制为了保证桥梁施工的顺利进行,我们制定了详细的施工进度计划,并严格按照计划进行施工。
在施工过程中,我们进行了定期的施工进度检查和评估,并采取了相应的措施进行进度调整,确保工程能够按时完成。
三、施工安全措施3.1 安全培训和教育为了保证施工人员的安全,我们制定了全面的安全培训和教育计划。
在施工前,我们对施工人员进行了必要的培训,确保他们熟悉施工工艺和操作规范。
同时,我们还加强了现场的安全教育,提醒施工人员注意安全事项并加强安全意识培养。
3.2 安全设施设置在施工现场,我们设置了必要的安全设施,如安全警示标识、临时围挡等。

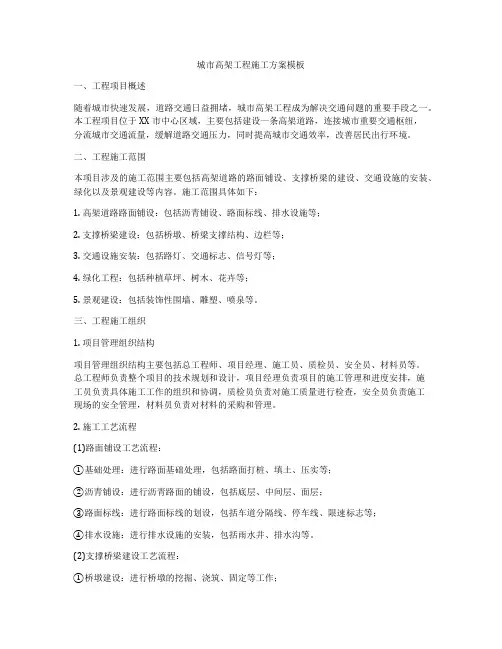

城市高架工程施工方案模板一、工程项目概述随着城市快速发展,道路交通日益拥堵,城市高架工程成为解决交通问题的重要手段之一。
本工程项目位于XX市中心区域,主要包括建设一条高架道路,连接城市重要交通枢纽,分流城市交通流量,缓解道路交通压力,同时提高城市交通效率,改善居民出行环境。
二、工程施工范围本项目涉及的施工范围主要包括高架道路的路面铺设、支撑桥梁的建设、交通设施的安装、绿化以及景观建设等内容。
施工范围具体如下:1. 高架道路路面铺设:包括沥青铺设、路面标线、排水设施等;2. 支撑桥梁建设:包括桥墩、桥梁支撑结构、边栏等;3. 交通设施安装:包括路灯、交通标志、信号灯等;4. 绿化工程:包括种植草坪、树木、花卉等;5. 景观建设:包括装饰性围墙、雕塑、喷泉等。
三、工程施工组织1. 项目管理组织结构项目管理组织结构主要包括总工程师、项目经理、施工员、质检员、安全员、材料员等。
总工程师负责整个项目的技术规划和设计,项目经理负责项目的施工管理和进度安排,施工员负责具体施工工作的组织和协调,质检员负责对施工质量进行检查,安全员负责施工现场的安全管理,材料员负责对材料的采购和管理。
2. 施工工艺流程(1)路面铺设工艺流程:①基础处理:进行路面基础处理,包括路面打桩、填土、压实等;②沥青铺设:进行沥青路面的铺设,包括底层、中间层、面层;③路面标线:进行路面标线的划设,包括车道分隔线、停车线、限速标志等;④排水设施:进行排水设施的安装,包括雨水井、排水沟等。
(2)支撑桥梁建设工艺流程:①桥墩建设:进行桥墩的挖掘、浇筑、固定等工作;②桥梁支撑结构:进行桥梁支撑结构的架设、连接、检查等工作;③边栏安装:进行桥梁边栏的安装、固定等工作。
(3)交通设施安装工艺流程:①路灯安装:进行路灯的安装、接通电源等工作;②交通标志安装:进行交通标志的安装、固定等工作;③信号灯安装:进行信号灯的安装、调试等工作。
3. 施工计划安排根据工程项目的具体情况,制定施工计划,明确工程施工的各项任务和时间节点,合理安排施工人员和设备的使用,确保工程的顺利进行,保证施工质量和进度。
城市高架工程施工方案一、工程概况城市高架工程是一项具有重大意义的城市基础设施工程,其建造对于城市交通发展具有重要的意义。
该工程是为了缓解城市道路交通拥堵、提高交通效率、改善城市交通环境而进行的建设。
城市高架工程强调在城市内部建设一定规模的高架道路网,提高城市道路通行能力,减少交通拥堵,改善居民出行条件。
本工程计划在城市中心区域将一条高架道路与现有的城市交通道路相连接,该高架道路采用钢筋混凝土结构,全长约5公里,宽约20米,含匝道、桥梁和交叉口等配套设施。
该工程由城市交通建设局承担,并委托某建筑工程公司进行施工。
二、工程施工方案1. 施工前准备1.1 制定施工计划。
根据工程进度和交通条件,对施工周期和工程进度进行详细规划,并提前制定施工进度表和交通管理方案。
1.2 地质勘察。
对施工区域的土壤和地质情况进行详细勘察,确保施工过程中不会出现地质灾害。
1.3 交通管理方案。
制定施工期间的交通管理方案,确保施工期间对城市交通造成的影响最小化。
1.4 资金准备。
确保工程所需的资金、人力和物资充足,保障施工的正常进行。
2. 施工工艺和方法2.1 高架道路桥梁的施工。
采用大型起重机和现场浇筑技术,对桥梁结构进行施工,确保桥梁的安全和牢固。
2.2 高架道路路面的铺设。
采用混凝土路面铺设技术,确保道路的平整和牢固。
2.3 高架道路匝道的建设。
对于匝道的建设采用模块化设计和预制构件的办法,以确保建造的匝道符合设计标准和要求。
2.4 绿化和景观建设。
在高架道路两侧进行绿化和景观建设,提高城市环境的美观度。
3. 施工安全和质量管理3.1 施工现场安全管理。
严格遵守相关法律法规,建立科学的安全管理制度,对施工现场进行安全检查,确保施工过程中的安全。
3.2 施工质量管理。
严格按照设计图纸和技术要求,保障施工质量,确保高架道路的使用安全。
3.3 施工过程监控。
安排专业人员对施工过程进行监控和检查,确保施工的顺利进行。
4. 施工结束后的清理和维护4.1 施工结束后的清理。

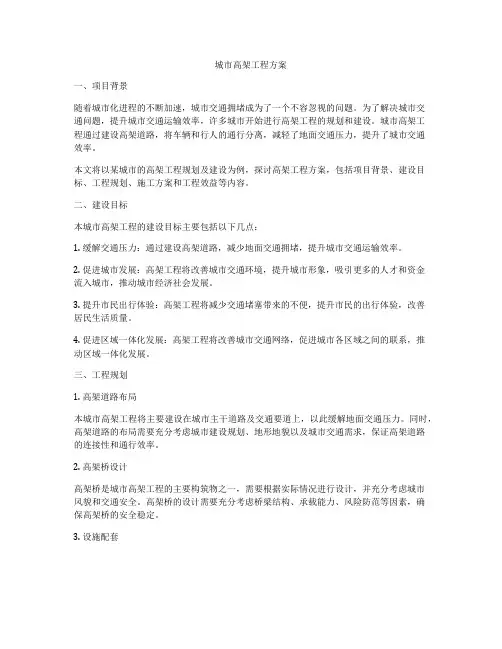

城市高架工程方案一、项目背景随着城市化进程的不断加速,城市交通拥堵成为了一个不容忽视的问题。
为了解决城市交通问题,提升城市交通运输效率,许多城市开始进行高架工程的规划和建设。
城市高架工程通过建设高架道路,将车辆和行人的通行分离,减轻了地面交通压力,提升了城市交通效率。
本文将以某城市的高架工程规划及建设为例,探讨高架工程方案,包括项目背景、建设目标、工程规划、施工方案和工程效益等内容。
二、建设目标本城市高架工程的建设目标主要包括以下几点:1. 缓解交通压力:通过建设高架道路,减少地面交通拥堵,提升城市交通运输效率。
2. 促进城市发展:高架工程将改善城市交通环境,提升城市形象,吸引更多的人才和资金流入城市,推动城市经济社会发展。
3. 提升市民出行体验:高架工程将减少交通堵塞带来的不便,提升市民的出行体验,改善居民生活质量。
4. 促进区域一体化发展:高架工程将改善城市交通网络,促进城市各区域之间的联系,推动区域一体化发展。
三、工程规划1. 高架道路布局本城市高架工程将主要建设在城市主干道路及交通要道上,以此缓解地面交通压力。
同时,高架道路的布局需要充分考虑城市建设规划、地形地貌以及城市交通需求,保证高架道路的连接性和通行效率。
2. 高架桥设计高架桥是城市高架工程的主要构筑物之一,需要根据实际情况进行设计,并充分考虑城市风貌和交通安全。
高架桥的设计需要充分考虑桥梁结构、承载能力、风险防范等因素,确保高架桥的安全稳定。
3. 设施配套在高架工程规划中,需要充分考虑高架道路的设施配套问题,包括出入口设置、交通标识、照明设施、排水设施等;同时需要规划高架道路下部的空间利用,确保高架工程的综合效益。
四、施工方案1. 施工组织高架工程的施工需要充分考虑城市交通的影响,因此需要制定科学合理的施工组织方案,包括交通管控、施工路线选择、施工时段安排等。
同时,要合理安排施工节点,确保施工进度和质量。
2. 安全保障高架工程的施工需要高度重视安全保障工作,包括施工现场安全管理、施工人员安全教育、施工设备安全运行等方面,确保施工过程中的安全。
城市快速路高架桥工程方案设计城市快速路高架桥工程方案设计目录第一章总体概述. (5)1.1 工程概述 (5)1.1.1 工程概述 (5)1.1.2 工程量 (5)1.2 吊装施工条件与环境情况 (7)1.2.1 地质条件 (7)1.2.2 交通环境 (7)第二章总体施工部署. (10)2.1 项目组织机构 (10)2.2 钢箱梁吊装施工总体步骤 (10)2.2.1 单件分段吊装施工步骤 (10)2.2.2 w023-w024 整联钢箱梁吊装施工步骤 (11)2.2.3 施工准备 (16)2.3.4 设备、设施配置 (18)2.3.5 施工人员配置 (18)第三章临时支墩施工. (20)3.1 临时支墩结构形式 (20)3.2 支撑安装 (22)3.2.1 临时支撑体系的安装 (22)3.2.2 临时支墩受力分析 (24)第四章钢箱梁吊装. (34)4.1 吊装设备选型 (34)4.2 钢箱梁安装吊耳的选用 (38)4.3 分段吊装施工工艺 (39)4.3.1 L7 联钢箱梁吊装施工 (39)4.3.2 临时支撑基础压载试验 (39)4.3.3 张拉用钢混地锚设置 (40)4.3.4 临时支撑搭设安装 (40)4.3.5 钢箱梁分段吊装 (40)4.3.6 搭设支撑(拼装支撑、顶升/落位支撑、张拉顶支架、工装) (40)4.3.7 吊、安装、校正应变梁/滑移轨道调整胎架线 (41)4.3.8 拼、吊装钢箱梁 (42)4.3.9 安装张拉顶、穿绕钢绞线 (43)4.3.10 安装前导梁 (43)4.3.11 实施整体滑移 (44)4.3.12 安装千斤顶,实施整体顶升钢梁 (44)4.3.13 W022-w023 墩分段吊装 (44)4.3.14 W024-w026 墩分段吊装 (45)4.3.15 合拢段吊装 (46)4.3.16 钢箱梁卸载 (47)第五章吊装施工测量. (48)5.1 测量施工布置. (48)5.2 测设步骤. (48)5.2.1 高程水准点和导线控制点的复测和加密 (48)5.2.2 钢箱梁安装测量控制 (49)5.2.3 钢箱梁滑移测量控制 (50)第六章钢箱梁的卸载. (51)6.1 卸载前的准备工作 (51)6.2 安装质量控制措施 (51)第七章交通疏导. (53)7.1 交通警示装置的安装、拆除 (53)7.2 L27 联钢箱梁吊装交通疏导 (54)第八章安全防护措施. (55)第九章安全保证措施及紧急预案 (56)9.1 安全管理目标 (56)9.2 安全管理体系 (56)9.2.1 安全管理组织机构 (56)9.2.2 安全事故报告流程图 (56)9.3 安全技术组织措施 (57)9.3.1 安全管理制度及办法 (57)9.3.2 安全组织技术措施 (57)9.3.3 重要施工方案和特殊施工工序的安全过程控制 (60)9.4 安全事故应急预案 (62)9.4.1 安全小组组成及职责划分 (62)9.4.2 触电事故应急救援预案 (63)9.4.3 高处坠落事故应急救援预案 (65)9.4.4 坍塌事故应急救援预案 (66)9.4.5 车辆、机械伤害事故应急救援预案 (68)9.4.6 中毒、高温中暑应急救援预案 (70)第一章总体概述1.1工程概述1.1.1工程概述某公路改造工程始于栅栏口立交二期,止于青菱立交。
烟台高架快速路方案1. 引言本文档旨在提供一个关于烟台城市高架快速路方案的详尽介绍。
高架快速路是现代城市交通体系中的重要组成部分,通过提高道路运输的效率和便捷性,能够有效缓解交通拥堵问题。
考虑到烟台城市的交通状况和未来发展需求,本文提出了一个可行且高效的高架快速路方案。
2. 方案概述烟台高架快速路方案的总体目标是构建一条能够连接城市重要交通节点的高速道路系统。
该方案主要包括以下几个方面的内容:2.1 路线规划根据烟台城市的道路网络和交通状况,本方案拟定了高架快速路的路线规划。
主要考虑以下因素:•连接重要交通枢纽:通过选择适当的路线,高架快速路将连接烟台市内的重要交通枢纽,如火车站、汽车站、机场等,方便市民和外来游客的出行。
•考虑城市发展需求:路线规划还要考虑未来城市发展的需求,尽可能避开人口密集区和重要的自然生态景观。
•考虑道路条件:在路线规划过程中,需要综合考虑现有道路的条件,尽可能利用现有道路资源,减少对土地的占用。
2.2 高架桥设计高架快速路主要是通过高架桥实现,因此在设计方面需要充分考虑以下几个因素:•结构设计:高架桥的结构设计需要满足一定的承重和抗风能力。
本方案建议采用钢筋混凝土结构,能够有效承受车辆和行人的重量,同时能够抵御自然灾害和恶劣天气的影响。
•施工方法:高架桥的施工方法需要兼顾施工周期和影响范围。
本方案建议采用模块化施工方法,以减少对道路交通的影响,并能够加快施工进度。
2.3 车辆安全与管理为了确保高架快速路的安全运营和管理,本方案提出以下安全措施:•建立监控系统:在高架快速路的每个路段设置监控摄像头,定期巡视,及时发现和处理道路上的安全隐患。
•设立收费站和限速标识:在出入口处设立收费站,对通过高架快速路的车辆进行收费,同时设置限速标志,提醒驾驶员控制车速。
•增设应急设施:在高架快速路的关键路段,设置应急车道和紧急停车点,以应对突发事故和交通堵塞情况。
3. 实施计划为了保障方案的顺利实施,本文提出以下实施计划:1.前期调研:对烟台市道路交通情况进行详细调研,了解市民的出行需求和未来城市发展规划。

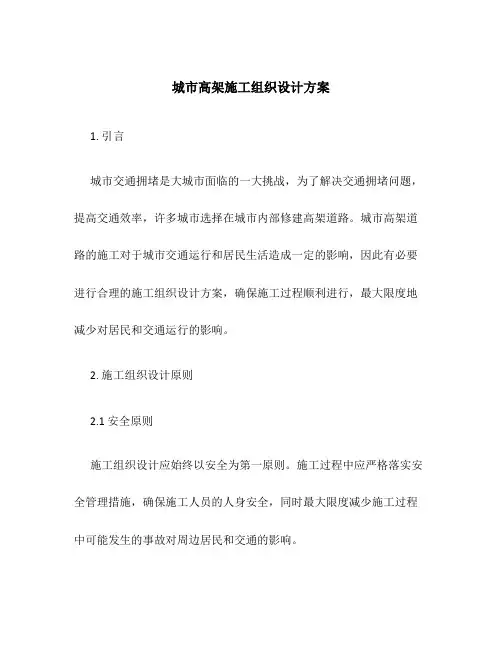

城市高架施工组织设计方案前言随着城市的不断发展,道路交通的繁忙已经成为了影响城市发展的一大问题。
为了解决这一问题,城市高架施工已经成为了城市化建设中必不可少的一部分。
为确保道路施工的可行性和施工质量,需要制定一份基于施工组织设计的方案。
本文将介绍基于施工组织设计的城市高架施工方案。
一、工程概况项目名称:XX高速路城市高架建设工程建设地点:XX市总工期:3年工程量:XXX万平方米二、工程内容1. 施工对象:高架道路、立柱、墩台、隧道等2. 工程特点:(1)本工程所在地道路车流密集,施工设备容易受到限制,施工机动性要求高。
(2)地质条件较为复杂,工程中需对多种土层进行勘探和处理。
(3)施工过程中需考虑对现有建筑的影响,并采取相应的保护措施。
三、施工方法1. 承包商应推出科学合理、安全可靠的施工方法,根据场地的具体情况,确定施工方式、施工起点、施工排期、施工阶段、施工周期等技术参数,制定施工方案和施工图样。
2. 确定施工工艺:(1)地基处理:一般选用机械拆除混凝土及钢筋混凝土地基工艺,严格按照设计要求进行降底、加固、夯实等工艺流程。
(2)墩台施工:采用跨度较大的桥梁墩披挂施工,避免对地面车流的影响。
(3)立柱施工:采用顺序立模法,在模板支模下进行混凝土浇筑。
(4)隧道施工:采用开挖法进行施工,现场配有爆破器械,对施工环境和人员安全保障十分重要。
3. 交通保证:为确保城市交通通行,施工期间应从以下方面进行保障:(1)施工区域设置围挡,保证施工场地的安全。
(2)施工方案中应考虑到施工与交通的协调,如道路施工应安排在交通流量较小时段进行。
(3)施工现场必须实施道路清洁、垃圾清运等防扬尘保洁措施,保证施工现场不高于标准限值。
四、施工组织1. 施工时序:制定施工图,确定目标阶段、施工周期、施工部位、施工序列,建立合理的施工周期制度,进行交通保障和工程推进控制。
2. 施工单位配合:各施工现场之间的人员、车辆、设备调动配合以及施工流程、施工阶段的安排和控制应在现场施工管理人员和承包商技术人员协调勘查。
城市快速路改造高架桥工程方案引言城市的交通拥堵问题一直是人们关注的焦点之一。
为解决城市交通拥堵问题,提高交通运输效率,城市快速路改造高架桥工程方案应运而生。
本文将介绍城市快速路改造高架桥工程的设计方案和实施步骤,以期为城市交通改善提供参考。
1. 工程背景和目标城市快速路改造高架桥工程的背景是城市交通日益拥堵,传统快速路无法满足交通需求的现状。
该工程的目标是提高城市快速路的通行能力和交通效率,减少交通拥堵,改善市民出行体验。
2. 工程规划和设计2.1 调研和数据分析在规划和设计阶段,需要进行充分的调研和数据分析,包括现有快速路的交通流量、瓶颈点、交通事故发生情况等。
通过对这些数据的分析,可以确定改造高架桥的位置和设计方案。
2.2 高架桥位置选择根据调研和数据分析的结果,选定合适的位置进行高架桥改造。
优先选择交通流量大、瓶颈点较多的路段,以最大程度提高交通通行能力。
2.3 高架桥设计高架桥设计包括桥梁结构设计、桥面宽度设计、桥墩布置等。
设计应充分考虑快速路的通行能力、安全性和美观性。
在桥梁结构上,可以采用预应力混凝土梁、钢管混凝土梁等,以提高桥梁的承载能力和抗震能力。
2.4 路面设计在高架桥改造过程中,需要对路面进行设计。
保证路面的平整度和排水性,提高行车的舒适度和安全性。
同时,应充分考虑雨天行车的排水问题,以避免积水影响交通通行。
2.5 智能交通系统布置在高架桥改造工程中,应考虑智能交通系统的布置。
通过安装交通监控摄像头、道路信号灯等设备,实现实时监测和控制交通流量,提高交通效率。
3. 工程实施步骤3.1 前期准备工作在实施工程之前,需要进行前期准备工作。
包括招标、制定施工计划、筹集资金等。
确保工程顺利进行。
3.2 拆除原有路面在高架桥改造工程中,首先需要拆除原有路面。
这包括拆除路面上的沥青、混凝土等材料,为高架桥的施工做好准备。
3.3 桥梁结构施工桥梁结构施工是高架桥改造的关键步骤。
根据设计方案,进行桥梁墩台的施工、梁的浇筑等工作,确保桥梁的稳固和承载能力。
城市高架桥设计与施工方案一、设计依据与原则设计依据:城市高架桥的设计将严格遵守国家及地方的相关法规、标准与规范,包括但不限于《公路桥梁设计规范》、《公路工程施工安全技术规程》等。
同时,设计将参考城市总体规划、交通流量预测、地质勘察报告、环境影响评价报告等资料。
设计原则:设计将遵循安全、经济、实用、美观、环保的原则,确保高架桥结构安全稳定、经济合理、施工方便,并尽可能减少对城市环境和交通的影响。
二、施工工艺与方法施工准备:完成施工现场的清理、测量放样、临时设施建设等工作。
基础施工:根据地质条件,采用明挖、钻孔灌注桩等方法进行基础施工。
桥墩施工:采用翻模、滑模或爬模等施工方法,确保桥墩的垂直度和精度。
梁部施工:采用预制梁或现浇梁的施工方法,确保梁的线形和预应力张拉质量。
三、施工安全与质量安全管理:制定安全管理制度,明确各级人员的安全职责,加强施工现场的安全监管。
质量控制:严格按照设计要求、施工规范和验收标准进行施工,确保工程质量。
四、施工过程监控监控内容:对施工过程中的关键部位、关键工序进行实时监控,包括基础的沉降、桥墩的垂直度、梁的线形等。
监控方法:采用测量仪器、监控设备等工具,对监控数据进行实时分析,确保施工过程的顺利进行。
五、施工结束后的清理清理范围:施工结束后,对施工现场进行彻底清理,包括残余材料、垃圾等。
清理要求:确保施工现场整洁、无垃圾残留,达到环保要求。
六、施工环境保护噪音控制:采取低噪音施工设备、合理安排施工时间等措施,减少施工噪音对周边环境的影响。
扬尘控制:对施工现场进行洒水降尘、设置围挡等措施,减少扬尘污染。
七、交通管理方案交通疏导:制定详细的交通疏导方案,确保施工期间交通的顺畅和安全。
交通设施:设置施工标志、警示灯、导向牌等交通设施,引导车辆和行人安全通过施工区域。
八、资金准备与风险评估资金准备:根据项目规模和施工进度,合理估算资金需求,确保资金的及时到位。
风险评估:对施工过程中可能出现的风险进行评估,制定相应的应对措施,确保工程的顺利进行。
快速路高架桥施工方案(Word版194页)第一章投标总体说明一、投标承诺通过认真研究建设单位的招标文件及有关图纸文件等资料,详细勘察了施工现场,分析了本工程中存在的施工难点和重点,以及可能影响施工的各类因素后,我们有十足的信心和把握,保质保量、按期完成本合同范围的所有工作内容。
(一)、一旦中标,保证按项目管理班子和资信标所承诺的人员及主要设备到位,并立即组织施工资源进场,做到进场快,开工快,争取有个良好的开端,为顺利实施本工程打下坚实的基础。
(二)、加强与建设单位、设计单位、监理单位的工作联络,服从建设单位的统一协调指挥,服从设计单位的检查指导,服从监理单位的监督管理。
(三)、加强与政府部门和工程沿线有关单位、居委会的联络、沟通和协调,以保证施工的正常顺利进行,维护建设项目的社会信誉。
(四)、严格质量管理,严格按设计施工图纸和施工技术标准施工。
建立严格、有效的质量保证体系,实行项目经理负责制,三级质量保证体系层层相连,环环相扣,责任落实到人,做到有章可循,有据可查。
(五)、严格施工安全管理,严格按照有关施工安全规程,安全工作重于泰山,做到警钟长鸣,时时警惕,为顺利实施本工程提供强有力的保障。
(六)、坚持文明施工,严格执行建设部关于市政统一标准及杭监总(2003)38号通知,做好环境保护工作,确保达到杭州市级“文明工地”的标准。
(七)、严格信守施工合同,加强项目管理,优化施工组织方案,确保资金、施工人员和设备到位,满足施工需要,实现安全、质量、工期、成本控制的全面丰收。
二、编制说明(一)、编制依据1、招标人提供的《招标文件》及其补充文件。
2、中国水电顾问集团华东勘测设计研究院提供的《杭州市秋石快速路二期工程》施工设计图纸。
3、《杭州市320国道(绕城北线-半山路)道路整治工程》施工设计图纸。
(二)、规范及规程依据1、《市政道路工程质量检验评定标准》(CJJ1-2008)。
2、《市政桥梁工程质量检验评定标准》(CJJ2-2008)。
城市道路高架桥梁工程方案一、项目背景随着城市化进程的不断推进,城市交通拥堵问题逐渐突出。
城市道路高架桥梁工程是解决城市交通问题的重要手段之一、本项目旨在改善城市交通状况,提高道路通行效率,并减少交通事故的发生。
二、项目定位本项目将选择交通拥堵较为严重的地区,通过建设高架桥梁,将道路分层,增加通行能力,减少地面交通压力,提高城市道路通行效率。
三、项目设计1.高架桥梁类型本工程将采用钢筋混凝土材料搭建的高架桥梁,具有较高的承载能力和耐久性,同时能够满足美观要求。
2.高架桥梁位置选择本项目将根据交通流量和拥堵情况选择适当的位置建设高架桥梁,以确保解决交通问题的有效性。
3.高架桥梁长度根据实地调研和交通流量情况,确定高架桥梁的长度,以满足道路通行需求。
同时,要考虑与周边环境的协调。
4.高架桥梁宽度根据交通流量和道路宽度要求,确定高架桥梁的宽度。
同时,要预留行人和自行车道,确保交通的安全性。
5.高架桥梁高度根据道路现状和未来规划情况,确定高架桥梁的高度。
同时,要确保桥梁的通行安全性,避免与周边建筑物发生冲突。
6.高架桥梁施工时间和方法根据实施方案和工期的要求,确定高架桥梁的施工时间和方法。
同时,要充分考虑施工过程中的交通管制和安全保障措施,确保施工的顺利进行。
7.高架桥梁环境影响评估在施工前进行环境影响评估,评估高架桥梁对周边环境的影响。
并在设计和施工中采取相应的环保措施,减少对环境的影响。
8.高架桥梁后期维护建设完成后,对高架桥梁进行定期维护和检查,及时修复和更换老化设施,确保桥梁的稳定性和安全性。
四、项目实施1.确定项目的实施方案和施工计划,并制定详细的施工进度表。
2.与相关部门进行沟通和协调,确保项目的顺利实施。
3.按照设计要求和施工计划,按步骤进行施工,遵循国家相关的建设标准和技术规范。
4.加强项目管理,建立项目组织架构,明确各岗位职责,确保项目进度和质量。
五、项目效益1.缓解交通拥堵,提高道路通行效率,减少交通事故的发生。
城市快速路高架桥工程方案设计目录第一章总体概述 (5)1.1工程概述 (5)1.1.1工程概述 (5)1.1.2工程量 (5)1.2吊装施工条件与环境情况 (7)1.2.1地质条件 (7)1.2.2交通环境 (7)第二章总体施工部署 (10)2.1项目组织机构 (10)2.2钢箱梁吊装施工总体步骤 (10)2.2.1单件分段吊装施工步骤 (10)2.2.2 w023-w024整联钢箱梁吊装施工步骤 (11)2.2.3 施工准备 (16)2.3.4 设备、设施配置 (18)2.3.5 施工人员配置 (18)第三章临时支墩施工 (20)3.1临时支墩结构形式 (20)3.2支撑安装 (22)3.2.1 临时支撑体系的安装 (22)3.2.2 临时支墩受力分析 (24)第四章钢箱梁吊装 (34)4.1吊装设备选型 (34)4.2钢箱梁安装吊耳的选用 (38)4.3分段吊装施工工艺 (39)4.3.1 L7联钢箱梁吊装施工 (39)4.3.2 临时支撑基础压载试验 (39)4.3.3 张拉用钢混地锚设置 (40)4.3.4 临时支撑搭设安装 (40)4.3.5 钢箱梁分段吊装 (40)4.3.6 搭设支撑(拼装支撑、顶升/落位支撑、张拉顶支架、工装) (40)4.3.7 吊、安装、校正应变梁/滑移轨道调整胎架线 (41)4.3.8 拼、吊装钢箱梁 (42)4.3.9 安装张拉顶、穿绕钢绞线 (43)4.3.10 安装前导梁 (43)4.3.11 实施整体滑移 (44)4.3.12 安装千斤顶,实施整体顶升钢梁 (44)4.3.13 W022-w023墩分段吊装 (44)4.3.14 W024-w026墩分段吊装 (45)4.3.15 合拢段吊装 (46)4.3.16 钢箱梁卸载 (47)第五章吊装施工测量 (48)5.1测量施工布置 (48)5.2测设步骤 (48)5.2.1 高程水准点和导线控制点的复测和加密 (48)5.2.2 钢箱梁安装测量控制 (49)5.2.3 钢箱梁滑移测量控制 (50)第六章钢箱梁的卸载 (51)6.1卸载前的准备工作 (51)6.2安装质量控制措施 (51)第七章交通疏导 (53)7.1交通警示装置的安装、拆除 (53)7.2L27联钢箱梁吊装交通疏导 (54)第八章安全防护措施 (55)第九章安全保证措施及紧急预案 (56)9.1安全管理目标 (56)9.2安全管理体系 (56)9.2.1安全管理组织机构 (56)9.2.2安全事故报告流程图 (56)9.3安全技术组织措施 (57)9.3.1 安全管理制度及办法 (57)9.3.2 安全组织技术措施 (57)9.3.3 重要施工方案和特殊施工工序的安全过程控制 (60)9.4安全事故应急预案 (62)9.4.1安全小组组成及职责划分 (62)9.4.2触电事故应急救援预案 (63)9.4.3高处坠落事故应急救援预案 (65)9.4.4坍塌事故应急救援预案 (66)9.4.5车辆、机械伤害事故应急救援预案 (68)9.4.6中毒、高温中暑应急救援预案 (70)第一章总体概述1.1 工程概述1.1.1工程概述某公路改造工程始于栅栏口立交二期,止于青菱立交。
某公路规划为城市快速路,全线采用高架桥加地面辅道形式。
桥梁工程包含主线桥及上下桥匝道两部分,主线桥全长7.2km,其中高架桥长约6.9km,高架桥引道长约0.3km。
本工程钢箱梁L7联地处武泰闸,编号为w022-w026段,分为4跨全长共178米,其中w023-w024跨的跨距为61米,跨巡司河,由于跨中无墩,且原巡司河桥通行承载能力仅为20吨,无法满足施工中的承载要求,该联所处区域道路交通状况非常复杂,交通流量相当大,梁段安装施工期间还要保证该桥的通行能力,给施工带来相当大的困难。
w023-w024区段高架桥钢箱粱L7-08到L7-20全部为标准横断面,桥面宽度为26m,高1.92米,纵向桥面宽最大为6米;该联钢箱梁共分为13个分段,分段重量最大为109.1吨,本段结构总重量为929.3吨;采用单箱四室结构,其横断面形式分别如图1.1-1所示。
图1.1-11.1.2工程量该联的安装工程量如表1.1-1。
L7联钢箱梁各跨分段安装工程量表1.1-11.2吊装施工条件与环境情况1.2.1地质条件根据相关地质资料和现场考察,某公路改造工程沿线均为混凝土路面,吊装前确认地基的承载能力,根据地质条件进行地基硬化。
采用C30混凝土进行地表找平,并在钢管支架底部设置1000mm×1000mm×30mm钢板作为垫板。
在测量定位好支墩安装位置后,采用75吨的配重铁对其进行6小时以上的试压,并观测基础沉降。
每小时沉降数值要做好记录,如观察下沉情况超标,暂不得吊装,需处理基础,经再试压合格后,方可进行吊装。
(配重铁每块15吨,共5块,规格为:2000 mm×3000mm×460 mm)1.2.2交通环境该工程处于白沙洲大道沿线,车流量比较大,因此本安装工程从分段划分、吊装方案均充分考虑现场交通环境的复杂性,确保施工安全和交通安全。
本联所处路段交通环境情况如表1.2-1。
某公路改造工程钢箱梁L7联路段交通环境情况表1.2-1此路段为巡司河桥,为武汉南大门进出交通咽喉要道,巡司河桥头处共有3条车流量较大的道路均汇集在百米范围内,巡司河桥面通行道路宽度仅为26米,交通繁忙。
如在巡司河桥面段进行高架桥钢箱梁安装时,除搭设钢管支撑需占用11m通道外,钢箱梁的吊装施工时,吊车及运输车还会短时间占用部分通道。
加上巡司河桥承载能力仅为20吨,更无法实施分段吊装方案。
鉴于上述情况,我部提出:将巡司河段的钢箱梁向武泰闸方向移位60m在w024-w026墩之间,在搭设拼装胎架及滑动轨道后、焊接形成整体钢梁后,安装前导梁,使用液压顶推张拉系统及滑动轨道将整段钢箱梁牵引到w023-w024墩的实际安装位,再使用千斤顶组将整段钢箱梁顶起,拆除液压顶推张拉系统及滑动轨道后,再将钢箱梁整体落位,实施钢箱梁段与桥墩上部钢支座的定位连接的施工方案。
第二章 总体施工部署2.1项目组织机构2.2钢箱梁吊装施工总体步骤2.2.1单件分段吊装施工步骤单件钢箱梁分段吊装施工步骤为:→→→→↓←←←城市快速路高架桥工程方案设计2.2.2 w023-w024整联钢箱梁吊装施工步骤1.根据各跨所处的地理位置及吊装施工环境,在w024-w026跨位置搭设滑移系统及w023-w024段的拼装胎架;2.进行跨巡司河段钢箱梁的分段拼、吊装,焊接形成整跨钢箱梁段;3.安装液压张拉顶推系统及实施连接;4.在靠w023墩侧的钢箱梁端部安装好前导梁;5.再使用液压张拉顶系统配合钢滑轨系统,将已拼装好的钢箱梁整体张拉/滑移到w023-w024的安装位置;6.拆除前导梁后;7.再用千斤顶群组将该跨钢箱梁整体顶起,拆除液压张拉顶/钢滑轨系统,调整两端线形。
然后再将该跨钢箱梁整体落位。
安装步骤图见下:第 12 页 共 71 页W023W024W025W026w022W023W024W025W026w022W023W024W025W026w022第 13 页 共 71 页W023W024W025W026w022合拢段W023W024W025W026w022W023W024W025W026w022必要时压载W023W024W025W026w022W023W024W025W026w022W023W022W024W025W026第 14 页共 71 页第 15 页 共 71 页W022W023W024W025W026W023W024W025W026W022城市快速路高架桥工程方案设计2.2.3 施工准备1.施工机具、材料到位,根据现场变压器位置布置好主电源线和标准配电柜并接好电源,夜间施工时布置好现场照明。
2.埋设地锚、安装临时支墩,并在吊装前进行复测,确保高程、里程及支墩状态满足吊装要求。
3.勘划地标线,分段吊装前,勘划分段定位线。
4.起重机定位,根据吊装现场环境和分段吊装定位要求,确定起重机定位位置,并做好标记,起重机进场时,根据标记站位。
5.分段进场,根据分段定位的要求和起重机站位,确定分段进场的位置要求,并做好标记,运输车根据标记定位。
6.根据现场吊装的平面布置,设置围挡,布置道路交通警示牌。
7.现场监管人员、交通协管员到位。
8.施工平面布置图。
城市快速路高架桥工程方案设计2.3.4 设备、设施配置根据吊装分段外形、重量,以及现场施工作业条件,分段吊装的起吊、滑移张拉和测量拟投入以下设备:主要设备配置一览表2.3.5 施工人员配置根据吊装工程量和确保吊装安全的要求,合理的配置施工人员,并做到职责清晰、分工明确、指令通畅,人员配置如下表:施工人员资质见附件4。
主要施工人员配置表第三章临时支墩施工3.1 临时支墩结构形式3.1.1 根据钢箱梁节段的自重及现场的地质条件,临时支墩采取钢管支架。
其结构形式如下:临时支墩主结构均采用四根Φ426mm×8mm的Q235钢管,焊接组成。
其横断面为3m×3m,顶部采用双排25a#工字钢与钢管焊接牢固,并在顶部加焊四根Φ235mm×16mm×500mm调平钢管,同时每套临时支墩上部设置两台50t液压千斤顶,可对钢箱梁进行线形调整。
各承力钢管横断面以及侧面的连接均采用L70×5的角钢连接,保证结构的整体稳定性。
3.1.2钢箱梁整体卸载支撑整体卸载支撑由4根直径1米的钢管及联系支撑杆件组成,支撑钢管通过钢垫板对应落放在桥墩基础的4根桩基正上方。
钢管与桥墩间焊装有定位止动撑杆,将钢管支撑与桥墩及钢箱梁支撑钢管连为一体。
该支撑在w023,w024吨各安装一套,作为钢箱梁整体落梁使用。
支撑图城市快速路高架桥工程方案设计第 21 页共 71 页3.2支撑安装3.2.1 临时支撑体系的安装(各联钢箱梁临时支撑布置图详见附件5)(1)临时支撑安装前,对实地进行考察和测量,首先对安装基础不符合要求的,事先进行平整、硬化或加铺钢板。
然后根据桥梁中心线、支墩轴线和节段的划分,用经纬仪或全站仪确定临时支撑的横纵坐标及标高搭设临时支撑。
(2)支撑基础压载:临时支撑压载使用专用压载工装进行。
专用压载工装见下图:示意图如下:12345临时支撑底部采用四块规格均为1000mm×1000mm×30mm及500mm×500mm×30mm 钢垫板,四周与钢管间用L70×5的角钢进行加强支撑焊接,钢垫板与混凝土基础采用M16×120膨胀螺栓固结。
(3)临时支撑调节临时支撑调节采用调节段与液压千斤顶进行,主要用于钢箱梁吊装时调节钢箱梁标高和安装结束后进行钢箱梁整体卸载。
