金科开县开州城一期图纸会审纪要一、通用部分(开州城一期)1、洋房5~10#楼进户门需要向电梯井方向平移100mm。
2、所有洋房和高层外门、洞口原高度为2500mm的均改为2300mm高,不带亮子。
3、洋房A5-A9号楼三层平面阳台、露台标高统一,栏杆高度统一,补充大样图。
答复:同意修改,将阳台,露台标高统一为6.000。
阳台为非保温部位,现场用陶粒混凝土回填,保证完成面标高同露台一致,阳台栏杆提高同露台栏杆,做法同露台栏杆做法。
4、洋房5~9#主卧室外空调机位两端的装饰小墙做法更改如下:5、所有屋面(车库顶种植屋面除外)将防水层改为1.5mm厚聚氨酯涂膜防水。
6、12~15号楼9.000标高处墙身立面线子,补充大样如下图。
7、A2-4号楼单元入口门改为BM1830,现场预留门洞口详见后补图。
8、所有屋面檐口线条造型按建施图执行,并洋房5~9#结构施工图第15页檐口大样2更改如下:9、一期工程所有电梯底坑水平施工缝增加防水要求,详上图:10、由于新一级钢HPB300市场采购困难,且根据相关文件HPB235钢筋仍有一年的使用过渡期,因此本工程(开州城一期)一级钢仍采用HPB235,请设计复核是否需要作配筋加强。
答:因结构新规范已无HPB235这个钢种,所以图中的一级钢均为HPB300,在不影响相关验收的情况下,若确因市场不容易采购,需使用HPB235,应作配筋加强。
经设计院复核设计后,仅部分配筋需作加强,具体需加强部位及加强作法见附图。
11、洋房5~9#后浇带改为膨胀加强带,平面定位及尺寸同原有后浇带。
膨胀加强带做法如下: a、板筋(后浇带短向)增加50%;b、加强带内ZY外加剂掺量为12%;c、砼强度提高一级。
12、根据初设总图报园林后的意见,对施工图总图进行修改。
答复:设计补蓝图。
13、高层C、C’、E户型厨房烟道放到灶台转角处,以利于厨房布臵。
答复:同意修改,布臵如下图,现场施工注意相应厨房污水管位臵调整。
图纸会审问题和答复记录表

工程名称:黄草镇湖滨湿地建设工程共2页第2页
图纸会审问题和答复记录表
工程名称:黄草镇湖滨湿地建设工程共2页第2页
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第3页
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第4页
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第5页
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第6页
图纸会审问题和答复记录表
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第7页
图纸会审问题和答复记录表
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第8页
附图2:
附图4:
附图5:附图6:。

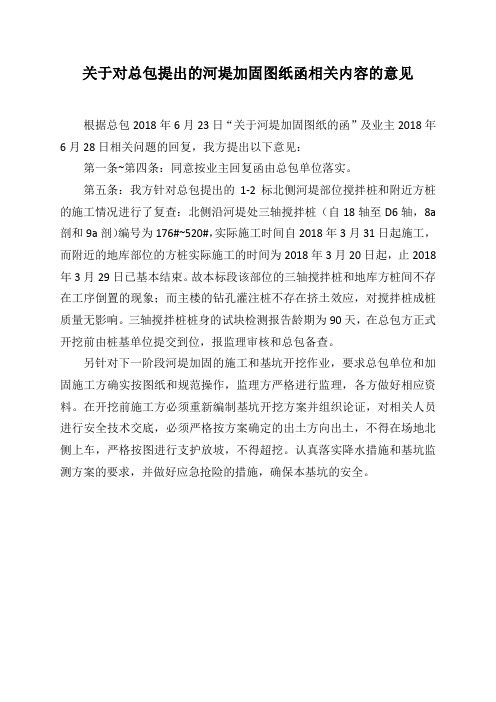

关于对总包提出的河堤加固图纸函相关内容的意见
根据总包2018年6月23日“关于河堤加固图纸的函”及业主2018年6月28日相关问题的回复,我方提出以下意见:
第一条~第四条:同意按业主回复函由总包单位落实。
第五条:我方针对总包提出的1-2标北侧河堤部位搅拌桩和附近方桩的施工情况进行了复查:北侧沿河堤处三轴搅拌桩(自18轴至D6轴,8a 剖和9a剖)编号为176#~520#,实际施工时间自2018年3月31日起施工,而附近的地库部位的方桩实际施工的时间为2018年3月20日起,止2018年3月29日已基本结束。
故本标段该部位的三轴搅拌桩和地库方桩间不存在工序倒置的现象;而主楼的钻孔灌注桩不存在挤土效应,对搅拌桩成桩质量无影响。
三轴搅拌桩桩身的试块检测报告龄期为90天,在总包方正式开挖前由桩基单位提交到位,报监理审核和总包备查。
另针对下一阶段河堤加固的施工和基坑开挖作业,要求总包单位和加固施工方确实按图纸和规范操作,监理方严格进行监理,各方做好相应资料。
在开挖前施工方必须重新编制基坑开挖方案并组织论证,对相关人员进行安全技术交底,必须严格按方案确定的出土方向出土,不得在场地北侧上车,严格按图进行支护放坡,不得超挖。
认真落实降水措施和基坑监测方案的要求,并做好应急抢险的措施,确保本基坑的安全。
一、24#、26#、28#~30#楼结构施工图1、结施01图问题1: 6.14条图9—C“桩顶纵筋在承台内的锚固构造”,垫层上标高至桩顶标高50,100为何意?是否另外设置?如何处理?请明确答:桩径不同选用50或100,桩顶纵筋另外设置,桩头防水见建施说明5.2条。
问题2: 2.2条地下室外墙抗渗等级P6如何理解,是否可以理解为:外墙与土壤接触部位的混凝土墙采用抗渗混凝土,其余不与土壤接触的外墙可不采用抗渗混凝土?答:是的。
2、结施03图11.2条图—32“地坪下填土夯实λc≥0.94”,问填何种土?答:级配砂石,灰土或砂土。
3、结施05A图“说明3:工程桩施工前应先进行试桩,位置现场确定”,可否在图上给定?答:对角分别取一组,中部取一组。
4、结施06A、06B、06C、图问题1:1—1剖面图中右侧的桩是否应该为降桩,否则与A—A剖面不符,同时平面图中的⑥轴线右侧的三根降桩示意与B—B剖面不符,是否有误?请确认。
答:以平面图为准问题2:“厚板承台与薄底板相交处附加钢筋示意图”1300高承台右侧接300厚薄板如何理解,是否为:主楼周围有通风井地板的连接做法。
答:风井基础做法。
5、结施06E图平面图中无1—1、2—2剖面图的具体位置,是否笔误?答:无剖面1-1、2-26、结施07C、07D图“防空地下室结构设计说明”9.2条是否应增加P6?A—A、MK—1(MK—2)剖面中钢筋级别符号是?号。
答;“防空地下室结构设计说明”9.2条增加地下室外墙抗渗等级: P6。
A—A、MK—1(MK—2)剖面中钢筋级别符号为三级钢。
7、结施07E图问题1:柱钢筋表中Z1全部纵筋为8根16,箍筋类型号却为2×2,柱纵筋如何布置?问题2:同6答;问题1:如右图布置问题2:同6答8、结施08C图柱配筋详图中:MK—YAZ1截面图中钢筋根数为20根,但在表纵筋根数却为18根,相互矛盾。
答;MK—YAZ1钢筋根数以截面图中20根为准。
水利工程图纸会审纪要范文英文回答:Minutes of Water Conservancy Project Drawing Review.1. Project Overview.Project name: [Name of Water Conservancy Project] Project location: [Location of Project]Main contents: [Main Contents of Project]Design unit: [Design Unit]Construction unit: [Construction Unit]Review unit: [Review Unit]2. Review Members.[List of Review Members]3. Review Scope.Drawings of the main project.Drawings of the auxiliary project.Drawings of equipment and materials.Drawings of other related documents.4. Review Method.Comprehensive review and analysis of the drawings.Focus on the rationality, feasibility, and safety of the design.Check the compliance with relevant standards and regulations.5. Review Findings.Major Issues:[List of Major Issues]Minor Issues:[List of Minor Issues]6. Discussion and Resolution.Detailed discussions on each issue were held.Reasonable and feasible solutions were proposed.Design modifications and improvements were suggested.7. Review Conclusions.The drawings generally meet the requirements of theproject.The design is reasonable, feasible, and safe.The drawings can be approved after addressing the identified issues.8. Follow-up Actions.The design unit shall modify the drawings according to the review findings.The construction unit shall ensure that the construction is carried out in accordance with the approved drawings.The review unit shall supervise the implementation of the project and ensure its quality.中文回答:水利工程图纸会审纪要。
设计交底及图纸会审制度为提高汇河(康王河)中鲁至金槐段治理工程设计质量,保护国家和人民生命财产安全,维护社会公众利益,根据《建设工程质量管理条例》制定本办法:1、施工图审查是指施工图审查机构及人员,按照有关法律、法规、技术标准及批准的初步设计文件,对施工图涉及公共利益、公众安全、结构安全、工程建设强制性标准和规范执行情况等内容进行的审查。
2、肥城市汇河(康王河)中鲁至金槐段治理工程建设项目必须经施工图审查合格后方可进行施工。
3、肥城市汇河(康王河)中鲁至金槐段治理工程采用聘用审查人员进行专家会审的方式进行。
4、勘察设计单位应建立健全质量保证体系,不得因施工图审查而放松自身对勘察设计质量的管理。
执业人员应强化质量意识,严格按照国家有关法律、法规和工程建设强制性标准编制勘察设计文件,切实做好各项经济技术方案的优化和比较,节省工程投资。
施工图设计阶段,应积极采取各项有效措施,降低工程成本。
切实保证勘察设计质量,提高施工图一次审查合格率。
5、施工图设计完成后,设计单位应备齐以下材料送审:(1)全套施工图纸(三份),包括总体全面性图纸、有关重要结构的局部性图纸;(2)工程初步设计批复文件和初步设计报告及附件;(3)工程勘测成果报告;(4)设计说明书,包括(但不限于)设计依据、设计资料、设计参数、设计假定、荷载组合、设计方法、计算的边界条件、计算软件名称、计算成果分析等内容,必要时设计单位应提供有关计算书;(5)建设项目设计合同复印件;(6)与施工图设计文件相关的其他资料。
6、会审专家组对施工图进行审查后,会审专家组应形成《水利工程施工图审查意见》,设计单位根据审查意见修改完善施工图后提交给项目法人。
7、项目法人或设计单位对审查报告如有重大不同意见时,应首先与审查机构协商解决。
必要时可由项目法人或者设计单位向上级项目主管部门提出申请,由该主管部门组织专家复查。
8、施工图经审查通过后,任何单位或者个人不得擅自进行修改。
四川XX工程监理有限公司会议纪要第 1 期XXXXXXXXXXXXXXX工程监理部 2012年2月1日★时间:2012年2月1日地点:XXXXXXXXXXXXX工程施工项目部主持人:项目部总监工程师XXX参会人员:设计单位、建设单位、监理及施工单位(人员见附后会议签到表)。
会议议题:关于XXXX项目施工质量监督、图纸会审等相关事宜。
一、施工质量监督相关事宜:建设单位提出了下一步工程进度、安全、质量等方面的工作安排和部署,并针对目前存在的问题,提出以下几点意见和要求:1、施工、监理资料必须跟踪进行,杜绝事后补资料现象发生,做好来往文函的签收及档案管理工作。
施工资料监理单位要把好关、服好务,确保工程资料的真实性和规范化。
2、严格监理管理制度,监理单位拟派的总监、监理工程师,监理员必须常驻工地,严格实行请假制度,两天内请假报业主现场代表同意,两天以上请假报业主标段分管领导同意,方能离开工作场地。
3、请各施工单位尽快将施工组织设计、施工措施计划、防汛预案、质量保证体系、用砂计划、复测成果报送监理部审查复核后送交业主。
同时尽快完善尚未完成的施工前期准备工作。
(一)设计单位介绍本工程设计概况:1、XXX电站位于四川XXXXXXXXXXXX2、潘安一级电站为径流式电站,电站取水枢纽控制流域面积351.90km2。
电站设计引用流量9.20m3/s,设计工作水头120.366m。
装机8.90Mw(2×3.2Mw+2×1.25Mw)。
电站由首部枢纽、输水系统、厂区枢纽三大部分组成。
首部枢纽由拦河溢流坝和进水闸组成;输水系统有:隧洞和压力管道;厂区枢纽包括发电厂房、升压站、尾水渠、生活区及防护工程等。
3、大坝全长XXXXX,正常水位XXXXXm,设计洪水位XXXXm,校核洪水位XXXXm。
引水隧洞行径在汗牛河的右岸山体中,主隧洞全长XXXXXm,设洞内前池。
圆弧城门洞型断面,无压输水。
(二)各施工单位汇报目前面临的问题议定如下:1、鉴于各支洞无公路与主要交通道路相通,以前建站已修建临时道路,现已基本报废,故需重新修建临时道路,将各施工工区与对外交通相连。
