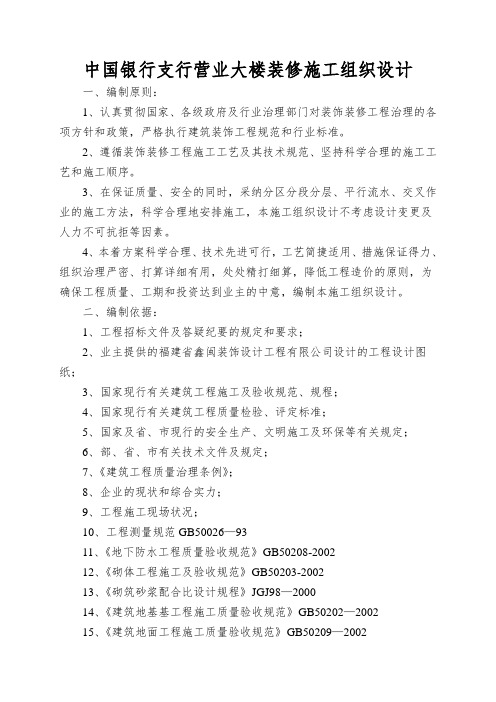

中国银行支行营业大楼装修施工组织设计一、编制原则:1、认真贯彻国家、各级政府及行业治理部门对装饰装修工程治理的各项方针和政策,严格执行建筑装饰工程规范和行业标准。
2、遵循装饰装修工程施工工艺及其技术规范、坚持科学合理的施工工艺和施工顺序。
3、在保证质量、安全的同时,采纳分区分段分层、平行流水、交叉作业的施工方法,科学合理地安排施工,本施工组织设计不考虑设计变更及人力不可抗拒等因素。
4、本着方案科学合理、技术先进可行,工艺简捷适用、措施保证得力、组织治理严密、打算详细有用,处处精打细算,降低工程造价的原则,为确保工程质量、工期和投资达到业主的中意,编制本施工组织设计。
二、编制依据:1、工程招标文件及答疑纪要的规定和要求;2、业主提供的福建省鑫闽装饰设计工程有限公司设计的工程设计图纸;3、国家现行有关建筑工程施工及验收规范、规程;4、国家现行有关建筑工程质量检验、评定标准;5、国家及省、市现行的安全生产、文明施工及环保等有关规定;6、部、省、市有关技术文件及规定;7、《建筑工程质量治理条例》;8、企业的现状和综合实力;9、工程施工现场状况;10、工程测量规范GB50026—9311、《地下防水工程质量验收规范》GB50208-200212、《砌体工程施工及验收规范》GB50203-200213、《砌筑砂浆配合比设计规程》JGJ98—200014、《建筑地基基工程施工质量验收规范》GB50202—200215、《建筑地面工程施工质量验收规范》GB50209—200216、《建筑工程冬期施工规程》(JGJ104—97)17、《建筑内部装修设计防火规范》(GB50222—95)18、《建筑装饰装修工程质量验收规范》(GB50210—2001)19、《建筑给排水及采暖工程施工质量验收规范》GB50242-200220、《建筑玻璃应用技术规程》(JGJ113—97)21、《建筑工程施工质量验收统一标准》(GB300—2001)22、《建筑工程质量检验评定标准》(GBJ301—88)23、《建筑安装工人安全技术操作规程》24、《建筑电气工程施工质量验收规范》GB50303-200225、《钢筋焊接及验收规范》JGJ18-9626、《钢筋焊接接头试验方法标准》JGJ/T27-200127、《建筑施工安全检查标准》(JGJ59—99)28、《建筑机械使用安全技术规程》(JGJ33—99)29、《建设工程施工现场供电安全规范》(GB50194—93)30、《建筑施工高处作业安全技术规范》(JGJ80—91)31、《施工现场临时用电安全生产治理制度》(JGJ59—99)32、《施工现场临时用电安全技术规范》(JGJ46—88)33、《建筑工程标准图集》34、《排除质量通病措施》35、《建筑装饰装修作业指导书》36、《公司ISO9001质量手册及程序文件》37、公司内部项目治理文件、治理制度等三、编制目的:按照中华人民共和国、省、市现行的建筑工程的技术规范文件、规定和建筑工程质量检验评定标准,结合本工程的具体工程技术特点及施工进度要求编制的施工组织设计、以策划本公司各部门有关人员有序、按时、优质、规范完成各项工作,同时达到自觉同意有关单位的检查、指导、监督。
中国某银行某分行办公楼施工组织设计方案中国某银行某分行办公楼施工组织设计方案具体内容是什么,下面下面为大家解答。
一、编制依据1. 中国银行××分行办公楼装潢和室内设施改造、附属楼工程施工招标文件2. 中国银行××分行装饰装修工程施工图及设计总说明3.中华人民共和国建筑法4.中华人民共和国消防法5.中华人民共和国国家标准GB50222-95《建筑内部装修设计防火规范》6.中华人民共和国标准JGJ59-99《建筑施工安全检查标准》7.中华人民共和国国家标准GB50210-2001《建筑装饰工程质量验收规程》8.建设部颁发的《玻璃幕墙工程技术规范》JGJ102-969.建设部颁发的《建筑幕墙》JG3035-199610. 中华人民共和国国家标准GB 50325-2001《民用建筑工程室内环境污染控制规范》11. 建设部颁发的《建筑玻璃应用技术规程》JG113-9712.国家、行业和山西省有关技术验收规范13.公司有关管理规章制度等。
14.施工现场踏勘。
二、工程概况1.中国银行××分行办公楼装潢和室内设施改造、附属楼工程位于××市中银大道、建筑总高度33.7米,附属楼三层,主楼8层。
2.工程范围:本次工程范围为整个主楼的外墙装饰和全部室内装饰。
含玻璃幕墙,铝塑板幕墙,干挂石材,外墙涂料等;室内一层至八层装饰。
3.幕墙类型和设计情况:玻璃幕墙材材由铝型材和玻璃组成,附带装饰构件,作法详见施工图;铝塑板幕墙采用钢龙骨,材料均为Q235B,表面热镀锌处理后抗腐蚀性能强;面层为氟碳喷涂浅灰色4mm厚50丝铝塑板;石材幕墙采用干挂式,防水性能好,结构牢固,材料为25mm厚灰珍珠;4.本工程特点和注意事项:、幕墙、室内装饰面积大,施工面多,需投入较多人力、工具,及机械;、时间紧,任务重,工序交叉頻繁,须合理安排调度。
、质量要求高,施工难度大,交叉作业多,需采取安全保护措施,使工作配合更周密;、采用较多新工艺和新结构,改善外墙性能,同时为保证外观效果,施工中需采取相关技术措施;、该工程为××市重点工程,对工程进度,质量,文明施工,安全保卫等方面都有较高要求。
第一章、编制说明一、编制原则:1、认真贯彻国家、各级政府及行业管理部门对装饰装修工程管理的各项方针和政策,严格执行建筑装饰工程规和行业标准。
2、遵循装饰装修工程施工工艺及其技术规、坚持科学合理的施工工艺和施工顺序。
3、在保证质量、安全的同时,采用分区分段分层、平行流水、交叉作业的施工方法,科学合理地安排施工,本施工组织设计不考虑设计变更及人力不可抗拒等因素。
4、本着方案科学合理、技术先进可行,工艺简捷适用、措施保障得力、组织管理严密、计划详细实用,处处精打细算,降低工程造价的原则,为确保工程质量、工期和投资达到业主的满意,编制本施工组织设计。
二、编制依据:1、工程招标文件及答疑纪要的规定和要求;2、业主提供的省鑫闽装饰设计工程设计的工程设计图纸;3、国家现行有关建筑工程施工及验收规、规程;4、国家现行有关建筑工程质量检验、评定标准;5、国家及省、市现行的安全生产、文明施工及环保等有关规定;6、部、省、市有关技术文件及规定;7、《建筑工程质量管理条例》;8、企业的现状和综合实力;9、工程施工现场状况;10、工程测量规GB50026—9311、《地下防水工程质量验收规》GB50208-200212、《砌体工程施工及验收规》GB50203-200213、《砌筑砂浆配合比设计规程》JGJ98—200014、《建筑地基基工程施工质量验收规》GB50202—200215、《建筑地面工程施工质量验收规》GB50209—200216、《建筑工程冬期施工规程》(JGJ104—97)17、《建筑部装修设计防火规》(GB50222—95)18、《建筑装饰装修工程质量验收规》(GB50210—2001)19、《建筑给排水及采暖工程施工质量验收规》GB50242-200220、《建筑玻璃应用技术规程》(JGJ113—97)21、《建筑工程施工质量验收统一标准》(GB300—2001)22、《建筑工程质量检验评定标准》(GBJ301—88)23、《建筑安装工人安全技术操作规程》24、《建筑电气工程施工质量验收规》GB50303-200225、《钢筋焊接及验收规》JGJ18-9626、《钢筋焊接接头试验方法标准》JGJ/T27-200127、《建筑施工安全检查标准》(JGJ59—99)28、《建筑机械使用安全技术规程》(JGJ33—99)29、《建设工程施工现场供电安全规》(GB50194—93)30、《建筑施工高处作业安全技术规》(JGJ80—91)31、《施工现场临时用电安全生产管理制度》(JGJ59—99)32、《施工现场临时用电安全技术规》(JGJ46—88)33、《建筑工程标准图集》34、《消除质量通病措施》35、《建筑装饰装修作业指导书》36、《公司ISO9001质量手册及程序文件》37、公司部项目管理文件、管理制度等三、编制目的:根据中华人民国、省、市现行的建筑工程的技术规文件、规定和建筑工程质量检验评定标准,结合本工程的具体工程技术特点及施工进度要求编制的施工组织设计、以策划本公司各部门相关人员有序、按时、优质、规完成各项工作,同时达到自觉接受有关单位的检查、指导、监督。

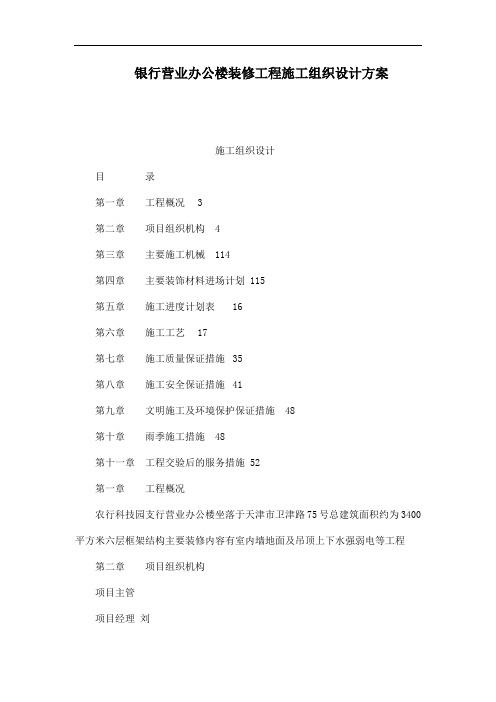

银行营业办公楼装修工程施工组织设计方案施工组织设计目录第一章工程概况 3第二章项目组织机构 4第三章主要施工机械114第四章主要装饰材料进场计划 115第五章施工进度计划表16第六章施工工艺17第七章施工质量保证措施35第八章施工安全保证措施41第九章文明施工及环境保护保证措施48第十章雨季施工措施48第十一章工程交验后的服务措施 52第一章工程概况农行科技园支行营业办公楼坐落于天津市卫津路75号总建筑面积约为3400平方米六层框架结构主要装修内容有室内墙地面及吊顶上下水强弱电等工程第二章项目组织机构项目主管项目经理刘计划管理员质量管理员刘材料管理员陈安全管理员赵电工队工长吴水暖工队工长李油漆工队工长程瓦工队工长陈木工队工长施工现场管理班子由工程部项目主管项目经理项目副经理计划管理员质量管理员材料管理员安全管理员组成从工程前期准备到竣工决算交付使用使建制保持稳定做到工程善始善终其职责如下1项目经理项目经理的主要职责组织协调各方建设投资方总承包方等实现工程项目的总体目标节约投资保证工期保证质量公平维护各方利益11负责制订施工组织设计和前期工作实施计划12主持项目实施中的重要会议组织并主持每周各工种工作例会和周末总结评定会做出周报表和月报表上报公司和甲方备案13对项目进度工期成本费用支出质量作有效控制并与计划预算人员分析发现问题及时处理解决14对设计方甲方提出的设计变更工程项目增减和合同变动按时上报及时对工作范围作相应调整并对各方面工作做出相应安排15制订文件管理制度以保存完整的工程档案会议纪要和洽商函通知单及各类重要文件16审查批准与工程有关的采购和现场行政支出17向甲方建设单位或主管部门提出阶段检查验收及完工通知取得对方认可的正式接受文件18严格按设计图纸施工规范施工程序组织施工按质量检验评定标准主持检查对不合格工程坚决不予交付使用项目副经理项目副经理在施工现场作为项目经理的代表负责监督协调现场的施工设计供应财务控制等各方面的工作与业主或厂商和分包单位联系协商工程相关问题监督执行质量检查规程21认真领会和贯彻公司及项目经理对本工程制订的整体方案和技术措施对工程成本进度质量和施工工艺严格把关22对本工程的工程质量全面负责领导工人按图纸施工规范进行施工并经常进行检查认真推行全面质量管理对职工进行百年大计质量第一的思想教育开展创优质工程活动23严格按施工程序组织施工及时填写施工日志搜集质量原始记录随时掌握工程质量情况组织和落实周例会和月例会24认真执行总公司的质量规范和各种技术措施组织自检互检主持质量的检查验证督促工程验收手续的评定工作25严格执行奖罚制度做到奖罚分明支持质检员的工作对违反操作规程造成质量不合格的要及时返工发生质量事故要及时上报26认真组织贯彻落实安全生产规章制度对所承担的工程安全生产工作直接负责27对施工现场的电器及设备等方面配置安全防护装置并对装置检验合格后方可使用28组织工人学习安全操作规程教育工人严禁违单作业经常进行安全检查发现隐患及时整改29发生安全事故积极采取有效措施及时上报并参加事故调查处理210项目经理不在的情况下有项目经理授权全面负责项目经理部日常工作对公司负责3 项目经理部行政助理项目经理行政助理作为项目经理行政业务工作的助手负责工程的计划估算进度控制及费用控制负责工程后勤材料采运和合同处理各方面关系在工程中协助项目经理做好行政后勤工作31负责协助项目经理做好计划调度和进度控制将周月工程完成情况制成报表并对照计划做好总结和调整及时上报公司并根据完成工作量上报甲方付进度款32负责工地文件档记录的文件管理并协助工程部经理对工程中需甲方确认同意的变更调整发联系函经项目经理认可后交甲方签收并催促答复重大问题及时上报33控制行政费用开支和成本核算对照计划预算提出处理意见34负责监督执行工程所需设备材料的采购催货运输及后勤保障工作35按合同处理与甲方建设单位及行政主管单位供货商分包单位各方面关系主要是分包单位在执行合同中出现的问题参与分析招标文件选择分包单位建立必要的工作规程与管理有关合同变更问题4质量管理检查员41负责工号内的质量自检互检经常分析质量状况掌握质量动态各分项工程开工前做好质量及规范要求布置会分项工程工长填写质量保证书方可施工42收集整理质量资料对现场情况随时随地进行监控及时填报分项工程质量检查评定表协助建立质量档案作为奖罚依据和验收依据43按质量标准及时对工程质量进行验评对不合格的有权责令返工或停工并将经济损失如实上报44验评工程质量时要在自检合格的基础上进行发现问题及时处理对发生的质量事故如实上报45参加质量会议及质量检查参加工程质量事故的分析调查和处理46积极协助领导开展全面质量管理指导质量攻关小组活动根据实际检验情况经常提出质量研究课题47在工程质量验评中严格掌握质量标准对检验的工程质量负责48坚持原则正确反映质量情况对隐瞒工程质量事故的有权越级反映情况49认真实行目标管理和全面质量管理410对职工进行百年大计质量第一的思想教育组织群众开展质量自检做好质量预防控制工作广泛发动群众开展全面质量管理411认真贯彻谁施工谁负责的原则严格按设计图纸施工规范施工程序组织施工按照质量检验评定标准主持检查对不合格工程坚决不予交付使用412正确处理质量和进度的关系杜绝单位抢工期忽视工程质量的现象发生工程质量事故应及时报告并积极配合技术质检部门分析研究处理413支持技术质检人员的工作对不听从正确意见所造成的工程质量事故和经济损失负责414对职工进行质量安全教育组织自检互检和专检的验评组织阶段验收和完工验收主持质量分析会并严格实行质量奖罚措施不断提高工程质量415认真执行国家有关安全生产的方针政策和规范以及本公司的各种安全规章制度具体领导本单位的劳动保护和安全生产经常进行安全生产检查制止违章作业一旦发生工伤事故要及时上报并认真分析事故原因制订出处理意见和改进措施415主持制定安全技术措施经常研究解决施工中存在的安全问题工号负责人51对本工号的工程质量全面负责领导工人按图纸施工规范进行施工并经常进行检查52认真推行全面质量管理对职工进行百年大计质量第一的思想教育开展创优质工程活动53严格按施工程序组织施工及时填写施工日志搜集质量原始记录随时掌握质量情况认真执行质量规定及各种技术措施组织自检互检主持质量的检查验评督促工程验收手续的评定工作54严格执行奖罚制度做到奖罚分明支持质检员工作对违反操作规程的要及时返工发生事故要及时上报解决55认真组织贯彻落实全生产规章制度对所承担的工程安全生产工作直接负责56对施工现场的电气和设备等方面配置安全防护装置并对装置检验合格后方可使用57组织工人学习安全操作规程教育工人严禁违章作业经常进行安全检查发现隐患及时整改58发生安全事故积极采取有效措施及时上报并参加事故调查处理工号技术负责人61协助工号长推行全面质量管理对工人进行技术交底对本工号的技术质量工作负责62掌握工程质量情况参加质量检查对质量验评予以认定63经常检查按图施工情况对违反者有权制止令其返工或停工64指导质检员作质量验评工作对不符合质量标准的工程指示质检员不验收65填写各种质量报表搜集整理健全质量档案66协助工号长组织有关人员学习推广性新技术新工艺推行先进的施工方法67积极推行全面质量管理工作及时在质量攻关小组中组织研究技术中的疑难课题解决实际工作问题68积极总结工程质量上的各种经验及时汇报施工人员71做到三懂四会三懂即懂机械性能懂工程质量标准操作规程四会即会看图会操作会检测会维修严格按图施工并做好自检72爱护建筑注意保护好建筑装饰成品爱护各种机器设备使其保持良好的状态73严把质量关做到不合格的材料不使用不合格的工程不交接凡不按图纸规范技术交底施工而造成返工要负操作责任自觉接受质检员技术员的检查指导74自觉遵守当地政府的各项法规法令遵守公司各项管理规定做到文明施工75自觉维护工号形象施工现场不得聊天乱窜打闹严禁吸烟一经现场管理人员发现有违反者将进行罚款处理情节严重者立即开除76自觉遵守各项安全生产规章安全操作规程不违章作业77自觉遵守安全生产纪律听从指挥78爱护施工中的各项防护设备及个人防护用品79现场一旦发生事故要冷静处理积极抢救并如实反映情况安全管理员81协助领导做好安全管理工作研究贯彻执行劳动保护和安全生产方针政策法令及规章制度82参加审查施工组织设计和编制安全技术措施计划负责督促有关人员实施83深入施工现场进行安全检查解决生产中的安全问题制止违章指挥及违章作业遇有违章情况时有权令其停工整顿84与有关部门共同做好特种工人的安全培训和考核发证工作85对工伤事故进行统计分析并上报参加事故的分析调查及处理工作86在质量验评中严格掌握质量标准坚持原则正确反映质量情况对隐瞒工程质量事故的有权越级反映情况87一旦发现不安全因素及隐患应及时向有关领导如实反映以便及时消除不安全因素保证施工正常进行参加工程验收定期总结安全管理经验第三章主要施工机械设备名称规格型号数量生产能力进场日期电锯MJ290 5台满足要求以合同签订日期为准2天后分批进电压刨 MODEL 4台满足要求以合同签订日期为准8天后分批进电锤PR-38E 10台满足要求以合同签订日期为准2天后分批进手电钻DRILL 20台满足要求以合同签订日期为准2天后分批进云石机 4100NH 20台满足要求以合同签订日期为准2天后分批进气泵V51 10台满足要求以合同签订日期为准6天后分批进无齿锯 2414B 10台满足要求以合同签订日期为准2天后分批进电圆锯 5103N 4台满足要求以合同签订日期为准6天后分批进自攻枪 0Z3-50 10台满足要求以合同签订日期为准10天后分批进冲击钻 BOSCH 10台满足要求以合同签订日期为准2天后分批进推拉刀 POWERCLINKER 5台满足要求以合同签订日期为准2天后分批进电焊机BX1-315-1 5台满足要求以合同签订日期为准2天后分批进第四章主要装饰材料进场计划材料名称单位数量进场日期白色微晶石㎡216 铺地面前三天浅米色玻化石㎡75204 铺地面前三天防静电地板㎡5868 铺地面前三天沙麦沙蓝㎡3528 铺地面前三天黑金沙地面㎡3855 铺地面前三天防滑地砖㎡2646 铺地面前三天全瓷地砖㎡95 铺地面前三天沙安娜米黄㎡11883 镶墙面前三天铝塑板块100 镶墙面前三天机砖块76000 砌墙前五天樱桃木防火板块110墙面装饰前三天铝合金横百叶窗㎡14342 安百叶窗前一天矿棉吸音板㎡520 吊顶前二天石膏板块360 吊顶前二天彩钢板㎡70 隔断制作前三天清水玻璃㎡5612 隔断制作前三天日光灯管套296 安装灯具前二天筒灯套212 安装灯具前二天节能灯套212 安装灯具前二天控制柜体开关个123 安装开关前三天五孔插座个114 安装插座前二天施工进度计划表施工工艺施工步骤施工准备组织施工人员熟悉施工工艺作好图纸技术交底了解合同规范及建设单位具体设计要求重新学习有关规范考察施工现场及时与建设单位的有关部门沟通落实进场条件施工前期完成现场勘测丈量了解熟悉并开始着手各重点装修部位的工作做好电气系统的布管布线和各种支吊架的制作安装随工程进度准备好本阶段和下一阶段工程材料施工中期全面展开各工种的施工工作同时积极配合建设单位进行隐蔽工程的验收及电气系统的调试和设备安装施工后期检查汇总前阶段工作进行分项工程统调实现应有功能准备验收和交接材料完成所有程序交接工程工程结束总结施工经验记录在案建立用户档案进入质量保修期第一节吊顶工程施工材料骨架材料UC型U型T型轻钢龙骨木龙骨和T型铝合金吊顶龙骨及其配件等罩面材料石膏板装饰吸声罩面板塑料装饰罩面板金属装饰板等固结材料塑料装饰小花胶粘剂及其他固结材料安装工艺工艺流程根据设计要求选用罩面板骨架主体及配件等并准备好固结材料和施工机具确定吊顶的标高在结构基层上按设计要求弹线确定龙骨及吊点的位置吊顶加工与固定龙骨与结构连接固定的方法可采用在吊点位置钉入带孔射钉然后用配件连接固定在吊点位置预埋胀管螺栓然后用吊杆连接固定在吊点位置预留吊钩或埋件然后将吊杆直接与预留吊钩固定或与预埋件焊接连接再用吊杆连接固定龙骨采用吊杆时吊杆端头螺纹部分长度不应小于30mm以便于有较大的调节量龙骨的安装与调平骨安装顺序应先安装主龙骨后安次龙骨但也可主次龙骨一次安装人的吊顶的悬挂既要挂住龙骨同时也要阻止龙骨摆动所以还要用一吊环将龙骨箍住将大龙骨与吊杆或镀锌铁丝连接固定与吊杆固定时应用双螺帽在螺杆穿过都位上下固定然后按标高线调整大龙骨的标高使其在同一水平面上大龙骨调整工作是确保吊顶质量的关键必须认真进行大的房间可以根据设计要求起拱一般为1200左右大龙骨的接头位置不允许留在同一直线上应适当错开中小龙骨的位置一般应按装饰板材的尺寸在大龙骨底部弹线用挂件固定并使其固定严密不得有松动为防止大龙骨向一边倾斜吊挂件安装方向应交错进行中次龙骨垂直于主龙骨在交叉点用中次龙骨吊挂件将其固定在主龙骨上吊挂年上端搭在主龙骨上挂件U型腿用钳子卧入主龙骨内横撑下料尺寸要比名义尺寸小23mm其中距视装饰板材尺寸决定一般安置在板材接缝处横撑龙骨应用中龙骨截取安装时将截取的中次龙骨的端头插入挂插件扣在纵向龙骨上并用钳子将挂搭弯入纵向龙骨内组装好后纵向龙骨和横撑龙骨底面即饰面板背面要求一平灯具处理一般轻型灯具可固定在中次龙骨或附加的横撑龙骨上重型的应按设计要求决定而不得与轻钢龙骨连接安排灯位时应尽量避免使主龙骨截断如果不可避免应将两段龙骨在上部再连接6安装罩面板在安装罩面板前必须对棚内的和种管线进行检查验收并经打压试验合格后才允许安装罩面板施工重点注意的问题基准点和标高尺寸要准确吊点分布要均匀在一些龙骨的接口部份和垂载部位要增加吊点灯盘灯槽空调风口篦子自动喷淋头烟感器等设备与吊顶面的关系要处理得当要求不破坏吊顶结构不破坏顶面的完整性与吊顶面衔接平整质量要求吊顶工程所用的材料的品种规格颜色以及基层构造固定方法等应符合设计要求罩面板与龙骨应连接紧密表面应平整不得有污染折裂缺棱掉角锤伤等缺陷接缝应均匀一致搁置的罩面板不得有漏透翘角现象第二节矿棉板吊顶施工步骤及技术要求1 安装前即在中型轻钢涂料龙骨下口拉通线以控制罩面板安装时缝隙的顺直2 采用复合粘贴安装法在已安装好的U型轻钢龙骨吊顶骨架上用自攻螺钉先把纸面石膏板固定在上面在板缝螺钉帽处用腻子找平再在石膏板上按矿棉板尺寸 500或600见方放线然后在矿棉板背面抹胶涂15个点最后把装饰吸声板粘贴在纸面石膏板上粘贴时应注意板面平整板缝平直3 施工中注意装饰板背面的箭头方向和白线方向必须保持一致以保证花样图案的整体性4 安装矿棉板时要戴清洁手套以免将板面弄脏第三节墙面刷乳胶漆工程材料要求第四节磁砖墙面施工工艺流程基层处理→找规矩→基层抹灰→弹线→浸砖→粘贴→擦缝砼基底上首先把凸出墙面的砼凿平然后进行清扫冲洗如表面光滑应预先进行斩毛砖墙基层应先堵好脚手眼清除墙面和砖缝中残存的废余砂浆浮石及灰尘并对基底充分湿润然后找规矩贴灰饼冲筋灰饼间距12~15m一个然后用13水泥砂浆抹竖向冲筋作为基础抹灰的厚度依据基层抹灰一般为15mm厚用13水泥砂浆分二遍抹成第一遍6~7mm用铁抹子压实待稍干后立即可进行第二遍抹灰应按冲筋抹满用靠尺刮平低凹处补足然后用木抹子搓毛终凝后注意养护排砖弹线按粘贴面积计算纵横皮数水平控制线以室内施工标准水平线为依据每隔5~10皮弹一道垂直控制线根据水平控制线套方每隔1m左右弹一条并预先分配好压顶条阴阳三角条等配件的位置然后分尺寸划皮数进行预排采用直线排列方法在粘贴前把瓷砖放在净水中浸泡2h直至不泛水泡为止取出晾干或擦净备用根据瓷砖和粘结层厚度以及墙面弹线在两端阴角门边或阳角以及长墙每隔2m左右先竖向贴一行瓷砖并用托线板找直靠平作为瓷砖粘贴垂直平整的标准并在下口水平线上钉一木条使第一皮瓷砖座在木条上粘贴砂浆一般为11水泥砂浆用披灰贴法粘贴时先在两端最下皮控制瓷砖上口外表挂线然后在瓷砖背面披上3~4mm厚砂浆对准水平线挂线弹线从下到上进行粘贴并用钢抹子木柄轻敲使瓷砖面附线平整粘结牢固粘贴时应随时用托线板检查平整方直如有粘贴不实或缺灰情况应取下重贴瓷砖粘贴完毕应将表面擦洗干净然后用毛刷蘸同色水泥浆涂缝并用布将缝内素浆擦实砖面揩擦干净第五节石膏板隔断施工1施工方案根据施工施工图量出隔断墙中心线位置找出门洞位置和竖向轻钢龙骨墙筋位置下料安装沿顶地龙骨安装门洞部位补加强骨架安装轻钢龙骨竖向墙筋及水平撑及通贯横撑龙骨矫正固定安装设备电气和门窗框封一面板填放岩面后封另一面板2施工工艺安装沿地沿顶龙骨的固定点的间距为900mm竖向龙骨要根据石膏板的尺寸进行龙骨的分档不足模数的分档避开门洞框边安装石膏板时从门口处开始无门洞口的墙体自墙一端开始石膏板用自攻螺丝固定间距200mm自攻螺丝距板边10-15mm自攻螺丝帽沉入板面05-1mm 石膏板之间要拉缝缝宽为8mm采用嵌缝石膏嵌缝第六节干挂法大理石人造石施工1 根据墙面人造石的分格尺寸要求绘制立面分格图施工时根据分格图在墙面上弹出分格线并对饰面石料规格下料加工2 当饰面基层为框架而无填充墙时每隔一段距离设一根竖向主龙骨主龙骨由膨胀螺丝和连接铁件使其与基层墙面或框架梁相连接主龙骨可以采用槽钢方钢或角钢等主龙骨的材料规格人造石石材与基层之间的间隙综合考虑次龙骨的允许跨度通过力学计算而定当基层为墙面时可以不设主龙骨而将次龙骨直接固定在墙面上3在每一块人造石的横缝上口设一次龙骨次龙骨与主龙骨之间采用电焊焊接次龙骨的大小应根据石材规格的大小考虑其上承受的石材重量以及风载等经计算而确定一般采用L30×3或L50×5角钢4每一块人造石的顶端与下端均开设φ5的小孔人造石与次龙骨之间采用连接铁及钢销相连接连接铁与次龙骨的连接采用螺栓固结该节点可以使连接件进行前后左右位置的微调以便调整人造石的垂直度与平整度钢销一般采用φ4的镀锌钢筋或不锈钢钢销与人造石钻孔之间隙可以用环氧树脂或502胶等填堵5缝隙处理干挂式人造石饰面的板材之间一般留有8~12mm的空隙在整体墙面安装完毕以后缝隙用打硅胶封没硅胶的色彩可以根据石材的颜色选定为使硅胶均匀美观在打硅胶之前缝内先嵌一条轻质泡沫塑料条作硅胶的背衬6 如在室内墙面上装饰大理石或人造石板时次龙骨可以直接固定在墙面上这样就可以取消主龙骨而用膨胀螺栓和连接铁件将次龙骨与基层墙面连接四干挂式施工工艺的质量控制要点1 人造石板材的尺寸要根据结构实际尺寸进行分格排布在下料之前在饰面的基层墙面上或框架梁柱上弹出分格线在分线分格闭合后将分格绘制成板材分格排布图然后根据排布图下料加工主次龙骨与饰面板材这样才能确保整个饰面分格的协调美观2 主龙骨与次龙骨及与基层之间的连接要牢固采用多大的螺栓或焊缝要经过设计计算而定施工时要确保质量并做好防锈处理一般龙骨采用镀锌钢材或在钢材表面涂刷防锈漆特别是焊接点的防锈处理尤为重要3 为确保整个立面的平整度与垂直度应在整个立面上下左右挂线拉线。

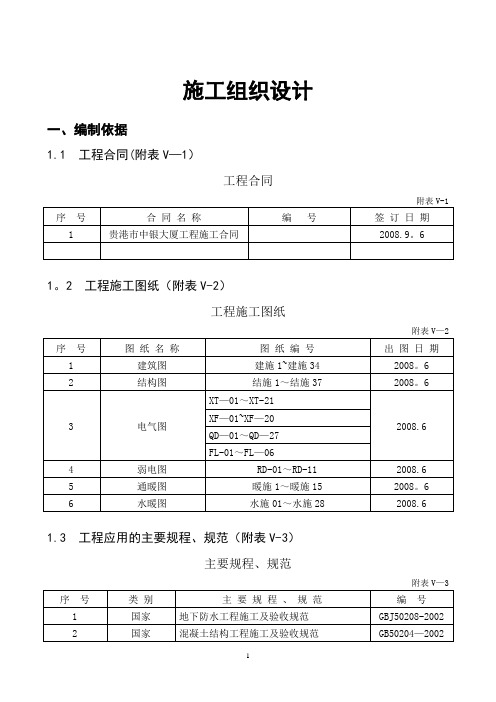

施工组织设计一、编制依据1.1 工程合同(附表V—1)工程合同附表V-11。
2 工程施工图纸(附表V-2)工程施工图纸1.3 工程应用的主要规程、规范(附表V-3)主要规程、规范附表V—3续表1.4 工程应用的主要图集(附表V-4)主要图集附表V—41。
5 工程应用的主要标准(附表V—5)主要标准附表V-51。
6 工程应用的主要法规(附表V-6)主要法规附表V-61.7 其他(附表V-7)其他文件附表V-7二、工程概况2.1 总体简价(附表V—8)简介2.2 建筑设计概况(附表V-9)建筑设计概况2。
3 结构设计概况(附表V—10)结构设计概况附表V—102.4 专业设计概况(附表V-11)专业设计概况附表V—112.5 工程特点和工程难点:2.5.1 工程的重要性:本工程地处贵港市商业中心,北对新世纪广场,西临中山大道,地理位置显要。
建筑物地下二层,地上三十三层(不含设备层),总高达105米,为目前贵港市最高层,工程建成后将成为贵港市的地标建筑.因上述原因,在工程施工过程,可以预计的是,上级主管部门、公司主管部门会经常对本工程从质量、安全、文明施工进行检查,故项目部在施工过程中,须按高标准、严格要求精心组织施工,确保工程顺利进行,按时优质完成合同任务.2.5。
2 业主对工程的要求:1、质量要求:合格2、工期要求:合同总工期为730天,其中施工至主体工程封顶的施工工期为400天,因承包人原因致使连续停工五天,或者实际工程施工进度比计划进度延误40天,发包人可解除合同,逾期竣工的,逾期15天—30天,每日按应付未付款的万分之二计付违约金,逾期在31天至60天,每日按应付未付款额的万分六计付违约金。
3、材料要求:①钢材:选用柳州钢铁、水城钢铁、昆明钢铁,冷水江钢铁等大型钢铁厂的产品。
②电线、电缆:选用贵港市群星电缆有限公司、桂林电缆厂、梧州市明辉电缆厂,上海南汇黄河电线电缆厂的产品.③水泥:选用“华润”或“红水河”、“海螺”水泥。

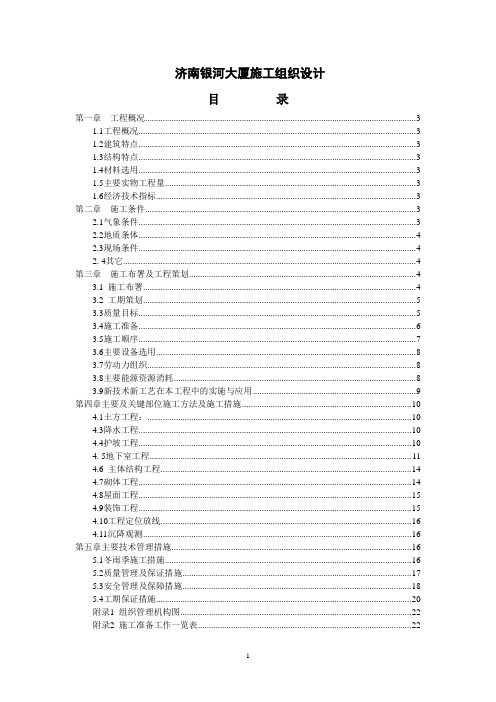

济南银河大厦施工组织设计目录第一章工程概况 (3)1.1工程概况 (3)1.2建筑特点 (3)1.3结构特点 (3)1.4材料选用 (3)1.5主要实物工程量 (3)1.6经济技术指标 (3)第二章施工条件 (3)2.1气象条件 (3)2.2地质条体 (4)2.3现场条件 (4)2. 4其它 (4)第三章施工布署及工程策划 (4)3.1 施工布署 (4)3.2 工期策划 (5)3.3质量目标 (5)3.4施工准备 (6)3.5施工顺序 (7)3.6主要设备选用 (8)3.7劳动力组织 (8)3.8主要能源资源消耗 (8)3.9新技术新工艺在本工程中的实施与应用 (9)第四章主要及关键部位施工方法及施工措施 (10)4.1土方工程: (10)4.3降水工程 (10)4.4护坡工程 (10)4. 5地下室工程 (11)4.6 主体结构工程 (14)4.7砌体工程 (14)4.8屋面工程 (15)4.9装饰工程 (15)4.10工程定位放线 (16)4.11沉降观测 (16)第五章主要技术管理措施 (16)5.1冬雨季施工措施 (16)5.2质量管理及保证措施 (17)5.3安全管理及保障措施 (18)5.4工期保证措施 (20)附录1 组织管理机构图 (22)附录2 施工准备工作一览表 (22)附录3 主要机械设备一览表 (23)附录4 劳动力需用计划一览表 (23)附录5 能源资源消耗一览表(计划) (24)附录7 砼试块留置计划表 (24)附录6 圆柱模板图 (25)附录8 砼墙体模板及加固图 (26)附录9 质量保证体系图 (27)附录10 安全保证体系 (28)附录11 隐蔽工程验收计划 (29)附录12 工程技术复核计划 (29)附录13 主要实物工作量一览表 (29)附录14 质量控制要点一览表 (30)附录15 主要经济技术指标一览表 (35)附录16 银河大厦工程创优计划表 (35)第一章工程概况1.1工程概况农行山东省分行营业大楼又名银河大厦,是农行山东省分行投资兴建的集银行营业、高级办公、培训中心,职工康乐设施、职工食堂等多种功能为一体的多功能综合性民用建筑。
施工组织设计一、工程概况及特点1、工程简介XX分行办公楼及中心营业室消防工程,位于XX,总建筑面积7963m2,地下一层地上12层,建筑总高度为45.94m。
本工程包含自动喷水灭火系统、火灾自动报警系统及消防联动系统、消火栓系统、防排烟系统。
2、工程特点(1)、消防灭火系统施工技术含量高,交叉多,安装使用的材料设备质量要求高,这就要求我们在进行材料的采购的过程中,进行有效的计划和组织,避免由于材料设备的质量而影响施工的正常进行以及竣工后的使用。
(2)、全过程交叉作业频繁土建、设备工艺、暖通、电气、给排水、等各专业间需进行频繁的交叉作业,这就要求在施工前进行详细的布置筹划,使得各专业的管线和设备布局合理美观,便于操作维修。
且各专业的每道工序的施工要求统一步调、衔接紧密、环环相扣。
3、施工条件消防为配合专业,进场时,业主应按约定的时间和要求完成以下工作,以满足施工条件:(1)、提供能基本满足承包商施工要求的场地。
由业主协调我单位与土建承包商协商确定,并就已建成的由我单位负责管理的场区内设施进行交接,同时负责管理及维护,保证设施的完好及正常运转。
施工期间,业主和土建承包商如若需将部分场地另作他用,我单位一定服从安排,但业主和土建承包商要保证提供足够面积的场地供我单位进行施工作业。
(2)、将施工所需的水、电接至施工场地的时间、地点和供应要求:业主负责协调土建承包商提供供电电源。
我单位负责安装分表及分表使用期间的保养、维护,并承担相应费用。
从分表接口(包括分表)至用电设备的线路安装由我单位负责实施,安装费、线路购置费及电费由我单位按有关规定支付。
业主负责协调土建承包商提供水源。
我方安装分水表,从分水表接口(包括分水表)至施工各用水点的管路安装、布置由我单位负责实施,其安装费、管材购置费及水费由我单位按有关规定支付。
二、施工总体部署1、管理目标(1)工期:确保与总体工程紧密衔接,同步施工,并不影响总工期,配合工期不得滞后,本工程总工期自2013年4月10日起至2013年9月30日,共173天。
中国银行关于印发《中国银行现金库房及现金尾数箱管理办法》的通知文章属性•【制定机关】银行•【公布日期】1994.04.06•【文号】中银财[1994]108号•【施行日期】1994.04.01•【效力等级】行业规定•【时效性】现行有效•【主题分类】货币政策正文中国银行关于印发《中国银行现金库房及现金尾数箱管理办法》的通知(1994年4月6日中银财〔1994〕108号)各省、自治区、直辖市分行,计划单列市、经济特区分行:为加强对我行现金库房和现金尾数箱的管理,保证资金安全,减少现金积压,总行制定了《中国银行现金库房及现金尾数箱管理办法》,经1994年中国银行会计、出纳工作会议讨论修改后,现印发你行,请认真贯彻执行。
附:中国银行现金库房及现金尾数箱管理办法根据《中国银行出纳制度》有关规定和我行实际情况,为加强对现金库房及现金尾数箱的管理,特制定本办法。
现金库房的管理第一条现金库房安全防范设施要求与标准。
现金库房(以下简称库房)安全防范设施必须坚固、适用,并要有通风、防虫、防潮、防火和报警等设施。
具体应达到以下要求和标准:(一)新建库房必须设在营业网点群体建筑内,能够实行周边控制的隐蔽位置,任何方位不得与其他单位、民宅等场所相连;现有库房无法改建的,应在不符合要求的方位增设一道20厘米以上的钢筋水泥墙或镶一层0.5厘米以上的钢板等办法进行加固。
(二)库房底部或周边不宜有管道、暗沟等其他公用设施和不能控制的地下室,难以避免的应采取必要的保护措施,如在库内的地面加一层钢筋水泥或钢板。
同时应采取防污措施,以保证库内干燥。
(三)库房应隔成内库和外库,内外库之间隔墙要安装双锁网状铁(钢)门。
(四)库房使用面积,省、自治区、直辖市分行不小于50平方米,有条件的可建立两个库房,二级分行不小于40平方米,支行不小于20平方米。
(五)库房应采用钢筋砼整体结构,四面墙体壁和上顶及下底厚度不得小于25厘米,砼标号应定于30#;钢筋必须焊接成网,钢筋采用Φ18A3钢,纵横间距不得大于15厘米,钢筋为双层交叉排列。
土建工程施工组织设计 目 录 1.工程概况 1.1建筑、结构设计特征1.2施工现场特征1.3水文、地质情况1.4工程特点2施工部署2.1施工管理机构2.2施工原则2.3施工段划分2.4运输方式2.5主要分部分项工程施工顺序2.6工期控制3施工准备3.1现场准备3.2主要材料计划3.3劳力安排3.4机械设备计划3.5料具准备3.6临时设施3.7试验准备4.施工总平面设计5.施工进度计划6.主要分部分项工程的施工方法6.1施工测量6.2钢筋工程6.3模板工程6.4混凝土工程6.5脚手架工程6.6砌体工程6.7预应力工程7.保证工程质量措施8.保证安全生产、文明施工措施9.季节施工措施1 工程概况1.1 建筑、结构设计特征中国人民银行济南分行发行库、营业办公用房工程位于济南市经七纬四路繁华地段,场区较为平坦。
整个工程由主楼和裙房组成,地下1层,地上20层,相对高度82.5m,框架-剪力墙结构,建筑面积50300m2。
场区占地面积2万m2,工程基础占地约9000m2内设10部电梯。
外立面以玻璃幕墙及干挂花岗石为主,整个建筑外立面简洁、明快、舒展、流畅,其板式结构的类型庄重而又不失活泼与周围建筑错落有致,有机融为一体。
1.2 施工现场特征本工程坐落于旧有厂区拆迁基地,场地基本平整,三通一平基本完成,场区狭小,地处繁华闹市区,交通运输受影响较大。
1.3 水文、地质情况根据山东省城乡建设勘察院,1999年11月提供的《中国人民银行济南分行金库、营业楼岩土工程勘察报告书》。
详见地下室施工组织设计。
1.4工程特点结构、建筑设计技术要求高。
主楼留设有三条后浇带,将主楼分成四个区域。
东西裙房与主楼之间有120宽伸缩缝一道,将主楼与裙房分开。
工期紧,质量要求高,施工现场场地无贯通道路,现场文明要求高。
2 施工部署2.1施工原则分段支模,流水施工,顶板模板支撑采用快拆体系,混凝土采用商品混凝土,用混凝土输送泵泵送至浇筑部位。
结构施工阶段土建与安装紧密配合,及时进行预留预埋工作。
2.2施工管理机构项目由公司统一布置,组成以生产部为龙头的施工计划、材料、设备、劳资、安全生产管理系统和以技术部为龙头的施工技术、质量管理系统,对该工程的进度、质量、安全、文明等,进行宏观控制。
图2-1 现场管理机构网络图 项目经理技术负责人 张生产负责人安装经理施工工长质检员材料员安全员预算员会计员水暖安装负责人电气安装负责人项目经理技术负责人安装经理质检员施工工长施工工长技术员技术员材料员水暖安装负责人电气安装负责人图2-2 质量管理机构网络图图2-3 安全管理机构网络图2.3施工段划分水平施工段:主楼按设计后浇带分隔分为四个区域,东西裙房各分为两个施工区段,总共分为八个流水段施工。
主楼六层以上,裙房结束,按四个流水段施工,详见图2-4。
项目经理生产负责人安装经理安全员施工工长施工工长技术员技术员材料员水暖安装负责人电气安装负责人图2-4 地上结构施工流水段划分示意图(图中黑虚线为施工缝位置示意)竖向施工缝留于每层的楼层处。
2.4运输方式垂直运输方式以塔吊为主,具体位置详见平面布置图。
混凝土采用商品混凝土,输送泵泵送。
2.5主要分部分项工程施工顺序楼层放线→墙、柱钢筋→墙、柱模板→墙柱混凝土→梁底模板→梁钢筋绑扎→顶板、梁模板→顶板钢筋绑扎→顶板混凝土→循环。
2.6工期控制2001年6月10日开工,主体在2001年11月30日结束。
3 施工准备3.1现场准备已根据建筑总平面图做好现场控制网测量。
施工道路已采用C20混凝土硬化,保证现场文明。
用水总水源设在工程西北角;施工用电电源由工程北侧建设单位原有电源接入。
工程用电线路及施工用水管网见施工平面布置图。
3.2施工用电根据施工用机械及照明用电情况,通过临时用电施工组织设计,该工程主体结构用电负荷为390kV A,现场建设方已提供1台400kV A变压器,可满足现场要求。
负荷计算详见《临时用电施工组织设计》。
3.3技术准备熟悉图纸,了解设计意图,进行图纸会审,解决相关设计问题。
然后编制详细的施工组织设计。
使用已检测合格的高精度经纬仪、水准仪、50m钢卷尺等放线测量工具。
对建筑施工测量控制网及水准点标高进行复测。
做好施工技术与安全技术的交底工作。
3.4主要材料计划(见表3-1)表3-1 主体部分主要材料计划表名称数量名称数量钢筋木材砌筑材料3.5劳力安排表3-2 劳力计划一览表(主体、装饰)按工程施工阶段投入劳动力情况工种、级别合计结构砌体抹灰屋面装饰备注放线工12472151032瓦工87648164600普工31919 11969 6956 10472 2522木工719131323558678混凝土工5831831858000钢筋工47423445672856抹灰工30420 30420防水工17921792装修工9970299702 架工29242电焊工3598对焊工1258合计48942817484631744 40892 4314 997023.6施工机械设备计划(见表3-3)表3-3 主要施工机械设备一览表序号机械名称规格额定功率单位数量备注1 塔吊QTZ160 60kW 台 1kW 台 12 塔吊QTZ125 503 塔吊QTZ60 35kW 台 14 混凝土输送泵 90kW台 25 钢筋切断机GQ50 5.5kW 台 26 弯曲机GT7-40 5.5kW 台 27 对焊机UN100 100kW 台 28 50型振捣机(棒)φ50 1.5kW 套259 卷扬机Y1601 15kW 台 210 砂轮切割机SN-200 3kW 台 2 13 圆锯机 5.5kW台 2 14 自动压刨 5.5kW台 2 15 交流电焊机300A 12.5kW 台 5 3.7料具准备(见表3-4)表3-4 三大周转工具供应计划表序号工具名称单位需用数量备注1 钢架板(3.0m)块按施工进度分批进场2 长钢管3~6m t 按施工进度分批进场3 钢框竹胶模板m2按施工进度分批进场4 短钢管t 按施工进度分批进场5 竹笆m2按施工进度分批进场6 扣件个按施工进度分批进场3.8临时设施现场临时设施情况详见现场平面布置图。
3.9试验准备现场设试验室、标准养护室各一间,内设养护池、空调一台,并保证养护室保持标准养护要求,另配备混凝土试模20组、砂浆试模5组,温度计10支、坍落筒3支,设专职试验员一名。
做好商品混凝土配合比及供应商和各种原材料的试验工作。
做好各种规格钢筋接头的试件试验、闪光对焊接头及钢筋原材的试验工作。
4 施工总平面设计(详见现场施工平面布置图)5 施工进度计划(详见施工进度计划网络图)6 主要分部分项工程施工方法6.1施工测量放线6.1施工测量6.1.1主要测量仪器J2激光经纬仪、水准仪及激光铅垂仪。
6.1.2 平面控制根据建筑红线及拟建建筑物与原有建筑的相对关系进行定位放线。
在现场设置7条控制线:东西向3道,南北向4道。
东西向设于C轴、A1轴、ML轴处;南北向设于1R轴、12R轴、 3轴、14轴处。
将控制线引至基坑外3~5m控制桩墙上,做上醒目标志。
详见图6-1放线控制桩位图。
±0.000以上施工定位放线时,采用内控法由楼面上四个角点设铅垂仪控制点,并在每层面相应位置留出150mm×150mm方洞,具体放线时在±0.000楼面控制点处安放铅垂仪,在需放线楼面方洞处放置平板玻璃,并上下联系确定放线楼面控制点,控制点连线,即为控制轴线,再根据控制轴线弹出柱墙位置控制线。
为消除误差,保证测量精度,轴线弹好后必须在楼面上架经纬仪进行检测修正,每层做一次线通视,查一下轴线交角,在误差范围内,做平差处理。
6.1.3 高程控制根据测绘部门提供的基准点引测到场内原有建筑墙上,作为基础施工高程控制依据,并在场区地面上引测高程控制点,地下室施工完成后,在±0.000处标出高程控制点,各层标高均由此点用钢尺直接向上引测,为消除偶然误差,向上引测点不少于三个,在每层做好高程标志后用水准仪检测,在误差范围内取三点高差平均值控制层高。
6.1.4注意事项所有轴线传递都以控制点和定向点为基础,所以要加强控制定向点的保护。
仪器要按要求定期进行检校,并备有检查资料。
6.2 钢筋工程6.2.1 材料要求本工程所使用钢筋为Ⅰ级钢、Ⅱ级钢,主要为φ6.5、φ10、φ12、φ14、φ16、φ18、φ20、φ22、φ25,凡进场钢筋必须具有准用证和出厂质量证明书。
每捆(或盘)都应有标志。
进场时,分品种、规格、炉号分批检查,核对标志、检查外观,并按现行国家有关标准的规定报监理旁站监督抽取试样,封样后复验,试样作力学性能试验,合格后方可使用。
钢筋加工过程中如发生脆断,连接性能不正常或机械性能显著不正常,应进行化学成分检验及其他专项检验。
6.2.2 钢筋加工做好技术交底和钢筋翻样工作,由专业班组根据钢筋加工配料单,并经监理人员根据图纸复核后,使用机械统一加工。
调直:小于φ12的盘圆钢筋,使用冷拉调直,冷拉率不宜大于4%;钢筋丈量:钢筋的丈量不宜用短尺量长料,以免在量料中产生累计误差;工作台连接成整体,在工作台上标注刻度线,设置控制段料尺寸的挡板。
钢筋下料:钢筋切断机两刀片间的间隙要适当,一般为0.3mm;活动刀口与固定刀口的距离当钢筋直径≤φ18时加间留空3~4mm;切断钢筋时钢筋与刀片基本垂直,避免斜向切筋;下料长度允许偏差±10mm,钢筋断口不宜有马蹄形及起弯现象。
弯曲成型:I级钢筋的末端需做180°弯钩时,其圆弧弯直径不小钢筋直径的 2.5倍,平直部分 2.3d,II级钢筋的弯曲直径不小于钢筋直径d的4倍。
箍筋的末端作135°弯钩,平直部分的长度≥10d。
表6-1 钢筋加工的允许偏差项目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸±10箍筋边长±5弯起的弯杆点的位置±20弯起筋的高度±56.2.3钢筋堆放钢筋进场后经有关技术人员核验无误后分类堆放,砖砌300高地拢,使其隔地搁置,按规格、品种、型号设置标识牌;钢筋加工成半成品后要分部位、分层、分段和构件名称,按号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上注明构件名称、使用部位、钢筋型号、尺寸、直径、根数、加工简图等,雨天加盖苫布。
6.2.4钢筋的连接根据本工程结构特点及要求对于水平方向直径<22mm的钢筋采用搭接接长,直径>22mm的钢筋及要求通长的钢筋采用闪光对焊和气压焊或双面搭接焊,双面搭接焊焊缝长度≥5d,单面焊缝长度≥10d。
对于竖向柱、墙直径≥22mm的钢筋采用气压焊或电渣压力焊连接,同时辅以对焊;对于直径<22mm的钢筋采用搭接接长。
