水压试验方案
- 格式:doc
- 大小:24.50 KB
- 文档页数:4
水压试验方案1.试验目的通过水压试验验证设备、管道、容器等在正常使用工作压力下的耐压和密封性能,确保其满足设计要求和安全可靠性。
2.试验范围(列举需要进行试验的设备、管道、容器等)3.准备工作3.1获得试验设备、器材及所需的试验介质(水)。
3.2调配试验介质和准备试验容器。
3.3检查试验设备、管道和容器的安装是否符合设计图纸和相关规范。
3.4准备试验记录表格和相关试验文件。
4.试验条件4.1设备、管道、容器的最大工作压力。
4.2设备、管道、容器的最大试验压力。
4.3试验介质的温度和压力。
5.试验步骤5.1在试验容器中注入试验介质,逐渐增加压力至设备、管道、容器的最大试验压力。
并保持一段时间,以观察是否发生渗漏或变形。
5.2在试验过程中,应定期记录试验容器的压力和时间,并观察设备和管道是否出现渗漏、激烈振动、异响等异常现象。
5.3当达到试验压力后,维持一定时间,观察试验对象是否发生破裂、失效等情况。
5.4试验结束后,逐渐减小试验压力,排出试验介质,清理试验容器和设备、管道。
5.5记录试验结果和试验数据,包括试验过程中发生的异常情况和措施。
6.安全要求6.1试验过程中需按照相关安全规程进行操作。
6.2如试验中发现异常情况,应采取安全措施,保障人员和设备的安全。
7.质量控制7.1涉及到试验设备、器材的选择和校验,必须符合相关标准和规范。
7.2对试验过程中出现的异常情况,必须及时记录并进行分析处理。
8.试验标准8.1试验应符合相关国家标准、行业规范或设计要求。
8.2试验结果应按照规定的标准进行评定,确保达到要求。
9.试验结果和评价9.1根据试验结果,评价设备、管道、容器的耐压和密封性能是否符合设计要求。
9.2如有不符合要求的情况,应进行分析处理,并在后续工作中予以纠正和改进。
10.试验报告10.1撰写试验报告,包括试验目的、试验范围、试验条件、试验步骤、试验结果和评价等内容。
10.2报告还应包括试验过程中的问题和解决方案,以及对后续工作的建议。
给水管道水压试验方案一、实施目的与要求为了确保给水管道系统的安全和可靠运行,对新建或改造的给水管道进行水压试验是必要的。
本试验方案的目的是检测给水管道系统的密封性和承压能力,以确保其达到设计和使用要求。
二、试验准备1. 试验设备:- 压力表:量程适应试验压力的压力表,精度要求高于试验压力的1%。
- 水泵:能够提供试验所需压力的水泵。
- 收敛装置:用于收集试验中耗用的水,并维持试验压力恒定的装置。
- 其他辅助设备:包括连接管道、阀门等。
2. 试验人员:- 试验负责人:负责试验全过程的监督和指导。
- 执行人员:实施试验操作和记录试验数据。
3. 试验材料:- 水源:用于试验的水源,水质应符合相关标准。
- 封堵材料:用于封堵试验管道的孔洞或接口。
4. 试验环境:- 温度:试验环境温度应在5℃~40℃之间。
- 干燥:试验区域应保持干燥、洁净。
三、试验步骤1. 准备工作:- 清洗管道:清洗试验管道,确保内部洁净,防止试验过程中产生杂质。
- 封堵孔洞:对于准备试验的孔洞或接口,使用封堵材料进行严密封堵。
2. 系统充水:- 打开供水阀门:逐渐打开供水阀门,将试验系统充满水,确保无气泡进入管道。
3. 压力保持:- 压力调节:使用水泵逐渐提高系统内的水压,并通过调节收敛装置,保持试验压力恒定。
- 压力保持时间:按设计要求保持一定时间(一般为30分钟),以检验管道系统的密封性。
4. 压力释放:- 关闭供水阀门:在试验结束后,逐渐关闭供水阀门,停止向试验系统供水。
- 压力释放:打开系统排气阀门,释放系统内的水压。
5. 结果评定:- 检查泄漏:使用目视、听觉等方法,检查试验管道系统是否有泄漏现象。
- 记录数据:记录试验压力、保持时间以及泄漏情况等试验数据。
- 结果评定:根据试验数据判断试验是否合格,如果发现泄漏或其他异常情况,需要进行相关修复或再次试验。
四、安全注意事项1. 试验过程中的操作人员应严格按照操作规程进行操作,确保人身安全。

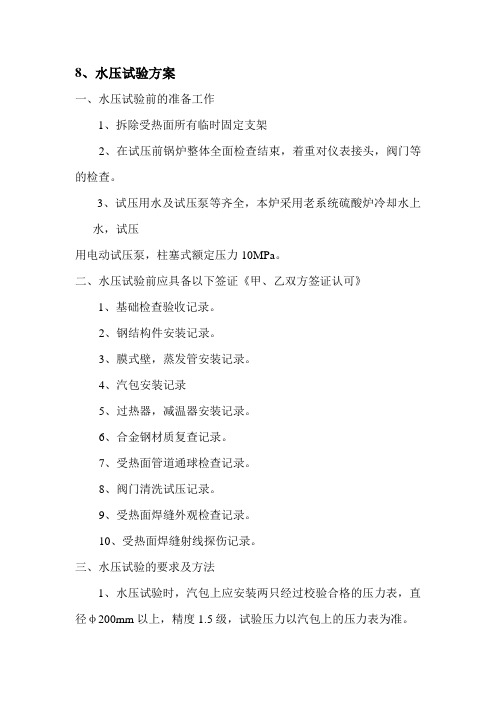

8、水压试验方案一、水压试验前的准备工作1、拆除受热面所有临时固定支架2、在试压前锅炉整体全面检查结束,着重对仪表接头,阀门等的检查。
3、试压用水及试压泵等齐全,本炉采用老系统硫酸炉冷却水上水,试压用电动试压泵,柱塞式额定压力10MPa。
二、水压试验前应具备以下签证《甲、乙双方签证认可》1、基础检查验收记录。
2、钢结构件安装记录。
3、膜式壁,蒸发管安装记录。
4、汽包安装记录5、过热器,减温器安装记录。
6、合金钢材质复查记录。
7、受热面管道通球检查记录。
8、阀门清洗试压记录。
9、受热面焊缝外观检查记录。
10、受热面焊缝射线探伤记录。
三、水压试验的要求及方法1、水压试验时,汽包上应安装两只经过校验合格的压力表,直径φ200mm以上,精度1.5级,试验压力以汽包上的压力表为准。
2、锅炉整体水压试验压力为汽包工作压力的1.25倍即4.2MPa ×1.25=5.25MPa。
3、水位计仅作工作压力试验(3.82MPa)不作超压试验4、安全阀不作压力试验,在汽包与安全阀之间加装盲板,并挂牌明示,水压试验后必须把盲板拆除。
5、水压试验用水以软水为宜。
若没有软水时,可采用自来水试压<本炉采用老系统硫酸炉冷却水、水温在30~700之间,防止水温低于环境温度出现水珠现象>,试压完毕后,必须立即把水放完并吹扫干净。
6、试压水从给水管道上到锅筒,在锅筒进水前先打开锅筒上的空气阀,当阀门出水后,表明锅炉已灌满水,及时将阀门关闭,以上工作做完后,试压检查人员各就各位,锅炉上部与下部指挥人员用报话机(或手机)联系,互通情况。
7、通知试压泵人员进行升压,升压速度不宜过快,每分钟不超过0.03MPa,当达到试压的10%即0.52MPa时,保压初步检查。
如未发现泄漏,可升压至工作压力,在汽包工作压力4.2MPa检查一遍。
无异常现象后,继续升压,在这时的升压过程中不可撞碰受热面,当压力达到试验压力(5.2MPa)时,保压20分钟,严密注视压力表的指针(此时其它部位的检查人员停止一切检查,撤离至安全区域)20分钟内无明显压降(0.05MPa)后,从下联箱排污阀放水降压,缓慢(每分钟不超过0.3MPa)降到工作压力,保压进行全面检查,经检查后,无破裂,漏水及目测变形等现象,则认为水压试验合格。
水压试验施工方案一、引言水压试验是工程中非常重要的一项工序,其施工方案的设计和执行直接关系到工程质量和安全。
本文将在对水压试验的意义进行简要介绍后,详细阐述水压试验的施工方案。
二、水压试验的意义2.1 确保工程质量水压试验是一种最常见的检测手段,通过在工程完工后注入水进行试验,可以排查施工过程中的漏洞和缺陷,确保施工质量符合设计要求。
2.2 保障工程安全水压试验能够检测工程结构的承载能力和密封性,一旦有漏水或其他问题,可以及时发现和修复,从而保障工程的使用安全。
三、水压试验施工方案3.1 装置准备在进行水压试验前,需要对试验装置进行充分准备,包括检查管道和设备的连接情况、准备试验所需的水和使用的工具等。
3.2 水压试验过程1.充水阶段:先闭合系统中的所有阀门,然后逐渐向系统中注水,确保注水速度适中,避免冲击系统和结构。
2.加压阶段:当系统注满水后,逐渐增加系统内的水压,要注意监测压力表的指示,确保压力稳定。
3.保压阶段:维持系统内部一段时间的水压,一般建议保持数小时,以观察系统是否存在渗漏问题。
3.3 检测与修复1.检测:在保压阶段,通过可视和仪器设备检测系统是否存在漏水或其他异常情况。
2.修复:一旦检测到系统存在问题,要及时停止试验,排水、确认问题原因,并进行修理。
3.4 结束与记录水压试验完成后,需要恢复原状,包括排空系统内的水、清理试验装置、记录试验数据等,以备日后查证和分析。
四、总结水压试验是工程中一项必不可少的重要工序,其施工方案的设计和执行对工程质量和安全都具有至关重要的意义。
只有严格按照规范要求进行水压试验,并及时处理问题,才能确保工程的可靠性和安全性。
五、参考文献•《建筑给水排水及采暖通风空调工程施工质量验收标准》•《施工安全工程技术措施规范》以上是关于水压试验施工方案的简要介绍,希望对相关工程人员有所帮助。
水压试验具体方案1、水压试验方案管道上部土方回填前,需进行系统严密性水压试验,以检查各联接部分的严密性,由于本项目管线较长,故采取分段打压进行严密性试验,分段长度根据现场实际情况确定,暂定1km。
试验所需打压水来源视工程地质而定,能利用地下水时利用地下水解决,无法利用地下水时在工程附近的村镇取水解决,为减少用水费用,水源应尽量重复利用。
根据工程布置、堵头位置、压力等级确定现场分段试压长度,长度不超过1km。
根据《给水排水管道工程施工及验收规范》(GB50268-2008),输水管道水压试验的试验压力以及允许压力降等取决于管道运行设计压力及管材,试验压力、允许压力降及试验方案具体内容等如下:(1)水压试验的试验压力1)钢管:试验压力=P(设计工作压力)+0.5MPa,且不小于0.9MPa;2)预应力钢筒混凝土管:当设计工作压力≤0.6MPa时,试验压力=1.5*P(设计工作压力);当设计工作压力>0.6MPa时,试验压力=P(设计工作压力)+0.3MPa。
(2)水压试验的允许压力降管道水压试验包括预试验阶段和主试验阶段,预试验阶段和主试验阶段试验严格按《给水排水管道工程施工及验收规范》(GB50268-2008)有关条款执行,并满足钢管允许压力降和预应力钢筒混凝土管0.03MPa允许压力降要求。
2、管道水压试验(1)管道浸泡时间对试压管道冲水时一并进行排气,管道冲水完成后进行浸泡,浸泡时间不小于48小时。
(2)水压试验的压力标准试验段内,管材设计工压最高值减去0.3Mpa,作为水压试验压力,就高不就低。
考虑到试验段长度不一、地形起伏较大,管材设计工压不一,试验段内设计工压最小的管材不应再在此段试验时超过规范规定的压力受到破坏,因而确定以下二个压力值,取小值作为该段的试验压力。
1)每水压试验段的设计最大压力数值-0.3Mpa作为水压试验压力;2)每水压试验段的设计最小压力数值+0.3Mpa作为水压试验压力。
水压试验方案一、引言水压试验是一种常见的测试方式,用于检验水管、罐体、容器等设备的密封性和耐压能力。
在工程领域中,水压试验被广泛应用于建筑、工业设备、制药等领域。
本文将就水压试验方案进行探讨,包括前期准备、试验过程、数据记录和分析等方面。
二、前期准备1. 设备检查在进行水压试验前,首先需要检查设备的相关部件是否完好无损,并且确保密封性良好。
如有发现漏水或其他破损情况,需要进行修复或更换。
同时,还需检查试验仪器的准确性,确保测量结果的可靠性。
2. 水源准备水压试验所需的水源要求清洁、无杂质,以免对设备产生不良影响。
可使用自来水、纯净水或经过过滤处理的水。
此外,还需确保水源供应充足,并配备适当的水泵或水箱,以满足试验过程的需要。
三、试验过程1. 填充水压首先,需要将水源连接到待测试设备上,并通过水泵或水箱施加足够的水压。
根据设备的设计要求和试验方案,逐渐增加水压至设定值。
在增加水压的过程中,需要留意设备是否有渗漏现象,并进行及时处理。
2. 保持水压在达到设定水压后,需要保持一段时间,一般为15分钟至2小时不等。
在此期间内,继续观察设备是否存在漏水情况。
同时,可以进行必要的检测,如用流量计测量泄漏量等,以评估设备的密封性和耐压能力。
3. 释放水压试验结束后,需要逐渐释放设备上的水压,以减少对设备的影响。
需要注意的是,释放水压应缓慢进行,避免设备因突然的压力变化而受损。
四、数据记录和分析1. 数据记录在试验过程中,需要及时记录试验参数和观察结果。
包括设备的设计水压、实际施加的水压、试验时间等。
同时,还需记录设备的漏水情况、泄漏量等数据,以备后续分析和评估。
2. 数据分析试验结束后,可根据所收集的数据进行分析和评估。
通过对比设备设计水压和实际施加水压,可以判断设备的密封性能。
同时,通过对漏水情况和泄漏量的分析,可以确定设备的可靠性和安全性。
五、总结和改进水压试验是一种常用的测试手段,可以有效检验设备的密封性和耐压能力。
水压试验方案锅炉受热面所有承压部件及与受热面承压部件相焊接的所有部件安装、焊接完毕后,按规程要求进行锅炉整体水压试验;水压试验的目的是对锅炉的材料质量、制造质量和安装质量进行全面检查;在冷态下检验锅炉设备的冷拉变形、承压部件和焊缝的强度和严密性是否达到设计要求,可以根据试验时的渗漏、变形和损坏情况检查出承压部件的缺陷所在部位,以便及时消除、处理;锅炉整体水压试验是锅炉本体承压部件安装的最后一道工序。
9.1水压试验应具备的条件(1)锅炉钢架安装焊接完毕,并通过验收。
(2)锅炉梯子、平台、栏杆安装完毕,并通过验收。
(3)锅炉受热面设备及其连接管道安装完毕,并通过验收。
(4)主蒸汽、给水、减温水、再循环等系统管道及其支吊架安装完毕,并通过验收。
(5)水压范围内杂项管道(包括疏水、排污、取样、加药、放空、蒸汽吹灰、反冲洗等系统)及阀门、支吊架安装至二次门,并通过验收。
(6)与水压范围内设备相连的热控压力、流量、液位测点仪表等管路安装至二次门,并通过验收。
(7)锅炉本体附件(包括压力表、水位计、安全阀、膨胀指示器等)零位。
(8)锅炉吊挂装置安装完毕,并通过验收,且弹簧吊架的限位销全部拆除。
(9)锅炉固定装置(包括刚性梁)安装完毕,并通过验收。
(Io)锅炉密封生根件(指与锅炉受热面管子焊接的部分)安装完毕,水冷壁管排拼缝密封焊接完毕,并通过验收。
(11)在水压范围内管道上生根的防磨件、门孔座、保温钩钉、热控温度检测元件等安装完毕,并通过验收。
(12)水压试验范围内所有焊口施焊完毕,并经外观检查和射线、超声波检验合格,焊口热处理工作结束。
(13)所有合金元件的材质均经过核对,并确认无错用现象。
(14)化学水处理室具备生产合格除盐水的能力,数量能够满足水压试验需要。
(15)锅炉上水、放水系统设备、管道及其支吊架安装完毕,上水泵试运完,并通过验收。
(16)锅炉照明系统能够投入使用。
(17)水压范围内所有设备及管道上的临时铁件(包括吊耳、加固、包装等)全部割除并打磨完毕,且设备及管道无割伤现象。
水压试验方案分享水压试验方案是一种用来评估水工程结构的安全性和可靠性的方法。
水压试验是一种控制实验环境,通过在结构中施加压力来检测结构是否能够承受预定压力的试验。
本文将分享一个常见的水压试验方案,以帮助读者了解其基本步骤和注意事项。
1.确定试验目的和要求在开始水压试验之前,首先需要明确试验的目的和要求。
试验目的可能是验证结构在正常使用和突发情况下的安全性,或者评估结构的耐用性和可靠性。
试验要求可能是要求结构在试验过程中保持稳定,不发生渗漏或破坏。
2.制定试验方案根据试验目的和要求,制定一个详细的试验方案。
试验方案应包括试验对象、试验设备、试验条件和试验程序等信息。
例如,试验对象可以是一个水库大坝,试验设备可以是一台水泵和加压设备,试验条件可以是指定的水压和试验时间,试验程序可以包括施压、保压和释放压力等步骤。
3.准备试验设备和材料在进行水压试验之前,需要准备试验设备和材料。
试验设备可以包括水泵、压力表、压力传感器和监控系统等。
试验材料可以根据试验对象的特点和试验要求确定,例如,试验对象是一个混凝土结构,试验材料可以是混凝土和钢筋。
4.设计试验方案根据试验目的和要求,设计一个合理的试验方案。
试验方案应包括试验参数、试验装置和试验控制方法等。
试验参数可以包括压力值、试验时间和试验次数等。
试验装置可以是一个封闭的试验室或一个具有控制装置的现场。
试验控制方法可以通过计算机控制或手动操作来实现。
5.进行试验在进行水压试验之前,需要按照试验方案进行相关的准备工作。
例如,校准试验设备、设置试验环境、准备试验材料等。
然后,按照试验方案进行试验。
试验过程应记录试验参数和试验结果,并及时对试验过程进行监测和调整。
6.分析试验结果在试验结束后,需要对试验结果进行分析和评价。
分析试验结果可以采用定量和定性的方法。
定量分析可以通过计算试验参数和试验结果之间的关系来评估结构的安全性和可靠性。
定性分析可以根据试验结果的直观表现和感觉来评估结构的实际状况。
水压试验方案1. 简介水压试验是一种常见的工程试验方法,用于评估水力管道或设备在正常工作压力下的性能和稳定性。
本文档将详细介绍水压试验的方案和步骤。
2. 试验前准备在进行水压试验之前,需要进行以下准备工作:•检查试验设备、工具和仪器的完好性和可用性。
•确定试验管道或设备的材料、尺寸和工作压力范围。
•清洁试验管道或设备,确保没有任何杂质。
•确定试验时间和地点,并安排必要的人员。
•制定试验方案和记录表格,以记录试验过程和结果。
3. 试验步骤水压试验通常包括以下步骤:步骤一:防护措施和安全检查在进行水压试验之前,必须确保所有试验人员都遵守相关安全规定,并采取必要的防护措施。
确保试验区域的安全,如设置安全警示标志、安全栏杆等。
步骤二:试验设备准备确保试验设备完好无损,并与试验管道或设备正确连接。
检查阀门、泵和仪表等设备的运行状态和准确度。
步骤三:试验介质准备根据试验管道或设备的要求,选择合适的水压试验介质。
确保试验介质的纯净度、温度和压力。
步骤四:试验参数设定根据试验管道或设备的要求,设定试验的压力、时间和流量等参数。
步骤五:试验执行5.1打开试验设备的主电源,并确保设备处于正常工作状态。
5.2按照设定的试验参数,逐步增加试验压力,直到达到设定的最大压力。
5.3在试验压力下保持一段时间,以评估试验管道或设备的稳定性和性能。
5.4根据需要,对试验管道或设备进行不同压力下的试验,以确保其性能和稳定性。
步骤六:试验结果记录记录试验过程中的重要参数、事件和观察结果,以便后续分析和评估。
试验记录表格应包括以下内容:•试验日期和时间•试验设备和管道或设备的信息•试验参数设置•实际试验过程中的压力、时间和流量数据•发现的问题、异常和解决方法•试验结论和建议4. 安全注意事项在进行水压试验时,必须遵守以下安全注意事项:•所有试验人员必须穿戴合适的个人防护装备,如安全眼镜、手套和耳塞等。
•严禁在试验过程中随意调整试验参数,特别是试验压力。
热力站水压试验方案
一、工程概况
本工程为太原市集中供热工程太原公交公司供热工程热力站工艺安装工程,位于迎泽西大街以南、千峰南路以东,公交公司停车场综合楼一层。
设计总供热面积为 5.0万平方米,设计供热量为3200KW。
其中,高区为1.5万平方米,设计供热量960KW,低区为3.5万平方米,设计供热量2240KW。
热力站内主要设备有:低区换热器(EH15BW-1.6/150-63)1台,高区换热器(EH10BW-1.6/150-65)1台;低区循环水泵(KQL125/315-15/4)2台,高区循环泵(KQL100/315-11/4)2台;低区补水泵(KQL25/315-1.1/4)2台,高区补水泵(KQDP25-2S*10)2台。
软水器1台(SN-8-BL-DA),软水箱2800*1800*1800 1台,单轨小车2台。
供热系统采用补水泵定压方式,根据二次网系统回水压力由压力控制器控制补水泵的起停。
一次网侧介质为高温热水,设计压力为1.6MPa,工作压力为1.52MPa,设计温度为130/70℃;二次侧介质为低温热水,低区设计压力1.0MPa,工作压力为0.60MPa,高区设计压力为1.6MPa,工作压力为1.03MPa.二次网供回水温度为85/60度。
二、方案编制依据
1、建设单位提供的工程设计施工图纸及其它文件;
2、《城市供热管网工程施工及验收规范》CJJ28-2004;
3、《城市供热管网工程质量检验评定标准》CJJ28-2004;
4、《建筑安装工程质量检验评定统一标准》GBJ300-88;
5、《山西省建筑安装分项工程工艺规程》的有关条款;
6、本公司施工技术和人员素质情况,施工机械装备力量;
7、本公司依据GB/T9002-ISO9002《质量体系生产、安装和服务的质
量保证模式》标准,所制定《质量保证手册》和《程序文件》。
三、为了确保水压试验的顺利进行,特成立水压试验领导小组:
组长:孟坚定
成员:义敬奇毕计恩丁少伟姚双军
监理代表:朱善田
四、系统试压
(1)、试压要求
1、管道及附件全部安装完毕,并自检合格;
2、焊缝的外观检查检验合格,系统施工质量达到合格,支、吊架已安装完毕;
3、换热器不参加试压,加盲板封堵;
4、试压用临时加固装置已安装完毕,经检验确认安全可靠;
5、试压用压力表已校验,表的满刻度值达到试验压力的1.5倍,数量不少于2块;
6、在管道和设备内部达到试验压力并趋于稳定后,30min 以内压力降不超过0.5*98.1KP即合格,各种管道和设备试验压
力应按下列规定:
1、一次网:试验压力为设计压力的1.5倍,即2.4MPa;
2、高区供热系统:试验压力为设计压力的1.5倍,即2.4MPa;
3、低区供热系统:试验压力为设计压力的1.5倍,即1.5MPa。
(2)、试压过程
1、系统进行水压试验时分一次网,高、低供热系统分别进行试压;试压用手动试压泵进行升压。
2、系统灌水时开启全部放空阀门,待系统灌满水后进行全面检查,尤其是阀门及法兰连接处,确认无渗漏及异常情况后,开始升压。
3、升压时应缓慢均匀,一次网压力升至1.0MP后,停止升压,稳压10min进行全面检查,未发现渗漏及异常情况后继续升压;待管道内压力
升至试验压力并稳定后,详细检查管道、焊口、管件及试压设备等有无渗漏及异常情况,稳压30min压力降不超过0.5*98.1KP 即合格,试压合格后立即泄压,泄压时稍开泄水阀门,使压力缓慢下降,待压力下降到0时,全部开启泄水阀门,将管道内的水全部泄掉。
4、一次网试压合格后进行高、中、低供热系统的水压试验,升压时应缓慢均匀,待管道内压力升至试验压力并稳定后,详细检查管道、焊口、管件及试压设备等有无渗漏及异常情况,稳压
30min压力降不超过0.5*98.1KP即合格,试压合格后立即泄压,泄压时稍开泄水阀门,使压力缓慢下降,待压力下降到0时,排水前查明站内排水系统是否畅通,严禁站内积水全部开启泄水阀门,将管道内的水全部泄掉。
5、试压过程中发现的渗漏部位应作出明显的标记并予以记录,待泄压后处理,不得带压进行修理,渗漏部位的缺陷消除后,应重新试压。
6、试压合格后,应拆除盲板,核对记录,并填写管道水压试验记录。
7、试压时,应选责任心强的人员对试压现场进行巡视、检查,发现异常情况及时采取相应措施,使试压工作顺利进行。
