一、网络图的组成与绘制
网络图的绘制
任务分解后,列成表格形式的任务清单,其中应标明作 业的名称、代号、顺序及所需时间等。
2、画图 从第一道作业开始,依照任务清单确定的作业顺序一支
箭杆接一支箭杆地从左至右画下去,直到最后一道作业为止, 并在箭杆与箭杆的分界处画一个圆圈作为事项。
3、编号 从起点开始,从左至右,从小至大,到终点为止,依次
所触结点的tE (i) 与作业时间 t(i, j) 相加后,从中取最大者。 2、结点的迟完时间 tL (i)
是指结点i最迟必须完成(结束)的时间,否则将影响它的后 续作业的按时开工。
终点: tL (n) =任务的总工期(有规定时) 或 tL (n) tE (n) (无规定时)
其余各点按下式计算:
t
作业的时间参数与计算
1、作业的早始时间t ES i , j
表示该作业最早什么时候可以开始(显然必须等到它的先行作 业完工之后才能开始),其计算方法有两种:
(1)通过其先行作业计算,从左至右直至终点。
t ES
i
,
jmaxt源自hES,i
t
h
,
i
hi j
(2)也可以通过其箭尾结点的早始时间计算
t i ES
编号,并且不得出现重复的编号。
一、网络图的组成与绘制
作业时间的确定
作业时间的估计有以下三种方法: 1、一时估计法
对确定性问题,有同类作业所需时间作为参考,可以依 据经
验估计出一个时间,用 t i , j 表示。
2、三时估计法 对不确定性问题 —— 当无可靠的资料和经验来确定一个时间
时,可以采取下列三种时间的平均值作为作业的平均时间 tm i , j
例:从一端开始挖隧道需要20天,若改为从两端同时开始挖 掘,即并行作业,则10天即可完工。
中途作业(交叉关系):在某一作业中途进行另一种作业, 兼有顺序作业和并行作业的特点,在表示时主要应用虚箭杆来起 到连接和隔断的作用。
例:基础工程一般分为挖槽(A)、垫层(B)、砌墙基(C)和回填 土(D)等工作,它们之间在工艺上具有ABCD的先后顺序关系。为 缩短工期,可将每件作业按分为先后有序的两件小作业,交叉进 行。
,
j
t Ei
二、网络图的参数与计算
作业的时间参数与计算
2、作业的早完时间
t i, EF
j
t EF i, j t ES i, j t i, j
或
t i, EF
j t E i t i, j
3、作业的迟始时间 t LS i, j
为了不影响其后续作业的如期开始,则每一个作业必须有一 个最迟开始时间。
i
L
min
t L
jt
i
,
j
,
i
n
1,
n
2
,
, 1
i j
头所触若结结点点的i有t多L (个j)箭与杆作离业开时时间,t(i则, ji)点相的减迟后完,时从间中tL取(i最)是小各者个。箭
二、网络图的参数与计算 节点的时间参数与计算
3、结点的时差 S i
S i t Lit Ei
二、网络图的参数与计算
1、任务分解
分为三步 2、画图
3、编号
1、任务分解 把一项任务或一个工程分解成若干作业,并确定作业间
的关系。 作业间的关系共有四种,如图所示。
中途作业 5
1 先行作业 2 P1
3 P2
6 后续作业 7
并行作业 4
一、网络图的组成与绘制
网络图的绘制
并行作业(平行关系):几项作业并列进行,相互之间没有 顺序关系;或者将一项作业分为几项作业同时进行,这种作业之 间的关系称为并行作业。
别是 a1, a2 , , an ,则用 a a1 a 2 a n 来表示作业
时间。
n
二、网络图的参数与计算
节点的时间参数与计算
共有两类
事项(结点)的时间参数——三个 作业的时间参数——六个
一、结点(事项)的时间参数与计算
i t(i, j) j
1、结点的早始(最早开始)时间tE ( j)
第11章 网络计划方法

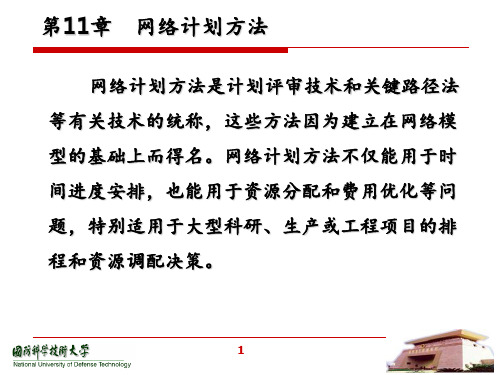

网络计划方法是计划评审技术和关键路径法 等有关技术的统称,这些方法因为建立在网络模 型的基础上而得名。网络计划方法不仅能用于时 间进度安排,也能用于资源分配和费用优化等问 题,特别适用于大型科研、生产或工程项目的排 程和资源调配决策。
第11章 网络计划方法
主要内容 一、网络图的组成及绘制 二、网络图的参数与计算 三、任务按期完成的概率分析与计算 四、网络图的调整与优化 五、网络计划方法的应用 六、网络计划工具软件简介
是指从起点到本结点j的最长时间之和,在此之前是不能开始的。 规定
起点1:tE (1) 0
其余各结点均按下式计算:
t E j max t E i t i , j , j 2 , 3 , , n i j
二、网络图的参数与计算
节点的时间参数与计算
若结点j有多个箭杆到达时,则j点的早始时间tE ( j)是各个箭尾
第11章 网络计划方法
重点问题 一、关键路径法 二、计划评审技术 三、网络图的调整与优化
一、网络图的组成与绘制
网络图的组成
网络图是由作业、事项和线路组成的。
1、作业(工序)——泛指一项需要消耗人力、物力、时间的 具体活动。它在网络图中用箭杆“ 名称 ”表示。
时间
2、事项(结点)——是作业开始或完工的瞬间阶段点,它不 耗人、物、时,在图中是前后箭杆的连接点,用“ i ”表示 并编 上序号。
a ——乐观时间,是指在顺利情况下完成该作业所需的时间; b ——悲观时间,是指在极不顺利情况下完成该作业所需的时间; c ——最可能时间,是指在一般情况下完成该作业所需的时间。
一、网络图的组成与绘制
作业时间的确定
t m i
,
j
a
4c 6
b
3、平均值法
如果一个任务进行过多次,知道它们过去的作业时间分
3、线路 ——沿箭杆方向顺序地连接起、终点事项的通路称 为线路。“路长”是指一条线路上各作业的时间之和。“关键线 路”(CP)是指网络图中,路长最长的线路。
4、虚箭杆 ——用虚线画的箭杆,它不占用时间和资源,只 用于表示作业间的紧前或紧后关系,一般无作业时间和作业代号。
一、网络图的组成与绘制
网络图的绘制
t LS i, j min t LS j, k t i, j i jk
或
t i, LS
j t L j t i, j
二、网络图的参数与计算
作业的时间参数与计算
4、作业的迟完时间 t LF i, j
t LF i, j t LS i, j t i, j
