物探技术要求
- 格式:docx
- 大小:23.49 KB
- 文档页数:1
煤矿井下探放水技术要求1、煤矿采掘工作面必须严格执行“物探先行,钻探验证”的探放水原则,查清采掘工作面及周边老空水、含水层富水性以及地质构造等情况,在水害隐患未查明或者未消除之前,严禁任何采掘活动。
2、掘进工作面采用瞬变电磁、直流电法等至少2种超前物探方法,采煤工作面应选择无线电坑透、槽波、音频电透、瞬变电磁等至少2种物探方法,相互验证,并由煤矿总工程师组织审批物探成果报告。
3、为进一步提高钻探精准度,要积极推广应用钻孔轨迹测量仪、窥视仪和随钻测量设备,确保钻探达到施工目的。
对于探测小窑、奥灰水FG`1237、构造水等重点探放水工程,以及不放心区域探放水作业时,必须应用钻孔轨迹测量与窥视技术对钻孔进行抽检,如发现钻孔轨迹偏差较大影响探测结果时,必须进行补孔,避免因施工偏差造成误判,导致隐患未彻底消除。
公司直属(管)矿井必须配置钻孔轨迹测量仪、窥视仪及随钻测量设备,子公司矿井由公司统一协调考虑,必须满足钻孔轨迹测量与窥视工作要求。
4、探放水工程必须由专业人员按照“一矿一策”、“一面一策”的原则,结合采掘资料、物探成果等,综合分析水文地质情况,编制探放水设计及安全技术措施,相关内容必须符合《煤矿防治水细则》、《山西省煤矿老空水害防治工作规定》及集团公司下发的编制大纲要求。
5、探放水设计及安全技术措施必须由矿井分管副职组织相关部门进行集体会审,杜绝传阅式审批。
对受水患影响严重工作面的探放水设计实行提级管控,要按程序上报上级主管部门或集团公司审批。
6、布置探放水钻孔应当遵循下列规定:(一)探放老空水和钻孔水。
老空和钻孔位置清楚时,应当根据具体情况进行专门探放水设计,经煤矿总工程师组织审批后,方可施工;老空和钻孔位置不清楚时,探水钻孔成组布设,并在巷道前方的水平面和竖直面内呈扇形,钻孔终孔位置满足水平面间距不得大于3m,厚煤层内各孔终孔的竖直面间距不得大于1.5m;(二)探放断裂构造水和岩溶水等时,探水钻孔沿掘进方向的正前方及含水体方向呈扇形布置,钻孔不得少于3个,其中含水体方向的钻孔不得少于2个;(三)探查陷落柱等垂向构造时,应当同时采用物探、钻探两种方法,根据陷落柱的预测规模布孔,但底板方向钻孔不得少于3个,有异常时加密布孔,其探放水设计由煤矿总工程师组织审批;(四)煤层内,原则上禁止探放水压高于1MPa的充水断层水、含水层水及陷落柱水等。

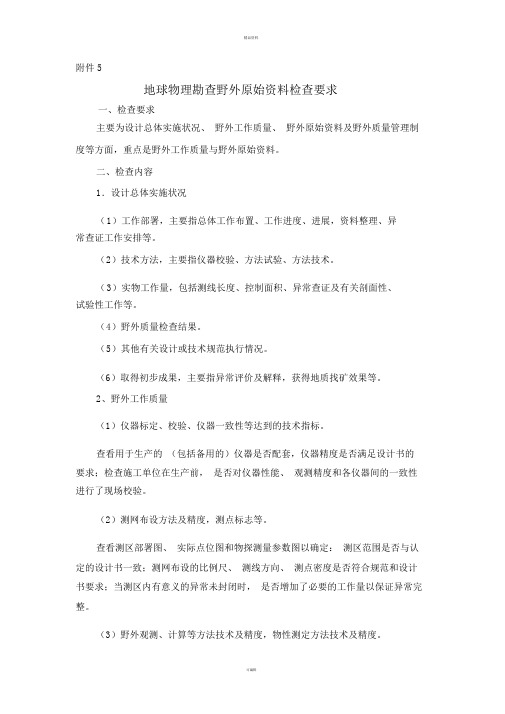

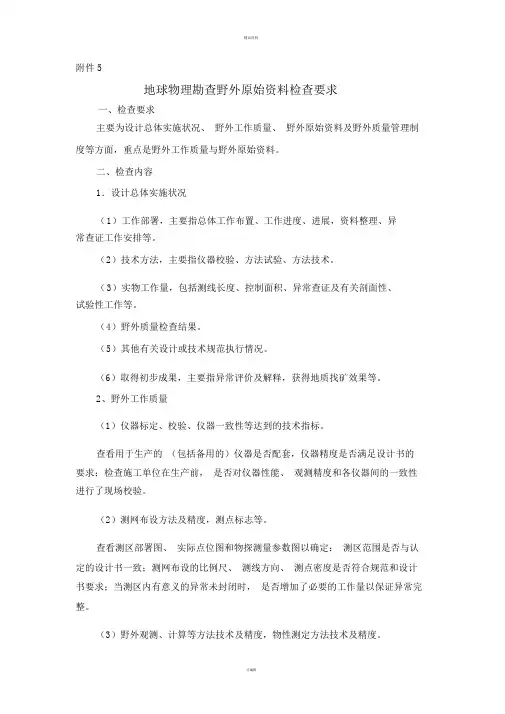

精品资料附件 5地球物理勘查野外原始资料检查要求一、检查要求主要为设计总体实施状况、野外工作质量、野外原始资料及野外质量管理制度等方面,重点是野外工作质量与野外原始资料。
二、检查内容1.设计总体实施状况(1)工作部署,主要指总体工作布置、工作进度、进展,资料整理、异常查证工作安排等。
(2)技术方法,主要指仪器校验、方法试验、方法技术。
(3)实物工作量,包括测线长度、控制面积、异常查证及有关剖面性、试验性工作等。
(4)野外质量检查结果。
(5)其他有关设计或技术规范执行情况。
(6)取得初步成果,主要指异常评价及解释,获得地质找矿效果等。
2、野外工作质量(1)仪器标定、校验、仪器一致性等达到的技术指标。
查看用于生产的(包括备用的)仪器是否配套,仪器精度是否满足设计书的要求;检查施工单位在生产前,是否对仪器性能、观测精度和各仪器间的一致性进行了现场校验。
(2)测网布设方法及精度,测点标志等。
查看测区部署图、实际点位图和物探测量参数图以确定:测区范围是否与认定的设计书一致;测网布设的比例尺、测线方向、测点密度是否符合规范和设计书要求;当测区内有意义的异常未封闭时,是否增加了必要的工作量以保证异常完整。
(3)野外观测、计算等方法技术及精度,物性测定方法技术及精度。
查看野外工作方法是否正确,测点观测的记录(记录本和仪器内存记录打印件)是否齐全、准确,并确定观测方法和观测精度是否符合规范和设计书要求。
查看测地工作及GPS、地形图定点的各种记录是否齐全、准确。
查看野外观测质量检查记录是否齐全、准确,检查内容是否符合规范和设计书的要求,重点是:①测点观测的质量检查是否随着野外工作的展开经常进行(不允许野外工作全部结束后再进行总的突击检查,以便及时发现和解决问题)。
②野外观测质量检查是否按“一同三不同”(同点位、不同时间、不同仪器、不同操作员)的方法及时进行。
③检查点是否在时间、地段上具有代表性;对解释推断、检查验证有关键意义的地段是否进行了检查。
1、1∶1万激电工作方法技术(1)仪器激电工作使用WDFZ-2激电发射机和WDJS-1微机激电接收机。
接收仪开工作前分别用标准信号发生器进行校验和一致性检测,检测合格的仪器方可投入使用。
(2)测网或剖面布设激电剖面布设在具有寻找金属硫化物矿产前景的矿化蚀变带上,主要以激电剖面和电测深为主。
应尽量垂直于极化体的走向、地质构造方向或垂直于其它物化探异常的长轴方向,尽可能的与已有勘探线或地质剖面重合,提高异常解释水平和成果的有效性。
线距要求100-200米,点距40米。
(3)测点观测方法技术激电剖面工作采用中梯测量装置,AB=1200米,测量范围为AB 极间2/3AB区间。
发射机供电(测量)周期为8s,接收机测量叠加次数2次,延时100ms,采样宽度40ms。
其它技术要求严格按《时间域激发极化法技术规定》执行。
(4)精度要求与质量检查方法激电中梯方法各项工作实际技术指标如下表。
表4-13 激电及电阻率测量精度指标激电野外质检工作应与原始观测同步进行,质量检查采用一同三不同的质检方式,即同点位、不同仪器、不同时间、不同操作者,检查量为3%。
(5)电法资料整理主要包括仪器一致性资料的计算,视电阻率计算,精度统计及接口处理等内容,其视电阻率计算中的K值应经100%的对算,确保无误。
视电阻率计算采用以下公式:K =2π / (1/AM-1/AN-1/BM+1/BN)Ps=K×Vp/I电法资料的处理主要用于确定视极化率的背景场和对极化体的正演。
背景场的分析可选用趋势面分析(一般用二次)或数理统计的方法进行,以提供划分局部异常的基础性资料。
2、1∶1万磁法测量工作方法技术使用G-856质子磁力仪进行总场测量,测量参数为ΔT。
仪器试验、检查及测点观测方法技术按前述相关要求进行。
测网布设在筛选的具有寻找铁族元素矿产前景的1∶5万磁测异常中,线距要求100-200米,点距要求在20-50米。
测线应尽量垂直于地质构造方向或垂直磁异常的长轴方向,尽可能的与已有勘探线或地质剖面重合,提高异常解释水平和成果的有效性。
地面物探管理办法XX市YY地面物理探测管理办法(试行)第一章总则第一条为规范XXZZ工程的地面物理探测工作,在施工全过程中,通过探测和调查,全面掌握ZZ沿线地下的各类不明管线、暗渠、构筑物、空洞等(以下简称“探测物”),有针对性的采取保护和处理措施,防止事故发生,特制订本管理办法。
第二条本办法中地面物理探测(简称“物探”)是指在沿ZZ 工程一定范围内的地面,采用物理手段进行探测,发现对ZZ施工存在威胁的各种“探测物”,提前采取措施,确保ZZ工程和周边市政设施安全。
第三条本管理办法适用于XXZZ所有土建工程。
第二章职责分工第四条XX市YY(以下简称“ZZ公司”)职责(一)ZZ公司GCC是ZZ公司对各施工单位物探工作进行监督检查的主管部门,现场管理由业主代表负责;(二)对探测中发现的“探测物”,在施工单位调查清楚的基础上,业主代表组织ZZ公司相关部门和各参建单位召开专题会。
第五条施工单位职责(一)编制实施方案上报监理审批,经审查批准后组织实施。
施工单位是物探工作的责任主体;(二)组织或委托符合要求的物探单位,开展探测工作;(三)对发现的“探测物”,施工单位负责调查清楚,掌握其全部信息,并按方案及时处理。
第六条监理单位职责(一)审查施工单位上报的物探方案;(二)对物探工作进行全过程监理监督,并做好相关记录;(三)监督和督促施工单位对“探测物”进行调查,并按照方案及时处理到位。
第七条第三方监测单位职责将新探测出的“探测物”,纳入监测范围。
第八条设计单位职责参加专题会议,提出处理方案。
第三章地面物探管理第九条ZZ土建工程开工前,施工单位应将地面物探实施方案报送监理单位审批,审批通过后报ZZ公司工程处备案。
第十条施工单位根据工程特点、地质情况、周边环境等因素,结合物探方法的原理和适用性,确定物探手段和方案,对条件复杂区域,要求采取多种物探手段相结合的综合物探方案。
第十一条施工单位的地面物探方案包含以下几个部分:(一)编制依据;(二)工程概况;(三)地质概况:工程地质、水文、地下管线(构筑物)及周边环境情况;(四)探测区域的选择和范围;(五)拟采取的物探手段及其原理;(六)物探实施方案:工艺流程及操作要点、探测方法、探测线路布置、技术要求、探测工作的重难点及细节等;(七)对探测出探测物的调查和处理措施;(八)探测精度、过程安全保障措施及管理制度;应急预案及救援器材、设备配置表;(九)成果资料编制内容及要求。
钻探工程地质物探编录实施细则青海省柴达木盆地冷湖地区1:25万铀资源评价项目钻探工程地质物探编录实施细则西北地质局211地质大队2006年5月青海省柴达木盆地冷湖地区1:25万铀资源评价项目钻探工程地质物探编录实施细则根据EJ/T 1159,2002地浸砂岩型铀矿钻探工程地质物探编录规范~以及青海省柴达木盆地冷湖地区1:25万铀资源评价项目设计书~结合本区铀资源自身特点特制定本细则~以利于野外编录。
一、技术要求?、地质编录1、地质编录做到真实准确2、地质编录做到具有统一性? 图例采用《GB 958,89中华人民共和国国家标准区域地质图图例》? 原始记录、通知和编录表格按照EJ/T 1159,2002地浸砂岩型铀矿钻探工程地质物探编录规范附录A,附录P? 根据区内地层出露情况~系统采集岩矿石标本~确定颜色、色标~建立岩石定名标准和粒级划分标准及岩石颜色系列标准。
? 地层层序划分。
由于西北地质局211大队在该区从未做过地质修测及其它地质工作~因此对本区的地层单元~沉积韵律~岩性岩相~地层厚度~标志层等划分资料~应以收集该区青海油矿管理处有关钻孔和该区区域上的相关资料~特别是石地26,的资料对该区钻孔的设计以及其它指导性工作都起1到至关重要的作用? 工程标号:按照GB 958 中华人民共和国国家标准? 钻孔编录一般采用1:100比例尺~对测井发现的重要矿化段进行1:50重复检查编录3、编录人员应及时到现场检查了解钻探进展情况~并及时编录。
原则上不允许隔日编录,地质编录与物探、水文编录应同时进行~编录的回次、进尺、岩矿芯长度应一致。
4、编录纸质应优良~图件用2H绘图铅笔和防水黑色墨水绘制~以利于保存。
?、物探编录技术要求1、采用FD,3010进行γ和γ,β照射量率功能测量~与地质编录同步进行~记录的岩,矿,芯长度及位臵与地质编录一致。
物探编录工作应在终孔测井前结束。
对测井发现的铀矿化段进行重复、检查编录。
目录一、序言 (1)二、设计工作量 (1)三、野外工作方法及技术要求 (1)1.测地工作 (1)(1)测网布设原则 (1)(2)测网布设 (1)2.高精度磁测 (2)(1)仪器噪声测定 (2)(2)一致性测定 (2)(3)基点选择及日变站的建立 (3)(4)日变观测 (4)(5)野外测量 (4)(6)磁参数测定 (4)(7)质量检查 (5)(8)野外资料整理 (6)(9)图件编制 (7)3.大功率激电测深工作 (7)(1)仪器性能检查 (8)(2)装置类型选择 (8)(3)仪器参数的选择 (8)(4)极距的选择 (9)(5)供电电流 (9)(6)测量要求 (10)(7)电参数测定 (12)(8)质量检查 (12)(9)资料整理及图件绘制 (13)四、野外工作时间安排 (14)五、提交初步成果及时间 (14)六、经费预算 (14)1.编制依据 (14)2.经费预算 (15)一、序言二、设计工作量三、野外工作方法及技术要求1.测地工作执行标准:《地质调查GPS测量规程》(DZ/T2002)。
(1)测网布设原则高精度磁法扫面依据《地面高精度磁测技术规程》(DZ/T0071-93)中对1:2000高精度磁测工作网度的基本要求,结合工区自然地理、交通条件等方面的综合情况,在技术规程各项要求的前提下,从实际出发,采取半自由网的方式进行高精度磁测工作。
测区网度20 10m。
测区内在地形条件无法到达的情况下,操作员根据野外实际对线、点进行局部调整甚至舍弃部分测点。
根据区内地质构造情况和实际工作情况,为使测线能尽可能地切过不同构造单元,同时提高野外生产效率,测线布设为南北向,即坐标方位0°。
大功率激电测深工作依据《电阻率测深法技术规程》(DZ/T0072-93)和《时间域激发极化法技术规程》(DZ/T0070-93)中对1:2000激电测深工作网度的基本要求,结合工区自然地理、交通条件等方面的综合情况,在技术规程各项要求的前提下,从实际出发,采取规则网的方式进行激电测深工作。

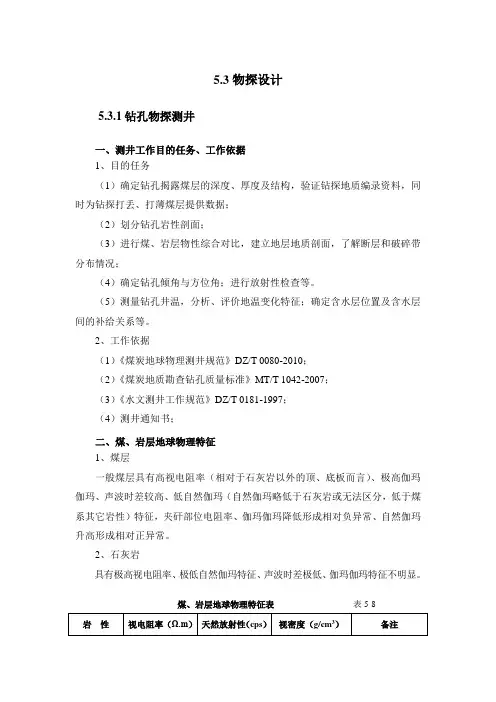

5.3物探设计5.3.1钻孔物探测井一、测井工作目的任务、工作依据1、目的任务(1)确定钻孔揭露煤层的深度、厚度及结构,验证钻探地质编录资料,同时为钻探打丢、打薄煤层提供数据;(2)划分钻孔岩性剖面;(3)进行煤、岩层物性综合对比,建立地层地质剖面,了解断层和破碎带分布情况;(4)确定钻孔倾角与方位角;进行放射性检查等。
(5)测量钻孔井温,分析、评价地温变化特征;确定含水层位置及含水层间的补给关系等。
2、工作依据(1)《煤炭地球物理测井规范》DZ/T 0080-2010;(2)《煤炭地质勘查钻孔质量标准》MT/T 1042-2007;(3)《水文测井工作规范》DZ/T 0181-1997;(4)测井通知书;二、煤、岩层地球物理特征1、煤层一般煤层具有高视电阻率(相对于石灰岩以外的顶、底板而言)、极高伽玛伽玛、声波时差较高、低自然伽玛(自然伽玛略低于石灰岩或无法区分,低于煤系其它岩性)特征,夹矸部位电阻率、伽玛伽玛降低形成相对负异常、自然伽玛升高形成相对正异常。
2、石灰岩具有极高视电阻率、极低自然伽玛特征、声波时差极低、伽玛伽玛特征不明显。
煤、岩层地球物理特征表表5-8视电阻率相对泥岩稍高、自然伽玛相对泥岩稍低、伽玛伽玛特征不明显。
4、泥岩视电阻率相对粘土岩稍高、相对砂岩稍低;自然伽玛相对粘土岩稍低、相对砂岩稍高;伽玛伽玛特征不明显。
粉砂质泥岩或泥质粉砂岩砂岩之间物性差异很小,很难区分或根本无法区分。
5、炭质泥岩视电阻率相对粘土岩稍高、相对砂岩稍低;自然伽玛相对粘土岩稍低、相对砂岩稍高;伽玛伽玛特征具有似煤特征。
6、粘土岩视电阻率相对最低;自然伽玛相对高于砂岩、泥岩;伽玛伽玛特征不明显。
三、测井工作量及质量要求1、测井工作量常规煤炭地球物理测井270米;2、质量要求测井资料按中华人民共和国地质矿产行业标准DZ/T0080-2010《煤炭地球物理测井规范》和中华人民共和国煤炭行业标准MT/T1042-2007《煤炭地质勘查钻孔质量标准》进行评级、验收。

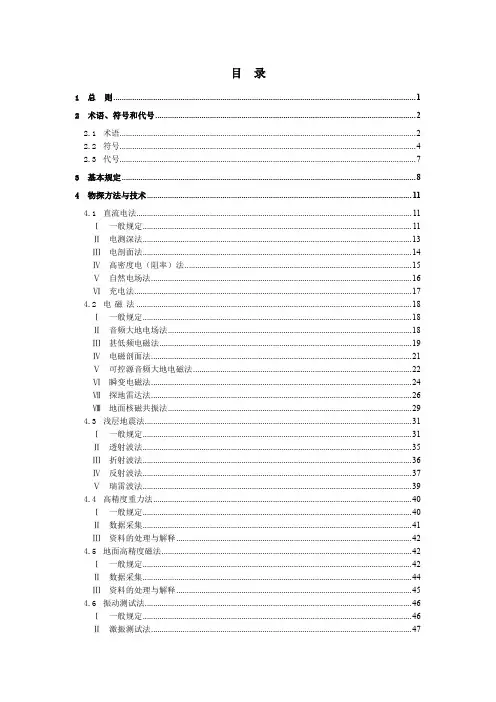

目录1 总则 (1)2 术语、符号和代号 (2)2.1术语 (2)2.2符号 (4)2.3代号 (7)3 基本规定 (8)4 物探方法与技术 (11)4.1直流电法 (11)Ⅰ一般规定 (11)Ⅱ电测深法 (13)Ⅲ电剖面法 (14)Ⅳ高密度电(阻率)法 (15)Ⅴ自然电场法 (16)Ⅵ充电法 (17)4.2电磁法 (18)Ⅰ一般规定 (18)Ⅱ音频大地电场法 (18)Ⅲ甚低频电磁法 (19)Ⅳ电磁剖面法 (21)Ⅴ可控源音频大地电磁法 (22)Ⅵ瞬变电磁法 (24)Ⅶ探地雷达法 (26)Ⅷ地面核磁共振法 (29)4.3浅层地震法 (31)Ⅰ一般规定 (31)Ⅱ透射波法 (35)Ⅲ折射波法 (36)Ⅳ反射波法 (37)Ⅴ瑞雷波法 (39)4.4高精度重力法 (40)Ⅰ一般规定 (40)Ⅱ数据采集 (41)Ⅲ资料的处理与解释 (42)4.5地面高精度磁法 (42)Ⅰ一般规定 (42)Ⅱ数据采集 (44)Ⅲ资料的处理与解释 (45)4.6振动测试法 (46)Ⅰ一般规定 (46)Ⅱ激振测试法 (47)Ⅲ振动衰减测试法 (48)Ⅳ场地微振动测试法 (50)4.7水声探测法 (51)Ⅰ一般规定 (51)Ⅱ水下地形探测法 (51)Ⅲ浅地层剖面探测法 (53)4.8放射性测量 (55)Ⅰ一般规定 (55)Ⅱ天然伽玛测量法 (55)Ⅲ氡气测量法 (56)Ⅳ同位素示踪法 (57)4.9地面温度测量法 (57)Ⅰ一般规定 (57)Ⅱ数据采集 (58)Ⅲ资料的处理与解释 (58)4.10井中物探 (58)Ⅰ一般规定 (58)Ⅱ电测井 (60)Ⅲ弹性波测井 (61)Ⅳ放射性测井 (61)Ⅴ电磁波(雷达)测井 (62)Ⅵ钻孔电视 (62)Ⅶ超声成像测井 (62)Ⅷ井间层析成像(CT) (62)Ⅸ其他测井方法 (63)5 物探方法的综合应用 (65)5.1覆盖层与基岩风化带探测 (65)5.2隐伏构造破碎带探测 (65)5.3岩溶探测 (66)5.4采空区探测 (67)5.5滑坡探测 (68)5.6堤坝隐患探测 (68)5.7地下洞室探测与施工超前预报 (69)5.8地下水探测 (70)5.9环境放射性检测 (71)5.10地基加固效果评价 (71)5.11水文地质参数测试 (72)5.12岩土物理和力学参数测试 (73)5.13地下管线探测 (75)6 物探成果报告 (77)6.1成果报告的编写 (77)6.2成果的审查 (77)附录A 物性参数表 (78)表A.1常见介质电阻率参考表 (78)表A.2常见岩土介质的密度和弹性波速度参考表 (79)表A.3常见介质的介电常数、电导率、速度和衰减参数 (80)附录B 工程物探探测方法应用范围一览表 (81)表B工程物探探测方法应用范围一览表 (81)附录C 工程物探安全生产规定 (82)1 总则1.0.1为了规范和统一广西工程建设中的工程物探方法与技术要求,保证工程物探工作质量,制定本规范。
物探工作方法随着找矿工作的深入,在寻找隐伏矿方面物探工作将会起着不可低估的作用,所以要用好物探方法、正确地使用物探工作是我们每个搞物探工作者的职责,因此,这里主要介绍物探工作方法、思路。
一、任务的确定1、应结合具体情况,根据当地地质—地球物理特征寻找,具备物性前提的矿床、地层、控矿构造、有关蚀变岩石等作为物探工作目标物,要尽量发挥物探方法在构造研究,地质添图,直接和间接找矿,矿区勘探等多方面的作用。
2、物探工作主要解决的问题(1)配合大、中、小比例尺进行区域地质调查工作,提供研究基础地质的资料。
(2)成矿远景进行间接找矿,以圈出找矿靶区、包括贵金属、有色多金属、黑色金属、以及具有间接找矿前题的非金属矿种等。
(3)配合矿区及外围普查勘探,对异常进行详细研究、为寻找深部、隐状矿提供线索。
(4)勘查油气、煤矿床。
(5)在环境地质,水文地质及工程地质中的应用。
(6)其它工作,包括寻找爆炸物,地下管道、考古等人文活动遗迹调查等方面的应用。
3、当探测对象(矿种、矿床类型、间接找矿目标物等)物理前提不明,物性差异不明显、即探测目标与围岩之间的物性差异不够显著,不能肯定能测出目标物异常时,或工作区存在较严重的干扰因素、使方法技术的效果受到影响、只能做为实验研究项目来作。
4、应用综合物探方法时,要考虑其各自的特点,既使用前题、作用、效率、成本等。
合理地确定具体任务,充分发挥其作用,当工作地区存在着多种可能使用的物探方法解决的问题时,应该考虑同时解决多种问题的必要性和可能性。
二、测区、比例尺和测网的确定(1)测区范围的确定a、必须保证探测成果轮廓完整,周围有一定面积的正常场背景。
为了节约工作量,一般可将普查区划分为“控制区”与“调查区”。
b 、测区范围应尽可能地包括少量已知区。
与过去工作区相衔接时,必须有一定数量的重复测线。
并尽量包括过去工作过去的基点或基线点。
(2)比例尺的确定a、在区域地质调查阶段:用于中、小比例尺(1:20万到1:10万)及大比例尺(1:5万到1:2.5万),地质填图等。

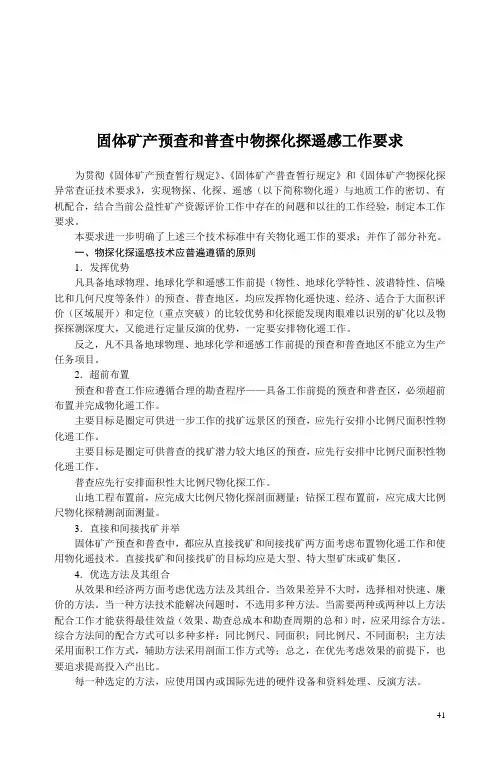

固体矿产预查和普查中物探化探遥感工作要求为贯彻《固体矿产预查暂行规定》、《固体矿产普查暂行规定》和《固体矿产物探化探异常查证技术要求》,实现物探、化探、遥感(以下简称物化遥)与地质工作的密切、有机配合,结合当前公益性矿产资源评价工作中存在的问题和以往的工作经验,制定本工作要求。
本要求进一步明确了上述三个技术标准中有关物化遥工作的要求;并作了部分补充。
一、物探化探遥感技术应普遍遵循的原则1.发挥优势凡具备地球物理、地球化学和遥感工作前提(物性、地球化学特性、波谱特性、信噪比和几何尺度等条件)的预查、普查地区,均应发挥物化遥快速、经济、适合于大面积评价(区域展开)和定位(重点突破)的比较优势和化探能发现肉眼难以识别的矿化以及物探探测深度大,又能进行定量反演的优势,一定要安排物化遥工作。
反之,凡不具备地球物理、地球化学和遥感工作前提的预查和普查地区不能立为生产任务项目。
2.超前布置预查和普查工作应遵循合理的勘查程序——具备工作前提的预查和普查区,必须超前布置并完成物化遥工作。
主要目标是圈定可供进一步工作的找矿远景区的预查,应先行安排小比例尺面积性物化遥工作。
主要目标是圈定可供普查的找矿潜力较大地区的预查,应先行安排中比例尺面积性物化遥工作。
普查应先行安排面积性大比例尺物化探工作。
山地工程布置前,应完成大比例尺物化探剖面测量;钻探工程布置前,应完成大比例尺物化探精测剖面测量。
3.直接和间接找矿并举固体矿产预查和普查中,都应从直接找矿和间接找矿两方面考虑布置物化遥工作和使用物化遥技术。
直接找矿和间接找矿的目标均应是大型、特大型矿床或矿集区。
4.优选方法及其组合从效果和经济两方面考虑优选方法及其组合。
当效果差异不大时,选择相对快速、廉价的方法。
当一种方法技术能解决问题时,不选用多种方法。
当需要两种或两种以上方法配合工作才能获得最佳效益(效果、勘查总成本和勘查周期的总和)时,应采用综合方法。
综合方法间的配合方式可以多种多样:同比例尺、同面积;同比例尺、不同面积;主方法采用面积工作方式,辅助方法采用剖面工作方式等;总之,在优先考虑效果的前提下,也要追求提高投入产出比。
物探:
1、高频大地电磁测深法
2、参照《中国地质调查局地质调查技术标准DD200X-XX电性可控源音频
大地电磁法技术规程》,高频大地电磁测深法在本次物探测量中的技术要求如下:
(1)仪器选择
本次工作采用EH4仪器,测量方式采用矢量模式,
测量模式为TE模式。
采用轴向Ex/Hy装置。
(2)技术参数选择
收发距r为1000m。
AB距=500m,
MN=100。
(3)测网布置原则
测线基本平行于断裂构造带,测线距离为1km,测点距离为1km
当设计的测点位置遇到陡崖、居民区、变电所及其他工业设施等障碍物时,可在1/2线距范围内将测点平移到适合的地方以避开障碍。
(4)系统检查
随机抽取系统检查点,系统检查观测点不少于总工作量的5%,即?点。
其中不同日期重新布极检查观测不能少于1/3。
即?点。
(5)初期地面工作
开工初期应在测区选择有代表性的地电断面和观测条件尤其是有钻孔的已知地段进行多参数、变r距的生产试验工作。
说明在什么位置进行试验。
场源布设
1、A、B极点位的地理位置既要尽可能满足远区观测的条件,AB场源要尽可能平行于测线方向布设,方位误差要求小于3°。
2、A、B极布置还要考虑交通情况和接地条件。
A、B极应布置在交通较方便、土壤坚实且潮湿、接地条件好的地方。
若采用铜板、铜丝网、铝箔等片状电极应平敷在接地点上,并用湿土或沙袋压实。
采用多根金属电极时,可将电极布置成放射状、弧形或直线形,并将电极垂直打入接地点,使其与土壤密实接触,电极入土深度约为电极长度2/3,相邻两根电极间隔一般为1~2倍电极长度。
若表层土壤干燥应采取浇盐水或洗衣粉水等措施减小接地电阻,以满足供电所需电流的要求。
3、A、B极布置要尽量避开高压线、矿山(洞)上方、暗埋管道、溪流水域、平行的断裂构造等以减少电磁干扰。
4、在场源下或场源与测区间应尽量避开金属矿、煤矿、湖泊、岩溶和局部高阻隆起等可能
引起场源效应的已知地质体。
接收装置布设。
