锤击桩施工组织设计(1)
- 格式:doc
- 大小:185.00 KB
- 文档页数:21

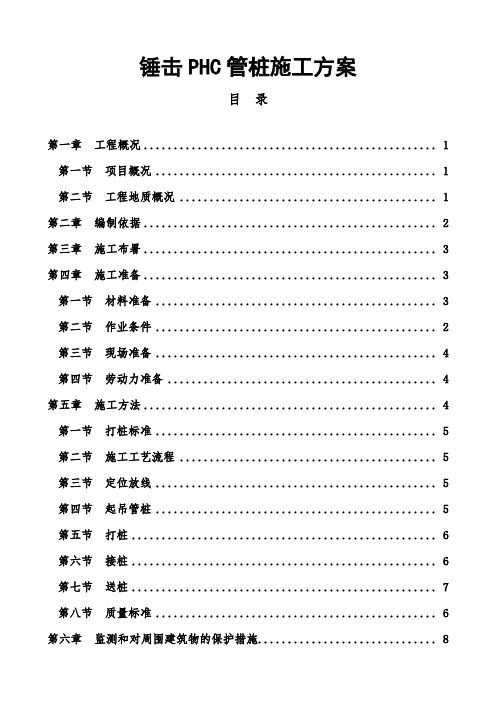

锤击PHC管桩施工方案目录第一章工程概况 (1)第一节项目概况 (1)第二节工程地质概况 (1)第二章编制依据 (2)第三章施工布署 (3)第四章施工准备 (3)第一节材料准备 (3)第二节作业条件 (2)第三节现场准备 (4)第四节劳动力准备 (4)第五章施工方法 (4)第一节打桩标准 (5)第二节施工工艺流程 (5)第三节定位放线 (5)第四节起吊管桩 (5)第五节打桩 (6)第六节接桩 (6)第七节送桩 (7)第八节质量标准 (6)第六章监测和对周围建筑物的保护措施 (8)第七章技术、质量保证措施 (8)第八章文明施工措施 (8)第九章安全保证措施 (9)第十章雨期施工措施 (10)第一章工程概况第一节项目概况本工程位于孚莲路东侧,林棣村南侧。
项目分为地块一、地块二两个地块,该工程设计任务由中国中元国际工程有限公司、中元(厦门)工程设计研究院有限公司设计,厦门特工开发有限公司公司代建,我司负责桩基础施工。
基础采用PHC500AB-125高强度砼机械螺丝管桩进行施工,砼强度等级为C80,设计桩端以砂砾状强风化花岗岩或砂土状强风化辉绿岩作为桩端持力层,桩端进入持力层暂定不少于1m,桩控制标准待试打桩后共同确定。
第二节工程地质概况根据岩土工程勘察报告,场地自上而下地层依次为杂填土①1、素填土①2、中砂②3孔隙中及粉质粘土③、残积砂质粘性土④、辉绿岩残积粘性土④1、全风化花岗岩⑤、全风化辉绿岩⑤1、砂砾状强风化花岗岩⑥、砂土状强风化辉绿岩⑥1孔隙、网状裂隙中和碎块状强风化花岗岩⑦、碎块状强风化辉绿岩⑦1、中风化花岗岩⑧、中风化辉绿岩。
第二章编制依据本施工方案适用于马銮湾医院桩基工程施工作业,其编制依据如下:1.中元(厦门)工程设计研究院有限公司的施工图。
2.江西省勘察设计研究院的岩土工程勘察报告3.《建筑桩基础技术规范》JGJ 94-20084.《建筑工程施工质量验收统一标准》GB50300-2013;5.《建筑地基基础工程施工质量验收规范》GB50202-2002;6.《建筑机械使用安全技术规程》JGJ33-2012;7.《建筑施工安全检查标准》JGJ59-2011;8.马銮湾医院工程总平图布置图第三章施工布署为了确保本工程各项目的目标实现,由公司组织了精干技术力量的项目经理部,组织协调施工班组进行现场精心施工,以保质保量完成施工合同的要求。
第1篇一、工程概况本工程位于我国某沿海地区,地质条件复杂,水文地质条件较差。
工程基础采用桩基础,共计桩基数量500根,桩径为Φ600mm,桩长为20m。
由于施工区域位于水上,受潮汐、水流等自然条件影响较大,施工难度较高。
为确保工程质量和安全,特制定本施工方案。
二、施工准备1. 施工组织(1)项目经理部:负责整个工程的施工组织和管理。
(2)工程技术部:负责施工方案编制、技术交底、施工质量控制等。
(3)质量保证部:负责工程质量检查、验收及整改。
(4)安全环保部:负责施工现场安全、环保管理工作。
2. 施工设备(1)桩基施工船:用于水上桩基施工,具备起吊、打桩、运输等功能。
(2)桩锤:用于锤击桩基,选用合适的桩锤,确保桩基质量。
(3)桩基测量仪器:用于桩基定位、检测及质量控制。
(4)其他辅助设备:如挖掘机、吊车、混凝土搅拌车等。
3. 施工材料(1)桩基材料:选用优质预应力混凝土桩,符合设计要求。
(2)焊接材料:选用合适的焊接材料,确保焊接质量。
(3)防腐材料:选用合适的防腐材料,延长桩基使用寿命。
4. 施工技术文件(1)施工图纸:包括桩基设计图纸、地质勘察报告等。
(2)施工方案:包括施工工艺、施工步骤、质量控制等。
(3)施工组织设计:包括施工组织结构、施工进度计划等。
三、施工工艺1. 施工流程(1)施工准备:完成施工组织、设备、材料、技术文件的准备工作。
(2)桩基定位:根据设计图纸,使用桩基测量仪器进行桩基定位。
(3)桩基施工:采用锤击法进行桩基施工,包括桩基起吊、打桩、检测等。
(4)桩基验收:对完成的桩基进行验收,确保桩基质量。
2. 施工步骤(1)桩基定位:根据设计图纸,使用桩基测量仪器确定桩位,并设置桩位标记。
(2)桩基起吊:使用桩基施工船将预应力混凝土桩起吊至桩位。
(3)打桩:采用锤击法将桩基打入土中,确保桩基垂直度。
(4)检测:使用桩基测量仪器检测桩基垂直度、桩长等参数。
(5)桩基验收:对完成的桩基进行验收,确保桩基质量。
桩基础工程施工方案锤击桩基础工程施工方案是指在建筑、桥梁、机械设备等工程中,为了保证建筑物的稳定性和承载能力,需要进行桩基础的施工工作。
桩基础工程施工方案中包括了各个施工阶段的技术要求、施工措施、安全措施等内容。
在桩基础工程的施工中,桩的锤击是一个非常重要的施工过程,下面我将详细介绍桩基础工程施工方案中的锤击工作。
一、施工前的准备工作1.确定桩基础的设计要求及技术参数,包括桩长、桩径、桩的类型等信息。
2.对施工现场进行检查,确保场地平整、无障碍物,检查施工设备是否完好并进行必要的维护和修理。
3.根据桩的设计要求,制定施工方案,包括锤击的施工工艺、施工时限和组织安排等。
二、锤击前的准备工作1.检查施工设备的工作状态,确保设备正常运行。
2.对待施工桩进行检查,包括桩的质量、尺寸、形状、施工前是否需要处理等。
3.安装施工设备,包括振动锤、沉拔器等,并进行相应的调试和试运行。
4.对锤击过程中可能引起的噪音、振动等对周围环境和设施的影响进行评估,并采取相应的防护措施。
三、锤击过程及要求1.安全措施:锤击过程中,必须保证施工现场的安全,指定专人负责现场指挥和监控,设置警示标志,限制人员进入锤击现场。
2.锤击顺序:通常按照设计要求的顺序进行桩基础的锤击,避免出现偏心造成的桩身变形和扭矩集中的问题。
3.锤击频率和力度:按照设计要求,确定每一锤击的频率和力度。
过大的锤击频率和力度可能引起桩身变形或破坏,过小的锤击频率和力度可能导致桩底未达到设计要求的深度。
4.锤击记录:在锤击过程中,要对每次锤击的数据进行记录和监控,包括每次锤击的类型、次数、锤击频率和力度等,以便后期的验收和质量控制。
5.检查和调整:在桩基础的锤击过程中,要对桩身的垂直度、偏心度、承载力等进行检查,并根据需要进行相应的调整。
四、锤击后的工作1.拔桩:当桩底达到设计要求的深度后,需要进行拔桩。
拔桩时要注意保护桩身,防止损坏。
2.桩顶的处理:拔桩后,对桩顶进行整平处理,以满足后续施工的要求。
锤击管桩施工方案及技术措施引言:锤击管桩是一种常用的基础施工方法,广泛应用于建筑、道路、桥梁等工程领域。
本文将从施工方案和技术措施两个方面对锤击管桩进行详细介绍。
一、施工方案:1.施工准备:(1)确定施工场地,清理场地上的障碍物,确保施工区域的平坦和安全。
(2)对于特殊地质条件,进行地质勘察,了解周围环境,对施工过程中可能出现的问题进行评估和分析。
(3)根据锤击管桩设计要求,选择合适的钢管材料和锤击设备。
2.施工工艺:(1)铺设导向管:根据设计要求,在施工区域内埋设导向管,导向管的位置和间距需要按照设计要求进行布置,导向管的长度应超过预埋的锤击管桩长度。
(2)锤击管桩的预埋:根据设计要求,将锤击管桩的一端嵌入导向管中,保持垂直和水平。
预埋深度要符合设计要求,以保证锤击过程中的安全和稳定性。
(3)钻孔:根据每根锤击管桩的设计要求,在锤击管桩的预埋端进行钻孔,钻孔的直径和深度要符合设计要求。
(4)锤击:使用专业的锤击设备进行锤击,逐渐将锤击管桩推入地下,直到达到设计要求的深度。
在锤击过程中需要注意控制锤击的频率和力度,以避免过度损坏管桩。
3.施工注意事项:(1)严格按照设计要求进行施工,确保锤击管桩的精度和稳定性。
(2)加强施工现场的管理,做好安全防护工作,保证工地安全。
(3)根据锤击管桩的施工进度和质量情况进行随时调整和处理。
及时发现和解决问题,确保施工进度和质量。
二、技术措施:1.地质勘察:在进行锤击管桩施工前,进行地质勘察是十分重要的一步。
了解地下地质情况,包括土层的性质、厚度、坚硬程度等,以便做出合理的施工方案。
2.钢管选择:选择合适的钢管材料是保证锤击管桩质量的关键。
钢管应具备足够的强度和刚度,以承受施工过程中的冲击和加载。
3.锤击设备:选择合适的锤击设备可以保证施工的顺利进行。
锤击设备应具有稳定的工作性能、适当的冲击力和频率,以及准确的控制系统。
4.钻孔方式:根据实际情况,选择合适的钻孔方式。
第1篇一、工程概况本工程为XX项目,位于XX市XX区,总建筑面积为XX万平方米。
基础形式为桩基础,桩型采用预应力混凝土管桩,总桩数为XX根,桩长XX米,桩端持力层为第XX层粉砂夹粉土、粉质粘土或第-1层粉细砂夹粉土、粉质粘土。
单桩竖向承载力特征值分别为550KN(700KN)和800 KN(1200KN),桩身混凝土强度为C80。
二、施工准备1. 技术准备:组织施工技术人员进行图纸会审,明确施工工艺、技术要求和质量标准。
对施工人员进行技术培训,确保施工人员掌握桩基施工技术。
2. 材料准备:根据施工图纸及工程量,提前准备预应力混凝土管桩、水泥、钢筋、砂石等原材料。
对进场材料进行验收,确保材料质量符合要求。
3. 施工设备准备:准备施工所需的各种设备,如打桩机、挖掘机、混凝土搅拌机、运输车辆等。
确保设备性能良好,满足施工需求。
4. 施工现场准备:清理施工现场,确保施工场地平整、畅通。
搭建施工临时设施,如施工便道、材料堆场、办公区等。
三、施工组织1. 施工顺序:按照施工图纸及施工组织设计要求,依次进行桩基础施工、基础垫层施工、主体结构施工。
2. 施工流程:桩基础施工→基础垫层施工→主体结构施工。
3. 施工方法:(1)桩基础施工:采用锤击法进行预应力混凝土管桩施工,确保桩位准确、桩长满足设计要求。
(2)基础垫层施工:在桩基础施工完成后,进行基础垫层施工,确保垫层厚度及平整度符合设计要求。
(3)主体结构施工:按照施工图纸及施工组织设计要求,进行主体结构施工。
四、质量控制1. 材料质量:严格控制进场材料质量,确保原材料质量符合设计要求。
2. 施工过程质量:加强施工过程质量控制,严格执行施工规范和操作规程。
3. 成品保护:加强成品保护,确保施工过程中不损坏已完成的桩基础和基础垫层。
4. 检验检测:对桩基础、基础垫层和主体结构进行检验检测,确保工程质量符合设计要求。
五、安全管理1. 施工现场安全管理:加强施工现场安全管理,确保施工人员安全。
第1篇一、工程概况本工程位于我国某城市,主要工程内容包括:道路、桥梁、排水、给水、供电等基础设施的建设。
在道路工程中,需进行桩基础施工,以保证道路的稳定性。
根据工程地质勘察报告,本工程地质条件较为复杂,地下水位较浅,桩基础施工难度较大。
为确保桩基础施工质量,特制定本锤击沉桩试桩施工方案。
二、施工方案1. 施工准备(1)施工图纸、规范及标准:熟悉施工图纸,掌握施工规范及标准,确保施工过程符合要求。
(2)施工人员:组织具备相关资质的施工队伍,包括施工技术员、测量员、施工员等。
(3)施工设备:准备桩基施工所需的机械设备,如桩锤、打桩机、振动锤、钻机等。
(4)材料:备足桩基施工所需的材料,如桩、钢筋、混凝土、水泥等。
2. 施工工艺(1)桩基施工工艺:采用锤击沉桩法进行桩基础施工。
(2)试桩施工工艺:在桩基施工前,进行试桩施工,以检验桩基施工质量。
3. 施工步骤(1)桩位放样:根据设计图纸,确定桩位,并做好桩位标记。
(2)桩基施工:1)桩基钻孔:采用钻机进行钻孔,确保孔径、孔深符合设计要求。
2)桩基清孔:钻孔完成后,进行清孔,清除孔内泥浆及杂物。
3)桩基下桩:将预制桩或现场制作的桩,采用打桩机进行锤击沉桩。
4)桩基连接:桩基连接采用焊接或机械连接,确保连接牢固。
5)桩基验收:桩基施工完成后,进行验收,包括桩基长度、垂直度、桩顶标高等。
(3)试桩施工:1)试桩定位:根据试桩设计要求,确定试桩位置。
2)试桩钻孔:采用钻机进行钻孔,确保孔径、孔深符合设计要求。
3)试桩清孔:钻孔完成后,进行清孔,清除孔内泥浆及杂物。
4)试桩加载:在试桩孔内安装加载装置,进行加载试验。
5)试桩卸载:加载完成后,进行卸载,记录试桩沉降量。
6)试桩结果分析:根据试桩沉降量,分析桩基承载能力。
4. 施工质量控制(1)桩基施工质量控制:1)桩基材料:严格控制桩基材料的质量,确保材料符合设计要求。
2)桩基施工过程:严格控制桩基施工过程,确保施工质量。
N-1地块保障性住房项目桩基工程施工组织设计昆山冠鼎地基工程有限公司二〇一一年九月十日批准:项目经理:技术负责:编写:目录一、工程概况二、工程施工特点三、施工工艺方案四、施工进度计划五、人员、机械和材料进场计划六、质量保证措施七、安全保证措施八、文明施工措施九、竣工验收及资料提交一、工程概况本施工组织设计是指导本工程桩基施工实施过程中各项组织、技术、生产、经济活动的综合性文件,是项目经理受企业法人代表的委托,针对本工程项目合约所规定的内容而编制的实施性文件。
结合本工程的特点,我公司将贯彻ISO:9001的质量管理体系,紧紧围绕质量、工期、安全、文明四大目标,做好施工前期的准备工作、施工方案的审定工作,强化计划管理措施,并全力以赴,确保本工程优质如期完成施工任务。
1.1工程简介工程名称:N-1地块保障性住房项目桩基工程建设单位:昆山乐建住房发展有限公司设计单位:苏州华造建筑设计有限公司监理单位:昆山沿沪建设项目管理有限公司施工单位:昆山冠鼎地基工程有限公司勘察单位:苏州立诚建筑设计院有限公司拟建工程位于昆山市玉山镇,朝阳路北侧、江浦路东侧,本工程包括1#-13#楼及A,B,C,D架空车库,共计13栋楼加4个架空车库,共17个单体工程,桩基工程采用先张法预应力混凝土管桩,具体施工工作量如下:施工依据1、桩位平面图、总平面布置图和地质报告2、《预应力混凝土管桩》(10G409)3、《建筑桩基技术规范》(JGJ94-2008)4、《建筑地基基础工程施工质量验收规范》(GB50202-2002)5、《建筑地基基础设计规范》(GB50007-2002)1.2地质条件本工程地质勘察由苏州立诚建筑设计院有限公司负责勘察,拟建场地位于昆山市朝阳西路北侧,隶属长江三角洲冲积平原,场区为河道及岸边,水系发育。
拟建场地地势相对平坦,勘探期间测得各勘探孔孔口黄海标高在0.38~1.95m之间,最大高差为1.57m。
根据勘察报告各土层工程地质条件自上而下概述如下:1.3工程施工条件根据业主指定的使用施工场地,将临时设施进行合理地布置。
泉州市海琪电脑软件有限公司职工宿舍楼桩基础锤击桩工程施工方案一、工程概况泉州市海琪电脑软件有限公司宿舍楼位于泉州南环楼江南镇。
长23.4m,宽18.1m;总建筑面积4132.29 ㎡。
二、工程设计、施工要求1、本基础设计采用锤击高强预应力混凝土管桩基础。
预应力管桩均为PHCΦ500(壁厚125,AB型),桩身混凝土强度为C80。
2、根据工程地质勘探报告,以全风化混合岩或强风化混合岩为桩端持力层,桩长约18-25m,单桩竖向承载力的特征值为1800KN。
3、采用D60锤,落锤高度2.0m,每桩总锤数不小于800,最后1.0m 不小于250锤,最后三十锤每十锤贯入度20-25mm。
4、施工过程中若发现情况异常(包括桩倾斜、断桩等)或与实际地质情况不符,及时通知设计人员研究解决。
5在全面施工前应试桩,对照地质剖面图,认真做好施工记录。
6、由于强风化岩有泡水软化的特点,施工时须用C30素混凝土将桩端管内密封1.5m,以防止桩管内渗水而软化持力层。
同时,桩头及接桩位置应刷防腐蚀沥青油三道。
7、施工要求:(1)接桩:下节桩施打后露出地面约600-1000㎜时即可接桩。
焊接接桩法:下节桩桩头须设导向箍,以保证上下节桩找平接直。
然后沿圆周对称点焊六处,待上下桩节固定后再分层对称施焊,每个接头的焊缝不得少于两层,每层焊缝的接头应错开,焊缝须连续饱满,焊缝厚度不小于6㎜,不得出现夹渣或气孔等缺陷。
施焊完毕待自然冷却8分钟后方可继续施压。
(2)截桩头:最后一节桩桩顶须高出桩顶设计标高1.5倍供截桩用截桩须用专用截桩机。
三、工程地质物理力学性质及地质柱状图详地质报告。
四、工程量职工宿舍楼管桩工程量五、施工部置1、施工程序了解施工现场条件→安排施工任务计划→熟悉打桩资料编写施工方案→做好准备工作→组织机械与人员进场→组装机械进行试桩→正式打桩→任务结束→整理资料→办理竣工手续。
2、该工程调1台D60柴爆炸锤击桩机进场施工。
B3+262--DT+37段公路施工方案,施工组织设计,施工规范基础桩工程施工组织设计、施工方案工程名称:碧桂园·豪园五期工程地点:增城市石滩镇郑田村路段施工单位:中太建设集团股份有限公司编制单位:中太建设集团股份有限公司(豪园项目部)编制人:审核人:编制日期:年月日审核负责人:审核日期:年月日第一章承诺---------------------------------------------------------------------------- -------------------------- --3 第一节总体承诺-------------------------------------------------------------------- -------- ---- ----------------3 第二节质量承诺------------------------------------------------------------------------------- -------- --------- 3 第三节进度承诺-------------------------------------------------------------------------------- ------- -------- -3 第四节安全承诺-------------------------------------------------------------------------------- - --------------- 3 第五节文明施工承诺------------------------------------------------------------- ---------- ---------- -------- 3 第六节服务承诺--------------------------------------------------------------------------------- ------ --------- 3 第二章编制说明----------------------------------------------------------------------------------------- -------------3 第一节编制依据------------------------------------------------------------ ----------------------- -------------3 第二节采用规范------------------------------------------------------------------------------------------ -------3 第三章工程概况------------------------------------------------------------------------------------------- ------------3 第一节总体概况----------------------------------------------------------------------------------- --------------3 第二节设计简介-------------------------------------------------------------------------------------- ------------4 第四章施工部署--------------------------------------------------------------------------------------------------------4 第一节施工组织准备--------------------------------------------------------------------------------------------4 第二节施工技术准备--------------------------------------------------------------------------------------------5 第三节施工准备--------------------------------------------------------------------------------------------------5 第四节现场准备--------------------------------------------------------------------------------------------------5 第五节临时设施--------------------------------------------------------------------------------------------------6 第六节劳动力计划-----------------------------------------------------------------------------------------------6 第七节施工进度计划--------------------------------------------------------------------------------------------6 第八节主要机械设备需要计划---------------------------------------------------------------------------------6 第九节材料进场计划---------------------------------------------------------------------------------------------7 第十节施工总平面管理------------------------------------------------------------------------------------------7 第五章主要施工项目或施工方法-------------------------------------------------------------------------------------7 第一节工程测量--------------------------------------------------------------------------------------- ----------- 7 第二节预应力管桩施工------------------------------------------------------------------------------------------8 第六章质量保证体系及具体实施措施-------------------------------------------------------------------------------9 第一节质量保证体系---------------------------------------------------------------------------------------------9 第二节工程质量保证措施---------------------------------------------------------------------------------------9 第七章安全生产措施--------------------------------------------------------------------------------------- -----------11 第一节安全检查程序框图---------------------------------------------------------------------------------------11 第二节安全生产措施---------------------------------------------------------------------------------------------13 第三节消防安全措施---------------------------------------------------------------------------------------------13 第四节现场安全保护---------------------------------------------------------------------------------------------14 第八章文明施工措施---------------------------------------------------------------------------------------------------14 第一节现场文明施工布置--------------------------------------------------------------------------- -----------14 第二节文明施工措施-------------------------------------------------------------------------------- ------------15 第九章施工用电、机械用电管理措施------------------------------------------------------------------------------15 第一节施工用电安全技术措施----------------------------------------------------------------------- ---------15 第二节施工现场机具用电管理----------------------------------------------------------------------- ---------16 第十章工程技术档案资料管理---------------------------------------------------------------- ------------- --------16 附录第一章承诺我公司将充发挥集团优势,抽调集团骨干人员组建管理班子,组织技术素质高、能打硬仗的劳务队伍进场,运用成熟的施工工艺,科学合理的管理方法,按“安全、质量、工期、文明、效益、服务”六个标淮的要求完成施工任务。
锤击桩施工方案一.锤击装(一)锤击桩1、施工部署(1)、施工现场组织机构:依照建设单位的要求及本工程的特点,本着优质、高效、高标准的原则,拟采取如下施工部署,①、各级施工管理人员应熟悉施工图,编制详尽切实可行的施工方案;②、有计划的做好材料、机具和劳动力的准备工作。
(2)、施工设备进场和工期:①、根据该工程桩型和单桩承载力的特点,我们采用柴油锤击沉桩时选用一台D62型桩机进场进行施工。
同时加强管理,加强计划调度,使施工工序衔接紧凑,充分利用工作面。
制定针对性的环境保护措施,文明施工。
教育员工保护环境,不影响周边地区的正常生产和生活。
②、工期:根据桩机的生产能力和环保部门的要求,我们拟采取1台桩机配1班操作人员,每班工作11小时。
3、机械配备根据长海县社会联动应急救援指挥中心的情况我司配备1台D62柴油锤打桩机进行施工,配备电焊设备2套。
4、劳动力计划施工现场每台桩机配备施工员1人,安全员1人,质检员1人,施工工人7人,管理人员4人,材料人员1人,共15人。
工程管理机构图如下:施工员项目经理现场负责人技术质量负责人安全员质检员测量员材料员1号机2、施工方案(1)、施工流程拟定采用锤击法沉桩,步骤如下:(2)、施工方法1)打桩准备1试桩施工前再次逐根检查,即检查混凝土桩有没有严重质量问题,○对管桩两端清理干净,施焊面上有油漆杂物污染时,清刷干净。
2桩锤的选择○选择桩锤时,充分考虑桩的形状、尺寸、重量、入土长度、结构形式以及土质、气象等条件,并掌握各种锤的特性。
桩锤的夯击能量克服桩的贯入阻力,包括克服桩尖阻力、桩侧摩阻力和桩的回弹产生的能量损失等。
如果桩锤的能量不能满足上述要求,会引起桩头部的局部压曲,难以将桩送到设计标高。
鉴于本工程土层,选用6.0t锤。
3施工桩位测设○根据桩基施工图进行桩位测设,并提前进行平面定位和高程复核以及控制点复核。
经项目质量员复核后,最后由监理核查认可,方可施工。
(4)堆存吊运按照审定的桩基施工总平面布置图进行管桩堆放。
N-1地块保障性住房项目桩基工程施工组织设计昆山冠鼎地基工程有限公司二〇一一年九月十日批准:项目经理:技术负责:编写:目录一、工程概况二、工程施工特点三、施工工艺方案四、施工进度计划五、人员、机械和材料进场计划六、质量保证措施七、安全保证措施八、文明施工措施九、竣工验收及资料提交一、工程概况本施工组织设计是指导本工程桩基施工实施过程中各项组织、技术、生产、经济活动的综合性文件,是项目经理受企业法人代表的委托,针对本工程项目合约所规定的内容而编制的实施性文件。
结合本工程的特点,我公司将贯彻ISO:9001的质量管理体系,紧紧围绕质量、工期、安全、文明四大目标,做好施工前期的准备工作、施工方案的审定工作,强化计划管理措施,并全力以赴,确保本工程优质如期完成施工任务。
1.1工程简介工程名称:N-1地块保障性住房项目桩基工程建设单位:昆山乐建住房发展有限公司设计单位:苏州华造建筑设计有限公司监理单位:昆山沿沪建设项目管理有限公司施工单位:昆山冠鼎地基工程有限公司勘察单位:苏州立诚建筑设计院有限公司拟建工程位于昆山市玉山镇,朝阳路北侧、江浦路东侧,本工程包括1#-13#楼及A,B,C,D架空车库,共计13栋楼加4个架空车库,共17个单体工程,桩基工程采用先张法预应力混凝土管桩,具体施工工作量如下:施工依据1、桩位平面图、总平面布置图和地质报告2、《预应力混凝土管桩》(10G409)3、《建筑桩基技术规范》(JGJ94-2008)4、《建筑地基基础工程施工质量验收规范》(GB50202-2002)5、《建筑地基基础设计规范》(GB50007-2002)1.2地质条件本工程地质勘察由苏州立诚建筑设计院有限公司负责勘察,拟建场地位于昆山市朝阳西路北侧,隶属长江三角洲冲积平原,场区为河道及岸边,水系发育。
拟建场地地势相对平坦,勘探期间测得各勘探孔孔口黄海标高在0.38~1.95m之间,最大高差为1.57m。
根据勘察报告各土层工程地质条件自上而下概述如下:1.3工程施工条件根据业主指定的使用施工场地,将临时设施进行合理地布置。
本工程现场施工用电已经接通,施工用电和生活用电已经部署和安装完毕,生活用水也已经接入现场生活区。
周围交通便利,场地内进场道路已经修整完善,管桩进出比较方便。
1.4工程质量目标施工工程质量目标合格,配合土建单位争创“姑苏杯”。
二、工程特点分析2.1根据地质报告可知本工程3#、4#楼土层比较复杂,土层承载力很不均匀,局部变化比较大,因此施工时要注意控制沉桩速度,保证桩身质量,出现异常情况及时反映。
2.2挤土效应:因桩距较小,此为挤土桩,沉桩时应合理安排施工顺序和控制沉桩速率,宜按长轴线,由中间向四周施工。
三.施工工艺3.1施工方法根据前期试桩情况,基桩进入持力层后,贯入度明显变小,故对于本工程,我公司为了能达到设计桩顶标高,对于Φ600桩拟采用DD10.3锤击桩机进行施工,对于Φ500桩拟采用DD8.3锤击桩机进行施工。
3.2施工工艺流程3.3操作方法①. 放线、放桩位、订立控制轴线桩,并经验收合格。
轴线误差1cm,桩位误差2cm。
在测定桩位前,应对基准点进行校核,符合误差要求后,先引测桩位放样控制点,然后根据桩位放样控制点测放桩位。
桩位放样控制点应设置在施工装置区附近且与施工现场通视良好,不易产生变形的位置,并安装防护标志。
②. 在打桩现场或附近设置水准点,数量不少于两个,用以抄平场地和控制桩顶标高。
所有引进的水准点都要请质检科先校核,后再请监理校核,无误后才能使用。
③. 移动桩机找正桩位,桩身垂直度用经纬仪控制。
当桩吊起就位后,要缓慢放下,插入土中,进行桩位和垂直度校正后,并在桩身侧面或桩架上设置标尺,做好记录,才能开始施工。
④. 锤击第一节桩至离地表1.0m左右。
⑤. 起吊第二节桩段,找正,并控制误差在允许范围。
⑥. 点焊四点,检查无误后,再用直径为4mm(或5mm)的E4300-E4313焊条满焊至规范要求,经现场监督人员验收后,锤击第二节桩至离地表1.0m左右。
⑦. 起吊第三节桩段,找正,并控制垂直度误差在允许范围。
⑧. 起吊送桩器,找正。
⑨. 用送桩器将桩顶送至设计标高,用水平仪控制标高,桩顶标高控制在设计标高-50mm--+50mm以内。
⑩. 打桩时若发现桩身突然倾斜、桩身或桩顶严重裂缝或破碎、地面显著隆起或沉陷、难以沉桩至设计标高等时,应立即停止沉桩,报告监理,待设计、勘察等部门研究处理后再继续施工。
⑪. 沉桩全过程现场应有完整记录,应包括入土深度、桩顶标高,最终贯入度。
⑫. 最终贯入度要满足设计要求。
如达不到设计承载力或桩顶标高达不到设计要求时,应停打听候处理方案。
四、施工进度计划4.1施工进度计划本工程计划进7台锤击桩机作业,每台桩机预计每天可完成12根左右,预计每天可完成80根桩,预计28天可完成施工任务。
4.2进度保证措施(1)机械设备数量满足进度要求,日进度留有余地。
(2)做好现场三通一平工作,保证机组设备正常运行。
请相关单位配合进场道路的维修保养工作。
(3)施工现场开挖循环排水沟,保持场地无积水以便桩机能够正常行走。
(4)提前拆除有关障碍,备足电源、水源。
(5)做好材料进场计划,保证施工正常需要。
五、人员、机械和材料进场计划5.1人员、机械进场计划本工程拟进七台锤击桩机进行施工,每台机组定员5人,项目部管理人员5人,共计40人。
本工程设备计划见下表:5.2材料进场计划根据工期要求,现场情况,组织材料供应。
在材料质量上落实质量责任制,材料员、施工员、质检员把关。
由于本工程所用管桩为预制成品桩,须在每天沉桩前至少提前一天运输到场。
六、质量保证措施6.1质量保证体系本着“百年大计,质量第一”的宗旨,本工程建立公司质量保证体系领导下的项目经理负责制,各施工班组主要成员参加的质量管理小组,全面负责本工程的质量管理工作。
项目经理部下设工程技术科、材料科、质检科、安全科等部门,各部门通力协作,各司其职,具体管理网络图如下:工程按质量保证体系图进行质量控制。
按ISO9002质量体系进行工序质量监控。
做到工艺流程标准化施工,有针对本工程特点的特殊措施。
工程资料规范化,准确及时。
6.2质量控制流程1.测量放线1.1根据甲方提供的控制桩,引放控制点及轴线,做好永久性控制点的保护,校正桩位偏差量尺误差≤万分之一及≤2cm,测角误差≤20″,根据施工图确定桩平面尺寸,由经纬仪控制方向,用钢尺量测出各桩位置,并校正桩位偏差≤1cm。
1.2根据甲方提供的水准点或±0.000标高点,在施工场地附近(沉桩影响范围以外),设置一个永久的±0.000标高点,以控制沉桩的桩顶标高,本工程应引测2个控制点,以方便施工。
标高点引测好后,必须经监理现场复核无误后,并办理好手续后方可施工。
2.选择工艺先进质量可靠、信誉良好的制造厂家的产品,桩运至现场必须附出厂合格证,强度达到100%时方可运输,且在吊运过程中应轻吊轻放,严防碰撞。
3.基桩运抵现场,使用前应进行质量检查验收:桩头附近是否有空洞(敲击法),要重点检查,不合格的分开堆放并做好标识,及时出场。
4.管桩堆放层数,应根据其强度、地面承载力、垫木及堆垛稳定性确定,为方便施工,现场以堆放3层为限,且堆放位置应尽量靠近打桩区域,避免二次搬运。
5.桩位找正,预放桩位与角度法(或轴线)双重控制,防止因桩机行走挤动桩位点。
6.沉桩时,先调正桩位,调平机组,桩身、中心线应重合。
用经纬仪控制垂直度和桩位找正。
倾斜<0.5%,对中误差<20mm。
7.送桩标高控制:按设计桩顶标高,将高程点引至现场不受压桩影响处,建立一个永久高程点,在送桩管上划证明置标高,用水平仪控制。
8.沉桩时,注意观察桩身受力情况,确保轴心受力,若有偏差及时调整,禁止用移动桩机来校正已入土的桩的倾斜或找正。
9.沉桩过程中不得出现环向及纵向裂缝。
桩身弯曲≤L/1200,端板间隙≤2mm,坡口错位≤2mm,焊缝饱满,无焊渣焊瘤。
6.3常见质量问题分析与处理在桩基施工中对质量问题及隐患的分析与处理,将影响建筑物的结构安全。
常见质量问题类别及原因分析打桩工程常见质量问题有:(一)、单桩承载力低于设计要求的常见原因有:(1)、桩沉人深度不足;(2)、桩端未进入设计规定的持力层,但桩深已达设计值;(3)、最终贯人度过大;(4)、其他,诸如桩倾斜过大、断裂等原因导致单桩承载力下降;(5)、勘察报告所提供的地层剖面、地基承载力等有关数据与实际情况不符。
(二)、桩倾斜过大的常见原因:(1)、预制桩质量差,其中桩顶面倾斜和桩尖位置不正或变形,最易造成桩倾斜;(2)、桩机安装不正,桩架与地面不垂直;(3)、桩锤、桩帽、桩身的中心线不重合,产生锤击偏心;(4)、桩端遇石子或坚硬的障碍物;(5)、桩距过小,打桩顺序不当而产生强烈的挤土效应;(三)、出现断桩的常见原因:除了桩倾斜过大可能产生桩断裂外,其他原因还有两种:(1)、桩堆放、起吊、运输的支点或吊点位置不当;(2)、沉桩过程中,桩身弯曲过大而断裂。
如桩制作质量造成的弯曲,或桩细长又遇到较硬土层时,锤击产生的弯曲等;(四)、桩接头断离的常见原因:设计桩较长时,因施工工艺的需要,桩分段预制,分段沉人,各段之间常用钢制焊接连接件做桩接头。
这种桩接头的断离现象也较常见。
其原因还有上、下节桩中心线不重合;桩接头施工质量差,如焊缝尺寸不足等原因。
(五)、桩位偏差过大的常见原因,测量放线差错;沉桩工艺不良,如桩身倾斜造成竣工桩位出现较大的偏差常用处理方法打桩过程中,发现质量问题,施工单位切忌自行处理,必须报监理、业主,然后会同设计、勘察等相关部门分析、研究,作出正确处理方案。
由设计部门出具修改设计通知。
一般处理方法有:补沉法、补桩法、送补结合法、纠偏法、扩大承台法、复合地基法等。
总之,桩基施工质量关系到整个建筑物的工程质量,在桩基施工过程中,遇到各种意外情况,应及时通过业主、监理与设计部门联系,按设计部门的设计修改通知或会议纪要进行施工。
七、安全保证措施(1)贯彻生产第一责任人制度,建立健全的安全生产保障体系,加强现场施工安全管理,做到安全设施到位,安全管理人员到位,安全措施到位。
(2)现场建立安全组织机构,设立专职安全员,各机组设立兼职安全员,负责各机组的日常安全检查工作,并认真做好安全生产日记,公司、项目部定期组织安全文明生产大检查。
(3)坚持进行施工前的安全技术交底,做好治安保卫工作,对全体作业人员进行安全、法制教育,并记录在册。
(4)机电设备必须由专人操作,操作时务必遵守操作规程,特殊工种(电工、焊工、机操工等)必须持证上岗,严禁无证操作。
(5)各种设备(电焊机、卷扬机、钢丝绳等)必须经常检查,如有异常必须及时维修更换,确保一切设备运转正常方可施工。
