主要施工方法 Last updated on the afternoon of January 3, 2021主要施工方法一、施工组织安排及部署(一)总体施工安排在确保质量和安全文明施工的前提下,我公司加大机械设备、人员等的投入,采用多个工作面平行作业,科学合理的安排施工顺序及施工进度,确保按期完工。
施工正式开工前,我单位将对设计图纸中的道路、地下通道、各种管线的位置、标高、接口与现状道路、管线进行复核、测量,发现设计与现状不符时,及时书面提出报监理(抄报发包人项目部)、设计协调进行修改。
根据工程特点及工期要求,开工后先对场地按业主要求及工地需要进行围挡,场地整平,先施工地道工程、桥梁工程及道路工程,管线工程根据施工进度适时安排其它工程穿插施工,保证总工期目标实现。
(二)施工任务划分及队伍配备根据本标段的工程特征、规模及工期要求,安排四个施工队承建本工程项目施工,拟投入劳动力550人,具体安排见下表。
施工任务划分及队伍配置表临时工程本着“满足需求,合理布局,节约用地,经济合理”的原则进行规划和设置,本着尽量少占用线路用地范围之外用地的原则布置施工场地,尽可能通过合理安排施工顺序,利用红线内空地作为施工临时用地。
整体布局体现文明工地的特征及风貌,做到临时建筑搭建有序、材料机具设备堆放整齐、生活污水处理后排放、生活垃圾袋装化、消防设施齐备,并服从业主和社会管理部门的监督和管理。
⑴施工营地项目经理部办公用房采用新建彩钢房,生活用房租用附近房屋。
项目经理部按花园式经理部布置。
现场设工地试验室,实验室按标准进行设置。
⑵生产用房生产用房根据施工需要,分别布设在线路附近,钢筋加工棚标准化施工要求建设;材料库、配电房、发电房等采用砖砌房。
⑶施工便道本合同段与既有道路相连,交通运输条件较为方便。
进场后为便于施工车辆通行和材料设备等运输,分别从既有道路向各生产、生活区引入施工便道,与既有道路相连通,施工期间沿道路中心线全线设置7m宽施工便道,临时路面结构采用16cm碎石碾压而成,并与周边现状道路网相接。

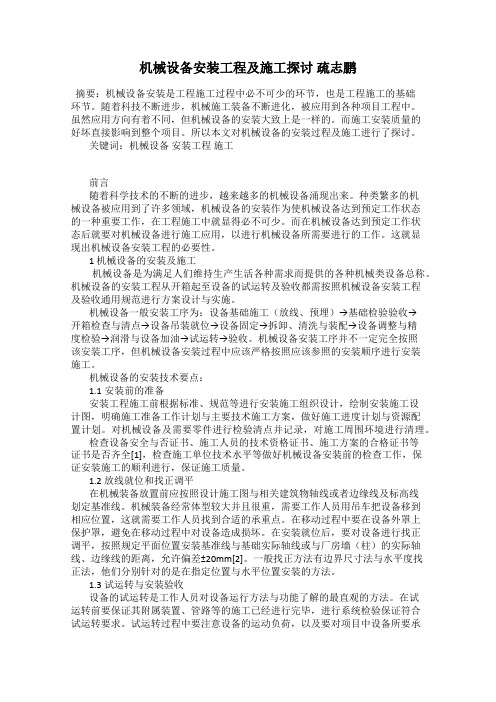

机械设备安装工程及施工探讨疏志鹏摘要:机械设备安装是工程施工过程中必不可少的环节,也是工程施工的基础环节。
随着科技不断进步,机械施工装备不断进化,被应用到各种项目工程中。
虽然应用方向有着不同,但机械设备的安装大致上是一样的。
而施工安装质量的好坏直接影响到整个项目。
所以本文对机械设备的安装过程及施工进行了探讨。
关键词:机械设备安装工程施工前言随着科学技术的不断的进步,越来越多的机械设备涌现出来。
种类繁多的机械设备被应用到了许多领域,机械设备的安装作为使机械设备达到预定工作状态的一种重要工作,在工程施工中就显得必不可少。
而在机械设备达到预定工作状态后就要对机械设备进行施工应用,以进行机械设备所需要进行的工作。
这就显现出机械设备安装工程的必要性。
1 机械设备的安装及施工机械设备是为满足人们维持生产生活各种需求而提供的各种机械类设备总称。
机械设备的安装工程从开箱起至设备的试运转及验收都需按照机械设备安装工程及验收通用规范进行方案设计与实施。
机械设备一般安装工序为:设备基础施工(放线、预埋)→基础检验验收→开箱检查与清点→设备吊装就位→设备固定→拆卸、清洗与装配→设备调整与精度检验→润滑与设备加油→试运转→验收。
机械设备安装工序并不一定完全按照该安装工序,但机械设备安装过程中应该严格按照应该参照的安装顺序进行安装施工。
机械设备的安装技术要点:1.1安装前的准备安装工程施工前根据标准、规范等进行安装施工组织设计,绘制安装施工设计图,明确施工准备工作计划与主要技术施工方案,做好施工进度计划与资源配置计划。
对机械设备及需要零件进行检验清点并记录,对施工周围环境进行清理。
检查设备安全与否证书、施工人员的技术资格证书、施工方案的合格证书等证书是否齐全[1],检查施工单位技术水平等做好机械设备安装前的检查工作,保证安装施工的顺利进行,保证施工质量。
1.2 放线就位和找正调平在机械装备放置前应按照设计施工图与相关建筑物轴线或者边缘线及标高线划定基准线。
钢结构建筑的机械化施工方法探讨发表时间:2018-01-20T19:11:17.627Z 来源:《基层建设》2017年第31期作者:崔国军1 谢江淼2[导读] 摘要:钢结构在我国现阶段的建筑中具有较多的应用,已经成为一种极为普遍的建筑结构形式,具有结构强度高、操作简单、机械化程度高以及结构灵活性强等优势,施工人员需要结合建筑结构的实际状况合理选择适当的机械化施工方法,在施工中,做好不同环节的细节把握,在保证工程质量的同时,充分发挥结构形式的优势,尽可能保证经济效益的最大化。
河南宝基建筑工程有限公司河南省平顶山 467000摘要:钢结构在我国现阶段的建筑中具有较多的应用,已经成为一种极为普遍的建筑结构形式,具有结构强度高、操作简单、机械化程度高以及结构灵活性强等优势,施工人员需要结合建筑结构的实际状况合理选择适当的机械化施工方法,在施工中,做好不同环节的细节把握,在保证工程质量的同时,充分发挥结构形式的优势,尽可能保证经济效益的最大化。
本文就钢结构建筑的机械化施工方法进行简要分析。
关键词:钢结构建筑;机械化施工;技术方法一、钢结构建筑的特点所谓钢结构建筑,就是指利用大量钢材为施工建筑材料,通过一定的工艺技术,按照设计需求所建成的建筑。
在目前采用钢结构作为建筑结构的主要有各类高低层建筑、烟囱、桥梁、网架结构等等多个建筑领域,且正在不断开发新的应用领域,其发展前景是极为广阔的。
这主要得力于钢结构建筑所具备的多种优点,具体可以总结为下述几点。
1.重量轻其上部建筑重量只相当于传统结构的1/15-1/10,基础工程量仅为传统结构的1/4-1/3,从而减少了施工材料的运量和施工工作量。
2.施工速度快由于钢结构建筑可采用预制装配化,整体吊装一次成型施工,且无硅的初凝、终凝等工艺因素限制,可连续作业,所以施工速度快。
3.施工文明由于钢结构构件是工厂化生产,在建筑工地只是安装构件,上部建筑过程全部为干作业,作业相比,劳动条件好、污染小,利于文明施工。
建筑施工技术PPT全套教程课件PDF版contents •建筑施工技术概述•基础工程施工技术•主体结构工程施工技术•装饰装修工程施工技术•给排水及暖通设备安装调试技术•电气照明与智能化系统应用技术•质量检验与验收规范解读目录建筑施工技术概述01CATALOGUE建筑施工技术定义与分类定义建筑施工技术是研究建筑工程施工过程中各工种、各工序、各环节的施工工艺、施工方法和施工机械的技术科学。
分类按专业性质可分为土建施工、设备安装、装饰装修等;按工程部位可分为基础工程、主体工程、屋面工程等;按工种可分为砌筑、抹灰、钢筋、混凝土、模板、脚手架等。
建筑施工技术发展历史及现状发展历史从古代手工业作坊式的建筑营造,到近代工业化生产方式的采用,再到现代以信息技术为基础的智能化施工,建筑施工技术经历了漫长的发展历程。
现状当前,建筑施工技术已经实现了高度的机械化和自动化,施工效率和质量得到了显著提升。
同时,绿色建筑、节能建筑等新型建筑理念的不断推广,也对建筑施工技术提出了更高的要求。
智能化施工绿色施工工业化生产信息化管理建筑施工技术未来趋势借助人工智能、大数据等技术,实现建筑施工过程的自动化和智能化,提高施工效率和质量。
通过预制装配式建筑等方式,实现建筑施工的工业化生产,提高生产效率和降低成本。
注重环保、节能、可持续发展等方面,推动绿色建筑材料和绿色施工技术的研发和应用。
借助信息技术手段,实现建筑施工全过程的信息化管理,提高管理效率和管理水平。
基础工程施工技术02CATALOGUE地基处理技术地基加固技术通过换填、夯实、挤密、排水、胶结、加筋和热学等方法改良地基土的工程特性,以达到地基加固的目的。
地基处理技术分类根据地基处理的目的,可分为加固地基和改良地基两类。
前者指提高地基土的承载力或稳定性,后者指改善地基的动力特性或渗透性。
地基处理方法选择根据地基的地质条件、上部结构类型、荷载大小及分布、施工技术条件和周围环境等因素综合分析确定。
宁海电厂一期 500kV 送出线路改接工程机械化施工专题浙江杭州2015.03第一章设计概况1.1 工程范围从宁海电厂一期 -宁海变 500kV 两回线改接点起至明州变 500kV 进线构架止的输电线路工程。
1.2 线路主要技术特性1.3 线路路径本工程线路在宁海变东北侧毛山附近原强宁 5423线 21#塔、蛟海 5424线 22#塔大号侧改接后平行已建宁海电厂 (二期 -苍岩 500kV 双回线南侧走线至宁海变北侧山地, 线路双转单, 宁海电厂 -明州 I 回线继续往西走线接入宁海电厂 (二期 -苍岩500kV 双回线已建成同塔三回路的预留线路,宁海电厂 -明州 II 回线左转往西南方向走线,连续跨越宁海 -香山 220kV 双回线、宁海 -蔡郎 (奉南 220kV双回线、宁海-天一 500kV 双回线后,经新建同塔四回路,平行宁海 -回浦 500kV 线路北侧往西走线, 跨越甬台温高速公路 (隧道、 S214省道、避让白溪水库引水管线后跨越甬台温铁路,自四回路塔引出后右转向北走线,与宁海电厂 -明州 I 回线合并成双回路,跨越宁海电厂 -苍岩 500kV 双回线后左转沿山地向西北方向走线,在鹁鸪尖附近跨越宁海 -天一 500kV I、 II 回线,经水口庙北侧、红泉水库南侧、黄家山北侧至尼坑庵后进入奉化境内。
线路在大堰镇东侧两厂房中间空档穿越后经王高岙东侧、前池西侧、前岸山, 在箭岭北侧跨越 110kV 线路后立即右转并平行其西侧走线,在碾子登西北山梁右转跨越宁海 -奉化 220kV 线路后经董家坪南侧, 在柏坑南侧跨越甬金高速、 S309省道, 在 220kV 奉化变西侧跨越奉化 -雅致 220kV 线路后往北避让雪窦山风景区, 经亭下湖水库西侧、单家东侧、栖霞坑西侧、高塘岭后进入奉化、余姚交界地。
线路经龙潭坑东侧、三接岭、平头北侧后进入鄞州境内。
经外石板坑北侧后走线至周公宅水库东侧约 1km 山地,避让五龙潭风景区后走线至流树洪岗,经许家南侧、空相寺南侧,从章水液化气储配站与宁波通达电器开关厂中间穿越, 避让鄞江户外天空社区、凤山第二采石场后进入明州变。
路径走向示意图及沿线情况如下:图 1-1 线路路径总图本工程线路途经宁波地区宁海县、奉化市、余姚市和鄞州区。
新建线路路径长度 87.7km ,其中单回路 1.5km 、双回路 84.4km 、四回路1.8km 。
沿线地形:山地 61%,高山大岭 35%,河网、泥沼 4%。
1.3 机械化施工范围为了配合工程的机械化施工, 实现设计与施工联动, 全面提高线路工程的机械化施工水平, 我们结合工程实际路径, 综合考虑塔位地形地质条件和交通运输情况,对影响机械化施工的关键要素,如:物料运输、基础设计、立塔架线等进行分析,确定本工程的机械化施工范围。
基础工程作为输电线路结构体系的重要组成部分, 其造价、工期和劳动消耗量在整个线路工程中均占很大比重。
同时由于输电线路呈点、线分布, 且基础工程为隐蔽工程的施工特点, 基础工程成为输电线路各分项工程中机械化程度最低和安全、质量、进度最难以控制的部分,因此,要实现全过程机械化施工,关键在于实现基础机械化施工的突破。
通过全面调研国内基础工程机械化施工现状, 我们重点从基础选型方面着手, 确定不同地形地质条件下适合机械化施工的基础类型。
输电线路的基础型式总体可分为:开挖回填基础 (阶梯型刚性基础、柔性平板基础、原状土基础 (掏挖式基础、灌注桩基础、岩石锚杆基础、岩石嵌固基础、装配式基础等。
山地基础类型主要有柔性板式基础、掏挖式基础、岩石锚杆基础等。
1板式基础在设计时,通过加大底板面积来降低基底的附加应力,使基础满足下压承载力要求,同时利用基础及其上覆土体的自重来承担基础的上拔力。
该基础型式在施工时采用大开挖方式, 土石方量较大, 对周边环境也有较大影响。
山丘地区一般对地质不易掏挖成型的部分塔位考虑采用该基础型式。
2掏挖式基础是目前使用最多的一种原状土基础型式,它以天然土构成的抗拔土体与基础自重相互作用而保持基础的上拔稳定, 最大限度地利用了天然原状土的强度,不仅具有良好的抗拨性能 , 而且具有较大的横向承载力。
3挖孔基础充分利用了原状土承载力高、变形小的特性; “以土代模” ,土石方开挖量小、弃土少,施工方便,节省材料;消除了回填土质量不可靠带来的安全隐患;主要适用于地质条件较好、无地下水、开挖时易成形、不坍塌的土质或岩质地基。
推荐在坡度 >30°的山地丘陵塔位使用。
在道路条件许可时,推荐采用轻型旋挖钻机; 无需进入岩层的掏挖式基础, 推荐采用机械洛阳铲施工, 结合人工扩底。
4岩石锚杆基础混凝土量及耗钢量均是所有基础型式中最低的,而且也是最环保的一种基础型式, 但该基础型式对地质条件要求比较高, 需逐基鉴定岩体的稳定性、覆盖层厚度、岩石的坚固性及岩石风化程度, 以确定使用该基础型式的塔位以及具体型式。
锚桩成孔推荐采用气钻式钻孔机械, 地表覆土层及全风化层以人工开挖为主,不应放炮,确保岩石的完整性。
清孔、安放钢筋后,细石混凝土按 300mm 厚分层灌注并振捣密实,推荐采用微型振动棒 +捣固钎进行振捣施工。
图 1-2 掏挖基础、挖孔基础、岩石锚杆示意图平地基础类型主要有柔性板式基础、刚性台阶基础和灌注桩基础等。
1柔性板式基础在设计时,通过加大底板面积来降低基底的附加应力,使基础满足下压承载力要求, 同时利用基础及其上覆土体的自重来承担基础的上拔力。
这种基础型式在各种电压等级的输电线路中已广泛应用, 设计及施工经验非常成熟。
2刚性台阶基础立柱配置钢筋,底板不配钢筋。
为满足刚性角要求,通过增加台阶数和台阶高度来增加底板宽度。
与柔性板式基础相比, 刚性台阶基础具有施工简单、周期短和耗钢量小的特点, 但其混凝土用量较高, 相应运输成本较大, 综合造价较高。
但因其施工周期比较短这个优点, 对位于地下水位比较高的塔位,采用该基础型式可以节省绑扎底板钢筋时间,降低塌方风险。
3灌注桩基础可采用回旋钻机成孔。
回旋钻机一般适用粘土,粉土、砂土、淤泥质土、人工回填土的地层,为满足施工要求,旋挖钻机底盘和工作装置的配置具有装机功率大、输出扭矩大、机动灵活、多功能、施工效率高等特点,目前,旋挖钻机的最大钻孔直径为3m,最大钻孔深度达120m(主要集中在40m以内,最大钻孔扭矩620kNm。
灌注桩基础是一种深基础型式,造价相对较高,一般当塔位浅层土质不能满足铁塔对地基承载力和变形的要求,而又不适宜采取地基处理措施或采取地基处理费用较高时采用该基础型式。
图1-3 板式基础、台阶基础示意图图1-4 灌注桩基础示意图通过对不同基础型式的分析论述,适合机械化施工的基础选型原则如下:平地采用板式基础和灌注桩基础。
山地,在完整性较好的中风化、强风化岩石地基,根据覆土厚度和外荷载不同,优先采用岩石锚杆基础;对覆土较厚的山地基础,当坡度较缓时(≤30°,选用掏挖式基础或岩石嵌固基础,坡度陡时(> 30°,采用挖孔基础。
本工程线路途经的宁波地区宁海县、奉化市、余姚市和鄞州区,沿线地形主要是山地、高山大岭,局部河网、泥沼,逐一分析杆塔的交通情况、地质条件、基础型式和海拔高度等资料后,全线全过程机械化施工试点范围如下表所示:塔号塔型基础型式地质条件高程m 交通情况G5 5E8-SDJC-31.5 岩石锚杆中风化凝灰岩95 便利G6 5E8-SDJC-33 岩石锚杆中风化凝灰岩86 便利G7 5E8-SJC3-27 挖孔基础中风化凝灰岩115 一般G8 5K3-SZCK2-87 挖孔基础中风化凝灰岩129 一般G9 5K3-SZCK2-82.5 岩石锚杆中风化凝灰岩117 便利G10 546DC-SSJS2-61.5 挖孔基础中风化凝灰岩104 便利G11 546DC-SSJS2-66 挖孔基础中风化凝灰岩46 便利G12 546DC-SSJS4-51 岩石锚杆中风化凝灰岩182 便利G13 5K3-SZCK2-82.5 岩石锚杆中风化凝灰岩202 便利G14 5K3-SZCK2-88.5 挖孔基础中风化凝灰岩221 便利G15 5E8-SDJC-30 挖孔基础中风化凝灰岩216 便利G16 5E8-SDJC-34.5 岩石锚杆中风化凝灰岩147 便利J5L 5E8-SDJC(34.5 岩石锚杆中风化凝灰岩122 便利Z13L 5K3-SZCK2(93.0 挖孔基础中风化凝灰岩199 便利J9L 5E8-SDJC(36.0 挖孔基础中风化凝灰岩300 一般G37 5E11-SJC1(37.5 挖孔基础中风化凝灰岩177 便利G38 5E11-SJC1(36.0 岩石锚杆中风化凝灰岩195 便利G51 5E11-SJC2(42.0 挖孔基础中风化凝灰岩291 一般G52 5E8-SJC1(36.0 挖孔基础灰岩197 便利G53 5E8-SJC2(36.0 挖孔基础中风化凝灰岩208 便利G62 5E8-SJC1(36.0 岩石锚杆中风化凝灰岩329 一般G63 5E8-SJC1(36.0 岩石锚杆中风化凝灰岩290 一般G66 5E8-SJC2(34.5 挖孔基础中风化花岗岩231 便利G67 5E8-SJC4(36.0 挖孔基础中风化花岗岩254 便利G68 5E8-SZCK2(64.5 挖孔基础中风化花岗岩287 一般G69 5E8-SJC4(36.0 挖孔基础中风化花岗岩286 一般G74 5E8-SJC3(36.0 挖孔基础中风化花岗岩360 一般G75 5E8-SZCK2(66.0 挖孔基础中风化花岗岩319 一般G76 5E8-SZC3(51.0 岩石锚杆中风化花岗岩341 便利G77 5E8-SJC3(36.0 挖孔基础中风化花岗岩328 一般G91 5E8-SJC1(36.0 岩石锚杆中风化花岗岩105 便利G92 5E8-SJC2(34.5 挖孔基础中风化凝灰岩141 便利G103 5E8-SJC3(36.0 挖孔基础中风化凝灰岩197 便利G104 5E8-SZC3(48.0 挖孔基础中风化凝灰岩280 一般G105 5E8-SZC3(54.0 岩石锚杆中风化凝灰岩256 一般G106 5E11-SJC1(48.0 挖孔基础中风化凝灰岩173 便利G140 5E11-SJC2(31.5 挖孔基础中风化凝灰岩848 便利G141 5E11-SJC2(39.0 岩石锚杆灰岩736 便利G142 5E11-SZC1(45.0 挖孔基础中风化凝灰岩760 便利G143 5E11-SZC2(51.0 挖孔基础中风化凝灰岩836 便利G144 5E11-SZC1(42.0 岩石锚杆中风化凝灰岩791 一般G145 5E11-SZC2(51.0 挖孔基础中风化凝灰岩746 一般G146 5E11-SJC2(43.5 挖孔基础中风化凝灰岩736 一般G147 5E11-SZC2(43.5 挖孔基础中风化凝灰岩625 一般G148 5E11-SJC2(46.5 岩石锚杆中风化凝灰岩507 一般G149 5E11-SZC1(39.0 挖孔基础中风化凝灰岩626 一般G150 5E11-SZC1(39.0 挖孔基础中风化凝灰岩690 便利G151 5E11-SZC1(37.5 岩石锚杆中风化凝灰岩720 便利G152 5E11-SJC1(37.5 挖孔基础中风化凝灰岩718 便利G153 5E11-SZCK(61.5 岩石锚杆中风化凝灰岩667 便利G154 5E11-SZC1(31.5 挖孔基础中风化凝灰岩668 一般G155 5E11-SJC1(43.5 板式基础中风化凝灰岩632 一般G163 5E11-SJC2(45.0 挖孔基础中风化凝灰岩653 便利G164 5E11-SZC2(49.5 挖孔基础中风化凝灰岩733 便利G165 5E11-SJC2(33.0 挖孔基础中风化凝灰岩768 便利G190 5E8-SJC3(36.0 挖孔基础中风化凝灰岩135 便利G191 5E8-SZCK2(64.5 岩石锚杆砂岩64 便利G192 5E8-SJC2(33.0 挖孔基础中风化粉砂岩24 便利G193 5E8-SZC2(48.0 板式基础粉质粘土混卵石12 便利G194 5E8-SJC1(36.0 灌注桩基础粉质粘土混卵石12 便利G202 5E8-SJC1(34.5 挖孔基础中风化凝灰岩131 一般G203 5E8-SJC2(31.5 岩石锚杆中风化凝灰岩140 便利G204 5E8-SZCK2(58.5 岩石锚杆中风化凝灰岩95 便利G206 5E8-SDJC(31.5 挖孔基础中风化凝灰岩19 便利全过程机械化施工的杆塔共计64基,其中,双回路耐张塔37基,双回路直线塔24基,四回路耐张塔3基。
