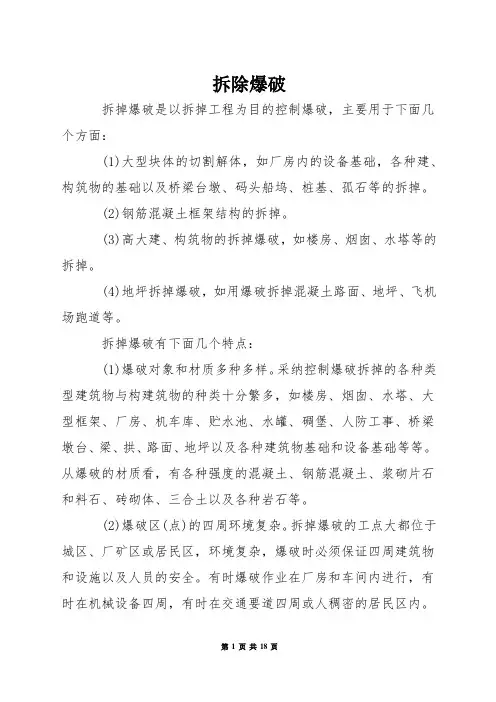

拆除爆破拆掉爆破是以拆掉工程为目的控制爆破,主要用于下面几个方面:(1)大型块体的切割解体,如厂房内的设备基础,各种建、构筑物的基础以及桥梁台墩、码头船坞、桩基、孤石等的拆掉。
(2)钢筋混凝土框架结构的拆掉。
(3)高大建、构筑物的拆掉爆破,如楼房、烟囱、水塔等的拆掉。
(4)地坪拆掉爆破,如用爆破拆掉混凝土路面、地坪、飞机场跑道等。
拆掉爆破有下面几个特点:(1)爆破对象和材质多种多样。
采纳控制爆破拆掉的各种类型建筑物与构建筑物的种类十分繁多,如楼房、烟囱、水塔、大型框架、厂房、机车库、贮水池、水罐、碉堡、人防工事、桥梁墩台、梁、拱、路面、地坪以及各种建筑物基础和设备基础等等。
从爆破的材质看,有各种强度的混凝土、钢筋混凝土、浆砌片石和料石、砖砌体、三合土以及各种岩石等。
(2)爆破区(点)的四周环境复杂。
拆掉爆破的工点大都位于城区、厂矿区或居民区,环境复杂,爆破时必须保证四周建筑物和设施以及人员的安全。
有时爆破作业在厂房和车间内进行,有时在机械设备四周,有时在交通要道四周或人稠密的居民区内。
因此对爆破的安全度要求很高。
(3)起爆技术比常规爆破要复杂得多。
采纳控制爆破拆掉建筑物时,有时必须要一次起爆成千上万个药包,起爆的药包数量之多在一般常规爆破中是少见的,特别是拆掉高层建筑物时,为了控制倒塌方向和坍塌范围,不仅要起爆数量众多的群药包,而且关于各层结构的先后起爆顺序和间隔时差还必须结合建筑物失稳的力学要求精心制定。
所有这些都比常规爆破的起爆技术要复杂得多。
由于这些特点,对拆掉爆破也提出了一些严格的要求:(1)严格控制爆破的破碎程度。
关于大多数爆破体,通常要求爆后“碎而不抛〞或“碎而不散〞,有时甚至要求“宁裂勿飞〞。
(2)严格控制爆破的破坏范围。
要求只破坏必须要拆掉的部分,同时对保留部分要做到完整无损。
(3)严格控制建筑物爆后的倒塌方向和影响范围。
关于高大建筑物和结构物,要求爆后倒向指定方位或坍塌在预定范围之内,在坍(倒)塌过程中不得危及四周建筑物或管、线网路的安全。
2018宁德技员复训—拆除爆破2018年6月前言爆破作业人员培训、考核教育,公安部一直十分重视,自1996年起,在全国范围内组织对爆破技术人员进行统一教材、统一师资、统一培训考核,参加培训人员,经考核合格后,公安部统一发放:《爆破作业人员安全作业证》,在爆破作业中持证上岗。
2015年11月11日,公安部又颁布了《从严管控民用爆炸物品十条规定》,在第三条“严格爆破作业人员培训考核和动态管控”中强调:“爆破作业单位必须建立爆破作业单人员任前必训、年度必训、违规必训”三个“必训”是巩固培训考核的成果,是确保施工安全的保障。
自2016年起,每年对爆破作业人员进行继续教育培训40个学时,每年的培训形式都有所变化。
2016年是通过网上按市公安局、市爆协提供的统一教材自学不少于40个学时;2017年是组织以讲授的形式,深入讲两个问题,并作深入讨论,以求对所学问题深入了解、掌握。
今年,也是以通过授课,针对爆破技术人员需重点掌握的课题结合升级考试的需要重点讲述:拆迁爆破及其设计、工地质对爆破的影响。
争取在每年的继续教育中能重点解决几个问题,经过几年后,使爆破技术人员有个质的提高。
不管每年继续教育培训的内容怎样变化,都紧紧围绕着公安部文件的精神:对“爆破作业人员进行法律法规、专业知识、安全技能、岗位风险教育培训”。
不断提高爆破作业人员的法律意识、安全意识和风险意识。
11 拆除爆破拆除爆破有两个含意:一是拆除,那就是对废弃的建(构)筑物拆除。
拆除有多种方法:如人工拆除、机械拆除、爆破拆除等。
拆除爆破是用爆破的方法进行拆除。
非爆破拆除砖烟囱事例例1福州某厂一砖结构烟囱,高52m,底部直径6.2m,壁厚50cm,内衬耐火砖24cm。
采用人工拆除,只用了不到10天拆除完成。
【拆除方法巧妙】人工拆除烟囱例2厦门鼓浪屿最后一座砖结构烟囱拆除。
烟囱高44m,底座直径达3.8m。
于2000年3月22日上午9点52分,轰然倒下。
鼓浪屿禁止噪声、烟尘污染,因此,烟囱拆除不许用爆破法,采用的是最古老的拆除方法——火烧法,只花3天时间,顺利拆除【拆除方法特殊】。
爆破拆除方案爆破拆除方案1. 引言爆破拆除方案是一种通常用于拆除建筑物或其他结构物的方法。
这种方法通过使用炸药、引线和其他爆破工具,以控制爆炸的方式精确地拆除目标物。
本文将介绍爆破拆除方案的基本步骤、安全措施以及在实施方案时需要考虑的因素。
2. 爆破拆除方案的基本步骤爆破拆除方案通常需要经历以下基本步骤:2.1. 目标物评估在制定爆破拆除方案之前,必须对目标物进行评估。
这包括目标物的结构、材料、周围环境以及附近的人员和建筑物。
评估结果将帮助确定适用的爆破工具、炸药的类型和数量,以及最佳的拆除方法。
2.2. 安全措施规划在进行任何爆破拆除工作之前,必须制定详细的安全措施规划。
这包括制定爆破区域的警戒区域、人员疏散计划以及与附近建筑物、道路和公共设施的沟通协调。
2.3. 炸药的选择和布置根据目标物的评估结果,确定所需的炸药类型和数量。
炸药的选择应根据目标物的材料和结构决定,以达到预期的拆除效果。
在布置炸药时,必须根据实际情况选择最佳的位置和方式,以最大限度地保证爆炸的效果和安全性。
2.4. 引信设计和安装引信是引爆炸药的关键组件,必须进行精确的设计和安装。
引信的选择应根据爆破拆除方案的要求以及目标物的特点来确定。
在安装引信时,必须确保引信与炸药的连接牢固,并且能够在需要时可靠地触发爆炸。
2.5. 控制爆炸在爆破拆除工作进行之前,必须确保所有安全措施得到落实。
这包括确认警戒区域已经清空,人员已疏散,附近的建筑物已采取必要的防护措施。
在合适的时机,触发引信以控制爆炸,确保目标物能够被精确地拆除。
2.6. 后续处理在爆破拆除完成后,需要进行后续处理工作。
这包括清理废墟、确保安全区域已撤离且没有残留的爆炸物,以及进行必要的修复和重建工作。
3. 爆破拆除方案的安全措施在实施爆破拆除方案时,必须始终考虑安全措施。
以下是一些常见的安全措施:- 设立警戒区域,确保该区域内的人员和物体都已清空;- 对附近的建筑物和公共设施进行必要的防护措施,以保护其免受爆炸影响;- 使用专门的装备和工具,例如防弹服和眼部防护器具,以保护作业人员的安全;- 严格控制爆炸药品的存储和使用,确保其在操作过程中不会导致意外爆炸;- 建立明确的通信和紧急预案,以应对任何可能的突发情况;- 与当地政府和相关部门进行沟通和协调,以遵守相关法律法规和行业标准。
拆除爆破设计作业一

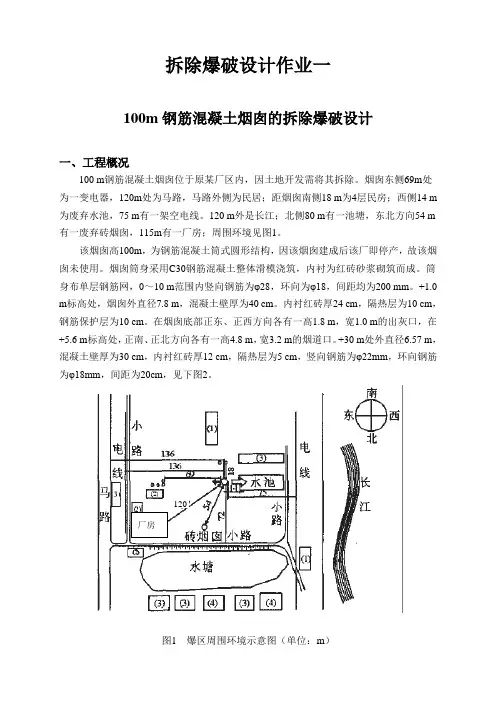

100m钢筋混凝土烟囱的拆除爆破设计
一、工程概况
100 m钢筋混凝土烟囱位于原某厂区内,因土地开发需将其拆除。
烟囱东侧69m处为一变电器,120m处为马路,马路外侧为民居;距烟囱南侧18 m为4层民房;西侧14 m 为废弃水池,75 m有一架空电线。
120 m外是长江;北侧80 m有一池塘,东北方向54 m 有一废弃砖烟囱,115m有一厂房;周围环境见图1。
该烟囱高100m,为钢筋混凝土筒式圆形结构,因该烟囱建成后该厂即停产,故该烟囱未使用。
烟囱筒身采用C30钢筋混凝土整体滑模浇筑,内衬为红砖砂浆砌筑而成。
筒身布单层钢筋网,0~10 m范围内竖向钢筋为φ28,环向为φ18,间距均为200 mm。
+1.0 m标高处,烟囱外直径7.8 m,混凝土壁厚为40 cm。
内衬红砖厚24 cm,隔热层为10 cm,钢筋保护层为10 cm。
在烟囱底部正东、正西方向各有一高1.8 m,宽1.0 m的出灰口,在+5.6 m标高处,正南、正北方向各有一高4.8 m,宽3.2 m的烟道口。
+30 m处外直径6.57 m,混凝土壁厚为30 cm,内衬红砖厚12 cm,隔热层为5 cm,竖向钢筋为φ22mm,环向钢筋为φ18mm,间距为20cm,见下图2。
120
厂房
图1 爆区周围环境示意图(单位:m)
图2 烟囱结构示意图(单位:m)
楼房拆除爆破设计
某栋办公楼因市政建设需要,要求尽快拆除,其周围环境见下面示意图。
办公楼周围环境示意图。
拆除爆破设计作业1232015-1-57.11.29拆除爆破期末作业课程名称:拆除爆破学院:国土资源学院专业:采矿工程121 年级: 2012学生姓名:***学号: ************指导教师:***日期: 2015/1/5教务处制拆除爆破作业五 某厂1#砖砌烟囱拆除爆破设计一、工程概况某厂由于改扩建的需要,现须爆破拆除1#砖烟囱。
其周围环境情况如下:在距北侧4米处为1号厂房,厂房宽度为10米;在距东侧18米处为2#砖烟囱,该烟囱高度为50米,2#烟囱东侧为一档土墙,挡土墙外无任何建筑物;在距2#烟囱南侧120米处为一住宅楼;在距西侧4米处为工人住平房、变压器房,平房西侧为一条公路。
烟囱周围环境情况详见下图所示:图1 周围环境情况示意图该烟囱为砖砌结构,烟囱的高度45m ,烟囱的出口直径1.8m ,在正东面标高1m 处为一烟道口(1.5×1.5m ),在正西面标高0.3m 处为一扒灰口(0.5×0.5m )。
烟囱的具体结构尺寸如下:烟囱标高0m 处筒壁外半径为2m ,筒壁厚度为0.5m ,筒壁容重为2000kg/m 3,隔热层厚度为0.05m ,隔热层为空气,内衬厚度为0.24m ,内衬容重为2000 kg/m 3。
北公路通过对爆破对象周边环境的调查与测量,可以看到1#砖烟囱在北、东、西三个方向都需要保留的构筑物,且北边构筑物离1#砖烟囱的最小距离为4m,东边构筑物离1#砖烟囱的最小距离为18m,由于三项折叠爆破工程量大,还有就是危险性较高,成本高,该处为2#砖烟囱,西边构筑物离1#砖烟囱的最小距离为4m,只有南边有一狭长地带为宽13m,所以使烟囱定向向正南边倾倒。
该烟囱在正东面标高1m处为一烟道口(1.5×1.5m),在正西面标高0.3m处为一扒灰口(0.5×0.5m)。
因此切口离地面的距离确定为1m,在正东面的烟道口作为一个定向窗,正西面人工开一个在烟道口正对面且规格一样的口作为另一个定向窗。
爆破拆除⽤于较坚固的建筑物和构筑物以及⾼层建筑物或构筑物的拆除。
其基本⽅法有三种:控制爆破、静态爆破、近⼈爆破。
(1)控制爆破:通过合理的设计和精⼼的施⼯,严格控制爆破能量和规范,使爆破声响、飞⽯、振动、冲击波、破坏区域以及破碎体的散坍范围和⽅向,控制在规定的限度内。
这种爆破⽅法不需要复杂的专⽤设备,也不受环境限制,能在爆破禁区内爆破。
⽤于拆除房屋、构筑物、基础、桥梁,具有施⼯安全、迅速、不受破坏等优点。
(2)静态爆破:将⼀种含有铝、镁、钙、铁、氧、硅、磷、钛等元素的⽆机盐粉末状破碎剂⽔化,产⽣巨⼤膨胀压⼒(可达30MPa~50MPa),将混凝⼟或岩⽯胀裂、破碎。
这种爆破的特点是:(1)破碎剂⾮易燃、易爆危险品,运输、保管、使⽤安全。
(2)爆破⽆震动、声响、烟尘、巨⽯等公害。
(3)操作简单、不需要堵炮机,不⽤雷管,不点炮等操作,不需要专业⼯种。
(4)经过适当设计,可进⾏定向破碎,可⽤于某些不宜使⽤炸药爆破的特殊场合,对⼤体积脆性材料的破碎及切割效果良|考试|⼤|好。
适⽤于混凝⼟、钢筋混凝⼟和砖⽯构筑物、结构物的破碎拆除及各种岩⽯的破碎或切割,或作⼆次破碎,但不适⽤于多孔体和⾼耸结构。
本办法存在⼀些问题:能量不如炸药爆破⼤;钻孔较多;效果受⽓温影响⼤;开裂时间不易控制及成本稍⾼等。
(5)近⽕爆破:⼜称⾼能燃烧剂爆破。
采⽤⾦属氧化物(CuO、MnO2)和⾦属还原剂(铝粉)按⼀定⽐例组成混合物,将其装⼊炮孔内,⽤电阻丝引燃,发⽣氧化还原反应,能产⽣2192⼠280℃的⾼温膨胀⽓体,⽽将混凝⼟破坏。
但当出现胀裂、遇空⽓后压⼒急骤下降,可使混凝⼟不致飞散,达到切割破坏的⽬的。
这种爆破具有以下持点:(1)爆破⾳响较⼩,震动轻微,飞⽯、烟尘少,安全范围可⾄3m内不伤⼈。
(2)成分稳定,不易燃烧,能短时间防潮防⽔,能⽤于760℃以下⾼温,加⼯制作简单,不⽤雷管起爆,炮孔堵装作业安全,瞎炮易于处理:保存、运输及使⽤安全可靠。
拆除爆破的安全设计安全,是爆破工程永恒的主题。
一个成功的拆除爆破工程,保障安全是必要条件。
因此,在拆除爆破工程的可行性研究、技术设计和施工图设计重,都必须要论证安全上的可靠性并进行安全设计。
本章除介绍早爆及其预防外,重点介绍拆除爆破产生的地震动、个别飞散物、空气冲击波、噪声、粉尘等效应对周围环境的安全影响,讨论和分析与此相关的技术问题和青年全措施。
1.1早爆及其预防爆破作业中的早爆,往往造成重大恶性事故。
引起早爆的原因很多,例如雷电、电磁波、高压电、射频电、静电、杂散电流作用于雷管或炸药,都有可能发生早爆事故。
特别是由于外界电干扰而流入电雷管或电爆网路中的外来电流强度达到某一值时,就可能引起电雷管的早爆。
拆除爆破工程往往位于城镇、厂矿复杂环境中,对外界电干扰带来的不安全因素不可掉以轻心。
必须按照爆破安全规程的要求,进行必要的检测以及采取相应的安全预防措施。
1.1.1雷电引起的早爆及其预防雷电气象环境对爆破器材的安全威胁是显而易见的。
雷电的特点是放电时间非常短促,能量集中,放电时的电流是一个幅值大(平均为几十KA),陡度大的脉冲波,直接雷击所产生的热效应(雷电通道的温度可高达6000~10000℃,甚至更高),电效应有巨大的破坏作用。
我们知道,单发电雷管的最低准爆电流为0.7A,最高安全电流为0.3A(康铜桥丝),可见电雷管的耐雷水平是相当脆弱的。
对爆破器材和现场爆破作业施工,除了要重视遭受直接雷击的危害外,还要重视雷电引起的电磁感应和静电感应的危害。
有测试数据表明,当雷电流峰值为100KA时,距雷击点200m处,可感应到1KV左右的电压。
电雷管导线的绝缘能力,易被高压击穿。
在被击穿的瞬间,网络与大地之间有电流通过,从而将雷管引爆。
由于雷雨云在爆区附近的上空运动,以及云间放电或云地间放电,都有可能使爆区内的电场强度急速变化,从而引起电爆网络中的电荷位移而形成电流,致使早爆事故的发生。
在雷电频繁的雷雨天,偶然也会发现直径约几十厘米,存在时间几秒到几十秒,沿地表移动的“火球”,人们习惯将这些“火球”称为球形雷,这种球形雷对爆破器材与作业的危害是不言而喻的。
拆除爆破设计作业1232015-1-57.11.29拆除爆破期末作业课程名称:拆除爆破学院:国土资源学院专业:采矿工程121 年级: 2012学生姓名:***学号: ************指导教师:***日期: 2015/1/5教务处制拆除爆破作业五 某厂1#砖砌烟囱拆除爆破设计一、工程概况某厂由于改扩建的需要,现须爆破拆除1#砖烟囱。
其周围环境情况如下:在距北侧4米处为1号厂房,厂房宽度为10米;在距东侧18米处为2#砖烟囱,该烟囱高度为50米,2#烟囱东侧为一档土墙,挡土墙外无任何建筑物;在距2#烟囱南侧120米处为一住宅楼;在距西侧4米处为工人住平房、变压器房,平房西侧为一条公路。
烟囱周围环境情况详见下图所示:图1 周围环境情况示意图该烟囱为砖砌结构,烟囱的高度45m ,烟囱的出口直径1.8m ,在正东面标高1m 处为一烟道口(1.5×1.5m ),在正西面标高0.3m 处为一扒灰口(0.5×0.5m )。
烟囱的具体结构尺寸如下:烟囱标高0m 处筒壁外半径为2m ,筒壁厚度为0.5m ,筒壁容重为2000kg/m 3,隔热层厚度为0.05m ,隔热层为空气,内衬厚度为0.24m ,内衬容重为2000 kg/m 3。
北公路通过对爆破对象周边环境的调查与测量,可以看到1#砖烟囱在北、东、西三个方向都需要保留的构筑物,且北边构筑物离1#砖烟囱的最小距离为4m,东边构筑物离1#砖烟囱的最小距离为18m,由于三项折叠爆破工程量大,还有就是危险性较高,成本高,该处为2#砖烟囱,西边构筑物离1#砖烟囱的最小距离为4m,只有南边有一狭长地带为宽13m,所以使烟囱定向向正南边倾倒。
该烟囱在正东面标高1m处为一烟道口(1.5×1.5m),在正西面标高0.3m处为一扒灰口(0.5×0.5m)。
因此切口离地面的距离确定为1m,在正东面的烟道口作为一个定向窗,正西面人工开一个在烟道口正对面且规格一样的口作为另一个定向窗。
正西面标高0.3m处的扒灰口用同种规格的砖块堵塞,可用在切口位置内衬敲下的砖块堵塞。
通过对教材的参考,针对该砖烟囱的爆破缺口方式为正梯形切口,其中切口所对应的内衬,需人工敲掉高80cm左右。
定向窗可以在爆破切口两端开一个高0.3m宽为0.3m的三角形为定向口,且将钢筋切断,并在倒塌中心试爆,开一个高为2m,宽为1.5m的定向窗,将钢筋切断。
其他的该堵的该填的都要进行处理。
根据实际切口所对的圆心角取2200。
切口高度H=4δ=4×0.5=2m。
烟囱的外周长L=12.56m,切口长度为L1=7.67m,夹角α=450。
如图所示:单位:厘米比例:1:10三、爆破设计参数的选择1.炮孔直径,采用风动凿岩机钻孔,d=40mm2.最小抵抗线W=0.65δ=0.65×0.5m=32.5cm3.炮孔深度L =0.68δ=0.68×0.5m=34cm4.孔距a=0.8L=0.8×34cm=27cm排拒b=0.85a=0.85×27.6cm=23cm5.炮孔个数N=147个6.炸药单耗q=1400g/m3(查教材P83表5-3)单孔装药量Q=qabδ=1400g/m3×28cm×24cm×0.5m=47g总装药量Q总=NQ=147×47g=6917g=6.917kg四、爆破网络设计采用导爆管簇并联起爆网络,孔外用瞬发导爆管雷管,孔内用毫秒延时雷管分两次起爆所有炮孔,段别以标注在起爆网络连接图上。
爆破共用雷管294发左右,共用炸药6.917kg,取6.92kg。
炮孔布置图和起爆网络图如下:起爆网咯连接图比例1:10炮孔与炮孔之间用导爆索连接,Ms1=25sMs3=50s分别为起爆时间五、爆破安全设计和防护措施1.爆破安全设计A.爆破震动校核根据萨道夫斯基公式V=K/K(Q1/3/R)α式中 Q——单段最大装药量,Q=79*47=3713g=3.71kg;K、α——与地形地质条件有关的系数与衰减指数,本工程中K=150,α=1..5;K/——爆破拆除修正系数,K/=0.1;R——爆心与建筑物距离,R=6m;V——爆破引起的质点垂直震动速度,cm/s经计算,V=1.95cm/s,对距爆点最近的建筑物不会产生不良影响。
B.烟囱塌落振动校核根据中科院工程力学所提供的塌落振动速度公式计算:V/=0.08(I1/3/R)1.67式中 I——触地冲量,I=M(2gH)1/2;M——塌落构件质量,M=2.55×105kg;H——塌落构件重心落差,H=23m;R——目标点与触地中心的距离,R=6m通过计算,烟囱倒塌触地在最近构筑物处产生的振动速度为V/=22.5cm/s,因此会对构筑物产生不良影响,要减少震动速度,1可以分段起爆,2在塌落区铺设松土,尽量厚点 3需要开挖减震沟和设置隔离屏障。
4对要保护的建筑加防护措施。
C.冲击波空气冲击波安全距离R k按下式计算:R k=K k Q1/3式中 K k——系数,取30;Q——装药量,6.917kg通过计算,R k=57.16m,故只要人撤离到58m以外,不会产生人员伤害。
2.防护措施由于该烟囱的拆除爆破在建筑物密集的地方进行,为确保周围建筑物与人身安全,除严格遵守爆破施工与安全的有关规定外,还应注意一下事项:A.设计前必须对被拆对象与周围环境进行详细调查,如了解有无裂缝、有无内衬、周围建筑物的坚固程度、地下水以及管线网络的埋设情况等,以便为设计提供可靠的依据。
B.在周围环境较复杂的情况下,对定向倒塌的方向和中心线需用经纬仪侧量,并准确的将倒塌中心线定位于支撑的爆破部位上。
C.必须严格按设计进行施工,炮孔既要指向烟囱的中心线,又要垂直于烟囱简壁。
D.对烟囱爆破部位隔热层间的煤灰因清理,以防引起煤灰燃烧、爆炸或飞扬。
煤灰粉爆炸有可能会导致烟囱发生倒塌偏转。
E.对烟囱的倒塌方向,可以铺设1m厚的灰渣,并且开挖减震沟,避免地面上的碎石块飞溅出,安全警戒范围要适当增大。
F.起爆前应确切掌握当天的风向和风力,如有与烟囱倒塌方向不一致的风向且风力超过三级时,应停止起爆,防止倒向发生偏转或反向倒塌。
G.为防止飞石,在整个爆破切口部位挂敷一层麻袋和一层草席,并用铁丝捆扎。
H.对周围的构筑物,应拉网包裹,并设置隔离屏障,防止门窗遭到破坏。
I.通过对地形的观察和了解,警戒范围设置为300m左右。
某综合生产车间楼拆除爆破设计1 工程概况某综合生产车间楼位于昆明市春城路与站前路交汇处,顺春城路而立,是一栋八层楼的框架结构,竣工于1987年7月。
该楼东侧是春城路,距建筑物0.8m有100KV 的地下电缆,3m处有架空通讯电缆、高压线和变压器;南侧是站前路,路对面是居民楼,距建筑物2m有通讯电缆接线柜;西侧是建筑工地,距离6.3~6.5m外是一正在施工基坑;北侧也是建筑工地,到建筑物的距离为11.5m。
周围环境示意图见图1。
楼房长46.2m,宽15m,高30.8m。
设内走道,两侧均有楼梯,其中南侧还设电梯。
整栋楼房由52根立柱支撑,立柱平面分布如图2。
其中,底层立柱的断面尺寸为500×400,配筋为10φ25,二层以上立柱的断面尺寸为400×400,配筋为10φ20,立柱箍筋全部采用φ8。
横梁断面为240×600,配筋为顶面4φ22,底面3φ22,箍筋φ8,纵梁的断面均为240×440,除一层的配筋为顶面4φ18,底面3φ16外,其余为顶面2φ18+2φ16,底面3φ16,箍筋φ6。
箍筋为一级钢,σp=210MPa,主筋为二级钢,σp=310MPa。
柱子及其纵、横梁为250级混凝土。
整栋楼房采用7级地震设防,可见该建筑物的结构是比较坚固的。
某综合生产车间楼图1 周围环境示意图图2 立柱平面分布图图3 某综合生产车间图二、爆破设计方案1、爆破方案确定原则根据爆破技术要求和环境情况,选择爆破方案须遵循以下原则:(1)爆破产生的震动、飞石、冲击波不得危及周围建构筑物的安全;(2)能有效控制爆渣范围,不能因坍塌效果而损坏周围建构筑物结构安全,减小对交通的影响;(3)倒塌解体尽量彻底,爆高控制在机械作业高度范围内,以利于解体构件的破碎清运。
2、爆破方案的选择根据大楼的结构特点,平面布置以及相对位置,爆破周围环境条件,利用建筑物倾覆失稳原理,采用定向控制爆破拆除方式使大楼倾倒在指定方向和范围内,通过精心设计和采取有效的防护措施将爆破震动、触地震动、爆破飞石、爆破粉尘等爆破危害效应控制在有效范围内,从而满足工程质量要求。
根据生产车间楼各个方向的周边环境西边为建筑工地,南边为居民区,东边为公路,绿化带等都不太适合大楼的倒塌,只有北面的16米长的空地适合作为倒塌的空地。
将大楼设计成两个爆破切口向北定向倾倒。
采用两切口定向倾倒爆破,使大楼在空中解体,折叠触地,后续触地构件折叠在前续已触地构件上,有效控制塌落震动。
采用两切口向北面定向倾倒的爆破方式,具体设计思路为,将大楼1-3层、5-6层各炸出一道爆破切口。
通过延期控制,将大楼分成两个大爆区,自下而上分别为第一爆区、第二爆区。
两个爆破切口闭合后,大楼逐次定向折叠在西侧拆除空地上,如图4所示。
爆破后,大楼向北的倒塌距离在16米范围内,不会对周边建筑产生影响。
爆区划分图爆破倒塌示意图第一爆区微差延期示意图第二爆区微差延期示意图3、爆破参数的确定(1)、炸高的确定立柱爆高H P=K(B+h)HP式中 K—爆高系数,一般取1.0~2.0;B—立柱截面边长,B=0.5m,0.4m;h—立柱最小破坏高度,h=(7.5~12.5)d;d—底层钢筋直径ф25mm,第二爆区钢筋直径ф20mm。
根据上述经验公式,求得的大楼第一爆区楼层的爆炸高度H P=1.6m,第二爆区楼层的爆炸高度H P=1.3m,结合类似工程经验,实际爆高取值详见表1(2)、炮孔布置所有立柱的炮孔起始位置均布设在距离楼面30cm的位置;钢混立柱有500mmx400mm,400mmx400mm,两种断面类型。
500mmx400mm钢混立柱采用直线形布孔方式如下:孔距a a=0.4m ;炮孔直径d d= 40mm;孔深 L=0.3m;最小抵抗线 w=25cm。
炮孔布置图如图8(a)所示。
400mmx400mm,钢混立柱采用直线形布孔方式如下:孔距 a=0.4m ;炮孔直径d= 40mm;孔深L=0.3m;最小抵抗线w=20cm。
炮孔布置图如图8(b)所示。
立柱炮孔布置示意图横梁240mm×600mm,采用直线形布孔方式如下:孔距a=0.2m ;炮孔直径d= 40mm;孔深L=0.36m;最小抵抗线w=0.12cm。
