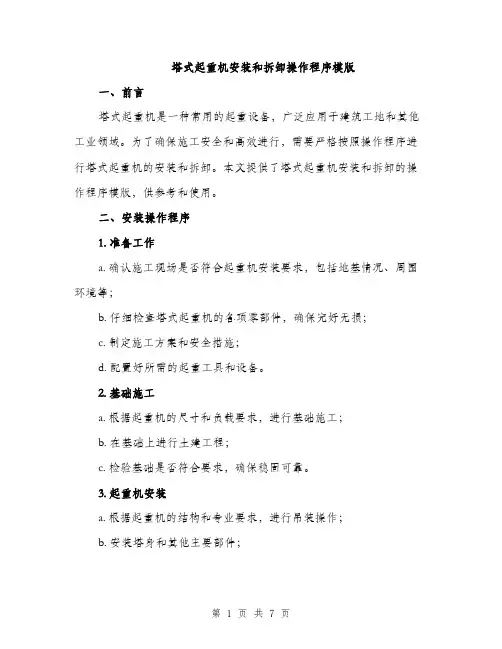

塔式起重机安装和拆卸操作程序模版一、前言塔式起重机是一种常用的起重设备,广泛应用于建筑工地和其他工业领域。
为了确保施工安全和高效进行,需要严格按照操作程序进行塔式起重机的安装和拆卸。
本文提供了塔式起重机安装和拆卸的操作程序模版,供参考和使用。
二、安装操作程序1. 准备工作a. 确认施工现场是否符合起重机安装要求,包括地基情况、周围环境等;b. 仔细检查塔式起重机的各项零部件,确保完好无损;c. 制定施工方案和安全措施;d. 配置好所需的起重工具和设备。
2. 基础施工a. 根据起重机的尺寸和负载要求,进行基础施工;b. 在基础上进行土建工程;c. 检验基础是否符合要求,确保稳固可靠。
3. 起重机安装a. 根据起重机的结构和专业要求,进行吊装操作;b. 安装塔身和其他主要部件;c. 根据起重机的工作高度和吊装要求,逐层按序进行搭建和安装;d. 安装并调试电气控制系统;e. 调整和校准起重机的水平度和垂直度。
4. 安全检查和试运行a. 对安装好的塔式起重机进行全面的安全检查,确保其各项功能正常、稳定;b. 进行试运行,检验起重机的运行情况、工作效果和安全性;c. 根据试运行结果和安全要求,进行必要的调整和改进。
5. 完工验收a. 完成施工任务后,进行现场清理和整理;b. 提交相关安装记录和验收报告;c. 向相关部门申请验收并接受。
三、拆卸操作程序1. 准备工作a. 确认拆卸时间和地点;b. 制定拆卸方案和安全措施;c. 检查起重机的工作状态和零部件完好情况;d. 配置好所需的起重工具和设备。
2. 停止使用和固定a. 拆卸前将起重机停止使用,并切断电源;b. 根据拆卸方案,将起重机的各部件进行固定,确保安全稳固。
3. 拆卸顶部部件a. 拆卸顶部部件,包括塔头、转臂等;b. 使用吊装工具将部件安全降至地面。
4. 反向逐层拆卸a. 根据拆卸方案,逆序进行逐层拆卸;b. 使用适当的起重工具和设备,将各层部件安全降至地面。

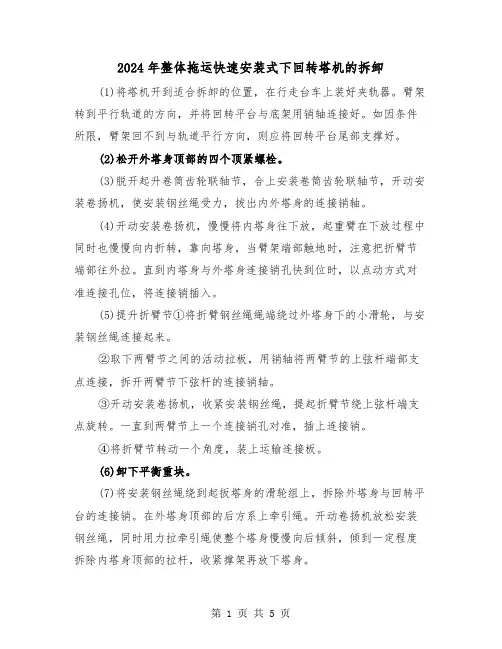

2024年整体拖运快速安装式下回转塔机的拆卸(1)将塔机开到适合拆卸的位置,在行走台车上装好夹轨器。
臂架转到平行轨道的方向,并将回转平台与底架用销轴连接好。
如因条件所限,臂架回不到与轨道平行方向,则应将回转平台尾部支撑好。
(2)松开外塔身顶部的四个顶紧螺栓。
(3)脱开起升卷筒齿轮联轴节,合上安装卷筒齿轮联轴节,开动安装卷扬机,使安装钢丝绳受力,拔出内外塔身的连接销轴。
(4)开动安装卷扬机,慢慢将内塔身往下放,起重臂在下放过程中同时也慢慢向内折转,靠向塔身,当臂架端部触地时,注意把折臂节端部往外拉。
直到内塔身与外塔身连接销孔快到位时,以点动方式对准连接孔位,将连接销插入。
(5)提升折臂节①将折臂钢丝绳绳端绕过外塔身下的小滑轮,与安装钢丝绳连接起来。
②取下两臂节之间的活动拉板,用销轴将两臂节的上弦杆端部支点连接,拆开两臂节下弦杆的连接销轴。
③开动安装卷扬机,收紧安装钢丝绳,提起折臂节绕上弦杆端支点旋转。
一直到两臂节上一个连接销孔对准,插上连接销。
④将折臂节转动一个角度,装上运输连接板。
(6)卸下平衡重块。
(7)将安装钢丝绳绕到起扳塔身的滑轮组上,拆除外塔身与回转平台的连接销。
在外塔身顶部的后方系上牵引绳。
开动卷扬机放松安装钢丝绳,同时用力拉牵引绳使整个塔身慢慢向后倾斜,倾到一定程度拆除内塔身顶部的拉杆,收紧撑架再放下塔身。
(8)拆除电缆卷筒,拆除电源。
(9)用四个千斤顶顶起底架的边缘,让前行走台车抬起,将拖运后桥装到底架下面。
(10)再用两个千斤顶搁在支架上,用交替加垫块顶升的办法顶起回转平台,将拖运前桥装上,与塔身用连接销轴连接好并装上牵引拉杆,拆除工作基本完成。
(11)将牵引车倒退与前桥牵引架连上,就可将塔机整体拖走了。
2024年整体拖运快速安装式下回转塔机的拆卸(二)过程可以分为以下几个步骤:第一步:准备工作在开始拆卸过程之前,需要对整体拖运快速安装式下回转塔机进行全面检查,确保设备的各个部分都处于良好状态。

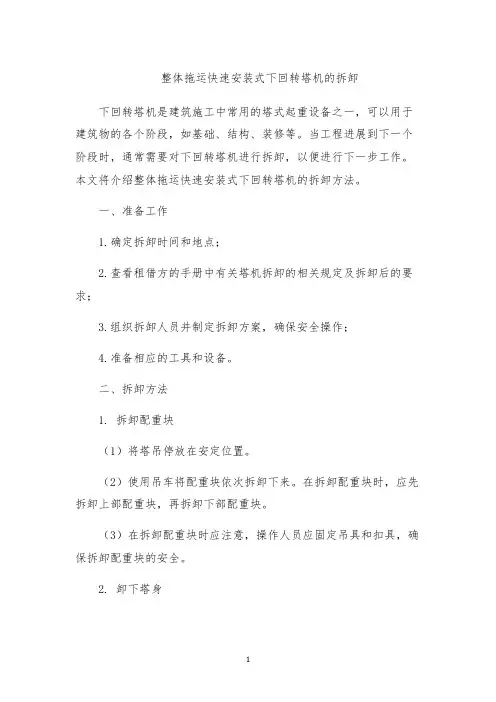

整体拖运快速安装式下回转塔机的拆卸下回转塔机是建筑施工中常用的塔式起重设备之一,可以用于建筑物的各个阶段,如基础、结构、装修等。
当工程进展到下一个阶段时,通常需要对下回转塔机进行拆卸,以便进行下一步工作。
本文将介绍整体拖运快速安装式下回转塔机的拆卸方法。
一、准备工作
1.确定拆卸时间和地点;
2.查看租借方的手册中有关塔机拆卸的相关规定及拆卸后的要求;
3.组织拆卸人员并制定拆卸方案,确保安全操作;
4.准备相应的工具和设备。
二、拆卸方法
1. 拆卸配重块
(1)将塔吊停放在安定位置。
(2)使用吊车将配重块依次拆卸下来。
在拆卸配重块时,应先拆卸上部配重块,再拆卸下部配重块。
(3)在拆卸配重块时应注意,操作人员应固定吊具和扣具,确保拆卸配重块的安全。
2. 卸下塔身
1。

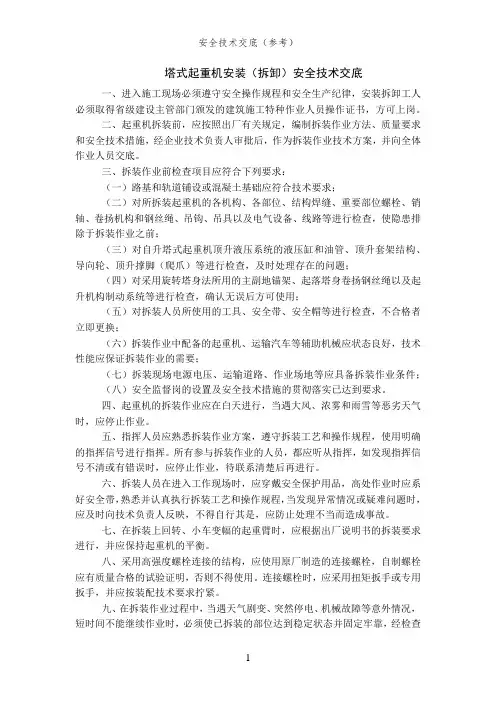

整体拖运快速安装式下回转塔机的拆卸下回转塔机是一种常用的建筑施工设备,需要经常进行拆卸和安装。
下面将介绍整体拖运快速安装式下回转塔机的拆卸过程。
拆卸前的准备:
1. 检查设备和工具的完整性和可用性;
2. 检查回转塔机的结构和连接件的完整性;
3. 确定拆卸的安全操作区域;
4. 确保拆卸人员掌握必要的安全知识和操作技能。

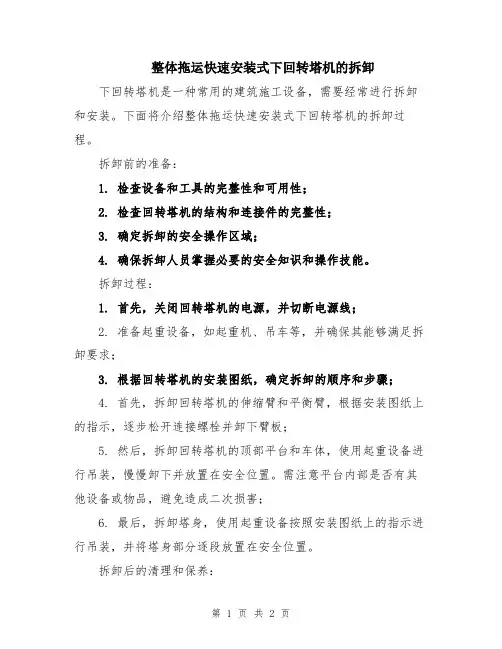

拆卸过程:
1. 首先,关闭回转塔机的电源,并切断电源线;
2. 准备起重设备,如起重机、吊车等,并确保其能够满足拆卸要求;
3. 根据回转塔机的安装图纸,确定拆卸的顺序和步骤;
4. 首先,拆卸回转塔机的伸缩臂和平衡臂,根据安装图纸上的指示,逐步松开连接螺栓并卸下臂板;
5. 然后,拆卸回转塔机的顶部平台和车体,使用起重设备进行吊装,慢慢卸下并放置在安全位置。
需注意平台内部是否有其他设备或物品,避免造成二次损害;
6. 最后,拆卸塔身,使用起重设备按照安装图纸上的指示进行吊装,并将塔身部分逐段放置在安全位置。
拆卸后的清理和保养:
1. 清理回转塔机的部件和连接螺栓,确保存放在干燥、通风的场地上;
2. 对拆卸下来的塔身和其他部件进行清洗和检查,确保无损坏和缺陷;
3. 对回转塔机的部件进行适当的润滑和防锈处理,延长使用寿命;
4. 根据拆卸的记录整理和归档,以备将来安装使用;
5. 注意安全保护措施,避免拆卸过程中产生不必要的事故和伤害。
拆卸下来的回转塔机可以在下次需要的时候进行安装和使用。
在拆卸和安装过程中,必须严格遵守相关的安全规定和操作要求,确保人员的安全和设备的完整性。
同时,也要注意设备的维护保养,延长设备的使用寿命。

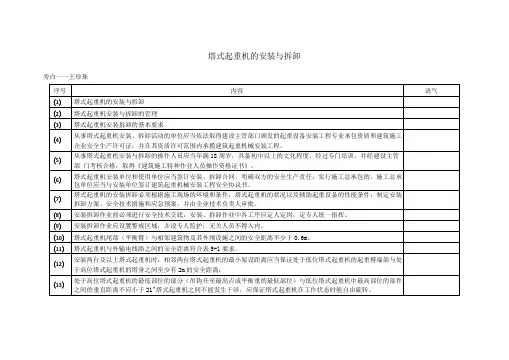

塔式起重机安装(拆卸)安全技术交底一、进入施工现场必须遵守安全操作规程和安全生产纪律,安装拆卸工人必须取得省级建设主管部门颁发的建筑施工特种作业人员操作证书,方可上岗。
二、起重机拆装前,应按照出厂有关规定,编制拆装作业方法、质量要求和安全技术措施,经企业技术负责人审批后,作为拆装作业技术方案,并向全体作业人员交底。
三、拆装作业前检查项目应符合下列要求:(一)路基和轨道铺设或混凝土基础应符合技术要求;(二)对所拆装起重机的各机构、各部位、结构焊缝、重要部位螺栓、销轴、卷扬机构和钢丝绳、吊钩、吊具以及电气设备、线路等进行检查,使隐患排除于拆装作业之前;(三)对自升塔式起重机顶升液压系统的液压缸和油管、顶升套架结构、导向轮、顶升撑脚(爬爪)等进行检查,及时处理存在的问题;(四)对采用旋转塔身法所用的主副地锚架、起落塔身卷扬钢丝绳以及起升机构制动系统等进行检查,确认无误后方可使用;(五)对拆装人员所使用的工具、安全带、安全帽等进行检查,不合格者立即更换;(六)拆装作业中配备的起重机、运输汽车等辅助机械应状态良好,技术性能应保证拆装作业的需要;(七)拆装现场电源电压、运输道路、作业场地等应具备拆装作业条件;(八)安全监督岗的设置及安全技术措施的贯彻落实已达到要求。
四、起重机的拆装作业应在白天进行,当遇大风、浓雾和雨雪等恶劣天气时,应停止作业。
五、指挥人员应熟悉拆装作业方案,遵守拆装工艺和操作规程,使用明确的指挥信号进行指挥。
所有参与拆装作业的人员,都应听从指挥,如发现指挥信号不清或有错误时,应停止作业,待联系清楚后再进行。
六、拆装人员在进入工作现场时,应穿戴安全保护用品,高处作业时应系好安全带,熟悉并认真执行拆装工艺和操作规程,当发现异常情况或疑难问题时,应及时向技术负责人反映,不得自行其是,应防止处理不当而造成事故。
七、在拆装上回转、小车变幅的起重臂时,应根据出厂说明书的拆装要求进行,并应保持起重机的平衡。

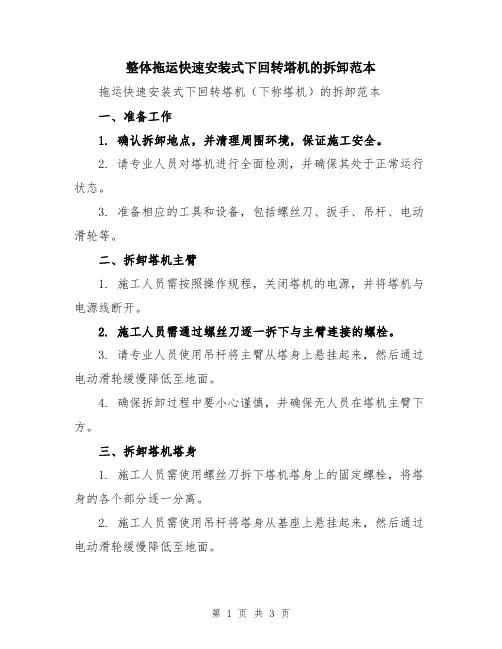

整体拖运快速安装式下回转塔机的拆卸范本拖运快速安装式下回转塔机(下称塔机)的拆卸范本一、准备工作1. 确认拆卸地点,并清理周围环境,保证施工安全。
2. 请专业人员对塔机进行全面检测,并确保其处于正常运行状态。
3. 准备相应的工具和设备,包括螺丝刀、扳手、吊杆、电动滑轮等。
二、拆卸塔机主臂1. 施工人员需按照操作规程,关闭塔机的电源,并将塔机与电源线断开。
2. 施工人员需通过螺丝刀逐一拆下与主臂连接的螺栓。
3. 请专业人员使用吊杆将主臂从塔身上悬挂起来,然后通过电动滑轮缓慢降低至地面。
4. 确保拆卸过程中要小心谨慎,并确保无人员在塔机主臂下方。
三、拆卸塔机塔身1. 施工人员需使用螺丝刀拆下塔机塔身上的固定螺栓,将塔身的各个部分逐一分离。
2. 施工人员需使用吊杆将塔身从基座上悬挂起来,然后通过电动滑轮缓慢降低至地面。
3. 确保拆卸过程中要小心谨慎,并确保无人员在塔机塔身下方。
4. 若塔身无法整体拆卸,则需根据情况进行分段拆卸,确保拆卸过程安全稳定。
四、拆卸塔机底座1. 施工人员需使用螺丝刀拆下底座上的固定螺栓,并将底座与地面分离。
2. 若底座重量较大,则需使用吊杆将其悬挂起来,并使用大型运输车辆进行运输。
五、清理工作1. 施工人员需对拆卸后的塔机部件进行清理和维护,并确保其保存完好。
2. 清理工作包括去除零件上的灰尘和污垢,并进行必要的润滑和防锈处理。
3. 废弃物需正确处理,遵循环保要求,确保不对环境产生危害。
六、注意事项1. 在拆卸过程中,严禁在塔机下方停留和作业。
2. 施工人员需注意自身安全,佩戴好安全帽、安全鞋等防护装备。
3. 若拆卸过程中遇到问题,应及时停工,并请专业人员进行检修和维护。
以上是拖运快速安装式下回转塔机的拆卸范本,希望对您有所帮助。
具体的拆卸操作请结合实际情况及相关规范与专业人员进行操作。
塔式起重机安装及拆除施工方案目录一、前言 (3)1.1 编制目的和意义 (4)1.2 方案适用范围 (4)1.3 方案编制依据 (5)二、工程概况 (6)2.1 工程基本情况介绍 (7)2.2 施工条件分析 (7)2.3 现有资源条件 (9)三、塔式起重机安装工艺 (10)3.1 安装前准备 (10)3.1.1 场地布置 (11)3.1.2 设备检查 (12)3.1.3 人员组织 (14)3.2 安装过程 (15)3.2.1 吊装前的检查 (16)3.2.2 吊装过程中的注意事项 (18)3.2.3 吊装完成后的检查 (20)3.3 安装质量验收标准 (21)四、塔式起重机拆除工艺 (22)4.1 拆除前准备 (23)4.1.1 设备检查 (24)4.1.2 现场清理 (25)4.1.3 人员组织 (26)4.2 拆除过程 (27)4.2.1 拆除前的检查 (29)4.2.2 拆除过程中的注意事项 (30)4.2.3 拆除完成后的检查 (31)4.3 拆除质量验收标准 (31)五、安全防护措施 (32)5.1 安装过程中的安全防护 (33)5.2 拆除过程中的安全防护 (34)5.3 应急预案制定 (35)六、质量控制与验收 (36)6.1 质量控制措施 (37)6.2 验收程序 (38)6.2.1 验收标准 (39)6.2.2 验收过程 (40)6.3 质量问题处理 (41)一、前言本施工方案旨在详细阐述塔式起重机的安装与拆除操作流程、安全措施、人员配备及培训、材料准备、施工设备调试和监控等关键环节。
塔式起重机作为高层建筑及大型工程项目中的重要起重设备,其安装及拆除作业要求技术专业性强、安全风险高,需要按照国家标准和行业规范执行。
为了确保塔式起重机安装与拆除工作的顺利进行,保障作业人员的人身安全,以及施工的质量和效率,本方案详细规划了各个步骤的操作流程,并配备了相应的技术和安全指导措施。
所有参与人员将接受专业的安全培训和技术培训,以确保每个人都明白自己的职责和操作规程。
塔式起重机分类
塔式起重机简称塔机,亦称塔吊,起源于西欧。
动臂装在高耸塔身上部的旋转起重机。
作业空间大,主要用于房屋建筑施工中物料的垂直和水平输送及建筑构件的安装。
塔式起重机分类
塔机分为上回转塔机和下回转塔机两大类。
其中前者的承载力要高于后者,在许多的施工现场我们所见到的就是上回转式上顶升加节接高的塔机。
按能否移动又分为:行走式和固定式。
固定式塔机塔身固定不转,安装在整块混凝土基础上,或装设在条形或X形混凝土基础上,行走式可分为履带式、汽车式、轮胎式和轨道式四种。
在房屋的施工中一般采用的是固定式的。
按其变幅方式可分为水平臂架小车变幅和动臂变幅两种;按其安装形式可分为自升式、整体快速拆装和拼装式三种。
应用最广的是下
回转、快速拆装、轨道式塔式起重机和能够一机四用(轨道式、固定式、附着式和内爬式)的自升塔式起重机。
塔式起重机安装、拆卸工程专项施工方案1. 项目背景塔式起重机是建筑工地上常用的起重设备,它在建筑施工中有着重要的作用。
在对塔式起重机进行安装和拆卸时,需要制定专项施工方案,以确保工程安全高效进行。
2. 安装工程方案2.1 现场勘测在开始安装工程之前,需要进行现场勘测,确认施工地形地貌、基础承载能力等情况,以便制定合理的安装方案。
2.2 安装方案设计根据塔式起重机的型号和规格,设计安装方案,包括吊装计算、支撑结构设计等内容,确保安装过程中各项参数符合要求。
2.3 安装准备工作准备好安装所需的工具、设备,清理施工现场,确保施工条件良好。
2.4 安装操作流程按照设计方案,进行吊装、固定、连接等操作,严格按照操作规程进行,确保安装工程顺利进行。
2.5 安装验收安装完成后进行验收,确认各项指标符合要求,保证安装质量。
3. 拆卸工程方案3.1 拆卸计划制定在拆卸工程前,需要设计详细的拆卸计划,包括拆卸顺序、拆卸方法等内容。
3.2 拆卸准备工作准备好拆卸所需的工具、设备,清理施工现场,确保施工条件良好。
3.3 拆卸操作流程按照拆卸计划进行操作,分阶段拆除各部件,注意安全,防止意外发生。
3.4 拆卸验收拆卸完成后进行验收,确认拆卸过程无质量问题,保证拆卸质量。
4. 安全保障措施在安装、拆卸过程中,必须严格遵守安全操作规程,保障施工人员和设备安全,建立安全防护措施,确保施工过程无事故发生。
5. 施工流程控制建立严格的施工流程控制,明确各项工作责任,加强施工现场管理,确保施工按照计划进行,提高工程质量。
6. 总结通过制定专项施工方案,可以有效安全地完成塔式起重机的安装、拆卸工程,保证施工质量,提高工程效率。
以上是塔式起重机安装、拆卸工程专项施工方案的详细内容,希望能为施工人员提供有效指导,确保工程顺利完成。

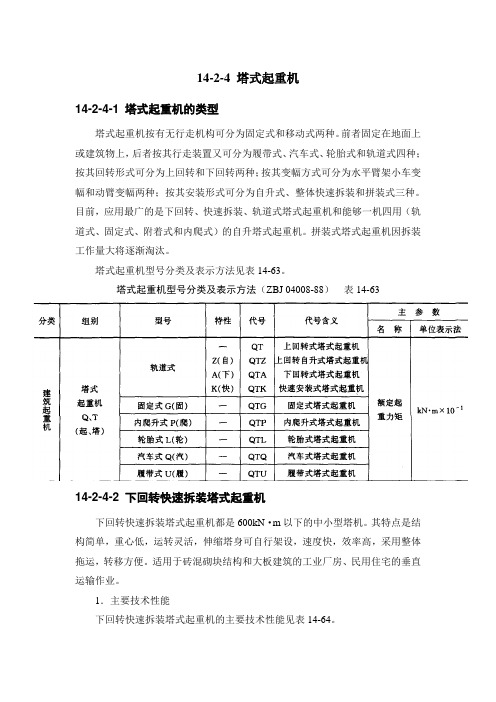

塔式起重机基本知识
360度回转,具有较高的起重高度、工作幅度和起重能力,在多层、高层结构的吊装和垂直运输中应用最广。
1 塔式起重机的分类及表示方法
⑴分类:按行走方式分:轨道式、固定式(代号G );
按变幅方法分:大臂变幅、小车变幅;
按回转部位分:下(塔身)回转(代号A)、上(顶部)回转;
按安装方法分:自升式(代号Z )、整体快速拆装(代号K )、拼装式。
⑵表示方法:Q 起重机;T 塔式;P 内爬升式;数字代表起重力矩(kNm10-1)。
举例:
QT上回转式塔式起重机;QTA下回转式塔式起重机;
QTK快速安装式塔式起重机;QTP内爬式塔式起重机;
QTZ上回转自升式塔式起重机。
塔式起重机目前应用最广泛的是下回转、快速拆装、轨道式塔式起重机和能够一机四用(轨道式、固定式、附着式和内爬式)的自升塔式起重机。
⑶轨道式塔式起重机
能负荷行走,同时完成水平和垂直运输,且能在直线和曲线轨道上运行,使用安全、生产效率高,起重高度可按需要增减塔身、互换节架。
垂直运输设施的设置要求垂直运输设施为在建筑施工中担负垂直运(输)送材料设备和人员上下的机械设备和设施,它是施工技术措施中不可缺的重要环节。
随着高层、超高层建筑、高耸工程以及超深地下工程的飞速发展,对垂直运输设施的要求也相应提高,垂直运输技术已成为建筑施工中的重要的技术领域之一。
垂直运输设施的分类由于凡具有垂直(竖向)提升(或降落)物料、设备和人员功能的设备(施)均可用于垂直运输作业,种类较多,可大致分以下五大类:1.塔式起重机塔式起重机具有提升、回转、水平输送(通过滑轮车移动和臂杆仰俯)等功能,不仅是重要的吊装设备,而且也是重要的垂直运输设备,用其垂直和水平吊运长、大、重的物料仍为其他垂直运输设备(施)所不及。
塔式起重机的分类见表5-101。
塔式起重机的分类表5-1012.施工电梯多数施工电梯为人货两用,少数为仅供货用。
电梯按其驱动方式可分为齿条驱动和绳轮驱动两种:齿条驱动电梯又有单吊箱(笼)式和双吊箱(笼)式两种,并装有可靠的限速装置,适于20层以上建筑工程使用;绳轮驱动电梯为单吊箱(笼),无限速装置,轻巧便宜,适于20层以下建筑工程使用。
3.物料提升架物料提升架包括井式提升架(简称“井架”)、龙门式提升架(简称“龙门架”)、塔式提升架(简称“塔架”)和独杆升降台等,它们的共同特点为:(1)提升采用卷扬,卷扬机设于架体外;(2)安全设备一般只有防冒顶、防坐冲和停层保险装置,因而只允许用于物料提升,不得载运人员;(3)用于10层以下时,多采用缆风固定;用于超过10层的高层建筑施工时,必须采取附墙方式固定,成为无缆风高层物料提升架,并可在顶部设液压顶升构造,实现井架或塔架标准节的自升接高。
塔架是一种采用类似塔式起重机的塔身和附墙构造、两侧悬挂吊笼或混凝土斗的、可自升的物料提升架。
止匕外,还有一种用于烟囱等高耸构筑物施工的、随作业平台升高的井架式物料提升机,同时供人员上下使用,在安全设施方面需相应加强,例如增加限速装置和断绳保护等,以确保人员上下的安全。
塔式起重机的安装、拆除与转移介绍1.塔式起重机安装前的基础预备塔式起重机的基础有轨道基础和混凝土基础两种。
轨道基础施工应符合下列要求:(1)路基承载力量:轻型(起重量30kN以下)应为60~100kPa;中型(起重量31~150kN)应为101~200kPa;重型(起重量150kN以上)应为200kPa以上;(2)每间隔6m应设轨距拉杆一个,轨距允许偏差为公称值的1/1000,且不超过3mm;(3)在纵横方向上,钢轨顶面的倾斜度不得大于1/1000;(4)钢轨接头间隙不得大于4mm,并应与另一侧轨道接头错开,错开距离不得小于 1.5m,接头处应架在轨枕上,两轨顶高度差不得大于2mm;(5)距轨道终端lm处必需设置缓冲止挡器,其高度不应小于行走轮的半径。
在距轨道终端2m处必需设置限位开关碰块;(6)鱼尾板连接螺栓应紧固,垫板应固定牢靠。
塔式起重机的混凝土基础应符合下列要求:(1)混凝土强度等级不低于C35;(2)基础表面平整度允许偏差1/1000;(3)埋设件的位置、标高和垂直度以及施工工艺符合出厂说明书要求。
当塔式起重机安装在建筑物基坑内底板上时,须对底板进行抗冲切强度验算,一般应加密纵横向配筋,并增加底板厚度。
当塔式起重机安装在坑侧支护结构上,必需对支护结构的强度和稳定性进行验算,如不满意平安要求,须对支护结构进行加固。
当塔式起重机安装在坑侧土地面上时,安装地点须与基坑保持肯定平安距离,并应对坑侧土体进行抗滑动、抗倾覆验算和抗整体滑动验算,如不满意平安要求,须实行支护措施或采纳桩基础。
塔式起重机的轨道两旁、混凝土基础四周应修筑边坡和排水设施。
塔式起重机的基础施工完毕,阅历收合格后方可使用。
2.塔式起重机的安装与拆除方法塔式起重机的安装方法依据起重机的结构型式、质量和现场的详细状况确定,一般有整体法、旋转起扳法、立装自升法三种。
同一台塔式起重机的拆除方法和安装方法相同,仅程序相反。
(1)整体法的安装步骤整体法系利用本身设备完成安装作业,适用于轻、中型下回转塔式起重机。
上、下旋式塔式起重机拆除安全技术交底引言上、下旋式塔式起重机是在建筑施工中常用的设备之一。
然而,一旦项目完工或需要更换设备,拆除塔式起重机就成为施工工作的重要一环。
本文档将详细介绍上、下旋式塔式起重机拆除的安全技术交底,旨在确保施工人员在进行拆除工作时能够遵循正确的操作方法,提高工作安全性。
1. 拆除准备工作在开始拆除塔式起重机之前,必须进行充分的准备工作以保证安全顺利进行。
拆除准备工作主要包括以下几个方面:1.1 现场清理与隔离在拆除起重机前,必须清理周围施工现场,确保没有杂物或其他障碍物对拆除工作造成干扰。
同时,根据拆除区域的不同,需要设置良好的隔离措施,确保人员与设备的安全。
1.2 安全标识与警告在拆除现场周围设置明显的安全标识与警告标志,提醒所有人员遵守安全规定,并且禁止未经授权的人员进入拆除区域。
1.3 通信与协调在拆除开始之前,需要确保施工人员之间的通信畅通,并建立起相应的协调机制,以便能够及时传达指令与信息,以确保协调一致的工作进度。
2. 拆除操作流程拆除塔式起重机的操作流程需要按照一定的顺序进行,从而保证操作的安全性和高效性。
以下是一般拆除操作流程的详细描述:2.1 卸载工作平台首先,需要将工作平台完全卸载,并确保吊笼内没有任何物体。
卸载过程中,施工人员必须严格按照操作规程进行,注意平衡,避免倾覆或其他危险情况的发生。
2.2 拆除塔臂接下来,需要拆除塔臂。
在拆除塔臂之前,必须确保操作区域周围没有人员或其他障碍物。
拆除塔臂时,必须使用专业设备和工具,严禁使用任何非相关设备进行操作。
2.3 拆除顶部回转机构一旦塔臂拆除完毕,需要拆除顶部的回转机构。
在进行顶部回转机构的拆除时,必须确保装载平稳,避免滑动或突然掉落。
同样,需要使用适当的设备和工具进行操作,确保安全进行。
2.4 拆除塔身最后,根据拆除计划逐层拆除塔身。
在拆除过程中,必须严格遵守安全操作规程,确保拆除的稳定性和平衡性。
拆除完毕后,保证现场的清理和整洁,消除任何不安全因素。
下回转快速拆装塔式起重机
下回转快速拆装塔式起重机都是600kN·m以下的中小型塔机。
其特点是结构简单,重心低,运转灵活,伸缩塔身可自行架设,速度快,效率高,采用整体拖运,转移方便。
适用于砖混砌块结构和大板建筑的工业厂房、民用住宅的垂直运输作业。
1.主要技术性能
下回转快速拆装塔式起重机的主要技术性能见表14-64。
下回转快速拆装塔式起重机主要技术性能表14-64
2.外形结构及起重特性
几种常用的下回转快速拆装塔式起重机的外形结构及起重特性见图14-25~图14-28。
图14-25 QT16型塔式起重机外形结构及起重特性
①-起重量与幅度关系曲线;②-起升高度与幅度关系曲线
图14-26 QT25型塔式起重机外形结构及起重特性
标准状态-幅度13m,吊钩高度15m,臂根铰点高度14.1m;状态I-幅度16m,吊钩高度19.7m,臂根铰点高度17.5m;状态II-幅度20m,吊钩高度23m,臂根铰点高度21m
图14-27 QT40型塔式起重机外形结构及起重特性
图14-28 QTG60型塔式起重机外形结构及起重特性
上回转塔式起重机
除老产品TQ60/80型外,当前主要厂家生产的上回转塔式起重机均采用液压顶升接高(自升)、水平臂小车变幅装置。
这种塔机通过更换辅助装置可改成固定式、轨道行走式、附着式、内爬式等。
1.主要技术性能
上回转自升塔式起重机的主要技术性能见表14-65。
上回转自升塔式起重机主要技术性能表14-65
①TQ60/80型是轨道行走、上回转、可变塔高(非自升)塔式起重机。
2.外形结构和起重特性
几种常用的上回转塔式起重机的外形结构和起重特性如图14-29~图14-33所示。
(1)TQ60/80型塔式起重机
该型塔机是一种能改变塔身高度的上回转塔式起重机,曾经是使用最广泛的机型,现逐渐被自升式代替,其外形结构和起重特性如图14-29所示。
图14-29 TQ60/80型塔式起重机的外形结构和起重特性
(2)QTZ63型塔式起重机
QTZ63型塔式起重机是水平臂架,小车变幅,上回转自升式塔式起重机,具有固定、附着、内爬等多种功能。
独立式起升高度为41m,附着式起升高度达101m,可满足32层以下的高层建筑施工。
该机最大起重臂长为48m,额定起重力矩为617kN·m(63t·m),最大额定起重量为6t,作业范围大,工作效率高。
图14-30所示为QTZ63型塔式起重机的外形结构和起重特性。
图14-30 QTZ63型塔式起重机的外形结构和起重特性(3)QT80型塔式起重机
QT80型是一种轨行、上回转自升塔式起重机,目前,生产厂家很多,在建筑施工中使用比较广泛。
现以QT80A型为例,将其外形结构和起重特性示于图14-31中。
图14-31 QT80A型塔式起重机的外形结构和起重特性(4)QTZ100型塔式起重机
QTZ100型塔式起重机具有固定、附着、内爬等多种使用形式,独立式起升高度为50m,附着式起升高度达120m,采取可靠的附着措施可使起升高度达到180m。
该塔机基本臂长为54m,额定起重力矩为10OOkN·m(约100t·m),最大额定起重量为8t;加长臂为60m,可吊1.2t,可以满足超高层建筑施工的需要。
其外形如图14-32所示,起重性能见表14-66。
图14-32 QTZ100型塔式起重机的外形
(a)独立式;(b)附着式(120m)
QTZ100型塔式起重机的起重特性表14-66
注:起升滑车组倍率a=2时,最大起重量为4t。
(5)FO/23B型塔式起重机
FO/23B型是由北京、四川、沈阳等建筑机械厂联合引进法国POTAIN公司生产技术的产品,起重臂可拼成30m、35m、40m、45m、50M等五种长度,并
可组合成轨行、附着、固定、爬升等多种工作方式,其外形如图14-33所示,起重特性如表14-67。
图14-33 FO/23B型塔式起重机
FO/23B型塔式起重机的起重性能表14-67
注:1.表中l—臂长,R—工作幅度,Q—起重量。
2.表中起重量系采用DM型吊钩的数值;使用SM型吊钩时,各幅度的起重量应增加0.3t,但最大起重量为5t。
(6)H3/36B型塔式起重机
H3/36B型是四川建筑机械厂引进法国POTAIN公司生产技术的产品,起重臂可拼装成40 ~60m五种长度,塔身采用内外两组结构,内塔身能上、下滑升,
最大工作幅度为60m,起重载荷可达120kN,起重力矩可达2950kN·m,是目前国内生产的起重力矩最大的塔式起重机。
其起重特性见表14-68。
H3/36B型塔式起重机起重性能表14-68
注:1.表中a为起重滑车组的倍率。
2.表中起重量系采用DM型吊钩的数值;使用SM型吊钩时,各幅度的额定起重量应增加0.4t,但不超过6t。
