洋浦污水处理厂一期工程自动化仪表工程施工组织设计(DOC64页)
- 格式:docx
- 大小:936.63 KB
- 文档页数:48
目录目录 (1)第一章总体概述 (6)1.1 施工组织总体设想 (6)1.2 编制依据 (7)1.3 各项实施目标 (7)第二章总体施工部署 (8)2.1 项目组织管理机构 (8)2.1.1 项目部组织机构图 (8)2.1.2项目部主要人员安排及履历(见附表) (9)第三章施工总承包管理 (9)3.1总包管理 (9)3.1.1 对各专业项目部的技术管理 (9)3.1.2 对各专业项目部的质量管理 (10)3.1.3 对各专业项目部的工期管理 (10)3.2 与设计单位间的协调 (11)3.3 与业主、监理配合 (11)3.4 各专业配合与协作 (12)第四章施工准备工作 (12)4.1 现场准备 (12)4.3 施工主要机械准备(附表1) (13)4.4 劳动力准备(附表2) (13)第五章工程主要施工方案 (13)5.1基坑暗浜、边坡坍塌等应急方案 (13)5.2沉井制作 (14)5.3基坑降水预备方案 (19)第六章土建工程主要施工方案 (19)6.1 测量方案 (19)6.1.1工程定位测量控制 (20)6.1.2垂直测量和平面放样 (20)6.1.3精度保证措施 (22)6.3 土方施工方案 (22)6.3.1 土方施工准备工作 (22)6.3.2 土方开挖的形式及开挖路线 (23)6.3.3土方开挖的技术要求 (23)6.3.4挖土注意事项 (23)6.3.5 土方开挖的安全措施 (24)6.3.7 土方回填施工 (24)6.4 钢筋工程施工方案 (25)6.4.1钢筋翻样及加工 (25)6.4.3钢筋固定及绑扎 (26)6.5模板工程施工方案 (31)6.5.1模板设计配制原则 (31)6.5.2模板支设材料 (32)6.5.3模板支设方法 (32)6.5.5模板的拆除 (33)6.5.6梁木模板计算书 (34)6.5.7梁模板扣件钢管高支撑架计算书 (39)6.5.8柱模板支撑计算书 (43)6.6 混凝土工程施工方案 (48)6.7 脚手架工程施工方案 (51)6.7.1基础 (51)6.7.2架体构造 (51)6.7.3搭设方法 (53)6.8 砌筑工程施工方案 (53)6.9装饰工程施工方案 (53)6.9.1抹灰工程施工方案 (53)6.9.4 外墙粉刷 (54)6.9.5 外墙涂料 (56)第七章工程质量管理 (57)7.2质量目标 (57)7.3 质量保证措施 (58)第八章安全生产管理 (60)8.1目标 (60)8.2安全管理机构 (60)8.3施工安全计划 (60)8.4专职安全员 (62)8.5制定安全生产管理制度 (63)8.6安全检查 (64)8.7安全培训 (64)8.8施工机械的安全管理及安全装置 (65)8.9安全监督 (65)8.10预防及控制措施 (65)第九章文明施工管理 (67)9.1文明施工组织管理措施 (67)9.2 环境保护措施 (69)9.3围挡封闭 (69)第十章冬、夏、雨季施工保证措施 (70)10.1土方开挖季节施工措施 (70)10.2土方回填季节施工措施 (71)10.3季节性施工措施 (71)10.4混凝土施工季节施工措施 (73)附表一:计划投入的主要施工机械及仪器表 (76)附表二: 主要劳动力需要量计划表 (77)附表三: 项目管理人员简历 (78)附表四:施工总进度表 (1)附表五:施工总平面图 (1)张家港市城南污水处理厂施工组织设计第6页第一章总体概述1.1 施工组织总体设想首先,我们接受业主提出的有关本工程施工质量、施工进度和安全文明施工的各项控制和协调管理要求,并落实各项施工方案和技术措施,与业主、监理及设计单位共同建设好张家港市城南污水处理厂工程。
XXX污水处理厂工程施工工程施工组织设计投标人:〔盖单位章〕法定代表人或其委托代理人:〔签字〕2021年月日目录一、施工方案与技术措施 (1) (1) (1) (1) (5)二、质量管理体系与措施 (71) (71) (71) (73)三、平安管理体系与措施 (79) (79) (81)四、环境保护管理体系与措施 (85) (85) (85)五、工程进度方案与措施 (88) (88) (88) (88) (88)六、方案分包方案 (91)七、主要管理人员 (92)八、主要施工设备、试验和检测仪器设备 (94) (94) (94) (94)九、民工工资保证措施 (95)9.1合同、人员备案 (95) (95) (95) (95) (95) (95) (96)十、缺陷责任期内及期外的效劳措施 (97) (97) (97)十一、其他材料 (100)一、施工方案与技术措施1〕工程名称:2〕工程地点:3〕建设单位:4〕建设规模:5〕质量标准:6〕工期要求:XXX污水处理厂工程施工工程共一个标段,主要包含:污水处理厂土建及局部安装工程施工、配合后期调试工作,详见工程量清单及施工图纸。
主要包括:搜集技术资料、熟悉和审查图纸、深化施工组织设计、编制施工预算、设置测量控制网、与甲方办理工地交接手续,现场勘察,引入高程及控制点,建立测量控制网。
施工现场各级人员认真查阅〔看〕图纸、会审记录,做好三级平安技术交底工作,减少和防止施工误差。
1〕建筑资料的准备及时编制施工预算,落实资金使用方案。
编制季度、月度施工进度方案,编制各项材料进场方案。
材料准备:材料部对各项工程材料进行市场调查,货比三家,选择信誉好的合格分供方,确保材料质量合格、货源充足,按材料方案分期分批进场,以保证工程有条不紊地进行。
钢筋采用现场制作方法进行。
根据工程施工的需要,配备足够的周转材料。
材料部要配备好塑料布等遮盖材料以及雨衣、水鞋等劳保用品备用。
2〕构配件的加工订货准备根据施工图纸要求,编制出构配件需用量方案,做好订货准备。
污水处理站设备安装施工组织设计方案目录1. 项目概述 (3)1.1 工程背景 (4)1.2 工程范围 (4)1.3 工程目标 (5)2. 施工组织设计 (6)2.1 施工组织机构 (7)2.2 人员配置与分工 (7)2.3 施工进度计划 (9)2.4 质量控制措施 (9)2.5 安全保障措施 (11)2.6 环境保护措施 (12)3. 设备安装方案 (13)3.1 设备选型与采购 (14)3.2 设备运输与卸货 (16)3.3 设备安装流程 (18)3.4 设备调试与验收 (19)4. 施工现场管理 (21)4.1 施工现场布置 (22)4.2 材料堆放与保管 (23)4.3 设备存放与保养 (24)4.4 施工现场卫生与环保 (25)5. 质量检验与验收 (26)5.1 质量检验标准 (28)5.2 质量检验方法 (29)5.3 质量检验记录与报告 (30)5.4 竣工验收程序与标准 (31)6. 安全生产与管理 (32)6.1 安全生产责任制 (33)6.2 安全教育培训 (34)6.3 安全防护设施与设备 (35)6.4 应急预案与演练 (36)7. 环境保护与管理 (37)7.1 环境影响评价 (38)7.2 污染物排放控制 (39)7.3 噪声与振动控制 (41)7.4 固体废物处理与处置 (42)8. 成本预算与控制 (43)8.1 施工成本预算 (45)8.2 材料采购与付款管理 (45)8.3 劳务费用管理与控制 (46)8.4 其他费用管理与控制 (47)9. 进度监控与调整 (48)9.1 进度计划编制与监控 (49)9.2 进度偏差分析与调整 (50)9.3 进度延误原因分析与改进措施 (51)10. 总结与反思 (53)10.1 施工过程中的问题与经验总结 (54)10.2 对未来类似工程的启示与建议 (56)1. 项目概述本污水处理站设备安装施工组织设计方案旨在提供一个详细的项目概述,包括项目背景、目的、范围和预期目标。
×××污水处理厂一期工程设备、电气仪表安装工程施工组织设计总承包单位:施工单位:工程概况:××污水处理厂一期工程规划用地位于×××,210国道边,××的现状旱地处。
处理能力为7万吨/天。
工程的主要建设内容包括:粗格栅及进水泵房;细格栅及旋流沉砂池;CAST生物处理池;鼓风机房;污泥脱水间;紫外消毒渠;出水泵房;配电房;办公综合楼。
我公司主要承当了该厂的工艺设备的安装及电气、仪表、监控系统的安装工程。
要求开工日期为2010-7-10,竣工日期为2010-9-30,工期为80天。
1 施工准备1.1施工力量准备我公司为安装一级资质施工企业,施工技术力量雄厚,施工机具与设备装备精良能保证此项工程按期、优质完成。
公司将根据本组织设计所核定的劳动力需用方案、施工进度方案,尽早组织施工机具、设备进场,向工程派调具有丰富施工经验的专业技术人员与技术工人。
本工程一律由公司自己的施工队伍承当,不外包、转包。
在数量与素质两方面确保工程施工的需要。
1.2 临时用电、用水现场的施工用电、用水,业主已在现场边缘设立了一个接驳点。
将遵照业主意见,从业主指定接驳地点接至施工用电、用水现场,并按要求安装独立施工用水用电表。
1.3施工机具与材料准备1.3.1 公司机具管理部门根据工程特点,按工机具方案提前向工程提供施工机械、测量器具和专用工具。
1.3.2 安装施工所用测量器具,经计量部门检定合格方可使用。
1.3.3 机具、量具到达施工现场后按公司关规定保管和维护。
1.3.4 材料供给部门以工程技术部提供的材料方案为依据,及时做好汇总,并与建设方划分材料设备供给,提前了解设备材料供给渠道,保证及时供给符合设计要求的设备材料。
1.3.5 运抵现场的设备、材料要加强清点、检查、保管工作,设备材料必须有产品质量合格证。
1.4 施工技术准备1.4.1 施工人员应根据施工图纸、标书合同文件等资料,详细摸清工程工程范围,了解设备订货、材料供给、土建进度等根本情况,做至对工程整体心中有数。

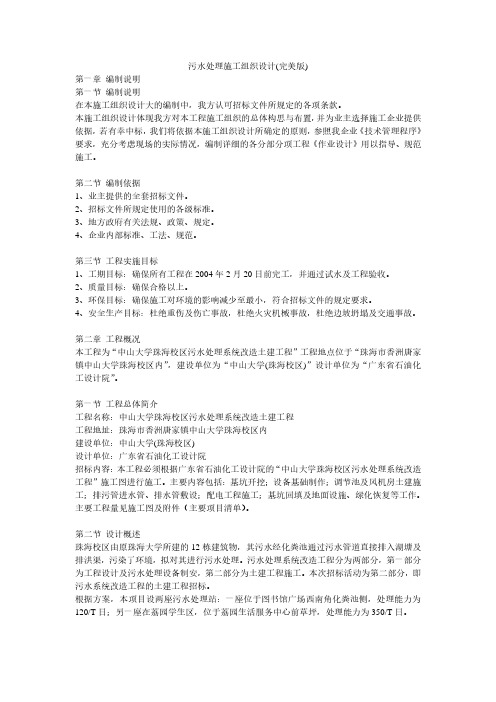

污水处理施工组织设计(完美版)第一章编制说明第一节编制说明在本施工组织设计大的编制中,我方认可招标文件所规定的各项条款。
本施工组织设计体现我方对本工程施工组织的总体构思与布置,并为业主选择施工企业提供依据,若有幸中标,我们将依据本施工组织设计所确定的原则,参照我企业《技术管理程序》要求,充分考虑现场的实际情况,编制详细的各分部分项工程《作业设计》用以指导、规范施工。
第二节编制依据1、业主提供的全套招标文件。
2、招标文件所规定使用的各级标准。
3、地方政府有关法规、政策、规定。
4、企业内部标准、工法、规范。
第三节工程实施目标1、工期目标:确保所有工程在2004年2月20日前完工,并通过试水及工程验收。
2、质量目标:确保合格以上。
3、环保目标:确保施工对环境的影响减少至最小,符合招标文件的规定要求。
4、安全生产目标:杜绝重伤及伤亡事故,杜绝火灾机械事故,杜绝边坡坍塌及交通事故。
第二章工程概况本工程为“中山大学珠海校区污水处理系统改造土建工程”工程地点位于“珠海市香洲唐家镇中山大学珠海校区内”,建设单位为“中山大学(珠海校区)”设计单位为“广东省石油化工设计院”。
第一节工程总体简介工程名称:中山大学珠海校区污水处理系统改造土建工程工程地址:珠海市香洲唐家镇中山大学珠海校区内建设单位:中山大学(珠海校区)设计单位:广东省石油化工设计院招标内容:本工程必须根据广东省石油化工设计院的“中山大学珠海校区污水处理系统改造工程”施工图进行施工。
主要内容包括:基坑开挖;设备基础制作;调节池及风机房土建施工;排污管进水管、排水管敷设;配电工程施工;基坑回填及地面设施、绿化恢复等工作。
主要工程量见施工图及附件(主要项目清单)。
第二节设计概述珠海校区由原珠海大学所建的12栋建筑物,其污水经化粪池通过污水管道直接排入湖塘及排洪渠,污染了环境,拟对其进行污水处理。
污水处理系统改造工程分为两部分,第一部分为工程设计及污水处理设备制安,第二部分为土建工程施工。
上海某污水处理厂工程施工组织设计一、工程概况及工程特点1、工程概况上海某污水处理厂一期工程位于××与××汇合处。
现根据“沪市政(2002)333号批准文件及建设单位提供招标文件、初步设计说明、污水处理图纸及国家技术标准和施工规范制定施工组织设计。
一期工程建构筑物面积5273m2,道路面积8850m2,厂区设计地面标高为3.90m。
其中构建筑物主要包括:粗格栅、进水泵房、细格栅、旋流沉砂池、配水井、CAST反应池各一座,鼓风机房、紫外消毒间、污泥浓缩脱水机房、堆泥棚、贮泥池、变电所、综合楼、门卫、车库各一座。
所有受力构件及构筑物混凝土强度等级为C25 ,抗渗等级为S6 ,水泥品种为普通硅酸盐水泥。
施工缝表面凿毛清洗,伸缩缝宽为30 mm,缝内设置橡胶止水带。
2、厂区主要构、建筑物尺寸及结构形式a)粗格栅进水泵房:半地下式钢筋混凝土结构,平面尺寸为16.67m 8.60m,地面以下深5米,为现浇钢筋混凝土结构,地面以上层高4.8m,为一层框架结构;b)旋流沉砂池:现浇钢筋混凝土池体结构,设缝,平面尺寸为62.33m 67.80m,池顶标高3.80m,池底标高-2.30m,其中地面以下2.30m,地面以上3.80m, 池内最高水位为3.20m;c)配水井:现浇钢筋混凝土池体结构,平面尺寸为5.9m 7.1m,池顶标高6.90m,池底标高2.10m,其中地面以下1.80m,地面以上3.00m,池内最高水位为6.20m;d)CAST 反应池:现浇钢筋混凝土池体结构,由两个平面尺寸为22.80m 55.80m池体组成。
每个池子长方向设缝一道,缝宽30mm,缝内用橡胶止水带止水。
池顶标高7.50m,池底标高1.00m,其中地面以下2.90m,地面以上3.60m ,池内最高水位为6.50 m。
e)鼓风机房:平面尺寸为9.5m 30m,一层框架结构,采用柱下条形基础;f )紫外消毒间:平面尺寸为2.6m 19.6m,钢筋混凝土沟渠,旁边为8.7m 4.5m砖混结构。
上海某污水处理厂施工组织设计方案上海某污水处理厂施工组织设计方案具体内容是什么,下面下面为大家解答。
1、主要设备安装工艺及技术措施1.1、安装技术要求设备在安装及验收过程中,除按产品规定标准要求外,尚需按该设备的技术文件其他的如隔热、防腐蚀、附属电气装置等安装及验收规范执行。
1)、开箱:根据安装要求,开箱逐台检查设备的外观和包装保护情况,按照装箱单清点零件、部件、工具、附件、合格证和其他技术文件,并做好相应记录。
2)、定位:设备在厂房内定位的基准线应以厂房柱子的纵横中心线或墙、构筑物的边缘线为准,其允许偏差为±10mm.设备上定位基准面、线或定位基准面的平面位置和标高的允许偏差应符合相关技术规范标准要求。
设备找平时,必须符合设备技术文件的规定,一般横向水平偏差为不大于1/1000,纵向水平偏差不大于0.5/1000mm.3)、地脚螺栓和灌浆:地脚螺栓上的油脂和污垢应清除干净。
地脚螺栓离孔壁应大于15mm,其底端不应碰及孔底,螺纹部分应涂油脂。
当拧紧螺母后,螺栓必须露出1.5~5个螺距。
灌浆处的基础或地坪表面应凿毛,被油沾污的混凝土应凿除,以保证灌浆质量。
灌浆宜用细石混凝土,其强度等级应比基础或地坪的混凝土强度等级高一级。
灌浆时应捣固密实。
1.2、零部件的装配技术要求1)、清洗:设备上需要装配的零、部件应根据装配顺序清洗干净,并涂以适当的润滑脂。
加工面如有锈蚀或防锈漆,应进行除锈及清洗。
各种管路也应进行清洗洁净并使之畅通。
2)、过盈配合零件装配装配前应测量孔和轴配合部分两端和中间直径,每处在同一径向平面上互成90.位置上各测一次,得实测过盈值。
压紧前,在配合表面均加合适的润滑剂。
压紧时,必须与相关限位轴肩等靠紧,不准有窜动现象发生。
实心轴与不通孔压装时,允许在配合轴颈表面上磨制深度不大于0.5mm的弧形排气槽。
3)、螺纹与销连接装配螺纹连接件装配时,螺栓头、螺母与连接件接触紧密后,螺栓应露出螺母2~4个螺距。
自动化仪表工程施工组织设计1、编制说明现场仪表设备在石油、化工、电力、制药、冶金等行业应用广泛,其特点是随工艺流程布局分散,而且易损易失精密元器件较多。
随着现代科技的进步,仪表设备产品向多样化、智能化方向发展,安装方式更趋灵活,对施工现场设备防护也提出了更高要求。
为了提高施工现场仪表设备安装、防护质量,向业主提供优良工程产品,履行我公司的质量承诺,特编制本方案。
2、编制依据2.1、工程承包合同或协议。
2.2、仪表设计施工图及其它设计文件。
2.3、施工组织设计。
2.4、国家现行的《自动化仪表施工及验收规范》。
2.5、国家现行的《自动化仪表质量检验评定标准》。
2.6、我公司《质量体系程序》——《防护程序》CX/HJ15.02-98。
2.7、仪表设备制造厂提供的技术文件。
3、工程概况3.1、概述工程名称、范围、地点、规模、特点、仪表回路、仪表设备台件、工期要求及投资等。
3.2、主要实物工程量:主要实物工程量表序号仪表设备名称单位数量规格型号备注1温度仪表台(件)2压力仪表台(件)3流量仪表台(件)4物位仪表台(件)5分析仪表台(件)6旋转机械量仪表台(件)7执行器台(件)8现场仪表盘、箱、柜、台台(件)9其它台(件)4、现场仪表设备安装4.1、一般规定:4.1.1、仪表安装前应按设计位号核对其型号、规格及材质。
其外观应完好无损,附件齐全。
4.1.2、仪表安装前应进行单体试验和校准。
设计要求脱脂的仪表应在脱脂检验合格后安装。
4.1.3、现场仪表安装时,其位置不得影响工艺操作。
显示仪表应安装在便于观察、维修的位置(仪表中心距地面高度宜为1.2~1.5米)。
4.1.4、仪表宜安装在远离机械振动、强电磁场、介质腐蚀、高温、潮湿的场所。
4.1.5、仪表安装时不应敲击及振动,安装后应牢固、平正,不承受配管或其它机械外力。
4.1.6、安装在工艺管道的仪表或测量元件,宜在工艺管道吹扫后,压力试验前安装,仪表标定流向应与被测介质流向一致。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日目录第一章编制依据及采用标准. (3)第二章工程概述. (6)第三章工程目标. (9)第四章施工部署及计划安排. (9)第五章土建工程施工技术措施. (11)第 1 节施工测量. (11)第 2 节土方工程. (12)第 3 节施工降水. (14)第 4 节钢筋工程. (14)第 5 节模板工程. (15)第 6 节混凝土工程. (19)第7 节混凝土工程. (29)第8 节管道附属构筑物施工. (38)第9 节建筑工程. (41)第六章地基处理. (52)第七章调试及试运行. (54)第八章工程质量保证措施. (71)第九章工期保证措施. (76)第十章季节性施工措施. (77)第十一章成品保护措施. (80)第十二章文明、安全、环保施工措施. (81)编制依据及采用标准1 招标文件、设计图纸 (5)2 我单位对现场实地考察所得资料信息 (5)3 相关的国家标准、规范和规程 (5)3.1 基本标准 (5)3.2 土方工程参照标准 (5)3.3 钢筋工程参照规范 (5)3.4 模板工程参照规范 (6)3.5 混凝土工程参照规范 (6)3.6 管道工程参照标准 (6)3.7 建筑工程参照标准 (7)3.8 建筑服务设施参照标准 (8)3.9 机械设备安装 (9)3.10 电气设备安装参照标准 (10)3.11 系统试运行验收参照标准 (11)4 我公司企业文件 (11)4.1 我公司《质量环境职业健康安全管理手册》、《程序文件》. 11 4.2 我公司《污水处理厂工程施工工法》 (11)1 招标文件、设计图纸2 我单位对现场实地考察所得资料信息现场三通一平情况现场地质、水文情况现场现况设施情况现场施工环境3 相关的国家标准、规范和规程3.1 基本标准中华人民共和国建筑法建设工程质量管理条例建设工程施工现场供用电安全规范(GB50194-93 )建设工程项目管理规范(GB/T50326 -2001)3.2 土方工程参照标准土方与爆破工程施工及验收规范(GBJ201-83)地基与基础工程施工及验收规范(GBJ202-83)土工试验方法标准(GBJ123-88)建筑与市政降水工程技术规范(JGJ/T111-98)3.3 钢筋工程参照规范钢筋混凝土用热轧带肋钢筋(GB1499-1998 )钢筋混凝土用热轧光圆钢筋(GB13013-91 )钢筋焊接及验收规程(JGJ18-96)3.4 模板工程参照规范混凝土结构工程施工及验收规范(GB50204-2002 )给水排水构筑物施工及验收规范(GBJ141-90)组合钢模板技术规范(GB50214-2001 )3.5 混凝土工程参照规范混凝土含碱量限值标准(CECS53:93)矿渣硅酸盐水泥、火山灰质硅酸盐水泥和粉煤灰硅酸盐水泥(GB-1344-92 )硅酸盐水泥、普通硅酸盐水泥(GB175-99 )混凝土质量控制标准(GB50164-92 )钢筋混凝土工程施工及验收规范(GB50204-2002 )混凝土强度检验评定标准(GBJ107-87)普通混凝土用砂质量标准及检验方法(JGJ52-92)普通混凝土用碎石或卵石质量标准及检验方法(JGJ/T53-96 )普通混凝土配合比设计技术规定(JGJ55-92)混凝土拌合用水标准(JGJ63-89)混凝土外加剂(GB8076-1997 )混凝土防水剂(JC474-99)混凝土外加剂应用技术规范(GBJ119-88)聚硫建筑密封膏(JC483-92)橡胶止水带(HB2288-92 )3.6 管道工程参照标准埋地硬聚氯乙烯排水道工程技术规范(CECS122:20001)混凝土和筋混凝土排水管(GB11836 -1999)低压流体输送用焊接钢管(GB/ T3091 )低压流体输送用镀锌焊接钢管(GB/ T3092 )热轧钢板和钢带的尺寸、外形、重量及允许偏差(GB/ T709 )钢管验收、包装、标志及质量证书的一般规定(GB/ T21020 )混凝土和钢筋混凝土排水管(GB11836-1999 )金属管液压试验方法(GB241-90 )钢管焊缝检验(GB2651-8 )焊缝射线探伤质量标准(GB3328-87)工业金属管道工程施工及验收规范(GB50235-97 )现场设备、工业管道焊接工程施工及验收规范(GB50236-98 )结构用无缝钢管(GB8162 )埋弧焊焊接接头的基本形式与尺寸(GB86-80)手工电弧焊焊接接头的基本形式与尺寸(GB86 )埋弧焊坡口的基本形式与尺寸(GB986-88 )超声波探伤质量标准(JB1152-81)玻璃钢管和管件(HG/T21633-1991 )预应力与自应力钢筋混凝土管用橡胶密封圈(ZBQ43001 87 )柔性接口排水管道施工技术规程(试行)(SZB01-99 )钢制管法兰类型(GB9115.3-88 )焊接性试验(GB4675.1-84 )3.7 建筑工程参照标准塑料门窗用密封条(GB12002 )塑料窗基本尺寸公差(GB12003)普通硅酸盐水泥(GB175-85)普通碳素结构钢和低合金结构钢热轧钢板技术条件(GB3274 )建筑石油沥青(GB494-75 )砌体工程施工及验收规范(GB50203-98 )工业建筑防腐蚀设计规范(GB50046-95 )混凝土工程施工及验收规范(GB50204-2002 )屋面工程技术规范(GB50207-94 )建筑地面工程施工及验收规范(GB50209-95 )建筑防腐蚀工程施工及验收规范(GB50212-81)普通粘土砌块规范(GB5101 -85)门窗用硬聚氯乙烯(PVC)型材(GB8814)建筑石膏(GB9776 -88)建筑安装工程质量检验评定标准(GBJ301-88)砌体结构设计规范(GBJ50003-2001 )木材工程用普通螺丝规范(GB100-76 )普通玻璃技术标准(ISO/TC160N41E-83 )钢化玻璃技术标准(JC293-83)陶瓷锦砌块(JC456-92)窗用平板玻璃(JG40-62)建筑水磨石制品(ZBQ21001-85 )蒸压加气混凝土应用技术规范(JGJ17-84)蒸压加气混凝土砌块(GB11968-89 )硅酸盐水泥、普通硅酸盐水泥(GB175-99 )3.8 建筑服务设施参照标准建筑设备通用图集(91SB2,91SB3)建筑排水用硬聚氯乙烯管道安装(96S3341)管道元件的公称通径(GB1047-1995 )管道元件的公称压力(GB1048-1995 )建筑排水硬聚氯乙烯管道工程技术规程(CJJ/T29-98)建筑排水用硬聚氯乙烯管材(GB/T5836.1-92 )无衬里消防水带(GB4580-84)给水聚丙烯管材管件的规格、尺寸、性能标准(Q/140400QH258~2000 )给水聚丙烯管材管件的规格、尺寸、性能标准(Q/140400QH259~2000 )第三类型管的要求(DIN8077-1996 )第三类型管的要求(DIN8078-1996 )管件标准(DIN16962E )采暧与卫生工程施工及验收规范(GBJ242-82)通风与空调工程施工及验收规范(GB50243-97)电气装置安装工程接地装置施工及验收规范(GB150-91 )低压电器的外壳保护等级(GB4992.2)电气装置安装工程电气设备交接试验标准(GB50150-91 )电缆线路施工及验收规范(GB50168-92 )建筑电气安装工程质量验收规范(GBJ303-88)低压电器的基本标准(GB1497-85 )3.9 机械设备安装《水利水电工程钢闸门制造安装及验收规范》(DL/T5018-94 )《水利水电工程启闭机制造安装及验收规范》(DL/T5019-94 )《工业金属管道工程施工及验收规范》(GB50235-97 )《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98 )《机械设备安装工程施工及验收通用规范》(GB50231-98 )《工业安装工程质量检验评定统一标准》(GB50252-94 )《工业锅炉房安装施工及验收规范》(GB50273-98 )《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98 )《起重设备安装工程施工及验收规范》(GB50278-98 )《水工金属结构防腐蚀规范》(SL105-95 )《泵站施工规范》(SL234-99)《水工金属结构焊接通用技术条件》(SL36-92)有关部门现行的行业及地方标准设备生产厂商的技术要求设计图指明的技术标准3.10 电气设备安装参照标准电气装置安装工程高压电器施工及验收规范(GBJ147-90)电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范(GBJ148-90)电气装置安装工程电气设备交接试验标准(GB50150-91 )电缆线路施工及验收规范(GB50168-92 )电气装置安装工程接地工程施工及验收规范(GB50169-92 )电气装置安装工程旋转电机施工及验收规范(GB50170-92 )电气装置安装工程盘、柜及二次回路结线施工及验收规范(GB50171-92 )电气装置安装工程低压电器施工及验收规范(GB50254-96 )电气装置安装工程起重机电气装置施工及验收规范(GB50256-96 )电气装置安装工程1KV 及以下配线工程施工及验收规范(GB50258-96 )金属穿线管和固定件(IEC423)根据颜色和数字鉴别导线(IEC446 )低压开关设备和控制设备组件(IEC439 )高压开关设备和控制设备的通用条款(IEC694)电气设备噪音传播的测定(ISO1690)3.11 系统试运行验收参照标准城市污水处理厂工程质量验收规范(GB50334-2002 )4 我公司企业文件4.1 我公司《质量环境职业健康安全管理手册》、《程序文件》4.2 我公司《污水处理厂工程施工工法》工程概述1 工程概述 (13)1.1 概述 (13)1.2 规模及位置 (13)2 主要工程项目 (13)3 工程特点 (14)3.1 混凝土性能要求高及结构形式复杂 (14)3.2 工艺管线种类繁多 (14)3.3 交叉作业多 (14)4 我公司组织施工的优势 (14)4.1 技术优势 (15)4.2 人才优势 (15)4.3 资源优势 (16)4.4 有完善的维修服务体系 (16)4.5 前瞻性的施工理念 (16)5 工程概述5.1 概述AAA 市城市污水处理工程厂址位于AAA 市西南约3km 处,下堡头村东侧,李店铺村西南,南距盐湖约2km,距运(城)永(济)公路及盐化专用铁路l00m 左右,处于AAA 市城市规划的三类工业区内。
污水处理厂施工组织设计(全)批准:审核:编制:编制单位:xxxx公司编制时间:年月日目录第一章工程概述 (5)1.1 编制依据 (5)1.2工程概述 (7)1.4工程特点 (7)第二章工程范围 (8)2.1 承包范围 (8)2.2 主要实物工程量 (8)第三章施工部署 (9)3.1施工布置原则 (9)3.2工程目标设置 (9)3.3 施工组织与管理 (10)3.4施工总体安排 (12)3.5单位工程划分 (16)3.6施工总平面布置图 (18)3.6.1.1 能符合施工需要,工作方便; (18)3.6.1.2充分利用现有的构筑物或设施; (18)3.6.1.3经常保持设备、机具、材料运输道路畅通无阻; (18)3.6.1.4满足施工制作、加工、防腐场地的需要; (18)3.6.1.5满足设备、机具、工具、材料存放的需要; (18)3.6.1.6满足施工过程中办公、接待、住宿及生活需要; (18)3.6.1.7满足施工过程中对施工用水、电、气的需要; (18)3.6.1.8满足现场防雨、防火、防盗的需要。
(18)3.6.2.1负荷计算 (19)3.6.2.2变压器容量计算 (19)3.6.2.3 施工用电布置与施工平面布置图一道提供监理审批 (19)3.6.2.4 临时电路主要材料 (19)3.6.3.1配电箱安全技术措施 (19)3.6.3.2配电房及线路与施工机械维护安全技术措施 (20)3.6.3.3临设用电管理 (20)3.6.5.1临时设施位置、结构和内容 (21)3.6.5.2办公室搭放在临时现场内,满足办公、会议等的需要。
(21)第四章主要施工方法与技术措施 (21)4.1工程测量 (22)4.2土方开挖 (22)4.3土方回填 (24)4.4模板工程 (25)4.5钢筋工程 (28)4.6混凝土工程 (33)4.7砌筑工程 (37)4.8 屋面防水工程 (39)4.9卫生间工程施工方法 (43)4.10装饰工程 (43)4.11构筑物满水试验 (53)4.12电气及自控安装 (56)4.13管道安装 (71)4.14设备安装 (81)4.15 通风安装工程施工方法和技术要求 (91)4.16路面施工工艺 (99)4.17 落地式双排脚手架方案工程 (105)第五章工程质量管理体系与控制措施 (111)5.1工程质量等级、目标确定 (111)5.2工程质量控制目标 (111)5.3工程质量保证体系 (112)5.4质量体系要素控制 (114)5.5 工程质量控制环节及控制程序 (122)5.6检验与试验 (122)8.1本项目不允许例外转序的工序: (124)8.2例外转序的申请与审批: (124)8.3例外转序的实施和检验: (124)8.4例外转序不合格处置: (124)5.6分项工程质量控制措施 (124)5.7关键过程和特殊过程质量控制措施 (130)5.8 质量通病控制措施 (131)5.9计量保证措施 (133)5.10质量通病的控制措施 (133)6.1安全目标 (135)6.2组织管理措施 (135)6.3安全生产的技术措施 (138)6.4机械设备安全管理 (139)6.5 防火安全要求 (141)6.6 安全管理基本规定 (141)6.7危险源辨析及控制方法 (144)6.8危险因素控制措施 (150)6.9特殊安全技术措施 (160)6.10应急预案与响应程序 (167)第七章环境保护、文明施工管理体系与措施 (174)7.1 环境方针 (174)7.2减少噪声、防止环境污染措施 (174)7.3现场建立环境保护责任保证体系 (176)7.4学习环保条例,开展环保知识宣传,提高全体员工的环保意识. 1787.5 施工期间对周边环境影响的主要因素和控制措施 (178)7.6 施工环境保护的几个重要方面 (178)7.7 文明施工及保证措施 (179)第八章工程进度计划与控制措施 (183)8.1确保工程工期的技术组织措施 (183)8.2进度调整措施 (184)第九章资源配备计划与先进性 (187)9.1劳动力资源投入计划及其保证措施 (187)9.2劳动力调配计划 (187)9.3材料投入的保证措施 (188)9.4机械的投入计划及保证措施 (189)第十章安全事故及突发事件应急救援预案 (190)10.1编制依据 (190)10.2应急预案启动条件 (190)10.3应急预案小组组织机构及职责 (191)10.4应急救援工作程序 (191)10.5应急救援预案 (192)10.6项目应急救援实施原则 (194)第十一章降低工程成本控制措施 (194)11.1加强材料、设备管理 (194)11.2 材料和设备采购计划 (195)11.3 合理使用劳动力 (195)11.4 加强在施工全过程中的控制 (195)11.5 开展有各项QC活动,以提高工效和确保质量 (195)11.6 及时办理修改、变更、工程量增加等 (195)第十二章造价控制措施 (195)12.1建立造价控制组织措施 (196)12.2建立造价控制技术措施 (196)12.3经济措施 (196)12.4落实合同措施控制造价 (197)第十三章保修、服务承诺 (197)13.1服务原则 (197)13.2施工阶段服务 (197)13.3 保修阶段服务 (198)第十四章工程施工协调配合 (199)14.1 总则 (199)14.2 与业主和监理工程师之间的配合 (200)14.3 与相关政府部门之间的配合 (200)14.4 与设计单位之间的协调与配合 (200)14.5 与其它承包商的配合 (201)第十五章对本工程的建议 (201)15.1 关于成品保护的建议 (201)15.2 关于相关设备提前到货的建议 (201)15.3 关于使用无收缩膨胀灌浆料的建议 (201)15.4 关于合理安排各单项工程的施工顺序,提高施工场地使用率的建议 (201)第十六章工程附表 (202)附表一:拟投入本标段的主要施工设备表 (202)附表二:拟配备本标段的试验和检测仪器设备表 (203)附表三:劳动力计划表 (205)附表四:计划开、竣工日期和施工进度网络图 (206)附表四,局部图一: (207)附表四,局部图二: (208)附表五:施工总平面图 (209)附表六:临时用用地表 (211)第一章工程概述1.1 编制依据1.1.1 招标文件、图纸答疑资料、施工图纸、工程量清单1.1.2 国家现行施工标准、规范GB50303-2002 建筑电气工程施工质量验收规范GB50131-2007 自动化仪表工程施工质量验收规范GB50147-2010 电气装置安装工程高压电器施工及验收规范GB50148-2010 电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范GB50172-92 电气装置安装工程蓄电池施工及验收规范GB50303-2002 建筑电气工程施工质量验收规范GB 50205-2001 钢结构工程施工质量验收规范GB 50755-2012 钢结构工程施工规范JGJ 81-2002 建筑钢结构焊接技术规程JGJ 82-2011 钢结构高强度螺栓连接技术规程01S201 室外消火栓安装图集CECS122:2001 埋地硬聚氯乙烯排水管道工程技术规程CECS164-2004 埋地聚乙烯排水管管道工程技术规程GB 1186 空气用橡胶软管GB 50184-2011 工业金属管道工程施工质量验收规范GB 50235-2010 工业金属管道工程施工规范GB 50268-2008 给水排水管道工程施工及验收规范GB 50974-2014 消防给水及消火栓系统技术规范GB16693 快装接头规范GB-T13663-2000 给水聚乙烯管材标准GB50242-2002 建筑给水排水及采暖工程施工质量验收规范05G359-3 悬挂运输设备轨道GB 50231-2009 机械设备安装工程施工及验收通用规范GB 50236-2011 现场设备、工业管道焊接工程施工规范GB 50270-2010 输送设备安装工程施工及验收规范GB 50275-2010 风机、压缩机、泵安装工程施工及验收规范GB 50278-2010 起重设备安装工程施工及验收规范GB50128-2005 立式圆筒形焊接油罐施工及验收规范GB50310-2002 电梯工程施工质量验收规范JGJ46-2005 施工现场临时用电安全技术规范GB 50194-2014 建设工程施工现场供用电安全规范GB 50252-2010 工业安装工程施工质量验收统一标准GB 50300-2013 建筑工程施工质量验收统一标准JGJ59-2011 建筑施工安全检查标准(完整版)1.1.3 我公司质保体系文件1.2工程概述本污水处理站工程属于XXXX工程的配套子项工程之一,主体工艺采用改良A2/O+生物膜反应器(以下简称MBR)污水处理工艺,出水指标要求达到(GB18918-2002)一级A标准。
洋浦污水处理厂一期工程自动化仪表工程施工组织设计拟制:_____________审核:_____________批准:_____________广州杰赛科技股份有限公司二OO九年八月洋浦污水处理厂一期工程自动化仪表工程工组织设计1、编制说明现场仪表设备在石油、化工、电力、污水、自来水等行业应用广泛,其特点是随工艺流程布局分散,而且易损易失精密元器件较多。
随着现代科技的进步,仪表设备产品向多样化、智能化方向发展,安装方式更趋灵活,对施工现场设备防护也提岀了更高要求。
为了提高施工现场仪表设备安装、防护质量,向业主提供优良工程产品,履行我公司的质量承诺,特编制本方案。
2、编制依据>设备采购合同一一《洋浦污水处理厂一期工程自控及仪表施工》。
>仪表设计施工图及其它设计文件。
>施工组织设计。
>《自动化仪表施工及验收规范》。
>《自动化仪表质量检验评定标准》。
>我公司《质量控制程序》和IS09001质量认证体系。
>仪表设备制造厂提供的技术文件及安装说明。
> GB7450电子设备雷击保护原则> HG20509—92仪表供电设计规定> HG20513—92仪表系统接地设计规定> HG20508—92控制室设计规定> GB50174-93电子计算机房设计规范> GB4208-1993外壳防护等级(IP代码)3工程概况3.1项目概况洋浦污水处理厂一期工程占地82. 2亩,设计处理污水5万吨/天,污水处理厂一期工程将分两步建设,第一步建设的规模为处理污水2. 5万吨/天。
本项目于2008年9月正式动工兴建。
本项曰作为洋浦经济开发区二OO八年的重点工程之一,建成后能够完全处理开发区区内所有企业和居民生活产生的污水。
工程规划主要考虑处理一、二类工业污水和居民生活污水。
洋浦污水处理厂设讣规模近期为每天处理污水5万m3,远期为每天10万m3。
区内所有的污水将由南向北经三条污水主干管,进入洋浦污水处理厂进行处理,污水经处理后将进行深海达标排放,或用于丄业回收用水及景观绿化用水。
本项LI III海南省洋浦开发建设控股有限公司负责投资建设,山北京市市政工程设计研究总院设计,中国建筑股份有限公司总承包,广州杰赛科技股份有限公司负责本项目自控及仪表部分。
3.2主要实物工程量主要仪表、控制柜等安装工程量表:主要线缆、钢管等敷设安装丄程量表4现场仪表设备的安装4.1 一般规定1)仪表安装询应按设计位号核对其型号、规格及材质。
其外观应完好无损, 附件齐全。
2)仪表安装前应进行单体试验和校准。
设讣要求脱脂的仪表应在脱脂检验合格后安装。
3)现场仪表安装时,其位置不得影响工艺操作。
显示仪表应安装在便于观察、维修的位置(仪表中心距地面高度宜为米)。
4)仪表宜安装在远离机械振动、强电磁场、介质腐蚀、高温、潮湿的场所。
5)仪表安装时不应敲击及振动,安装后应牢固、平正,不承受配管或其它机械外力。
6)安装在工艺管道的仪表或测量元件,宜在工艺管道吹扫后,压力试验前安装,仪表标定流向应与被测介质流向一致。
仪表或测量元件的法兰轴线应与工艺管道轴线一致,固定时使其受力均匀。
7)仪表设备上的接线盒、进线孔的引入口不应向上,以避免油、水及灰尘进入盒内,当不可避免时,应采取密封措施。
8)仪表设备标志牌上的文字及端子编号等应书写或打印正确、清楚。
9)仪表设备(盘、箱、柜、台等)严禁用非机械加工方法开孔或切割。
10)对有特殊要求的设备,安装时应严格按照安装使用说明书进行。
4.2温度仪表安装1)就地指示温度仪表安装时,应便于观察。
2)温度仪表(热电阻、热电偶等)连接螺纹应与其配合使用的连接头螺纹应匹配。
3)安装在工艺管道上的测温元件插入方向宜与被测介质逆向或垂直,插入深度应处于管道截面1/3辽/3处。
4)温度仪表应在工艺管道、设备施工完毕后,压力试验前安装。
5)表面温度计的感温面应与被测表面紧密接触,固定牢固。
6)安装在含固体颗粒介质中的测温元件,应采取防磨损的保护措施。
4. 3压力仪表安装1)测量低压的压力表或压力变送器的安装高度宜与取压点的高度一致。
2)集中安装的压力表或压力变送器应布局合理,排列整齐美观。
3)压力仪表不宜安装在振动较大的设备和管线上。
4)被测介质压力波动大时,压力仪表应采取缓冲措施。
5)测量高压的压力表安装在操作岗位附近时,宜距地面1.8米以上,或在仪表正面加保护罩,防止万一发生泄露伤人。
6)测量粘度大、腐蚀性强或易于气化的介质时,压力仪表安装应加隔离缸或采用隔膜式或密封毛细管膜片式压力表。
7)测量液体或蒸汽压力时,应优先选用变送器低于取压点的安装方案。
测量气体(特别是湿气体)压力时,应优先选用变送器高于取压点的安装方案。
4. 4流量仪表安装1)核对流量仪表说明书和工艺管道平面图,设计应能满足流量测量仪表对介质、流向、位置、上下游侧直管段的技术要求。
2)孔板、喷嘴等节流元件安装前应进行外观和尺寸检查并作记录,孔板的入口和喷嘴的出口边缘应无毛剌和圆角,无划痕及可见损伤。
安装时,孔板的锐边或喷嘴的曲面侧应迎着被测介质的流向。
3)差压计或差压变送器安装时,正负压室与测量管路的连接必须正确无误。
变送器安装应便于操作与维护。
4)转子流量计应安装在无振动的垂直管道上,上游侧直管段的长度不宜小于2倍工艺管道内径。
前后工艺管道应固定牢固。
5)电磁流量计的安装应符合下列规定:流量计、被测介质及工艺管道三者之间应连成等电位,并应接地。
在垂直的工艺管道上安装时,被测介质的流向应自下而上,在水平和倾斜的工艺管道上安装时,两个测量电极不应在工艺管道的正上方和正下方位置。
口径大于300毫米时,应有专用的支架支撑。
周围有强磁场时,应采取防干扰措施。
6)质量流量计传感器部分应有固定防振动措施,转换器应安装在环境条件良好处,就地安装的转换器应装保护箱。
7)需加前后直管段的流量仪表,直管段口径应与流量仪表口径一致。
4. 5物位仪表安装1)差压计或差压液位变送器安装高度不应高于下部取压口,但用双法兰式差压变送器、吹气法及利用低沸点、液体汽化传递压力的方法测量液位时可不受此限。
2)浮筒液位计安装前应检查设备接口的垂直度,浮筒应垂直安装,其垂直度允许偏差为2/1000。
3)雷达液位计安装时,其法兰面应平行于被测液面,探测器及保护管应按设计和制造厂要求进行安装,必须同设备一同进行压力试验。
4)法兰式差压变送器毛细管敷设时应加保护措施,弯曲半径应大于50mm, 如安装地点环境温度变化过大,应采取隔热措施。
5)物位开关应安装固定牢固,浮子、转动机构活动自如。
6)钢带式液位计的导向钢丝应安装牢固,垂直拉紧,不得扭曲或打结。
钢带应处于导管中心且滑轮滑动自如。
7)射线物位讣安装前必须制定具体的安装方案。
>安装方案应符合仪表说明书的要求。
>安装中的安全防护措施必须符合现行的国家《放射卫生防护基本标准》的规定。
>安装现场应有明显的警戒标记。
4. 6在线分析安装1)分析仪表和取样系统的安装位置应尽量靠近取样点,并应符合使用说明书的要求。
2)分析仪表取样点的位置应根据设计要求设在无层流、涡流、无空气渗入、无化学反应过程的位置。
3)分析仪表及电气附件结构的防爆等级应符合设计规定。
4)分析仪表尾气放空和样品回收应符合设计规定。
4. 7执行器安装1)执行器安装方向应与工艺管道介质流向一致。
2)调节阀安装应垂直,底座离地面距离应大于200mm,调节阀膜头离旁通管外壁距离应大于300mnio3)安装螺纹连接的小口径调节阀时,必须装有可拆卸的活动连接件。
4)执行机构应固定牢固,操作手轮应处在便于操作的位置。
5)执行机构的机械传动应灵活,无松动和卡涩现象。
6)带定位器的调节阀,应将定位器固定在调节阀支架上,并便于观察和维修。
定位器的反馈连杆与调节阀阀杆连接应紧密牢固。
7)电磁阀在安装前应按安装使用说明书的规定检查线圈与阀体间的绝缘电阻。
4. 8现场仪表盘安装1)仪表盘(箱、柜、台)安装在有振动影响的地方时,应釆取减震措施。
在恶劣环境或爆炸性危险的区域内安装的就地仪表盘(箱、柜、台),其密封性和防爆性能应满足使用要求。
2)仪表中间接线箱应固定牢固,密封垫圈完好无损。
在爆炸和火灾危险场所中安装的中间接线箱多余的进线口应做防爆密封。
3)仪表保温(护)箱底距地面高度宜为600'800mm,仪表箱支架应牢固可靠,并应作防腐处理。
4)单台仪表盘(柜、台)安装应符合以下规定:»垂直度允许偏差1. 5mm./mo>水平方向倾斜度允许偏差lmm/m o5)成排的仪表盘(柜、台)的安装除应符合单台仪表安装规定外,还应符合下列规定:>相邻两盘(柜、台)顶部高度允许偏差为2mm。
>当盘(柜、台)间连接处超过两处时,其顶部高度最大允许偏差为5mm。
>相邻两盘(柜、台)接缝处正面的平面度允许偏差为1mm。
>当盘(柜、台)间连接超过5处时,正面平面度最大允许偏差为5mm。
>相邻两盘(柜、台)间接缝的间隙,不大于2mm。
6)根据屮、乙双方商定的标识方法,在现场安装的仪表盘、箱、柜、台上设立醒目标识牌。
5现场仪表设备防护现场仪表设备防护应遵循以下原则、措施和方法。
1)现场仪表设备防护适用于本承建项LI中,仪表设备到达施工现场至工程中间交接前的物资和仪表工程产品的防护。
2)防护过程贯穿了仪表设备搬运、贮存、单体调校、二次运输、吊装、安装、吹扫、试压、回路调试等主要施工工序。
3)仪表设备应存放在防雨、防尘的仪表库房中,如在严寒地区应有防冻措施。
4)仪表设备应根据工程特点分类或分区摆放,并设立仪表标识牌。
5)仪表单体调校应按仪表说明书进行,调校后线路、部件复位,表壳密封。
6)仪表设备在搬运、吊装、安装过程中应文明作业,轻装轻卸,轻拿轻放, 并有防振动、防碰撞措施。
7)对已安装在施工现场的仪表设备应进行护、包、封、盖,派专人值班看护。
8)现场仪表控制室等重要部位在安装调试阶段设立防护专区。
9)在工程中间交接前应做好日常防护工作,如需越冬,应有相应的防冻、保暖措施。
10)仪表元件、精密仪表及易损、易失的小型元件,应妥善保管,并宜在厂房封闭后或中间交接前安装。
11)带毛细管的仪表安装时毛细管的敷设应采取保护措施,在设计确认后可采用角钢、管槽等材料制作保护支撑,弯曲处,弯曲半径不应小于50mm, 多余的毛细管应绑扎、'盘绕在仪表箱内。
12)温度仪表直形连接头、保护套管安装后,宜用胶布或塑料布等材料密封接口,保护其内螺纹连接丝扣,同时防止杂物掉入。
13)应保证在工艺管道、设备接口法兰上焊接的直形连接头中心轴线与法兰平面相垂直,且与法兰连接短管同轴心,防止安装时产生机械应力损伤温度仪表测温元件。
14)就地安装的泵出口压力指示仪表应在工艺单体泵试运行前配合安装,如长时间不进行联动试运或化工投料应及时将仪表拆回或移交业主生产车间保管,防止在现场丢失损坏。
