隧道洞口开挖施工方案隧道洞口工程施工方案
- 格式:doc
- 大小:174.50 KB
- 文档页数:14
隧道进洞施工方案隧道是为了连接两个地点而穿过山体或水体而建造的一种工程结构。
施工隧道需要经过一系列的工序和方案来确保施工的顺利进行。
本文将介绍一个典型的隧道进洞施工方案,包括前期准备、进洞施工和后期处理等几个主要步骤。
一、前期准备1. 挖掘洞口:根据设计要求,在山体或水体的两端挖掘出洞口。
在挖掘洞口的过程中,需要注意地质情况和土壤稳定性,做好加固和支护工作,确保洞口的稳定性。
2. 准备施工设备:根据隧道的尺寸和施工要求,选择适当的施工设备。
常用的设备包括钻探机、挖掘机、起重机等。
对设备进行检修和维护,确保其正常运行。
3. 施工人员培训:对参与施工的人员进行必要的培训,包括施工操作规范、安全技能等。
提高施工人员的专业素质和安全意识,减少施工事故的发生。
二、进洞施工1. 前场开拓:在洞口附近进行前场开拓工作,包括临时设备布置、临时道路建设等。
保证施工现场的顺利进行。
2. 隧道掘进:根据设计要求和地质情况选择掘进方法。
常用的掘进方法包括钻爆法、盾构法等。
根据实际情况,采取合适的方法进行隧道掘进。
3. 支护工程:在隧道掘进的同时,进行支护工程的施工。
根据地质情况和施工要求,选择合适的支护措施,包括锚杆、喷锚网、钢筋混凝土衬砌等。
4. 排水处理:隧道施工过程中会遇到地下水的问题,需要进行排水处理。
通过设置排水系统,将隧道内的积水及时排出,保证施工的顺利进行。
5. 施工记录和质量控制:在施工过程中,记录施工的各项数据和指标。
定期进行质量检验,确保施工的质量符合设计要求。
三、后期处理1. 隧道开挖完工:当隧道的开挖工程完成后,进行必要的测量和检验。
确保隧道的尺寸、形状和位置符合设计要求。
2. 隧道衬砌施工:根据隧道设计要求,进行隧道衬砌工程的施工。
采用适当的施工方法和材料,确保隧道的牢固和安全。
3. 设备拆除和现场清理:施工设备和临时构筑物的拆除和清理工作。
确保施工现场的整洁和安全。
4. 隧道通车前检验:在隧道通车前进行必要的检验和测试。

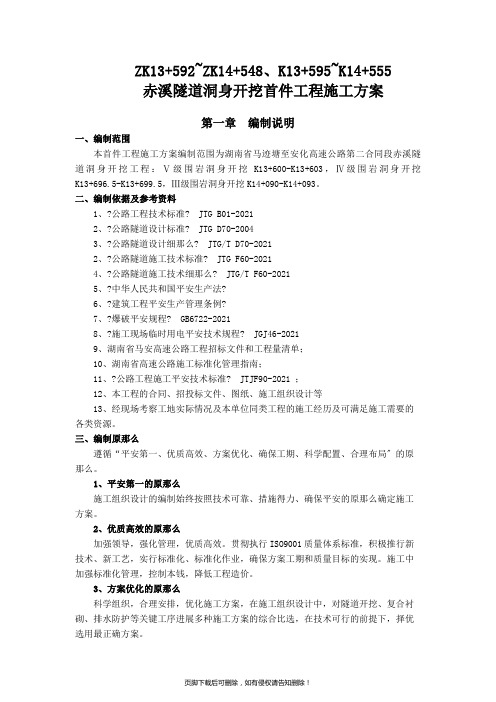

ZK13+592~ZK14+548、K13+595~K14+555赤溪隧道洞身开挖首件工程施工方案第一章编制说明一、编制范围本首件工程施工方案编制范围为湖南省马迹塘至安化高速公路第二合同段赤溪隧道洞身开挖工程:Ⅴ级围岩洞身开挖K13+600-K13+603,Ⅳ级围岩洞身开挖K13+696.5-K13+699.5,Ⅲ级围岩洞身开挖K14+090-K14+093。
二、编制依据及参考资料1、?公路工程技术标准? JTG B01-20212、?公路隧道设计标准? JTG D70-20043、?公路隧道设计细那么? JTG/T D70-20212、?公路隧道施工技术标准? JTG F60-20214、?公路隧道施工技术细那么? JTG/T F60-20215、?中华人民共和国平安生产法?6、?建筑工程平安生产管理条例?7、?爆破平安规程? GB6722-20218、?施工现场临时用电平安技术规程? JGJ46-20219、湖南省马安高速公路工程招标文件和工程量清单;10、湖南省高速公路施工标准化管理指南;11、?公路工程施工平安技术标准? JTJF90-2021 ;12、本工程的合同、招投标文件、图纸、施工组织设计等13、经现场考察工地实际情况及本单位同类工程的施工经历及可满足施工需要的各类资源。
三、编制原那么遵循“平安第一、优质高效、方案优化、确保工期、科学配置、合理布局〞的原那么。
1、平安第一的原那么施工组织设计的编制始终按照技术可靠、措施得力、确保平安的原那么确定施工方案。
2、优质高效的原那么加强领导,强化管理,优质高效。
贯彻执行ISO9001质量体系标准,积极推行新技术、新工艺,实行标准化、标准化作业,确保方案工期和质量目标的实现。
施工中加强标准化管理,控制本钱,降低工程造价。
3、方案优化的原那么科学组织,合理安排,优化施工方案,在施工组织设计中,对隧道开挖、复合衬砌、排水防护等关键工序进展多种施工方案的综合比选,在技术可行的前提下,择优选用最正确方案。
隧道洞口工程的施工方案一、施工前准备在隧道洞口工程施工前,工程管理部门应确保项目验收合格,取得相关审批手续,并制定详细的工程施工方案。
同时,施工单位应组织技术、质量、安全等相关人员进行现场勘察,研究地质条件和相关环境因素,准备施工所需的人员、设备和材料。
1.1 地质勘察隧道洞口工程涉及的地质条件非常复杂,因此在施工前需要进行详细的地质勘察。
主要包括地质构造、岩性、岩层结构、地下水情况等方面的调查研究。
通过地质勘察可以了解施工过程中可能遇到的地质问题,为后续施工提供参考。
1.2 设备准备在施工前,施工单位需要对隧道洞口工程所需的主要设备进行准备,包括钻机、爆破设备、运输设备、施工机械等。
对于国内不能生产的设备,需要提前与外国供应商进行洽谈,并确保设备的准时到位。
1.3 材料准备施工前需要对隧道洞口工程所需的主要材料进行准备,包括爆破药剂、砂石料、混凝土等。
同时,需要对材料的质量进行检测,并确保供应商的资质合格。
1.4 人员准备隧道洞口工程需要各种专业人才,包括地质工程师、爆破工程师、机电工程师、安全工程师等。
施工单位需要提前组织人员进行培训,保证施工人员的专业素质和安全意识。
1.5 安全管理在施工前,施工单位需要制定详细的安全管理方案,包括施工过程中可能发生的危险性及事故的防范措施。
同时,需要对施工人员进行安全教育,确保他们对危险物品的安全操作和应急处置能力。
二、施工技术方案隧道洞口工程施工技术方案主要包括钻爆施工、支护施工和开挖施工。
2.1 钻爆施工隧道洞口工程的地质条件一般较为复杂,需要采用钻爆法进行开挖。
施工单位需要根据地质勘察报告和实际情况,确定合理的爆破方案,保证开挖效率和安全性。
2.2 支护施工隧道洞口工程的支护是保证施工质量和安全的关键环节。
施工单位需要根据地质条件和隧道洞口的形状,选择合适的支护方式,包括喷射混凝土支护、钢架支护、锚杆支护等。
2.3 开挖施工隧道洞口工程的开挖施工需要根据地质条件和支护情况,采用合适的机械设备进行作业。
隧道洞口开挖施工方案1. 引言隧道洞口开挖施工是隧道工程建设的重要环节之一。
合理的洞口开挖施工方案可以保证施工的安全性、高效性和质量。
本文将针对隧道洞口开挖施工进行分析,提出一套操作规范和施工方案。
2. 施工前的准备工作在进行隧道洞口开挖施工前,需要进行一系列的准备工作,包括但不限于以下几个方面:2.1 施工人员培训与安全教育施工人员应接受相关培训,熟悉施工流程和操作规范,并具备相应的安全意识。
施工人员应定期进行安全教育,了解施工现场的安全要求和应急处理方法,以确保施工过程中的安全。
2.2 施工设备和材料准备在进行隧道洞口开挖施工前,需要准备好相关的施工设备和材料,包括但不限于挖掘机、搅拌车、砼泵车等。
同时,还应检查设备和材料的安全性和完好性,确保其能正常运行并满足施工需求。
2.3 施工现场勘察与平面图设计施工前应进行施工现场的勘察,包括地质勘察、水文地质勘察等,以了解施工环境的地质条件和水文情况。
根据勘察结果,设计出具体的施工平面图,确定洞口开挖的位置和尺寸。
3. 洞口开挖施工的步骤与方法隧道洞口开挖施工是一个逐步推进的过程,一般可分为以下几个步骤:3.1 挖掘机开挖首先使用挖掘机进行洞口开挖,根据设计平面图的要求,逐步开挖出洞口的形状,并保持洞口的边缘清晰、垂直。
3.2 混凝土支护在开挖过程中,及时进行混凝土支护,以保证洞口的稳定性和安全性。
根据施工平面图的要求,进行混凝土灌注、固化等工作。
3.3 地质监测在洞口开挖的过程中,应进行地质监测,及时掌握地质变化情况。
根据监测结果,在需要的时候采取必要的支护措施,确保洞口开挖的安全性。
3.4 排水及其他工序根据洞口周围的水文情况,及时进行排水处理。
同时,还需根据具体情况进行其他工序的施工,如边坡处理、洞口加固等。
4. 施工中的质量控制与安全措施在隧道洞口开挖施工中,应进行严格的质量控制和安全措施,以保证施工的质量和安全。
具体措施包括但不限于以下几个方面:4.1 质量控制对洞口开挖的尺寸、形状等进行严格的控制和检查,确保施工符合设计要求,并及时处理出现的问题和缺陷。

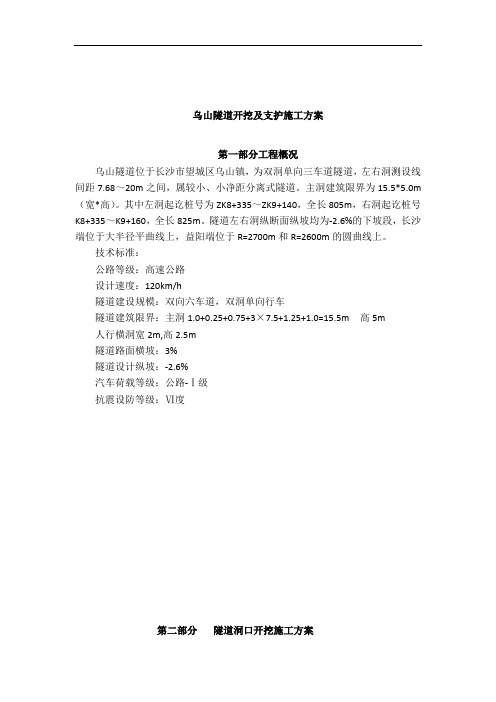

乌山隧道开挖及支护施工方案第一部分工程概况乌山隧道位于长沙市望城区乌山镇,为双洞单向三车道隧道,左右洞测设线间距7.68~20m之间,属较小、小净距分离式隧道。
主洞建筑限界为15.5*5.0m (宽*高)。
其中左洞起讫桩号为ZK8+335~ZK9+140,全长805m,右洞起讫桩号K8+335~K9+160,全长825m。
隧道左右洞纵断面纵坡均为-2.6%的下坡段,长沙端位于大半径平曲线上,益阳端位于R=2700m和R=2600m的圆曲线上。
技术标准:公路等级:高速公路设计速度:120km/h隧道建设规模:双向六车道,双洞单向行车隧道建筑限界:主洞1.0+0.25+0.75+3×7.5+1.25+1.0=15.5m 高5m人行横洞宽2m,高2.5m隧道路面横坡:3%隧道设计纵坡:-2.6%汽车荷载等级:公路-Ⅰ级抗震设防等级:Ⅵ度第二部分隧道洞口开挖施工方案一、开挖原则:起始桩号终止桩号长度衬砌类型起始桩号终止桩号长度衬砌类型ZK8+3 80.0ZK8+420.040.0 XXS-VaK8+380.0K8+420.040.0XXS-VaZK8+4 20.0ZK8+430.010.K8+420.0K8+430.010.0ZK8+5 10.0ZK8+550.050.XS-ⅤaK8+430.0K8+450.020.0XXS-ⅣaZK8+9 08.0ZK8+955.047.XS-ⅣaK8+550.0K8+560.020.0XS-ⅤcZK8+9 55.0ZK8+985.030.XS-ⅤcK8+560.0K8+650.090.0XS-ⅤaZK8+9 85.0ZK9+010.025.XS-ⅣaK8+650.0K8+670.020.0XS-ⅤcZK9+0 10.0ZK9+040.030.XS-ⅣbK8+670.0K8+686.016.0ZK9+0 40.0ZK9+070.030.XS-ⅣaK8+686.0K8+694.08.0 ⅣaZK9+0 70.0ZK9+080.010.XS-ⅤcK8+694.0K8+740.046.0XS-Ⅳa2、ⅤⅣ级围岩(深埋软质岩段)3、Ⅳ级围岩(深埋硬质岩段)4、Ⅲ级围岩(深埋)二、洞身施工隧道施工遵循“弱爆破、短进尺、少扰动、早喷锚、勤量测、紧封闭”的原则施工。
陈家山隧道洞口开挖施工方案一、工程概况陈家山隧道出口位于浙江省新昌县境内,双洞单向交通,两洞净距约28m,设计时速100km/h;隧道区域地形复杂,以Ⅳ围岩为主,最大埋深280m,其中我标段承担陈家山隧道右洞迄止里程YK091+610~YK095+100,长度3500m,出口位于半径为1500m右转曲线上;左洞迄止里程ZK091+600~ZK095+104,长度3504m,出口位于半径为1550m右转曲线上;左右线均为削竹式洞门;线路纵向单向坡为%;隧道出口端定洞口于YK095+100,出口明洞采用削竹式洞门,设计为27m 明洞;隧道出口明暗分界里程为YK095+073,从YK095+073处进洞施工,YK095 +073~YK095+043暗挖进洞段采用Φ108管棚超前支护;地形、地貌陈家山隧道出口位于澄潭镇马面山村附近山坡上,地形起伏小,属于低山丘陵及玄武岩台地区,出口处于斜坡位置地形坡度约15~35°,出洞段轴线与坡面斜交,缓坡处己开发为农田,覆盖层厚度变化较大,部分为易滑体;二、隧道洞口开挖施工方案洞口施工时结合洞口地质及地形条件,尽量使洞口简洁、美观、自然,与环境协调;明洞施工采用明挖法,洞口开挖原则:尽量减少洞口刷坡,争取早进洞;明洞开挖前先完成地表排水系统,采取分层开挖,分层支护,自上而下,边挖边护的明洞边坡加固处理方法;明洞与仰坡开挖同时进行,洞门与明洞整体浇筑;进洞采用先施作管棚、短进尺、弱爆破、快循环、早封闭的施工方案;2.1 洞口边仰坡刷破2.1.1隧道洞口边仰坡刷坡施工总体方案为:采用机械分层开挖,人工配合机械刷坡,自上而下分台阶进行;各台阶开挖、刷坡过程中同时做好坡面防护;⑴边仰坡开挖前,先进行测量放线,放出隧道中线和开挖边界线;根据图纸中提供的刷坡线的坡度:1:1;隧洞洞外采用三角网测量,每个洞口至少设置三个平面控制点,三个点应设在互相通视,交通方便,地基稳定且能长期保存的地方;高程控制采用水准测量进行,每个洞口应布设两个高精度水准点,两个水准点以安置一次水准仪即可联测为准;中线放出后按10m为中桩间距单位打设中线桩;开挖边线桩用等高线法测出,按5m为中桩间距单位打设开挖边界桩;边仰坡施工过程中,每一开挖台阶都要进行测量放线,放线内容为中桩及每台阶的坡脚桩;⑵截水天沟修建;开挖边界线放出后,在开挖边界线5m外结合地形放出洞外截水天沟开挖线;截水天沟在边仰坡开挖前修建,将地表水引离洞口开挖范围,以防止地表水冲刷边仰坡导致失稳坍塌;截水天沟修建时要考虑排出的水不流经洞外道路或能流入洞外排水沟中,使洞内外防排水形成统一体系,利于防水;截水沟采用M5浆砌片石砌筑,尺寸60㎝×60㎝,坡度1:1, 壁厚30cm,以拦截地表水;具体尺寸详见“图2-1、截水沟大样图”;图2-1 截水沟大样图单位:cm洞口边坡喷锚为了更好的作好洞口边坡防护,必须严格按图纸设计进行施工,尽量减少洞口边仰坡的开挖,保证山体的稳定,具体施工如下:1、在靠山体侧边仰坡范围内采用喷、锚、网进行加固,锚杆采用Φ22,长3.5m 的地表砂浆锚杆,梅花型布置,间距1.2m,C20喷射砼厚10cm,钢筋网采用φ6,网格间距为2020cm;2、喷锚支护紧跟开挖面及时施作,喷锚支护施工程序见以下框图:钢筋:按设计选用Φ22的Ⅱ级螺纹钢,长3.5m的地表砂浆锚杆,应将头部加工成扁铲形,以减少插钎阻力并加大锚固力;水泥:选用经检验合格的水泥;砂子:粒度不大于2.5mm的砂子,含云母量不超过%,含泥量不超过3%,不含有机杂质,使用前应经过严格过筛;配合比严格按技术交底规定配合施工;㈢钻眼钻眼设备采用普通气腿式凿岩机,钻眼要按以下要求进行:①、锚杆孔深匀许偏差为-50mm,锚孔直径应比锚杆直径大15mm以上;②、钻孔前应根据设计要求定出孔位,作出标记,孔位允许偏差为±15mm;钻孔应圆直,钻孔方向除现场质检工程师另有要求外,均应尽量垂直岩面;③、孔眼在锚杆安装前必须彻底清洗干净,一般用高压风或高压水冲洗;㈣注浆设备注浆采用挤压式注浆泵;输浆胶管采用25mm高压胶管;注浆管选用内径18~20mm无缝钢管制成;其与胶管连接的一端管口内应加工成均匀斜面,以利于砂浆顺利通过;注浆管的长度比眼深大0.5m即可;㈤注浆锚杆眼里注浆是否饱满,是保证锚杆支护质量的关键;注浆时,将搅拌好的砂浆装入注浆泵;将注浆管插入眼中,使管口离眼底部10cm间隙,开动注浆泵,待砂浆注入孔眼后,注浆管逐渐被砂浆向外推挤,此时可将注浆管均匀向外退出,注到孔深的2/3时停止注浆,再由插入的钢筋将孔内挤压填满为止;孔口封堵应采用早强药包;㈥插钢筋锚杆钢筋在插入前应充分除锈并用水湿润,以保证与砂浆紧密结合;插入钢筋时,要沿孔轴线缓慢推入;如遇插入阻力大,可用锤子轻轻打入;锚杆应外露10cm;插入钢筋后,砂浆未达到设计强度前,禁止扰动杆体;㈦钢筋网安设钢筋网应在系统锚杆施作后安设,预先按设计加工钢筋网片,施作时,将钢筋网随需支护岩面的起伏铺设,与被支护岩面间隙约3cm,并与系统锚杆焊接在一起,必要时加设50cm的临时锚杆对钢筋网进行加固;避免钢筋在喷射砼时晃动,钢筋网连接处用细铁丝绑扎或点焊,钢筋网之间的搭接长度不小于20cm;㈧喷射砼施工1、喷射混凝土材料①水泥:水泥标号不得低于,使用前应做强度复查试验;②速凝剂:必须采用质量合格的产品;应注意保管,防止受潮;使用前应做速凝剂效果试验,要求初凝时间不超过5min,终凝时间不超10min;③砂:喷射混凝土应采用硬质洁净的中砂或粗砂,细度模数应大于,含水量一般为5%-7%,使用前应过筛;④石料:采用坚硬耐久的碎石,粒径不大于10mm,且级配良好;2、配合比喷射混凝土必须严格按配合比施工;速凝剂添加不得大于配合比中规定值;为便于过程控制,现场应设有磅称,喷射混凝土材料应每盘称量,材料计量应以质量计算;拌和均匀性每班检查不得少于两次;3、工地布置隧洞喷射混凝土的施工布置,在满足施工工艺的前提下,应力求紧凑,充分利用场地空间及运输线,避免施工干扰;拌和料应采用强制式拌和机,拌料在搅拌前应经过严格筛选,以防止大块料混入喷射机;拌料的运输应使用普通翻斗车或运输搅拌车,运输过程中应防止污染 ;所有工人应配备规定的防护用品如防尘口罩、眼睛、手套等,尽量不使用含石英质的砂,避免工人遭受矽尘危害;喷射机使用的压缩空气必须保证压力稳定,气压应控制在~;可根据喷出料束情况适当调整气压;喷射机应随时保养维修,使之经常处于不漏风、不堵塞的良好工作状态;4、喷射混凝土①喷射混凝土前,应用水或高压风管将岩面的粉尘及杂物冲洗干净;②喷射中发现松动的石块或遮挡喷射混凝土的物体时,应及时清除;③喷射作业应分段、分片由下而上顺序进行,每段长度不超过6m;喷射时应将喷咀的流束作小圆圈慢速移动并垂直于工作面,保持喷咀与喷射面约1m的距离,因为有钢筋网,喷射距离可小于0.6m喷射角度可稍偏,喷射混凝土的调节是由喷射手凭借经验控制的;正确的水灰比喷射时喷层表面应具有轻度的光泽;塑性较好,无干斑或滑流现象;④初喷厚度不小于4~6cm;喷射作业应以适当厚度分层进行,后一层喷射应在前一层混凝土终凝后进行;若终凝后间隔1h以上且初喷面已蒙上粉尘时,应用高压风或水清洗干净;岩面有较大凹洼时,应结合初喷予以找平;喷射时插入长度比设计厚度大5cm铁丝,每1-2m设一根,作为施工厚度控制标志;⑤突然断水或断料时,喷头应迅速移离喷射面,严禁用高压风、水冲击尚未终凝砼;作业完成后,喷射机和输浆管内积料应及时清除干净;⑥应不断总结验证新技术,以减少回弹率,回弹物不得重新用作喷射混凝土材料;⑦喷射混凝土终凝2h后,应喷水养护,养护时间不小于7天;⑧喷射混凝土作业紧跟开挖面时,下次爆破距喷射混凝土完成时间不小于4h;⑨遇地下水地段,喷砼应注意喷射时从地下水渗水点外围喷起,逐渐向内靠拢,直至渗水点周围,再安设排水管把地下水引出,同时注意,地下水较多时,砼可先喷干料,待干料与渗水结合后再喷湿料;喷射砼施工程序见下图:混2-2 超前大管棚施工工艺框图1施作导向墙在施工超前长管棚前先架立三榀18号钢架,间距0.8m,用连接筋焊接形成一整体;在钢支撑上安装布设对应管棚个数的Φ127mm、壁厚4mm、长200c m导向钢管,导向钢管环向间距40cm,位置对应大管棚设计位置,外插角为2°详见图3-5;导向钢管的安装由测量精确定位,使钢管位置与方向准确无误,导向钢管采用Φ16的固定钢筋与钢架焊为整体详见图3-6;然后用C30砼将钢支撑和导向管包裹浇筑厚100cm作为套拱,施工完毕后及时进行养护;管棚正面示意图详见图2-3;图2-3 导向管纵向安装示意图单位:cm图2-4 导向管横向固定示意图单位:cm2钻孔采用管棚钻机钻孔,钻机到位后,调整好钻机至钻孔方向角度、固定钻机;开孔时,低压慢转,钻进过程中利用全站仪有效控制钻孔方向,外插角为2°,保证终孔偏斜率符合规范要求;3清孔用地质岩芯钻杆配合钻头进行反复扫孔,清除浮渣,确保孔径、孔深符合要求,防止堵孔;用高压风从孔底向孔口清理钻渣;用测斜仪等检测孔深、倾角、外插角;图2-5 护拱管棚正面示意图单位:cm4安装管棚钢管钢管节段间用丝扣连接,管壁上间隔10cm梅花形布置Φ12mm的压浆孔,尾部留445cm不钻孔的止浆段,管尾50cm范围做Φ10mm的加筋箍;管棚钢管由钻机顶进,顶进时,节长6m和3m管节交替使用,以保证隧道纵向同一断面内的接头数不大于50%,管棚顶到位后,钢管与导向管间隙用速凝水泥等材料堵塞严密,以防浆液流出,管棚止浆采用Φ32止浆阀门;可用钻机直接旋转顶进管棚至孔底,详见图2-6大管棚构造图5注浆注浆前先将孔内泥砂清干净,再进行注浆;浆液采用水泥单液浆,水灰比:1,注浆压力~,实际注浆时参数可根据现场试验予以调整;管棚封堵塞设有进浆孔和排气孔,当排气孔流出浆液后,关闭排气孔,注浆压力逐步升高,达到设计终压,并继续注浆15min以上;进浆量一般控制在20~30L/min以下;6施工控制要点1钻孔前,精确测定孔的平面位置、倾角、外插角,并对每个孔进行编号;2钻孔仰角1°以为宜,工点应根据实际情况作调整;钻孔仰角的确定应视钻孔深度及钻杆强度而定,一般控制在1°~°;施工中应严格控制钻机下沉量及左右偏移量;3严格控制钻孔平面位置,管棚不得侵入隧道开挖线内,相邻的钢管不得相撞和立交;4经常量测孔的斜度,发现误差超限及时纠正,至终孔仍超限者应封孔,原位重钻;5掌握好开钻与正常钻进的压力和速度,防止断杆;劳动力组织钻机操作工3~6人,管棚加工2人,钢管顶进8人,注浆6人;机具配备结合正常施工需要,管棚施工机械设备配置如下:管棚钻机1~2台、电动空压机1台、注浆机1台、高速制浆机1台、混凝土拌合站一座、混凝土振动棒2个、钢模板、木模板、型材切割机1台、型钢弯制机1台、交流弧焊机2台、砼搅拌运输车1辆、装载机1辆; 三、质量保障措施为了贯彻质量方针,确保工程质量目标在本项目的实现,针对本工程项目,按照由上向下顺序进行工程质量管理,项目部成立质量管理领导小组,由总工任组长,工程部长任副组长,成员由质检工程师、相关部门部长等组成; 施工人员培训项目管理人员和专业技术人员由取得相应专业技术职称的人员担任,进行“三级”教育,增强其质量和安全意识;推广使用新技术、新工艺、新设备、新材料前进行相关知识的培训;施工技术准备严格以总工程师为首的技术负责制,认真熟悉施工图纸,领会设计意图,及时进行技术交底;编制实施性施工组织设计和各种技术管理制度,严格组织技术交底,不断完善和优化施工组织设计,使施工方案科学合理,措施详实、可行、可靠;施工技术管理执行以总工为首的技术责任制,使施工管理标准化、规范化、程序化;认真熟悉施工图纸,深入领会设计意图,严格按照设计文件和图纸施工,及时进行技术交底,在施工期间技术人员要跟班作业,发现问题及时解决;全面质量管理教育定期对全体施工人员进行全面质量管理教育,牢固树立“百年大计,质量第一”、“质量是企业的生命”的观念,不掌握操作工艺、不明确质量标准的人员严禁上岗操作;广泛开展群众性的质量管理活动,一切从实际出发,实事求是,精心施工,不断提高工程质量; 严格例行质量检查制度工程施工过程中,加强施工过程质量控制,实行“三检制”;项目部设专职质检工程师、各作业队设专职质检员、班组设兼职质检员,保证施工过程始终在质检人员的严格监督下进行,严格执行质量一票否决权;施工测量配齐具有资质和责任心、工作细心的人员和具有准确度要求的仪器设备,按施工组织中的施工测量方案认真做好控制测量、施工测量和竣工测量,认真做好复测工作,确保测量工作准确;严格把好原材料进场关工程中使用的原材料、半成品、成品或构件符合设计要求,并在取得监理批准同意后采购;所有材料运抵现场时,提交材料数量、材料来源证及质检合格证书与监理验证,并协助监理取样送检;严格把好原材料进场关,不合格材料不准验收、进场;来历不明的材料不用,过期变质的材料不用,消除外来因素对工程质量的影响,确保材料质量;质量记录质量记录与质量活动同步进行,内容要客观、具体、完整、真实、有效,字迹清晰,具有可追溯性,各方签字要齐全;由施工技术、质检、测试人员或施工负责人按时收集记录并保存;确保本工程全过程记录齐全;质量检查资料采用统一格式,并符合档案资料分卷归档要求;加强对成品的保护施工过程中对已完分项、分部工程制定防护措施加以保护;对成品的保护,着重抓施工顺序和防护措施,不颠倒工序,按正确的施工流程组织施工,防止前道工序损坏或污染后道工序;四、安全保障措施1施工现场实施机械安全管理及安装验收制度,施工机械、机具和电器设备,在安装时按照安全技术标准进行检测,经检测合格后方可安装,经验收确认状况良好后方可运行;机械操作人员定期维护、保养机械,确保完好率和使用率,严禁带病工作;2车辆驾驶员、机械操作员及特种作业人员,必须持证上岗,严禁无证操作;严禁酒后驾驶车辆和操作机械,车辆严禁“三超”;3下雨或雨天后施工时要派人检查边仰坡的稳定性;4施工现场用电应采用三相五线制供电系统,且工作接地电阻值不得大于4欧姆;供电线路始端、末端必须做重复接地;当线路较长时,线路中间应增设重复接地,其电阻值不应大于10欧姆;5施工现场应有安全标志;在悬崖、陡坎、沟、槽、坑等危险部位必须设有防护设施和安全标志;6注浆时,禁止现场人员在注浆孔附近逗留,防止孔口阀破裂伤人;7注浆时不得随意停水、停电、确属必要,必须事先通知,待注浆完成并冲洗后方可停水停电;8设专职安全员实行24小时值班,巡查安全制度落实情况及有无安全隐患,作好交接班记录;9加强隧道地表检测和隧道围岩量测工作,认真分析、及时反馈信息;。
隧道左洞口及明洞工程施工方案(12.29)隧道左洞口及明洞工程施工方案旨在确保工程推进过程中的安全性、高效性和质量,从而顺利完成整个隧道工程的建设。
本计划将详细介绍施工方案和相关措施,以确保工程顺利进行。
一、工程概况1.1 项目背景隧道左洞口及明洞工程位于XX省XX市,是一项重要的基础设施建设项目。
该项目的建设将大大提高当地交通运输效率,促进区域经济发展。
1.2 工程规模该工程包括左洞口和明洞两部分,总长度约XX公里,设计标准为XX米宽、XX米高。
1.3 工程内容具体工程内容包括隧道洞口的开挖、支护、衬砌等工作,以及明洞的开挖、排水、通风等工程。
二、施工方案2.1 隧道左洞口施工方案2.1.1 开挖根据地质勘察报告,左洞口地层为XXX,XXX,XXX,采用XXX方法进行开挖。
2.1.2 支护采用XXX支护工法,确保施工过程中的安全性。
2.1.3 衬砌选用XXX材料进行洞口衬砌,保证洞口结构的稳定性。
2.2 明洞工程施工方案2.2.1 开挖明洞地质条件为XXX,XXX,采用XXX方法进行开挖。
2.2.2 排水在开挖过程中采取有效的排水措施,避免地下水对工程施工的影响。
2.2.3 通风确保明洞内部空气流通,保障工人的工作环境。
三、施工措施3.1 安全防护对施工现场进行合理划分,设立安全防护标志,确保工人的人身安全。
3.2 环境保护采取措施减少扬尘和废水排放,保护周边环境。
3.3 质量把控严格按照相关标准和要求进行施工,确保工程质量。
四、进度计划4.1 施工时间该工程预计耗时XX个月,具体进度安排详见施工计划。
4.2 施工任务根据工程内容,制定详细的施工任务计划,确保施工有序进行。
五、风险管理5.1 风险识别针对施工可能出现的各种风险,进行充分的识别和评估。
5.2 风险应对制定相应的风险防范和对策计划,及时应对可能发生的风险情况。
六、总结隧道左洞口及明洞工程施工方案综合考虑了安全、质量、进度等因素,力求在工程建设过程中达到良好的效果。
隧道洞口施工方案施工方法1. 引言隧道洞口施工是隧道施工的重要组成部分,对于隧道的安全和质量有着重要的影响。
本文将介绍隧道洞口施工的方案和施工方法,以确保施工过程的顺利进行。
2. 施工前准备工作在进行隧道洞口施工前,需要进行充分的准备工作,包括但不限于以下内容:•清理施工现场:确保施工现场的道路畅通,无障碍物和无需移动的建筑物;•确定施工界限:根据设计要求,确定洞口施工的范围和界限,标明施工的起始点和终点;•安全措施:制定并严格执行安全措施,如设置警示标志、围挡等,确保施工过程中的安全;•设备准备:准备好所需的施工设备、工具和材料,并进行检查和维护,确保设备的正常运行;•组织人力:确定施工所需的人力资源,包括工地管理人员、工程师和施工工人等。
3. 洞口支护施工洞口支护施工是隧道洞口施工的关键环节,它对隧道结构的稳定和安全起着重要作用。
以下是洞口支护施工的一般步骤:3.1 前期准备•挖掘洞口:根据设计要求和施工计划,使用挖掘机或其他挖掘设备进行洞口的挖掘,确保洞口的形状和尺寸符合设计要求;•清理洞口:清理洞口,清除洞口内的泥土、碎石和其他杂物,使洞口底部干净平整;•安装导向架:在洞口的两侧安装导向架,用于引导支护结构的施工,确保支护结构的准确安装。
3.2 支护结构施工•安装钢支撑:根据设计要求,使用钢支撑进行洞口的支护。
根据设计图纸,确保钢支撑的型号、尺寸和数量的正确安装;•固定锚杆:在支护结构中安装锚杆,用于增加支护结构的稳定性和承载能力。
根据设计要求,确定锚杆的固定位置和固定方式;•注浆:根据设计要求,在支护结构内进行注浆,增加支护结构的强度和稳定性;•安装防水层:根据设计要求,安装防水层,防止地下水渗入隧道洞口;•其他辅助工作:根据具体情况,还可以进行其他辅助工作,如安装通风设备、照明设备等。
4. 洞口完工验收洞口施工完成后,需要进行验收工作,以确保施工质量的达标。
验收内容包括但不限于以下几个方面:•洞口尺寸和位置的准确性:核实洞口的尺寸和位置是否符合设计要求;•支护结构的稳定性:检查支护结构的稳定性,确保其能够承受设计负荷;•防水层的完整性:检查防水层的完整性,确保地下水不会渗入洞口;•其他辅助设施的功能性:对其他辅助设施如通风设备、照明设备等进行功能性测试,确保其正常运行;•安全措施的落实:检查施工过程中的安全措施是否落实到位,确保工人安全。
一、工程概况本工程位于我国某地区,为某重要交通线路的隧道工程。
隧道洞口段为浅埋段,地质条件复杂,围岩结构松散,泥质砂节理裂隙发育,存在地表水渗入洞内的风险。
为保障隧道施工安全、高效,特制定本洞口专项施工方案。
二、施工目标1. 确保洞口段施工安全,避免发生坍塌、涌水等事故。
2. 优化施工工艺,提高施工效率,缩短工期。
3. 保证洞口段工程质量,满足设计要求。
三、施工内容1. 洞口开挖:采用台阶法开挖,先进行拱部开挖,再进行边墙开挖。
2. 围岩支护:采用42小导管超前支护,开挖后及时封闭开挖面,临时边仰坡用锚网喷C20砼防护;永久边坡用M7.5浆砌块石护坡。
3. 地表防护:对洞口地表进行砂浆锚杆固结处理,梅花形布置,间距为100cm。
地表砂浆锚杆施作前,用轻型钻机钻孔,每钻一孔,用灰浆泵注入20#水泥砂浆并立即插入锚杆,锚杆插入锚孔后要避免晃动,以防失效,一般要待砂浆强度达到设计强度的70%以上后才能进行下步洞身开挖。
4. 地表水处理:设置地表水收集系统,将地表水引入洞内排水系统,确保洞内无积水。
5. 施工监测:对洞口段进行地表沉降、洞内围岩变形等监测,及时发现并处理异常情况。
四、施工工艺1. 洞口开挖:采用台阶法开挖,先进行拱部开挖,再进行边墙开挖。
开挖过程中,注意观察围岩变化,发现异常情况及时采取措施。
2. 围岩支护:采用42小导管超前支护,开挖后及时封闭开挖面,临时边仰坡用锚网喷C20砼防护;永久边坡用M7.5浆砌块石护坡。
3. 地表防护:对洞口地表进行砂浆锚杆固结处理,梅花形布置,间距为100cm。
地表砂浆锚杆施作前,用轻型钻机钻孔,每钻一孔,用灰浆泵注入20#水泥砂浆并立即插入锚杆,锚杆插入锚孔后要避免晃动,以防失效。
4. 地表水处理:设置地表水收集系统,将地表水引入洞内排水系统,确保洞内无积水。
5. 施工监测:对洞口段进行地表沉降、洞内围岩变形等监测,及时发现并处理异常情况。
五、施工安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
南昌到九江高速公路改扩建工程通远试验段A1合同段通远隧道一洞口施工专项方案右幅:(YK91+047~YK91+068)左幅:(YK91+041.865~YK91+069.865)江西省宜春公路建设集团有限公司南昌到九江高速公路改窥扩建工程A1合同段项目经理部2014.01.03目录一、编制依据 (1)二、工程概况 (1)三、施工方案 (1)四、施工质量要求标准 (5)五、机械设备及人员配备 (6)六、质量、安全、环保和职业健康保证措施 (7)七、施工进度计划及保证措施 (10)八、施工平面图布置 (12)一、编制依据1.1、《公路工程技术标准》(JTG B01-2003);1.2、《公路隧道设计规范》(JTG D70-2004);1.3、《公路隧道设计细则》(JTG/T D70-2010);1.4、《锚杆喷射混凝土支护技术规范》(GB 50086-2001);1.5、《公路隧道施工技术规范》(JTG F60-2009);1.6、《公路隧道施工技术细则》(JTG/TF60-2009);1.7、《公路隧道通风照明设计规范》(JTJ 026.1-1999);1.8、《公路沥青路面设计规范》(JTG D50-2006);1.9、《公路水泥混凝土路面设计规范》(JTG D40-2002);1.10、《混凝土结构防火涂料》(GA98-2005);1.11、《公路隧道交通工程设计规范》(JTG/TD71-2004);1.12、《低压配电设计规范》(GB50054-95);1.13、《公路钢筋混凝土及预应力混凝土设计规范》(JTG D62-2004);1.14、《公路桥涵地基与基础设计规范》(JTG D63-2007);1.15、《公路工程基本建设项目设计文件编制办法》(交公发[2007]358号);1.10、现行其他相关规范等二、工程概况本合同段设计有一座隧道,位于九江县以南的通远收费所西北附近。
通远隧道(一)起止桩号:左线ZK91+041.865~ZK91+755.583,长度为713.718米;右线YK91+047~YK91+765长度为718米。
是本合同段的重点工程。
设计为分离式隧道,建筑界限(宽度)10.75×5m2,该隧道属于公路中隧道。
由于该处于文明世界的庐山景区,根据环境保护相关法律法规及村民对爆破噪音影响正常生活的意见,建议采其它工艺方法取代爆破施工作业。
因此,该处隧道边仰坡挖方需采用破碎锤施工工艺进行施工。
本隧道洞口工程包括截水沟施工、洞口开挖、边仰坡的加固与支护。
三、施工方案1、施工准备1.1、、隧道进出口联测已完成,且贯通误差符合规范要求;进洞控制点已施测,并与二个导线点通视。
边、仰坡开挖边线,明暗洞交界里程桩等测量放样工作已按规范测设完成。
1.2、围岩周边收敛仪、精密水准仪等监控量测仪器齐全,洞口监控量测点已布设,并取得第一组数据。
1.3、锚喷支护材料已准备,劳力、机具已到位。
1.4、供电、供水、供风及排水等辅助作业能满足施工需要。
1.5、已按规范要求进行砂石材料、钢材和C25喷射混凝土配合比试验。
1.6、对施工队伍进行安全技术交底。
2、浆砌截水沟施工在熟悉设计施工图纸和设计交底的基础上,根据隧道洞口的总体布置,按实际地形在隧道洞口顶部设置M7.5浆砌片石截水沟。
2.1、浆砌截水沟工艺流程施工准备→施工放样→水沟基坑开挖→人工修槽→砌筑(砂浆拌制、石块砌筑)→勾缝→养护。
2.2、基坑开挖根据实际地形,测量放样后,土质地段人工开挖基坑,岩石地段用凿岩机钻孔,安放微量炸药爆破施工,人工配合风镐修整。
基坑开挖的土石方堆放坡顶一侧并夯实或运出场外,禁止堆放在水沟外侧。
2.3、截水沟的砌筑方法2.3.1、片石分层砌筑,各工作层竖缝相互错开,不得贯通。
2.3.2、较大的砌块使用于下层,安砌时选取形状及尺寸较为合适的砌块,尖锐突出部分应敲除。
竖缝较宽时,在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。
2.3.3、各砌层的石块安放稳固,石块间砂浆饱满,粘结牢固,不得直接贴靠或脱空。
砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后把石块放好后填满捣实。
2.3.3、砌筑上层石块时,应避免振动下层砌块。
砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
2.4、砌体勾缝及养护:2.4.1、砌体勾缝:采用凹缝,用M10砂浆勾缝;勾缝时嵌入砌体缝内约20mm 深,缝槽深度不足时,要凿够深度后再勾缝。
2.4.2、砌体养护:砂浆初凝后,应洒水覆盖养生7--14d。
养护期间避免碰撞、振动或承重。
3、洞口开挖:测量放样,定出边仰坡的开挖边线;土方采用挖掘机开挖,挖掘机配合自卸车装运;石方采用液压岩石破碎锤及挖掘机配合进行开挖施工。
洞口边坡设计坡率为1∶0.5~1:0.75,仰坡设计坡率为1:0.75;根据工程特点,结合进度要求和资源配置等因素,采取按高度分层分段多作业面同时开挖的施工方案,石方开挖采用自上而下分层开挖的方式进行施工。
施工中首先将岩层采用液压岩石破碎锤分层破碎,挖掘机配合清除岩块,按照设计边坡坡度、台阶及隧道标高进行破碎,破碎将至设计坡面时,停止破碎,采用挖机进行修坡面。
3.1、测量放线利用在施工现场设置测量控制网,采用全站仪进行测量施工控制,根据设计坡比精确放样出隧道边坡开挖轮廓,用白石灰画出轮廓线。
边坡控制放样精度不大于±1cm,经监理人员确认后进行下一步破碎工作。
3.2、开挖施工3.2、1根据测量精确放样出的隧道边坡开挖轮廓线,采用挖机进行清除表土,将所要破碎的石方露出,由于开挖破碎的方式为自上而下分层开挖,因此首先根据实际地形修出第一级施工平台,已方便破碎锤及挖机摆放。
3.2、2现场安排施工人员根据实际地形采用红油漆进行画圈布点,布点间距为30cm,破碎锤根据布置好的红油漆点进行钻孔破碎,液压岩石破碎锤破碎施工时,将液压岩石破碎锤的钎杆压在岩石上,并保持一定压力后开动破碎锤,利用破碎锤的冲击力,将岩石破碎。
3.2、3破碎锤破碎岩体时必须严格按照坡比进行破碎,不允许出现亏坡或坡比过大的情况出现,第一级施工平台上的岩层破到位并采用挖机将坡面修正平整后,然后进行下一施工平台岩体的破碎施工。
3.2、4破碎锤破碎时挖机配合,清除破碎岩体,并将已破碎的岩体装车,运输车辆采用自卸车,运至指定地点,直至该段隧道坡面成型并且隧道标高达到设计要求。
4、边仰坡加固和防护对已开挖的边仰坡经测量放样检查合格后,开挖一层防护一层。
采用锚杆群(Φ18mm ,L=3.5(4.5)m ,间距1.5*1.5m 梅花型布置),挂钢筋网(Φ6,网格20*20cm ),喷射C25混凝土(边坡4cm 仰坡6cm )对坡面进行加固处理和防护,使坡面稳定。
4、1、Φ18砂浆锚杆施工4、1、1 基岩面进行找顶排险,对基岩面欠挖部位进行处理,完毕对基岩面喷射一层混凝土进行封闭。
4、1、2 布控按照施工图布置部位、形式及数量用红油漆在基岩面上进行布孔。
4、1、3钻孔和安设锚杆开挖初喷后,必须尽快利用人工手持气腿凿岩机在简易台架上进行钻孔,所钻孔方向垂直于岩基面,当钻孔结束并清空完毕后,开始安装锚杆。
杆体插入锚杆孔时,保持位置居中,锚杆杆体露出岩面长度不大于喷层厚度,然后复喷至施工图标示厚度。
有水地段先引出孔内的水或在附近另行钻孔再安装锚杆。
4、1、4注浆用注浆机开始向锚杆孔内注浆,砂浆要求饱满密实;锚杆垫板与孔口混凝土密贴。
随时检查锚杆头的变形情况,紧固垫板螺帽。
4、1、4、1砂浆锚杆施工工艺见下图:测量布孔凿岩机或锚杆机钻孔清孔,成孔检查灌注砂浆锚杆安装 合格后 插入杆体4.2、钢筋网片施工钢筋网支护采用Φ6钢筋,网格规格20*20cm 。
4.2.1、钢筋规格、材质满足设计要求,使用前清除锈蚀。
4.2.2、钢筋网在岩面喷射一层混凝土后,随受喷面起伏铺设,并在锚杆安装后进行,与受喷面间隙控制在20~30mm 之间。
4.2.3、钢筋网与锚杆焊接牢固,在喷射砼时不得晃动。
4.3、喷射混凝土施工 4.3.1、在边、仰坡进行喷射混凝土前,用高压风清理坡面。
4.3.2、采用湿喷技术,分段、分片由下而上喷射混凝土。
4.3.3、喷射砼终凝2h 后,喷水养护,养护时间不少于7d ;气温低于+5℃时,不喷水养护。
4.3.4、湿喷砼施工示意图如下喷射混凝土施工示意图四、施工质量要求标准1、7.5号浆砌片石截水沟1.1、水沟纵坡顺直,曲线线形园滑;沟壁平整、稳定;沟底平整,排水畅通,无冲刷和阻水现象;砌体砂浆配合比准确,砌缝内砂浆均匀饱满,勾缝美观、密混凝土拌和机 水泥 砂 碎石 混凝土输送 混凝土湿喷机 喷 头 高压风 高压风 受喷面实。
1.2、砌缝宽度、错缝距离符合规定,勾缝坚固、整齐,深度和型式符合要求。
砌体抹面应平整、压光、直顺,无裂缝、空鼓现象。
1.3、质量检验标准见下表:浆砌排水沟质量标准项次检查项目规定值或允许偏差检查方法和频率1 砂浆强度符合设计要求同一配合比,每台班2组2 轴线偏位(mm) 50 经纬仪:每200M测8处3 墙面直顺度(mm)或坡度30符合设计要求20M拉线,坡度尺:每200M查4处4 断面尺寸(mm) ±30 尺量:每200M查4处5 铺砌厚度(mm) 不小于设计值尺量:每200M查4处6 基础垫层宽、厚度不小于设计值尺量:每200M查4处7 沟底高程(mm) ±15 水准仪:每200M测8点2、临时防护2.1、锚杆布设均匀,材质、间距、长度均符合设计要求,锚固材料质量符合设计要求,抗拨力符合规范要求。
2.2、钢筋网的材料质量和规格符合设计要求,网格尺寸符合设计要求,喷射混凝土时不晃动。
2.3、喷射砼原材质量符合规范要求,强度评定合格,喷层厚度均匀且不小于设计值,喷层表面平顺美观。
五、机械设备及人员配备机械设备及人员配备见下表:项目型号单位数量备注砌筑作业班人10 熟练工人开挖作业班人15 熟练工人支护作业班人12 熟练工人空压机22M3台 4 性能良好凿岩机YZ-28 台20 全新风镐台 4 全新拌和机ZL750 套 1 性能良好湿喷机台 2 性能良好挖掘机PC-200 台 2 性能良好破碎锤450 台 2 性能良好自卸汽车8t 辆8 性能良好水泵台 2 性能良好六、质量、安全、环保和职业健康保证措施1、质量保证措施1.1、建立完善的质量管理体系及质量保证体系项目成立以项目经理和总工程师为核心的TQC领导小组,建立严格的质量承包责任制,同经济挂钩,加强对工程质量的全面管理的指导。
建立质量检查机构,制定严格的工程质量内部监理制度,严格执行自检、互检与专业检查相结合的质量“三检”制度和工前试验、工中检查、工后检测的试验工作制度。
