剪力墙螺杆洞封堵及方案在建筑施工中,剪力墙螺杆洞的封堵是一项至关重要的工作。
如果封堵不当,可能会导致渗漏、保温性能下降等问题,影响建筑物的质量和使用功能。
下面我们就来详细探讨一下剪力墙螺杆洞的封堵方法及相关方案。
一、剪力墙螺杆洞封堵的重要性剪力墙在建筑结构中起着重要的承重和抗震作用,而在施工过程中,为了固定模板,通常会使用对拉螺杆。
这些螺杆在拆除模板后会留下孔洞,如果不进行妥善封堵,就会给建筑物带来一系列的隐患。
首先,渗漏是最常见的问题。
水可能会通过螺杆洞渗入室内,导致墙面潮湿、发霉,甚至损坏室内装修。
其次,会影响建筑物的保温性能,增加能源消耗。
此外,未封堵的螺杆洞还可能成为害虫和老鼠的通道,影响居住环境的卫生。
二、封堵前的准备工作在进行封堵之前,需要做好充分的准备工作。
1、清理螺杆洞将洞内的杂物、灰尘等清理干净,可以使用吹风机或刷子进行清理。
确保洞口周围的混凝土表面平整、干净,无松动的颗粒。
2、准备封堵材料常用的封堵材料有水泥砂浆、防水砂浆、发泡剂、膨胀剂等。
根据具体的工程要求和实际情况选择合适的材料。
3、工具准备准备好封堵所需的工具,如抹子、刮刀、锤子、凿子等。
三、封堵方法1、水泥砂浆封堵法这是一种常见的封堵方法。
将水泥砂浆按照一定的比例调配好,分两次进行封堵。
第一次封堵深度约为洞深的一半,用抹子压实抹平。
待第一次封堵的砂浆凝固后,进行第二次封堵,将洞口填满,并略高于墙面,然后用抹子抹平。
2、防水砂浆封堵法对于有防水要求的部位,可以使用防水砂浆进行封堵。
防水砂浆中添加了防水剂,能够提高封堵部位的防水性能。
封堵方法与水泥砂浆类似,但要注意压实和抹光,确保表面无裂缝和孔隙。
3、发泡剂封堵法发泡剂具有良好的填充性能和密封性能。
将发泡剂注入螺杆洞,待发泡剂固化后,将多余的部分切除,然后用水泥砂浆或防水砂浆进行表面处理。
4、膨胀剂封堵法在水泥砂浆中添加适量的膨胀剂,可以补偿封堵材料的收缩,提高封堵的密实度。
剪力墙螺杆洞封堵方案一、工程概述在建筑施工中,剪力墙结构常常会使用对拉螺杆来固定模板。
在模板拆除后,会在剪力墙上留下螺杆洞。
这些螺杆洞如果不进行妥善封堵,可能会导致渗漏、影响墙体保温性能以及结构的稳定性。
因此,制定一套科学合理的剪力墙螺杆洞封堵方案至关重要。
本方案旨在对剪力墙螺杆洞的封堵施工提供详细的指导,确保施工质量和建筑物的使用功能。
二、施工准备1、技术准备熟悉施工图纸,明确螺杆洞的位置、数量和规格。
对施工人员进行技术交底,使其了解封堵的工艺流程和质量要求。
2、材料准备水泥:采用普通硅酸盐水泥,强度等级不低于 325。
砂:中砂,含泥量不大于 3%。
膨胀剂:根据实际情况选择合适的膨胀剂。
防水剂:选用性能良好的防水剂。
聚氨酯防水涂料:用于洞口外侧的防水处理。
其他材料:如铁钉、钢丝刷、扫帚等。
3、工具准备电钻、手钻、冲击钻等钻孔工具。
锤子、凿子、铲子等剔凿工具。
毛刷、抹子、托灰板等抹灰工具。
4、劳动力准备组织专业的封堵施工队伍,施工人员应具备相关的施工经验和技能。
三、施工工艺流程1、螺杆洞清理用冲击钻将螺杆洞内的 PVC 套管打碎,并清理干净。
用钢丝刷将洞口周边的浮浆、灰尘等清理干净。
用吹风机将洞口内的杂物吹净。
2、洞口周边凿毛用锤子和凿子在洞口周边 50mm 范围内进行凿毛处理,深度为 10-15mm。
凿毛后,用扫帚将凿出的碎屑清理干净。
3、浇水湿润封堵前,对洞口周边进行浇水湿润,使基层充分吸水,但表面不得有积水。
4、封堵内侧用 1:2 干硬性水泥砂浆(内掺适量膨胀剂)从内侧封堵螺杆洞,封堵深度不小于 50mm。
封堵时,用抹子将砂浆压实、抹平。
5、封堵外侧待内侧砂浆干燥后,从外侧用 1:2 防水砂浆(内掺适量防水剂)进行封堵,封堵深度为 50mm。
封堵时,要将洞口周边抹成圆弧形,半径不小于 25mm。
6、涂刷防水涂料待外侧砂浆干燥后,在洞口周边 100mm 范围内涂刷 15mm 厚的聚氨酯防水涂料,涂刷不少于两遍。
外墙剪力墙对拉螺栓封堵方案(图文并茂版)对拉螺栓是模板加固的有效方式,本文详细说明。
一、外墙(外立面)对拉螺栓使用方式分类结构形式主体结构二次结构别墅框架柱(含异形柱)外截面宽度大于500和梁腹板高度大于500,通丝杆对拉,无套管。
二次结构:通丝杆对拉,无套管不周转,禁止设置在砌块墙。
剪力墙同高层剪力墙结构做法,该情况较少洋房框架用量不大,一般指洋房,同上用量不大,同上剪力墙同高层剪力墙高层剪力墙0.9*1.8米规格小模板,对拉间距450*450、靠边225*450,符合模数且可靠。
建筑标高正0.2米以上,对拉丝杆有套管;正0.2米以下,止水螺杆。
用量不大且重要,同上框架同别墅要求同别墅要求文字说明:1、请注意上表适用范围为外墙外立面,内墙除了有防水要求的之外可以加套管对拉并周转的。
“建筑标高正0.2米”即建筑标高正负零以上0.2米为界。
2、上表共同特点是二次结构一律不允许加套管,原因是用量不大且难要求、易渗漏。
其他综合考虑施工质量控制难度和施工成本。
3、翻边做法一律禁止加套管对拉、禁止铁线穿模和木条穿板,同时提醒预制块托吊模、钢筋穿楼板实践证明也是要杜绝的。
4、加套管对拉丝杆如何封堵?下文有详细做法。
5、地下室止水对拉丝杆如何封堵,下文有说明。
二、外墙加套管对拉丝杆封堵方法1、施工工序2、效果图参考RP20水泥砂浆发泡剂室外室内1mm厚JS防水涂料面积60mm*60mm 外墙螺杆洞填补节点示意图RP20防水水泥砂浆外立面电钻剔套管30深清理、湿润,防水砂浆封口JS涂抹100*100内立面试管刷清孔,发泡剂封堵,二次按压清理、湿润,防水砂浆封口(可省略)外立面效果图(网络借用图片,可不突出墙面,一定要做个套模涂抹JS,做成圆形就会成为一个工程亮点,这很重要的,试想站在外面就可以看到高层墙体效果,细节管理的典范,上图为网络搜索的外立面效果图。
)上图为未做好的后果,涂料做完后螺栓孔就是一个个渗漏点。
剪力墙外墙螺栓孔封堵施工方案
剪力墙作为建筑结构中重要的组成部分,在抗震性能方面起着至关重要的作用。
而外墙螺栓孔的封堵则是确保剪力墙整体性能的关键步骤。
本文将介绍一种有效的剪力墙外墙螺栓孔封堵施工方案,以确保建筑结构的安全和稳定。
1. 准备工作
在进行螺栓孔封堵前,首先需要进行准备工作。
具体包括:
•准备封堵材料:选用高强度、抗渗透性好的封堵材料,如高强度水泥砂浆。
•清理螺栓孔:将螺栓孔口周围的杂物清理干净,确保封堵材料能够充分填充孔内。
•准备施工工具:如搅拌器、封堵材料灌装工具、刷子等。
2. 施工步骤
2.1 封堵孔口
1.将封堵材料按照说明书中的比例加水搅拌均匀,直至达到适宜的粘稠
度。
2.使用封堵材料灌装工具,将预制好的封堵材料填入螺栓孔中,确保填
充到孔底并充分振实。
3.用刷子将材料表面刮平,并确保表面光滑整齐,以便后续处理。
2.2 表面处理
1.待封堵材料初步凝固后,使用抹子对封堵处进行整体平整处理,使封
堵处与外墙表面平齐。
2.根据需要进行涂料或其他防水处理,以提高外墙螺栓孔的抗渗性和美
观度。
3. 施工注意事项
•施工过程中应注意封堵材料的搅拌均匀,避免出现气泡或松动现象。
•封堵材料填充孔内时需尽量完全填充,避免空洞或漏填现象。
•施工后应及时清理施工现场,确保周围环境整洁。
结语
采用适当的施工方案对剪力墙外墙螺栓孔进行封堵,是确保建筑结构安全可靠的必要措施。
本文介绍的施工方案简单易行,可有效提高封堵效果,延长建筑使用寿命,值得工程施工人员参考和实践。
剪力墙螺杆洞封堵及方案.docx正文:一.背景介绍剪力墙是建筑结构中常用的抗震构件,能够提供良好的抗震性能。
在施工过程中,为了保证剪力墙的整体性能和稳定性,需要对剪力墙上的螺杆洞进行封堵,以确保墙体的完整性和抗震性能。
二.封堵原则1. 封堵材料:采用耐火材料封堵螺杆洞,如砖瓦、耐火泥浆等。
2. 封堵方法:根据螺杆洞的尺寸和位置确定封堵的具体方法,可以采用填充、包裹等方式进行封堵。
3. 封堵层厚度:根据设计要求确定封堵层的厚度,要确保封堵层的完整性和稳定性。
三.封堵方案1. 封堵前准备:清理螺杆洞口周围的杂物,确保封堵面干燥清洁。
2. 封堵材料准备:准备耐火材料,并按照设计要求进行配比。
3. 封堵施工步骤:(1)将耐火材料拌和均匀,调整材料的粘稠度;(2)用工具将耐火材料填充到螺杆洞中,确保填充密实;(3)使用刮刀将封堵材料刮平,并确保封堵面平整光滑;(4)封堵完成后,保持适当的湿度,促进材料的硬化。
四.安全注意事项1. 施工过程中,操作人员必须佩戴个人防护装备,并严格按照操作规程进行作业。
2. 封堵材料需保持干燥,防止水分影响封堵效果。
3. 封堵过程中,如发现材料出现异常或不符合要求,应及时更换或调整。
五.附件本文档涉及的附件主要包括:设计图纸、封堵材料的配比表等。
六.法律名词及注释1. 耐火材料:指在高温条件下能保持稳定性和耐久性的材料,常用于建筑和工业领域的防火保护。
2. 抗震性能:指建筑结构在地震作用下能够保持稳定和不受破坏的能力。
----------------------------------------------------------------------------------------------------------------------------------------正文:一.背景介绍剪力墙是建筑结构中常用的抗震构件,在施工过程中,为了确保剪力墙的整体性能和抗震性能,需要对剪力墙上的螺杆洞进行封堵。

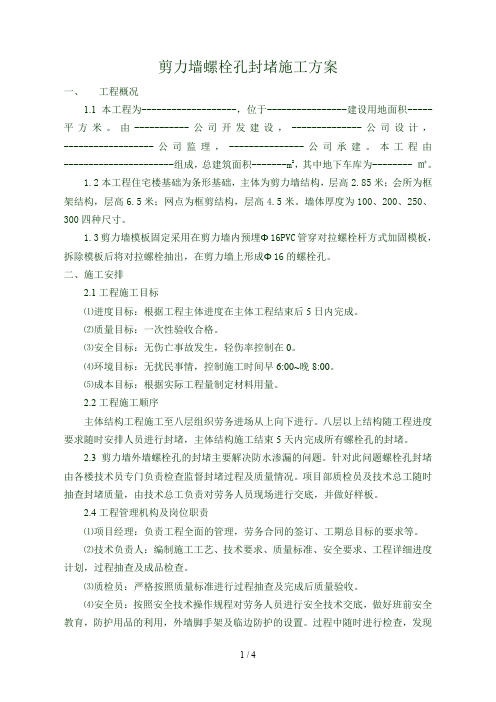

剪力墙螺栓孔封堵施工方案一、工程概况1.1本工程为-------------------,位于----------------建设用地面积-----平方米。
由-----------公司开发建设,--------------公司设计,------------------公司监理,---------------公司承建。
本工程由----------------------组成,总建筑面积-------m2,其中地下车库为-------- ㎡。
1.2本工程住宅楼基础为条形基础,主体为剪力墙结构,层高2.85米;会所为框架结构,层高6.5米;网点为框剪结构,层高4.5米。
墙体厚度为100、200、250、300四种尺寸。
1.3剪力墙模板固定采用在剪力墙内预埋Φ16PVC管穿对拉螺栓杆方式加固模板,拆除模板后将对拉螺栓抽出,在剪力墙上形成Φ16的螺栓孔。
二、施工安排2.1工程施工目标⑴进度目标:根据工程主体进度在主体工程结束后5日内完成。
⑵质量目标:一次性验收合格。
⑶安全目标:无伤亡事故发生,轻伤率控制在0。
⑷环境目标:无扰民事情,控制施工时间早6:00~晚8:00。
⑸成本目标:根据实际工程量制定材料用量。
2.2工程施工顺序主体结构工程施工至八层组织劳务进场从上向下进行。
八层以上结构随工程进度要求随时安排人员进行封堵,主体结构施工结束5天内完成所有螺栓孔的封堵。
2.3剪力墙外墙螺栓孔的封堵主要解决防水渗漏的问题。
针对此问题螺栓孔封堵由各楼技术员专门负责检查监督封堵过程及质量情况。
项目部质检员及技术总工随时抽查封堵质量,由技术总工负责对劳务人员现场进行交底,并做好样板。
2.4工程管理机构及岗位职责⑴项目经理:负责工程全面的管理,劳务合同的签订、工期总目标的要求等。
⑵技术负责人:编制施工工艺、技术要求、质量标准、安全要求、工程详细进度计划,过程抽查及成品检查。
⑶质检员:严格按照质量标准进行过程抽查及完成后质量验收。
剪力墙外墙螺栓孔洞封堵施工技术及控制措施下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!剪力墙外墙螺栓孔洞封堵施工技术及控制措施1. 引言剪力墙外墙螺栓孔洞封堵是建筑工程中关键的施工环节,直接影响建筑物的结构安全和外观质量。
外墙丝杆洞封堵处理方案
韦曲街办拆迁安置楼工程结构系剪力墙结构,外墙除窗间墙外大部分为剪力墙,由于施工工艺及方法的需要,在剪力墙施工时需在模板上按照施工方案钻穿墙丝杆洞,浇筑砼后拆除丝杆在剪力墙上就留下一个丝杆洞(直径12mm),为保证外墙面不产生渗漏,在施工墙面装饰层前,必须进行丝杆堵洞的封堵施工程序,以确保墙面不产生渗水现象,其施工方法如下:
1、清孔处理:
封堵螺栓孔眼前必须对螺栓孔进行清理,将孔内浮浆、残渣清理干净,并用水冲洗干净。
砼墙柱面上留下的螺栓孔,必须将PVC套管凿除.
2、第一次水泥砂浆封堵:
两人内外配合操作,一人在内侧用比孔眼略小的钢筋顶住孔眼内侧,一人在外侧用1:2干硬性微膨胀水泥砂浆封堵,一边封堵,一边舂实,封堵1/2孔眼长度。
3、防水处理
第一次封堵隐蔽验收后,用防水油膏将对拉螺栓孔眼封堵密实,油膏厚约5~10mm。
4、第二次水泥砂浆封堵
经对防水处理隐蔽验收,再用1:2干硬性微膨胀水泥砂浆第二次封堵孔眼至距外墙面1cm处。
并将表面刮平,在螺栓孔眼处作5mm 厚10cm见方的灰饼,抹压密实。
5、隐蔽验收
螺栓孔眼封堵后,由项目经理组织技术员、质检员、工长分批对螺栓孔眼封堵作全数检查,并作好详尽的隐蔽验收记录.并报监理工程师验收。
附:螺栓孔封堵示意图。
剪力墙螺栓孔洞处理方案在建筑施工中,剪力墙作为重要的承重和抗侧力构件,其质量直接关系到建筑物的结构安全和稳定性。
然而,在剪力墙施工过程中,往往会留下螺栓孔洞,这些孔洞如果处理不当,可能会影响剪力墙的防水性能、保温性能以及结构的整体性。
因此,制定科学合理的剪力墙螺栓孔洞处理方案至关重要。
一、施工准备1、技术准备熟悉施工图纸,明确螺栓孔洞的位置、数量和尺寸。
编制详细的施工方案,并向施工人员进行技术交底。
2、材料准备准备好所需的材料,如防水砂浆、膨胀剂、聚氨酯防水涂料、聚合物水泥砂浆等。
确保材料的质量符合相关标准和设计要求。
3、工具准备准备好电钻、手锤、钢丝刷、扫帚、抹子等施工工具。
4、人员准备安排经验丰富、技术熟练的施工人员进行操作。
二、处理流程1、孔洞清理用冲击钻将螺栓孔洞内的 PVC 套管打碎,并清理干净。
用钢丝刷将孔洞周边的浮灰、杂物等清理干净。
用吹风机将孔洞内的灰尘吹净。
2、孔洞湿润用水将孔洞内壁充分湿润,但不得有积水。
3、封堵孔洞对于外侧有防水要求的剪力墙螺栓孔洞,采用干硬性防水砂浆分层封堵。
先在孔洞底部塞入适量的防水砂浆,然后用捣棒捣实,直至封堵到距墙面 20mm 处。
对于内侧无防水要求的剪力墙螺栓孔洞,采用膨胀水泥砂浆封堵。
封堵方法与防水砂浆相同,但应注意控制膨胀剂的掺量。
4、表面抹平待封堵材料达到一定强度后,用抹子将孔洞表面抹平。
5、防水处理对于外侧有防水要求的螺栓孔洞,在表面抹平后,涂刷一层聚氨酯防水涂料,厚度不小于 15mm。
防水涂料施工完毕后,在其表面粘贴一层防水卷材,加强防水效果。
三、质量控制1、材料质量控制严格检查所使用的封堵材料的质量,确保其符合相关标准和设计要求。
对防水材料进行抽样检测,合格后方可使用。
2、施工过程控制加强对孔洞清理、湿润、封堵等施工环节的质量控制,确保施工质量符合要求。
对封堵后的孔洞进行检查,如有不密实、裂缝等缺陷,应及时进行处理。
3、成品保护施工完成后,应及时对成品进行保护,避免碰撞和损坏。
混凝土剪力墙(柱)螺杆洞填堵施工工艺
螺杆洞封堵
螺杆洞封堵
地上外墙螺丝杆洞封堵措施
地下外墙螺丝杆洞封堵措施
内墙螺杆洞封堵措施
1、施工工艺:
外墙螺杆洞外侧拓孔→螺杆洞内吹孔清扫→孔内注、喷水湿润→外墙螺栓孔外侧(或内墙一侧)防水砂浆封堵→螺栓孔中部
发泡→螺栓孔外墙内侧(或内墙另一侧)封堵
2、操作工艺:
2.1采用机械对外墙螺杆洞外侧进行拓孔,深度50mm,拓孔直径不小于30mm。
2.2利用喷嘴或风枪对螺栓空洞内浮尘和垃圾进行清理后,注(喷)水进行提前湿润;
2.3用掺有膨胀剂的防水砂浆对外墙螺栓孔外侧(或内墙螺
栓孔的一侧)进行封堵;地上外墙螺栓孔需同时在外墙外侧抹直径70㎜、厚度为5㎜的防水砂浆饼。
2.4防水砂浆达到一定强度后,从外墙内侧(或内墙另一侧)填入发泡剂、发泡密实,贯入深度为50mm;
2.5再采用防水砂浆将外墙内侧(或内墙的另一侧)嵌填密实。
2.6地上外墙螺栓孔外侧防水砂浆灰饼干燥后,在以螺栓孔中为圆心的直径150㎜范围涂刷1.0㎜厚JS防水涂料;
2.7对于外墙面脚手洞,采用比原结构混凝土高一等级的微膨胀混凝土嵌填密实,干燥后在外侧涂刷1.0㎜厚水泥基防水涂料,涂刷范围为宽出脚手洞边40㎜。
3、质量要求
3.1螺栓孔封堵前,孔内浮尘、垃圾应清理干净,并注喷水充分湿润;
3.2防水砂浆及发泡剂嵌填必须密实;
3.3防水砂浆干燥后方可进行防水砂浆涂抹;。
剪力墙螺栓孔封堵施工方案
一、工程概况
本工程位于固安县朝阳大道南侧,永定路西侧,玉景路东侧。
B1#、B14#(26F/-2F)楼为底商高层,建筑物总高度77.2米,B2#、B12#(29F/-2F)楼为高层,建筑物总高度85.9米,B3#、B13#(27F/-2F)楼为高层,建筑物总高度80.1米,B4#、B11#(29-30F/-2F)楼为高层,建筑物总高度88.8米。
本工程设防烈度为7度,安全等级为二级,防火等级为二级,结构设计使用年限为50年,抗震等级为三级。
各个楼均有二层地下室,B1-4#、B11-14#楼基础结构形式为筏板式基础,整体结构为剪力墙结构。
总建筑面积约13.67万平方米。
地下一层层高2.7m,地下二层层高为3.1m,地上各层建筑层高为2.9m。
结构形式为钢筋混凝土剪力墙结构。
剪力墙的计算抗震等级为三级,构造抗震等级为二级。
建筑结构安全等级为二级,建筑抗震设防分类为丙类。
地基基础设计等级:乙级。
二、施工安排
剪力墙外墙螺栓孔的封堵主要解决防水渗漏的问题。
针对此问题螺栓孔封堵由技术员专门负责检查监督封堵过程及质量情况。
项目部质检员及技术总工随时抽查封堵质量,由技术总工负责对劳务人员现场进行交底,并做好样板。
三.施工准备与资源配置计划
3.1施工准备工作
⑴技术准备:按照质量通病防治措施要求进行技术交底工作的编制,劳务人员进场后现场对每一个工人进行交底,做到事前计划,过程控制,结果验收。
进行样板领路程序,先进行样板施工,经施工单位、监理单位、建设单位共同验收合格后进行大面积施工。
⑵现场准备:楼层模板拆除结束,楼层垃圾清理干净,外墙脚手架防护到位。
将孔内及孔眼周边垃圾清理干净,提前洒水湿润。
3.2资源配置计划。
物资配置计划:
工程材料:水泥、砂、膨胀剂、防水粉、发泡剂。
机具:铲刀、锹,钢卷尺
四、施工方法及工艺要求
4.1施工工艺:螺栓孔及孔眼周边垃圾清理→冲洗湿润→外墙外侧孔眼膨胀水泥砂浆封堵密实→孔内发泡剂发泡→墙内层发泡剂清理→墙内侧膨胀水泥砂浆封堵→养护。
⑴孔眼周边残余灰浆清理。
用毛刷扫净。
2.提前一天用水进行冲洗湿润。
⑷用1:1膨胀水泥砂浆从外墙外侧进行封堵入孔内50mm,用Φ10圆钢捣实与墙面抹平。
⑸隔天膨胀水泥砂浆达到一定强度后从墙内侧将泡沫胶管深入螺栓孔底部进行发泡灌注,灌注深度至距离墙面40mm。
⑹用铲刀将残余发泡剂清理干净。
⑺墙内侧用1:1膨胀水泥砂浆将剩余40mm 孔洞堵实,用Φ10圆钢捣实与墙面抹平。
⑻螺栓孔用膨胀水泥砂浆封堵后进行淋水养护一般控制在3天。
1 2
3 保温板
外
内
4清
孔(水泥砂浆掺
加10%膨胀剂
4.2施工工艺重点要求 ⑴膨胀水泥砂浆需集中搅拌,禁止直接在楼层上搅拌。
⑵堵塞前,孔内垃圾清理完成并撒水湿润孔内后,需请项目质检员验收合格后,方可进行砂浆填充。
⑶正式施工前,先施工样板,砂浆配合比需挂牌,标明各种材料的用量。
⑷质检员过程跟踪检查填充质量,发现填充不合格处,及时下
发整改通知单,并进行上报。
⑸结构内墙面螺杆眼孔洞处理同外墙,灌1:3水泥砂浆。
操作时,等先封堵的一头砂浆凝固后方可灌浆封堵另一头。
(6)外墙螺栓孔封堵样板完成后,需做淋水试验,并做好验收资料,无渗漏方可展开大面积施工。
五、成品保护措施
5.1加强对施工操作人员的教育,增强成品保护意识。
5.2落地砂浆及时清除,收集再用。
以免与地面粘结,影响下道工序施工。
5.3对进场的材料、成品或半成品要进行进场检验,检验合格后分类管理、挂牌标识、妥善保护。
5.4砂浆强度达到要求后,立即进行浇水养护,养护期不少于3天;
六、保证质量措施
6.1施工员、技术员严格按照技术交底要求进行班前技术交底,过程检查监督,没到工序均进行检查验收后方可进行下一道工序施工。
6.2严格控制材料进场质量,做到每一种材料进场要对其进行检查,须做复试的立即要求进行复试。
6.3严格按照技术交底要求进行膨胀水泥砂浆的配置。
6.4项目部技术总工、技术员定期不定期的进行抽查,发现不合格的要求立即进行返工处理。
七、保证安全措施
7.1项目部安全控制必须坚持“安全第一、预防为主”的方针。
7.2工人进场后立即进行安全技术交底,做到将交底交到每个人手中。
7.3墙外操作人员注意需穿防滑鞋、系安全带;
7.4对施工临边进行防护、施工机械进行检查维修保养,确保安全运行。
