7时33分,7号冷却塔第50-52节(相对标高约72.8-76.7m)筒壁混凝土从后期浇筑 完成部位(西偏南150-160,距平桥前桥端部偏南弧线距离约28米处)开始坍塌,沿 圆周方向向两侧连续倾塌坠落,施工平台及平桥上的作业人员随同筒壁混凝土及 模架体系一起坠落,在筒壁坍塌过程中,平桥晃动倾斜后整体向东倒塌,事故持续 时间24秒。
➢ 意外风险的应对通常采取的措施包括风险回避,风险转移、风险遏制、风险化解、风险自留等手 段,
03 工程风险来源及防范
事故应急处理与安全
要有效应对工程事故, 首先应该事先就准备 பைடு நூலகம்套完善的事故应急预案。这为保证迅速、 有序地开展应急与救援行动,降低人员伤亡 和经济损失提供了坚实的保障。
➢ 在制定事故应急预案时,应该严格遵循四大基本原则。
➢ 面对工程风险,仅靠专业人员的努力是远远不够的,必须发动社会力量的积极参与,才能从根本上 预防和治理工程事故。
谢谢您的观看与聆听
➢ 2016年9月13日,丰城电厂3期工程曾举行“协力 奋战100天”动员大会。工程负责人在会上表示, 要强化施工现场工作调度,监理、施工单位增加人 员、设备投入,抢抓晴好天气,加快施工进度。
01 案例事故背景及经过

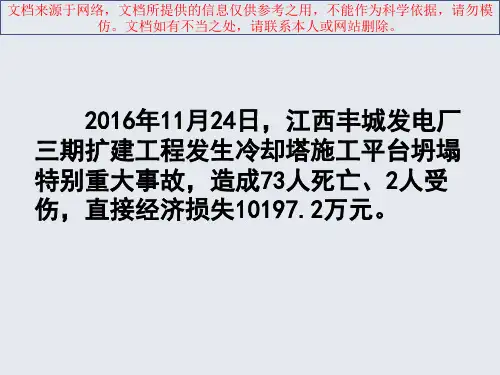

2016年11月24日6时许,混凝土班组、钢筋班组先后完成第52节混凝土浇筑和 第53节钢筋绑扎作业,离开作业面。5个木工班组共70人先后上施工平台,分布在 筒壁四周施工平台上拆除第50节模板并安装第53节模板。此外,与施工平台连接 的平桥上有2名平桥操作人员和1名施工升降机操作人员,在7号冷却塔底部中央 竖井、水池底板处有19名工人正在作业。
➢ (2)在气温骤降的情况下,没有采取相应的技术措施加快混凝土强度发展速度; ➢ (3)简壁工程施工方案存在严重缺陷,未制定针对性的拆模作业管理控制措施; ➢ (4)对试块送检、拆模的管理失控,在实际施工过程中,劳务作业队伍自行决定
