QTZ80塔吊基础施工方案模板一、工程概况本次施工方案的对象为QTZ80塔吊的基础施工工程,施工地点为建设项目所在地。
本工程的主要目标是建立稳固而安全的基础,以确保塔吊设备的正常使用。
本次施工的具体内容包括地基开挖、基础浇筑等工作。
二、工程组织与管理在施工过程中,我们将建立严格的组织与管理机制,以确保施工工程的顺利进行。
具体措施如下:1.成立施工小组,指派专人负责塔吊基础施工,明确责任。
2.制定详细的施工计划,明确每一阶段的工作内容、时间节点和质量要求。
3.配备必要的施工设备和工具,保证施工的顺利进行。
4.设立安全监督岗位,加强对施工现场的安全管理和监督。
三、施工工艺与方法1.地基开挖:地基开挖是施工的第一步,对于塔吊的安全使用至关重要。
我们将采用人工开挖的方式进行地基开挖,确保开挖的深度、宽度和坡度符合设计要求。
2.基础模板搭设:基础模板的搭设是为了保证基础施工的准确性和工艺要求的实现。
我们将根据设计要求,搭设合适的基础模板,保证基础的准确性。
3.钢筋加工与安装:钢筋加工与安装是基础施工的重要环节。
我们将根据设计要求,对钢筋进行加工,并按照预定的位置和布局要求进行安装,保证基础的强度和稳固性。
4.模板生产与安装:模板的生产和安装是确保施工质量的关键环节。
我们将根据设计要求,制作符合要求的模板,并按照设计图纸要求进行安装,确保基础的形状和尺寸的准确性。
5.混凝土浇筑:混凝土浇筑是基础施工的最后一步,也是保障塔吊正常运行的重要环节。
我们将采用泵送方式进行混凝土浇筑,保证浇筑的均匀性和质量。
四、质量控制与安全保障1.质量控制:我们将在施工过程中严格按照设计图纸和相关规范进行施工,确保基础施工的质量。
同时,对每一道工序进行监督和检查,并进行相应的验收,确保质量达到设计要求。
2.安全保障:为了保证施工过程中的安全,我们将采取以下措施:(1)设立安全监督岗位,加强对施工现场的安全管理和监督。
(2)施工现场设置警示标志和安全提示牌,提醒施工人员注意安全。
QTZ80塔吊基础施工方案一、工程概况该项目为一座高层建筑的施工工程,需要使用QTZ80型塔吊进行吊装作业。
塔吊基础施工方案旨在确保塔吊安全牢固地立在地面上,满足工程施工的要求。
二、施工准备1.确定塔吊的安装位置和高程:根据建筑设计图纸,确定塔吊的安装位置和高程,确保吊臂能够完全覆盖到工程现场所需区域。
2.查明地质情况:通过地质勘探和地质分析,查明施工地点的地质情况,确保塔吊基础施工的稳定性。
3.确定塔吊基础的设计参数:根据塔吊的规格和工程需要,确定塔吊基础的设计参数,包括基础尺寸、深度、钢筋等。
三、基础施工步骤1.地面准备工作:清理施工现场,确保地面平整,并进行必要的地基处理,如翻修、加固等。
2.基础定位:根据施工图纸,在地面上确定塔吊基础的位置和标高。
3.基础开挖:按照设计要求,进行基础的开挖工作,保证开挖面平整、垂直。
4.基础混凝土浇筑:根据设计要求,将混凝土按比例配合好,并进行浇筑,在浇筑过程中要注意控制混凝土的质量和浇筑速度,保证基础的牢固度。
5.钢筋安装:根据设计要求,进行钢筋的安装和构件的连接,确保基础的承载力和稳定性。
6.基础养护:在基础施工完成后,进行养护工作,包括覆盖保湿材料、进行适度的养护水。
浇筑后7天内,要尽量减少施工现场的振动和冲击,确保基础的早期强度发展。
7.安装塔吊钢支架:在基础养护完成后,根据塔吊安装要求,设置塔吊钢支架,并进行牢固固定。
四、安全措施1.施工现场要设置合理的安全警示标志,确保工人能够清晰了解施工现场的安全要求。
2.塔吊基础施工过程中,要加强施工现场的管理,确保施工作业有序进行,避免人员和设备发生意外事故。
3.施工前,要进行相关人员的培训和教育,提高工人的安全意识和操作技能。
4.施工时,要严格按照标准操作程序进行,杜绝违章作业行为。
5.基础施工过程中,要进行定期检查和评估,及时发现和处理施工过程中的安全隐患。
五、总结QTZ80塔吊基础施工方案的实施,可以有效保证塔吊的安装牢固性和稳定性,为工程施工提供稳定的吊装平台。
QTZ80塔吊施工方案一、项目背景本次项目的施工任务是搭建一个高层建筑,总高度为100米,地面面积为1000平方米。
由于建筑的高度较高,所以需要一个高吨位的塔吊进行施工。
二、施工方案1.塔吊选型考虑到施工的高度和承重要求,我们选择了QTZ80塔吊作为本次项目的施工设备。
QTZ80塔吊的额定起重量为8吨,最大起重量为8吨,在100米高度内都可以满足我们的需求。
2.施工准备2.1装配塔吊:在工地上选择平整坚实的地面,按照厂家提供的说明书进行塔吊的组装和安装。
2.2测试功能:在塔吊装配完成后,对塔吊的各项功能进行测试,确保设备的正常运行。
2.3准备工具:根据需要,准备好塔吊的配套工具,如起重钳、钢丝绳等。
3.施工流程3.1塔吊的基础施工:首先完成塔吊的基础工程,确保塔吊的稳定性。
3.2塔吊的主体搭建:按照说明书的要求进行塔身、塔头和塔臂的组装,确保每个部件的质量和连接的牢固性。
3.3吊装起重物:在塔吊搭建完毕后,根据需要进行吊装作业。
在吊装过程中,要注意合理安排吊装路径,避免发生物体碰撞或坠落事故。
3.4施工现场的安全保障:为了保证施工现场的安全,在施工过程中要设置相应的警示标志,并设置安全警戒线,禁止非直接参与施工人员进入工地。
3.5施工材料的储存:根据需要,设置合适的材料储存区域,确保施工过程中材料的安全和有效的供应。
4.安全措施4.1工地隐患整改:在施工前,对工地进行必要的整改工作,清除隐患,确保工地的安全。
4.2工地封闭:在施工过程中,要对工地进行封闭,确保非施工人员无法进入施工区域。
4.3安全培训:对参与施工的工作人员进行必要的安全培训,增强他们的安全意识和技能。
4.4安全检查:定期进行安全检查,发现并及时处理施工过程中存在的安全问题和隐患。
5.施工前和施工后的清理5.1施工前清理:在施工前,清理施工现场,确保施工现场干净整洁,杂物清除干净,以免影响施工进度和安全。
5.2施工后清理:在施工结束后,对施工现场进行清理,清除废料和施工过程中产生的垃圾,以免影响周边环境和道路通行。
塔吊QTZ80施工方案塔吊是建筑施工中必不可少的设备之一。
在进行施工前,需要制定合理的施工方案,以确保施工的安全和高效。
针对塔吊QTZ80的施工方案如下:一、设备准备和安装1. 首先,需要对塔吊QTZ80进行设备准备工作。
包括检查塔吊的各项技术参数,确认设备符合安全要求,并进行必要的维护和保养。
2. 然后,选择适当的施工场地并进行必要的测量工作,确保场地平整稳固,并做好相应的土方工作,确保塔吊的安装稳定和平衡。
3. 将塔吊的各个部件(塔身、平衡臂、抱杆、驱动机构等)按照制造厂家提供的安装图纸进行装配,并进行必要的校正和调整,确保安装的准确性。
二、施工操作和安全措施1. 在开始使用塔吊进行施工前,应先进行必要的培训,确保驾驶员和操作人员具备相关的操作技能和安全意识。
2. 在进行起重作业前,需要进行现场勘测,确定吊装物体的重量、尺寸和位置,制定合理的吊装方案,并确保作业现场人员的安全。
3. 在进行吊装作业时,需要注意以下安全措施:- 保持作业现场的整洁,清理掉可能会引起危险的杂物。
- 严格遵守吊装操作规程,确保吊装过程中的安全。
- 在进行吊装作业时,要做好信号沟通,确保作业的安全进行。
- 在起吊和放吊的过程中,要特别注意控制重物的倾斜,防止发生倒塌和意外事故。
- 在作业中要随时监控塔吊的状态,如有异常情况应及时停止作业,并进行必要的检查和维修。
三、施工进度和质量控制1. 在进行施工前,需要对施工计划进行详细的制定和排期,确保施工进度的合理安排,并根据实际情况进行必要的调整。
2. 在施工过程中,应对各项施工工作进行监督和检查,确保符合相关的质量标准和验收要求。
3. 在施工结束后,应对塔吊及相关设备进行拆卸和清理,并按照制造厂家的要求进行保养和维修,以确保设备的长期使用。
通过以上的施工方案,可以保证塔吊QTZ80的安全、高效施工,并最大程度地减少施工中的事故和质量问题,提高工程的质量和效益。

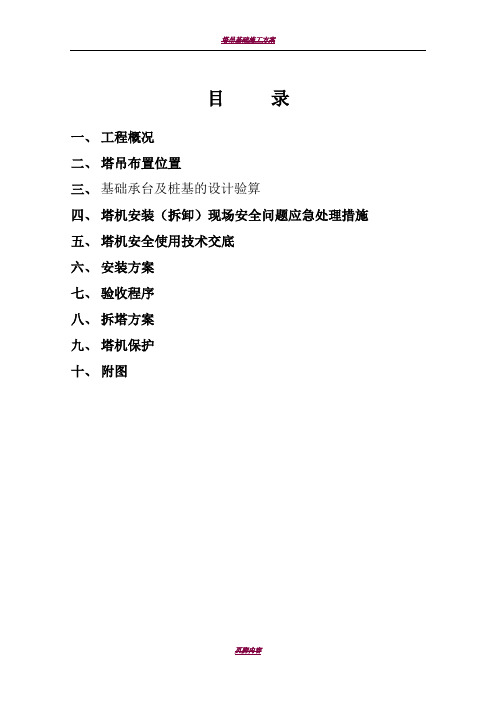

目录一、工程概况二、塔吊布置位置三、基础承台及桩基的设计验算四、塔机安装(拆卸)现场安全问题应急处理措施五、塔机安全使用技术交底六、安装方案七、验收程序八、拆塔方案九、塔机保护十、附图一、工程概况温州娄桥经济适用房 地块 标工程位于温州市娄桥街道东侧,建筑由地下一层、地上 层四栋住宅构成,地下室为自行车库和汽车库及人防,其余层面为住宅。
总建筑面积约为 ,(地下室建筑面积约 )总高度 ~ ,结构类型:框剪结构。
本工程由温州市城市建设投资集团有限公司投建,杭州市建筑设计研究院有限公司设计,浙江大成工程项目管理有限公司监理,鲲鹏建设建集团有限公司承建。
根据工程需要,本工程拟建两台 塔吊,坐标:()塔吊主要技术指标如下:、塔吊功率: ;、塔吊臂长: ;、塔吊自重: 不含配重 ;、塔吊最大起重量: ;最大幅度起重量: ;、塔吊标准节尺寸: × × ;、塔吊平衡配重: ;、塔吊最大独立高度: ;、塔吊最大附着高度: ;、本工程塔吊安装高度:约 。
本工程塔吊基础尺寸为 × × ,基础上标高为 ,基础混凝土等级为 。
采用桩基础作为塔吊及其承台基础的承重构件,桩为φ 的泥浆护壁钻孔灌注桩,桩长 。
二、塔吊基础布置本工程塔吊拟布置位置具体详见《施工现场塔吊布置图》,塔吊基础及其桩基定位具体祥见《塔吊基础定位图》。
三、基础承台及桩基的设计验算塔吊基础采用四根φ 的泥浆护壁钻孔灌注桩,桩顶标高为 。
基础承台尺寸为 × × ,混凝土强度等级为 ,基础承台上表面标高为 ,基础配筋拟采用Ⅱ级钢,直径选择 。
具体验算过程如下:、塔吊的基本参数信息塔吊型号 , 塔吊起升高度 ,塔吊倾覆力矩 , 混凝土强度等级 ,塔身宽度 , 基础以上土的厚度 ,自重 , 基础承台厚度 ,最大起重荷载 , 基础承台宽度 ,桩钢筋级别 级钢, 桩直径或者方桩边长 ,桩间距 , 承台箍筋间距 ,承台砼的保护层厚度 。
塔吊QTZ80施工方案施工准备在进行塔吊QTZ80的施工前,需要做好以下准备工作:1.确定施工计划和工期安排。
根据工程的具体要求制定详细的施工计划,合理安排工期,保证施工质量和进度。
2.检查塔吊QTZ80设备及相关配件。
对塔吊QTZ80设备进行全面检查,确保设备完好无损,各项功能正常。
3.安排施工人员。
根据施工计划和工程的特点合理安排施工人员,确保施工过程安全顺利。
4.搭建塔吊QTZ80。
根据设计要求和现场条件搭建塔吊QTZ80,并做好相关固定和调试工作。
施工流程塔吊QTZ80的施工流程主要包括以下几个环节:1.安装基础。
在施工现场进行基础的测量、定位和打桩工作,确保基础的牢固稳定。
2.搭建主臂。
根据设计要求安装主臂和配重块,并对其进行固定和调整。
3.安装变幅机构。
安装变幅机构并与主控台连接,确保变幅功能正常。
4.安装起升机构。
安装起升机构和起升驱动系统,对其进行测试和调试。
5.进行试运行。
在完成各项安装工作后进行塔吊QTZ80的试运行,检查设备的各项功能是否正常。
6.正式投入使用。
经过试运行合格后,塔吊QTZ80可以正式投入使用,并按照施工计划进行相应工作。
安全注意事项在塔吊QTZ80的施工过程中,需要特别注意以下安全事项:1.严格遵守安全操作规程,不得擅自更改设备设置和工作模式。
2.在操作过程中要注意设备周围人员的安全,确保施工现场的人员不受误伤。
3.进行日常检查和维护,定期对设备进行保养和维修,及时处理设备故障。
4.施工过程中注意天气变化和风力变化,必要时采取相应的安全措施。
结束语通过本文对塔吊QTZ80的施工方案进行详细介绍,相信读者已经对其施工流程和安全注意事项有了更加深入的了解。
在实际施工过程中,一定要严格按照相关规定和标准进行操作,确保施工质量和人员安全。
希望本文能对相关从业人员有所帮助,提高施工效率和安全水平。
建筑塔吊(群塔)施工方案QTZ80一、引言建筑塔吊是在建筑施工过程中常用的工程机械设备之一,其作用是在建筑工地内进行重物起吊和搬运作业。
本文将介绍建筑塔吊QTZ80在群塔施工中的方案设计。
二、施工环境建筑塔吊QTZ80适用于高层建筑施工,在高空作业的环境中具有良好的作业表现。
施工中需考虑周围环境的安全因素,尤其是多塔并存施工时的相互影响及协调。
三、施工方案设计1.确定布置位置:根据建筑结构和工地情况合理确定塔吊的位置布置,避免与其他建筑物或设施发生冲突。
2.载重计算:通过对建筑物结构进行分析,确定塔吊的最大承载能力,保证施工中不超载。
3.安全保障:建立完善的安全管理制度,确保塔吊的正常运行和作业安全。
4.协调施工:多塔并存施工时,需要对各塔吊的作业范围和高度进行协调,避免作业交叉或冲突。
四、施工流程1.检查调试:确保塔吊设备正常运行,各项功能齐全。
2.安装就位:按照设计方案要求,将塔吊逐步安装到位,调整水平和垂直度。
3.起吊作业:根据施工需要进行物料起吊、搬运等作业,保证作业安全并按照作业计划顺利进行。
4.监控管理:持续监控塔吊的运行状态,及时处理异常情况。
五、施工注意事项1.定期维护检修:定期对塔吊设备进行维护保养,确保设备性能良好。
2.人员培训:对操作人员进行培训,提高其对设备操作的熟练程度,降低操作风险。
3.施工协调:加强不同施工环节之间的沟通协调,最大程度减少施工中的问题和障碍。
六、总结建筑塔吊QTZ80在群塔施工中扮演重要角色,合理的施工方案设计和严格的施工管理是保证施工顺利进行和安全的关键。
通过对施工环境进行充分评估,合理规划施工方案,加强安全管理,不断优化施工流程和注意事项,能够有效提高施工效率,确保施工质量,为工程项目的顺利实施提供可靠保障。
QTZ80塔吊基础施工方案报告一、项目背景本报告针对QTZ80型塔吊基础施工方案进行详细分析,旨在确保施工过程安全、高效并达到设计要求。
二、工程概况1. 项目概述本工程为在某建筑工地使用QTZ80型塔吊进行施工,包括塔吊的基础设置、施工安装及拆卸过程等。
2. 塔吊基本信息•型号:QTZ80•最大起重量:8吨•最大高度:50米三、施工方案1. 基础设置根据设计要求,首先进行基础设置。
施工人员应清理基础位置,确保基础平整,再根据设计图纸要求进行基础标志、定位及测量。
接着进行基础灌浆处理,待灌浆桩固结后,方可继续施工。
2. 塔吊安装在基础设置完毕后,开始进行塔吊的安装。
施工人员按照制定的安装流程,将塔吊各部分组装好,确保每个连接部位紧固牢固。
安装完成后,进行塔吊平衡调试,并做好相应记录。
3. 施工过程在塔吊安装完成后,即可进行实际施工作业。
施工过程中需加强安全意识,定期检查塔吊结构及连接部位是否出现异常。
同时,保持施工区域整洁,确保操作空间畅通。
4. 拆卸过程施工完成后,进行塔吊的拆卸。
拆卸前应按照安全操作规程,降低塔吊高度并逐步卸除组件,最终完成全面拆卸和清理工作。
四、质量与安全控制为确保施工过程质量和安全,需严格执行以下控制措施:1.严格按照设计要求进行施工;2.定期检查设备运行状况,并做好维护记录;3.做好周围环境保护,确保施工现场整洁;4.加强安全培训,提高员工安全意识。
五、总结本报告对QTZ80型塔吊基础施工方案进行了详细阐述,强调了基础设置、塔吊安装、施工过程和拆卸过程的重要性,同时强调质量与安全控制的关键。
希望全面施行本方案,确保工程安全、高效完成。
QTZ80型塔式起重机基础设计施工方案一、工程概况2.工程地点:XXXX3.起重机型号:QTZ804.起重机参数:最大起重量80吨,最大起吊高度60米,工作幅度3-60米5.基础类型:承台基础二、基础设计1.地质勘探:进行地质勘探,确定地面承载力、地下水位等信息;2.基础形式:采用承台基础形式,采用钢筋混凝土结构;3.基础尺寸:根据起重机参数和地质勘探结果,设计基础尺寸为XXXX米*XXXX米;4.基础深度:确定基础深度,确保基础能够达到稳定的岩石层,保证起重机运行时的稳定性;5.基础钢筋:根据基础尺寸和受力分析,设计基础钢筋的布置和直径;6.基础施工方案:制定基础施工方案,包括地面清理、挖掘、浇筑混凝土等工艺及顺序;7.基础验收:对基础进行施工过程中和施工结束后的验收,确保基础符合设计要求。
三、基础施工要点1.地面清理:将基础施工区域内的杂物、草皮等清理干净,确保地面平整;2.基坑开挖:根据基础尺寸,开挖适当深度的基坑,基坑底部应平整;3.编织钢筋网:将钢筋按照设计要求编织成钢筋网,并严格固定于基坑底部;4.安装基础模板:在基坑周边搭设模板,确定好基础的准确位置和尺寸;5.浇筑混凝土:搅拌好混凝土,将其均匀浇注到模板内,确保混凝土浇注均匀、不漏水;6.基础养护:对新浇筑的混凝土进行养护,保持湿润,确保混凝土强度充分发展。
四、验收与交接1.施工过程验收:在施工过程中,及时对基础的施工质量进行检查和验收;2.施工结束验收:在基础施工结束后,对基础进行全面的验收,确保其质量符合设计要求;3.交接:在验收合格后,将基础交接给起重机安装单位,确保起重机安装的顺利进行。
以上是QTZ80型塔式起重机基础设计施工方案的一些基本内容,通过合理的设计和施工,可确保起重机在使用过程中的安全和稳定。
以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:qtz80塔吊基础方案# QTZ80塔吊基础方案## 1. 引言QTZ80塔吊是一种高效、灵活的重型起重设备,广泛应用于工地建筑、桥梁施工等场所。
为了确保塔吊的安全运行和稳定性,建立一个牢固、可靠的基础是至关重要的。
本文将提供一种适用于QTZ80塔吊的基础方案,以确保其正常运行和使用。
## 2. 基础类型选择在选择塔吊基础类型时,需要考虑地面条件、结构设计要求和现场实际情况。
常见的基础类型包括钢筋混凝土基础和预制桩基础。
钢筋混凝土基础适用于土质较好、承载能力较强的地区,而预制桩基础适用于土壤不稳定、承载能力较低的地区。
本方案选择钢筋混凝土基础,因为其具有以下优点:- 承载能力强:钢筋混凝土基础能够承受塔吊的重量和振动。
- 耐久性高:钢筋混凝土基础具有良好的耐久性,能够长期使用。
- 施工简便:钢筋混凝土基础可以根据具体情况进行浇筑,施工相对简单。
## 3. 基础设计参数钢筋混凝土基础的设计参数包括基础尺寸、深度和钢筋配置等。
根据QTZ80塔吊的重量、高度和工作性质,以下是基础设计参数的推荐值:- 基础尺寸(长×宽×高):4m × 4m × 2m- 基础深度:1.5m- 钢筋配置:采用φ25钢筋网格布置,每隔20cm布置一根钢筋。
## 4. 基础施工步骤基础施工步骤包括基坑开挖、基础框架搭建、钢筋布置和混凝土浇筑等。
下面是详细的施工步骤:### 4.1. 基坑开挖根据基础设计尺寸,在施工现场开挖一个4m × 4m × 1.5m的基坑。
确保基坑的底部平整,并按照设计要求进行坡度处理。
### 4.2. 基础框架搭建在基坑内部,搭建基础框架以确保基础的水平和垂直度。
基础框架通常由木板和钢筋组成,其高度应与基础的深度相匹配。
### 4.3. 钢筋布置根据基础设计要求,将φ25钢筋按照网格形式布置在基础框架内部。
QTZ80型塔吊基础抗倾覆验算
一、
根据该工程的施工特点和进度要求及本公司的设备情况,本工程选用QTZ80(TC5610-6)塔机作为垂直运输工具。
塔机基本技术参数如下表:
QTZ80(TC5610-6)塔机主要技术参数
项目名称
单位 设计值 备注 公称起重力矩 KN ·m 800 最大额定起重量 t 6 最大工作幅度 m 56 最小工作幅度
m 2.5 最大幅度时额定起重量 t 6 最大起重量时允许最大幅度 m 56 起升高度
固定式 m 40.5 附着式
m 220
a=2时 起
升机构
起升速度
倍率
a=2
a=4
速度 m/min 80 40 8.88 40 20 4.44 相应最大起重
量 t 1.5 3
3
3 6
6
整机总功率(不包括顶升) KW
32.8
二、基础承台及桩基的设计验算
本案1号塔吊桩基础采用四根静压预制管桩PHC A400 80 10 10,桩顶标高为-1.800m 。
基础承台尺寸为5500×5500×1350,混凝土强度等级为C35,基础承台上表面标高为-0.500m ,基础承台埋深为-1.8m 。
基础配筋拟采用Ⅲ级钢,直径选择25mm 。
具体验算过程如下: 1)参数信息
塔吊型号:QTZ80,自重(包括压重)KN F 8311=,最大起重荷载KN F 802= ;
塔吊倾覆力距m KN M ⋅=916,塔吊起重高度m H 90=,塔身宽度m B 7.1=; 混凝土强度:C30,钢筋级别:Ⅱ级,承台尺寸m m B L c c 6.56.5⨯=⨯
桩直径m d 4.0=,桩间距m a 4.4=,承台厚度m H c 35.1=, 基础埋深m D 5.1=,保护层厚度:50mm 2)塔吊基础承台顶面的竖向力与弯矩计算 1. 塔吊自重(包括压重) KN F 8311=
2. 塔吊最大起重荷载KN F 802=
作用于桩基承台顶面的竖向力KN F F F 1093)(2.121=+⨯= 塔吊的倾覆力矩m KN M .12829164.1=⨯= 3)矩形承台弯矩的计算 计算简图:
图中x 轴的方向是随机变化的,设计计算时应按照倾覆力矩M 最不利方向进行验算。
1. 桩顶竖向力的计算(依据《建筑桩技术规范》JGJ94-94的第5.1.1条)
其中 n ──单桩个数,4=n ;
F ─作用于桩基承台顶面的竖向力设计值,
KN F F F 1093)(2.121=+⨯=;
G ─桩基承台的自重:
KN
D B B H B B G c c c c c 56.1834)5.12
6.56.52035.16.56.525(2.1)2
2025(2.1=⨯⨯⨯+
⨯⨯⨯⨯=⨯⨯⨯+⨯⨯⨯⨯=x M ,y M ─承台底面的弯矩设计值(m KN ⋅);
i X ,i Y ─单桩相对承台中心轴的XY 方向距离(m); i N ─单桩桩顶竖向力设计值(KN )。
经计算得到单桩桩顶竖向力设计值:
()()[]
KN N 3.102324.4224.41282456.183410932
max =⎥⎦
⎤
⎢⎣⎡⨯⨯+⎥⎦⎤⎢⎣⎡+=
()()()[]
KN N 5.44024.4224.41282456.183410932min =⎥⎦⎤
⎢⎣⎡⨯⨯-⎥⎦⎤⎢⎣⎡+=
由于最小单桩竖向承载力KN N 5.440min =>0,故没有抗拔力!
2. 矩形承台弯矩的计算(依据《建筑桩技术规范》JGJ94-94
的第5.6.1条)
其中 1x M ,1y M ─计算截面处XY 方向的弯矩设计值(m KN ⋅); i x ,i y ─单桩相对承台中心轴的XY 方向距离(m);
1i N ─扣除承台自重的单桩桩顶竖向力设计值(KN ),n G N N i i -=1
KN
G N N 7.564456.18343.10234111=-=-=
经过计算得到弯矩设计值:
m KN M M y x .8.225824.024.47.564211=⎪⎭
⎫
⎝⎛-⨯⨯== 4)矩形承台截面主筋的计算
依据《混凝土结构设计规范》(GB50010-2002)第7.2条受弯构件承载力计算。
式中 1α─等效抗压强度比值,当混凝土强度不超过C50时,1α取为1.0,当混凝土强度等级为C80时,
1α取为0.94,期间按线性内插法确定;
c f ─混凝土抗压强度设计值,本案采用C30砼,23.14mm N f c =; 0h ─承台的计算高度。
y f ─钢筋受拉强度设计值,2300mm N f y =。
经过计算得 0167.01300
56003.140.1108.22582
6
=⨯⨯⨯⨯=s α 017.00167.0211=⨯--=ξ
9915.02
017
.01=-
=s γ 26
5841300
13009915.0108.2258mm A A sy sx =⨯⨯⨯=
=
采用Ⅲ级钢,直径为25mm 的钢筋,需要12根 ; 由于最小配筋率为0.2%,按最小配筋率配筋:
216216%2.056001350mm A A sy sx =⨯⨯== 采用直径为25mm 的钢筋,需要30根;
故塔吊基础底面配筋为双向布置,各为30根直径25mm 的Ⅲ级钢。
5)矩形承台截面抗剪切计算
依据《建筑桩技术规范》(JGJ94-94)的第5.6.8条和第5.6.11条。
根据第二步的计算方案可以得到XY 方向桩对矩形承台的最大剪切力,考虑对称性,
取单桩最大竖向力KN V N 3.1023max ==,我们考虑承台配置拉筋的情况,斜截面受剪承载力满足下面公式:
其中 0γ─建筑桩基重要性系数,取1.0; β─剪切系数, β=0.08;
c f ─混凝土轴心抗压强度设计值,23.14mm N f c =; 0b ─承台计算截面处的计算宽度,mm b 56000=; 0h ─承台计算截面处的计算高度,mm h 13000=; y f ─钢筋受拉强度设计值,本案为2300mm N f y =; S ─箍筋的间距,mm S 200=。
KN N h b f V c 32.83288328320130056003.1408.0001==⨯⨯⨯==β
>3.10230.10⨯=V γ 经过计算承台已满足抗剪要求;
只需要按照使用说明书配置一定数量的构造拉结筋。
采用Ⅱ级钢,直径14mm,间距500mm ,梅花型布置承台拉筋。
6)桩顶承载力验算
桩承载力计算依据《建筑桩技术规范》(JGJ94-94)的第4.1.1条
根据第二步的计算方案可以得到桩的轴向压力设计值,取其中最大值
KN N 3.1023max =
桩顶轴向压力设计值应满足下面的公式:
其中 0γ─建筑桩基重要性系数,取1.0;
c f ─混凝土轴心抗压强度设计值,23.14mm N f c =;
A ─桩的截面面积,本案采用高强度预制管桩,桩型号为PHC A400 80 10
10,砼强度为C80;
2221024004
24014.3440014.3mm A =⨯-⨯=。
KN N 3.10233.10230.10=⨯=γ<KN N A f c 16.367636761601024009.35==⨯= 经过计算得:管桩桩顶抗压强度满足要求! 7)桩竖向极限承载力验算
桩承载力计算依据《建筑桩基础技术规范》(JGJ94-94)的第5.2.2-3条
根据第二步的计算方案可以得到桩的轴向压力设计值,取其中最大值
KN N 3.1023max =
桩竖向极限承载力验算应满足下面的公式: 最大压力:
其中 R ─最大极限承载力;
sk Q ─单桩总极限侧阻力标准值:
pk Q ─单桩总极限端阻力标准值:
s η,p η─分别为桩侧阻群桩效应系数,桩端阻群桩效应系数,承台底土阻力群桩效应系数;
s γ,p γ─分别为桩侧阻力分项系数,桩端阻抗力分项系数,承台底土阻抗力分项系数;
sk q ─桩侧第i 层土的极限侧阻力标准值,按下表取值; pk q ─极限端阻力标准值,按下表取值; u ─桩身的周长,m d u 256.14.014.3=⨯==π; p A ─桩端面积,
222
210.01024004
24014.3440014.3m mm A p ==⨯-⨯=;
桩竖向极限承载力为:
KN
Q sk s 7.105405.1802.31555.31482.21368.11227.31308.31187.0256.1=⎪⎪⎭
⎫
⎝⎛⨯⨯+⨯⨯+⨯⨯+⨯⨯+⨯⨯+⨯⨯+⨯⨯⨯=η
KN Q pk p 44110.0350026.1=⨯⨯=η 因此KN R 3.12462
.14412.16.1054=+=
>KN N 3.1023max = 所以单桩竖向承载力满足要求! QTZ80塔吊基础具体配筋详见附图1。
