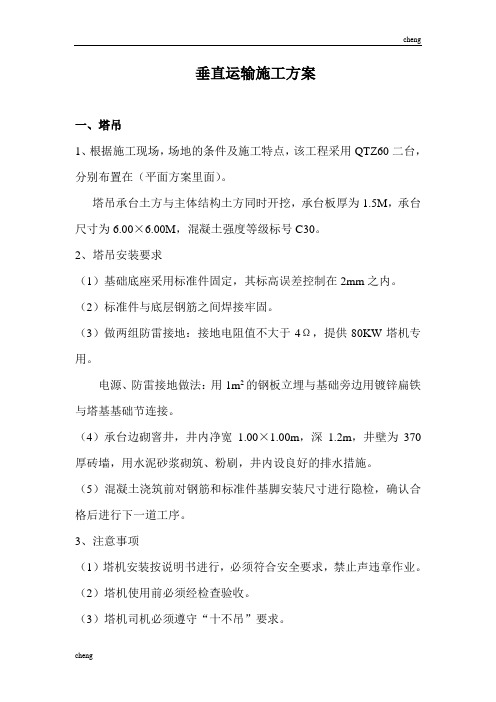

塔吊垂直运输方案详情
- 格式:doc
- 大小:610.71 KB
- 文档页数:9
垂直运输施工方案一、塔吊1、根据施工现场,场地的条件及施工特点,该工程采用QTZ60二台,分别布置在(平面方案里面)。
塔吊承台土方与主体结构土方同时开挖,承台板厚为1.5M,承台尺寸为6.00×6.00M,混凝土强度等级标号C30。
2、塔吊安装要求(1)基础底座采用标准件固定,其标高误差控制在2mm之内。
(2)标准件与底层钢筋之间焊接牢固。
(3)做两组防雷接地:接地电阻值不大于4Ω,提供80KW塔机专用。
电源、防雷接地做法:用1m2的钢板立埋与基础旁边用镀锌扁铁与塔基基础节连接。
(4)承台边砌窨井,井内净宽1.00×1.00m,深1.2m,井壁为370厚砖墙,用水泥砂浆砌筑、粉刷,井内设良好的排水措施。
(5)混凝土浇筑前对钢筋和标准件基脚安装尺寸进行隐检,确认合格后进行下一道工序。
3、注意事项(1)塔机安装按说明书进行,必须符合安全要求,禁止声违章作业。
(2)塔机使用前必须经检查验收。
(3)塔机司机必须遵守“十不吊”要求。
(4)塔机吊物时要避免吊物从居民楼楼面越过。
(5)立塔、顶升时必须设安全区,并有专人指挥。
(6)任何情况下禁止地塔机进行油漆作业。
(7)风速超过60km/h,禁止吊物、顶升。
(8)需要更换或排放塔机上的油料时必须在无风条件下进行,并将油料排放到容器内回收。
(9)禁止将各种废弃物丢在工地。
4、塔机计算(1)QTZ60t·m塔吊安装高度为40m1)风荷载计算ω=βz·μz·μs·μr·ω0合肥地区:ω0=0.35μz=1.6塔吊挡风系数φ=0.2 d=121mmω0·d2=0.4×0.1212=0.0060.002<ω0·d2<0.015 取μs=0.7×2.5=1.75μr=1.1 βz=1.0ω=1.0×1.75×1.6×1.1×0.35=1.08KN/m2风荷载产生的水平力:ω=ω·φ·b·H=1.08×0.2×1.8×40=15.55KN风荷载产生的倾覆力矩:M1=1/2ω·H=0.5×15.55×40=311KN·m2)塔基下采用钢筋砼独立基:f a=260KPa3)塔基资料:塔基竖向荷载:D1=485.3KN塔底倾覆力矩:M2=1527KN·m塔基竖向荷载:P1=485.3KN塔基下采用钢筋砼独立基础取基底面积A=6.0×6.0m 基础厚度1.5m基础自重: G=6.0×6.0×1.5×22=1188KNQ=P1+G=485.83+1188=1674KNM=N1×1.5+M2+0.7M1=106.2×1.5+1527+0.7×377=1950KN·me=M/Q=1950/1674=1.165m<L/4=1.5m 可以P max=2Q/3l a a=l/2-e=3.0-1.165=1.835m =(2×1674)/(3×6×1.835)=101.4KN/m2<1.2f a P=Q/A=1674/(6×6)=46.5KN/m2<f a地基承载力满足要求3)抗倾覆验算:倾覆力矩:M=1950×1.4=2730KM·m抗倾覆力矩:M ’=Q ×3.0×0.9=1674×3.0×0.9=4519KN ·m 满足要求。
一、方案概述为确保施工现场材料、设备、人员的垂直运输安全、高效,根据施工现场实际情况和相关规定,特制定本塔吊垂直运输专项方案。
二、适用范围本方案适用于施工现场中塔吊的垂直运输作业,包括材料、设备、人员的运输。
三、塔吊选型与布置1. 塔吊选型:根据施工现场高度、结构形式、材料运输需求等因素,选用C5015型塔吊。
2. 塔吊布置:根据现场现有情况、周边原有建筑及道路情况,在基础、主体施工期间布置1台塔吊作为施工材料垂直运输机械。
四、塔吊基础施工1. 基础选择:塔吊基础采用桩基础,桩径800mm,根数为4根,布置在承台下方四角。
2. 基础承台施工:(1)基础承台设计:考虑基槽土质及施工平面布置情况,塔基采用钢筋混凝土承台式基础,基础底板混凝土强度等级C35,垫层强度等级C15。
(2)基础承台施工:a. 钢筋绑扎:核对钢筋半成品钢筋绑扎放置预埋节垫砂浆垫块,按照设计图纸,核对加工的半成品钢筋的规格、形状、型号、品种进行检验,合格后挂牌、堆放整齐。
b. 模板安装:按照设计图纸要求,安装模板,确保模板的稳固性和垂直度。
c. 混凝土浇筑:采用商品混凝土,按照施工规范进行浇筑,保证混凝土的强度和密实度。
五、塔吊安装与拆卸1. 安装:(1)塔吊基础检查:确保基础稳固,满足塔吊安装要求。
(2)塔吊组装:按照塔吊厂家提供的安装说明书,进行塔吊组装。
(3)塔吊试运行:完成塔吊组装后,进行试运行,检查塔吊各部件是否正常工作。
2. 拆卸:(1)塔吊拆除:按照塔吊厂家提供的拆卸说明书,进行塔吊拆卸。
(2)塔吊部件存放:将拆卸下的塔吊部件分类存放,方便后续使用。
六、安全措施1. 人员培训:对塔吊操作人员进行专业培训,确保其具备操作技能和安全意识。
2. 设备检查:定期对塔吊进行检查,确保设备安全可靠。
3. 作业区域设置:在塔吊作业区域设置警戒线,禁止无关人员进入。
4. 风险评估:对塔吊垂直运输作业进行风险评估,制定应急预案。
5. 应急演练:定期组织应急演练,提高应急处置能力。

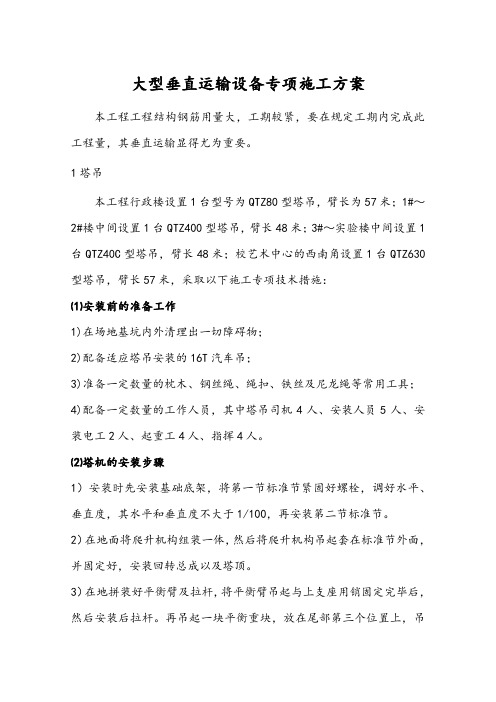

大型垂直运输设备专项施工方案本工程工程结构钢筋用量大,工期较紧,要在规定工期内完成此工程量,其垂直运输显得尤为重要。
1塔吊本工程行政楼设置1台型号为QTZ80型塔吊,臂长为57米;1#~2#楼中间设置1台QTZ400型塔吊,臂长48米;3#~实验楼中间设置1台QTZ40C型塔吊,臂长48米;校艺术中心的西南角设置1台QTZ630型塔吊,臂长57米,采取以下施工专项技术措施:⑴安装前的准备工作1)在场地基坑内外清理出一切障碍物;2)配备适应塔吊安装的16T汽车吊;3)准备一定数量的枕木、钢丝绳、绳扣、铁丝及尼龙绳等常用工具;4)配备一定数量的工作人员,其中塔吊司机4人、安装人员5人、安装电工2人、起重工4人、指挥4人。
⑵塔机的安装步骤1)安装时先安装基础底架,将第一节标准节紧固好螺栓,调好水平、垂直度,其水平和垂直度不大于1/100,再安装第二节标准节。
2)在地面将爬升机构组装一体,然后将爬升机构吊起套在标准节外面,并固定好,安装回转总成以及塔顶。
3)在地拼装好平衡臂及拉杆,将平衡臂吊起与上支座用销固定完毕后,然后安装后拉杆。
再吊起一块平衡重块,放在尾部第三个位置上,吊装驾驶室。
接好所用电线。
在拼接好吊臂及拉杆,吊起吊臂总成,安装在支座上,用销铀固定,安装好拉杆然后将其余平衡重安放在固定位置上,接好电线,穿好钢丝绳,调试好各机电设备以及各种安全保护装置、将塔身升高使用。
⑶塔吊的拆卸本工程塔吊的拆卸步骤与安装步骤相反,先安装的后拆,后装的先拆,在拆卸过程中注意安全。
1)该塔吊采用连墙杆与框架柱或梁固定的方式搭设。
安装前必须进行安全技术交底。
塔吊安装后经验收合格后使用。
塔吊指挥和塔吊司机做到持证上岗。
2)严格按塔吊出厂说明书的要求浇筑砼和埋设塔基连接件。
3)塔吊单独设分配电箱,做到严格按规范要求做好接地。
接地拟从塔吊基础桩配筋中引接入。
4)塔吊做到保险,限位,齐全、有效、灵敏。
5)塔吊司机与塔吊指挥联络用对讲机和音响。
九、垂直运输设施施工方案本工程为高层框剪结构,垂直运输机械的配备将直接影响到工程施工的进度。
经过对施工图纸的研究结合施工现场的实际情况,决定采用塔吊、施工电梯和物料提升机作为本工程垂直运输设备。
(一)塔吊搭设方案1、安装前的准备工作了解现场布局与土质情况,清理障碍物,在砼基础浇筑达到设计强度后才能安装,准备吊装机械以及足量的铁丝、杉木、钢丝绳、绳扣等常用工具。
2、安装步骤自下而上的组成为:砼基础2节标准I,6节标准II,5节标准III,下支座和上面回转部分。
先将两节标准节I和一节标准节II用16具M高强度螺栓连接为体(螺栓的预紧力矩为2.5KN•M)然后吊装在砼基30础面上,并用随机带来的8只M30高强度螺栓固定好,安装时注意有踏步的两根主弦要平行建筑物。
在地面上将爬升架拼装成整体,并装好液压系统,然后将爬升架吊起,套在三节标准节外面。
并使套架上的爬爪搁在最下一个标准节I的上一个踏步上,在地面上先将上下支座以及回转机构,回转支承平台等装为一体,然后将这一套部件吊起安装在塔身上,用4个销轴和8个M30的高强度螺栓将下支座分别爬升架和塔身节相连。
(注意:回转支承与上、下支座的连接螺栓一定要拧紧,预紧力矩为640N・M)。
在地面上塔顶与平衡臂拉杆的第一节用销假轴连好,然后吊起,用4个销轴与上支座连接,安装塔顶要注意区分塔顶哪边是起重臂相连,此边回转限位器和司机室处于同一侧,在平地上拼装好平衡臂并将卷扬机构、配电箱等装在平衡臂上,按好各部分所需要的电线,然后将平衡臂吊起来与上支座用销轴固定完毕后,再抬起平衡臂与水平线成一角度,至平衡拉杆的安装装置,装好平衡臂拉杆后再将吊车卸载。
吊起重2.2吨的平衡重一块,放在平衡臂最根部的一块配重处,在地面上,先将司机室的各电气设备检查好以后,将司机室吊起至上支座的上面,然后用销轴将司机室上支座连接好。
对起重臂与起重臂拉杆的安装、吊装平衡重、塔身标准节、怎样调整各种安全装置等施工方法详见塔吊使用说明书,但是在安装起重臂与起重臂拉杆时应特别注意汽车吊使吊臂实际稍微抬起,当开动起升机构,起升绳拉起起重臂拉杆使起重臂拉杆并不受力,否则起升机构负不起这么大的载荷,在安装塔身标准节时应特别注意,顶升过程中必须利用回转机构制动器将吊臂镇住,严禁吊臂回转,保证起重臂与引入塔身标准节的方向一致。
垂直运输设备施工方案一、塔吊垂直运输简述:本工程垂直运输采用2台QTZ80A(5613)附着式塔吊,覆盖建筑施工范围。
当塔楼楼板施工达到7层时再立1部施工电梯。
混凝土输送设备采用固定式混凝土输送泵和汽车泵相结合。
(一)施工方案1、施工安排。
结构施工材料的水平及垂直运输主要依据塔式起重机进行运输,本工程根据现场情况,现场设置2台塔式起重机,塔式起重机在土方施前进行立塔并达到使用条件。
塔式起重机在塔楼的外架拆除完成后进行拆塔,拆塔时先拆高度低的,后拆高度高的。
塔吊拆除先自身下降拆除标准节,随之将附加锚固件拆除,当降低至裙楼屋面高度时用汽车吊拆除。
塔吊的安装、运转、维修、拆除和进出场等事项由塔吊分包单位负责,立塔前要现场了解情况,立塔位置要严格选择,立塔位置要满足好安装、好拆卸、好锚固的原则,对放在基础的塔基要仔细测算,防止对上部结构施工产生影响,塔吊回转半径范围以下临时建筑及道路均要搭设防护棚。
2、塔吊型号及高度的选择。
为满足吊装要求,需要选择塔臂长的塔式起重机,综上考虑塔吊选用QTZ80A。
(二)主要施工方法及要求1、塔吊基础施工准备,塔吊安装前与安装公司取得联系,以书面的方式通知安装队伍进场,要求安装公司做好机械材料和安装人员的准备。
2、塔吊基础施工。
(1)、建筑物定位测量完成后,立即按照塔吊方案定出塔吊基础位置。
土方开挖时首先开挖塔吊基础基坑,经有关技术人员验槽后,施工钢筋混凝土塔吊基础。
(2)、由人工将塔基基坑内的土方清出,进行垫层浇筑,垫层厚度为100,混凝土标号为C20,待垫层强度达到能上人后,有测量工放出塔吊中心线及塔基四周边线。
(3)、钢筋绑扎放线完毕后即可上人进行塔吊基础钢筋绑扎,下铁钢筋垫块采用强度较高的大理石碎块,厚度为50mm。
绑扎钢筋时必须严格按照相应的施工规范进行作业,同时做好塔吊固定支腿的的预埋,支腿埋设时需搭设钢管架,并用U托托着定位节,U托下方钢管下垫50cm长、30cm宽脚手板,保证在浇混凝土过程中随时能够抄平支腿标高。
愚池湾花苑垂直运输施工方案编制人:审核人:批准人:年月日垂直运输施工方案一、塔吊布置根据本工程的使用实际情况,为保证工程的连续性,满足工程需要,安装4台塔吊,其中A、B座安装QTZ40型塔机,C、D座安装QTZ63型塔机,其中A、F座共用一台,D、E座共用一台,具体位置详见施工现场平面布置图,QTZ40与QTZ63塔机主要参数见下表:QTZ40主要技术参数(如下)QTZ63主要性能参数表(如下)二、塔吊的安装塔吊直接安装在地下室底板上,QTZ63和QTZ40塔机(在塔机下设置4根管桩,持力层5-1层)不再单独设置塔吊基础。
为了尽快让此塔吊投入使用,先施工此处部分底板。
底板平面尺寸及基础配筋、螺栓详见附页塔吊基础图。
(1)塔吊安装位置QTZ40塔吊中心位于轴线2.9至3米中间位置。
QTZ63塔吊中心位于轴线4.5米。
(2)塔吊基础(底板混凝土)的施工①土方开挖为保证此部位底板先行施工,必须优先开挖此部位土方。
开挖范围见平面布置图。
在开挖此部位土方时,必须先做好周围边缘排水沟,采取相关降排水措施后,方可开始土方开挖。
开挖时,必须安排专人在现场进行指挥。
最后预留300mm 厚土方,人工进行清槽。
禁止超挖或挠动地基。
②垫层浇筑土方开挖结束并验槽后,立即浇筑C15 混凝土垫层,垫层浇筑范围同土方开挖范围。
垫层混凝土浇筑,采用混凝土汽车泵直接将混凝土输送到位。
③底板混凝土浇筑范围、塔吊基础节底脚放线使用水准仪、钢尺,先将提前浇筑的混凝土底板放出外边线。
然后,再测放出固定底脚的钢凳位置。
④底脚钢凳就位根据四个专用校正钢凳就位线,将专用钢凳就位。
专用钢凳顶面钢板尽量要小,使其与预埋底脚接触面积要小,便于两者缝隙能浇筑混凝土密实。
专用钢凳高度为基座处底板混凝土厚度减去预埋脚埋入混凝土深度和预留安装偏差。
每个专用校正钢凳顶面中心通过焊接安装一个调节螺栓,从而实现四个专用校正钢凳与预埋脚的接触,通过调节四个螺栓来校正预埋脚的标高和平整度。
目录第一章垂直运输总体方案一、工程概况二、垂直运输方案第二章塔吊基础设计第一节QTZ63一、基础做法二、基础设计计算第三章塔吊安装一、安装前的准备工作二、塔吊场地要求三、装拆要求及注意事项四、使用中检修与保养五、沉降观测六、项目部检查办法七、塔吊定位见塔吊方案八、塔吊的基础第四章塔吊安装前后的技术要求一、塔机安装前检查用表二、塔机检查内容和要求三、塔机安装过程的中间检验和安全管理四、塔机载荷运行试验表五、整机验收并填写自检报告书第一章垂直运输总体方案一、工程概况*********,北面为三中II标段同期施工的学生公寓,结构为现浇框架结构体系。
总建筑面积30285m2,分别为教学楼、实验楼、办公楼和教师公寓,层数分别为六层、五层、四层、三层和二层,教学楼部分设计±0.000相当于吴淞高程6.91m,教师公寓楼部分设计±0.000相当于吴淞高程7.06m,室内外高差0.45m,地下室设于办公楼和教师公寓。
地下室层高分别为4.05m和3.00m,层高分别为:教学综合楼一层为4.2m,二层-五层为3.90m,钟楼最高部分为46.35m,教师公寓一层-六层均为3.00m层高。
屋顶均设计成坡型。
本工程属于多层构造,一般不考虑使用塔吊,因办公楼设有地下室,土方开挖作业等大下工程量较大,施工作业的快慢,主要依靠垂直运输系统,所以合理地选择和安排垂直运输机械,对控制整个工程进度至关重要。
二、垂直运输方案1、塔吊方案(1)教学办公楼地下室和主体施工时在32-34轴交L轴上4.2m 位置设一台塔吊,塔吊基础设置在室外自然地面上,由于教学楼高度不超出25m,所以塔吊设置不考虑附墙,按厂家设计的标准高度<40m 就可以解决主体施工垂直运输问题。
使用范围详见平面图。
(2)在外架搭设过程中,每幢均预留材料垂直运输堆料平台位置(外架留5.5-6m长空缺段)作为各层材料运输中转站,具体位置及活动堆料平台架得在架子搭接时作交底。
垂直运输方案根据现场实际情况、建筑物尺寸及工期要求,设12台QTZ6016型塔吊,以保证塔吊大臂的回转半径基本覆盖,满足施工垂直运输需要。
混凝土施工在现场布置1台HBT80C型地泵,满足混凝土垂直运输的需要。
装修阶段根据现场实际情况及工期要求,每栋楼设12部外用物料提升机,保证装修施工阶段的材料供应。
一、机具选用二、塔吊性能回转速度(r/min) 0.62顶升速度(m/min) 0.7起重力矩(kN.m) 1250起重臂重量(kN) 63.6平衡臂重量(kN) 32.3平衡臂长度(m) 14.9后配重量(kN) 156塔身宽度(m) 2.000 三、塔基基础施工(一)塔基构造及设计1、塔基承台构造承台尺寸按照产品出场要求设置,承台下地基采用灌注桩。
2、桩基设计桩基采用灌注桩,待中标后进行设计。
(二)塔吊基础施工1、铺下铁筋。
2、摆放马凳,四个马凳要支撑牢固,互联一体,上平面要在同一水平面上。
将塔身基础节与四个预埋件联成一体,放在马凳上。
调整塔身节垂直度,要求误差小于10秒为止。
、将预埋件与马凳焊牢,注意结构整体稳定,不得发生倾翻及偏移。
3、铺上铁筋,浇筑混凝土。
4、基础混凝土浇筑(1)基础混凝土强度为C35,混凝土保护层厚度为25mm。
基础尺寸为6250mm ×6250mm×1350mm,属于大体积混凝土施工。
(2)混凝土浇筑采用“全面水平分层法”施工,每层的浇筑厚度约为500mm,并保证在下一层初凝之前返回进行上一层的浇筑,设通长标尺筋,每500mm用红漆做明显标志。
(3)浇筑混凝土时要从四个方向同时下灰,以减少对预埋件的冲击力。
浇筑过程中要边振捣边检查预埋件的垂直度,如有变化应立即调整。
(4)混凝土浇筑完毕后采用覆盖一层塑料布和两层防火草帘的方式进行养护,并且保证混凝土表面始终保持湿润。
养护工作不少于7天。
(5)混凝土浇筑采用混凝土泵车进行,模板内的垃圾泥土清除干净,浇筑前用水将砼垫层湿润,并扫除积水。
塔吊垂直运输工程施工方案和技术措施(1)塔吊平面布置根据现场现有情况并结合现场周边原有建筑及道路情况,基础、主体施工期间布置1台塔吊作为施工材料垂直运输机械,塔吊选用C5015型,塔吊旋转半径范围基本覆盖整个作业面、材料堆放区及库房,塔吊在旋转半径内的有效起重量可满足施工现场内各种材料的垂直运输和水平运输的需要。
(2)塔吊的基础选择经过对建筑物平面尺寸以及结构设计图纸中各构件的相对关系认真分析和计算,以及结合现场环境特点,计划本工程所采用的塔吊布置在基坑上。
塔吊基础采用桩基础,桩径采用φ800mm,根数为4根,布置在承台下方四角,塔吊桩顶端嵌入承台100mm,桩基础采用人工挖孔的施工方式,塔吊基础承台上增加配重,满足正常运行。
施工时应做好护壁工作及对周围地层及建筑物进行观察,发现异常情况应及时通知有关单位进行处理。
(3)塔吊基础承台施工1)基础承台设计考虑基槽土质及施工平面布置情况,塔基均采用钢筋混凝土承台式基础、基础底板混凝土强度等级C35,垫层强度等级C15。
2)基础承台施工a、钢筋绑扎:核对钢筋半成品→钢筋绑扎→放置预埋节→垫砂浆垫块1.按照设计图纸,核对加工的半成品钢筋的规格、形状、型号、品种进行检验,合格后挂牌、堆放整齐。
2.按顺序绑扎钢筋,按图纸要求划线、摆放钢筋、穿箍、绑扎,最后成型。
3.受力钢筋搭接接头位置正确,接头相互错开。
4.下排下铁下设置砂浆垫块,厚度50mm,间距1000mm,侧面的垫块应与钢筋绑牢,不得遗漏。
b、砖模板砌筑:砌筑砖模板→尺寸及砌筑质量检查1.根据现场实际情况,采用砖模作为塔吊基础模板。
砖模板为240mm厚页岩砖墙,高度与塔吊基础厚度相同。
2.砖模砌筑完毕后对其尺寸、标高等进行预检,检查无误后砖模外侧立即进行回填土施工,回填土高度同砖模。
以防混凝土浇筑时侧压力过大产生倾倒。
c、混凝土浇筑:混凝土进场→浇筑→振捣→养护1.浇筑浇筑混凝土时为了避免预埋塔节受混凝土影响,采用对称下料法浇筑。
(十三)垂直运输方案1.施工安排根据施工条件,垂直运输采用塔吊和人货两用电梯完成。
塔吊主要负责结构施工阶段的大型材料如:模板、脚手架、钢筋等材料的运输,至结构封顶后拆除。
结构施工至五层时,安装人货两用电梯,作为施工人员上下及小型材料的垂直运输,至装修工程完毕后拆除。
结构施工阶段,设出料钢平台,下一楼层内的脚手架、模板等周转材料均通过卸料平台、塔吊运送至上层使用,待楼层内的周转材料清理完毕,卸料平台移至上层,连续两层错位设置。
2.塔式起重机1)2)组装1)2)3)、4)固。
5)6)、7)8)9)10)11)12)1)2)10m 处)3)、将塔机套架顶升,使塔身上方恰好出现一个能装一标准节的空间。
4)、拉动引进小车,把标准节引到塔身的正上方,对准连结螺栓孔,缩回油缸使之与下部标准节压紧,并用螺栓连接起来。
5)、以上为一次顶升加节过程,当需连续加节时,可重复上述步骤,但在安装完3个标准节后,必须安装下部4根加强斜撑,并调整使4根撑杆均匀受力,方可继续升塔和吊装。
6)、在加节过程中,严禁起重臂回转,塔机下支座与标准节之间的螺栓应连结,但可不拧紧,有异常情况应立即停止顶升。
待升塔完毕后,调试好塔机小车限位、吊钩高度限位、力矩限位、起重限位、回转限位,保证各限位灵敏、可靠,具体由电工负责调试。
塔吊拆除1)、调整爬升架导轮与塔身立柱的间隙为3-5mm为宜,吊一节标准节移动小车位置至大约离塔机中心10m处,使塔吊的重心落在项升油缸上的铰点位置,然后卸下支座与塔身连接的8个高强度螺栓。
2)、将活塞杆全部伸出,当顶升横梁挂在塔身的下一级踏步上,卸下塔身与塔身的连接螺栓,稍升活塞杆,使上、下支座与塔身脱离,推出标准节至引进横梁外端,接着缩会全部活塞杆,使爬爪搁在塔身的踏步上,然后再伸出全部活塞杆,重新将顶升横梁挂在塔身的上一级踏步上,缩回全部活塞,使上、下支座与塔身连接,并插上螺栓。
3)、以上为一次塔身下降过程,连续降塔时,重复以上过程。
沈抚新城金管家养老服务中心项目塔吊垂直运输专项方案(仅适用于内爬塔)编制人:审核人:审批人:中国京冶工程技术有限公司2016年3月目录第一章塔吊选型方案 (1)第一节编制说明 (1)第二节编制依据 (1)第三节项目概况 (1)第四节现场概况 (2)第五节塔吊配置方案 (2)1、塔吊配置主要考虑因素 (2)2、现场地貌 (2)3、要求施工进度 (2)4、本期塔吊使时部位 (2)5、塔吊配置 (2)第二章塔吊安装与拆除方案 (4)第一节内爬塔安装 (5)1.、塔基 (5)2、塔身安装及吊装 (5)3、顶升高度控制 (5)第二节塔吊拆除 (6)第三节塔吊保养及操作要求 (6)1、安全保障 (6)2、塔吊的保养 (7)第一章塔吊部署第一节编制说明1、本方案仅适用于A塔楼-2层~4层施工阶段;2、因-1F层以上设计未出图,现有楼层层数和建筑高度仅依据目前设计信息考虑;第二节编制依据1、建筑物各角点坐标位置。
2、施工现场实测地貌。
3、地勘报告4、2015年9月30日之前的设计图纸及相关设计资料。
5、《建筑施工塔式起重机安装使用,拆卸安全技术规程》JGJ196-2010。
6、《抚顺市建设工程施工现场文明安全施工标准》。
7、中冶集团施工现场布置标准。
第三节项目概况1、本项目位于沈抚新城经济开发区核心区南湖,集商业、老人公寓、医院、停车等多种功能为一体的超高层建筑群。
地上共包含单体建筑A、B、C、D四栋,其中A栋为主塔楼,B、C、D为环绕裙楼。
总建筑面积264015平方米,其中:地上240775平方米,地下23240平方米。
2、建筑形式为三塔合体,平面呈三叶草状;结构形式为钢筋混凝土内筒外框;基础形式,塔楼为厚筏型基础,裙楼为独立柱基础。
第四节现场概况1、场地南侧现有2台315kVA的变压器,考虑不能够满足施工需要,计划另外加设一台315kVA变压器,其中一台供应办公区、生活区,其余两台供应施工现场。
2、项目四周环湖以围堰相隔,致使现场作业区场地狭窄,临设布置、机械设备的设置、材料加工、材料的堆放以及运输车辆的调度等都相当困难。
第五节塔吊配置方案1、塔吊配置主要考虑因素1.1 设计概况1.1.1 A栋主楼1)4层以上为标准层,层高3.15米;以下共6层,两层地下室,最高楼层5.4米;建筑物总高度约180米,单层建筑面积3816m2,内筒外框结构。
2)19层以下设钢结构劲性柱。
框架柱内为¢600*30钢管柱,核心筒区域YBZ墙内为焊接H型钢柱。
1.1.2 B、C、D裙楼1)三栋裙楼坏绕主楼,地下部分与主楼连通以后浇带相隔;地上部分设计消防通道与主楼分割。
2)地下2层,平筏基础。
地上二层,框架结构。
2、现场地貌2.1 三通一平完整;施工场地全部硬化;排水降水停止;所有临时脚手架拆除;3、施工进度3.1 2015年完成筏板混凝土浇筑、筏板防水、回填土至-8.8米标高(绝对标高56.3米)。
3.2、2016年4月至11月完成A主楼15层、B裙楼全部、C、D裙楼至±0.000。
4、本期塔吊覆盖区域及开始使用时间4.1 A座塔楼-2层开始、BCD裙楼后浇带以内基础开始。
覆盖ABCD全部区域。
5、塔吊配置5.1 相关参数5.2 考虑现场场地狭窄,和A楼层数、主体高度(超高层)、平面布局,还有塔吊自身刚度、稳定性以及安拆难度等决定:A主楼选用内爬式QTZ140(6016)1台、QTZ80(5513)两台起重机,分别设在北叶和东、西叶。
B裙楼在东、西两侧安装。
5.3 选用塔吊的技术参数起重性能表如下图所示:R 倍率R max(m)C max(kg)25 30 35 40 45 50 5555 SM 25.03 4000 4000 3250 2810 2320 2065 1765 1500 DM 13.75 8000 3885 3120 2675 2175 1920 1615 135050 SM 27.67 4000 4000 3650 3160 2615 2335 2000 DM 14.69 8000 4360 3515 3025 2470 2190 185045 SM 31.25 4000 4000 4000 3635 3015 2700 DM 16.51 8000 5005 4050 3495 2870 255040 SM 33.77 4000 4000 4000 3970 3300 DM 17.80 8000 5455 4425 3825 315035 SM 34.00 4000 4000 4000 4000 DM 17.90 8000 5490 4455 382530 SM 30.00 4000 4000 4000 DM 18.22 8000 5605 45505.4 计划立塔时间: 2016年3月中旬完成安装并具备使用条件;5.5 塔吊位置为便于爬升和合理分配,分别设置在三叶核心筒电梯井内,共三台;5.6 塔吊安装高度为避免平衡臂相撞,三塔高度错开。
具体为:Ⅰ段塔吊高度一次安装到位(约43米);Ⅱ段塔吊比Ⅰ段低一个标准节(3米);Ⅲ段塔吊比Ⅱ段低一个标准节(3米)。
以后随楼层沿电梯井道爬升。
5.7塔吊安装臂长为尽量减小塔吊降效,并且能够让三个塔吊都能覆盖360度,将Ⅱ、Ⅲ段塔吊臂长调整到50米,Ⅰ段塔55米不变。
上图仅适用于主楼内爬塔第二章塔吊安装与拆除方案第一节内爬塔安装1.、塔基1.1根据施工组织设计,筏板以上施工便开始使用塔吊进行垂直运输;1.2按塔吊选型要求,塔身自由高度为43.3米,塔吊起始阶段可坐落在基础上;1.3结合本工程结构情况,A楼三台内爬塔决定利用筏板做塔吊基础,具体为:筏板浇筑前在塔吊位置预埋地脚螺栓,为控制螺栓偏移,带上两个标准节。
地脚螺栓及标准节安装后,要用测量仪器并由专业人员校平、校直并与基础钢筋焊接牢固。
见下图:2、塔身安装及吊装见附件(一)<<内爬式塔式起重机安装方案及使用说明>>见附件(二)《主楼内爬塔附着埋件图》3、顶升高度控制塔吊按每9~13米顶升一次,每次在顶升的下一个落脚层,在电梯井墙壁四角板面高度预留底座支撑洞口400*900。
浇筑板面混凝土时在洞口处预埋钢板(埋件)400*300*25,每个落脚层放置两根450*350*20*25反力钢梁(Q235B,H型钢),长度3.4米,另设两根400*300*20*25限位钢梁,长度为2.8米,安装顶升套箍。
第二节塔吊拆除内爬塔拆除时采用屋面吊在屋面进行拆卸,并将部件送至地面。
屋面吊是通过施工电梯分件送至楼顶再进行组装,待拆除内爬塔后再分解,最后再通过施工电梯送回地面。
第三节塔吊保养及操作要求1、安全保障1.1塔吊司机必须受过良好专业训练,了解机械构造和工作原理。
应熟知并严格遵守操作规程和维修保养规则,必须持证上岗,信号指挥人员必须持证上岗。
1.2塔吊应有专职司机负责操作,非司机不得任意开动和操作,以免发生事故,驾驶员在工作时要精力集中,酒后严禁吊运工作。
1.3塔吊一般标准工作的气温为+40℃—-20℃,风速低于六级。
1.4塔吊安装后,必须经过运转试验并经过调整,然后报检测机构征得同意,方可使用。
1.5塔式起重机必须有可靠接地,所有电气设备外壳都应与机体妥善连接,其接地线断面不小于25mm2,接地电阻不大于4Ω,主回路与控制回路的绝缘电阻均不得小于0.5Ω.1.6安装塔吊后,应重新调节好各种安全保护装置和限位开关,如夜间作业必须准备好充足的照明。
1.7塔吊工作时必须按照额定起重量起吊,起过额定重量不吊,如被吊物件重量接近塔式起重机的最大容许负荷时,要进行试吊,先将物体提升到离地面0.5m左右,然后细致检查确认才可正式起吊。
塔式起重机不准吊运人员,人行斜拉重物,拨除地下埋物等。
1.8司机必须得到指挥信号后方可进行操作。
操作前司机必须按电铃发信号,并应严格按照指挥人员的信号进行操作,如果发现指挥信号不清,应采取措施发出询问信号,或停止操作。
如发现指挥信号有错误会引起事故,驾驭员有权拒绝执行。
多人挂钩时,驾驭员只服从吊运前确定的其中一个人的指挥开车,但对任何人发出的危险信号,驾驭员均应警惕紧急停车。
1.9操纵控制器应首先停止(零位)逐档加速或减速,严禁越级调速和高速时突然停车。
不论哪一部分传动装置在运转中需变换方向时,应首先将控制器扳到停止点零位,传动停止后,再开始逆向运转,绝对禁止直接变换运转方向。
如遇有突然停电事故时,应用人力缓慢地扳松制动器,使重物慢慢下降到地面。
不准将重物置于空中悬挂状态。
1.10吊物上升时,吊物距起重臂端不得小于1—2m。
1.11在操作过程中,当机构出现不正常现象或听到不正常声音时,应将重物稳妥降落,切断电源,并立即检查找出原因,排除故障后才能继续操作。
如遇到突然停电或电压下降等故障使重物无法放下时,驾驭员马上紧急鸣铃。
通知下面人员立即让开并将危险区域用绳子围起来不让任何人通过,并立即请检修人员检修。
在操作过程中发生故障,禁止在开车的情况下调整或检修。
1.12雷雨、暴雨和六级以上大风时禁止使用,1.13工作休息和下班后,不得将重物悬挂在空中。
1.14塔吊必须用手柄开关来操纵,不可利用安全装置“关”。
在操作中不得单脱手、双脱手及用身体其他部位转动控制器以防突然情况发生,不能及时采取紧急措施。
1.15在吊运过程中,被吊物件的高度要高于地面设备或其他物体0.5m以上,吊件下面不得有人。
不得将吊件从人头顶运行吊运。
1.16所有控制器工作完毕后,必须扳到停止点(零位),切断电源总开关,锁好配电箱,关好司机室门窗。
2、塔吊的保养2.1清除塔机上污泥、油渍;保持全机整洁。
2.2检查动力部分运转情况是否正常。
2.3检查传动部分包括齿轮副、链轮副、皮带、液压系统及钢丝绳等运转是否正常,有否故障、异响和发热。
2.4检查工作装置工作情况,是否有变形、脱焊、裂纹和松动现象。
2.5检查操作系统、安全装置和仪表工作情况,是否有失灵现象。
2.6检查油、电容量情况,是否有不足或泄漏。
2.7检查各处配合行程和间隙情况,是否有松动和异变。
2.8按规定做好润滑和防腐蚀工作。
2.9检查钢丝绳有无断丝及其连接是否安全可靠。
2.10检查、调整转动件各部间隙。
