2012年一级建造师市政公用工程专业管理与实务案例题 (1) (1)
- 格式:doc
- 大小:309.00 KB
- 文档页数:55

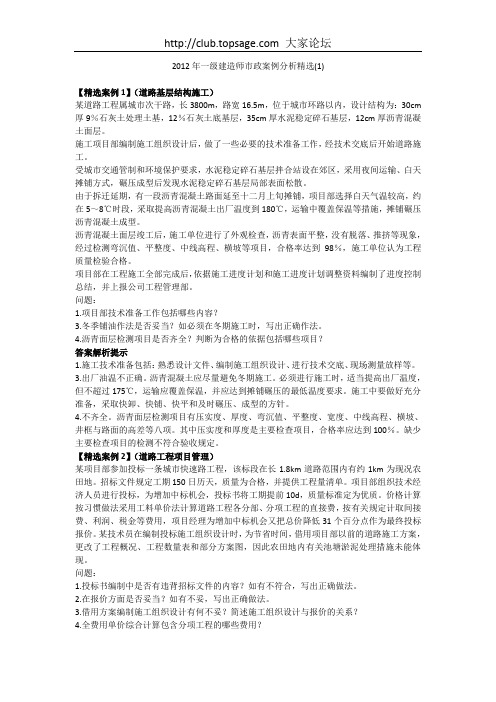

2012年一级建造师《市政实务》真题及答案解析一、单选题1、仅依据墙体自重抵抗挡土墙压力作用的挡土墙,属于(B)挡土墙。
A.xx重式;B.重力式; C.自立式; D.悬臂式;2、下列指标中,不属于沥青路面使用指标的是(C) A.透水性;B.平整度;C.变形量 ;D.承载能力;【P5】路面使用指标:承载能力、平整度、温度稳定性、抗滑能力、透水性、噪声量。
3、下列原则中标,不属于土质路基压实原则的是(B) A.先低后高;B.先快后慢;C.先轻后重;D.先静后振;【P16】先轻后重、先静后振、先低后高、先慢后快、轮迹重叠;4、水泥混凝土路面在混凝土达到(D)以后,可允许行人通过。
A.设计抗压强度的30%;B.设计抗压强度的40%;C.设计弯拉强度的30%;D.设计弯拉强度的40%;5、关于装配式xx吊装要求的说法,正确的是(C)A.吊装就位时混凝土强度为xx设计强度的70%;B.调移板式构件时,不用考虑其哪一面朝上; C.吊绳与起吊构件的交角小于60度时,应设置吊架或吊装扁担;D.预应力混凝土构件待xx压浆强度达20 Mpa才能吊装。
6、关于箱涵顶进的说法,正确的是(D)。
A.箱涵主体结构混凝土强度必须达到设计强度的75%.B.当顶力达到0.9倍结构自重时箱涵未启动,应立即停止顶进。
C.箱涵顶进必须避开雨期; D.顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程;7、在松软含水地层,施工条件困难地段修建隧道。
且地面构筑物不允许拆迁,xx 考虑(B)。
A.明挖法;B.盾构法;C.浅埋暗挖法;D.新奥法;【P90】在松软含水地层、地面构筑物不允许拆迁,施工条件困难地段,采用盾构法施工隧道能显示其优越性。
8、当基坑开挖较浅且未设支撑时,围护墙体水平变形表现为(A)。
A.墙顶位移最大,向基坑方向水平位移;B.墙顶位移最大,背离基坑方向水平位移;C.墙底位移最大,向基坑方向水平位移;D.墙底位移最大,背离基坑方向水平位移;【P101】当基坑开挖较浅,还未设支撑时,不论对刚性墙体还是柔性墙体,均表现为墙顶位移最大,向基坑方向水平位移,呈三角形分布。

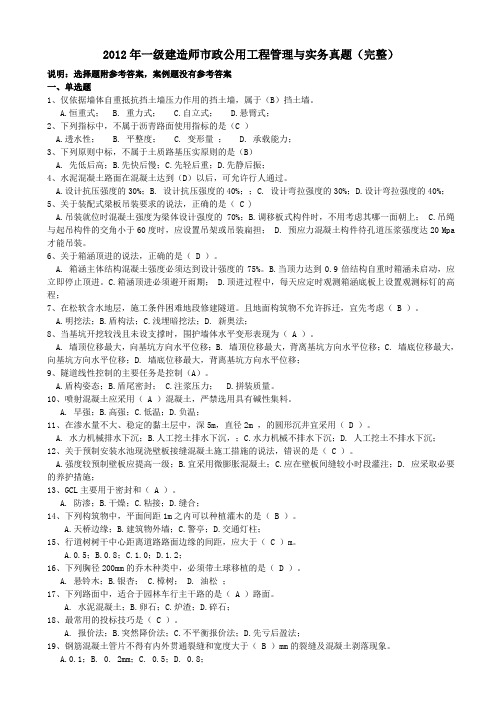

2012年一级建造师市政公用工程管理与实务真题(完整)说明:选择题附参考答案,案例题没有参考答案一、单选题1、仅依据墙体自重抵抗挡土墙压力作用的挡土墙,属于(B)挡土墙。
A.恒重式;B. 重力式;C.自立式;D.悬臂式;2、下列指标中,不属于沥青路面使用指标的是(C )A.透水性;B. 平整度;C. 变形量;D. 承载能力;3、下列原则中标,不属于土质路基压实原则的是(B)A. 先低后高;B.先快后慢;C.先轻后重;D.先静后振;4、水泥混凝土路面在混凝土达到(D)以后,可允许行人通过。
A.设计抗压强度的30%;B. 设计抗压强度的40%;;C. 设计弯拉强度的30%;D.设计弯拉强度的40%;5、关于装配式梁板吊装要求的说法,正确的是( C )A.吊装就位时混凝土强度为梁体设计强度的70%;B.调移板式构件时,不用考虑其哪一面朝上;C.吊绳与起吊构件的交角小于60度时,应设置吊架或吊装扁担;D. 预应力混凝土构件待孔道压浆强度达20 Mpa 才能吊装。
6、关于箱涵顶进的说法,正确的是( D )。
A. 箱涵主体结构混凝土强度必须达到设计强度的75%。
B.当顶力达到0.9倍结构自重时箱涵未启动,应立即停止顶进。
C.箱涵顶进必须避开雨期;D.顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程;7、在松软含水地层,施工条件困难地段修建隧道。
且地面构筑物不允许拆迁,宜先考虑( B )。
A.明挖法;B.盾构法;C.浅埋暗挖法;D. 新奥法;8、当基坑开挖较浅且未设支撑时,围护墙体水平变形表现为( A )。
A. 墙顶位移最大,向基坑方向水平位移;B. 墙顶位移最大,背离基坑方向水平位移;C. 墙底位移最大,向基坑方向水平位移;D. 墙底位移最大,背离基坑方向水平位移;9、隧道线性控制的主要任务是控制(A)。
A.盾构姿态;B.盾尾密封;C.注浆压力;D.拼装质量。
10、喷射混凝土应采用( A )混凝土,严禁选用具有碱性集料。
2012 一级建造师考试《市政公用工程管理与实务》真题一、单项选择题1. 仅依靠墙体自重抵抗挡土墙压力作用的挡土墙,属于()挡土墙。
A.衡重式 B.重力式 C.自立式 D.悬臂式【答案】B 【解析】依靠墙体自重抵挡土压力作用的挡土墙是重力式挡土墙。
2. 下列指标中,不属于沥青路面使用指标的是()。
A.透水性 B.平整度 C.变形量 D.承载能力【答案】C【解析】本题涉及的考点:沥青路面的结构层与性能要求。
路面使用指标:(1)承载能力(2)平整度(3)温度稳定性(4)抗滑能力(5)透水性(6)噪声量。
3. 下列原则中,不属于土质路基压实原则的是()。
A.先低后高 B.先快后慢 C.先轻后重 D.先静后振【答案】B 【解析】土质路基压实应遵循的原则:先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
压路机最快速度不宜超过4km/h。
4. 水泥混凝土路面在混凝土达到()以后,可允许行人通过。
A.设计抗压强度的30% B.设计抗压强度的40%C.设计弯拉强度的30% D.设计弯拉强度的40%【答案】D 【解析】在混凝土达到设计弯拉强度40%以后,可允许行人通过。
混凝土完全达到设计弯拉强度且填缝完成后,方可开放交通。
5. 关于装配式梁(板)吊装要求的说法,正确的是()。
A.吊装就位时混凝土强度为梁体设计强度的70%B.吊移板式构件时,不用考虑其哪一面朝上C.吊绳与起吊构件的交角小于60°时,应设置吊架或吊装扁担D.预应力混凝土构件待孔道压浆强度达20MPa 才能吊装【答案】C 【解析】本题涉及的考点:装配式梁(板)的施工技术。
安装就位的技术要求吊运要求(1)构件移运、吊装时的吊点位置应按设计规定或根据计算决定。
(2)吊装时构件的吊环应顺直,吊绳与起吊构件的交角小于60°时,应设置吊架或吊装扁担,尽量使吊环垂直受力。
(3)构件移运、停放的支承位置应与吊点位置一致,并应支承稳固。
在顶起构件时应随时置好保险垛。
2012年全国一级建造师执业资格考试《市政公用工程管理与实务》试卷答案解析一、单项选择题(共20题,每题l分。
每题的备选项中,只有l个最符合题意。
)1.仅依据墙体自重抵抗挡土墙压力作用的挡土墙,属于( )挡土墙。
A.恒重式B.重力式C.自立式D.悬臂式2.下列指标中,不属于沥青路面使用指标的是( )。
A.透水性B.平整度C.变形量D.承载能力3.下列原则中标,不属于土质路基压实原则的是( )。
A.先低后高B.先快后慢C.先轻后重D.先静后振4.水泥混凝土路面在混凝土达到( )以后,可允许行人通过。
A.设计抗压强度的30%B.设计抗压强度的40%C.设计弯拉强度的30%D.没计弯拉强度的40%5.关于装配式梁板吊装要求的说法,正确的是( )。
A.吊装就位时混凝土强度为梁体设计强度的70%B.调移板式构件时,不用考虑其哪一面朝上C.吊绳与起吊构件的交角小于60°时,应设置吊架或吊装扁担D.预应力混凝土构件待孑L道压浆强度达20 MPa才能吊装6.关于箱涵顶进的说法,正确的是( )。
A.箱涵主体结构混凝土强度必须达到设计强度的75%B.当顶力达到0.9倍结构自重时箱涵末启动.应立即停止顶进C.箱涵顶进必须避开雨期D.顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程7.在松软含水地层,施工条件困难地段修建隧道且地面构筑物不允许拆迁,宜先考虑( )。
A.明挖法B.盾构法C.浅埋暗挖法D.新奥法8.当基坑开挖较浅且未设支撑时,围护墙体水平变形表现为( )。
A.墙顶位移最大,向基坑方向水平位移B.墙顶位移最大,背离基坑方向水平位移C.墙底位移最大,向基坑方向水平位移D.墙底位移最大,背离基坑方向水平位移9.隧道线形控制的主要任务是控制( )。
A.盾构姿态B.盾尾密封C.注浆压力D.拼装质量10.喷射混凝土应采用( )混凝土,严禁选用具有碱性集料。
A.早强B.高强C.低温D.负温11.在渗水量不大、稳定的黏土层中,深5m、直径2m的圆形沉井宜采用( )。
2012年一级建造师市政案例分析精选(1)【精选案例1】(道路基层结构施工)某道路工程属城市次干路,长3800m,路宽16.5m,位于城市环路以内,设计结构为:30cm 厚9%石灰土处理土基,12%石灰土底基层,35cm厚水泥稳定碎石基层,12cm厚沥青混凝土面层。
施工项目部编制施工组织设计后,做了一些必要的技术准备工作,经技术交底后开始道路施工。
受城市交通管制和环境保护要求,水泥稳定碎石基层拌合站设在郊区,采用夜间运输、白天摊铺方式,碾压成型后发现水泥稳定碎石基层局部表面松散。
由于拆迁延期,有一段沥青混凝土路面延至十二月上旬摊铺,项目部选择白天气温较高,约在5~8℃时段,采取提高沥青混凝土出厂温度到180℃,运输中覆盖保温等措施,摊铺碾压沥青混凝土成型。
沥青混凝土面层竣工后,施工单位进行了外观检查,沥青表面平整,没有脱落、推挤等现象,经过检测弯沉值、平整度、中线高程、横坡等项目,合格率达到98%,施工单位认为工程质量检验合格。
项目部在工程施工全部完成后,依据施工进度计划和施工进度计划调整资料编制了进度控制总结,并上报公司工程管理部。
问题:1.项目部技术准备工作包括哪些内容?3.冬季铺油作法是否妥当?如必须在冬期施工时,写出正确作法。
4.沥青面层检测项目是否齐全?判断为合格的依据包括哪些项目?答案解析提示1.施工技术准备包括:熟悉设计文件、编制施工组织设计、进行技术交底、现场测量放样等。
3.出厂油温不正确。
沥青混凝土应尽量避免冬期施工。
必须进行施工时,适当提高出厂温度,但不超过175℃,运输应覆盖保温,并应达到摊铺碾压的最低温度要求。
施工中要做好充分准备,采取快卸、快铺、快平和及时碾压、成型的方针。
4.不齐全。
沥青面层检测项目有压实度、厚度、弯沉值、平整度、宽度、中线高程、横坡、井框与路面的高差等八项。
其中压实度和厚度是主要检查项目,合格率应达到100%。
缺少主要检查项目的检测不符合验收规定。
【精选案例2】(道路工程项目管理)某项目部参加投标一条城市快速路工程,该标段在长1.8km道路范围内有约1km为现况农田地。
2012年一级建造师市政工程管理与实务真题一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意) 1、仅依据墙体自重抵抗挡土墙压力作用的挡土墙,属于( )挡土墙。
A.恒重式B.重力式C.自立式D.悬臂式 2、下列指标中,不属于沥青路面使用指标的是( )。
A.透水性 B.平整度 C.变形量D.承载能力 3、下列原则中标,不属于土质路基压实原则的是( )。
A.先低后高B.先快后慢C.先轻后重D.先静后振 4、水泥混凝土路面在混凝土达到( )以后,可允许行人通过。
A.设计抗压强度的30% B.设计抗压强度的40% C.设计弯拉强度的30%D.设计弯拉强度的40% 5、关于装配式梁板吊装要求的说法,正确的是( )。
A.吊装就位时混凝土强度为梁体设计强度的70% B.调移板式构件时,不用考虑其哪一面朝上 C.吊绳与起吊构件的交角小于60度时,应设置吊架或吊装扁担 D.预应力混凝土构件待孔道压浆强度达20Mpa 才能吊装 6、关于箱涵顶进的说法,正确的是( )。
A.箱涵主体结构混凝土强度必须达到设计强度的75%B.当顶力达到0.9倍结构自重时箱涵未启动,应立即停止顶进C.箱涵顶进必须避开雨期D.顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程7、在松软含水地层,施工条件困难地段修建隧道。
且地面构筑物不允许拆迁,宜先考虑( )。
A.明挖法 B.盾构法 C.浅埋暗挖法D.新奥法8、当基坑开挖较浅且未设支撑时,围护墙体水平变形表现为( )。
A.墙顶位移最大,向基坑方向水平位移 B.墙顶位移最大,背离基坑方向水平位移 C.墙底位移最大,向基坑方向水平位移 D.墙底位移最大,背离基坑方向水平位移 9、隧道线性控制的主要任务是控制( )。
A.盾构姿态 B.盾尾密封 C.注浆压力D.拼装质量10、喷射混凝土应采用( )混凝土,严禁选用具有碱性集料。
A.早强 B.高强 C.低温D.负温11、在渗水量不大、稳定的黏土层中,深5m ,直径2m ,的圆形沉井宜采用( )。
2012年一级建造师考试案例试题(含答案)2012年建筑工程管理与实务施工技术1. 某建筑工程建筑面积205000m3,商品混凝土、现浇结构,筏板基础,地下3层,地上12层,基础埋深12.4m,该工程位于繁华市区施工场地狭小。
工程所在地区地势北高南低,地下水流从北向南,施工单位的降水方案计划在基坑南边布置单排轻型井点。
基坑开挖到设计标高后,施工单位和监理单位对基坑进行了验槽,并对基底进行了钎探,发现地基东南角有约350m3软土区,监理工程师随即指令施工单位进行换填处理。
问题:(1)该工程基坑开挖降水方案是否可行?说明理由。
(2)施工单位和监理单位两家单位共同进行工程验槽的做法是否妥当?说明理由。
(3)发现基坑基底软土区后应按什么工作程序进行基坑处理?答案:(1)该工程基坑开挖降水方案是否可行?说明理由。
答:不可行。
单排轻型井点应布置在地下水位的上游一侧,即应该在基坑北边布置单排轻型井点。
(2)施工单位和监理单位两家单位共同进行工程验槽的做法是否妥当?说明理由。
答:不妥,工程验槽应由建设单位、监理单位、施工单位、勘查单位和设计单位五方共同进行。
(3)发现基坑基底软土区后应按什么工作程序进行基坑处理?答:应按如下程序处理:1)建设单位应要求勘查单位对软土区进行地质勘查;2)建设单位应要求设计单位根据勘察结果对软土区地基做设计变更;3)建设单位或授权监理单位研究设计单位所提交的设计变更方案,并就设计变更实施后的费用与工期和施工单位达成一致后,由建设单位对设计变更做出决定;4)由总监理工程师签发工程变更单,指示承包单位按变更的决定组织地基处理。
案例2:某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。
基础埋深14.4米,底板厚3米,底板商品混凝土标号为C35/P12。
底板钢筋施工时,板厚1.5米处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。
12年市政案例案例一1.本案例的施工组织设计审批符合规定吗?说明理由。
2.补充挂篮进入下一节施工前的必要工序。
3.针对挂篮施工检查不合格项,给出正确做法。
4.项目部应补充哪些记录?案例二1、将背景资料中工序按常规流程进行排序(用序号排列)。
2、沉淀池满水试验的浸湿面积由哪些部分组成?(不需计算)。
3、根据清单计价规范,变更后的沉淀池底板、池壁、预应力的综合单价应如何确定?4、沉淀池施工的措施费项目应如何调整?5、根据有关事故处理原则,继续张拉施工前还应做好哪些工作?案例三1、B 公司与A 公司应办理哪些方面的交接手续?2、请指出参建单位中的哪一方应到监察机构办理相关手续,并写出手续名称。
3、燃烧器出厂资料中,还应包括什么?4、请列出B 公司对无损检测单位及其人员资质审核的主要内容。
案例四1、本工程中工作井是否需要编制专项方案,说明理由。
(5 分)2、占小区绿暂存设备,应履行哪些程序或手续?(5 分)3、10#井改为向8#井顶进的始发井,应做好哪些技术准备工作?(12 分)4、项目经理批准施工变更方案是否妥当?说明理由。
(4 分)5、项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。
(4 分)案例五1、指出园路施工存在哪些不妥之处?给出正确做法。
(8 分)2、分析并指出园路出现病害的主要成因。
(6 分)3、指出冬期绿化移植有哪些不妥之处,给出正确做法。
(8 分)4、补充项目部应采用的园路的冬季施工措施。
(8 分)13年市政案例案例一1、除支架专项方案外,还需编制其它那些专项方案。
2、钢梁安装时,主干道应设几座支架,是否需要占用机动车道,并说明理由。
3、施工支架专项方案需要哪些部门审批?4、钢梁分包经济合同需要注意哪些事项。
案例二1、分包方施工方案和安全技术措施的审批程序。
2、根据所给图表确定基坑的坡度,并给出坡度形成的投影宽度。
3、根据现场条件,采用何种降水方式及平面布置形式。
案例一(20分)背景资料某施工单位中标承建一座三跨预应力混凝土连续钢构桥,桥高30米,跨度为80m+136m+80m,箱梁宽14.5m,底板宽8米,箱梁高度由根部的7.5米渐变到3.0米。
根据设计要求,0号、1号段混凝土为托架浇筑,然后采用挂篮悬臂浇筑法对称施工,挂篮采用自锚式结构。
施工项目部根据该桥的特点,编制了施工组织设计,经项目总监理工程师审批后实施。
项目部在主墩的两侧安装托架并预压,施工0号、1号段,在1号段混凝土浇筑完成后,在节段上拼装挂篮。
施工单位总部例行检查并记录了挂篮施工安全不合格项:施工作业人员为了方便施工,自行拆除了安全防护设施;电缆支架绑在了挂篮上;工机具材料在挂篮一侧集中堆放。
安全资料检查时发现:只有公司和项目部对工人的安全教育记录和每月进行一次的安全检查记录。
安全检查组随即发出整改通知单,要求项目部按照《建筑施工安全检查标准》补充有关记录。
问题:1.本案例的施工组织设计审批符合规定吗?说明理由。
2.补充挂篮进入下一节施工前的必要工序。
3.针对挂篮施工检查不合格项,给出正确做法。
4.项目部应补充哪些记录?参考答案:1、施工组织设计由总监工程师审批不合规定。
理由:施工组织设计应经项目经理组织、技术负责人编制,报企业技术负责人审批,盖章,报建设方、监理工程师审核后实施。
【解析】这题都会,但不一定是5分。
为了控制通过率,阅卷前会抽样,寻找多数人都答错的难题提高分值。
2、补充挂篮进入下一节施工前的必要工序【既然是补充,先看已经】项目部已“安装托架并预压”,“0号、1号段浇筑已完成”,【目前状态】正“在节段上拼装挂篮”。
现场就是我拍的照片的摸样:阶段目标是从图(a)到图(b)。
【书上】P66:悬臂浇筑的主要设备是一对能行走的挂篮。
挂篮在已经张拉锚固并与墩身连成整体的梁段上移动。
绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。
完成本段施工后,挂篮对称向前各移动一节段,进行下一梁段施工,循序前进,直至悬臂梁段浇筑完成。
2012年一级建造师市政真题及答案一、单选题1、不属于路面使用指标的:变形P52、土质路基压实原则不包括:先快后慢P163、混凝土路面达到设计弯拉强度的40%方可允许行人通过。
P364、仅依靠墙体自重抵挡土压力作用的是重力式挡土墙。
P415、起吊梁时吊绳与构件交角小于60°时应设置吊架或扁担。
P696、箱涵顶进正确答案:顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程。
P80-81,其他三条错误的均在此两页范围内。
7、松软含水地层,地面构筑物不允许拆迁,施工条件困难地段宜优选选用盾构法P908、无支撑、深度浅基坑支护结构变形特点:顶部向基坑内变形最大P1019、盾构机线形控制的主要任务:控制盾构姿态P12610、喷射混凝土宜采用早强混凝土P14011、深度5m、直径2m,水量不大的粘性土地层,沉井采用人工开挖、排水沉井P15012、选项:壁板缝较小时浇施工缝p15913、需进行严密性试验的水池p20314、GCL主要用于密封和防渗P20315、灌木可以在围墙边种植。
P21516、乔木距离道路路面边缘距离不小于1mP21517、胸径200mm必须土球挖掘的是油松P22118、可做园林主干道的是水泥混凝土路面。
P22319、最常用的投标报价策略是不平衡报价法。
P24320、混凝土管片不得有内外贯穿裂缝和宽度大于0.2mm的裂缝。
P330二、多选题1、盾构始发井前加固方法:注浆法、高压喷射搅拌法、冻结法P1162、水池结构特点:薄壁型结构、配筋率高、较高的抗渗性、良好的整体性P1483、属于自然补偿的补偿器:Z型、L型P1864、燃气管道穿越河底:P1955、燃气管道附件:P2006、必须进行内外层防腐和阴极保护的:P200、P1697、垃圾填埋场的结构层次:渗沥液收集倒排系统、防渗系统、基础层P2068、路基压实度检测方法:环刀法、灌砂法、灌水法P3119、喷射除锈质量等级分为:Sa1、Sa2、Sa3P33710、属于中度风险的是:P344案例(一)背景资料悬臂浇筑桥梁.....问题:1.施工组织设计审批是否符合规定?理由2.补充挂篮进入下一节段施工前的必要工序3.针对挂篮施工检查不合格项,给出正确做法4.项目部应补充哪些记录?答案:1.不符合。
2011年一级建造师市政公用工程专业管理与实务案例题[案例1]【背景资料】某城市热力管道工程项目,是实行总分包的项目,项目经理部为了确保安全目标的实现,对施工项目安全提出了详细而科学的控制措施。
在施工过程中,由于分包商的一名工人不慎将一施工手钻从高处坠落,重伤l人。
【问题】1.工程项目安全控制应坚持的方针是什么?谁是项目安全生产的总负责人? 2.项目安全控制的三个重点是什么?3.实行总分包的项目,安全控制由谁负责?4.承包单位对分包单位的安全生产责任包括哪些内容?5.分包单位安全生产责任包括哪些内容?答案:1.工程项目安全控制应坚持的方针是安全第一、预防为主,项目经理是项目安全生产的总负责人。
2.项目安全控制的三个重点是施工中人的不安全行为、物的不安全状态、作业环境的不安全因素和管理缺陷。
3.实行总分包的项目,安全控制由承包单位负责。
4.承包单位对分包单位的安全生产责任包括:审查分包单位的安全施工资格和安全生产保证体系,不应将工程分包给不具备安全生产条件的分包单位;在分包合同中应明确分包单位安全生产责任和义务;对分包单位提出安全要求,并认真监督、检查;对违反安全规定冒险蛮干的分包单位,应令其停工整改;承包单位应统计分包单位的伤亡事故,按规定上报,并按分包合同约定协助处理分包单位的伤亡事故。
5.分包单位安全生产责任应包括:分包单位对本施工现场的安全工作负责,认真履行分包合同规定的安全生产责任;遵守承包单位的有关安全生产制度,服从承包单位的安全生产管理,及时向承包单位报告伤亡事故并参与调查,处理善后事宜。
[案例2]【背景资料】某城市轨道交通工程项目,在施工过程中项目经理部对施工阶段的质量控制措施摘录如下。
(1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。
(2)项目经理对监理工程师提出的设计变更要求在执行前向执行人员进行书面交底。
(3)项目开工前编制的测量控制方案经监理工程师批准后方可实施。
(4)项目技术负责人对承包方自行采购的物资进行验证。
(5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。
(6)项目技术负责人应对工序的施工情况做记录。
(7)对项目质量计划中规定的特殊过程,应设臵见证点进行控制。
【问题】1.逐条判断施工阶段的质量控制措施是否妥当,如不妥,请改正。
2.对施工机械设备的质量控制应符合哪些规定?答案:1.施工阶段的质量控制措施的妥当判断。
(1)不妥。
正确做法:单位工程、分部工程和分项工程开工前,项目技术负责人应对承担施工的负责人或分包方全体人员进行书面技术交底。
(2)不妥。
正确做法:在施工过程中,项目技术负责人对发包人或监理工程师提出的有关施工方案、技术措施及设计变更要求'应在执行前向执行人员进行书面交底(3)不妥。
正确做法:项目开工前编制的测量控制方案经项目技术负责人批准后方可实施。
(4)不妥。
正确做法:监理工程师应对承包方自行采购的物资进行验证。
(5)不妥。
正确做法:对发包方提供的材料、半成品、构配件、工程设备和检验设备等,必须按规定进行检验和验收。
(6)不妥。
正确做法:工序施工的情况应由施工管理人员记录。
(7)不妥。
正确做法:对项目质量计划中规定的特殊过程应设臵工序质量控制点进行控制。
2.对施工机械设备的质量控制的规定如下。
①应按设备进场计划进行施工设备的调配。
②现场的施工机械应满足施工需要。
③应对机械设备操作人员的资格进行确认,无证或资格不符合者,严禁上岗。
[案例3]【背景资料】某热力管道工程,工程总造价5 000万元,某施工企业通过招标投标方式获得了该工程的施工任务,该施工企业为了保证预期利润目标的实现,责成项目经理部对工程项目成本制订完善的控制和管理措施及方法。
施工项目经理部通过成本预测、成本计划、成本控制、成本核算、成本分析和成本考核对其进行管理。
【问题】1.施工项目成本管理的基本原则是什么?2.成本预测的作用是什么?3.成本管理全过程最重要的环节是什么?4.对施工项目成本分析主要是分析什么?答案:1.施工项目成本管理的基本原则:(1)成本最优化原则;(2)全面管理成本原则;(3)成本责任制原则;(4)成本管理有效化原则;(5)成本管理科学化原则。
2.成本预测的作用:(1)可以使施工项目能在最大限度上满足业主单位及本企业均能接受的条件下,确定一个成本低、效益高的最佳成本方案;(2)可以有的放矢地进行管理和控制;(3)可以给施工项目成本决策与计划提供科学的依据。
3.成本管理全过程最重要的环节是成本控制。
4.对施工项目成本分析主要是分析如下内容:(1)主要技术经济指标及其他因素对成本变化的影响;(2)计划成本的合理性;(3)成本变动的规律。
[案例4]【背景资料】某市政公司承包某路段的改建工程,全长2.5 km,工期为当年7月至次年2月。
该路段为四快二慢主干道,道路结构层如下:机动车道20 cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20 cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。
该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。
监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。
整改完毕符合验收程序后,又继续施工。
在一次安全检查中,监理发现一名道路工在电箱中接线,经查证,属违反安全操作规程。
按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
【问题】1.监理工程师发出暂停施工指令的原因是什么?其指令方式有哪些应改进的地方? 2.施工组织设计的审批程序存在的问题在哪里?3.沥青混凝土冬期施工应采取的措施是什么?4.该道路工有哪些违反了操作规程?为什么?5.工程项目安全检查的规定是否正确?请说明理由?答案:1.监理工程师发出暂停施工指令的原因如下。
(1)填土后未检查就碾压。
正确的做法是填土长度达50 m左右时,应检查铺筑土层的宽度与厚度,合格后即可碾压,碾压先轻后重,最后碾压不应小于12t级压路机。
(2)碾压后未进行土质路基的质量检查就进行上层填土工作。
路基碾压完成时,必须按质量验收项目(宽度、纵断面高程、横断面高程、平整度、压实度等)逐项进行检查,不合格处要修整到符合规范、标准要求。
监理工程师指令方式的改进之处为监理工程师应通知承包人暂停施工(而不是立即向该工程队发出口头指示,责令暂停施工),并在24 h内向乙方提出具体处理意见,乙方应按监理工程师的要求暂停施工。
乙方在落实了监理工程师的处理意见,并在接到监理工程师提出复工通知后,才能继续施工。
2.施工组织设计的审批程序存在的问题如下:(1)该施工组织设计仅经上一级技术负责人审批同意不妥,因为施工组织设计必须有上一级技术负责人和部门的审批手续,即有上一级技术负责人审批、加盖公章、填写审批表;这里未说明加盖公章、填写审批表,如果无加盖公章和填写审批表,不能代表上级部门意见。
(2)无变更审批程序。
根据后文提到“在实施过程中,项目部将填方工程分包给某工程队”,这属于工程变更,变更时,应有变更审批程序。
3.沥青混凝土冬期施工应采取的措施是:沥青混凝土面层应尽量避免冬期施工,必须进行施工时,适当提高出厂温度,但不超过175℃。
运输中应覆盖保温,并应达到摊铺和碾压的最低温度要求。
下沉层表面应干燥、清洁及无冰、雪、霜等。
施工中做好充分准备,采取“快卸、快铺、快平”和“及时碾压、及时成型”的方针。
4.该道路工违反电工、电焊工、架子工·、司炉工、爆破工、机操工、起重工、机械司机、机动车辆司机等特殊工种工人,除一般安全教育外,还要经过专业安全技能培训,经考试合格持证后,方可独立操作。
因为该道路工不是电工,在电箱中接线属于违规作业。
5.施工组织设计中规定由项目部安全员定期组织安全检查不对,因为施工项目的安全检查由项目经理组织,定期进行。
[案例5]【背景资料】某桥梁工程施工前,施工单位了解了工程地点的地形、工程地质、水文地质和水文条件,掌握了地基土壤种类及其物理力学性质、各层土的厚度及标志、周围地区地下水位和地面排水情况,并办理了设计提供的控制桩的交接手续。
施工单位为了做好桥梁工程前期质量控制,编制了施工组织设计和施工方案。
施工各阶段由施工单位编制的施工技术文件严格按有关法规规定签字、盖章后,由建设单位与施工单位分别保存。
【问题】1.对设计提供的控制桩,应由谁组织办理交接桩手续?2.桥梁工程前期质量控制应做好哪些工作?3.施工组织设计编制的依据是什么?4.施工组织设计的核心部分是什么?5.施工方案主要包括哪些方面的内容?6.市政基础设施工程施工技术文件应按怎样的方法进行管理?[答案]:1.对设计提供的预制桩应由建设单位组织有关单位进行现场交底,办理交接桩手续。
2.桥梁工程前期质量控制应做好施工现场准备、修建施工临时设施、安装调试施工机具及标定试验机具、进行施工测量及复核测量资料,做好材料的储存和堆放以及施工前的试验、检测工作。
3.应依据招标投标文件、施工合同、设计文件及有关规范,在深入调查的基础上,根据工程特点、本企业具体条件,抓住主要环节,编制施工组织设计。
4.施工组织设计的核心部分是施工方案。
5.施工方案主要包括施工方法的确定、施工机具的选择、施工顺序的确定等方面的内容。
6.市政基础设施工程施工技术文件的管理方法如下:(1)施工技术文件应由施工单位编制,由建设单位与施工单位保存;(2)建设单位应按《建设工程文件归档整理规范》(GB/T 50328)的要求,于工程竣工验收后3个月内报当地城建档案管理机构归档;(3)总承包工程项目,由总承包单位负责汇集,整理所有有关施工技术文件;(4)施工技术文件应随施工进度及时整理,所需表格应按有关法规规定认真填写清楚、齐全、准确、真实;(5)施工技术文件应严格按有关法规规定.签字、盖章;(6)施工合同中应对施工技术文件的编制要求和移交期限做出明确规定;施工技术文件应有建设单位签署的意见或监理单位对认证项目的认证记录;(7)竣工验收前,建设单位应请当地城建档案管理机构对施工技术文件进行预验收,预验收合格后方可竣工验收;(8)施工技术文件不得任意涂改、伪造、抽撤、损毁或丢失。
[案例6]【背景资料】某城市给水工程项目,通过招标投标确定了本市一家具有承担该工程项目资质的施工企施工企业在给水厂站工程施工时制定了以下施工技术要求。
