预钻孔措施对静压桩挤土效应的影响分析
- 格式:doc
- 大小:40.00 KB
- 文档页数:5
与防治措施2023-11-06CATALOGUE目录•引言•预制桩挤土效应现场监测方案•预制桩挤土效应的影响因素•预制桩挤土效应的防治措施•工程实例分析•研究结论与展望01引言背景介绍预制桩作为常用的基础形式,被广泛应用于各类建筑工程中。
然而,在预制桩施工过程中,挤土效应引发的环境影响和工程问题逐渐受到关注。
挤土效应会导致周围土体的位移、变形,对周围建筑物、地下管线等造成影响。
研究目的和意义探讨防治预制桩挤土效应的措施,为工程实践提供理论支持和指导。
通过本研究,旨在提高预制桩施工的质量和安全性,减少对周围环境的影响,实现工程与环境的和谐发展。
研究预制桩挤土效应的现场监测方法,了解其对周围环境的影响规律。
02预制桩挤土效应现场监测方案在桩身侧面贴设土压力盒,监测桩身与土壤之间的压力变化,以此判断挤土效应的程度。
监测方法选择土压力盒监测法在桩基施工前,设置静力水准仪于测点,实时监测地表沉降,以此判断挤土效应的影响。
静力水准监测法在桩基施工前,将深层沉降仪埋设至桩底附近,监测土体深层沉降,以获取挤土效应的深度影响信息。
深层沉降仪监测法监测系统建立建立监测网络将选择的监测点位连接成网,以便能够全面反映挤土效应的影响范围。
确定监测频率根据施工进度和地质条件,设定合适的监测频率,确保能够捕捉到有效的数据。
选择合适的监测点位根据工程地质条件、基础形式及大小、桩的分布情况等因素综合考虑,确定监测点位。
利用自动化设备对选定监测点进行数据自动采集,减少人为误差。
数据自动采集数据整理数据分析对采集到的数据进行整理,提取有用的信息。
将整理后的数据与施工前的数据进行对比分析,以评估挤土效应的影响。
03数据采集与分析020103预制桩挤土效应的影响因素不同的桩体材料对挤土效应有不同的影响,例如混凝土桩比钢桩更容易产生挤土效应。
桩体材料不同的桩体截面形状也会影响挤土效应,例如方形和圆形桩的挤土效应就有差异。
桩体截面形状桩体长度越长,挤土效应通常也会更显著。
减少静压桩挤土效应的施工措施静压桩施工对周围土体、建筑物及地下管线等设施会产生较大的影响。
因此,在施工过程中为了避免给周边环境造成危害,会采取不同的施工措施来减弱沉桩产生的挤土效应。
本文主要讨论了预钻孔取土打桩和设置防挤土槽对挤土效应的影响。
标签静压桩;挤土效应桩基工程是一种比较古老的基础形式,也是应用最为广泛的建筑基础形式。
随着科学技术的发展,特别是机械技术,桩基础也由简单趋向复杂,各种桩基的施工技术也应运而生。
大吨位压桩机的诞生使静压沉桩逐渐得到了广泛地应用,并取得了良好的效果。
静压法施工相对打入桩而言,具有无噪音,无振动,无冲击力,施工应力小等优点,且能在沉桩施工中测定沉桩阻力为设计施工提供参数。
虽然静压桩有上述诸多的优点,但是,由于静压桩属于挤土桩,其产生的挤土效应会对周边环境造成不利的影响,严重者可能造成邻近的建筑物开裂,道路隆起以及地下管线断裂等工程事故。
因此,能有效地预估静压桩产生的挤土效应以及采取能够减少挤上效应的施工措施都具有非常重要的工程意义。
一、预钻孔对挤土效应的影响预钻孔的参数是指预钻孔的孔径和孔的深度。
孔径和孔深的变化会直接影响这种措施的效果。
通常采用的预钻孔直径不大于桩径的2/3,深度亦不大于桩长的2/3,当然这些限制条件可以根据具体的工程情况做一些改变。
1、预钻孔径对挤土效应的影响预钻孔情况下,水平与竖向位移场沿着水平方向的变化规律和无预钻孔情况相一致,即随着径向距离的增加,其位移量逐渐减少。
水平或竖向位移的大小是随着预钻孔径的增大而减少的,但随着径向距离的增加,不同的预钻孔径产生的位移量差值越来越小。
但相同预钻孔径在地表面产生的挤土位移量是近似一致的。
相同的预钻孔半径下,预钻孔深度越大,减少远场挤土效应的作用就越明显。
2、预钻孔深度对挤土效应的影响在同样的孔径情况下,在最浅预钻孔深度范围内(0-5m)的位移基本是一致的。
但超过此深度时(5-12m),所产生的水平位移场有明显的差别。
管桩的挤土效应静压预制桩属挤土桩,由于大量桩体积的压入,破坏了土体的相对平衡状态,在不排水条件下桩必须向外挤开与自身体积相等的土体体积。
施工的桩数越多,压桩的速度越快,土侧压力增量就越大,当桩周围土体结构破坏并产生隆起时,对周围建筑或地下管线设施就可能造成损害。
在饱和软土层中,由于其渗透系数小,土体挤压后导致了孔隙水压力的急剧增大,即产生了“超静孔隙水压力”。
它通过地层中的含水层迅速向四周传播,其影响的范围更甚于一般土体挤密的挤压应力。
压入1根桩后,就能使桩周围2m~3m范围内饱和软粘土中孔隙水压力U>G(G为上覆土总重),在此范围之外超静孔隙水压力△U逐渐减小。
在不同的地质条件下,由于土的渗透系数不同,孔隙水压力的变化规律亦不同。
淤泥渗透系数低,超静孔隙水压力不易消散;而在淤泥与粉细砂交互层中,由于粉细砂层渗透性相对较好,淤泥中产生的超静孔隙水压力将通过粉细砂层较快消散。
在沉桩过程中,土体挤压应力和所造成的超静孔隙水压力对邻近建筑物的影响,起了共同的作用。
根据施工实践反映为浅层大、深层小、近处大、远处小,影响范围可达1~1.5倍桩长,并与地质状况、平面布桩率、压桩速度、施工顺序等因素有关。
同时,沉桩本身产生的土体挤压与超静孔隙水压力还将对已施工的桩产生水平位移与上浮,造成桩基质量事故。
随着打桩间歇时间的推移,所增大的土体应力与超静孔隙水压力将逐步扩散以至消失,地层重新固结又对周围建(构)筑物形成不利影响。
静压法沉桩与锤击法相比,除了无振动、无油污、无噪音外,对降低土体的挤压应力与超静孔隙水压力没有优势性,另外,由于昼夜施工以及设备太重致使地基沉陷而产生的影响更甚于锤击桩。
在饱和软粘土中压桩,特别是在平面布桩率高、施工场地狭小、四周有毗邻旧建筑物的情况下,对周围环境的影响更为直接,而采取文中所述的几项防护措施并辅以施工过程跟踪监测,是能够取得预期效果的。
影响范围1~1.5倍桩长,可以采用限打,或周边开挖防震沟。

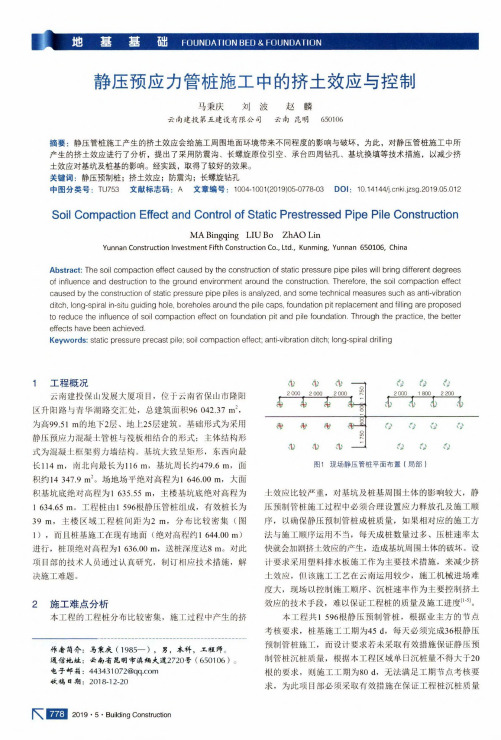

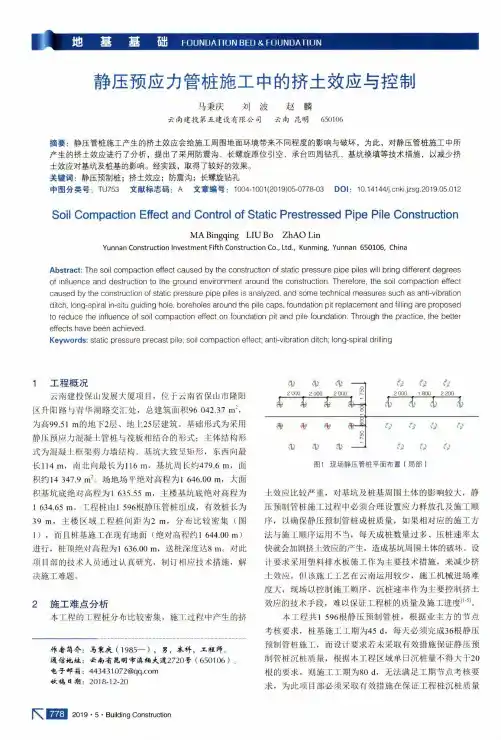

静压预应力管桩施工中的挤土效应与控制马秉庆刘波赵麟云南建投第五建设有限公司云南昆明650106摘要:静压管桩施工产生的挤土效应会给施工周围地面环境带来不同程度的影响与破坏,为此,对静压管桩施工中所产生的挤土效应进行了分析,提出了采用防震沟、长螺旋原位引空、承台四周钻孔、基坑换填等技术措施,以减少挤土效应对基坑及桩基的影响。
经实践,取得了较好的效果。
关键词:静压预制桩;挤土效应;防震沟;长螺旋钻孔中图分类号:TU753文献标志码:A文章编号:1004-1001(2019)05-0778-03DOI:10.14144/ki.jzsg.2019.05.012 Soil Compaction Effect and Control of Static Prestressed Pipe Pile ConstructionMA Bingqing LIU Bo ZhAO LinYunnan Constructi o n In v estment Fifth Con s tructi o n Co.,Ltd.,Kunming,Yunnan650106,ChinaAbstract:The soil compact!on effect caused by the construction of static pressure pipe piles will bring different degrees of influence and destruction to the ground environment around the construction.Therefore,the soil compaction effect caused by the construction of static pressure pipe piles is analyzed,and some technical measures such as mnti-vibration ditch,long-spiral in-situ guiding hole,boreholes around the pile caps,foundation pit replacement and filling are proposed to reduce the in f lue n ee of soil compact!o n effect on foun d atio n pit and pile foun d ation.Through the practice,the better effects have been achieved.Keywords:static pressure precast pile;soil compactio n effect;anti-vibrati o n ditch;I o n g-spiral drilli n g1工程概况云南建投保山发展大厦项目,位于云南省保山市隆阳区升阳路与青华湖路交汇处,总建筑面积96042.37m2,为高99.51m的地下2层、地上25层建筑。
静压桩挤土效应防治措施的应用摘要:近年来,我国的工程建设越来越多,对静压桩技术的应用越来越广泛。
通过分析挤土效应防治措施的相关参数,在工程实践中采取具有针对性的防治措施,既使得措施费用经济合理,又对周边建(构)筑物有较好的保护效果。
关键词:静压桩;挤土效应;防治防挤槽;预钻孔引言在钻孔灌注桩施工过程中,如果出现个别钻孔灌注桩承载力不符合设计要求,一般采用补桩或注浆加固措施进行处理。
但如果由于施工时对图纸没有认真分析理解或对孔底岩样的判别出现误判情况,而造成大面积钻孔灌注桩承载力不符合设计要求的现象,一般采取的处理措施是降低建筑物高度或大面积进行加桩补桩处理,从而造成降低经济效益,对社会影响也非常大。
采用静压桩机对持力层未达到设计要求的桩基进行复压,经过复压后的桩基础可以满足设计要求。
1锚杆静压桩施工1)压桩前,复核桩孔位置,清理预留桩孔。
2)安装锚杆静压桩压桩反力架,并配备液压压桩机、切割机、电焊机等相关机具。
3)通过压桩反力架提供的结构物自重反力,压桩机将标准预制节段锚杆静压桩分段压入桩孔中。
接桩时,调直后节段桩,对准上、下节段,使两桩的轴线在同一竖直线上。
4)全部锚杆静压桩下压完成后,切除外露的桩头,清理桩顶,用微膨胀早强混凝土填注预留桩孔并捣实,使锚杆静压桩和承台连接成为整体。
2挤土效应防治措施迄今为止,已有多种挤土防治措施投入工程实践。
由于各种防治措施有其优点,也有其需注意的问题,所以针对不同情况下的挤土效应,需采用不同的防治措施。
(1)设置防挤槽。
在施工区边上挖一定深度的防挤槽,使地表面深处的土体位移被其隔断,不致影响到沟槽以外的范围。
但防挤槽不可太深,否则槽壁易坍塌,扰动施工区外土体反而会对周围环境造成影响。
(2)设置钢板桩围护。
在被保护的桩区周围设置局部封闭的钢板桩围护,利用钢板桩的自身刚度,约束沉桩后的挤土影响,在围护范围就能保护钢板桩外的建构筑物或地下管线,但钢板桩拔出时,会引起一定的土体扰动,导致邻近建构筑物的不均匀沉降。
试论静压管桩挤土效应的防治措施在城市化进程不断加快的背景下,建筑工程技术也在随之不断更新与推广。
工程中的静压预应力管柱施工中,需要重视机械自重与静压力的共同作用。
相比于传统施工模式来讲,这种模式不仅具有较高的实用性,也能够大幅度提升施工效率,在工程项目中得到了广泛推广,同时,各施工单位还要正视相应的挤土效应,注重防治措施的探究。
标签:静压管桩;挤土效应;防治措施前言对于静压管桩来讲,虽然拥有承载力高,施工周期较短以及施工质量较高等优势,但其在压桩施工过程中,往往都会产生挤土效应,极易造成周围土体出现侧向、竖向位移的现象,严重的甚至还会导致场地附近的建筑物产生裂缝、管道断裂等一系列损坏现象。
因此,在具体施工中,各施工单位应充分认识到挤土效应可能带来的不利影响,并紧紧围绕实际施工情况,探索出更科学有效的防治措施,增强施工质量。
1 静压管桩挤土效应首先,管桩变形与超孔隙水压力。
一方面,对于管桩变形来讲。
在将管桩压进土里的过程中,避免会将其周围的土向四周挤压,不仅会侵占周围地基土的空间,还会导致其原来部分的土体出现变形,严重破坏其受力平衡状态,尤其是对于一些施工工程桩位密度较大的项目来讲,会产生更加显著的挤土效应,再加上挤土会产生的垂直力相对较强,往往会导致周围土体的大面积鼓起,在上浮力作用下,会引发浮桩现象,且对工程整体质量与安全造成严重影响;另一方面,对于超孔隙水压力来讲。
在相关施工区域的软弱土里,若超孔隙水压力的土体平衡状态受到不同程度的扰动,不仅会导致深度土层出现位移现象,若其压力未能得到及时有效的分散,极易导致管桩阻力的快速增加,给管桩的贯入产生严重阻碍,此外,在孔隙水压力慢慢消退之后,桩端与桩四周的承载力也都会发生不同程度的变化,从而影响到工程整体质量与建设进度,并带来较大的经济损失[1]。
其次,给环境带来的一系列影响。
静压管桩施工通常都属于挤土类型,其在沉桩过程中,不可避免的会对四周土体产生不同程度的扰动,且还可能会影响、改变其土体原有的应力状态。
静压管桩挤土效应及其控制措施静压管桩在沉桩的过程中会产生挤土效应,进而对周围的环境产生不良的影响,严重的可能造成周围的建筑物的开裂、道路隆起以及地下管线断裂等事故。
所有在施工的过程中,应该采取适当的措施来减少挤土效应的产生。
桩基础是一种古老的基础形式,也是到现在为止使用最为广泛的建筑基础和支护构件。
桩体深入到土层,从而将上部结构的荷载通过桩身传递给深部比较坚硬的压缩性比较小的土层中,不但降低了建筑的沉降,也确保了建筑物的安全性。
静压桩这种桩型随着改革开放和城市建设的不断发展,以噪声小、污染少、无振动、施工速度快、质量可靠和经济安全等优点而得到了大部分施工者的青睐,得到了广泛的应用,同时施工工艺和技术也有了较大的提高。
静压管桩在施工的过程中产生挤土效应是不可避免的,具体的表现主要分为两个方面:一个是在挤土的过程中,桩周的土体发生变形,从而多其周围的建筑物产生了一些影响;另外一个是在压桩前后土体的应力状况也发生了很大的改变,对承载力也有一定的影响。
1.静压管桩挤土效应静压管桩本身是一种挤土桩,所以在施工的过程中产生挤土效应是不可避免的,具体的表现主要分为两个方面:一个是在挤土的过程中,桩周的土体发生变形,从而多其周围的建筑物产生了一些影响;另外一个是在压桩前后土体的应力状况也发生了很大的改变,对承载力也有一定的影响。
这些影响表现如下[3~5]:(1)沉桩时在压桩区一定范围内产生土体的水平位移。
在饱和软土中沉桩时,由于桩要置换相同体积的土,对周围土体产生侧向挤压,引起土体水平位移,过量的土体水平位移作用在先前打入的桩上,会造成桩位的偏移、桩身的翘曲,甚至会造成桩的折断。
(2)沉桩时对周围土体的挤压作用导致土体的垂直隆起。
沉桩时,桩对周围土体产生的挤压作用,还会在一定范围内造成地面的垂直隆起和抬高,并有可能造成先沉入桩上浮。
由于地面隆起,己沉入桩上抬,造成桩尖脱空,对于端承桩而言,极大地影响了单桩承载力的发挥。
静压桩沉桩挤土效应分析静压桩因具有无噪音、无振动、无冲击力,施工应力小等诸多优点而得到较广泛的应用。
但是,静压桩同时是一种挤土桩,而且随着高层建筑物的大量兴建,建筑群密集,沉桩产生的挤土效应会对周边环境造成不利影响,严重的可能造成邻近建筑物的开裂、道路隆起以及地下管线断裂等工程事故。
因此有效地预估静压桩产生的挤土效应具有非常重要的工程意义。
静压桩施工对周围环境影响的分析方法,主要有小孔扩张理论和数值模拟的方法。
本文在参考大量文献的基础上,系统地总结了小孔扩张理论的计算方法,阐述了基于Mobr-Coulomb屈服准则的圆柱形孔扩张理论的计算方法。
静压桩沉桩过程是一个稳态贯入过程,不同于一般的静力问题施工,也有别于打桩等动力问题,应该突出预制桩的贯入和挤土特征,一般可以采用三种方式来模拟桩的贯入:力贯入法、位移贯入法、孔扩张方式。
本文主要做了以下工作:(1)介绍本文的研究背景,总结了目前关于静压桩沉桩挤土效应的研究现状,提出本文要研究、解决的问题。
(2)本文用有限元数值模拟,分析位移贯入法是否能合理模拟桩的挤土效应。
首先分析单桩挤土效应,对不同位置、桩径、桩土模量比产生的水平及竖向位移场作对比分析,得出水平位移在径向位移绝对值最大值发生在距桩10 d;在深度方向位移的最大值在桩端以下4d处。
对于竖向位移,地表土体主要表现为竖向下沉。
桩体直径越大,沉桩产生的水平和竖向位移场越大;土体较硬时,竖向位移表现为隆起。
其次,分析了对于双桩和三桩的挤土效应。
通过有限元计算分析得出:对于双桩由于受已存在桩的遮帘作用,一区土体水平位移和竖向位移比其它两个区小许多;二区受已存在桩的影响限制了水平侧移,竖向隆起量加剧。
对于三桩,一区土体位移规律和双桩相同;二区由于有两根已压入桩的存在,土体水平位移和竖向位移相对三区的位移有所减小;三区的水平位移与双桩二区土体位移规律类似。
静压桩的挤土效应及其处理预案摘要:静压桩的沉桩过程中会产生挤土效应,对周围的环境会造成不小的影响。
由理论分析、数值模拟和工程经验三个方面对静压桩沉桩进行全面分析,从而对静压桩的设计和施工两个方面提出相应处理预案。
在具体过程中可综合考虑选择合适的方案。
关键词:静压桩挤土效应沉桩工程经验处理预案Abstract: the static pile pile driving process will produce compaction effect, to the surrounding environment can cause a lot of influence. By theoretical analysis, numerical simulations and engineering experience, three aspects of jacked pile complete analysis, and the static pile to the design and construction of the two put forward the corresponding treatment plan. In the specific process can consider to choose the right plan comprehensive.Keywords: static pile soil compaction effect pile engineering experience treatment plan概述目前社会对工程施工过程提出了更高的要求,要求污染小,施工噪音小等。
静压桩正是由于具有无噪音、无振动、无污染、无冲击力、成本低、工期短等优点才得到一定的应用。
同时,静压桩作为挤土桩,在沉入地层过程中会对周围的工程建筑以及相互桩基之间造成很大的影响。
静压桩的沉桩机理为:当预制桩在静压力作用下贯入土层中时,桩周土体会受到剧烈的挤压,桩头首先直接使土体产生冲剪破坏,孔隙水受此冲剪挤压作用形成不均匀水头,产生急剧上升的超孔隙水压力,扰动了土体结构,这种扰动和破坏随着桩的贯入会连续不断的向下传递,使桩周一定范围内的土体形成塑性区,从而很容易使得桩身继续贯入。
静压桩挤土效应及施工措施研究静压桩是一种常见的地基处理方法,具有施工噪声小、振动低、速度快等优点。
然而,静压桩施工过程中的挤土效应问题也备受。
挤土效应不仅会对周围环境造成一定的破坏,还会影响桩基工程的施工质量。
因此,研究静压桩挤土效应及采取相应的施工措施具有重要意义。
本文采用文献综述、实地调查和实验测试相结合的方法进行研究。
通过文献综述了解静压桩挤土效应的基本理论和研究现状;通过实地调查掌握静压桩施工过程中的挤土效应情况;通过实验测试探究挤土效应对桩基工程质量的影响,为采取相应的施工措施提供依据。
挤土效应是指静压桩施工时,桩周土体在桩轴向压力作用下产生变形、位移和扰动,导致桩周土体对桩产生向上的挤压力。
挤土效应对桩基工程的影响主要体现在以下几个方面:对周围环境的影响:挤土效应会导致周围土体位移和变形,影响周边建筑物的安全。
对桩基工程质量的影响:挤土效应会使桩周土体对桩产生向上的挤压力,导致桩身产生上浮现象,影响桩基工程的稳定性。
对施工进度的影响:挤土效应会使施工受阻,延误工程进度。
针对挤土效应对桩基工程的影响,提出以下施工措施:改变压桩顺序:采取跳压法、间歇压桩法等措施,减小挤土效应。
使用低等级别的桩帽:通过降低桩帽的刚度,减小挤土效应。
合理设置排水设施:在施工过程中设置合适的排水设施,降低地下水位,减小挤土效应。
加强现场监测:施工过程中加强桩顶位移、地下水位等参数的监测,以便及时采取相应措施。
本文通过文献综述、实地调查和实验测试等方法,对静压桩挤土效应及施工措施进行了研究。
结果表明,挤土效应对桩基工程的影响主要体现在周围环境、桩基工程质量和施工进度等方面。
为减小挤土效应,可采取改变压桩顺序、使用低等级别的桩帽等施工措施。
未来研究方向应包括进一步完善挤土效应的理论模型、开展更加系统和深入的实验研究以及优化施工工艺等方面。
本文通过对钻孔桩泥皮土与桩间土性状的试验研究,详细探讨了其性状特征及影响因素。
静压管桩挤土效应分析及控制措施探究摘要:当前,社会各界对静压桩挤土效应带来的各种问题越发关注,本文从静压桩挤土效益机理出发,重点介绍了施工中挤土效应的控制措施,并结合某工程实践进行总结,可供广大工程技术人员借鉴参考。
关键词:静压管桩;挤土效应;控制静压管桩于上世纪50年代初在我国部分沿海地区首用,因具有施工无噪音、无废气、无振动、无冲击力、无泥浆、排放管桩质量可靠、施工速度较快等优点,目前已成为商品房建设中最常用的桩基形式。
然而,因静压管桩属于排土置换桩,压桩施工所产生的挤土效应对周边环境影响极大,严重时甚至可能导致邻近建(构)筑物的表面开裂及结构破坏、道路隆起、地下管线断裂等工程事故的发生。
现结合实践经验,就静压管桩挤土效应及其对周边建筑物的影响以及相关控制措施进行粗浅探讨,以供参考。
1挤土效应机理2 挤土效应控制措施2.1 设计要点在设计时,可采用大排土量的空心管桩以及承载力高的长桩,以扩大桩距,减少桩数,利用桩内土芯减少桩的挤土率,从而降低沉桩引起的超孔隙水压力值和地基变形值,缩小其影响范围,尽可能加大沉桩区与邻近建筑物之间的距离。
桩尖设计应尽可能采用开口桩尖,减小桩的上浮机会,缩小其影响范围等。
2.2 施工要点2.2.1严格控制沉桩速率应根据挤土过程中遇到的不同情况控制沉桩速率。
沉桩速率对土体变形的影响作用主要来自于超静孔隙水压力,而土中应力的传递与超孔隙水压力的消散却需要一个时间过程。
压桩时,超孔隙水压力增长速度比其消散速度要快得多,而在压桩间隙,超孔隙水压力会明显回落。
因此,控制沉桩速率对于保护邻近建(构)筑物与地下管线不受损坏极为关键。
施工中,应有计划地控制单桩一次性压入时间及每日压桩数量,不能一味求快,为方便土体受挤压后向外缓慢扩散,每日施工成桩数量以10根之内为宜。
2.2.2合理地安排打桩顺序2.2.3预钻孔取土打桩2.2.4 设置排水砂井或塑料排水板以上仅为一些常用措施,当然,在采取保护措施时,为及时掌握周围被保护建筑物的反应,还须进行现场监测,从而随时调整打桩的具体方案。
静压桩挤土效应静压桩是一种常见的地基处理方法,其挤土效应在地基工程中起着重要的作用。
本文将详细介绍静压桩挤土效应的原理、应用和影响因素,以及其在地基处理中的作用。
一、静压桩挤土效应原理静压桩是指在施工过程中,将桩身通过施加压力的方式逐渐压入地下,以达到加固地基的目的。
在静压桩施工过程中,桩身的挤土效应起着至关重要的作用。
静压桩挤土效应的原理可以简单概括为以下几点:1. 桩身施加压力:静压桩施工时,通过施加一定的压力使桩身逐渐进入地下。
这种施加的压力会使土体发生变形,并逐渐迁移至桩周围。
2. 土体变形:在桩身施加压力的过程中,土体会发生变形,形成一个由桩身和周围土体构成的土体圈。
土体圈的形成使得原本松散的土体逐渐变得致密,并增加了地基的承载能力。
3. 土体迁移:施加在桩身上的压力会使土体产生迁移现象,即原本位于桩身下方的土体向桩身周围迁移。
这种土体的迁移使得桩身周围的土体逐渐变得致密,增加了地基的稳定性和承载能力。
二、静压桩挤土效应的应用静压桩挤土效应在地基处理中有着广泛的应用。
它可以有效地改善地基的承载能力和稳定性,适用于以下情况:1. 弱土地基:静压桩挤土效应可以将周围土体压实,使地基变得更加坚固。
这对于弱土地基来说尤为重要,能够有效地提高地基的承载能力,减少地基沉降的风险。
2. 深基坑支护:在进行深基坑开挖时,静压桩挤土效应可以用于支护基坑周围的土体。
通过施加压力,可以使土体形成一个稳定的土体圈,防止基坑周围的土体塌方。
3. 地下工程:在地下工程中,静压桩挤土效应可以用于加固地下结构。
通过施加压力,可以使土体变得致密,提高地下结构的稳定性和承载能力。
三、静压桩挤土效应的影响因素静压桩挤土效应的强度和范围受到多种因素的影响,包括以下几个方面:1. 施加的压力大小:施加在桩身上的压力大小直接影响着挤土效应的强度。
压力越大,挤土效应越明显。
2. 土体的性质:土体的性质包括土壤类型、密实度、含水量等。
挤土效应和振动影响原因分析:静压法施工预应力管桩属于挤土类型,往往由于沉桩时使桩四周的土体结构受到扰动,改变了土体的应力状态,产生挤土效应;桩机施工过程中焊接时间过长;桩的接头较多而且焊接质量不好或桩端停歇在硬夹层;施工方法与施工顺序不当,每天成桩数量太多、压桩速率太快、布桩过多过密,加剧了挤土效应。
防治方法:(1)控制布桩密度,对桩距较密部分的管桩可采用预钻孔沉桩方法,孔径约比桩径小50-100MM,深度宜为桩长的1/3-1/2,施工时应随钻随打;或采用间隔跳打法,但在施工过程中严禁形成封闭桩。
(2)控制沉桩速率,一般控制在1m/min左右;并制定有效的沉桩流水路线,并根据桩的入土深度,宜先长后短、宜先高后低,若桩较密集,且距建筑物较远,场地开阔时,宜从中间向四周进行;若桩较密集,场地狭长,两端距建筑物较远时,宜从中间向两端进行;若桩较密集,且一侧靠近建筑物时,宜从相邻建筑物的一侧开始,由近向远进行;桩数多于30根的群桩基础,应从中心位置向外施打;承台边缘的桩,待承台内其他桩打完并重新测定桩位后,再插桩施打;有围护结构的深基坑中的静压管桩,宜先压桩后再做基坑的围护结构,这样的施工顺序可以避免由于基坑四周的围护结构使压桩的土体无法扩散,造成先施工的管桩被后施工的管桩挤上来,使桩的承载力达不到设计要求,又避免了在基坑的压桩过程中土体扩散而挤坏四周的围护结构及降低基坑围护结构的止水效果;同时应对日成桩量进行必要的控制。
(3)设置袋装砂井或塑料排水板,消除部分超孔隙水压力,减少挤土现象;设置隔离板桩或地下连续墙;开挖地面排土沟,消除挤土效应。
(4)沉桩过程中应加强临近建筑物、地下管线的观测、监护,对靠近特别重要的管线及建筑物处可改其它桩型。
(5)控制施工过程中停歇时间,避免由于停歇时间过程,摩阻力增大影响桩机施工,造成沉桩困难。
同时,应避免在砂质粉土、砂土等硬土层中焊接,制定合理的桩长组合。
桩机施工时应注意同一承台内的群桩,需接桩的接头不宜在同一截面内,应相互错开,避免产生土压力以及水压力效应较大时,对整体桩身产生剪切破坏;同时应认真查看地质报告,了解土层分布情况,合理确定桩体组合长度,避免接头处于土层分界处及土层活动较多处,以防土层活动时对桩身的破坏。
对预应力管桩在沉桩过程中异常情况进行一些认识如下:关键词:预应力管桩施工1、挤土效应和振动影响原因分析:静压法施工预应力管桩属于挤土类型,往往由于沉桩时使桩四周的土体结构受到扰动,改变了土体的应力状态,产生挤土效应;桩机施工过程中焊接时间过长;桩的接头较多而且焊接质量不好或桩端停歇在硬夹层;施工方法与施工顺序不当,每天成桩数量太多、压桩速率太快、布桩过多过密,加剧了挤土效应。
防治方法:(1)控制布桩密度,对桩距较密部分的管桩可采用预钻孔沉桩方法,孔径约比桩径小50-100MM,深度宜为桩长的1/3-1/2,施工时应随钻随打;或采用间隔跳打法,但在施工过程中严禁形成封闭桩。
(2)控制沉桩速率,一般控制在1m/min 左右;并制定有效的沉桩流水路线,并根据桩的入土深度,宜先长后短、宜先高后低,若桩较密集,且距建筑物较远,场地开阔时,宜从中间向四周进行;若桩较密集,场地狭长,两端距建筑物较远时,宜从中间向两端进行;若桩较密集,且一侧靠近建筑物时,宜从相邻建筑物的一侧开始,由近向远进行;桩数多于30根的群桩基础,应从中心位置向外施打;承台边缘的桩,待承台内其他桩打完并重新测定桩位后,再插桩施打;有围护结构的深基坑中的静压管桩,宜先压桩后再做基坑的围护结构,这样的施工顺序可以避免由于基坑四周的围护结构使压桩的土体无法扩散,造成先施工的管桩被后施工的管桩挤上来,使桩的承载力达不到设计要求,又避免了在基坑的压桩过程中土体扩散而挤坏四周的围护结构及降低基坑围护结构的止水效果;同时应对日成桩量进行必要的控制。
(3)设置袋装砂井或塑料排水板,消除部分超孔隙水压力,减少挤土现象;设置隔离板桩或地下连续墙;开挖地面排土沟,消除挤土效应。
(4)沉桩过程中应加强临近建筑物、地下管线的观测、监护,对靠近特别重要的管线及建筑物处可改其它桩型。
(5)控制施工过程中停歇时间,避免由于停歇时间过程,摩阻力增大影响桩机施工,造成沉桩困难。
