完工百分比法-for 美女
- 格式:ppt
- 大小:40.50 KB
- 文档页数:3


完工百分比的计算方法说实话完工百分比的计算方法这事,我一开始也是瞎摸索。
我之前做一个项目啊,就涉及到要计算完工百分比。
那时候我就知道大概是用已经完成的工作量除以总的工作量,但是实际操作起来问题可太多了。
我试过按照工作的时间来算呢。
比如说预计这个项目总共要花100个小时,我已经花了30个小时在上面,我就想着那完工百分比就是30%呗。
但后来发现这样很不科学呀,因为有些时候虽然花了时间,可是并没有实质性的进展。
就像建房子,我可能在工地上看了半天怎么布局更合理,这时间花出去了,但房子实际没盖起来多少。
这时候我就知道不能光靠时间来计算完工百分比。
后来我按实际完成的任务量来算。
这里我也走了弯路。
我只是简单地数我做了几个部分,但没有考虑到这些部分的难易程度和重要性可能是不一样的。
比如说一个软件开发项目,我完成了五个简单的界面设计,可后面难度很大的功能模块还没动呢,这个时候要是单纯算我完成了五个部分,总共有二十个部分,就说完工百分比是25%,这肯定是不合理的。
正确的做法呢,得先把整个项目分解成很小的任务单位,对每个任务单位都评估它的工作量大小。
例如我们做一个活动策划,活动包括场地布置、嘉宾邀请、节目安排等大的部分。
场地布置这个大项我又细分成找场地、确定装饰风格、购买装饰品等小任务,并且给每个小任务评估大概要花多少人力。
然后我再看我已经完成了多少小任务以及对应的工作量,把这些完成的工作量加起来除以总的工作量才行。
比如说已经完成的小任务工作量加起来是50,总工作量仔细算下是200,那完工百分比就是25%。
当然啦,这个评估工作量的环节也不是很容易准确的,但是多做几次项目,经验多了就会估算得更准一些。
这就是我目前总结出来的关于完工百分比的计算方法的经验啦。
浅谈完工百分比法在企业建造合同实务中的合理运用建造合同是指为建造一项或数项在设计、技术、功能、最终用途等方面紧密相关的资产而订立的合同,分为固定造价合同和本钱加成合同,是由建筑承包商与客户签定的经济合同。
那个地址所讲的建造承包商,是指依照合同为客户建造工程(或大型资产)的企业。
由于建造合同中的资产大多体积大,造价高,建设期一样都要跨越一个会计年度,有的长达数年。
作为建造资产的企业,针对建造合同中资产的特点,如何准确及时反映企业建造工程进程中各个会计期间的经营业绩,这就需要采纳必然的方式---完工百分比法。
本文将结合建筑施工企业特点,对完工百分比法在企业履行建造合同实务中的运用谈谈自己的观点。
一、完工百分比法的概念和适用前提完工百分比法是指依照合同完工进度确认合同收入和费用的方式。
依照这种方式,合同收入应与为达到完工进度而发生的合同本钱相配比,以反映当期已完工部份的合同收入、费用和利润。
这种方式能为报表利用者提供有关合同进度及本期业绩的有效信息,表现了权责发生制的原那么。
采纳完工百分比法确认合同收入和费用的前提是,企业在资产欠债表日,建造合同的结果能够靠得住地估量。
只有在建造合同的结果能够靠得住地估量时,才能采纳完工百分比法确认合同收入和费用,反之,那么不能采纳完工百分比法确认合同收入和费用。
二、完工百分比法的运用步骤完工百分比法的运用确实是如何依照该方式确认合同收入和费用,具体包括两个步骤。
(一) 确信建造合同的完工进度,计算出完工百分比《企业会计准那么--建造合同》规定,企业采纳完工百分比法确信合同收入和费用,确信合同完工进度能够选用以下三种方式:一、累计实际发生的合同本钱占合同估量总本钱的比例。
该方式是确信合同完工进度较经常使用的方式。
其计算方式为:合同完工进度=累计实际发生的合同本钱/合同估量总本钱×100%二、已经完成的合同工作量占合同估量总工作量的比例。
该方式适用于合同工作量容易确信的建造合同,如道路工程、土石方挖掘、砌筑工程等。
完工百分比和终验法确认标题:完工百分比和终验法确认:保障工程按时完工的重要工具引言:在各类工程项目中,保证按时完工是一个至关重要的目标。
工程的完工百分比和终验法确认成为了项目管理中常用的手段。
本文将探讨完工百分比和终验法确认的定义、作用、实施方法以及优势,旨在说明它们对工程项目按时完工的重要性。
一、完工百分比的定义和作用完工百分比是指工程项目在一定时间段内已经完成的工作量与整个工程总量的比值。
其计算公式为:已完成工程量 / 总工程量× 100%。
完工百分比的作用是实时反映项目的进展情况,帮助项目管理人员及时了解项目的完成情况,从而及时调整工作进度和资源分配,确保项目按时完工。
二、终验法确认的定义和作用终验法确认是在工程项目接近完工时进行的最终验收方式。
通过对项目各项工作、质量、安全等关键要素进行全面检查和评估,确认项目是否达到预定的质量标准和合同要求。
终验法确认的作用是验证项目的质量和完工情况,确保项目按照设计要求和合同约定的标准进行施工,以便项目的正式交付和收尾工作的开始。
三、完工百分比的确认方法1. 工程量清单法:将工程项目按照各项工作的数量和比重进行划分和计算,通过量化的方式计算已完成的工程量和总工程量比值。
2. 投资额法:将工程项目按照各项工作的投资额进行划分和计算,通过比较已完成的投资额和总投资额的比值来确定完工百分比。
3. 任务完成度法:将工程项目按照各项任务的完成程度进行划分和计算,通过评估已完成任务的百分比来确认工程的完工百分比。
四、终验法确认的步骤与要点1. 检查工程质量:对工程项目的各项工作进行全面检查,确保质量符合设计要求和合同规定。
2. 检查安全措施:评估工程项目的安全管理情况,确保施工过程中的安全措施得到了有效执行。
3. 检查工期和进度:核实工程项目的进度情况,确保工期计划的合理性和施工进度的符合要求。
4. 检查文件资料:核对工程项目的相关文件资料,包括设计文件、合同文件、施工记录等,确保完备和准确。

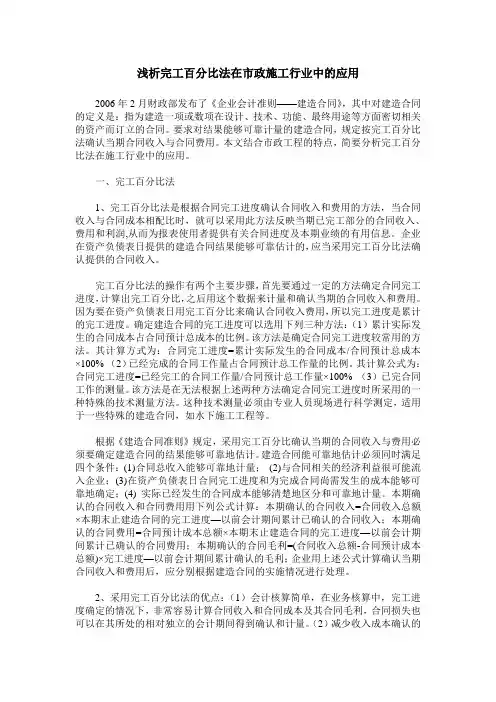

浅析完工百分比法在市政施工行业中的应用2006年2月财政部发布了《企业会计准则——建造合同》,其中对建造合同的定义是:指为建造一项或数项在设计、技术、功能、最终用途等方面密切相关的资产而订立的合同。
要求对结果能够可靠计量的建造合同,规定按完工百分比法确认当期合同收入与合同费用。
本文结合市政工程的特点,简要分析完工百分比法在施工行业中的应用。
一、完工百分比法1、完工百分比法是根据合同完工进度确认合同收入和费用的方法,当合同收入与合同成本相配比时,就可以采用此方法反映当期已完工部分的合同收入、费用和利润,从而为报表使用者提供有关合同进度及本期业绩的有用信息。
企业在资产负债表日提供的建造合同结果能够可靠估计的,应当采用完工百分比法确认提供的合同收入。
完工百分比法的操作有两个主要步骤,首先要通过一定的方法确定合同完工进度,计算出完工百分比,之后用这个数据来计量和确认当期的合同收入和费用。
因为要在资产负债表日用完工百分比来确认合同收入费用,所以完工进度是累计的完工进度。
确定建造合同的完工进度可以选用下列三种方法:(1)累计实际发生的合同成本占合同预计总成本的比例。
该方法是确定合同完工进度较常用的方法。
其计算方式为:合同完工进度=累计实际发生的合同成本/合同预计总成本×100% (2)已经完成的合同工作量占合同预计总工作量的比例。
其计算公式为:合同完工进度=已经完工的合同工作量/合同预计总工作量×100% (3)已完合同工作的测量。
该方法是在无法根据上述两种方法确定合同完工进度时所采用的一种特殊的技术测量方法。
这种技术测量必须由专业人员现场进行科学测定,适用于一些特殊的建造合同,如水下施工工程等。
根据《建造合同准则》规定,采用完工百分比确认当期的合同收入与费用必须要确定建造合同的结果能够可靠地估计。
建造合同能可靠地估计必须同时满足四个条件:(1)合同总收入能够可靠地计量;(2)与合同相关的经济利益很可能流入企业;(3)在资产负债表日合同完工进度和为完成合同尚需发生的成本能够可靠地确定;(4) 实际已经发生的合同成本能够清楚地区分和可靠地计量。
