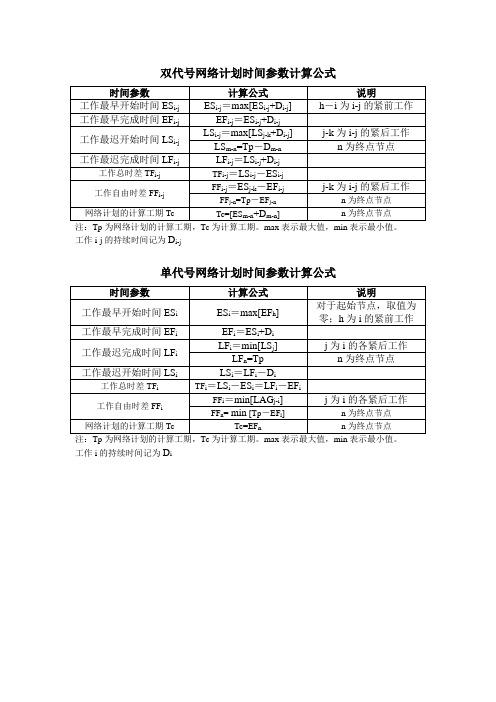

单代号网络计划时间参数的计算
- 格式:docx
- 大小:15.08 KB
- 文档页数:2
网络计划的时间参数计算一、双代号网络计划时间参数的计算(一)、按工作计算法1、以网络计划的起点为开始节点的工作,如果没有规定最早开始时间,那么最早开始时间为0,最早完成时间为最早开始时间加上持续时间。
其它工作的最早开始时间为其紧前工作的最早完成时间的最大值,其它工作最早完成时间为最早开始时间加上持续时间。
2、计算工期,以网络计划的终点为完成节点的工作的最早完成时间的最大值为计算工期。
3、计划工期,如果没有要求工期,那么计划工期就等于计算工作。
4、以网络计划的终点为完成节点的工作的最迟完成时间等于网络计划的计划工期,最迟开始时间等于最迟完成时间减去持续时间。
其它工作的最迟完成时间等于其紧后工作的最迟开始时间的最小值,其它工作的最迟开始时间等于最迟完成时间减去持续时间。
5、总时差,总时差等于应该工作的最迟开始时间减去最早开始时间,或者最迟完成时间减去最早完成时间。
6、对于有紧后工作的工作,自由时差等于该工作的紧后工作的最早开始时间减去本工作的最早完成时间的最小值。
对于没有紧后工作的工作,就是以网络计划的终点为完成节点的工作,自由时差等于网络计划的计划工期减去本工作的最早完成时间。
7、网络计划中总时差最小的工作为关键工作,当网络计划的计划工期与计算工期相等时,总时差为0的工作是关键工作。
8、将这些关键工作的首尾相连。
便至少形成一条从起点到终点节点的通路,通路上各项工作持续时间总和最大的就是关键线路。
(二)按节点计算法1、网络计划的起点节点如果未规定最早时间,其最早时间为0。
其它节点的最早时间等于开始节点的最早时间加上持续时间和的最大值。
2、网络计划的计算工期等于终点节点的最早时间。
3、假设未规定要求工期,计划工期等于计算工期。
4、网络计划的终点的最迟时间等于网络计划的计划工期,其它节点的最迟时间等于完成节点的最迟时间减去持续时间差的最小值。
5、工作的最早开始时间等于该工作的开始节点的最早时间。
6、工作的最早完成时间等于该工作的开始节点的最早时间加上持续时间。
单代号网络计划时间参数的计算单代号网络计划(Single Identifier Network Plan,SINP)是一种项目管理工具,可以帮助管理人员有效地规划和控制项目进度,确保目标按时实现。
时间参数的计算是SINP的一个核心要素,正确的计算可以有效提高项目进度的准确性和可行性。
本文将介绍SINP中时间参数的计算方法。
一、任务和事件在SINP中,任务是指需要完成的工作或活动,事件是指任务完成的时间节点。
每个任务都必须与一个事件相联系。
任务和事件之间的关系包括先决关系和后续关系。
先决关系是指某些任务必须先完成,后续关系是指某些任务在其他任务完成后才能开始。
二、任务持续时间任务持续时间是指从任务开始到任务完成所需的时间。
通常情况下,任务持续时间是基于任务资源、工作量和技能水平等因素来确定的。
任务持续时间可以通过专业评估或实际观察来确定。
三、前置任务和后续任务前置任务是指必须在某个任务开始之前完成的任务。
在SINP中,前置任务会影响整个项目的进度,因为如果前置任务延迟,后续任务也会被推迟。
后续任务是指某项工作在其他任务完成之后才能开始。
后续任务需要根据前置任务的时间点计算完成时间点。
四、关键路径关键路径是指项目中最长的一条路径,通过该路径,项目完成所需时间最长。
关键路径上的任务和事件必须按时完成,否则会对整个项目的进度产生严重影响。
在SINP中,关键路径可以通过计算任务和事件的持续时间、前置任务和后续任务来确定。
五、浮动时间浮动时间是指任务的完成时间可以在不影响项目完成时间的情况下进行推迟的时间。
在SINP中,浮动时间通常用于帮助管理人员解决项目中延迟或变化造成的问题。
浮动时间可以通过计算关键路径来确定。
六、时间参数计算方法SINP中的时间参数计算包括以下步骤:1、编制任务列表:编制项目中的任务列表,包括所有需要完成的任务和任务所需的资源。
2、确定任务关系:根据任务列表确定任务之间的前置和后续关系。
单代号网络计划时间参数计算一:时间参数的标注形式:LSi LFi LSj LFj注:EFi ---------- 工作i的最早完成时间ESi----------- 工作i的最早开始时间LFi----------- 工作i的最迟完成时间LSi------------工作i的最迟开始时间FFi------------工作i的自由时差TFi------------工作i的总时差LAGi,j--------工作i和工作j之间的时间间隔Di-------------工作i的持续时间二:公式:1 :工作i的最早开始时间=紧前工作最早开始时间+紧前工作持续时间﹙取大值﹚ESi =ESh +Dh2 :工作i的最早完成时间=工作i最早开始时间+工作i持续时间EFi =ESi +Di3 :工作i的最迟完成时间=工作i最早完成时间+工作i总时差LFi =EFi +TFi工作i的最迟完成时间=紧后工作最迟开始时间﹙取最小值﹚LFi =LSj4 :工作i最迟开始时间=工作i最迟完成时间-工作i持续时间LSi =LFi -Di工作i最迟开始时间=工作i最早开始时间+工作i总时差LSi =ESi +TFi5 :网络计划计算工期:Tc=Efn﹙终点n最早完成时间﹚6 :总时差:终点节点n的总时差=计划工期-工作n最早完成时间TFn =Tp -EFn工作i的总时差=紧后工j总时差+工作i-j时间间隔TFi =TFj +LAGi,j7 :自由时差:终点n的自由时差=计划工期-工作n的最早完成时间FFn =Tp -EFn工作i的自由时差=工作i-j时间间隔﹙取最小值﹚FFi =IAGi-j8:时间间隔:终点节点为虚拟节点时其时间间隔:i-n时间间隔=计算工期-工作i的最早完成时间LAGi,n =Tp -EFi其他节点﹙i-j﹚的时间间隔i-j 时间间隔=工作j最早开始时间-工作i最早完成时间LAGi,j =ESj -EFi三:计算程序:1:最早开始时间-------ES2:最早完成时间-------EF3:总时差----------------TF4:最迟开始时间-------LS5:最迟完成时间-------LF6:自由时差-----------FF活动策划书模板一、策划书名称尽可能具体的写出策划名称,如“×年×月×日信息系×活动策划书”,置于页面中央。
单代号网络计划时间参数计算一:时间参数的标注形式:LSi LFi LSj LFj注:EFi ---------- 工作i的最早完成时间ESi----------- 工作i的最早开始时间LFi----------- 工作i的最迟完成时间LSi------------工作i的最迟开始时间FFi------------工作i的自由时差TFi------------工作i的总时差LAGi,j--------工作i和工作j之间的时间间隔Di-------------工作i的持续时间二:公式:1 :工作i的最早开始时间=紧前工作最早开始时间+紧前工作持续时间﹙取大值﹚ESi =ESh +Dh2 :工作i的最早完成时间=工作i最早开始时间+工作i持续时间EFi =ESi +Di3 :工作i的最迟完成时间=工作i最早完成时间+工作i总时差LFi =EFi +TFi工作i的最迟完成时间=紧后工作最迟开始时间﹙取最小值﹚LFi =LSj4 :工作i最迟开始时间=工作i最迟完成时间-工作i持续时间LSi =LFi -Di工作i最迟开始时间=工作i最早开始时间+工作i总时差LSi =ESi +TFi5 :网络计划计算工期:Tc=Efn﹙终点n最早完成时间﹚6 :总时差:终点节点n的总时差=计划工期-工作n最早完成时间TFn =Tp -EFn工作i的总时差=紧后工j总时差+工作i-j时间间隔TFi =TFj +LAGi,j7 :自由时差:终点n的自由时差=计划工期-工作n的最早完成时间FFn =Tp -EFn工作i的自由时差=工作i-j时间间隔﹙取最小值﹚FFi =IAGi-j8:时间间隔:终点节点为虚拟节点时其时间间隔:i-n时间间隔=计算工期-工作i的最早完成时间LAGi,n =Tp -EFi其他节点﹙i-j﹚的时间间隔i-j 时间间隔=工作j最早开始时间-工作i最早完成时间LAGi,j =ESj -EFi三:计算程序:1:最早开始时间-------ES2:最早完成时间-------EF3:总时差----------------TF4:最迟开始时间-------LS5:最迟完成时间-------LF6:自由时差-----------FF。
单代号网络计划时间参数计算一:时间参数的标注形式:ESi EFi ESj EFjLSi LFi LSj LFj注:EFi ---------- 工作i的最早完成时间ESi----------- 工作i的最早开始时间LFi----------- 工作i的最迟完成时间LSi------------工作i的最迟开始时间FFi------------工作i的自由时差TFi------------工作i的总时差LAGi,j--------工作i和工作j之间的时间间隔Di-------------工作i的持续时间二:公式:1 :工作i的最早开始时间=紧前工作最早开始时间+紧前工作持续时间﹙取大值﹚ESi = ESh + Dh2 :工作i的最早完成时间=工作i最早开始时间+工作i持续时间EFi = ESi + Di3 :工作i的最迟完成时间=工作i最早完成时间+工作i总时差LFi = EFi + TFi 工作i的最迟完成时间=紧后工作最迟开始时间﹙取最小值﹚LFi = LSj4 :工作i最迟开始时间=工作i最迟完成时间-工作i持续时间LSi = LFi - Di工作i最迟开始时间=工作i最早开始时间+工作i总时差LSi = ESi + TFi5 :网络计划计算工期:Tc=Efn﹙终点n最早完成时间﹚6 :总时差:终点节点n的总时差=计划工期-工作n最早完成时间TFn = Tp - EFn工作i的总时差=紧后工j总时差+工作i-j时间间隔TFi = TFj + LAGi,j7 :自由时差:终点n的自由时差=计划工期-工作n的最早完成时间FFn = Tp - EFn工作i的自由时差=工作i-j时间间隔﹙取最小值﹚FFi = IAGi-j8:时间间隔:终点节点为虚拟节点时其时间间隔:i-n时间间隔=计算工期-工作i的最早完成时间LAGi,n = Tp - EFi其他节点﹙i-j﹚的时间间隔i-j 时间间隔=工作j最早开始时间-工作i最早完成时间LAGi,j = ESj - EFi三:计算程序:1:最早开始时间-------ES2:最早完成时间-------EF3:总时差----------------TF4:最迟开始时间-------LS5:最迟完成时间-------LF6:自由时差 -----------FF。
单代号网络计划时间参数的计算
单代号网络计划与双代号网络计划只是表现形式不同,它们所表达的内容则完全一样。
下面是单代号网络计划时间参数的计算过程。
(一)计算工作的最早开始时间和最早完成时间工作最早开始时间和最早完成时间的计算应从网络计划的起点节点开始,顺着箭线方向按节点编号从小到大的顺序依次进行。
其计算步骤如下:
(1)网络计划起点节点所代表的工作,其最早开始时间未规定时取值为零。
(2)工作的最早完成时间应等于本工作的最早开始时间与其持续时间之和。
(3)其他工作的最早开始时间应等于其紧前工作最早完成时间的最大值。
(4)网络计划的计算工期等于其终点节点所代表的工作的最早完成时间。
(二)计算相邻两项工作之间的时间间隔相邻两项工作之间的时间间隔是指其紧后工作的最早开始时间与本工作最早完成时间的差值。
(三)确定网络计划的计划工期网络计划的计划工期仍按公式(3—1)或公式(3—2)确定。
(四)计算工作的总时差
工作总时差的计算应从网络计划的终点节点开始,逆着箭线方向按节点编号从大到小的顺序依次进行。
(1)网络计划终点节点n所代表的工作的总时差应等于计划工期与计算工期之差。
当计划工期等于计算工期时,该工作的总时差为零。
(2)其他工作的总时差应等于本工作与其各紧后工作之间的时间间隔加该
紧后工作的总时差所得之和的最小值。
(五)计算工作的自由时差
(1)网络计划终点节点n所代表的工作的自由时差等于计划工期与本工作的最早完成时间之差。
(2)其他工作的自由时差等于本工作与其紧后工作之间时间间隔的最小值。
(六)计算工作的最迟完成时间和最迟开始时间
工作的最迟完成时间和最迟开始时间的计算可按以下两种方法进行:
1.根据总时差计算
(1)工作的最迟完成时间等于本工作的最早完成时间与其总时差之和。
(2)工作的最迟开始时间等于本工作的最早开始时间与其总时差之和。
