监表4分项工程开工申请批复单
- 格式:doc
- 大小:35.00 KB
- 文档页数:1
张涿高速公路LJ-S7标单位工程开工报告工程名称:下庄隧道工程代码:施工单位:中铁十七局集团三公司张涿高速公路工程分项开工申请批复单承包单位:四川国际监理咨询有限公司合同号:监理单位:中铁十七局集团第三工程有限公司编号:监表04工程开工申请报告监理单位:四川国际监理咨询有限公司合同号:承包单位:中铁十七局集团第三工程有限公司编号:监表03施工组织设计下庄隧道右线里程YK98+397~YK98+980,长583m。
左线里程为ZK98+420~ZK98+943,长543m。
进出口形式采用端墙式。
设一个车行横洞。
一、施工组织及安排(一)、施工队伍及主要设备下庄隧道由本标段隧道施工二队成立专业作业分队组织施工,在进口路基右侧设一个拌和站及钢材加工场,混凝土由此拌和站供应,混凝土搅拌运输车运至隧道内。
在进口路基左侧设生活区及其它材料仓库。
在左右线之间设空压机房、配电房及水池等设施。
见图1:下庄隧道进口布置图图1:下庄隧道进口布置图(二)、施工顺序及进度安排下庄隧道施工先施工右线,进洞至Ⅲ级围岩后(约100m)即开始左线施工,使右线隧道先贯通,保证拒马河2#桥右幅0#桥台先施工,为先半幅通车做准备。
1、节点施工计划洞口开挖及明洞:2009.11.11-2009.12.10洞身开挖及衬砌:2009.12.11-2010.6.10基层及面层:2010.6.11-2010.8.10电缆槽及侧沟:2010.8.11-2010.10.92、施工进度横道图施工进度横道图见图2:下庄隧道施工进度横道图(三)、工期保证措施1.保证工期的管理措施1.1.加强组织领导,科学组织施工建立强有力的组织管理机构,合理安排施工顺序,精心组织施工,根据本工程特点,投入足量的专业化队伍进行施工,加大施工投入,上场的管理力量、劳动力数量和技术素质满足本工程需要。
1.2.加强施工调度指挥施工现场成立调度中心,负责现场各作业面、各工序以及各个隧道洞口的施工协调,确保施工有序,避免施工干扰,保证施工顺利进行。

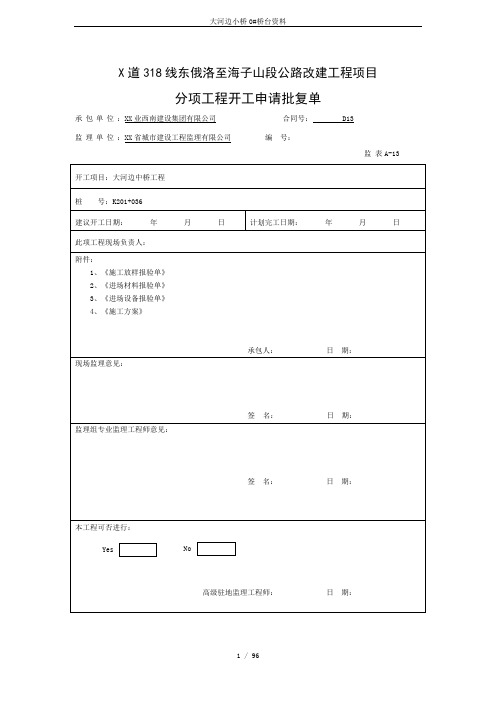

分项工程开工申请批复单承包单位:XX业西南建设集团有限公司合同号: D13 监理单位:XX省城市建设工程监理有限公司编号:监表A-13 开工项目:大河边中桥工程桩号:K201+036建议开工日期:年月日计划完工日期:年月日此项工程现场负责人:附件:1、《施工放样报验单》2、《进场材料报验单》3、《进场设备报验单》4、《施工方案》承包人:日期:现场监理意见:签名:日期:监理组专业监理工程师意见:签名:日期:本工程可否进行:Yes No高级驻地监理工程师:日期:进场材料报验单承包单位:核工业西南建设集团有限公司合同号: D13监理单位:四川省城市建设工程监理有限公司编号:监表A-5 致(试验监理工程师):下列建筑材料经自检符合技术规范要求,报请验证,并准予进场。
附件:1、材料出场质量保证书。
1、承包人材料自检试验报告。
材料名称水泥砂碎石片石材料产地四川泸定山盛水泥厂雅江县雅江县雅江县拟用于何处K201+036大河边中桥K201+036大河边中桥K201+036大河边中桥K201+036大河边中桥本批材料数量20t 60m³50m370m3承包人的自检试验试样来源施工现场施工现场施工现场施工现场取样方式随机取样随机取样随机取样随机取样试样数量10kg 1袋1组1组取样日期试验人员、日期试验结果材料预计进场日期承包人:日期:年月日监理员意见:监理员:日期:年月日试验监理工程师结论:试验监理工程师:日期:年月日进场设备报验单承包单位:核工业西南建设集团有限公司合同号: D13监理单位:四川省城市建设工程监理有限公司编号:监表A-6 致(高级驻地监理工程师):下列施工机械设备已按合同规定进场,报请检查签证,并准予在K201+036大河边中桥工程中使用。
承包人:日期:设备名称规格型号合同数量进场数量进场日期技术状况拟用何处挖掘机小松250型 2 2011年4月13日良好K201+036大河边中桥工程装载机50型 2 2011年4月13日良好K201+036大河边中桥工程自卸汽车双桥 2 2011年4月13日良好K201+036大河边中桥工程打夯机HCD90型振动冲击夯22011年5月9日良好K201+036大河边中桥工程搅拌机JZC-350 2 2011年5月9日良好K201+036大河边中桥工程发电机 1 2011年4月5日良好K201+036大河边中桥工程附件:机械的主要技术指标及最大生产能力。
云岭至溜筒江公路工程施工监理常用表云岭至溜筒江公路工程施工监理常用表名称及报送程序云岭至溜筒江公路工程施工复测报告审查批复单承包单位:起止桩号:表号:监表1监理单位:合同段号:编号:云岭至溜筒江公路工程施工组织设计审查批复单承包单位:起止桩号:表号:监表2云岭至溜筒江公路工程合同段开工申请批复单(开工令)承包单位:起止桩号:表号:监表3云岭至溜筒江公路工程到场机械设备、管理人员报验单承包单位:起止桩号:表号:监表4云岭至溜筒江公路工程到场机械设备清单承包单位:起止桩号:表号:监表4-1云岭至溜筒江公路工程到场管理人员名单承包单位:起止桩号:表号:监表4-2监理单位:合同段号:编号:云岭至溜筒江公路工程分项工程施工放样报验单承包单位:起止桩号:表号:监表5监理单位:合同段号:编号:云岭至溜筒江公路工程分项工程施工技术方案审批表承包单位:起止桩号:表号:监表6监理单位:合同段号:编号:云岭至溜筒江公路工程分项工程开工申请批复单承包单位:起止桩号:表号:监表7云岭至溜筒江公路工程承包人每月(阶段)工作计划申报审批表承包单位:起止桩号:表号:监表8监理单位:合同段号:编号:云岭至溜筒江公路工程监理日誌承包单位:起止桩号:表号:监表9云岭至溜筒江公路工程工地会议纪要承包单位:起止桩号:表号:监表10云岭至溜筒江公路工程工程暂时停工令承包单位:起止桩号:表号:监表11术负责人签字认可。
云岭至溜筒江公路工程工程复工令承包单位:起止桩号:表号:监表12云岭至溜筒江公路工程监理工作指令承包单位:起止桩号:表号:监表13-1监理单位:合同段号:编号:云岭至溜筒江公路工程监理工作指令回复承包单位:起止桩号:表号:监表13-2监理单位:合同段号:编号:云岭至溜筒江公路工程监理工作指令承包单位:起止桩号:表号:监表13-1云岭至溜筒江公路工程监理工作请示承包单位:起止桩号:表号:监表14云岭至溜筒江公路工程工程变更令承包单位:起止桩号:表号:监表15云岭至溜筒江公路工程工程质量检验申请批复单承包单位:起止桩号:表号:监表16监理单位:合同段号:编号:云岭至溜筒江公路工程中间交工证书承包单位:起止桩号:表号:监表17监理单位:合同段号:编号:云岭至溜筒江公路工程工程质量事故处理报告单承包单位:起止桩号:表号:监表18云岭至溜筒江公路工程工程交工证书承包单位:起止桩号:表号:监表19云岭至溜筒江公路工程工程缺陷责任期终止证书承包单位:起止桩号:表号:监表20云岭至溜筒江公路工程废置工程申报及金额计算表承包单位:起止桩号:表号:监表23监理单位:合同段号:编号:附件:各种施工记录资料、图片等证明材料。
分项分部开工申请批复单尊敬的领导:根据公司党委批准的项目计划和施工方案,我单位计划开展工程项目开工前的分项分部开工申请,并恳请领导批复。
一、项目概述该项目定位工程项目,总投资额为XX万元,项目工期为X个月。
项目内容主要包括XXXXXXXXXXXXXXXXXXXXX。
二、分项分部工程范围根据施工方案,本次分项分部开工申请涉及的工程范围包括但不限于:1.XXXXXXXXXXXXXXXXXXXXXX;2.XXXXXXXXXXXXXXXXXXXXXX;3.XXXXXXXXXXXXXXXXXXXXXX;4.XXXXXXXXXXXXXXXXXXXXXX。
三、分项分部工程申请理由本次分项分部工程开工申请的理由主要有以下几点:1.按照工程进度要求,该分项分部工程的开工时间与整体项目进度相衔接,能够保证项目的合理推进,并最大程度地缩短项目周期;2.该分项分部工程对项目整体质量和安全有着较大的影响,开展工作前的细致筹划和准备,有利于提前识别和解决潜在问题,确保工程质量和安全;3.项目所需资源准备充分,包括人力、物力、财力等保障措施已得到有效落实,可以满足分项分部工程开展所需的条件;4.指派了具备丰富施工经验和工程管理能力的专业团队负责该分项分部工程的实施,能够确保工程顺利推进并符合相关法律法规和技术标准要求。
四、计划和安排1.分项分部开工时间:XXXX年XX月XX日;2.分项分部工程预计完成时间:XXXX年XX月XX日;3.工期内的人员、物料、机械设备等资源安排已得到有效落实,并制定了详细的工作计划和安全保障措施。
五、项目风险及控制措施1.在施工过程中,存在技术难题和环境复杂性等风险因素,将通过加强设计和施工方案的优化,加大技术服务力度,确保施工过程中的问题得到及时解决;2.严格遵守施工现场安全管理制度,强化安全培训,保证施工人员的安全意识和操作能力,确保施工过程中的安全风险得到有效控制;3.后续将加强项目进度和质量的跟踪管理,及时发现并处理工期延误和质量异常的问题。
合同工程开工申请及批复尊敬的领导:您好!我谨代表本项目团队,向您提交关于合同工程开工的申请,并恳请您给予审批。
以下是工程的基本情况、施工计划以及安全措施等方面的详细介绍。
一、工程基本情况1. 工程名称:XXXX合同工程2. 工程地点:XXXX地区3. 工程规模:XXXX平方米4. 工程总投资:XXXX万元5. 工程工期:XXXX天二、施工计划1. 施工准备阶段:预计耗时XXXX天,主要完成施工图纸审查、施工队伍组建、施工材料采购等准备工作。
2. 施工阶段:预计耗时XXXX天,按照施工图纸和施工方案进行施工,确保工程质量、进度和安全。
3. 竣工验收阶段:预计耗时XXXX天,完成工程验收、资料整理和移交等工作。
三、施工组织与管理1. 成立项目经理部,负责工程的整体组织与管理。
2. 设立质量、安全、材料等相关部门,确保工程各项工作的顺利进行。
3. 严格执行施工工艺和质量标准,确保工程质量。
4. 落实安全生产责任制,加强施工现场的安全管理。
5. 做好施工现场的环保工作,减少施工对周边环境的影响。
四、安全措施1. 成立安全管理小组,负责施工现场的安全管理工作。
2. 开展安全生产培训,提高施工人员的安全意识。
3. 定期进行安全检查,发现问题及时整改。
4. 落实施工现场的安全防护措施,防止安全事故的发生。
5. 制定应急预案,确保在突发情况下能迅速有效地进行处置。
五、资金保障1. 确保工程资金的及时足额到位,保障工程的顺利进行。
2. 加强对施工款项的监管,防止资金流失。
3. 合理配置资源,降低工程成本。
综上所述,我们相信本项目在充分准备和严格管理的基础上,能够按时保质完成。
在此,我们恳请您给予审批,使工程得以顺利开工。
我们将以更加饱满的热情和更加专业的态度,为我国基础设施建设贡献力量。
敬请审批。
此致敬礼!申请人:(签名)日期:XXXX年XX月XX日批复:XXXX年XX月XX日,我单位对关于XXXX合同工程开工的申请进行了认真审查,现批复如下:一、同意该工程开工。
分项工程开工申请批复单尊敬的XXX领导:根据公司的安排和要求,我特此向您提交本次分项工程开工申请批复单,希望能够得到您的批准。
一、项目背景及简介我公司作为承建方,计划在XXX地区进行一项分项工程,该工程是为了满足当地经济发展和市政建设的需要。
本次分项工程的建设内容包括XXX,总投资金额为XXX万元,预计工期为XXX个月。
二、施工条件及资源支持为了确保工程能够顺利进行,我们已经具备了以下施工条件和资源支持:1.项目资金:我们已经完成了项目资金的筹集工作,确保项目的顺利开展和顺利进行。
2.人力资源:我们已经组建了项目团队,并且完成了项目人员的招聘和培训工作,确保项目有足够的人力资源支持。
3.施工场地:我们已经找到了适合施工的场地,并且进行了前期的准备工作,包括场地清理、平整等。
4.施工设备:我们已经购买了需要用到的施工设备,并且进行了设备的调试和维护工作,保证设备的正常运行。
5.施工材料:我们已经进行了施工材料的采购工作,并且购买了符合质量标准的材料,确保施工材料的供应和施工的质量。
6.监理机构:我们已经委托监理公司对本次分项工程进行监理,并且与监理公司进行了合作协议,确保施工过程的监督和质量的控制。
三、工期及进度安排根据项目计划和建设进度,我们将本次分项工程的完成时间定为XXX 年X月X日。
为了保证工期的顺利进行,我们制定了详细的施工进度表,并且安排了足够的人力资源和施工设备,确保按时完成工程建设。
四、安全及环保措施为了确保工程的顺利进行,并保障工人和环境的安全,我们已经做出了以下安全和环保措施的规划:1.安全管理:我们将全面推行安全管理制度,确保施工现场的安全和施工人员的人身安全。
2.环境保护:我们将对施工现场进行环境保护,减少对周边环境的污染,并按照国家相关法律法规进行处理。
3.安全设施:我们将在施工现场设置安全设施,提供必要的安全防护措施,确保工人和设备的安全。
五、经济效益分析根据项目的投资金额和预计工期,我们进行了经济效益分析。
富顺县互助镇新湾村施家燕渡改
人行桥新建工程
承包单位:四川欧瑞建筑工程有限公司合同号:监理单位:富顺县嘉信建设监理有限公司编号:
富顺县互助镇新湾村施家燕渡改人行桥新建工程承包单位:四川欧瑞建筑工程有限公司合同号:
监理单位:富顺县嘉信建设监理有限公司编号:
富顺县互助镇新湾村施家燕渡改人行桥新建工程承包单位:四川欧瑞建筑工程有限公司合同号:
监理单位:富顺县嘉信建设监理有限公司编号:
富顺县互助镇新湾村施家燕渡改人行桥新建工程承包单位:四川欧瑞建筑工程有限公司合同号:
监理单位:富顺县嘉信建设监理有限公司编号:
富顺县互助镇新湾村施家燕渡改人行桥新建工程承包单位:四川欧瑞建筑工程有限公司合同号:
监理单位:富顺县嘉信建设监理有限公司编号:
富顺县互助镇新湾村施家燕渡改人行桥新建工程承包单位:四川欧瑞建筑工程有限公司合同号:
监理单位:富顺县嘉信建设监理有限公司编号:
富顺县互助镇新湾村施家燕渡改人行桥新建工程承包单位:四川欧瑞建筑工程有限公司合同号:
监理单位:富顺县嘉信建设监理有限公司编号:
富顺县互助镇新湾村施家燕渡改人行桥新建工程承包单位:四川欧瑞建筑工程有限公司合同号:
监理单位:富顺县嘉信建设监理有限公司编号:。
