冬季施工方案(2009年)
- 格式:doc
- 大小:623.50 KB
- 文档页数:24
路面冬季施工方案一、工程概况1. 气候、水文及自然区划本项目属季风暖温带半湿润气候区,具有季风明显、气候温和、四季分明、雨量适中等特征。
但处于中纬度带,位于长江与黄河两大流域之间,有着过度性的气候特点,冷暖气团交替频繁,天气多变,影响年季降水分配,常出现暴雨、连阴雨、冰雹、霜冻、干热风等灾害性气候。
区内多年平均气温在14℃左右,极端最高气温(7月)达40℃,极端最低气温(1月)为-23℃。
二、冬季施工主要内容1.冬季施工的主要内容为:水泥稳定碎石基层、路缘石施工。
2.冬季施工工期安排2.1水稳碎石基层:2009年11月20日~ 2009年12 月20日。
2.2路缘石施工:2009年12月10日~ 2009年2月5日三、冬季施工措施通过近日对气温记录和未来几天的天气预报得知情况,近期气温变化情况如下:11月20日至11月25日平均最低气温介于3℃~5℃,最高气温介于12℃~15℃,虽然近期气温比较平稳,但对此地区的往年气候变化来看,在12月份的温差变化比较明显,因此必须对水稳成品顶面采取保温措施,防止水稳碎石未达到强度前受冻,而导致病害出现。
1. 水稳层冬季施工措施1.石料存放在冬季施工前,备足冬季施工所需的石料,细集料需搭棚遮盖,四周设置排水沟,防止雪水溶化后,侵入料堆中,导致因气温低,使细集料凝结成块。
2. 混合料运输拌和站的混合料运输采用后八轮自卸汽车,为保证运输过程中温度的损失,混合料装车后采用棉篷布进行覆盖,设专人检查,并加强运输管理,保证运输的畅通。
3. 施工时间控制根据一天内的温度变化,早晨开盘时间一般控制在早8点以后,下午摊铺宜在19点前结束,在一天内气温较高的时段进行摊铺碾压、成形、并覆盖、洒水、保温养护。
4. 水稳顶面养护(1)在水稳碎石基层施工碾压后立即对其进行覆盖、养生工作,在原养生用300g/㎡土工布下,加盖一层塑料薄膜,采用双层保温覆盖养生。
(2)水稳碎石摊铺碾压4~6个小时后,先采用喷雾洒水车在水稳顶面洒少量水,紧接着覆盖塑料薄膜,最后覆盖一层土工布。
南疆线吐鲁番至库尔勒段增建第二线S4标桥涵工程K409+994(1-8m)箱形桥冬季施工方案编制:审核:批准:中铁二十一局南疆线吐鲁番至库尔勒段增建第二线S4标指挥部2009年11月涵洞冬季施工方案一、编制依据、编制原则1、编制依据K409+994(1-8m)钢筋混凝土箱形桥施工图纸。
业主提供的其它相关设计图纸、资料。
铁道部颁发的现行规范、规程和规则等各项技术标准。
我单位拥有的科技工法成果和现有的企业管理水平、劳力设备技术能力,以及长期从事铁路施工所积累的丰富的施工经验。
2、编制原则①、严格遵守国家、铁道部施工技术规范、规程、验收等技术标准。
②、全面响应招标文件和设计图纸要求。
③、确保施工质量。
④、坚持文明施工,注重环境保护和水土保持。
⑤、力求施工方案的适用性、先进性相结合。
3、编制范围K409+994(1-8m)钢筋混凝土箱形桥箱身预制。
二、工程概况1、K409+994(1-8m)箱形桥为既有桥改建。
桥全长10.63m,桥基础置于粉质粘土上,地基承载力150kPa。
本涵位于化学氯盐环境L3地区。
四、人员安排本涵由中铁二十一局集团吐库二线S4标指挥部组织施工,设架子队具体管理。
设项目队长1人,副队长1人,技术负责人1人,管理人员7人,对本桥的质量、安全、工期全面负责组织机构见下图。
组织机构框图投入主要施工管理和作业人员详见下表:施工管理和作业人员表五、总体施工方案(一)、工期安排计划工期从2009年11月15日至2009年11月30日,共15天。
在这期间完成K409+994(1-8m)箱形桥桥身预制。
具体施工时间以监理批复时间为准。
工期安排详情见附图:(二)冬施规定:1、砼工程:室外日平均气温连续5d稳定低于5℃或最低气温降低于0℃或0℃以下时,砼施工进入冬季施工。
2、进入冬季后,施工项目部及施工队都要随时注意收听当地的气象预报,•开始每天测温,并做好气温突然下降的防冻准备工作。
(三)冬施准备工作:1、组织措施①、进入冬季施工前,对掺外加剂人员、测温保温人员、火炉管理人员,专门组织学习本工作范围内的有关知识,明确职责。

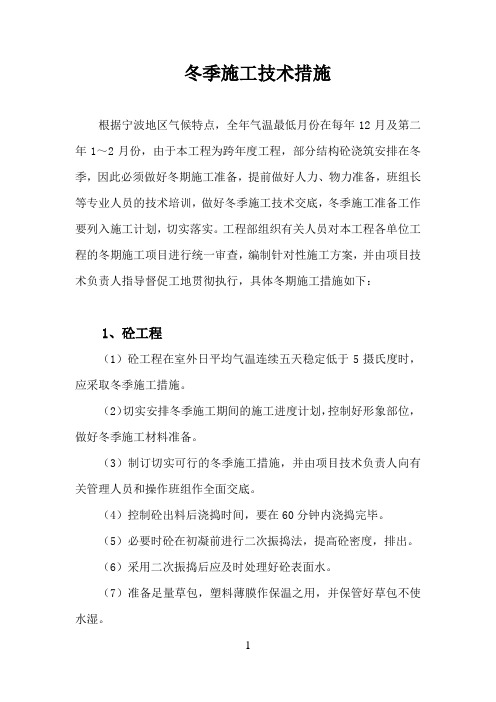

冬季施工技术措施根据宁波地区气候特点,全年气温最低月份在每年12月及第二年1~2月份,由于本工程为跨年度工程,部分结构砼浇筑安排在冬季,因此必须做好冬期施工准备,提前做好人力、物力准备,班组长等专业人员的技术培训,做好冬季施工技术交底,冬季施工准备工作要列入施工计划,切实落实。
工程部组织有关人员对本工程各单位工程的冬期施工项目进行统一审查,编制针对性施工方案,并由项目技术负责人指导督促工地贯彻执行,具体冬期施工措施如下:1、砼工程(1)砼工程在室外日平均气温连续五天稳定低于5摄氏度时,应采取冬季施工措施。
(2)切实安排冬季施工期间的施工进度计划,控制好形象部位,做好冬季施工材料准备。
(3)制订切实可行的冬季施工措施,并由项目技术负责人向有关管理人员和操作班组作全面交底。
(4)控制砼出料后浇捣时间,要在60分钟内浇捣完毕。
(5)必要时砼在初凝前进行二次振捣法,提高砼密度,排出。
(6)采用二次振捣后应及时处理好砼表面水。
(7)准备足量草包,塑料薄膜作保温之用,并保管好草包不使水湿。
(8)加强保温工作,由专人负责,每天下午3时以后做好保温覆盖,上午9时后起盖,使结构构件晒太阳受热升温。
(9)结构施工时,优先采用早期强度高的水泥,骨料中不含有冰、雪等冻结物,经批准在砼中掺适量早强剂,同时掌握好拆模时间,没有切实有效的措施不提前拆模。
(10)结构砼浇筑前应将模板内所积冰雪和钢筋的裹冰裹坭清除干净。
2、砖墙砌体及装饰、安装工程(1)、各种砖材在砌筑前,应清除冰霜。
(2)、砂浆宜采用普通硅酸盐水泥拌制。
(3)、石灰膏或其它合料应防止受冻。
如遭冻结,应经融化后,方可使用。
(4)、拌制砂浆所用的砂,不得含有冰块和直径大于1cm的冻结块。
(5)、在负温条件下砌砖,砖可不浇水湿润,但必须适当增大砂浆稠度。
(6)、有霜冻天气砌墙时,做到上午迟砌墙,下午早收工,用草片或草包覆盖保温或用塑料布、簿膜避风,墙顶盖砖等措施。
(7)、在负度天气砌砖,尽量安排内墙施工,控制砌墙高度以减(8)、负度天气冰冻较重时应暂停砌墙,待冰冻解除继续施工,严禁使用热火冲刷基层的冰和霜。
冬季施工方案一、冬季施工方案的必要性我单位投标时,竣工日期为2009年11月18日,施工中由于各种原因,我单位未及时接到慢车道的施工面,导致施工日期延后。
现已进入冬季,慢车道施工就需要增加冬季施工方案,以确保工程质量。
二、具体施工措施1 总则1。
1 为了保证焦作市丰收路道路沥青混凝土路面冬季低温施工质量,特制定本冬季施工方案。
1.2 沥青混凝土路面施工气温在5℃以下或冬季气温虽在5℃以上,但风力较大时,在施工时应遵照本施工方案执行。
2 施工准备2。
1 项目经理部要严格按监理单位审批后的冬期施工方案对施工队进行技术交底和施工控制.2。
2 切实提高对冬季施工质量的重视程度,全面落实各级质量管理责任制。
2。
3 加强工地现场与沥青拌和站联系,专人指挥,统一调度,做到定量、定时、定车组织供应,及时供料。
2。
4 要求现场各种机械设备齐全且须有备用设备。
2。
5 面层施工前应对基层进行检查,基层应符合质量要求,,做到其表面干燥、无结冻。
3 施工时间3。
1 密切关注天气情况,把握好施工时间,大风、雨、雪天气不得进行热拌沥青混合料路面施工。
3。
2 冬季沥青混凝土施工时须在白天气温较高时进行,严格禁止夜间施工。
摊铺时间宜在上午9点至下午4点进行,做到快卸料、快摊铺、快碾压。
沥青路面不同层位及厚度的混合料施工温度规定见下表。
沥青路面不同层位及厚度的混合料施工温度4 温度控制4。
1安排专人负责沥青混合料温度检测。
4.2 适当提高沥青混合料出厂温度:沥青混合料控制在160℃~170℃,混合料出厂温度高于195℃应废弃。
4.3 沥青混合料运输到现场温度:沥青混合料温度不低于150℃。
4.4 沥青混合料摊铺温度:沥青混合料温度不低于145℃。
4。
5 沥青混合料碾压温度:沥青混合料开始碾压温度不低于140℃,碾压终了温度不低于80℃。
5 交通运输5.1 施工前,考察了解运输线路,确定了合理运输方案.用最短的时间将沥青混合料运到现场。
天津市塘沽区森泰鑫园工程冬季施工方案编制:审核:施工单位:河北建工集团有限责任公司编制日期: 2009年11月08日一、冬期施工的定义我国现行《建筑工程冬期施工规程》(JGJ104—87)规定:当室外日平均气温连续5d稳定低于5°C即进入冬期施工;当室外日平均气温连续高于5°C时解除冬期施工。
二、本工程冬季施工的特点森泰鑫园工程在2009年冬季施工的主要任务有桩基施工、土方开挖,打桩涉及的冬期施工的分项工程主要有钢筋焊接、混凝土温度控制及水下砼灌注是本年度冬期桩基施工的主要特点,防止基槽土受冻是土方开挖施工的主要特点。
三、冬期施工准备1、施工方案的编制:(1)准备工作进入冬期施工的工程,应进行全面的调研,认真察看现场总平面布置图、平面临水布置图(临时排水沟、临水管线等)及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要加深的地下管线、要保温的地上管线及要保温的管沟等。
同时掌握必要的数据,如冬期施工的面积、工程项目、工作量、施工部位及技术要求等。
同时要对图纸进行全面复查,如有不适合冬期施工的工程项目和部位,应及时向建设单位及设计单位提出修改设计要求。
(2)施工方法的选择选择冬期施工方法应考虑以下几个方面的问题:1)本地区冬期施工气温变化的规律按照常规,天津大部地区每年的11月15日至次年的3月15日为冬施阶段,12月底至次年2月中旬将频繁出现严寒天气。
2)结构类型和施工部位应考虑的问题①考虑防止钢筋焊接和混凝土浇筑保温、养护。
③采暖时的方法防触电、防中毒、防煤气的安全措施等。
2、冬期施工人员的培训为了使生产从常温顺利的进入冬期施工,在冬期施工到来时,项目要做好冬期施工的培训工作。
通过培训使全体施工管理人员了解冬施任务、特点,应该注意和掌握的问题。
培训的内容主要有以下几个方面:学习有关冬施的规范、规定,有关理论和技术,以及上级主管部门关于冬期施工的规定和采取的措施等。
目录一、编制依据 (3)二、编制原则 (3)三、冬期施工安排 (4)四、施工组织 (4)4.1、人员组织机构 (4)4.2、施工部署 (5)4.3机械设备配备 (5)4.4 施工人员配备 (5)4.5冬期施工工期安排 (6)4.6 材料使用计划 (7)五、冬期施工准备工作 (11)5.1、冬期施工安全技术准备 (11)六、冬期施工措施 (11)6.1、路基及雨水管线工程 (11)6.2、桥梁工程 (12)6.2.1、桩基工程 (12)6.2.2、承台基坑开挖 (12)6.2.3、承台施工 (12)6.2.4、墩柱施工 (13)6.2.5、盖梁施工 (14)6.2.6、箱梁施工 (15)6.2.7 预应力施工 (17)6.3、钢筋的加工与安装 (17)6.4、模板工程 (18)6.5 混凝土浇筑 (18)6.6、冬施期间温度的测量 (21)6.7、试验段的选择 (21)七、冬期施工质量保证措施 (21)八、机械设备冬期防寒、防冻、防滑工作措施 (23)九、冬期施工安全管理措施 (24)十、应急预案 (25)冬期施工方案一、编制依据1、根据指挥部下达的生产任务、本标段拆迁进场情况、施工进度安排。
2、结合北京市气候特点:12月上旬地面开始上冻,2月下旬解冻,冻土深度49~73cm,1月份平均气温-4.8℃,极端最低气温-18.9℃。
根据当地多年气温资料,一般从11月15日~次年3月15日即进入冬期施工阶段。
3、为保证完成今年的预期目标,我项目需进行冬期施工。
在进入冬期施工前我项目也完成的部位有:主线桥:AB19#~AB24# 共4联箱梁Z3匝道桥:Z3-0#~Z3-2# 共1联箱梁累计完成箱梁共计5联,需进行冬期施工的部位有:主线桥:AB24#~AB30# 共4联箱梁Z1匝道桥: Z1-14#~Z1-30#共6联箱梁Z3匝道桥: Z3-2#~Z3-10# 共3联箱梁Z4匝道桥: Z4-0#~Z4-8# 共3联箱梁Z7匝道桥: Z7-9#~Z7-13# 共2联箱梁Z8匝道桥: Z8-0#~Z8-11# 共4联箱梁F3辅路桥:F3-0#~F3-3# 共1联箱梁共23联箱梁F6、F7管线及道路基层(新建四环北辅线)4、《城市桥梁工程施工与质量验收规范》(CJJ2-2008)的相关技术要求及我部类似工程项目的成功经验。
一、工程概况:本工程在冬季施工期间(2009年11月15日〜2010年3月15日)主要进行基础及主体、装修工程的施工。
甲方考虑明年用做售楼处使用,因此将此楼作为近期工程的重点,要求阴历年前完成内外檐装修。
而我公司出于冬季装修施工质量难以保证的原因,很少在冬季进行装修工程施工。
因此为了在施工中更加合理地安排工期进度,确保冬季施工的工程质量。
提前着手进行冬季施工期间材料的准备工作。
并保障施工人员在冬季施工期间的安全,特制定本方案。
不足之处请指正。
二、编制依据:《建筑工程冬期施工规程》JGJ104-97《砌体工程施工质量验收规范》GB50203-2002三、施工现场准备工作:1. 做好冬施宣传和培训工作,组织施工人员学习冬施技术、安全、防火等有关规定。
并对测温、掺外加剂等人员进行专门的技术培训。
2. 水源保护:上冻前,将暴露的水管埋入地下》70cm深度,出水口做水井砌砖围护,内填锯末保温,上用草棉被覆盖。
临时胶管每天空干。
3. 建筑工程冬季施工遵守《建筑工程冬期施工规程》( JGJ104-97 )的有关规定。
四、冬季施工技术措施1. 混凝土工程:冬季混凝土施工采用综合蓄热法。
根据《建筑工程冬期施工规程》在冬季施工掺防冻剂混凝土在负温下的强度增长规律如下表:如按上表施工,在冬季施工条件下掺防冻剂混凝土正常拆模时 间在20-28天。
这样一来砌墙、抹灰时间只能向后顺延,整体工期 不能保证。
经研究决定将混凝土等级提高2级,经测算高标号混凝土在-5 C 气温下14天左右时强度能达到低标号的90%以上。
这样在10 天左右的时间混凝土强度基本能达到 75%,可以拆模插入砌墙施工。
混凝土主体强度等级见下表:2. 砌筑工程:普通砖、混凝土小型空心砌块、加气混凝土砌块在砌筑前均应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块;砂浆采用普通硅酸盐水泥现场拌制,拌制砂浆所用的砂不得含有 直径大于1cm 的冻结块;拌制砂浆时,水的温度不得超过 80 °C ,砂的温度不得超过40 °C ,砂 浆稠度宜较常温适当加大;拌制砂浆时,掺入4%的防冻剂,改善低温条件下的砂浆性能;施工中,砂浆温度不宜低于5C,应严格按照“三一”砌砖法进行施 工,每日砌筑后,应及时对砌筑表面进行清理,砌筑表面不得留有砂浆(遇恶劣天气时还应对砌筑表面进行保护性苫盖);对冬季砌筑工程进行质量监控,实验员每天记录室外空气温度、砌筑时砂浆温度以及其他相关资料,并且除按常温规定要求留置试块外,另增设两组与砌体同条件养护试块,分别用于检验各龄期强度和转入常温28d 的砂浆强度。
浙江宁波·江北万达广场工程冬季施工方案编制单位:中国建筑第二工程局有限公司编制时间: 2009年12月25日目录第一章冬季施工概述 (2)1.1冬季施工的时间界定 (2)1.2冬季施工的分项工程: (2)1.3冬季施工的管沟保护 (2)第二章施工总体安排 (2)2.1施工准备 (2)2.2组织机构 (3)第三章冬季施工主要施工方法 (4)3.1钢筋工程 (4)3.2砼及模板工程 (4)第四章技术质量保证措施 (7)4.1冬施材质要求 (7)4.2钢筋工程 (7)4.3砼工程 (7)第五章冬季施工安全消防措施 (7)第六章环保与文明措施 (8)第一章冬季施工概述1.1冬季施工的时间界定如连续5天日平均气温稳定在5℃以下,则此5天的第一天为冬施的初日;天气转暖最后一个连续5天日平均气温稳定在5℃以上,则此5天的最后一天为冬施的终日。
具体冬施期限根据现场大气测温值以后确定。
1.2冬季施工的分项工程:根据进度安排,冬季施工的分项工程有:钢筋工程、混凝土工程、底板大体积混凝土施工、模板工程、降水工程、土方工程、砌筑工程。
1.3冬季施工的管沟保护非外露水管均埋入自然地面以下1m。
外露用水管周围用红砖砌500×500mm2(高度为水嘴以下20cm)围挡,并满填锯末;所有外露用水管均用珍珠岩保温瓦或草绳包裹至主干管。
所有临时管沟(包括临时排水沟、化粪池等)均用盖板盖严,并经常检查保证排水通畅。
临时管线及管沟位置见《临建施工方案》。
第二章施工总体安排2.1 施工准备2.1.1需要增加的临时设施在现场办公区及工人生活区设天气预报黑板(保证文明施工要求,且字体要稍大点),头一天写明第二天气象台的天气预报情况;每天8:00、14:00、20:00把当时大气温度实测值和平均值填入黑板,同时及时填报冬施混凝土入模温度统计表(附表1)。
设立五个测温标识牌,挂在相应测温部位上,测温的同时把记录填上。
2.1.2总平面布置图与临时管线、管沟进入冬施前认真查看现场总平面布置图、平面临水布置图(临时排水沟、临水管线等)及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要加深的地下管线、要保温的地上管线、及要保温的管沟等,并按施工方案保温。
合肥南环铁路工程冬季施工方案编制:审核:批准:中铁四局集团合肥南环铁路项目经理部2009年12月一、编制依据1、铁路混凝土工程施工技术指南(TZ210-2005);二、工程概况合肥枢纽南环线四分部工程位于合肥市南郊,线路基本呈东西走向,东起DK459+304.59(跨包河大道特大桥1-128m系杆拱60#墩),西接五分部DK464+833.22经开区特大桥84#墩。
三、冬季施工准备工作按历年当地气象资料,本地区冬季施工期为12月上旬至次年3月初。
为保证工程施工的正常进行,消除质量隐患,确保工程质量、工程安全。
我标段结合现场实际情况,组织人力、物力做好冬季施工的准备工作,并制定冬季施工组织措施,保障冬季施工顺利进行。
当工地昼夜日平均气温连续(最高和最低气温的平均值或当地时间6时、14时、及21时室外气温的平均值)连续5d低于5℃或最低气温低于-3℃时,启动冬季施工方案。
冬季施工前,明确各分部、分项工程技术负责人员和岗位职责,组织有关人员学习《混凝土冬季施工规程》,对施工程序、防冻、测温以及质量安全等方面作周密布署,同时做好冬季施工技术交底,确保每个工序按规范和技术措施组织施工;认真执行质量检验制度,做好质量、安全检查工作,消除质量、安全隐患;指定专人做好各项冬季施工记录,并妥善归档整理。
施工前,要对现场的技术员、施工员、材料员、试验员及重要工种的班组长、试验人员、电焊工、外加剂掺配和高空作业人员进行培训,掌握有关施工方案、施工方法和质量标准。
冬季施工期间,对外加剂添加、原材料加热、砼养护和测温、试块制作养护、加热设施管理等各项冬季施工措施都要设专人负责,及时做好各项记录,并由项目技术负责人和质检员抽查,随时掌握实施状况,发现问题及时纠正,切实保证工程质量。
冬季施工期间,应指定专人收看天气预报信息,做好记录,并及时传达有关人员。
四、混凝土冬季施工的一般原理混凝土拌和物浇注后之所以能逐渐凝结和硬化,直至获得最终强度,是由于水泥水化作用的结果。
室内装饰工程冬季施工方案为确保冬季施工正常进行及施工质量,由开发商牵头,与监理单位、施工单位经过反复讨论,编制本冬施方案.一、编制依据1、编制本冬施方案,参考标准及规范(1)中华人民共和国行业标准JGJ104-97《建筑工程冬期施工规范》(2)中华人民共和国国家标准GB50210—2001《建筑装饰装修工程质量验收规范》(3)中华人民共和国国家标准GB50300-2001《建筑工程施工质量验收统一标准》(4)中华人民共和国国家标准GB50327《住宅装饰装修工程施工规范》(5)《北京市建筑工程施工安全操作规程》DBJ—62—2002(6)中华人民共和国国家标准GB/T17671—1999《水泥胶砂强度检验方法(ISO)》]二、工程概况1、根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5天高于5℃施解除冬期施工,进入正常施工阶段。
2、本装修工程为室内装修,装修现场在冬期期间集中供暖。
3、室内装饰工程,装修工程建筑面积为93377m2.冬施期间的施工项目包括涂料施工、大理石墙面施工、墙地砖铺贴及壁纸施工等。
三、施工安排1、人员安排为确保冬季施工正常进行,组织成立冬施领导小组.领导小组成员包括:项目经理、质量技术总监、生产经理、各专业工长及其他管理人员。
2、冬施施工项目工程冬施期间涉及与气温相关的施工项目有;墙面抹灰、涂料、油漆施工;大理石墙、地面施工;墙地砖铺贴;壁纸施工。
3、施工进度计划(1)冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排。
(2)必须冬施期间完成的分项工程做到合理安排,措施齐全.四、冬施准备工作1、组织措施①进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。
编制原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料由可靠的来源,并经两减少能源消耗;确实能缩短工期。
冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。
汶川三江爱晚中心一期土建工程2013年冬季施工及越冬保护方案华鸿建设工程有限公司汶川三江爱晚中心一期工程项目经理部2013年12月30日目录一、编制依据.................................................................................................................................................. - 1 -二、工程概况.................................................................................................................................................. - 1 -三、冬季施工概况.......................................................................................................................................... - 1 -1、冬季施工组织原则............................................................................................................................ - 1 -2、冬季施工期限的确定........................................................................................................................ - 1 -3、冬季施工期间主要施工部位............................................................................................................ - 2 -四、冬季施工管理.......................................................................................................................................... - 2 -五、冬季施工准备.......................................................................................................................................... - 2 -1、技术准备............................................................................................................................................ - 3 -2、材料准备............................................................................................................................................ - 3 -3、现场准备............................................................................................................................................ - 4 -六、主要施工工序冬施防护技术措施.......................................................................................................... - 4 -1、主体结构冬季施工措施.................................................................................................................... - 4 -2、降水施工............................................................................................................................................ - 7 -3、已完成工程预留洞口保护措施........................................................................................................ - 7 -4、砼支撑、冠梁冬季施工及越冬保护措施 ........................................................................................ - 8 -七、施工机械设备及人员防寒...................................................................................................................... - 8 -八、混凝土测温.............................................................................................................................................. - 8 -1、测温意义............................................................................................................................................ - 8 -2、测温管理制度.................................................................................................................................... - 8 -3、测温仪器的选择及测点布置............................................................................................................ - 8 -4、测温孔的预留及测温方法................................................................................................................ - 9 -5、测温注意事项.................................................................................................................................... - 9 -九、冬期安全、文明施工保证措施 .................................................................................................. - 9 -十、冬期施工质量控制措施............................................................................................................... - 10 -1、钢筋质量检查.................................................................................................................................. - 10 -2、混凝土质量检查.............................................................................................................................. - 11 -十、冬施计算 ........................................................................................................................................... - 11 - (一)、混凝土出机温度计算............................................................................................................... - 11 - (二)、混凝土浇筑完成时温度计算.............................................................................................. - 12 - (三)、混凝土保温层计算................................................................................................................. - 13 -附:商品混凝土配合比汶川县三江乡爱晚中心一期土建工程2013年冬季施工及越冬保护方案一、编制依据1、《汶川县三江乡爱晚中心一期工程土建工程招标文件》;2、一期工程各楼栋的施工图纸;3、一期工程的施工组织设计;4、《混凝土结构工程施工质量验收规范》(GB50204-2002);5、《建筑工程冬期施工规程》(JGJ104-97);6、《混凝土质量控制标准》(GB50164-92);7、《建筑施工手册》第四版;二、项目工程概况1)工程名称: 汶川县三江乡爱晚中心一期工程2)工程地址: 汶川县三江乡3)建设单位: 汶川县水乡藏寨生态旅游有限公司4)设计单位: 重庆何方城市规划设计有限公司(成都分公司)5)监理单位:四川兴达建设工程监理有限责任公司7)施工单位 :华鸿建设工程有限公司8)施工范围 :土建主体结构工程三、冬季施工概况1、冬季施工组织原则本标段在保证工程质量与施工进度计划的原则下科学、合理、经济的组织2013年冬季施工。
