桥梁防撞墙施工的吊篮及简易吊装设备方案
- 格式:doc
- 大小:198.00 KB
- 文档页数:13
详细的桥梁吊篮施工方案范本一:一、施工准备1.1 确定工程概况1.2 编制工程计划1.3 配置施工人员和设备1.4 准备材料和工具二、搭建吊篮2.1 定位吊篮位置2.2 安装吊篮支架2.3 安装吊篮钢丝绳2.4 安装吊篮底板2.5 安装吊篮安全装置三、桥梁吊篮固定3.1 确定吊篮固定点3.2 安装固定支架3.3 固定吊篮支架3.4 检验吊篮固定性能四、吊篮操作规程4.1 吊篮操作指南4.2 吊篮安全操作要点4.3 吊篮升降控制方法4.4 吊篮应急处理措施五、施工方案5.1 施工作业流程5.2 施工安全防护措施5.3 施工质量控制5.4 环境保护措施5.5 施工风险评估六、施工过程管理6.1 日常巡检和维护6.2 施工记录与报表6.3 施工问题分析与解决6.4 施工进度控制七、施工完工7.1 吊篮拆卸7.2 清理施工现场7.3 完工验收与总结附件:1. 吊篮施工计划表2. 吊篮操作指南图纸3. 吊篮安全装置说明书4. 吊篮固定支架构图法律名词及注释:1.施工方案:指桥梁吊篮施工的详细方案和操作流程。
2.吊篮固定点:指吊篮在桥梁上的固定位置,用于保证施工安全。
3.施工质量控制:指在施工过程中,对吊篮施工质量进行控制及监督。
4.环境保护措施:指在施工过程中,采取的保护环境的措施,如噪音治理、防尘措施等。
范本二:一、桥梁吊篮施工前的准备工作1.1 确定施工方案和施工计划1.2 购买或租赁合适的吊篮设备1.3 编制施工组织设计和安全技术措施1.4 开展吊篮施工前的技术交底和培训二、桥梁吊篮搭建2.1 准备吊篮搭建所需材料和工具2.2 预制吊篮支架和立杆2.3 吊篮安装和调整2.4 安装吊篮底板2.5 检查吊篮是否牢固和平稳三、吊篮操作规程和安全措施3.1 制定吊篮操作规程和安全操作流程3.2 培训吊篮操作人员,确保其熟练掌握操作技能3.3 提供必要的个人防护装备3.4 设立吊篮应急救援措施,保证施工过程中的安全四、桥梁吊篮施工方案4.1 制定吊篮施工方案,明确施工步骤和工艺4.2 编制吊篮施工计划表,明确分工和时间节点4.3 提前准备好施工所需的材料和设备4.4 进行吊篮施工,按照方案和计划进行施工操作五、桥梁吊篮施工管理5.1 设立项目施工管理组织机构5.2 建立施工现场的安全监管措施5.3 监督吊篮施工质量,保证施工质量符合规定要求5.4 处理施工中出现的问题和突发事件6.1 进行吊篮拆卸,并归还租赁的设备6.2 清理施工现场,保持环境整洁6.3 进行桥梁吊篮施工的总结和经验分享附件:1. 桥梁吊篮施工方案2. 吊篮搭建图纸3. 吊篮操作规程4. 吊篮施工管理记录表法律名词及注释:1. 桥梁施工方案:指桥梁吊篮施工的详细方案和操作流程。

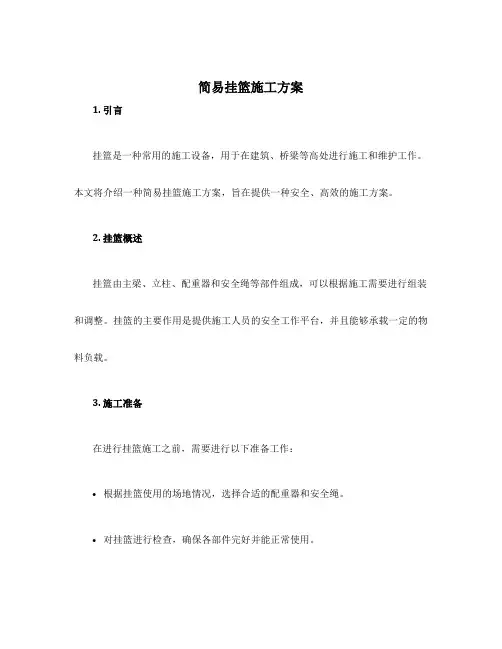

简易挂篮施工方案1. 引言挂篮是一种常用的施工设备,用于在建筑、桥梁等高处进行施工和维护工作。
本文将介绍一种简易挂篮施工方案,旨在提供一种安全、高效的施工方案。
2. 挂篮概述挂篮由主梁、立柱、配重器和安全绳等部件组成,可以根据施工需要进行组装和调整。
挂篮的主要作用是提供施工人员的安全工作平台,并且能够承载一定的物料负载。
3. 施工准备在进行挂篮施工之前,需要进行以下准备工作:•根据挂篮使用的场地情况,选择合适的配重器和安全绳。
•对挂篮进行检查,确保各部件完好并能正常使用。
•确保施工人员都具备必要的安全防护和操作技能。
•根据施工现场的特点,制定详细的施工计划。
4. 挂篮组装根据施工计划和现场要求,按照以下步骤进行挂篮组装:1.搭建主梁:根据建筑物或桥梁的结构特点,将主梁组装并固定在施工地点的支撑物上。
2.安装立柱:根据实际需要,选择合适的立柱长度,将立柱与主梁连接并固定好。
3.安装配重器:根据施工需求,将配重器平均分布在主梁的两侧,确保挂篮的稳定性。
4.安装安全绳:将安全绳固定在主梁上,并通过合适的滑轮进行调整,以保证挂篮的平稳起降。
5. 挂篮使用在挂篮组装完成后,可以按照以下步骤进行挂篮使用:1.登高上篮:施工人员佩戴好安全带和头盔后,通过安全绳登上挂篮,并确保安全绳牢固可靠。
2.进行施工任务:挂篮提供了一个安全的工作平台,施工人员可以进行各种维修、安装和清洁等任务。
3.注意安全事项:在使用挂篮时,施工人员应时刻关注自身安全,注意操作规范,防止意外事故的发生。
4.定期检查维护:在使用挂篮一段时间后,应进行定期检查和维护,确保挂篮各部件的完好和正常使用。
6. 施工结束施工完成后,应进行以下步骤的操作:1.将挂篮从施工地点移除,并按照规定的位置进行存放。
2.对挂篮进行清洁和维护,确保下次使用时能够正常工作。
3.整理施工现场,清理垃圾和杂物,保持施工环境的整洁。
7. 安全警示在进行挂篮施工过程中,需要注意以下安全事项:•施工人员必须佩戴合格的安全带和头盔,并进行相关的安全培训。
吊篮施工方案一、前言吊篮是在高空施工作业中常用的辅助设备,具有稳固结构和便捷操作的特点。
本文介绍了一种具体的吊篮施工方案,以供参考和实践。
二、施工准备在进行吊篮施工前,需进行充分的准备工作。
包括但不限于以下方面: - 确认施工区域的平面布置和高度要求 - 对吊篮及相关设备进行检查,保证其工作状态正常 - 确保施工人员已经接受相关培训并掌握操作技能 - 制定详细的施工计划,并与相关人员进行沟通和协调三、吊篮安装1.对施工区域进行必要的清理和整理,确保场地平整和安全。
2.搭建吊篮支架,根据设计要求进行固定和调整,保证吊篮稳固安全。
3.安装吊篮,包括吊篮本体以及配套的控制系统和安全装置。
4.对吊篮进行试运行,确保各项功能正常。
四、施工操作1.操作人员需穿着符合安全要求的工作服和安全帽等防护用具,操作前需经过验收。
2.操作人员应按照相关规定,正确操作吊篮上的各种控制装置,严禁超载操作。
3.在施工过程中,严格遵守相关安全规定,确保各项操作符合标准要求。
4.定期对吊篮进行检查和维护,保持设备在良好状态。
五、施工结束1.在施工结束后,对吊篮进行拆卸和清理,确保场地整洁。
2.对吊篮设备进行彻底的检查和维护保养,以便下一次使用。
3.汇总施工过程中的经验和教训,做好相关记录和总结。
4.做好相关安全交底和整改措施,确保下次施工安全顺利进行。
六、结语吊篮作为高空施工的重要辅助设备,在施工过程中起着至关重要的作用。
正确的施工方案和操作流程将为工作的顺利进行提供保障。
希望本文提供的吊篮施工方案能对相关施工单位和工作人员提供一定的参考和帮助。

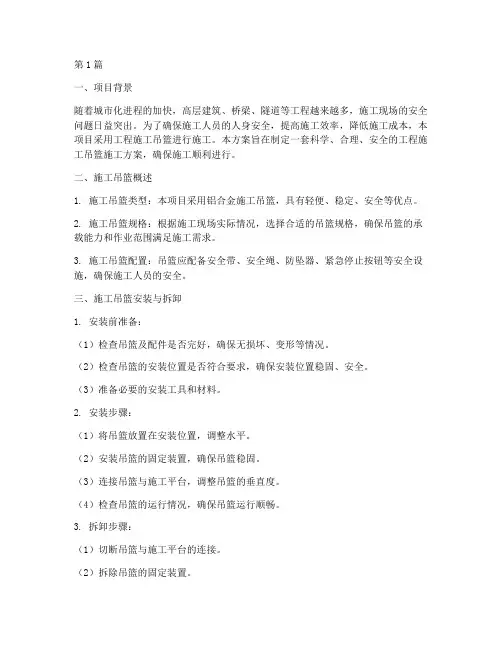

第1篇一、项目背景随着城市化进程的加快,高层建筑、桥梁、隧道等工程越来越多,施工现场的安全问题日益突出。
为了确保施工人员的人身安全,提高施工效率,降低施工成本,本项目采用工程施工吊篮进行施工。
本方案旨在制定一套科学、合理、安全的工程施工吊篮施工方案,确保施工顺利进行。
二、施工吊篮概述1. 施工吊篮类型:本项目采用铝合金施工吊篮,具有轻便、稳定、安全等优点。
2. 施工吊篮规格:根据施工现场实际情况,选择合适的吊篮规格,确保吊篮的承载能力和作业范围满足施工需求。
3. 施工吊篮配置:吊篮应配备安全带、安全绳、防坠器、紧急停止按钮等安全设施,确保施工人员的安全。
三、施工吊篮安装与拆卸1. 安装前准备:(1)检查吊篮及配件是否完好,确保无损坏、变形等情况。
(2)检查吊篮的安装位置是否符合要求,确保安装位置稳固、安全。
(3)准备必要的安装工具和材料。
2. 安装步骤:(1)将吊篮放置在安装位置,调整水平。
(2)安装吊篮的固定装置,确保吊篮稳固。
(3)连接吊篮与施工平台,调整吊篮的垂直度。
(4)检查吊篮的运行情况,确保吊篮运行顺畅。
3. 拆卸步骤:(1)切断吊篮与施工平台的连接。
(2)拆除吊篮的固定装置。
(3)将吊篮吊离安装位置。
(4)清理现场,确保无遗留物品。
四、施工吊篮使用与维护1. 使用注意事项:(1)施工人员必须经过培训,熟悉吊篮的操作规程和安全注意事项。
(2)施工人员必须穿戴安全带,系好安全绳,确保安全。
(3)吊篮运行过程中,严禁超载、超速。
(4)严禁在吊篮内进行焊接、切割等高温作业。
2. 维护保养:(1)定期检查吊篮的零部件,确保无磨损、损坏等情况。
(2)定期检查吊篮的安全设施,确保其功能正常。
(3)定期对吊篮进行清洁、润滑,确保其运行顺畅。
(4)根据吊篮的使用情况,定期进行保养和检修。
五、应急预案1. 事故预防:(1)加强施工人员的安全教育,提高安全意识。
(2)严格执行吊篮的安装、使用、维护规范。

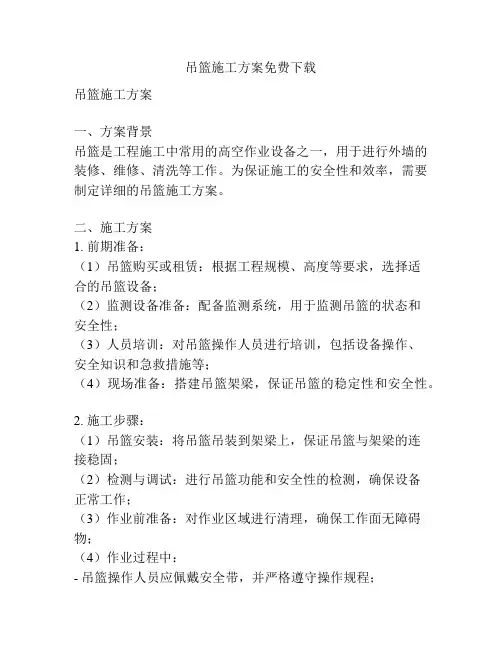

吊篮施工方案免费下载吊篮施工方案一、方案背景吊篮是工程施工中常用的高空作业设备之一,用于进行外墙的装修、维修、清洗等工作。
为保证施工的安全性和效率,需要制定详细的吊篮施工方案。
二、施工方案1. 前期准备:(1)吊篮购买或租赁:根据工程规模、高度等要求,选择适合的吊篮设备;(2)监测设备准备:配备监测系统,用于监测吊篮的状态和安全性;(3)人员培训:对吊篮操作人员进行培训,包括设备操作、安全知识和急救措施等;(4)现场准备:搭建吊篮架梁,保证吊篮的稳定性和安全性。
2. 施工步骤:(1)吊篮安装:将吊篮吊装到架梁上,保证吊篮与架梁的连接稳固;(2)检测与调试:进行吊篮功能和安全性的检测,确保设备正常工作;(3)作业前准备:对作业区域进行清理,确保工作面无障碍物;(4)作业过程中:- 吊篮操作人员应佩戴安全带,并严格遵守操作规程;- 班组成员之间应保持良好的沟通,确保作业的协调与安全;- 定期检查吊篮及配件的磨损情况,及时更换或修理;- 对高空作业区进行临时固定,防止松动及坠落。
3. 安全措施:(1)保证吊篮和架梁的安全承载能力,严禁超载作业;(2)定期对吊篮及架梁进行检查和维护,确保设备的完好;(3)加装安全防护设施,如安全网、防护栏杆等,防止人员和物品坠落;(4)严格遵守操作规程,注意引导线的正确使用和固定。
四、安全风险和应急措施:1. 安全风险:(1)设备故障或损坏;(2)操作人员不慎操作;(3)高空坠落事故。
2. 应急措施:(1)定期维护和检查设备,确保设备正常运行;(2)加强人员培训,提高操作人员的安全意识和应急反应能力;(3)设置安全防护设备,如安全网、救生绳等;(4)建立应急预案,明确应急联系人和应急处置措施。
以上是吊篮施工方案的内容,希望能为您的工程施工提供帮助。
如果需要更详细的方案,请下载我们的免费吊篮施工方案文件。
吊篮施工方案(最终版)(1)
一、背景介绍
在建筑施工过程中,吊篮是一种常用的施工设备,能够有效提高施工效率和安全性。
本文将详细介绍吊篮的施工方案。
二、施工准备
1. 吊篮选型
根据施工需求和安全要求,选择合适的吊篮型号和承重能力。
2. 安装位置确定
确定吊篮的安装位置,确保周围环境符合安全要求。
3. 安全检查
对吊篮和相关设备进行全面安全检查,确保施工过程中安全可靠。
三、施工流程
1. 吊篮组装
根据吊篮组装图纸,进行吊篮的组装,确保吊篮结构牢固。
2. 吊篮安装
将组装好的吊篮安装到预定位置,进行固定和调整,保证吊篮平稳。
3. 吊篮作业
根据施工计划,进行吊篮作业,提高施工效率。
四、安全措施
1. 安全带佩戴
吊篮作业时,作业人员必须佩戴安全带,确保安全。
2. 负重限制
严格控制吊篮的负重,避免超载导致安全事故。
3. 定期检查
定期对吊篮进行检查和维护,确保设备正常运行。
五、施工结束
1. 吊篮拆除
施工完成后,及时拆除吊篮,恢复施工现场原状。
2. 设备存放
合理存放吊篮及相关设备,做好防盗防损措施。
结语
通过对吊篮施工方案的详细介绍,可以更好地指导施工现场的操作,提高施工效率和安全性。
希望吊篮施工方案能够为施工工作提供指导和帮助。

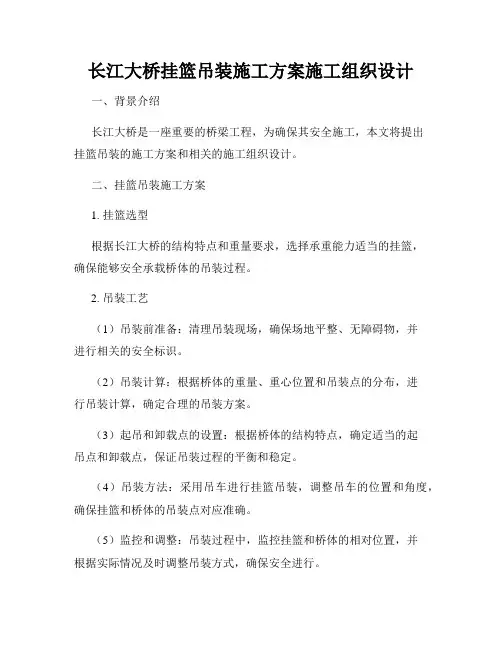

长江大桥挂篮吊装施工方案施工组织设计一、背景介绍长江大桥是一座重要的桥梁工程,为确保其安全施工,本文将提出挂篮吊装的施工方案和相关的施工组织设计。
二、挂篮吊装施工方案1. 挂篮选型根据长江大桥的结构特点和重量要求,选择承重能力适当的挂篮,确保能够安全承载桥体的吊装过程。
2. 吊装工艺(1)吊装前准备:清理吊装现场,确保场地平整、无障碍物,并进行相关的安全标识。
(2)吊装计算:根据桥体的重量、重心位置和吊装点的分布,进行吊装计算,确定合理的吊装方案。
(3)起吊和卸载点的设置:根据桥体的结构特点,确定适当的起吊点和卸载点,保证吊装过程的平衡和稳定。
(4)吊装方法:采用吊车进行挂篮吊装,调整吊车的位置和角度,确保挂篮和桥体的吊装点对应准确。
(5)监控和调整:吊装过程中,监控挂篮和桥体的相对位置,并根据实际情况及时调整吊装方式,确保安全进行。
3. 安全措施(1)挂篮装载:挂篮的装载必须符合相关的安全规范和操作标准,确保挂篮本身的安全性能。
(2)人员安全:施工现场必须设置专人负责安全管理,确保人员根据规定佩戴安全防护装备,并遵守施工操作规程。
(3)通风和通信:挂篮内部必须保持良好的通风状况,并建立有效的通信系统,保证施工过程中的及时沟通和应对突发情况。
(4)安全检查:施工前、施工中和施工后进行安全检查,及时发现和排除潜在的安全隐患,确保施工过程的安全性。
三、施工组织设计1. 人员组织(1)施工负责人:负责整体的施工组织和安全管理,监督施工过程中的质量控制。
(2)吊装人员:负责挂篮吊装的操作和监控,具备相关的吊装经验和技能。
(3)安全员:负责现场安全管理,监督施工过程中的安全措施执行情况。
2. 施工时间安排根据实际情况和施工工艺要求,合理安排挂篮吊装的施工时间,以保证施工进度和质量的要求。
3. 施工设备和材料准备(1)挂篮:选择适合的挂篮并进行检查和保养,确保其安全使用。
(2)吊车:确保吊车的正常工作状态和相关的安全技术要求。

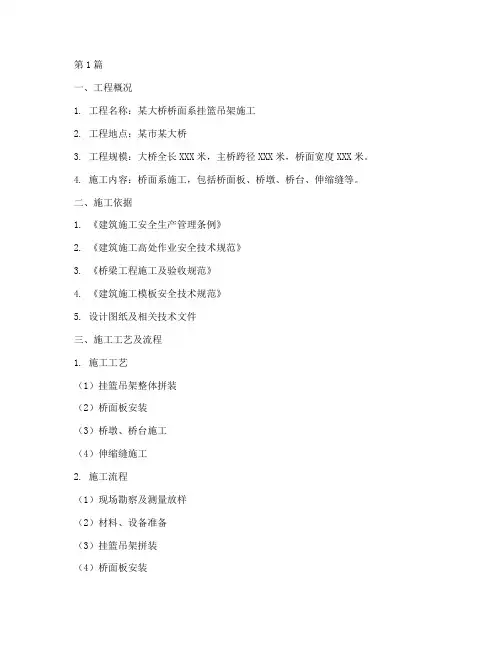

第1篇一、工程概况1. 工程名称:某大桥桥面系挂篮吊架施工2. 工程地点:某市某大桥3. 工程规模:大桥全长XXX米,主桥跨径XXX米,桥面宽度XXX米。
4. 施工内容:桥面系施工,包括桥面板、桥墩、桥台、伸缩缝等。
二、施工依据1. 《建筑施工安全生产管理条例》2. 《建筑施工高处作业安全技术规范》3. 《桥梁工程施工及验收规范》4. 《建筑施工模板安全技术规范》5. 设计图纸及相关技术文件三、施工工艺及流程1. 施工工艺(1)挂篮吊架整体拼装(2)桥面板安装(3)桥墩、桥台施工(4)伸缩缝施工2. 施工流程(1)现场勘察及测量放样(2)材料、设备准备(3)挂篮吊架拼装(4)桥面板安装(5)桥墩、桥台施工(6)伸缩缝施工(7)质量验收及交付使用四、施工组织与管理1. 施工组织(1)成立项目经理部,负责整个工程的施工组织、协调和管理工作。
(2)设立安全、质量、进度、材料、设备、技术等相关部门,明确职责。
(3)建立健全各项规章制度,确保施工顺利进行。
2. 施工管理(1)严格执行国家及地方相关法律法规,确保施工安全。
(2)加强施工现场管理,做到文明施工、安全施工。
(3)加强质量监督,确保工程质量。
(4)加强进度控制,确保工程按期完成。
(5)加强成本控制,提高经济效益。
五、施工技术措施1. 挂篮吊架拼装(1)根据设计图纸,选择合适的挂篮吊架,确保其满足施工要求。
(2)对挂篮吊架进行验收,确保其质量符合标准。
(3)按照拼装顺序,将挂篮吊架的各个部件进行组装。
(4)组装过程中,确保各部件连接牢固,避免发生意外。
2. 桥面板安装(1)根据设计图纸,将桥面板进行预拼装,确保其尺寸和形状符合要求。
(2)在桥面系施工区域,铺设防滑垫,确保施工人员安全。
(3)使用吊车将桥面板吊装至指定位置,并调整其水平度。
(4)将桥面板与桥墩、桥台连接牢固,确保其稳定性。
3. 桥墩、桥台施工(1)根据设计图纸,进行桥墩、桥台的模板安装。

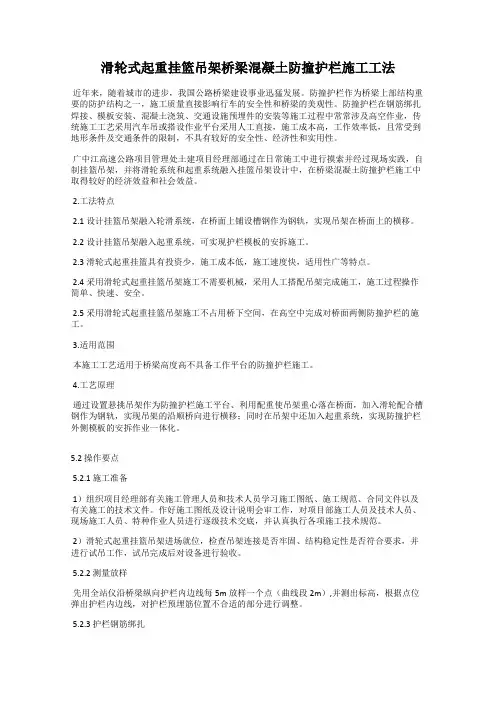

滑轮式起重挂篮吊架桥梁混凝土防撞护栏施工工法近年来,随着城市的进步,我国公路桥梁建设事业迅猛发展。
防撞护栏作为桥梁上部结构重要的防护结构之一,施工质量直接影响行车的安全性和桥梁的美观性。
防撞护栏在钢筋绑扎焊接、模板安装、混凝土浇筑、交通设施预埋件的安装等施工过程中常常涉及高空作业,传统施工工艺采用汽车吊或搭设作业平台采用人工直接,施工成本高,工作效率低,且常受到地形条件及交通条件的限制,不具有较好的安全性、经济性和实用性。
广中江高速公路项目管理处土建项目经理部通过在日常施工中进行摸索并经过现场实践,自制挂篮吊架,并将滑轮系统和起重系统融入挂篮吊架设计中,在桥梁混凝土防撞护栏施工中取得较好的经济效益和社会效益。
2.工法特点2.1设计挂篮吊架融入轮滑系统,在桥面上铺设槽钢作为钢轨,实现吊架在桥面上的横移。
2.2设计挂篮吊架融入起重系统,可实现护栏模板的安拆施工。
2.3滑轮式起重挂篮具有投资少,施工成本低,施工速度快,适用性广等特点。
2.4采用滑轮式起重挂篮吊架施工不需要机械,采用人工搭配吊架完成施工,施工过程操作简单、快速、安全。
2.5采用滑轮式起重挂篮吊架施工不占用桥下空间,在高空中完成对桥面两侧防撞护栏的施工。
3.适用范围本施工工艺适用于桥梁高度高不具备工作平台的防撞护栏施工。
4.工艺原理通过设置悬挑吊架作为防撞护栏施工平台、利用配重使吊架重心落在桥面,加入滑轮配合槽钢作为钢轨,实现吊架的沿顺桥向进行横移;同时在吊架中还加入起重系统,实现防撞护栏外侧模板的安拆作业一体化。
5.2 操作要点5.2.1 施工准备1)组织项目经理部有关施工管理人员和技术人员学习施工图纸、施工规范、合同文件以及有关施工的技术文件。
作好施工图纸及设计说明会审工作,对项目部施工人员及技术人员、现场施工人员、特种作业人员进行逐级技术交底,并认真执行各项施工技术规范。
2)滑轮式起重挂篮吊架进场就位,检查吊架连接是否牢固、结构稳定性是否符合要求,并进行试吊工作,试吊完成后对设备进行验收。
桥梁吊篮施工方案1. 引言本文档旨在提供一份详细的桥梁吊篮施工方案,以确保施工过程的顺利进行和安全。
施工方案包括施工前的准备工作、吊篮安装和调试,施工期间的安全措施和注意事项,以及施工结束后的清理和撤离工作等。
2. 施工前准备工作在桥梁吊篮施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
具体步骤如下:2.1 环境评估在施工前,需要对施工环境进行评估。
评估主要包括桥梁的结构和承重能力、施工区域的地貌和地质条件、施工期间的天气情况等。
评估结果将决定使用的吊篮类型和数量,以及施工期间的安全措施。
2.2 吊篮选型根据环境评估的结果,选择适合施工的吊篮类型。
吊篮应符合相关的安全标准和规定,并有足够的承载能力。
2.3 材料准备准备施工所需的材料,包括吊篮、钢丝绳、吊索、安全带等。
所有材料应经过检查,确保质量合格。
2.4 人员培训确保施工人员具备所需的相关技能和操作经验。
施工人员应接受吊篮使用和安全培训,了解吊篮的正确使用和维护方法,以及安全操作规范。
3. 吊篮安装和调试在进行吊篮安装和调试之前,需遵循以下步骤:3.1 吊篮安装根据吊篮的设计和安装要求,进行吊篮的安装。
安装过程中,应确保吊篮与桥梁结构连接牢固,各部件正常运转。
3.2 吊篮调试吊篮安装完成后,进行吊篮的调试。
调试过程中,检查吊篮的各个功能模块是否正常运行,包括升降、横向移动、自重等。
同时,检查安全防护装置是否可靠,确保吊篮在使用过程中的安全。
4. 施工期间的安全措施和注意事项在施工期间,需采取有效的安全措施和注意事项,确保施工人员的安全。
4.1 安全设施设置在施工现场周围设置安全警示标识,指示施工区域。
设置安全围栏和警示线,限制非施工人员的进入。
4.2 人员防护所有施工人员必须佩戴符合标准的安全帽、安全鞋和安全带。
在吊篮上工作时,必须佩戴安全带,并正确使用。
4.3 定期检查和维护定期检查吊篮的各个部件和安全装置,确保其正常工作。
及时修复或更换损坏的部件,以确保吊篮的稳定性和安全性。
防撞墙吊篮施工方案(五篇)第一篇:防撞墙吊篮施工方案建设工程防撞护栏吊篮施工方案工程概况为配合防撞护栏的施工,本工程拟采用自制吊篮进行护栏模板的安装、拆除。
针对吊篮搭设、使用的过程中存在着高空坠落、物体打击等重大危险,为指导吊篮施工,特制定本施工方案。
编制依据1、本工程施工组织设计2、《GB19155-2003高处作业吊篮》3、JG 5027-92 高处作业吊篮安全规则吊篮结构检算1、吊篮结构16号工字钢斜拉4根φ8的钢丝P保险绳φ48×3.0的钢管配重750Kg左侧主体结构采用14a槽钢焊接的2.4m*4m*3m整体框架结构,在底部安装四只滑轮,上部起重部位采用16号工字钢作为起重吊臂,固定在框架结构顶端,额定起重量250Kg。
右侧悬空部位安装一只吊篮以利人员操作。
吊篮吊钩部位采用16#圆钢,其余部位均采用6.3*6.3等边角钢及12#钢筋焊接组成。
2、结构检算本结构为专为施工设计,为准确掌握该架体的性能,在其安装和使用之前对该吊篮施工设计进行检算。
主要检算内容包括“架体倾覆稳定性、起重机构”两个方面的内容。
对于该架体各检算部位受力状态取所有荷载同时布置在结构受力最不利部位。
(1)架体倾覆稳定性验算支点挂篮配重PP4P1P2P31)荷载计算:P1:起重荷载,取单块模板最大重量1.6KN,动载系数K取1.2,P1=1.6×1.2=1.92KN P2:吊篮自重1 KN P3:操作人员重量1.5 KNP4:框架结构自重5KN 2)抗倾覆稳定验算(2.4×P+1.2×P 4)/(1.8×P1+2.6×P2+3×P3)≥2 则P≥(2×(1.8×P1+2.6×P2+3×P3)-1.2×P 4)/2.4=6.3 KN 则左侧实际配重为750Kg,能够满足要求。
(2)起重机构检算 1)外伸梁检算P1外伸梁结构计算简图则外伸梁采用16#工字钢W=141cmI=1130cm4 M=-P1×a=1.92×1.8=-3.46KN·m 则σ=M/W=3.46×1000/(141×10-6)=24.5MPa <[σ]=170 MPafmax=P1×a2×(L+a)/(3EI)=1.92×1000×1.82×(1.8+2.4)/(3×2×1011×1130×10-8)=3.85mm钢丝绳的容许拉力按照下式计算:[Fg]= α×Fg/K 其中— [Fg]钢丝绳的容许拉力(kN);Fg —钢丝绳的钢丝破断拉力总和(kN);计算中可以近似计算Fg=0.5d2,d为钢丝绳直径(mm)=8,Fg=32KN;α —钢丝绳之间的荷载不均匀系数,取0.85;K —钢丝绳使用安全系数,取9.0 经计算[Fg]=3.02kN。
桥梁吊篮施工方案引言桥梁吊篮是一种用于桥梁施工的重要工具,它能够提供安全、高效的施工环境,为桥梁建设提供了可靠的保障。
本文将介绍桥梁吊篮施工方案,包括吊篮的选择、搭建、使用以及安全注意事项等内容。
吊篮选择在选择桥梁吊篮时,需要考虑以下几个因素:承载能力根据桥梁的设计荷载以及施工过程中的实际需求,选择适合的吊篮承载能力。
一般来说,吊篮的承载能力应该能够满足施工人员、设备和材料的重量。
尺寸和形状吊篮的尺寸和形状应该能够适应桥梁的几何形状和施工要求。
在选择吊篮时,需要考虑桥梁的高度、宽度、跨度以及其他几何参数。
吊篮应该具备必要的安全功能,包括保护装置、防风措施、防坠落设备等。
这些功能能够有效保护施工人员的安全。
吊篮搭建吊篮搭建是桥梁吊篮施工的第一步,它需要严格按照施工方案和安全规范进行。
以下是吊篮搭建的基本步骤:1.安装支架:在桥梁上安装吊篮支架,确保支架稳固可靠。
2.安装吊篮单元:将吊篮单元安装在支架上,确保吊篮单元与支架之间的连接牢固。
3.安装安全设备:安装吊篮的安全设备,包括防坠落装置、防风设备等。
4.调试吊篮:对吊篮进行调试,确保吊篮的各项功能正常。
在使用吊篮进行桥梁施工时,需要注意以下几个方面:施工人员安全施工人员在吊篮中工作时,应该佩戴必要的安全装备,包括安全带、安全帽等。
同时,施工人员应该严格按照操作规程进行工作,确保个人安全。
吊篮位置调整在进行桥梁施工时,吊篮的位置可能需要定期调整。
调整吊篮位置时,需要考虑桥梁的变形情况以及重心平衡,确保吊篮的稳定性。
吊篮维护保养定期对吊篮进行维护保养,包括清洁、润滑、检查等。
维护保养工作可以延长吊篮的使用寿命,保证施工的顺利进行。
安全注意事项桥梁吊篮施工涉及高空作业,因此需要严格遵守相关安全规定,包括:1.施工前应进行安全交底,明确施工流程和注意事项。
2.吊篮搭建和使用过程中,应有专人负责监督和操作,确保施工的安全。
3.吊篮的承载能力不得超过设计要求,并遵守最大载荷限制。
桥边施工吊篮施工方案1. 引言桥梁是连接两地的重要交通设施,而桥梁的施工对于交通的畅通以及人民生活的安全至关重要。
在桥梁的施工中,一项关键的工作是搭建吊篮来进行高空施工。
本文将介绍桥边施工吊篮的施工方案,包括搭建、使用和拆除等内容。
2. 吊篮搭建在桥边施工的过程中,搭建吊篮是为施工人员提供施工平台,方便施工操作的重要环节。
吊篮的搭建需要遵循以下步骤:2.1 确定吊篮搭建位置根据施工的实际情况和工艺要求,确定吊篮搭建的位置,通常吊篮需要悬挂在桥面下方,与桥梁形成一定的间隔,以便施工人员进行工作。
2.2 搭建吊篮支架搭建吊篮支架是吊篮搭建的关键步骤。
根据桥梁结构和吊篮的重量等因素,选择合适的支架材料,如钢管等,按照设计要求制作支架,并将其固定在桥梁上。
2.3 安装吊篮主体在支架搭建完成后,需要将吊篮的主体部分安装在支架上。
根据吊篮的型号和规格,按照制造商提供的安装说明进行操作。
通常,吊篮的主体部分由钢丝绳、钢管及吊篮底板等组成。
2.4 测试吊篮稳定性搭建完成后,需要对吊篮的稳定性进行测试。
对吊篮进行负载测试,确保吊篮能够承受工作人员的重量,并具备足够的稳定性,防止意外事故的发生。
3. 吊篮使用吊篮搭建完成后,可以进行高空施工。
吊篮的使用需要遵循以下步骤:3.1 填充吊篮在吊篮使用前,需要将吊篮底板上的防护网填充物进行检查,并确保其完好无损。
对于破损的填充物,需要及时更换,以确保工作人员的安全。
3.2 系好安全带在进入吊篮进行作业前,工作人员需要系好安全带,并确保安全带可靠。
安全带的使用可以有效防止从吊篮坠落的意外事件。
3.3 进行施工操作在吊篮内进行施工操作时,需要遵循安全操作规范。
工作人员应该始终保持稳定坐姿,并采取适当的安全措施,如佩戴安全帽、防护眼镜等,以确保自身和他人的安全。
3.4 定期检查吊篮状况在使用过程中,需要经常对吊篮的状况进行检查。
特别需要注意吊篮底板的防护网是否完好,以及钢丝绳等关键部件是否存在磨损等问题。
防撞墙吊篮施工方案引言随着建筑行业的发展,高层建筑的建设变得越来越普遍,因此高空施工也变得越来越重要。
同时,为了保障工人的人身安全和工程的质量和进度,越来越多的工程采用了吊篮的形式进行施工。
然而,吊篮施工过程中经常出现的碰撞问题也给保障施工安全和工程质量带来了很大的挑战。
本文将探究针对防撞墙吊篮施工方案的一些做法。
防撞墙吊篮的原理防撞墙吊篮是一种可以有效减轻碰撞力量的吊篮。
其原理是在吊篮四周设置一定间隔的弹性隔离器,并在隔离器上加装撞击响铃等装置,直接提示施工人员。
一旦碰撞发生,弹性隔离器会起到缓冲作用,减少碰撞力量并可有效保护吊篮和施工人员的安全。
防撞墙吊篮的施工方案1.确定作业高度及墙面结构在确定吊装吊篮前,应首先确定施工高度及墙面结构,包括减震墙、墙带等墙体结构的位置和坐标。
2.设计吊篮结构吊篮结构设计应考虑吊篮的粘着力、重心位置、预留的弹性隔离器布置、布置数量以及弹性隔离器的材料、尺寸等因素,以确保吊篮与墙面间的间隙合理且预留弹性隔离器的布置数量符合要求。
3.进行假吊装试验根据墙体结构和吊篮设计方案,按比例模拟钢骨架结构,进行假吊装试验,以确定弹性隔离器布置的位置和数量,以及吊篮和弹性隔离器之间的间隙。
4.安装吊篮及弹性隔离器根据设计方案,使用安全设施进行安装和调整,确保吊篮与墙体距离符合要求,防止吊篮过分接触墙体。
5.进行碰撞试验在装好吊篮和弹性隔离器后,进行碰撞试验。
自由跌落的重物在吊篮和墙面间进行多次碰撞测试,检测弹性隔离器的效果以及吊篮的稳定性。
6.安装报警装置在吊篮的巨大影响力下,报警装置也很受关注。
一般在吊篮和墙壁接触处设置报警器,检测吊篮和墙壁之间的距离,当距离小于预设警报值时,报警器会进行警报。
后续施工注意事项1.随时关注吊篮防撞墙的状态,在吊篮、墙体之间设立标志并结合相应标识,及时发现问题。
2.坚持定期进行设备检查,定期清洗清理,并按照定期维护及保养的规定进行弹性隔离器等设备的检测、更换。
吊篮专项施工方案1.2
一、引言
施工中使用吊篮是一种常见的作业方式,本文将从吊篮施工的必要性、施工前
的准备工作、吊篮的搭建、安全操作和后续维护等方面介绍吊篮专项施工方案 1.2,旨在确保吊篮施工过程中的安全和高效。
二、吊篮施工的必要性
吊篮作为一种高空作业装备,可以提高施工效率,减少人力成本,保障施工安全。
在一些高层建筑和桥梁等工程中,吊篮更是必不可少的作业设备。
三、施工前的准备工作
在搭建吊篮前,需要进行场地勘察、设计方案确认、材料准备等工作。
确保吊
篮施工的顺利进行。
四、吊篮的搭建
吊篮的搭建需要根据设计方案进行,主要包括架设立柱、安装悬臂、固定连杆
等步骤。
在搭建过程中要注意安全防护,确保吊篮结构稳定。
五、安全操作
使用吊篮时,操作人员要按照操作规程进行,注意搭载人员数量、作业工具携带、安全带使用等。
操作人员要经过专项培训,持证上岗。
六、后续维护
吊篮在使用过程中需要进行定期检查和维护,保持吊篮设备的良好状态,延长
使用寿命。
同时要及时处理吊篮出现的故障问题。
七、总结
吊篮专项施工方案1.2的实施,对提高施工效率、保障施工安全具有重要意义。
希望各施工单位在吊篮施工中严格遵守相关规定,确保施工顺利进行。
以上为吊篮专项施工方案1.2的内容介绍,希望能对各位工程施工人员有所帮助。
吊篮及简易吊装设备方案一、编制依据(1)《建筑施工安全检查标准》(CJJ59-99)(2)《施工现场临时用安全技术规范》(CJJ46-2005)(3)《高处作业安全技术规范》(4)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001)(5)《钢结构设计规范》GBJ17(6)《建筑结构荷载规范》GB2009-2001二、工程概况主线高架桥工程范围内主要为主线高架桥及上下匝道1对。
桥梁上部结构采用碟形断面,后张法预应力混凝土连续箱梁,共12跨4联,标准宽度30.2m,梁高2.4m,双向横坡2%,箱梁底距地面高度10.7~11.68m;上下匝道桥梁长度均为175m,5跨2联,标准宽度均为7.95m,单向横坡2%。
高架桥防撞墙形式如图所示:防撞墙模板采用定型钢模板,钢材一般采用符合GB/T700-1988 的牌号Q235 钢。
防撞墙模板形式如下图所示。
防撞墙外模板每节长度为2m,模板细部尺寸如下图所示,外模板自重为280kg。
防撞墙施工顺序:钢筋绑扎→照明、监控预埋管道→安装内模→安装外模→交通标志、及声障屏预埋件。
防撞墙外模板的安装时从桥面上向外吊装采用简易吊装设备,模板安装工在防撞墙的操作采用悬挑式工作吊篮。
三、工作挂篮模板安装及拆除时必须采用悬挑式工作吊篮的防护措施。
1、挂篮结构工作挂篮以[100×5槽钢为主,工作挂篮底部铺设多层胶合板,工作挂篮外侧面包阻燃密目网。
工作挂篮配重用预制混凝土块,每只工作挂篮配重为750 kg,工作挂篮结构断面如下图。
加工工作挂篮二只可并排使用,但每只工作挂篮仅载2名操作人员,并且所携带工具及材料总限重30kg 。
2、工作挂篮的使用工作挂篮在桥面上加工成型,由吊安装就位。
工作挂篮使用至少配备三名施工人员,一名施工人员在工作挂篮内进行弧形装饰的钢结构内支撑架的安装。
施工操作人员的保险带挂钩扣在桥面预埋钢筋上,不得将保险带挂扣在工作挂篮。
桥上二名施工人员帮助移动工作挂篮及传递工具及施工材料等,移动工作挂篮由二名施工人员撬动。
一、工程概况本工程为桥梁高空作业,为确保施工安全、提高施工效率,特制定本专项方案。
桥梁全长XX米,桥面宽XX米,桥墩高度XX米,主梁高度XX米。
施工内容包括桥面铺装、桥梁检修、防腐等。
二、施工准备1. 施工人员:施工人员需经过专业培训,具备高空作业资质。
2. 施工设备:选用XX型号桥梁高空吊篮,确保设备性能稳定、安全可靠。
3. 施工材料:根据施工要求,准备所需材料,如防腐涂料、铺装材料等。
4. 施工现场:确保施工现场平整、无障碍物,满足吊篮作业需求。
三、施工方法及工艺要求1. 吊篮安装(1)在桥梁两侧设置吊篮安装平台,确保平台稳定可靠。
(2)吊篮安装过程中,严格按照设备说明书进行操作,确保安装质量。
(3)安装完成后,对吊篮进行全面检查,确保各项指标符合要求。
2. 吊篮作业(1)作业人员进入吊篮前,需穿戴好安全防护用品,如安全带、安全帽等。
(2)作业过程中,严格遵守操作规程,确保吊篮运行平稳。
(3)作业区域应设置警示标志,提醒过往行人注意安全。
3. 桥面铺装(1)根据设计要求,对桥面进行清理,确保铺设面平整。
(2)按照铺设工艺,将铺装材料均匀铺设在桥面上。
(3)铺设完成后,进行压实、整平,确保铺装质量。
4. 桥梁检修、防腐(1)对桥梁进行检查,发现安全隐患及时处理。
(2)按照防腐工艺,对桥梁进行防腐处理。
(3)防腐完成后,进行质量验收。
四、施工安全保证措施1. 吊篮作业人员必须经过专业培训,具备高空作业资质。
2. 作业过程中,严格遵守操作规程,确保吊篮运行平稳。
3. 设置安全防护设施,如安全带、安全网等,防止人员坠落。
4. 作业区域设置警示标志,提醒过往行人注意安全。
5. 定期对吊篮进行检查、维护,确保设备性能稳定、安全可靠。
五、应急处置措施1. 发生人员坠落事故,立即启动应急预案,进行救援。
2. 发生设备故障,立即停止作业,对设备进行检查、维修。
3. 发生火灾等突发事件,立即启动应急预案,进行扑救。
吊篮及简易吊装设备方案
一、编制依据
(1)《建筑施工安全检查标准》(CJJ59-99)
(2)《施工现场临时用安全技术规范》(CJJ46-2005)
(3)《高处作业安全技术规范》
(4)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001)
(5)《钢结构设计规范》GBJ17
(6)《建筑结构荷载规范》GB2009-2001
二、工程概况
主线高架桥工程范围内主要为主线高架桥及上下匝道1对。
桥梁上部结构采用碟形断面,后张法预应力混凝土连续箱梁,共12跨4联,标准宽度30.2m,梁高2.4m,双向横坡2%,箱梁底距地面高度10.7~11.68m;上下匝道桥梁长度均为175m,5跨2联,标准宽度均为7.95m,单向横坡2%。
高架桥防撞墙形式如图所示:
防撞墙模板采用定型钢模板,钢材一般采用符合GB/T700-1988 的牌号Q235 钢。
防撞墙模板形式如下图所示。
防撞墙外模板每节长度为2m,模板细部尺寸如下图所示,外模板自重为280kg。
防撞墙施工顺序:钢筋绑扎→照明、监控预埋管道→安装内模→安装外模→交通标志、及声障屏预埋件。
防撞墙外模板的安装时从桥面上向外吊装采用简易吊装设备,模板安装工在防撞墙
的操作采用悬挑式工作吊篮。
三、工作挂篮
模板安装及拆除时必须采用悬挑式工作吊篮的防护措施。
1、挂篮结构
工作挂篮以[100×5槽钢为主,工作挂篮底部铺设多层胶合板,工作挂篮外侧面包阻燃密目网。
工作挂篮配重用预制混凝土块,每只工作挂篮配重为750 kg,工作挂篮结构断面如下图。
加工工作挂篮二只可并排使用,但每只工作挂篮仅载2名操作人员,并且所携带工
具及材料总限重30kg 。
2、工作挂篮的使用
工作挂篮在桥面上加工成型,由吊安装就位。
工作挂篮使用至少配备三名施工人员,一名施工人员在工作挂篮内进行弧形装饰的钢结构内支撑架的安装。
施工操作人员的保险带挂钩扣在桥面预埋钢筋上,不得将保险带挂扣在工作挂篮。
桥上二名施工人员帮助移动工作挂篮及传递工具及施工材料等,移动工作挂篮由二名施工人员撬动。
3、工作挂篮的验算
A 、计算依据
《结构力学》、《材料力学》、《路桥施工计算手册》
《钢结构设计规范》 GB50017-2003
B 、 挂篮杆件的内力计算
(1)挂篮活载2名操作人员,其荷载:1.6kN ,并且所携带工具及材料荷载:0.3 kN 。
(2)挂篮部分荷载: 1.5 kN
(3)荷载组合:
Q 活=1.4×(1.6+0.3)=2.66k N
Q 恒=1.2×1.5=1.8kN
(4)CG 杆及BF 杆的内力:
对C 点取矩:
KN G F 83.75.055.0G 1.11=⨯+⨯=恒
活
对B 点取矩:
KN G G F 37.35.005.06.02-=⨯+⨯-=恒
活
(5)挂篮的配重:
挂篮推车支架自重: 2.9 kN
对H
活
恒自G G P P R ⨯-⨯-⨯+⨯=⨯6.205.29.035.18.12 活恒自G G P P R R +++=+21
设R 1=0
KN 93.5P =
经计算取配重为P=1.2×5.93=7.1k N ≈7.5k N
(6)DG 杆对E 点的弯矩:
m kN M E -=⨯+⨯=61.108.105.266.26.2
C 、挂篮杆件的验算
(1)CG 杆及BF 杆的验算
CE 杆及FH 杆均选用φ22园钢,其截面特性为:A=3.80cm 2
内力分别为7.83KN 、-3.37KN ,
其强度为
[]MPa MPa N 2056.20380
1083.7A 3
=≤=⨯==σσ (2)DG 杆的验算
AD 杆选用[100×5槽钢,其截面特性为:A=12.74cm 2、 I=198.3cm 4、W=39.7cm 3,,
活=2.66
M E 为10.6kN-m ,其强度为
[]MPa MPa M 2055.13310
7.392106.10W 36
=≤=⨯⨯⨯==σσ (3)焊缝的验算
各杆件之间的搭按都考虑双面焊,焊缝长度各为40mm ,焊缝高度为3mm ,以CE 杆为例,其内力分别为7.48KN ,其强度为
MPa f MPa t N w t 16062.323
4021083.7L 3
W =≤=⨯⨯⨯==σ 四、简易吊装机
1、简易吊装机结构
下底盘由 [126×5槽钢为主,上底盘由φ48钢管作斜撑杆,转轴由φ90钢管构成,吊臂由φ80钢管构成,在吊臂顶部安装一只行程开关(限位开关),型号为LXK3-208/T 其电动机型号为TSJ-A ,提升速度为7~14m/min 。
简易吊装机起吊能力为500kg ,其配重用φ25钢筋,长1.5m 共60根,配重为346.5kg ,
2、抗倾覆计算。
