第一章工程概况1.1工程概况新疆xxxxxx水库工程位于xx河出山口,行政区划属于新疆生产建设xxxx(以下简称xx)xx农场。
工程区距xx农场约25km,距哈密市约48km,距乌鲁木齐市678km。
国道XX在水库下游18km处经过。
xx流域位于哈密市以东18km,流域总控制面积约980.8km2。
xx河出山口多年平均年径流量3933万m3,该水系为xx农场独立使用的水系。
新疆xxxxxx水库总库容990万m3,设计水平年调节下游有效灌溉面积7.4万亩。
根据《水利水电工程等级划分及洪水标准》(SL252—2000),本工程为IV等小(1)型工程。
本工程最大坝高115.7m,根据规范的有关规定将大坝定为3级建筑物,灌溉供水洞及溢洪道定为4级建筑物;其余次要建筑物级别为5级。
水库设计洪水标准为50年一遇,相应洪峰流量Q=360m3/s,校核洪水标准为1000年一遇,相应洪峰流量Q=860m3/s;工程区地震基本烈度为Ⅶ度,主要建筑物的地震设防烈度也取为Ⅶ度。
导流洞及上游围堰为4级建筑物,导流洪水标准取20年一遇,洪峰流量Qmax=229.6m3/s。
根据枢纽布置及坝址区地形条件,导流洞布置在右岸,坝体施工导流采用河床一次断流,上游围堰挡水,导流隧洞全年导流的方式。
1.2水文气象和工程地质1.2.1水文气象1)气象哈密地区总的气候主要特征是干燥少雨,年、日温差大,降水分布不均,春季多风、冷暖多变,夏季酷热、蒸发强,秋季晴朗、降温迅速,冬季寒冷、低空气层稳定。
本次选择五道沟渠首气象观测站和哈密气象站为气象代表站,其中气温、降水、蒸发资料以五道沟渠首气象观测站为参考,其它气象要素以哈密气象站为参考。
多年平均气温7.4℃,多年平均降水量151mm,多年平均蒸发量2840mm,多年平均风速3.1m/s,多年平均最大风速19.2m/s,多年平均日照时数3359小时,历年最大冻土深度112cm。
2)水文xx河为发源于xx东段xx山脉南坡的一条内陆型小河流,河源最高海拔高程4886m,源头3600m以上山区分别有少量冰川。
精品文档实用文档小型水库工程施工组织设计第一节施工组织设计总说明1、秋毛滩水库:秋毛滩水库坐落于无为县严桥镇响山社区境内,属西河流域永安河水系,水库控制来水面积0.643km2,水库洪水标准按20年一遇设计,300年一遇校核。
总库容21万m3,兴利库容17.03万m3。
水库设计灌溉面积0.3万亩。
防洪保护下游农田0.3万亩,人口0.2万人。
是一座以灌溉为主,结合防洪、养殖等综合利用的小㈡型水库。
本次水库枢纽工程除险加固措施为:1)大坝防渗加固工程考虑大坝现状需要加高培厚,进库道路崎岖,大型机械进场困难,本次设计采用粘土斜墙方案投资最省,防渗效果较好,施工质量易于控制,有较成功的施工经验,因此,大坝防渗采用粘土斜墙防渗方案,同时设置坝后排水体,以更加有效地提高坝身的抗渗稳定性,消除坝体背水侧的散浸渗漏险情。
2)大坝主体加固工程经核算,现状大坝边坡稳定能满足规范要求,但坝顶高程不足,且现状断面不规则。
本次加固结合防渗采用粘土加培大坝迎水坡。
加固断面为:坝顶设计高程120m,设计坝顶宽度5.0m,迎水坡坡比维持1:3.0;背水坡1:3.0削坡修整。
3)大坝护坡加固设计大坝迎水坡原干砌石护坡损毁严重,本次拟将原干砌石护坡改为混凝土预制块护坡。
4)进库防汛道路加固目前,进入库区道路为天然山道,坑坑洼洼,崎岖不平,汛期抢险和日常工程管理交通条件较差。
本次设计按防汛道路的要求,拟在修建2106m,长3.5m宽的砂石路面。
5)溢洪道加固现状溢洪道底板及边墙拆除,拓宽2.0m,重建溢洪道底板、边墙等,增设消力池。
6)放水涵加固重建放水涵孔口尺寸为0.8m×1.0m(宽×高),洞长47.0m,进口底板高程仍维持111.5m。
出口设消能防冲设施。
2、大井水库:略3、佛岭水库:佛岭水库坐落于无为县严桥镇佛岭行政村境内,属西河流域永安河水系,库区上游属低山丘陵地貌,地面坡度较陡,下游多为岗地畈田。
水库距无为县城约32km,距严桥镇约7km。
小型水库工程施工组织设计一、水库工程概况小型水库是指设计蓄水量小于2000万m3的水库。
通常情况下,小型水库主要用于灌溉、供水、防洪等用途。
水库工程施工的主要内容包括采石、土方、混凝土浇筑、钢结构、防渗工程等。
水库工程施工过程涉及的技术、工种和设备种类较多,施工难度较大。
二、项目背景本次施工设计的水库工程位于XX省XX市,总规划蓄水量为1000万m3,为一座小型水库。
水库主要用于农田灌溉和城市供水,具有一定的经济和社会效益。
水库周边道路交通良好,施工条件较为便利。
三、施工组织设计1.施工总体布局施工总体布局应根据水库地形地貌特点、施工队伍规模、施工进度和安全保障要求等综合考虑,确定合理的施工总体布局。
一般来说,可以按照采石场、混凝土浇筑区、土方开挖区、办公区和生活区等功能来进行布局。
2.施工进度计划根据水库工程的施工工艺、工程量、施工队伍规模等要素,制定合理的施工进度计划。
要合理分配各项施工任务的工期、工序和工艺要求,保证施工活动的有序进行。
同时,要根据实际情况对进度计划进行调整和优化,确保施工工作按时完成。
3.施工队伍组织水库工程的施工队伍主要包括技术人员、管理人员、施工人员和保障人员等。
要根据工程规模和工期要求,合理组织施工队伍,确保施工活动的高效进行。
同时,要加强对施工队伍的培训和管理,提高队伍整体素质和工作效率。
4.安全生产措施水库工程施工是一项高风险的工作,对安全生产的要求极为严格。
要制定完善的安全生产计划,加强对施工现场的监管和检查,确保施工活动的安全进行。
除此之外,还要对施工人员进行安全培训和教育,提高他们的安全意识和自我保护能力。
5.质量控制措施水库工程施工的质量是保证工程安全和性能的重要保障。
要加强对施工的质量控制,建立健全的质量管理体系,严格执行相关质量标准和要求。
同时,要加强对施工材料和设备的检验和验收工作,确保使用合格的材料和设备进行施工。
6.环境保护措施水库工程的施工活动可能对周边环境造成一定影响,因此需要加强环境保护工作。

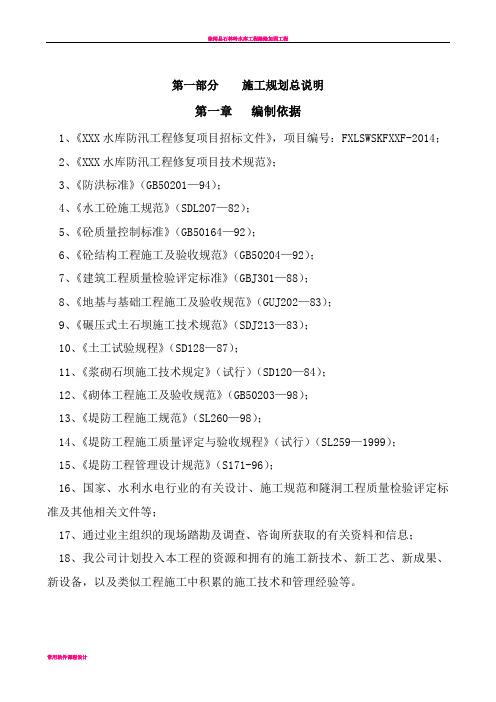

第一部分施工规划总说明第一章编制依据1、《XXX水库防汛工程修复项目招标文件》,项目编号:FXLSWSKFXXF-2014;2、《XXX水库防汛工程修复项目技术规范》;3、《防洪标准》(GB50201—94);4、《水工砼施工规范》(SDL207—82);5、《砼质量控制标准》(GB50164—92);6、《砼结构工程施工及验收规范》(GB50204—92);7、《建筑工程质量检验评定标准》(GBJ301—88);8、《地基与基础工程施工及验收规范》(GUJ202—83);9、《碾压式土石坝施工技术规范》(SDJ213—83);10、《土工试验规程》(SD128—87);11、《浆砌石坝施工技术规定》(试行)(SD120—84);12、《砌体工程施工及验收规范》(GB50203—98);13、《堤防工程施工规范》(SL260—98);14、《堤防工程施工质量评定与验收规程》(试行)(SL259—1999);15、《堤防工程管理设计规范》(S171-96);16、国家、水利水电行业的有关设计、施工规范和隧洞工程质量检验评定标准及其他相关文件等;17、通过业主组织的现场踏勘及调查、咨询所获取的有关资料和信息;18、我公司计划投入本工程的资源和拥有的施工新技术、新工艺、新成果、新设备,以及类似工程施工中积累的施工技术和管理经验等。
第二章编制原则1、按计划工期比招标文件规定的工期略有提前的原则编制施工计划。
以此为前提配备劳动力、材料和机械设备。
2、科学合理的施工组织设计,遵循技术先进可行、经济合理、安全可靠的原则,认真阅读、研究招标文件,严格遵照招标文件对质量、工期、安全、环保等要求,结合工程实际编制。
3、制定切实可行的施工计划和施工方案,保证质量目标的最终实现。
4、合理布置施工现场,尽量减少工程消耗,降低生产成本。
5、积极采用推广新工艺、新技术和新材料,增加产品的科技含量。
6、采用平行、流水施工方法和网络计划组织施工,进行有序、均衡、连续的施工。
第1章引用标准1、GB50026-93《工程测量规范》2、GB50194-93《建设工程施工现场供电安全规范》3、JGJ46-88《施工现场临时用电安全技术规程》4、JGJ33-2001《建筑机械使用安全技术规程》5、JGJ59-99《建筑施工安全检查标准》6、GB50201-94《防洪标准》7、SDJ338-89《水利水电工程施工组织设计规范》8、GB50209-95《建筑地面工程施工及验收规范》9、GBJ123-88《土工试验方法标准》10、GBJ202-83《地基与基础工程施工及验收规范》11、GB50194-92《砼结构工程施工及验收规范》12、GB50164-92《砼质量控制标准》13、SDJ207-82《水工砼施工规范》14、DL/T5100-1999《水工砼外加剂技术规程》15、SD105-82《水工砼试验规程》16、GBJ107-87《砼强度检验评定标准》17、GB1499-84《热轧钢筋》18、GB175-92《硅酸盐水泥、普通硅酸盐水泥》19、JG67-89《砼拌和用水标准》20、9JGJ18-96《钢筋焊接及验收规范》21、GB801973-98《砌体工程施工及验收规范》22、SD120-84(试行)《浆砌石坝施工技术规定》23、GBJ301-88《建筑工程质量检验评定标准》24、SL227-2099《水利水电建设工程验收标准》25、JGJ53-92《普通砼用砂、石质量标准及检验方法》26、JGJ55-2000《普通砼配合比设计规程》27、GB700《碳素结构钢》28、GB1591《低合金结构钢》29、GB247《钢板和钢带验收、包装、标志及质量证书的一般规定》30、GB11352《一般工程用铸造碳钢件》31、GB10854《钢结构焊缝外形尺寸》32、GB11345《钢焊缝手工超声波探伤方法和探伤结果分极》33、GB8923《表面粗糙度参数及其数值》34、GB8923《涂装前钢材表面锈等级和除锈通则》35、GB10706《水封橡胶密封件》36、GB/T14173《平面钢闸门技术条件》37、GB11345《水利水电工程钢闸门制造、安装及验收规范》38、DL/T5039-95《水利水电工程钢闸门设计规范》39、DL/T5019《水利水电工程启闭机制造、安装及验收规范》40、SL105《水工金属结构防腐规范》41、SL36《水工金属结构焊接通用技术条件》第2章工程综合说明2.1综合说明2.1.1工程简况工程名称:XX区XX水库一期工程XX标段招标编号:XX工程地址:XX区XX镇XX村XXXX水库工程,位于XX市XX区境内,工程区涉及XX区XX镇和XX 镇,XX水库坝址位于XX河上游XX镇XX村XX沟。
小型水库工程施工组织设计一、编制依据1. 工程合同技术条款:本工程合同技术条款是施工组织设计的根本依据,包括了工程的质量、安全、进度等各方面的要求。
2. 施工图纸及设计文件:本工程施工组织设计依据施工图纸及设计文件进行,确保施工过程符合设计要求。
3. 国家及行业有关技术标准、规程规范:本工程施工组织设计遵循国家及行业有关技术标准、规程规范,如《水利水电工程施工组织设计规范》、《建筑工程质量检验评定标准》等。
4. 施工组织设计相关资料:本工程施工组织设计参考了类似工程的成功经验,并结合本工程的具体情况进行编制。
二、工程概述1. 工程概况:小型水库工程施工主要包括土方工程、混凝土工程、涵洞工程、排水工程等,工程规模较小,但施工过程需严格控制质量、安全、进度等方面。
2. 工程地点:某县某镇某村,距离县城20km。
3. 工程目标:确保工程质量合格,安全无事故,按时完成工程任务。
三、施工总体部署1. 施工分区:根据工程特点,将工程划分为土方区、混凝土区、涵洞区、排水区等施工区域,实行分区管理。
2. 施工顺序:本工程施工顺序为土方工程、混凝土工程、涵洞工程、排水工程,各工程之间应协调进行,确保工程进度。
3. 施工资源配置:合理配置人力、物力、财力等资源,确保施工过程顺利进行。
四、主体工程施工方案1. 土方工程:采用机械开挖、运输、填筑,严格控制土方工程质量,确保坝体稳定。
2. 混凝土工程:采用现场搅拌、输送、浇筑,严格控制混凝土配合比、浇筑温度、养护条件等,确保混凝土质量。
3. 涵洞工程:采用灌浆、防渗处理,提高涵洞的防渗性能。
4. 排水工程:采用排水沟、排水井等设施,确保水库排水畅通。
五、施工资源供应计划1. 人力资源:根据工程量及施工进度,合理配置技术人员、管理人员、施工人员等,确保工程施工需要。
2. 材料供应:提前做好材料供应计划,确保施工过程中材料充足、质量合格。
3. 设备供应:合理安排设备使用计划,确保施工设备正常运行。
输水隧洞施工组织设计1 施工总说明1.1 概况xx工程新松水库位于yy市zz镇的曹冲河,坝址位于曹冲河下游新松村附近,主要任务是为mm电厂提供淡水,年供核电淡水量900万m3。
本工程属Ⅰ等大(1)型工程,主要建筑物级别为1级,次要建筑物级别为3级。
主要建筑物包括新松水库大坝、输水管线及进库道路。
输水工程分输水管线和进出水口工程,包括进水口、竖井、隧洞段、浅埋段等建筑物。
隧洞进口位于上坝轴线上游约530m的右岸山坡上,进水口设固定式拦污栅,用砼封堵,由2条输水管直接从水库取水,管道设阀门控制。
隧洞出水口接浅埋段,浅埋管长约1858m,沿核电生活区规划道路铺设至交水点。
输水管线隧洞洞轴线走向为N12°W,从新松水库输水至yy核电厂,输水隧洞段长2755m,隧洞采用城门洞型,断面净尺寸为 3.6m×4.0m(宽×高),坡度1:1000,隧洞底高程为14.8m~12.05m,球墨铸铁管用C10外包砼保护,混凝土回填厚度1200mm。
竖井设在隧洞桩号0+056.000处,竖井地面高程为51.0m,直径为4.8m,衬砌厚度为600mm。
1.2水文气象1.2.1 气象yy市多年平均气温21.9℃,最高气温37.3℃(1989年8月17日),最低气温-0.1℃(1957年2月11日),多年平均相对湿度81.5%。
根据施工区域附近的大坑雨量站1959~2005年资料统计,年雨量均值为2583.7mm,最大年降雨量4801.5mm(2001年),最小年降雨量1597.5mm(1963年)。
同时根据资料显示,对yy市有影响的台风平均每年3.1次,多发生在7~9月。
台风是严重的灾害天气,有很强的破坏性,并且带来暴雨,致使山洪暴发,平原地区积水成灾。
风向、风速:yy上川岛气象站多年平均最大风速25.65m/s,历年最大风速37.3m/s(SSW,1975年10月6日)。
工程施工区域年无霜期363天,多年平均日照2006小时。
xx水电站(合同编号:xx)发电输水隧洞工程施工组织措施xx第一节工程概况一、工程概况xx电站位于xx乡,坝址设xx溪与水溪汇合上游约300m处,距县政府所在地鹤溪镇60km;厂址设在标溪xx处河道左岸。
本工程由大坝、发电引水系统、发电厂及升压站、跨流域引水堰和隧洞等建筑物组成,是以发电为单一开发目标的水电工程。
发电引水系统布置在大坝右岸,由进水口、隧洞、调压井和埋藏式压力管道组成。
进水口距坝轴线上游约50m,为竖井式。
进口底高程为362.4m。
首端设2.8×4.5m 的拦污栅,中部内设平面事故钢闸门1扇,闸门孔口尺寸2.0×4.5m,门后设通气孔。
启闭机房与右岸改线公路相连。
引水隧洞上平洞为圆形有压,长3345.2m,开挖洞径4.0m,衬砌后洞径3.2m,C20钢筋砼衬砌,底坡为1.59‰,后接竖井,开挖洞径3.2m ,衬砌后洞径 2.4m,内衬压力钢管,高度约50m,下接下平洞。
下平洞开挖洞径洞径3.2m ,衬砌后洞径2.4m,内衬压力钢管,长度约150m,分叉后渐变成Ф2.0m管径接厂房。
分别在桩号2+113.5m、3+335.17m处设1#及2#施工支洞,支洞断面为4×4m 的城门洞型。
调压井上室内径9.2m,C20砼衬砌厚60cm。
下室内径5.7m,C20砼衬砌厚60cm。
上室底板高程与水库最高水位376.5m同高。
主要工程项目有:隧洞的开挖、隧洞砼衬砌、临时或永久性支护以及隧洞灌浆等。
主要工程量有:1.隧洞土石方开挖:5000 m3;2.隧洞石方洞挖: 52678.2 m3;3.隧洞砼衬砌: 7400 m3;4.隧洞回填灌浆: 4500㎡;5.隧洞固结灌浆: 3000m;6.隧洞钢筋制安: 200 T。
二、工程地质发电引水隧洞进水口和支洞口残坡积层,主要为含碎石粘土,厚度不大,以小于1m为主,进水口、支洞和隧洞围岩为侏罗系上统(J3)火山碎屑岩,岩性以晶屑熔结凝灰结构和晶屑凝灰岩为主,局部地段夹凝灰质砂岩或粉砂岩,熔结凝砂结构,厚层块状结构,微风化~新鲜岩石,致密坚硬,物理力学性能良好。
小型水利工程施工组织设计一、工程概况小型水利工程是指投资规模较小、建设规模相对较小、功能较为单一的水利工程。
这类工程包括小型水库、灌溉渠道、水闸、泵站、小型水电站等。
小型水利工程虽然规模较小,但其在农业灌溉、防洪排涝、供水排水、生态保护等方面发挥着重要作用。
本篇以小型水库工程为例,进行施工组织设计。
工程名称:某小型水库工程工程地点:某县境内建设规模:总库容1000万立方米,正常库容800万立方米建设内容:主要包括水库枢纽工程、灌溉渠道工程、水土保持工程等总投资:10000万元二、施工组织设计原则1. 确保工程质量:严格按照国家及行业技术规范、规程和标准进行施工,确保工程质量符合设计要求。
2. 保证施工安全:加强施工现场安全管理,预防安全事故的发生,确保人员财产安全。
3. 合理利用资源:合理配置施工人力、材料、设备等资源,提高资源利用效率,降低工程成本。
4. 科学组织施工:合理规划施工流程、施工方法和施工进度,确保施工顺利进行。
5. 保护生态环境:在施工过程中,充分考虑生态环境保护,采取有效措施减少对环境的影响。
三、施工部署1. 施工管理目标:确保工程按时、按质、按量完成。
2. 施工组织管理机构:成立项目经理部,负责工程项目的组织、协调和管理工作。
3. 施工组织机构的运行:明确各部门职责,建立健全施工组织机构的运行机制,确保施工顺利进行。
4. 主要施工方案选择:根据工程特点和施工条件,选择合理的施工方案和技术措施。
四、工程进度规划与措施1. 施工进度规划布置:制定详细的施工进度计划,明确各施工阶段的时间节点。
2. 工期保证措施:采取有效措施,确保工程按计划进度完成,如遇特殊情况及时调整施工计划。
五、施工总平面布置1. 施工总平面布置:合理规划施工现场,明确施工区域、材料堆放区、生活区等。
2. 现场临时水、电设计:确保施工现场水、电供应充足,满足施工需求。
六、施工预备及资源配备规划1. 组织及技术预备:组织施工人员培训,熟悉施工图纸和技术要求。
目录第一章指导思想与实施目标、编制依据与编制原则第二章工程概况第三章施工组织机构第四章施工协调配合措施及承诺第五章施工准备第六章施工部署第七章主要工程施工方案与技术措施第八章工程进度计划与措施第九章质量管理体系与措施第十章成品保护措施第十一章季节性施工措施第十二章安全管理体系与措施第十三章环境保护和文明施工的管理体系与措施第十四章民工工资保证措施第十五章工程造价管理及成本控制措施第十六章资源配备计划第十七章工程技术档案资料管理附件一拟投入本标段的主要施工设备表附件二拟投入本标段的试验和检测仪器设备表附件三拟投入本标段的劳动力计划表附件四计划开工日期、完工日期和施工进度网络图附件五施工总平面图附件六临时用地表第一章指导思想与实施目标、编制依据与编制原则一、指导思想我公司针对本工程的指导思想是:质量第一、服务周到、业主满意,以质量为本,按照《质量管理和质量保证》系列标准,建立工程质量保证体系,选配高素质的项目经理,组织专业施工队伍进场,装备足够、优良的机械设备,配备专业化施工,保证施工需要,积极推广应用新技术、新工艺、新设备、新材料,精心组织、科学管理,优质高效的完成本工程施工任务,创出一流精品工程。
二、实施目标(一)质量目标符合行业最新执行的验收规范并达到合格标准。
(二)工期目标根据我公司的技术水平和我们对同类工程的施工经验,并考虑现场的实际情况,本工程计划总工期为240日历天。
(三)安全目标加强进场人员的安全思想教育,提高施工人员的安全意识,同时加大安全费用投入,杜绝死亡及重伤事故,做到无轻伤事故。
(四)文明施工目标严格按文明施工的各项规定执行,场内各种建筑材料堆码成行成垛,实行禁烟,无垃圾管理,保持场容,环境卫生,确保成为优良达标现场。
(五)科技进步目标充分发挥“科学技术是第一生产力”的作用,发挥我公司技术优势,采用目前国内先进的新技术,新工艺和管理手段,优质高速地建成本工程。
(六)环境保护目标在确保工程质量和工期的同时,树立全员环保意识,采取有效措施,最大限度减少对环境的污染,保证邻边正常学习、工作、生活。
第一章编制说明第一节编制依据一、照业主提供的水库建筑工程施工图及招标文件。
二、施工现场实地勘踏并通过对现场施工条件的分析采用经济、合理的方案施工。
三、现行颁布与工程有关的技术规范、规程、质量验收标准及相关技术文件等。
四、根据本单位已拥有的技术成果,技术装备,管理水平,质量安全管理体系以及历年积累的施工管理经验。
第二节工程概况水库水库位于水库中部的山区,系括脉东部中段的山区,上游是等村庄,集雨面积8.58平方公里,下游经水库溪流入水库,水库水库工程建设的主要项目有混凝土大坝和引水隧洞两个单位工程。
大坝系混合型混凝土双曲拱坝,大坝底高程为316米,最大坝高42.5米,坝顶弧长96.13米,总库容448.7万立方米,设计洪水位354.878米。
引水隧洞位于右岸,为圆形,洞径有2.0米、2.4米、2.6米三种,总长2280米。
其中1号隧洞长2031米,2号隧洞长187米,在1、2号隧洞之间设斜洞,水平长62米,为有利于隧洞开挖,加快施工进度,特在桩号1+781处设一支洞。
第二章施工条件第一节工程条件1、施工交通本工程对外交通条件一般,尤其以政府至济头村4公里段现道路正在施工,如遇下雨道路泥泞,物资无法运进,故在施工中必须合理安排储备物资。
2、供应条件施工用水和生活用水都可直接从溪流取用,供电发包人将在坝址和隧洞进口、支洞口附近架设供电线路和变压器,业主安装的施工用变压器在隧洞进口和大坝右岸配200KW变压器一台,支洞口配备100KW变压器一台,隧洞出口的用电从现发电厂房引出,不配变压器。
第二节自然条件1、水文气象水库地处浙江东南沿海,属亚热带海洋季风气候,全年气候温和,雨量充沛,降雨量主要集中在4至6月份的梅雨期和7至9月份的台风暴雨期。
因此在此期间山洪灾害应高度重视,坝址水位流量关系见下表:2、工程地质本工程所在的区域属侵蚀山区,水库水库坝址位于峡谷地段,两岸基岩外露,下切能力弱,坝址部位岩性较简单,系第四系松散堆积层及侏罗上统诸暨组酸性熔结凝灰岩组成,引水隧洞岩性均为晚侏罗系酸性熔结凝灰岩,隧洞沿线有一条区域性断层通过,预计与之相平行的断层节理发育,但节理多为闭合,各洞口应明挖至弱风化岩方可进洞。
第三节合同范围1、永久工程项目①大坝基础开挖,边坡支护及基础处理。
②大坝坝体工程,包括溢流堰、堰墩、交通桥、导流底孔封堵及封拱。
③观测设施的采购、运输、保管、校正、安装、调试、埋设和施工期观测。
④下游二道坝工程。
⑤引水隧洞工程:主洞(从A点到H点),支洞。
⑥进水口工程。
⑦启闭机的土建工程和安装。
⑧交通道路两处。
2、临时设施工程项目①导流工程:(围堰工程和钢管)。
②其他施工临时设施(包括施工道路、施工场地、临时房建工程)。
③根据施工需要自行确定施工临时设施的布置。
第四节建筑材料1、砂、石骨料:由于工地附近不产砂故施工中的所有用砂均从水库购运。
施工中所有用骨料在当地开采加工。
2、水泥、钢材:施工中所用水泥、钢材均通过合同形式从厂家直接定购并运至施工现场。
第五节主体工程主要工程量1、抛物线双曲混凝土拱坝土方开挖970M3,一般石方开挖3120 M3,保护层石方开挖780M3,固结灌浆616 M,帷幕灌浆786 M,C15坝体混凝土 10451 M3,钢筋制安25.5T。
2、隧洞工程一般石方开挖1784.2 M3,洞挖石方8255.79 M3,固结灌浆836 M,回填灌浆1579.93 M,洞衬C20混凝土 1658.71 M3,抹底C15混凝土 123 M3,进水口、出水口混凝土结构529 M3,钢筋制安85.43T 本工程为单价承包,中标总金额为738.2367万元,合同工期543天,质量目标优良。
第三章施工总体布置第一节施工总体布置规划原则施工总布置的规划原则为;因地制宜、有利于生产、方便生活、易于管理、安全可靠、经济合理。
第二节风、水、电系统布置1、供风系统本工程坝基石方开挖3937.49 M3,隧洞开挖8279.99 M3,供风系统在保证主体工程开挖的同时还应保证施工道路,缆机基础等临时设施开挖的供风,供风房布置及管理铺设力求科学、合理,符合便利,经济及减少管理风压沿程损失的要求,在确保安全的前提下尽快靠近作业区。
根据本工程的特点拟建4个供风站:1#供风站前期建在拦河坝左岸下游约30米处配备二台6 M3电动空压机,主要负责进场公路左岸大坝基础、二道坝基础、缆机平台等项目的开挖供风,待下基坑的路修建完成后可将其中一台运至基坑右岸处进行右岸坝基和右岸交通道路的开挖。
2#供风站安装在隧洞进口附近,配备一台6 M3电动空压机主要负责进水口及隧洞开挖。
待隧洞延伸需供风时再配一台11KW轴流式通风机,用φ600mm胶质软管作通风管向洞内压风。
另外在洞内距工作面30—60m处设1台轴流式排风机作为隧洞掘进放炮后排风。
3#供风站拟建在支洞口附近安装一台3 M3电动空压机,承担支洞及输水隧洞的开挖工作,另外根据隧洞的深入再安装2台轴流式排风设备采用混合式通风方法进行排风(压风和排风)。
4#供风站进出口附近配备一台3 M3电动空压机,主要承担出水口、输水隧洞的开挖工作,由于此处洞径大、距离短,所以只需安置一台排风机即可。
2、供水系统本工程供水主要为:①隧洞施工用水及生活用水;②大坝冲洗、养护用水;③拌和系统用水。
根据现场的勘察情况我们发现在我项目部选择的拌和系统附近和支洞口处各有一条山涧小溪且水质良好,这就给施工用水和生活用水带来了很大方便,为此我们将供水系统布置如下:(1)大坝工区:我们考虑到拌和系统附近用水方便且此处地形环境均教理想,同时本大坝工区的施工队生活区也在此布置,砌水池蓄水供饮用,拌和用水在原村民修建的小水库内直接抽取。
大坝所用的养护水、高压冲洗水采用在左岸坝肩靠上游位置砌一30 M3蓄水池,用水泵将水有溪内抽入。
(2)隧洞工区:隧洞三个工作口,其中进水口和支洞口用水较为方便,但也需要在高于洞口的位置上各砌一个蓄水池以便洞内用水时靠水压自然使用。
同进水口和支洞口相比,出洞口用水难度较大一些,需在附近砌一座30 M3水池,由高扬程水泵从洞口下方的黄坦溪内抽取以解决施工用水。
几个洞口离附近村庄都较近,因此住房可安置在村内。
3、供电系统坝区用电主要有各供风站,隧洞照明、缆机、坝口施工拌和系统等施工用电主要从业主提供的主变压器引接,计划在变压器旁安全位置设一配电房然后分路引用,并在每个施工面安装铁皮开关箱及触电保护装置。
支洞洞口业主已配备100KW变压器一台,可直接接用,隧洞出口的电从现发电厂房直接引出使用。
第三节施工道路1、对外交通业主已从坝址到水库乡修筑好简易公路,水库乡至水库已有4级公路,工程所需的砂料、水泥、钢材、木材以及设施设备等均可通过公路抵达工地。
2、场内施工道路(1)为满足大坝基坑、隧洞进水的施工要求首先修一条延左岸堤肩上游至基坑的盆山简易公路和河道至隧洞进口处的简易道路宽约3.5米以保证开挖设备的出入。
(2)修建右岸坝肩至进水口启闭机段施工道路按设计交通道路宽3米施工。
(3)左岸河坝肩下游修筑一条出渣道路。
(4)坝区左右岸山坡上为满足人员进出施工现场,根据需要在不同高程上修筑若干条小路。
第四节施工辅助场地布置坝区附近山高坡陡,河府窄狭,施工辅助场地布置相对困难,为此我部采取了租用土地和紧靠路旁的方法进行布置具体为:1、石料生产、储料系统本工程骨料采用机械轧制,轧制场地布置在左岸进场路旁大坝上游位置,石料靠拓宽坝顶平台块石为主,整个系统采用自上而下直流式一条龙布置方式,即:破碎—筛分—伫料——自卸车出料一条龙方式,计划设置一台250Χ400鄂式破碎机,产量为7~9m3/n。
本工程砂采用天然砂,由于当地不产砂故砂需从水库运购。
2、混凝土拌和系统混凝土拌和系统由备料场、水泥仓库、拌和站、蓄水池、运输道路等组成由于需要场地较大,因此我部根据现场实际地形在大坝下游离坝约600m处的进场公路旁租用了约三亩农田以作为拌和系统、木工加工厂、钢筋加工厂等项目的施工用地。
此拌和系统主要承担拱坝和道坝混凝土的浇筑拌和任务。
在次系统中将设置2台JZ550型拌和机,机械上料系统,设计拌和能力90m3/班,一个储水池。
此拌和用水可在下游约40m处的水塘内抽取。
拌和后的成品混凝土采用3吨自卸汽车运往现场。
另外还将在隧洞的进口、出口及支洞口分别配置一台JZ350型拌和机,骨料上料采用人工手拉车上料。
此拌和系统主要承担隧洞的衬砌工作。
3、混凝土运输系统根据本工程的地形特点,拟投入一台10T缆机作为本工程混凝土垂直运输的主要工具,3T自卸汽车将混凝土运至现场倒入1.5 m3卧式混凝土吊罐吊运。
缆机布置形式是在左右岸山坡上直接设置地锚桩。
地锚桩高程约387m,设计缆机跨度约200m,缆机对大坝混凝土浇筑覆盖率能达85%,蓝机起吊点设在大坝左岸坝顶平台处。
隧洞内的混凝土衬砌均采用拖拉机运送至现场人工撬料入仓的方法施工。
4、木材、钢筋加工厂及生产用房木材、钢筋加工厂仓库、混凝土预制场等均布置在拌和系统附近的租用场地内加工成型的材料由此处运往施工现场。
另外此处还将搭建现场工作人员的宿舍。
(此处约租用农田2~3亩,视具体情况定)5、生活管理用房项目部及管理人员前期主要租用当地老百姓民房,随着施工场面的扩宽将在坝址附近搭设办公室及值班室以方便管理。
大坝坝区施工队生活用房将安置在综合加工厂附近并在此规划一个生活区。
隧洞洞区各施工队距离较远因此自行选择或在附近村内居住或在施工现场附近村内居住或在施工现场附近搭建宿舍视具体情况再定。
6、炸药库临时炸药库的布置及结构型式,遵循国家有关安全防火防爆规范要求,经现场详细踏勘,派出所同意后布置在远离村庄,居住区且交通便利的山岙边。
7、通讯本工程将在项目部安装一部程控电话,为便于联系所有现场人员配备手机,对于生产指挥项目部还将配备4抬无线对讲机。
临时设施施工用地计划表第四章施工程序及施工进度根据工程的施工条件及工程特点,我部对现场图纸及气候条件施工程序进行了安排具体如下:第一节临建工程1、为使施工场地迅速扩宽,所有工作面都能迅速施工,各施工环节紧紧相扣在施工人员及机械到位后立即对大坝左岸坎肩处进场路进行拓宽延伸至河床底部再通过进水口使隧洞工程能急时施工,在此其间拌和系统和缆机安装施工电线架设,各厂房修建一并进行。
2、在隧洞的支洞口和出水口也同时进行施工前准备工作使其尽快形成工作面以保证隧洞工程按时进行。
第二节主体工程施工1、大坝工程:①、在修建施工道路之前就积极做好大坝的测量控制网,以及开挖前的断面测量,拱槽开挖放样工作。
在道路修建的同时大坝左岸拱槽可同时开挖,待道路完工后再进行右岸拱槽坝顶交通道路及河床基础面开挖,同时在上游修筑施工围堰及安装导流管。
②、进场路修通后此班人马立即转入二道坝的开挖工作力争使拱坝与二道坝开挖工作同时结束。
