门机防风、防台应急预案编制单位:编制人:审批人:审批日期:目录1、编制目的 (3)2、事故特性及危险性分析 (3)3、防风应急救援领导小组 (3)3.1、领导小组成员 (3)4、防风应急物资 (4)5、处置与抢险 (4)5.1、正常天气的防风处置 (4)5.2、有预报大风时的处置 (4)5.3、对于突发性强阵风的处置 (5)5.4、防台风的处置 (5)5.5、风后恢复生产 (6)6、附则 (6)门机防风、防台应急预案1、编制目的为防止大风袭击、防患于未然,确保人员、设备安全,保障安全生产,降低财产损失,结合公司防风、防台的有关要求,制定本预案。
2、事故特性及危险性分析(1) 大风,尤其是突发性的强阵风,轻则影响生产,重则威胁生产人员和设备、设施的安全。
由于大风突袭,沿海兄弟港口曾发生过门机被掀入大海的重大机损事故,对我港也造成过险情。
(2) 大风、强阵风后患无穷,我们必须高度重视,并采取可行措施,防患于未然。
3、防风应急救援领导小组3.1、领导小组成员组长:港口物流公司经理助理副组长:门机作业队作业长成员:门机作业队班组长4、防风应急物资(1)卡环、手拉葫芦、防风绳必须备足,并存放于装卸公司备件库。
(2)防风拉索、铁鞋、行走锚锭装置、旋转锚固器等各门机配备,必须做好日常检查维护工作。
5、处置与抢险5.1、正常天气的防风处置1、上机检查、保养和清洁时,应首先检查两侧的旋转制动器是否紧固。
2、作业间歇应拧紧旋转制动器。
3、下机领料时除拧紧旋转制动器外,还应穿好铁鞋。
4、船舶作业结束,无其它任务时,应将门机开到锚锭坑位置锚固,拧紧旋转刹车,关好门窗,穿好铁鞋,紧好防风拉索。
5.2、有预报大风时的处置根据公司生产控制室的有关大风通报,在大风来临之前,将门机开到锚锭坑位置锚固,拧紧两侧旋转刹车,放下旋转锚固器,穿好铁鞋,紧好防风拉索。
5.3、对于突发性强阵风的处置门机在装卸作业遇到突发性强阵风时,要立即停止作业,沉着冷静,按下列步骤进行应急防范:1、本队作业长立即报告港口公司生产值班室、港口公司经理,同时通知作业司机立即穿好铁鞋,保持门机原地不动。
一、演练目的为提高龙门吊作业人员在突发大风等恶劣天气条件下的应急处置能力,确保安全生产,减少事故损失,特制定本演练方案。
二、演练背景近年来,我国部分地区频繁发生强风天气,对龙门吊等起重设备的安全运行造成严重影响。
为提高龙门吊作业人员的安全意识和应急处置能力,本演练模拟龙门吊作业中突遇大风,导致设备失控的紧急情况。
三、演练时间2023年X月X日(具体时间)四、演练地点XX公司货场龙门吊作业区域五、参演人员1. 龙门吊操作人员2. 地面指挥人员3. 安全管理人员4. 医疗救护人员5. 演练观摩人员六、演练内容1. 应急启动程序:模拟龙门吊作业中突遇大风,操作人员立即启动应急预案,报告上级并通知相关人员。
2. 设备停止运行:操作人员按照操作规程,迅速将龙门吊降至安全位置,确保设备停止运行。
3. 人员疏散:地面指挥人员组织现场作业人员迅速撤离至安全区域,确保人员安全。
4. 设备固定:操作人员根据现场情况,采取有效措施对龙门吊进行固定,防止设备移动。
5. 应急响应:安全管理人员启动应急响应机制,组织人员进行设备检查、修复和现场清理。
6. 演练总结:演练结束后,组织参演人员进行总结评估,查找不足,提出改进措施。
七、演练步骤1. 前期准备:成立演练领导小组,明确各参演人员的职责和任务,制定详细的演练方案。
2. 模拟演练:按照演练方案,模拟龙门吊作业中突遇大风的情况,进行应急处置。
3. 应急响应:演练过程中,各参演人员按照预案要求,迅速行动,确保演练顺利进行。
4. 演练总结:演练结束后,组织参演人员进行总结评估,查找不足,提出改进措施。
八、演练要求1. 各参演人员应高度重视本次演练,认真履行职责,确保演练顺利进行。
2. 演练过程中,要严格按照操作规程进行,确保人员安全。
3. 演练结束后,要及时总结经验教训,不断完善应急预案,提高应急处置能力。
九、预期效果通过本次演练,进一步提高龙门吊作业人员在突发大风等恶劣天气条件下的应急处置能力,确保安全生产,减少事故损失。
龙门吊大风应急预案龙门吊作为一种大型起重设备,通常用于各种大型建筑物和桥梁的建设和维护工作。
然而,在施工现场中,往往会出现突然的恶劣天气,如大风天气,这将给施工过程带来很大的困难和安全隐患。
因此,必须制定一套完善的应急预案,以便在大风或其他紧急情况下,及时采取相应的措施,保证龙门吊的安全运行和工程施工的顺利进行。
一、应急预案目的和依据1.应急预案目的:应急预案的基本目的是:在施工现场遇到各种应急情况时,能够迅速、有效地组织人力资源和物资,采取合理措施,及时解决发生的问题,消除安全隐患,确保龙门吊设备的安全运行。
2.应急预案依据:本应急预案的编制,基于国务院《建筑施工安全生产管理条例》、《龙门吊操作安全规程》等法律法规,以及企业的相关安全管理制度、施工组织方案等文件为依据。
二、应急预案内容1.风力等级评估:当施工现场出现大风天气时,在正式启动应急预案前,需要先进行风力等级的评估。
从气象部门获取当地的天气预报信息,了解最大风速和风力等级,再根据龙门吊设备的型号和实际使用情况,评估设备适应的最大风力等级。
如果当地的风力等级已经超过了龙门吊的适应范围,则需要立即启动应急预案并停止使用龙门吊。
2.组织人员撤离:当气象部门发布大风预警时,施工现场领导应当随时跟进事态发展情况,并根据情况及时组织施工人员撤离安全场所。
当风力等级升高时,领导必须下达停止龙门吊的使用指令,并全面做好施工现场安全的保障工作。
3.保障龙门吊的安全:为确保龙门吊设备的安全运行,主要采取以下几个方面的措施:(1)整理、保管好龙门吊设备,确保所有设备应有的使用状态和功能;(2)尽量固定龙门吊设备,将其固定在安全稳定的基础上,避免因风吹动或其他原因而摇晃或倒塌;(3)当风力等级达到龙门吊设备的安全极限时,需要将龙门吊缓慢移动到风向相对较小的区域;(4)当可能出现较强的冲击风时,应当将龙门吊中的各种附属设备,如大型钢管、强光灯和吊篮等,及时卸除,并转移到安全区域。

一、预案背景为保障码头作业安全,提高门机司机应对台风、强风等恶劣天气的能力,防止因防风防台措施不到位造成的人员伤亡和财产损失,特制定本预案。
二、预案适用范围本预案适用于码头作业中门机司机在遇到台风、强风等恶劣天气时,采取的应急响应措施。
三、组织机构及职责1. 预案指挥小组:负责指挥、协调、监督防风防台工作。
2. 防风防台小组:负责具体实施防风防台措施,包括门机司机、安全员等。
3. 信息报告组:负责及时收集、整理、上报防风防台相关信息。
四、防风防台措施1. 预警阶段(1)密切关注气象部门发布的台风、强风等恶劣天气预警信息。
(2)根据预警信息,及时通知门机司机做好防风防台准备工作。
2. 防风准备阶段(1)门机司机应提前检查门机设备,确保设备状态良好。
(2)关闭门机操作室门窗,确保操作室密封良好。
(3)将门机吊钩降至地面,防止吊钩在强风中受损。
(4)对门机进行加固,确保其在强风中稳定。
(5)清理门机周围障碍物,确保作业安全。
3. 防风实施阶段(1)接到防风防台指令后,门机司机应立即停止作业,将吊钩降至地面。
(2)确认门机设备稳定后,将门机操作室门窗关闭,确保操作室密封良好。
(3)检查防风设施,确保其处于良好状态。
(4)加强观察,密切关注天气变化,发现异常情况及时报告。
4. 防风结束阶段(1)当风力减弱至预警标准以下时,门机司机可恢复正常作业。
(2)检查门机设备,确保设备无损坏。
(3)恢复门机操作室门窗,确保操作室通风良好。
五、应急响应流程1. 预警阶段:接到预警信息后,门机司机应立即向防风防台小组报告。
2. 防风准备阶段:防风防台小组根据预警信息,通知门机司机做好防风防台准备工作。
3. 防风实施阶段:门机司机按照防风防台措施执行。
4. 防风结束阶段:门机司机向防风防台小组报告防风防台结束情况。
六、预案演练与评估1. 定期组织防风防台演练,提高门机司机应对恶劣天气的能力。
2. 对演练中发现的问题进行总结分析,不断完善预案。
龙门吊大风应急预案一、背景介绍龙门吊作为一种重型起重设备,在工业生产和建筑施工中得到广泛应用。
然而,大风天气可能对龙门吊的安全运行带来威胁。
因此,制定龙门吊大风应急预案,可以保障工作人员的生命安全和设备的正常运行。
二、预案目的该应急预案的目的在于:1. 阐述针对龙门吊在大风天气下可能出现的风险和应对措施;2. 提供相关部门的沟通与协作流程;3. 确保工作人员严格遵守事故应对程序;4. 保障设备和工作场所的安全。
三、应急响应级别根据风力等级的不同,将针对大风天气制定以下应急响应级别:1. 一级响应(风力3至4级):加强对大风天气的监测,通知工作人员注意风力变化,并加强设备巡检;2. 二级响应(风力5至6级):限制人员上岗,确保各项安全措施到位,做好设备的紧急保护措施;3. 三级响应(风力7级以上):暂停施工,紧急转移工作人员,做好设备固定和防护工作。
四、应急预案内容1. 大风天气预警- 设立监测系统并及时收集气象数据,确保获取及时、准确的天气预警信息;- 与当地气象部门、海事局等机构建立有效的联络渠道,以便及时获得风力预警信息。
2. 工作人员培训和宣传- 针对大风天气下龙门吊操作的相关注意事项,进行全员培训;- 定期组织演练,提高工作人员应对紧急情况的能力。
3. 设备检查和维护- 设备运行前进行全面检查,确保各个部件处于正常工作状态;- 加强设备的定期维护和保养工作,确保其性能和安全状态。
4. 风力监测和实时通报- 在施工现场设置风速监测设备,及时掌握风力变化;- 对风力预警信息进行分析和评估,及时向工作人员发布通知和警示信息。
5. 应急响应和措施- 根据风力等级,及时启动相应的应急响应级别;- 停止大风天气下的龙门吊作业,将操作人员转移到安全区域;- 加强设备固定和防护,避免风力对设备造成破坏。
6. 事故报告和复查- 在事故发生后,立即报告上级主管部门,并启动事故调查程序;- 对事故原因进行分析和评估,制定相应的纠正措施;- 完成事故调查报告和整改报告,确保类似事故不再发生。

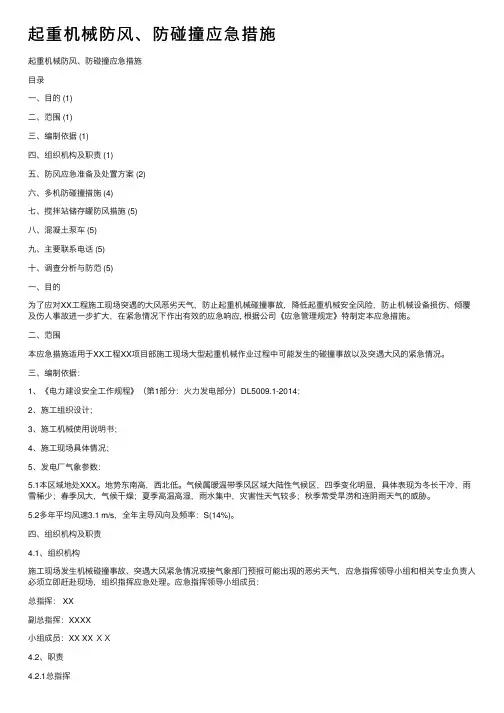

起重机械防风、防碰撞应急措施起重机械防风、防碰撞应急措施⽬录⼀、⽬的 (1)⼆、范围 (1)三、编制依据 (1)四、组织机构及职责 (1)五、防风应急准备及处置⽅案 (2)六、多机防碰撞措施 (4)七、搅拌站储存罐防风措施 (5)⼋、混凝⼟泵车 (5)九、主要联系电话 (5)⼗、调查分析与防范 (5)⼀、⽬的为了应对XX⼯程施⼯现场突遇的⼤风恶劣天⽓,防⽌起重机械碰撞事故,降低起重机械安全风险,防⽌机械设备损伤、倾覆及伤⼈事故进⼀步扩⼤,在紧急情况下作出有效的应急响应, 根据公司《应急管理规定》特制定本应急措施。
⼆、范围本应急措施适⽤于XX⼯程XX项⽬部施⼯现场⼤型起重机械作业过程中可能发⽣的碰撞事故以及突遇⼤风的紧急情况。
三、编制依据:1、《电⼒建设安全⼯作规程》(第1部分:⽕⼒发电部分)DL5009.1-2014;2、施⼯组织设计;3、施⼯机械使⽤说明书;4、施⼯现场具体情况;5、发电⼚⽓象参数:5.1本区域地处XXX。
地势东南⾼,西北低。
⽓候属暖温带季风区域⼤陆性⽓候区,四季变化明显,具体表现为冬长⼲冷,⾬雪稀少;春季风⼤,⽓候⼲燥;夏季⾼温⾼湿,⾬⽔集中,灾害性天⽓较多;秋季常受旱涝和连阴⾬天⽓的威胁。
5.2多年平均风速3.1 m/s,全年主导风向及频率:S(14%)。
四、组织机构及职责4.1、组织机构施⼯现场发⽣机械碰撞事故、突遇⼤风紧急情况或接⽓象部门预报可能出现的恶劣天⽓,应急指挥领导⼩组和相关专业负责⼈必须⽴即赶赴现场,组织指挥应急处理。
应急指挥领导⼩组成员:总指挥: XX副总指挥:XXXX⼩组成员:XX XX XX4.2、职责4.2.1总指挥a)负责应急响应的总体决策和指挥;b)组织应急⼈员在较安全的地⽅,尝试对危险设备进⾏指挥操作、控制;c)预测事故的发展过程,组织调查和评估事故的可能发展⽅向;d)在紧急状态结束后,安排恢复事故影响区正常秩序,恢复⽣产并组织⼈员参加事故的分析和处理;4.2.2 安全环保部a)监督检查应急物资的落实;b)负责⽓象信息的收集、获取;c)负责应急响应的全过程记录,向总指挥提供可靠的灾害信息报告。

一、预案编制目的为提高我单位应对起重机械在强风天气下可能出现的紧急情况的能力,确保人员生命安全和财产安全,特制定本预案。
通过演练,检验应急响应机制的有效性,提高应急处置能力,降低风灾带来的损失。
二、适用范围本预案适用于我单位所有起重机械在遇到强风天气时的应急处置工作。
三、组织机构及职责1. 演练领导小组负责演练的组织、协调、指挥和监督工作。
领导小组由单位主要负责人担任组长,相关部门负责人担任副组长,各相关部门负责人为成员。
2. 演练指挥部负责演练的具体实施和现场指挥工作。
指挥部由演练领导小组指定一名副组长担任指挥长,各相关部门负责人担任副指挥长。
3. 应急救援组负责演练中的应急救援工作,包括人员疏散、伤员救治、物资保障等。
组员由相关部门人员组成。
4. 技术保障组负责演练中的技术支持和设备保障工作。
组员由技术部门人员组成。
5. 信息报道组负责演练过程中的信息收集、整理和发布工作。
组员由宣传部门人员组成。
四、预警及响应1. 预警当气象部门发布强风天气预警时,单位应立即启动本预案,并按照预案要求进行响应。
2. 响应(1)启动应急预案:接到预警信息后,演练领导小组应立即召开会议,决定启动应急预案。
(2)通知相关人员:演练指挥部应立即通知应急救援组、技术保障组和信息报道组等相关人员到位。
(3)人员疏散:应急救援组应迅速组织人员疏散,确保人员安全。
(4)设备检查:技术保障组应对所有起重机械进行检查,确保其处于安全状态。
(5)警戒区域:根据需要设置警戒区域,防止无关人员进入。
五、应急处置措施1. 起重机械安全检查(1)对所有起重机械进行检查,确保其结构完整、连接牢固、操作灵活。
(2)检查起重机械的制动系统、限位器、安全钩等安全装置是否正常。
(3)检查起重机械的电气系统、液压系统等是否正常。
2. 起重机械固定措施(1)对起重机械进行加固,确保其在强风中稳定。
(2)对起重机械的支撑脚进行加固,防止其倾斜。
(3)对起重机械的吊装货物进行固定,防止其脱落。
室外大型门机龙门吊防风措施流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!1. 简介在室外使用大型门机龙门吊时,防风措施至关重要,可以确保设备的安全运行和工作人员的安全。
一、编制目的为保障门式起重机在强风天气下的安全运行,防止因风力过大导致设备损坏、人员伤亡等事故的发生,特制定本预案。
本预案旨在提高全员安全意识,确保在紧急情况下能够迅速、有效地采取应急措施,最大限度地减少事故损失。
二、适用范围本预案适用于公司所有门式起重机,包括但不限于电动门式起重机、液压门式起重机等。
三、工作原则1. 预防为主,安全第一。
2. 快速反应,协同作战。
3. 人员安全至上,确保生命安全。
4. 严格执行预案,确保措施到位。
四、组织机构及职责1. 应急指挥部应急指挥部负责全面协调、指挥和监督门式起重机防风紧急预案的实施。
主要职责包括:(1)组织制定、修订和完善防风应急预案;(2)组织应急演练,提高应急处置能力;(3)负责发布防风预警信息,协调各部门做好应急准备工作;(4)协调各部门开展应急救援工作,确保事故损失降到最低。
2. 应急救援小组应急救援小组负责具体实施防风措施,主要职责包括:(1)对门式起重机进行巡查,检查设备状态,发现问题及时上报;(2)对设备进行加固,确保其在强风天气下安全运行;(3)对人员进行疏散,确保人员安全;(4)在事故发生后,配合相关部门进行救援和善后处理。
3. 安全监察部门安全监察部门负责对防风预案的执行情况进行监督检查,主要职责包括:(1)对门式起重机防风措施落实情况进行监督检查;(2)对应急救援小组成员进行培训,提高应急处置能力;(3)对违反防风预案的行为进行查处。
五、预警和预防机制1. 预警机制(1)密切关注气象部门发布的天气预报,提前做好防风准备;(2)当风力达到预警标准时,立即启动应急预案,发布防风预警信息;(3)对门式起重机进行巡查,确保设备安全。
2. 预防措施(1)对门式起重机进行加固,如安装防风装置、加固基础等;(2)对易受风影响的部位进行修复和加固;(3)对操作人员进行防风知识培训,提高安全意识。
六、应急响应1. 事故发生后的内部报告程序(1)发现异常情况时,立即上报应急指挥部;(2)应急指挥部接到报告后,迅速启动应急预案,开展应急救援工作。
门座起重机防风预案正常工作状态允许风速:20米/秒(约8级风)防风装置及能力:锚定器:55米/秒三级防风状态:每年6月1日~9月30日分公司生产组织人员:每班与气象部门联系,掌握气象信息,对可能或已出现的大风天气,按风力大小组织和部署各队防风工作,并进行检查和落实。
作业队的管理人员:安排检查、整改和认真考核,确保各门座起重机的各项防风装置处于完好状态;组织三班生产人员进行设备防风演练,使每位司机均能正确地操纵门座起重机的各种防风装置。
作业队保养维修人员:认真做好周检及保修工作,使门座起重机两台行走锚定器动作灵活、可靠并与电气系统有完好的联锁;行走、回转和俯仰制动器制动可靠。
起重机司机:能正确地操控顶轨器和锚定器。
在作业中应注意检查行走、回转等制动器的工作状况,并认真填报于点检卡中。
在正常的作业中,如出现突发性阵风(风速大于20米/秒),司机应立即与调度等生产组织人员联系,经调度生产组织人员允许后,停止作业,将门座起重机吊钩上升至驾驶室以上的高度,起重臂收至最小幅度,移位至锚定位置,锚固好锚定器(抓斗放在地上,钢丝绳略收紧),关好门窗,断开电源。
二级防风状态:风速超过14米/秒或预报风速达到7~8级。
分公司的生产组织人员:通知作业队进入二级防风状态,并严密观察风速的变化情况。
作业队及三班管理人员:通知司机进入二级防风状态,监视生产。
起重机司机:注意风速的变化,如风速超过8级(20米/秒),司机应立即与调度等生产组织人员联系,经调度生产组织人员允许后,停止作业,将吊钩上升至驾驶室以上的高度,起重臂收至最小幅度,将门座起重机移位至锚定位置,转盘转至回转锚定位置,将回转和行走锚定(抓斗放在地上,钢丝绳略收紧),顶起顶轨器,关好门窗,断开电源。
当风速回落到8级以下时,经中控生产组织人员允许,恢复生产。
一级防风状态:风速超过20米/秒或预报风速达到9级至10级时分公司的生产组织人员:下达停止/恢复生产指令,通知作业队进入/解除一级防风状态。
900t提梁机防风应急预案
为了安全地度过大风季节,尽可能地避免大风对人员和设备造成的伤害,选择适宜的施工时间,确保兰新客专预制梁施工生产顺利进行,切实做好防风的安全防范工作,特制定900t提梁机防风安全应急预案。
防风工作是架子队安全管理的重中之重,防风必须树立"安全第一,预防为主、以避为先"的意识,认真落实安全责任制,建立有效的保障措施,实施应急预案,确保施工人员、机械设备安全。
一、成立应急领导小组
(一)应急领导小组组织机构
1
(二)职责
1、应急与响应领导小组组长对出现事故及紧急情况时的应急与响应预案的实施;
2、安全质量部是应安全急与响应的归口管理部门,负责确定潜在的事故、事件和紧急情况,组织制定应急计划,并对实施情况进行监督检查;
3、办公室负责对紧急情况处理及工伤保险等有关善后处理工作;
4、工程管理部负责发生事故及紧急情况下的信息传递和报警工作;
5、人力资源部负责应急救援小组人员调配,满足预案正常运转。
领导小组下设办公室。
办公室设在安全质量部。
2
二、应急准备
1、梁场每天由专人负责收听当地气象台发布的天气预报和大风警报,并及时将获得的所有信息通知到各工区防风领导小组,防风领导小组根据预报或警报提前做好防范准备工作。
2、梁场成立具有快速反应能力的应急抢险小分队,队长:王成岩,成员由架子队人员组成,负责台风期间工地上的的巡视、抢险事宜。
3、梁场组织形式多样、内容丰富的防风宣传活动,增强每位员工的防范意识。
4、梁场材料室应根据防风、抗台预案,准备充足的所需物资投入现场。
后勤部门备足生活用水和生活物质,确保留守员工以及灾后的正常生活。
5、大风来临前,各工区领导小组应对施工现场进行全面检查。
针对大风等级,加强各个部位的抗风能力,落实到位各部位的抗风加固、安全防范措施。
6、根据各类机械、设备的性能状况,按照应急预案准备好各
3
种易损易磨件的备料计划。
7、物资准备:钢丝绳100m、扳手5个、螺栓50个、卡环50个、铁丝100m、铁钉1公斤、缆风绳500m、木材50m、电焊条2包等材料,急救箱、药瓶等医药物资。
8、设备准备:小解放1台、汽车吊1台、发电机1台
三、重点部位的防范措施
1、大型起重设备
提梁机布置在陆地上,避风时将采用对拉缆风绳锚定。
2、针对11级以上大风,提梁机将吊具与梁体连接好,增强提梁机、架桥机的抗风能力,防止设备倾覆。
3、提梁机停置于避风处,做好停车制动。
4、安全用电管理
当大风季节来临时,生产区的电源将全部切断。
生活区只保持基本的生活和照明低压电源,并配备备用发电机以保障抢险救灾以及人员生活用电。
四、应急响应
4
大风期间,工作小组应24小时有人值班。
当遇到8级以上大风警报时,防风负责人应向领导汇报并通知各工区进入大风防范状态、停止作业、迅速启动应急预案,当出现人身伤亡时,由现场负责人报告组长,组长立即会同领导小组成员确认现场是否存在隐患,隐患排除后确认人员伤亡状况,如伤情严重并拨打120电话,在可以展开施救的情况下由后勤负责人通过药品缓解伤情,待救护车到现场后即配合救护人员将伤者带离现场。
如出现门吊锚固处有松动迹象时,由组长组织设备负责人、安质负责人、技术负责人迅速分析原因并制定措施,在确认现场环境无安全隐患时,由设备负责人带领维修人员进行加固处理;当作业条件恶劣,门吊随时能够倒塌时,组长要立刻智慧全体人员撤离现场,不得冒险作业。
五、通讯联络
1、大风期间项目部与各工区保持不间断联络,联络员:杨晓龙,24小时工地值班电话:。
2、各部门人员联系电话24小时保持开机状态。
5。
