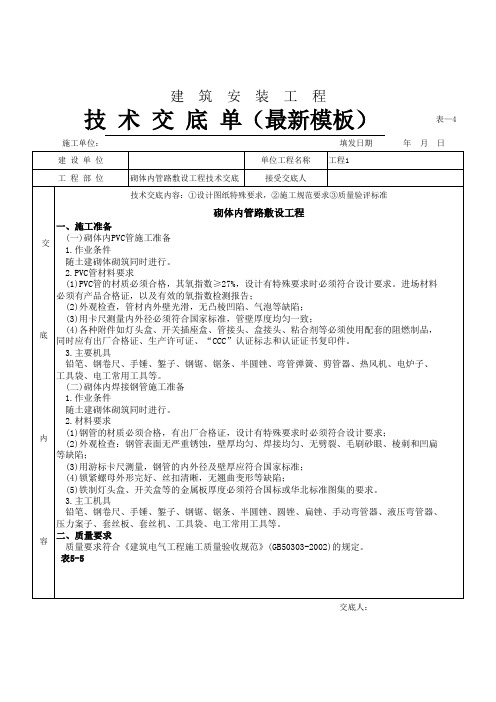

第1篇一、管道工程施工资料的内容1. 施工组织设计:包括工程概况、施工方案、施工进度计划、施工资源配置、质量保证体系、安全管理体系、环境保护措施等。
2. 施工图纸:包括管道平面布置图、纵断面图、横断面图、管道结构图、设备布置图等。
3. 施工方案:包括施工工艺、施工顺序、施工方法、施工技术要求等。
4. 施工记录:包括施工日志、材料进场记录、设备进场记录、人员进场记录、施工质量检验记录、安全生产记录等。
5. 施工试验报告:包括原材料、半成品、成品的质量检验报告、试验数据、试验结果等。
6. 施工验收记录:包括施工过程中的隐蔽工程验收、分项工程验收、分部工程验收、单位工程验收等。
7. 施工变更记录:包括施工过程中因设计变更、施工条件变化等原因导致的施工方案、施工顺序、施工技术要求等方面的变更。
8. 施工事故处理记录:包括施工过程中发生的事故原因、处理措施、处理结果等。
9. 施工环境保护资料:包括施工过程中产生的废水、废气、固体废弃物等环保措施及处理记录。
10. 施工合同、协议及相关文件:包括施工合同、设计合同、监理合同、材料供应合同等。
二、管道工程施工资料的作用1. 保障工程质量:通过施工资料的编制和实施,确保施工过程中的各项技术要求得到满足,提高工程质量。
2. 确保施工安全:施工资料中的安全管理体系、安全生产记录等有助于提高施工人员的安全意识,降低安全事故发生概率。
3. 促进施工进度:施工组织设计、施工方案等资料有助于合理调配施工资源,确保施工进度。
4. 规范施工管理:施工资料有助于规范施工过程中的各项管理工作,提高施工管理水平。
5. 便于施工验收:施工验收记录等资料为施工验收提供了依据,有助于确保工程验收的顺利进行。
6. 为工程后期维护提供依据:施工资料中的施工记录、试验报告等有助于后期工程维护和改造。
总之,管道工程施工资料是保障工程质量、安全、进度和环保等方面的重要依据。
在施工过程中,应严格按照相关规范和标准,认真编制和实施施工资料,确保施工过程的顺利进行。
交底内容施工准备1、 作业条件随土建砌体砌筑同时进行。
2、 材料要求(1) 钢管的材质必须合格,有出厂合格证,设计有特殊要求时必须符合设计要求;(2) 外观检查:钢管表面无严重锈蚀,壁厚均匀、焊缝均匀,无劈裂、毛刺砂眼、棱刺和 凹扁等缺陷;(3) 用游标卡尺测量,钢管的内外径及壁厚应符合国家标准; (4) 锁紧螺母外形完好、丝扣清晰,无翘曲变形等缺陷;(5) 铁制灯头盒、开关盒等的金属板厚度必须符合国标或华北标准图集的要求。
3、 主要机具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锂、圆锂、扁锂、手动弯管器、液压弯管 器、压力案子、套丝扳、套丝机、工具袋、电工常用工具等。
质量要求符合《建筑电气工程施工质量验收规范》 (GB50303-2002)的规定。

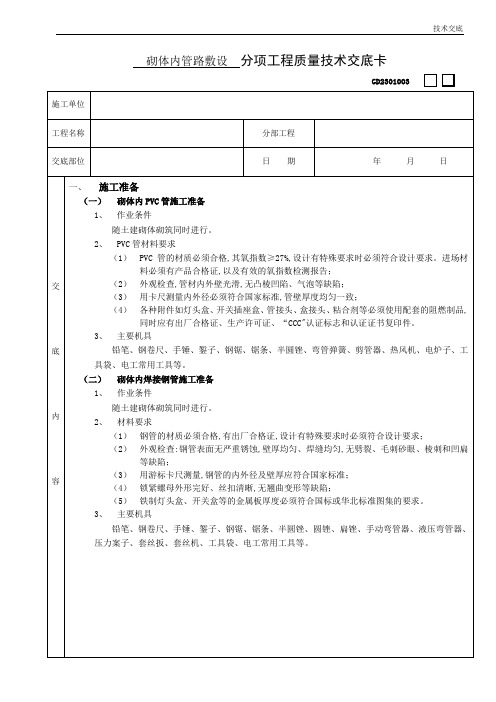

审核人1、表由施工单位填写,交底单位与接受交底单位各保存一份交底内容工艺流程砌体内电线钢导管的工艺流程预留箱盒位置T 敷设管路T 管路连接T 切断T 套丝T 弯曲T 跨接地线T 变形缝的处理T 管路防 腐 四、操作工艺1、 留箱盒位置为了保证箱盒位置及标高的准确,现阶段我们采取先预留箱盒位置后安装箱盒的办法。
随着土建施工工艺的发展,本项工艺也会有新的发展。
现在具体做法是 ,根据设计图纸要求在配电箱 的位置处预留一个比箱体尺寸大的洞口,一般可要求左右各大50〜100mm 上下各大 150〜200mm 对于接线盒或开关插座盒 ,留洞尺寸可定为150mn X 250mm 管路进洞尺寸不超过洞口的 1/2,以利于以后的箱盒安装。
2、 敷设管路分两种情况,第一种是从楼地面内引出的管路,第二种是从墙上箱盒向外引出的管路(1)对于从楼地面内引出的管路 ,为了保证管路位置准确,在楼地面混凝土浇筑时要派电工 值班,保证管路的位置,发现问题及时纠正。
在土建楼层放线完成后及时检查 ,对超出墙 体线的管路,要及时进行处理,如果是根部超出,必须进行剔凿然后重新接管 ,如果是上 部超出墙体线只需将其扳正,但要注意不能用力过猛,避免造成管路折断或变形。
砌体内管路敷设分项工程质量技术交底卡GD2301003交底内容6、钢管的弯曲对管径在25mm及以下的钢管可在现场使用手动弯管器现场弯制,可用脚踩住钢管的一端然后扳动弯管器,逐步弯出所需要的弯度。
对管径在32mm以上及80mm以下的钢管一般使用液压弯管器,注意选取与钢管规格相对应的弯管模具,模具放好后,压动压杆或开动电动弯管器的液压泵,注意观察钢管的弯曲情况,达到所需要的弯曲后,及时停止液压动作。
对管径在80mm以上的钢管,最好到专业厂家加工定做,以保证弯管的质量,特殊情况下也可以采用热煨法现场制作,热煨时首先要把细砂炒干,用木楔封住钢管的一端,从另一端灌入干砂,边灌边用手锤敲打,使之密实,然后用木楔堵住管口,用氧炔焰或烘炉转动加热,烧红后煨出所需的弯度。
随煨弯随冷却。
要求弯曲半径不小于钢管外径的6倍,埋入地下或混凝土内时,弯曲半径不小于钢管外径的10倍,弯扁程度不大于钢管外径的l/10。
7、跨接地线对箱盒两端的钢管必须焊接跨接地线,跨接地线的焊接长度不小于钢筋直径的6倍,使用扁铁时应三面围焊,焊接长度不小于扁铁宽度的2倍。
管径圆钢扁铁15~40 ф6 -50~63 ф10 25×370以上ф8×2 (25×3)×28、变形缝的处理在变形缝的两侧各预埋一个接线箱,在变形缝的一侧把短管的一端用根母和锁母固定在箱底部,在另一侧的接线箱底部的垂直方向开长孔,其孔径长宽尺寸不小于管直径的2倍,在变形缝的两侧的钢管及接线箱上焊接补偿跨接地线(图5-1),当穿过变形缝的导线较多或导线截面较大时要采用直筒式接线箱(图5-2)。
9、管路的防腐埋入砌体的钢管内外壁必须做防腐处理,一般先做管内壁防腐,可采用灌防锈漆的办法,做好内壁防腐的钢管要注意保持通风干燥,以保证防锈漆干透。
外壁防腐采取刷防锈漆的办法。
五、应注意的质量问题1、留箱盒位置时,留洞尺寸小,管进洞不顺直,高度不合适,造成安装箱盒时需要剔凿,浪费人力、物力。
编号:F A—020 北海富丽华大酒店(白金五星级)项目A标段2#楼砌体线管敷设和线管偏位处理方案编制:审核:审批:中国建筑第八工程局有限公司二零一一年八月目录1.1 编制依据 (3)1.2 工程简介 (3)1.3 施工准备 (3)1.3.1 砌体内PVC管施工准备 (3)1.3.2 砌体内焊接钢管施工准备 (4)1.4 质量要求 (5)1.5 主要施工方法和技术要求 (5)1.5.1 工艺流程 (5)1.5.2 施工方法 (5)1.5.2.1 PVC管砌体内敷设施工方法 (5)1.5.2.2 JDG管砌体内敷设施工方法 (8)1.6 混凝土预埋时楼板引出线管偏位的处理方法 (9)1.7 应注意的质量问题 (10)1.8 成品保护要求 (10)1.9 安全、环保措施 (10)1.1 编制依据1. 北海富丽华大酒店项目A标段工程施工图2. 图纸会审3. 施工组织设计4. 现行有关国家、行业、地方及企业规范标准:1.2 工程简介北海富丽华大酒店(白金五星级)项目位于北海市北岸,香格里拉大酒店西侧、茶亭路31号,工程分为A、B两标段,本公司承揽的为A标段,2#住宅地下2层,地上32层,建筑最大高度102.2m,地上建筑面积50064.56m2,地下室建筑面积11610 m2。
1.3 施工准备1.3.1 砌体内PVC管施工准备1.作业条件随土建砌体砌筑同时进行。
2.PVC管材料要求①PVC管的材质必须合格,其氧指数≥27%,设计有特殊要求时必须符合设计要求。
进场材料必须有产品合格证,以及有效的氧指数检测报告;②外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷;③用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致;④各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套的阻燃制品,同时应有出厂合格证、生产许可证、国家认证标志和认证证书复印件。
3.主要机具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、弯管弹簧、剪管器、热风机、电炉子、工具袋、电工常用工具等。
砌体内管路敷设工程一、背景介绍随着城市化进程的不断发展,越来越多的高层建筑和大型工业设施被建造。
这些建筑物和设施需要大量的管路用于输送水、气、电和其他流体。
然而,传统的管道敷设方法通常需要占用大量的土地和资源,给城市的建设和环境造成了很大的压力。
为了解决这些问题,人们开始使用砌体内管路敷设工程。
这种方法能够将管道直接嵌入墙体内,从而避免占用大量的土地和资源,同时也可以美化建筑外观。
二、方案设计砌体内管路敷设工程是一项复杂的工程,需要仔细考虑各种因素,包括管道材料、管径、敷设方式和管道保护措施等。
以下是具体的方案设计内容:1. 管道材料选择砌体内管道敷设工程通常使用钢管、铜管或者塑料管。
钢管和铜管坚固耐用,但是成本较高。
塑料管则相对便宜,但是强度不如金属管,需要注意选择。
2. 管径设计管径的大小应该根据实际需求来确定。
管径过小会导致流量受限,影响使用效果;而过大则会造成过度浪费,并且增加敷设难度。
因此,在确定管径时需要充分考虑输送介质、流量和压力等因素。
3. 敷设方式砌体内管道敷设方式通常有两种:直线敷设和弯曲敷设。
直线敷设适用于安装长度较短的管道,而弯曲敷设则适用于安装长度较长的管道,因为弯曲可以减少管道的材料损耗。
4. 管道保护措施砌体内管道的保护措施主要是针对管道在使用过程中可能遭受的挤压试验、温度变化和水压力变化等情况设计。
对于钢管和铜管,可以在管道表面涂上防腐剂,防止氧化腐蚀。
对于塑料管,可以采用增加管壁厚度或者外层添加保护材料等措施。
三、实施方案在进行砌体内管路敷设工程时,需要按照以下步骤进行:1.管道路线确定:在设计管道路线时,需要确定各联接点的位置,以确保管道配管的流程合理、清晰。
2.管道材料准备:管路配管工程中,材料准备的质量对后期使用影响很大。
通常材料品牌的选择需通过多方考核后,才能提前准备好。
3.引线:在确定好管道路线的前提下,需要采用工具(引线器)和引线线路,将管道关键点衔接好,才能进行下一步敷设。
砌体内管路敷设工程技术交底一、工程概述砌体内管路敷设工程是指在砌体结构内敷设各类管道(如水管、电线、燃气管等),并与外部管路相连通,以实现室内水电气等供给。
本工程需遵守国家相关建设规范和标准,确保工程质量达标,工程安全稳定。
二、工程材料本工程中涉及的管材主要包括钢、塑料、铜、不锈钢等材质。
此外,还需要铁丝网、砂浆、水泥等材料进行固定和填补。
三、工程流程地形勘察施工前需要对砌体结构内部进行勘察,确定管道走向和位置,并在墙面上标示出来。
管位开槽开槽前需先检查管道材质、尺寸等是否符合要求。
在墙面上用锤子敲打确定开槽处,使用角磨机、电锤等工具进行开槽,保证槽口宽度和深度达到要求,同时避免墙体破损。
管道敷设将管道放入开槽中,并将其固定于墙体上。
在管道上下料口处保留足够的间隔,以便后期维修或更换。
封堵处理在管道敷设完毕后,需要使用砂浆或泡沫胶等材料对管道口处进行封堵,以确保管道与墙体之间的缝隙不会发生渗水漏电等问题。
检验验收对已安装的管道进行检验验收,确保管道经过正确的连接和固定,并与外部管路顺畅连接,达到工程质量验收标准,减少安全隐患。
四、注意事项•挑选管道材质时需考虑管道的用途和环境条件,以确保使用寿命和安全性。
•管道开槽时需先测量,避免开错位置或开深、开宽不足等情况。
•管道敷设时需注意保护管道表面,避免管道变形或损坏。
•所需材料的品质必须符合相应标准。
•确保施工人员的安全,必须佩戴安全帽、手套等防护用具。
五、结语砌体内管路敷设工程技术交底事项众多,需要严格按照规范要求进行施工,确保管道安装准确、牢固、美观,达到使用要求,减少相关安全事故的发生。
因此,施工过程中需要严格按照工艺流程,严格把控施工质量和安全风险,确保最终工程达到预期效果。
修行前年的板蓝根知识店铺资料库拥有最新最全的设计参考方案资料,内容涉及景观园林、建筑、规划、室内装修、建筑结构、暖通空调、给排水、电气设计、施工方案、施工组织设计等,合同模板、劳动合同、协议模板各个领域的设计素材和设计图纸等参考学习资料。
是为广大艺术设计工作者优质设计学习参考资料。
本站所售的参考资料包括设计方案和施工图案例已达几十万套以上,总量在数千G以上。
竭诚为您提供优质的服务,优质的文档,谢谢阅读!砌体内管路敷设分项工程质量技术交底卡GD2301003交底内容然后用木楔堵住管口,用氧炔焰或烘炉转动加热,烧红后煨出所需的弯度。
随煨弯随冷却。
要求弯曲半径不小于钢管外径的6倍,埋入地下或混凝土内时,弯曲半径不小于钢管外径的10倍,弯扁程度不大于钢管外径的l/10。
7、跨接地线对箱盒两端的钢管必须焊接跨接地线,跨接地线的焊接长度不小于钢筋直径的6倍,使用扁铁时应三面围焊,焊接长度不小于扁铁宽度的2倍。
管径圆钢扁铁15~40 ф6 -50~63 ф10 25×370以上ф8×2 (25×3)×28、变形缝的处理在变形缝的两侧各预埋一个接线箱,在变形缝的一侧把短管的一端用根母和锁母固定在箱底部,在另一侧的接线箱底部的垂直方向开长孔,其孔径长宽尺寸不小于管直径的2倍,在变形缝的两侧的钢管及接线箱上焊接补偿跨接地线(图5-1),当穿过变形缝的导线较多或导线截面较大时要采用直筒式接线箱(图5-2)。
9、管路的防腐埋入砌体的钢管内外壁必须做防腐处理,一般先做管内壁防腐,可采用灌防锈漆的办法,做好内壁防腐的钢管要注意保持通风干燥,以保证防锈漆干透。
外壁防腐采取刷防锈漆的办法。
五、应注意的质量问题1、留箱盒位置时,留洞尺寸小,管进洞不顺直,高度不合适,造成安装箱盒时需要剔凿,浪费人力、物力。
应总结经验,加强责任心,认真审核图纸并和土建专业协商。
2、由于PVC管在接头内插接不到位,胶粘剂涂抹不均匀,造成管接头松动,可在涂抹胶粘剂后将管及时插入并用力转动,使之插接到位。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称天津市第五中心医院改扩建工程交底日期2009年10月26日
施工单位中铁建工集团北方工程有限公司分项工程名称砖墙内管路敷设工程
交底提要砖墙内管路敷设的相关材料、机具准备、质量要求及施工工艺。
交底内容:
图1
8、变形缝的处理
在变形缝的两侧各预埋一个接线箱,在变形缝的一侧把短管的一端用根母和锁母固定在箱底部,在另一侧的接线箱底部的垂直方向开长孔,其孔径长宽尺寸不小于管直径的2倍,在变形缝的两侧的钢管及接线箱上焊接补偿跨接地线(图1),当穿过变形缝的导线较多或导线截面较大时要采用直筒式接线箱(图2)。
成品保护要求:变形缝两侧的接线箱做好后要及时封堵好,以免造成污染和堵管。
9、管路的防腐
埋入砖墙的钢管内外壁必须做防腐处理,一般先做管内壁防腐,可采用灌防锈漆的办法,做好内壁防腐的钢管要注意保持通风干燥,以保证防锈漆干透。
外壁防腐采取刷防锈漆的办法。
10、易出现的质量问题及解决办法
审核人交底人接受交底人
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
交底内容:砖墙内管路敷设工程一、施工准备(一)、PVC管施工准备1、PVC管作业条件随土建砖墙砌筑同时进行。
2、PVC管材质要求1)P VC管的材质必须合格,其氧指数》27%,设计有特殊要求时必须符合设计要求。
进场材料必须有产品合格证,以及有效的氧指数检测报告。
2)外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷。
3)用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致。
4)各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套的阻燃制品。
3、PVC管工器具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锂、弯管弹簧、剪管器、热风机、电炉子、工具袋、电工常用工具等。
(二)砖墙内焊接钢管施工准备1、钢管作业条件随土建砖墙砌筑同时进行。
2、钢管材质要求1)钢管的材质必须合格,设计有特殊要求时必须符合设计要求。
2)外观检查钢管表面无严重锈蚀、壁厚均匀、焊缝均匀、无劈裂、毛刺砂眼、棱刺和凹扁等缺陷。
3)用游标卡尺测量,钢管的内外径及壁厚应符合国家标准。
4)锁紧螺母外形完好、丝扣清晰。
无翘曲变形等缺陷。
5)铁制灯头盒、开关盒等的金属板厚度必须符合华北标办图集的要求。
3、工器具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锂、圆锂、扁锂、手动弯管器、液压弯管器、压力案子、套丝板、套丝机、工具袋、电工常用工具等。
二、质量要求(一)主控项目1、金属的导管必须接地(PE)或接零(PEN)可靠,并符合下列规定:1)镀锌的钢导管、可挠性导管不得熔焊跨接接地线,以专用接地卡跨接的两卡间连线为铜芯2软导线,截面积不小于4mm;2)当非镀锌钢导管采用螺纹连接时,连接处的两端焊跨接接地线:当镀锌钢导管采用螺纹连接时,连接处的两端用专用接地卡固定跨接接地线;2、金属导管严禁对口熔焊连接;镀锌和壁厚小于等于2mm的钢导管不得套管熔焊连接。
3、防爆导管不应采用倒扣连接;当连接有困难时,应采用防爆活接头,其接合面应严密。
4、当绝缘导管在砌体上剔槽埋设时,应采用强度等级不小于M10的水泥砂浆抹面保护,保护层厚度大于15mm(二)一般项目1、电缆导管的弯曲半径不应小于电缆最小允许弯曲半径,电缆最小允许弯曲半径应符合下表的规定。
2、金属导管内外壁应防腐处理;埋设于混凝土内的导管内壁应防腐处理,外壁可不防腐处理。
3、室内进入落地式柜、台、箱盘内的导管管口,应高出柜、台、箱、盘的基础面50〜80mm4、暗配的导管埋设深度与建筑物、构筑物表面的距离不应小于15mm6、防爆导管敷设应符合下列规定:1)导管间及与灯具、开关、线盒等的螺纹连接处紧密牢固,除设计有特殊要求处,连接处不跨接接地线,在螺纹上涂以电力复合酯或导电性防锈酯;2)安装牢固顺直,镀锌层锈蚀或剥落处做防腐处理。
7、绝缘导管敷设应符合下列规定:1)管口平整光滑;管与管、管与盒(箱)等器件采用插入法连接时,连接处结合面涂专用胶合剂,接口牢固密封;2)当设计无要求时,埋设在墙内的绝缘导管,采用中型以上的导管:8、金属、非金属柔性导管敷设应符合下列规定:1)刚性导管经柔性导管与电气设备、器具连接,柔性导管的长度在动力工程中不大于0.8m, 在照明工程中不大于1.2m ;2)可挠金属管或其他柔性导管与刚性导管或电气设备、器具间的连接采用专用接头;复合型可挠金属管或其他柔性导管的连接处密封良好,防液覆盖层完整无损;3)可挠性金属导管和金属柔性导管不能做接地(PE)或接零(PEN)的接线导体。
9、导管在建筑物变形缝处,应设计补偿装置。
三、工艺流程(一)PVC管的主要工艺流程:预留箱盒位置一一敷设管路一一管路连接一一切断一一弯曲。
(二)砖墙内焊接钢管的工艺流程预留箱盒位置一一敷设管路一一管路连接一一切断一一套丝一一弯曲一一跨接地线一一变形缝的处理——管路防腐四、操作工艺(一)PVC管路敷设操作工艺1、预留箱盒位置为了保证箱盒位置及标高的准确,现阶段我们采取先预留箱盒位置后安装箱盒的办法。
I随眷土建施工工艺的发展,本项工艺也会有所新的发展。
现在具体做法是,根据设计图纸要求在配电箱的位置处预留一个比箱体尺寸大的洞口,一般可要求左右各大50〜100mm上下各大150〜200mm对于接线盒或开关插座盒,留洞尺寸可定为150X 250mm管路进洞尺寸不超过洞口的1 / 2,以利于以后的箱盒安装。
容易出现的质量问题:留洞尺寸小,管进洞不顺直,高度不合适,造成安装箱盒时需要剔凿,浪费人力、物力。
解决办法:总结经验,加强责任心,认真审图纸并和土建专业协商。
成品保护要求:其他工种不得碰撞或弯折电线管路,管口封堵密。
2、敷设管路分两种情况,第一种是从楼地面内引出的管路,第二种是从墙上籍盒向外引的管路。
1)对于从楼地面内引出的管路,为了保证管路位置准确,在楼地面混凝土浇注时要派电工值班保证管路的位置,发现问题及时纠正。
在土建楼层放线完成后及时检查,对超出墙体线的管路,要及时进行处理,如果是根部超出,必须进行剔凿然后重新接管,如果是上部超出墙体线只需将其扳正,但要注意不能用力过猛,避免造成管路折断或变形。
2)对于从墙上箱盒向外引的管路,应在砖墙砌到留洞位置时及时让瓦工预留洞口,洞口两侧埋入两根钢筋,做为以后固定管路用,在洞口的上沿第一皮砖砌筑时放好管路,使用预埋的钢筋固定。
管路应敷设在墙中间位置。
容易出现的质量问题:砌墙时才发现管路超出墙体。
解决办法:预埋管路时请土建专业初步确定一下墙体位置,在混凝土浇注时要派电工值班,保证管路的位置,发现问题及时纠正。
成品保护要求:在混凝土浇注时,不得踩踏电线管路,混凝土浇注完后其他工种不得碰撞或弯折电线管路。
3、管路连接包括管路与管路的连接和管路与箱盒的连接两种情况。
1)管路与管路的连接:使用与管路配套的套管和专用粘接剂。
连接前注意首先要清洁被连接管路的端头部分,保证粘接部位清洁干燥,用小毛刷涂抹胶粘剂,涂抹要均匀、不漏刷、不流坠。
涂好后平稳地插入套管中,插接要到位。
保证连接可靠。
套管连接后的管路应保持平直。
2)管路与箱盒的连接:本项工作应在土建对50线进行核查后,配合箱盒的安装同时进行,使用配套的盒接头和胶粘剂。
首先测定好箱盒位置,根据其位置截取适当长度的管路,如果原来管路长度不够时,可采取接短管的办法,使其长度满足使用要求。
按照上面套管与管路连接的办法,把盒接头与各管路连接,把盒接头的另一端插入箱盒,并用配套的锁母固定,然后把箱盒固定在合适的位置。
4、管路的切断对于直径在20mm以下的管路可以使用专用的剪管器(割管器)进行剪切,注意不能使切断的管口发生变形,对于直径在20mm以上的管路可以使用钢锯锯断,但必须用钢锉把管口内外的毛刺修整平齐。
不能斜口,以避免接管时出现质量问题。
5、管路的弯曲对于直径在25mm以下的管路,使用配套的弯管弹簧,首先将与管规格相配套的弯管弹簧插入需要煨弯的部位,如果管路长度大于弯管弹簧的长度,可用铁丝拴牢弹簧的一端,拉到合适的位置,两手抓住弯管弹簧的两端位置,用膝盖顶住被弯部位,两端用力逐渐煨出所需要的弯度,注意不能用力过陕过猛,以免管路发生变形。
对于直径在32mm以上的管路,使用弯管弹簧会有一定的困难,这时可以使用热煨法,首先将弯管弹簧插入管内,对规格较大的管路,没有配套的弯管弹簧时,可以把细砂灌入管内并震实,堵好两端管口,用电炉或热风机对需要弯曲部位进行均匀加热,加热到可以弯曲时,将管子的一端固定在平整的木板上,逐步煨出所需要的弯度,然后用湿布抹擦弯曲部位使其冷却定型。
寒冷天气施工时可以把细砂炒热并把管路拿到室内预制。
6、成品保护要求:其他工种堵洞时不得敲打或弯折电线管路。
(二)砖墙内焊接钢管的操作工艺1、预留箱盒位置基本与PVC管的方法相同,只是为了以后安装箱盒施工方便,钢管不能进入箱盒洞内太长,以便采用接短管的办法与箱盒连接。
容易出现的质量问题:留洞尺寸小,管进洞不顺直,高度不合适,造成安装箱盒时需要剔凿,浪费人力、物力。
解决办法:总结经验,加强责任心,认真审图纸并和土建专业协商。
成品保护要求:其他工种不得碰撞或弯折电线管路。
管口堵严密。
2、敷设管路与PVC管的敷设方法基本相同3、管路连接包括管路与管路的连接和管路与箱盒的连接两种情况:1)管路与管路的连接:砖墙内暗敷设的管路采用套管焊接的方法连接,为了保证连接质量,一般需要特别加工定做套管,要求套管的内径比所连接的钢管外径大2mm套管的长度为所连接的钢管外径的2.2倍。
连接时首先把钢管的一端插入套管的 1 /2处,电焊点焊固定后插入另一端,然后焊接,要求焊接牢固、严密、不得有夹渣、咬肉等。
2)管路与箱盒的连接:本项工作应在土建对50线进行核查后,配合箱盒的安装同时进行。
首先测定好箱盒位置,根据其位置截取适当长度的短管,短管的一端应提前套好丝扣,丝扣的长度在15mm左右,按照管路与管路的连接的方法,把短管的另一端与原来管路连接,注意进箱的钢管如果有多根时应排列整齐,两管之间的距离应大于所用锁母边沿宽度的两倍,以保证锁母的安装,管路连接后上好锁母,以供安装配电箱、接线盒使用。
4、管路的切断切断管路使用砂轮锯或钢锯,注意锯出的管口应平齐、不得有斜口,锯断后应用圆锉清除毛刺。
5、管路的套丝管路套丝一般使用手动套丝板或套丝机,使用套丝机时,应注意加油润滑,使用手动套丝板时,应注意均匀用力,管径大于32mm B寸,必须分三次套成,以保证丝扣完整清晰。
6、钢管的弯曲对管径在25mm及以下的钢管可在现场使用手动弯管器现场弯制,可用脚踩住钢管的一端然后扳动弯管器,逐步弯出所需要的弯度。
对管径在32mm及以上80mm以下的钢管一般使用液压弯管器,注意选取与钢管规格相对应的弯管模具,模具放好后,压动压杆或开动电动弯管器的液压泵,注意观察钢管的弯曲情况,达到所需要的弯曲后,及时停止液压动作。
对管径在80mm以上的钢管,最好到专业厂家加工定做,以保证弯管的质量,特殊情况下也可以采用热煨法现场制做,热煨时首先要把细砂炒干,用木楔封住钢管的一端,从另一端灌入干砂,边灌边用手锤敲打,使之密实,然后用木楔堵住管口,用氧炔焰或烘炉转动加热,烧红后煨出所需的弯度。
随煨弯随冷却。
要求弯曲半径不小于钢管外径的6倍,埋入地下或混凝土内时,弯曲半径不小于钢管外径的10倍,弯扁程度不大于钢管外径的1/10。
7、跨接地线对箱盒两端的钢管必须焊接跨接地线,跨接地线的焊接长度不小于钢筋直径的6倍,使用扁铁时应三面围焊,焊接长度不小于扁铁宽度的2倍。
8、变形缝的处理在变形缝的两侧各预埋一个接线箱,在变形缝的一侧把短管的一端用根母和锁母固定在箱底部,在另一侧的接线箱底部的垂直方向开长孔,其孔径长宽尺寸不小于管直径的2倍,在变形缝的两侧的钢管及接线箱上焊接补偿跨接地线(图1),当穿过变形缝的导线较多或导线截面较大时要采用直筒式接线箱(图2)。
