矿山井架无锚桩快速吊装施工技术
- 格式:pdf
- 大小:197.05 KB
- 文档页数:2
大型矿井井架快速组安施工工法枣庄矿业集团中兴建安工程有限公司第三工程处大型矿井井架快速组安施工工法枣庄矿业集团中兴建安公司魏月喜1.前言1.1 任务来源及背景第三工程处经国家建设部核定批准的矿山工程施工总承包一级、机电安装工程施工总承包二级资质企业。
自1995年以来先后承担了付村矿、金桥矿、新安矿、新源矿、大兴矿、梁宝寺矿、滨湖矿、金庄矿等40余座井架的制作安装工程,均优质、快速、安全的完成了任务,在华东地区享有盛名。
随着矿井井型的加大以及井筒的加深,井架的高度进一步提高和超重。
我处虽然在井架制作安装以及矿山设备安装上取得了骄人的业绩,可是在大型以及超大型井架制作安装工程上,与中煤专业机电安装企业相比还有一定差距,施工工期上还没有重大突破。
我处承建的滕州市东大煤矿主井井架安装工程,为L-A型双斜撑钢制结构,分为斜架和立架两部分。
井架主、副斜架均为薄壁箱形结构,井架主体为空间框架体系,主斜撑架采用单向变截面箱形结构,副斜撑架采用矩形等截面箱形结构,井架垂高55.000m,斜架设计总质量332.96t,立架质量82t。
该井架是鲁南地区最高、最重的井架之一,也是我处第一次承建如此大井架制作安装任务。
在承担的东大煤矿主井井架安装施工中,组安承包工期为35天,承包内容为井架现场组装焊接、井架吊装安装、井架防雷接地设施安装。
由于矿井工程协调原因以及矿建工程拖延,主井临时凿井设施未能按期拆除,井口逾期交付16天。
根据目标管理任务和矿井试运转工期要求,主井井架组安工程必须在井口交付后20天内完成。
鉴于上述条件,想在规定工期内优质、安全地完成如此大的井架工程,必须有科学可靠的施工方案和合理可行施工技术组织设计,配备优秀的技术力量和高素质的施工队伍。
1.2 研究时间及过程通过投标承接到滕州市东大煤矿主井井架制作安装任务后,先后专业技术人员和制作安装的职工代表到安徽淮南顾桥矿以及山西长治屯留煤矿参观学习,观摩特大型井架的吊装工艺。
建筑施工井架安装操作规程一、施工准备1. 施工前应仔细查看井架安装图纸并核对材料和工具的配备情况。
2. 确保施工现场整洁,清除杂物和障碍物,确保施工区域安全。
3. 检查井架材料的质量和数量,如有不合格或不足,立即与供应商联系并进行处理。
4. 配备必要的安全设备,包括安全帽、安全绳、防护眼镜等,并确保工人佩戴。
二、井架安装1. 根据井架安装图纸的要求,确定井架的位置和尺寸,并在地面进行标示。
2. 在安装井架前,应确保地面坚实、平整,并进行必要的加固,以确保井架的稳定性。
3. 在进行井架安装时,应按照一定的顺序进行,先安装主立柱,然后安装横梁和斜撑,最后安装地脚螺丝。
4. 在安装主立柱时,应先将主立柱竖直平放在井架位置上,然后固定住,并逐步将其竖直升起。
5. 在安装横梁时,应先将横梁平放在主立柱上,然后用扣件固定住。
6. 在安装斜撑时,应先将斜撑平放在主立柱和横梁上,然后用扣件固定住,并逐步拉紧。
7. 在安装地脚螺丝时,应先将地脚螺丝插入地脚杆中并固定住,然后用螺丝刀调整螺丝的高度和水平度。
8. 在安装井架的过程中,应定期检查井架的稳定性,并及时加固和修复。
三、施工操作注意事项1. 在进行井架安装时,应注意工人的安全,禁止站在井架上进行作业。
2. 在安装井架时,应使用专门的工具和设备,如起重机、吊篮等,禁止使用劣质工具进行安装。
3. 在进行井架安装时,应严禁超载,超高和超限的操作,以免引发安全事故。
4. 在安装井架时,应注意材料和设备的防护,避免损坏和丢失。
5. 在安装井架时,应按照规定的步骤进行,并确保每个环节的质量和安全。
6. 在安装井架后,应对井架进行检查和测试,确保其稳定性和安全性。
四、施工结束1. 在井架安装完毕后,应进行验收,确保安装质量达到要求。
2. 在施工结束后,应及时清理施工现场,恢复原状,并清点材料和设备。
3. 在施工结束后,应将井架及时拆除并妥善存放,以便下次使用。
4. 在施工结束后,应对施工过程进行总结和归档,以便以后参考和借鉴。

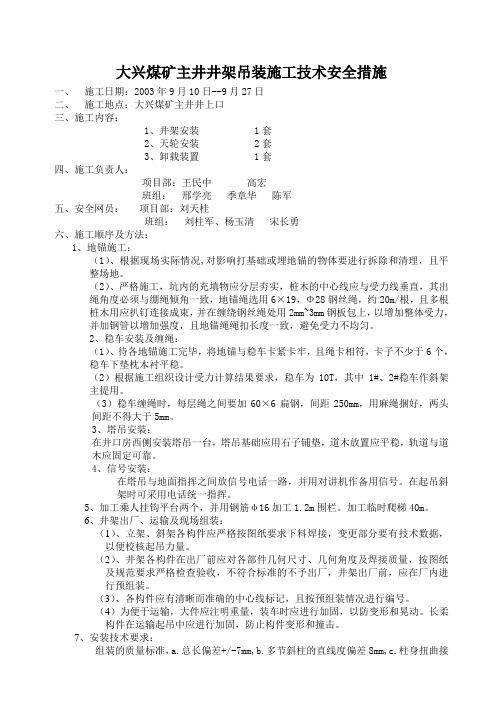

大兴煤矿主井井架吊装施工技术安全措施一、施工日期:2003年9月10日--9月27日二、施工地点:大兴煤矿主井井上口三、施工内容:1、井架安装 1套2、天轮安装 2套3、卸载装置 1套四、施工负责人:项目部:王民中高宏班组:邢学亮季章华陈军五、安全网员:项目部:刘天桂班组:刘柱军、杨玉清宋长勇六、施工顺序及方法:1、地锚施工:(1)、根据现场实际情况,对影响打基础或埋地锚的物体要进行拆除和清理,且平整场地。
(2)、严格施工,坑内的充填物应分层夯实,桩木的中心线应与受力线垂直,其出绳角度必须与绷绳倾角一致,地锚绳选用6×19,Φ28钢丝绳,约20m/根,且多根桩木用应扒钉连接成束,并在缠绕钢丝绳处用2mm~3mm钢板包上,以增加整体受力,并加钢管以增加强度,且地锚绳绳扣长度一致,避免受力不均匀。
2、稳车安装及缠绳:(1)、待各地锚施工完毕,将地锚与稳车卡紧卡牢,且绳卡相符,卡子不少于6个,稳车下垫枕木衬平稳。
(2)根据施工组织设计受力计算结果要求,稳车为10T,其中1#、2#稳车作斜架主提用。
(3)稳车缠绳时,每层绳之间要加60×6扁钢,间距250mm,用麻绳捆好,两头间距不得大于5mm。
3、塔吊安装:在井口房西侧安装塔吊一台,塔吊基础应用石子铺垫,道木放置应平稳,轨道与道木应固定可靠。
4、信号安装:在塔吊与地面指挥之间放信号电话一路,并用对讲机作备用信号。
在起吊斜架时可采用电话统一指挥。
5、加工乘人挂钩平台两个,并用钢筋φ16加工1.2m围栏。
加工临时爬梯40m。
6、井架出厂、运输及现场组装:(1)、立架、斜架各构件应严格按图纸要求下料焊接,变更部分要有技术数据,以便校核起吊力量。
(2)、井架各构件在出厂前应对各部件几何尺寸、几何角度及焊接质量,按图纸及规范要求严格检查验收,不符合标准的不予出厂,井架出厂前,应在厂内进行预组装。
(3)、各构件应有清晰而准确的中心线标记,且按预组装情况进行编号。
2024年井架安装步骤及技术要求1、按设计院及业主确认的设计通知图样2、紧固地脚螺栓,校正、抄平;砌红砖围护墙240厚,高出土面100。
3、安装立杆件、水平杆件及斜撑杆件,第一节完成后检查螺丝是否紧固再上第二节。
4、至15米高处四周设置第一道直径9.3mm缆风绳,用经纬仪检测垂直度,用缆风绳地埋件紧固扣校正。
5、至30米高处四周对称设置第二道直径9.3mm缆风绳,用经纬仪检测垂直度并校正。
6、安装防冲装置,当吊篮上升到限定高度时,限位器即行动作,切断电源,安装避雷针及接地极。
7、安装翻斗并校正紧固。
8、安装吊篮,距离翻斗1.5m底端,把吊篮放进架体校正,检查导轨端部之间的间隙应在1~4mm,但在一个接触端面间隙必须垫至一致状态。
9、上好导向滑轮,安装地滑轮,地滑轮的轴线应与卷扬机中心线平行。
10、停层装置安装并设置砼漏斗。
11、井架传动轮安装。
12、钢丝绳安装、端头与卷筒应用压紧装置卡牢,当吊篮处于工作最低限位时卷筒上的钢丝绳不少于3圈,并上好鸡心卡。
13、试机检查机件运转是否正常,有无异常声音,确认正常后才能合格验收通过使用。
2024年井架安装步骤及技术要求(二)一、前期准备工作井架安装前的准备工作非常重要,主要包括以下几个方面:1. 预先评估和测量:在开始安装井架之前,需要对施工现场进行评估和测量,以确定井架的型号、数量和安装位置。
同时,需要评估现场的土壤条件、承重能力和地基稳定性,确保井架安装安全可靠。
2. 配置所需材料和工具:根据实际需求,准备好所需的井架材料和工具,包括横杆、纵杆、连接件、螺栓等,并确保其质量和数量符合要求。
3. 制定施工计划:根据实际情况,制定详细的施工计划,包括井架的安装顺序、工期、人员配备和安全措施等。
二、井架安装步骤1. 清理施工现场:在开始安装井架之前,需要清理施工现场,清除杂物和障碍物,确保施工区域平整、清洁,并与相关部门协调好施工区域的封闭和安全措施。
2. 安装基础支撑:根据预先测量的结果和设计要求,在施工区域挖掘基础坑,并将基础支撑件根据设计要求安装在基础坑内,然后进行固定和调平。
井下锚索锚杆起吊安全技术措施井下锚索锚杆起吊安全技术措施是一项非常关键的作业工序,井下矿工在进行吊装作业时,必须要了解吊装的物体重量、吊装的位置和吊装的力度等关键因素,正确并安全地执行锚索锚杆起吊作业。
下面,我们将详细介绍井下锚索锚杆起吊安全技术措施。
一、提前进行安全检查在进行锚索锚杆起吊作业前,首先必须对吊装设备进行预检,检查设备是否完好无损,并且要根据吊装物体的重量及位置,选择合适的起重设备,并对其进行检查和试运行。
同时,还应在现场设置警示标志,以吸引人们的注意,防止人员误入作业区域,确保作业过程的安全。
二、选择合适的锚索锚杆在选择锚索锚杆前,请务必根据吊装物体的特性来进行选择。
通常,锚索锚杆要有足够的承重能力,并设计为引人靠近吊装位置的方向,从而大大降低了作业风险。
同时,在锚杆的设计中,应考虑吊装物体的形状和表面状态,以便更安全、更高效地完成吊装作业。
三、严格执行操作规程在进行吊装作业时要严格遵守作业规程,避免在作业过程中因个人失误而引发的安全事故。
在锚索锚杆起吊作业中,相关操作人员必须足够经验丰富并且持证上岗,以便更好地理解和遵守应有的规程。
在工作中,必须注意确保每个环节的安全可靠,如锁链和吊钩的连接、吊装物体的稳定性和吊装速度的均衡等。
万无一失的操作措施是安全的保证,必须严格执行每一个步骤,并跟踪吊装过程。
四、合理分配工作时间在进行锚杆锚索起吊作业时一定要注意分配工作时间,特别是在承载极限范围内,如果过久工作,会可能使承载杆形变或锁链失控,从而导致吊装物体脱落且发生危险事故。
因此,应分配合理的工作时间,以避免出现被动的情况。
五、建立相关安全制度在工作现场建立完善的安全制度,必须注意在吊装作业前对工人执行安全性意识的培训和交流,并采取一定的措施,例如规定固定员工操作策略,定期进行检查和维护,有效管理工作,做好前向控制和后置补救。
六、定期维护设备在使用前,必须确保所用设备完好无损,并定期对设备进行检测和维护。

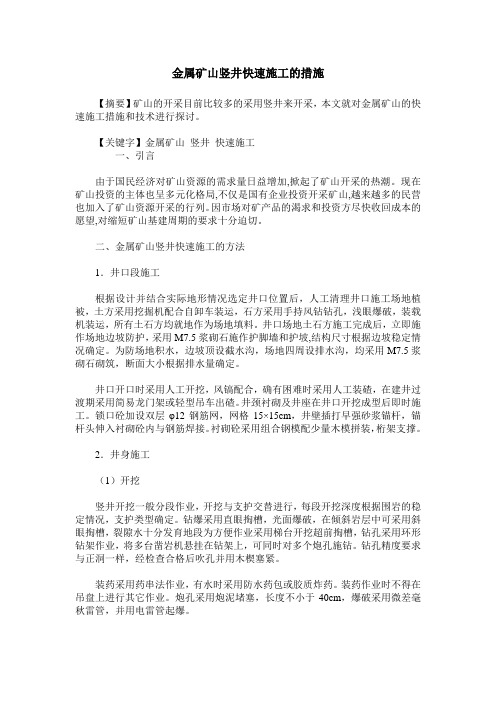

金属矿山竖井快速施工的措施【摘要】矿山的开采目前比较多的采用竖井来开采,本文就对金属矿山的快速施工措施和技术进行探讨。
【关键字】金属矿山竖井快速施工一、引言由于国民经济对矿山资源的需求量日益增加,掀起了矿山开采的热潮。
现在矿山投资的主体也呈多元化格局,不仅是国有企业投资开采矿山,越来越多的民营也加入了矿山资源开采的行列。
因市场对矿产品的渴求和投资方尽快收回成本的愿望,对缩短矿山基建周期的要求十分迫切。
二、金属矿山竖井快速施工的方法1.井口段施工根据设计并结合实际地形情况选定井口位置后,人工清理井口施工场地植被,土方采用挖掘机配合自卸车装运,石方采用手持风钻钻孔,浅眼爆破,装载机装运,所有土石方均就地作为场地填料。
井口场地土石方施工完成后,立即施作场地边坡防护,采用M7.5浆砌石施作护脚墙和护坡,结构尺寸根据边坡稳定情况确定。
为防场地积水,边坡顶设截水沟,场地四周设排水沟,均采用M7.5浆砌石砌筑,断面大小根据排水量确定。
井口开口时采用人工开挖,风镐配合,确有困难时采用人工装碴,在建井过渡期采用简易龙门架或轻型吊车出碴。
井颈衬砌及井座在井口开挖成型后即时施工。
锁口砼加设双层φ12钢筋网,网格15×15cm,井壁插打早强砂浆锚杆,锚杆头伸入衬砌砼内与钢筋焊接。
衬砌砼采用组合钢模配少量木模拼装,桁架支撑。
2.井身施工(1)开挖竖井开挖一般分段作业,开挖与支护交替进行,每段开挖深度根据围岩的稳定情况,支护类型确定。
钻爆采用直眼掏槽,光面爆破,在倾斜岩层中可采用斜眼掏槽,裂隙水十分发育地段为方便作业采用梯台开挖超前掏槽,钻孔采用环形钻架作业,将多台凿岩机悬挂在钻架上,可同时对多个炮孔施钻。
钻孔精度要求与正洞一样,经检查合格后吹孔并用木楔塞紧。
装药采用药串法作业,有水时采用防水药包或胶质炸药。
装药作业时不得在吊盘上进行其它作业。
炮孔采用炮泥堵塞,长度不小于40cm,爆破采用微差毫秋雷管,并用电雷管起爆。
井架安装安全技术措施井架安装是一项常见的施工工作,为了保障工人和施工现场的安全,需要采取一系列的技术措施。
以下是井架安装安全技术措施的一些建议:1.总体规划:在安装井架前,需要进行详细的规划和设计,确保井架能够稳固地承载所需的重量,防止发生倒塌和坍塌等事故。
2.选用合适的材料:井架所使用的材料必须符合相应的标准和规范,具有足够的强度和稳定性。
同时需要进行材料的检测和验收,确保材料质量合格。
3.施工人员的培训和资质要求:施工现场需要有经过专业培训和具备相应资质的施工人员进行操作和安装,避免不专业人员的参与。
4.安全设备的选用和使用:在井架安装现场,需要使用合适的安全设备,如安全帽、安全手套、护目镜等,以减少人员受伤的风险。
5.搭建井架的方法:在搭建井架时,应根据具体情况选择合适的方法,如扣件式、焊接式等。
其中,确保井架的连接牢固、稳定,避免因连接不紧导致的倒塌。
6.设立安全警戒区域:在井架安装现场,需要设立安全警戒区域,禁止非作业人员进入。
同时,需要设置合理的警示标志和警示线,提醒周围人员注意安全。
7.管理和监督:在井架安装过程中,需要由专人进行管理和监督,确保施工现场的安全和秩序。
同时,还需要定期检查井架的稳固性和完整性,有问题及时处理。
8.天气因素考虑:在井架安装时,需要考虑天气因素的影响,如风力、雨水等。
对于高风险天气,应中断施工,等待天气条件好转后再进行。
9.安全督促和宣传教育:通过进行安全督促和宣传教育,提高施工人员的安全意识,加强对安全工作的重视,减少事故发生的概率。
10.环境保护措施:井架安装过程中需要做好环境保护工作,如合理处理垃圾、防止污水等对周围环境的污染。
总结起来,井架安装的安全技术措施包括规划、材料选择、施工人员的培训和资质要求、安全设备的选用和使用、搭建井架的方法、设立安全警戒区域、管理和监督、天气因素考虑、安全督促和宣传教育、环境保护措施等。
只有全面贯彻这些安全技术措施,才能有效地降低井架安装过程中的安全风险,确保工人和施工现场的安全。
井架搭建、操作安全技术1准备工作1.1在施工升降机安拆作业前作好以下工作提前10天按井架生产厂家提供的基础图纸施工好基础, 并预留接地线。
清理运输汽车进出施工现场的障碍物, 包括建筑垃圾, 脚手架及临时电线, 保证进出道路畅通。
如果进场要在夜晚施工, 则项目部保证现场道路的灯光照明。
1.2要求安拆从中央到地方准备好如下工作安装前应对各主要部件作全面检查, 清点部件数量, 确保各部件的可靠性。
准备好掌握安装和拆除施工升降机的步骤, 认真接受安全技术交底。
2安装顺序按要求制作砼基础, 预留接地线, 要求基础找平, 平整度1/1000。
安装底架两根长与两根短的底节立角钢对角安装, 底架形成后用水平仪核准底架四角的水平。
安装架体时, 应先将地梁与基础连接牢固, 每安装两个标准节(一般不大于8m)应采取临时支撑或临时缆绳固定, 并进行初校正, 在确认稳定时, 方可继续作业。
将吊笼整体推入架体内, 或分片在架体内组装成形, 用钢管搁在底架上。
继续安装井架标准节至需要高度, 到15m高后, 必须在离地9m处安装附着装置, 使架体和建筑物可靠附着以后每隔6~9m设置一道附着装置, 安装附着装置应符合出厂说明书的要求, 且在建筑物顶层加设一组附墙装置。
附墙装置均应采用刚性件连接, 并形成稳定结构。
附墙装置与建筑结构的连接应符合《龙门架及井架物料提升机安全技术规范》(JGJ88)附录三中的图示做法。
架体安装到使用高度后, 安装顶节立角钢, 再安装天梁、支撑梁、天梁滑轮组。
安装井架入口安全门。
安装卷扬机并固定。
电气安装, 安装各限位装置和定型化的停靠装置以及防冲顶限位器。
穿绕吊笼钢丝绳。
吊笼钢丝绳应使用双钢丝绳, 提升钢丝绳尾端应固定在架体天梁中部, 经穿绕吊笼顶部滑轮和天梁定滑轮再经地面定滑轮至卷扬机。
滑轮应采用钢性连接, 严禁采用钢丝绳、钢筋等柔性连接和采用开口拉板式滑轮。
调试各种限位装置的灵敏, 使各项要求都合格。
陕西德源矿业驻西藏华泰龙项目部箕斗井井架安装起吊施工方案批准:审核:编制:编制日期:陕西德源矿业投资有限公司井架安装起吊专项施工方案第一节编制依据依据《井巷安全规程》、《矿山安全法》及国家标准《安装规程质量检验评定标准》MT5010-95、《立井井筒装备防腐蚀技术规范》(MT/T5017-96)、《钢结构工程施工质量验收规范》(GB50205-2001),并结合企业的特点编制的。
第二节工程概况西藏自治区墨竹工卡县甲玛铜多金属矿区位于西藏自治区“一江两河”开发区中部,属拉萨市墨竹工卡县甲玛乡和斯布乡管辖。
箕斗井设计净径为Φ4.5米,100mm喷射混凝土支护,井深500.0米,锁口段支护混凝土标号C25,井筒段混凝土标号C20。
第三节安装方案1、常用设备主要机械设备:数控切割设备、稳车及电控、调度绞车及电控、起重滑车、起重钢丝绳、千斤顶、桅杆、汽车吊。
常用机具:电焊机、空压机、喷锌机、经伟仪、水准仪、水平尺、磨光机、钻床等。
常用工具:倒链、千斤顶、三角扒干、钢丝绳头、钢丝绳卡子等。
2、机电设备的安全要求:⑴、施工现场必须符合一机、一闸、一漏要求。
配电箱应有门,露天有防雨措施。
⑵、各类用电人员必须掌握安全用电基本知识和所用设备的性能,使用设备前必须按规定穿戴和配备好相应的劳动防护用品。
⑶、检查电气装置和保护设施是否完好,严禁设备带“病”运转。
⑷、施工现场的所有机械设备必须按其技术性能的要求正确使用,缺少安全装置或安全装置已失效的机械设备不得使用。
⑸、机械设备应按时进行保养,当发现有漏保失修或超载带病运转等情况时,有关部门应停止其使用。
3、施工前的准备工作:①井架安装前应对安装人员进行安全技术的培训。
对质量及安全防护要求详细交底。
②安装班组人员要有明确的分工,确定指挥人员,设置安全警戒区,挂设安全标志,并派监护人员排除作业障碍。
③根据井深确定井架高度及井架材质。
④安装作业前检查的内容包括:a、钢结构的成套性和完好性;b、提升机构是否完整良好;c、电气设备是否安全可靠;d、基础位置和做法是否符合要求;e、井架连接埋件的位置是否正确和埋设牢靠;f、必备的各种安全装置是否具备和性能是否可靠。
井架安装安全技术措施一、井架组装1.井架的主要技术特征矿井年提升量39.6万吨/a,组合井净径为Φ5.5m,装备互为配重的6m3底卸式箕斗和双层罐笼各一个,,担负矿石、人员及材料的提升。
井架分斜架和立架两部分。
斜架杆为焊接封闭箱形断面;立架为实腹式钢架结构。
斜架下部与独立基础连接。
绞车为JKMD-3.25x4型落地式多绳提升机。
2.装卸、运输、存放2.1.井架单元做防腐后,运抵组装现场并按顺序摆放。
2.2.防变形。
大型构件吊点要拿下合理确定位置,棱角处应有村垫保护,平面处不许有垫物,以防塌陷。
对构件重量,超员起吊指挥人员不可估计,要向有关人员询问准确重量。
依据重量选用合理的起吊索器具。
索器具使用前要起重工认真检查、确定是否合格。
构件在场地上要按组装位置顺序摆放整齐、平整,每个构件要平放,最少应有两个支点。
如果超过两个,各支点必须全部与构件接触,保证构件受力均匀。
构件在运输中要捆绑牢固,即要防止颠簸时跳起,又要防止构件滑移。
绑点要与支点中心相结合,不应因捆绑而使构件受弯矩。
2.3.装卸车要文明。
要稳拆稳卸,尤其小构件不可乱扔,避免构件装卸过程中不应有的碰撞,较大构件工地卸车后应一次到位,并预先做好铺垫。
2.4.大构件不应重叠放置。
铺垫支点最少两个,如是多个支点,各支点必须都受力,且受力均匀,避免放置过程中构件变形。
支点基础要稳实,以防支点下陷致使构件受力不匀而致变形。
2.5.各构件要有编号,编号要醒目、牢固,堆放要有序。
2.6.各车辆运输的构件要有清单,押车人或司机要清楚,路途中要定时查看,以防途中丢失,工地要设专人看管,小件应先存入材料库。
2.7、吊装搬运过程中,无关人员要远离现场,有关人员要有完善的劳动保护(如安全帽、手套、保险带等)。
所有构件能用机械装卸搬运的,不用人力。
吊车司机要听从指挥人员指挥,现场人员要听从统一指挥。
既要关心自己的安全,又要关心他人的安全。
3.组装斜架组装按建设方提供的组装位置进行组装。
