冶金矿山井巷工程预算定额问题解答大全
- 格式:docx
- 大小:37.13 KB
- 文档页数:2
冶金矿山井巷工程预算定额一、前言冶金矿山井巷工程预算定额是指在矿山井巷工程建设中,根据各项工程量和工程质量要求,按照国家有关规定和标准,结合实际情况编制的一种经济技术指导性文件。
其目的是为了规范矿山井巷工程建设,保证工程质量,控制成本。
二、编制原则1. 根据国家有关规定和标准编制;2. 结合实际情况进行调整;3. 以科学、合理、节约为原则。
三、内容及组成部分1. 工程量清单:包括各项工程量的名称、单位、单价、数量等;2. 定额说明:对于每一项工程量的计算方法及要求进行详细说明;3. 材料价格:包括各种材料的市场价格;4. 劳务费用:包括劳动力费用等;5. 设备使用费用:包括设备使用费用等。
四、编制方法1. 根据设计图纸和技术要求确定各项工作内容及数量,并列出清单;2. 根据清单中所列出的各项工作内容及数量,结合当地市场行情确定每个项目所需材料的价格、劳务费用及设备使用费用;3. 根据国家有关规定和标准,结合实际情况编制定额说明,对于每一项工程量的计算方法及要求进行详细说明;4. 汇总各项费用,计算总预算。
五、应用范围1. 适用于各种矿山井巷工程建设;2. 适用于各种施工单位和工程咨询单位。
六、优点1. 规范矿山井巷工程建设,保证工程质量;2. 控制成本,节约资源;3. 便于施工单位和工程咨询单位进行预算和报价。
七、缺点1. 编制过程较为复杂,需要专业技术人员进行编制;2. 定额中所列出的价格可能会受到市场行情的影响而发生变化。
八、结语冶金矿山井巷工程预算定额是矿山井巷建设中非常重要的一份文件,它能够规范施工单位的建设行为,保证工程质量,并且能够控制成本,节约资源。
尽管编制过程较为复杂,并且定额中所列出的价格可能会受到市场行情的影响而发生变化,但是其优点仍然是非常明显的。
因此,在矿山井巷工程建设中,应该重视冶金矿山井巷工程预算定额的编制和应用。
216217215213214212211210209201200208207206205筒直径概念204室中的沟槽计量203反井钻机掘进内容202187计价186199198室的行车梁套定额197196195193194189188192184185175钢拱架支护套定额176形钢拱架支174173下迎头探水计量182子间主梁套定额181180罐道制作191190套定额179178计价172内容161160157平巷平峒起底套定额159破碎带处理计量171岩方式选项169168构件计量170167架支护计量166截水沟和临时计量165落套定额163斜坡道冻结法施工调164155反井钻机掘进定额中直径是综合测定,不区分掘进直径。
反井施工是由下向上掘出小断面井(用于溜碴),然后再由上向下刷大成2014.8.31人工装岩掘井相近施工特征子目,增加相应人工费扣减相应机械费2015.10.16工期的工作内容,不应另计辅费。
若是采矿生产过程中的内容:由此产生的费用应属生产维修费用,不在工程预算定额中计算,应另行计算。
2015.4.16序。
机拌。
短掘短砌,掘砌长度在5米(包括5米)以内的算短掘短砌,在不良数调整。
式进行计算。
拱架支护时。
根据设计及施工方案,按相应定额子目特征实测材料充定额。
2016.10.10套用定额。
助费可参见辅助费定额说明第四条,直接费可参见相应掘进定额子2016.12.25(甲方转矸)。
明第十八条。
2016.7.16数,套用至井下铺轨项目中。
第十章说明中第四条:“井下人工搅拌的注眼砂浆、喷射砂浆、喷射砼制作,其人工包括在工作面相应的分项定额人工之中,故制作定额中无人工。
”是针对定额子目中无综合工日消耗量的定额编号2016.9.9在掘进工作面上进行,可不需临时支护,支护与掘进是平行作业。
由于掘砌频繁交替,护壁接茬多,质量不易保证,应严格按相应施工和质量验收标准执行,执行中出现需加固的特殊措施费用应按现2017.1.62017.12.15认可,【个人理解,如合同中已约定处理事宜,不另计】。
第一部分、定额方面1、现在千米井施工工艺和施工设备已经非常成熟,并且施工速度很快,正常条件下月成井可以达到120米以上,最快可以达到160米以上.要求井筒工程钻资料一定要真实、准确、可靠。
2、有色定额中水的单价是多少?3、建设方给出f在6—15之间,该怎么取值?取中间值;问业主;和单位现场考察人员商定。
4、喷射砼的墙和拱的回弹率分别是多少?拱的是20%,墙的少于20%。
5、凿岩工的工资、测量工的工资分别属于哪项费用?凿岩工的工资属于直接工程费;测量工的工资属于辅助费中的其他系统。
6、措施费里的工程定点、点交、场地清理费怎么理解?措施费里的工程定点、点交、场地清理费就包含测量工工资.注:5和6矛盾,请专家帮助解答!7、三通一平中供风、供水、供电到作业面多少距离内属业主承担?地表一般50m,井下100米,井下合同谈判可按30m。
8、辅助费中的费用可以调整吗?辅助费中的第一类费用为不变费用,不得调整;第二类费用为可变费用,可以调整工资、电价及周转材料差价。
9、辅助费周转材料摊销万元定额表中的材料该怎么调差呢?∑(万元摊销定额表中的各材料消耗×对应的实际价格)÷10000=周转材料调整系数,(周转材料调整系数—1)×相应辅助费定额第二类费用中的周转材料摊销费,作为周转材料调差处理。
而不能直接以周转材料调整系数×相应辅助费定额第二类费用中的周转材料摊销费,作为新的周转材料摊销费,因为那样周转材料调差参与取费了。
10、如果是建设单位编制大临措施费的话,应该怎么考虑?费用定额及问题解答汇编都有,冶金费用定额P7,问题解答汇编P27,有色问题解答P25.矿山井巷工程预算及工程量清单计价基础实用讲义10。
1、井巷大临另外计费,请问可以找到依据吗? 取费表里,措施费内容里也有一部分井巷大临的内容。
例如:临时宿舍、仓库、办公室、加工厂等。
这些费用到底应该单独算还是已经含在措施费取费里了呢!仔细研究一下费用定额,那里面有,第7页。
《直接费定额》问题解释1、立井井筒定额中的砌壁是按预留梁窝还是按未预留梁窝考虑的?实际与定额不同时,能否调整?答:是按未预留梁窝考虑的。
实际施工中需要预留梁窝时,井壁砌筑材料不作增减,定额不作调整。
2、立井井筒砼井壁滑模方式不同时,定额是否调整?答:不调整。
3、暗立井井筒套用什么定额?答:套用立井井筒定额。
4、料石砌碹壁后充填材料与定额不同时,定额是否调整?答:不调整。
5、半煤岩巷道掘进时,定额中是否考虑分掘、分运、分装?答:掘进可按煤、岩掘进体积分别套用定额,木支架套用相应的平、斜巷永久支架定额,人工以1.1系数调整。
6、砼支护需加防水剂时,定额如何调整?答:按设计要求配制增加的防水剂消耗量可入定额,定额中的人工、机械均不作调整。
7、锚杆长度与制作定额不同时,怎样调整?答:以设计长度与其相邻定额锚杆长度之比例调整锚杆体材料消耗量,定额中的其余费用不作调整。
8、斜井井筒铺轨定额是否包括防滑桩、防爬器、拉杆、地滚、托架等?答:未包括。
实际需要时,可按设计要求将这些材料列入定额,但不调整定额中的人工及机械使用费。
9、大断面巷道采用导硐施工时,是按设计断面套用定额,还是按导硐套用小断面定额,导硐以外套刷大定额?答:按设计断面套用定额。
10、计算钢筋、金属网工程量时,搭接量如何确定?答:钢筋、金属网的搭接长度按设计规定计算。
如设计没有规定,按下列规定计算:钢筋每个搭接头按35d计算,金属网搭接长度按15cm计算。
11、打探放水孔时,如何执行定额?答:执行探沼气、水、煤层及施工吊挂孔打钻定额,并根据施工技术措施增加阀门消耗量,阀门按周转使用5次计算。
12、U型钢支架的拉杆制作如何执行定额?答:执行金属制品中井圈挂钩制作定额。
13、井筒、巷道砌碹(壁)使用木模板时,定额如何调整?答:不作调整。
14、注浆定额中未包括注浆套管和阀门的消耗量,使用时如何计算?答:根据施工技术措施增加消耗量,注浆套管一次性摊销,阀门周转使用5次。

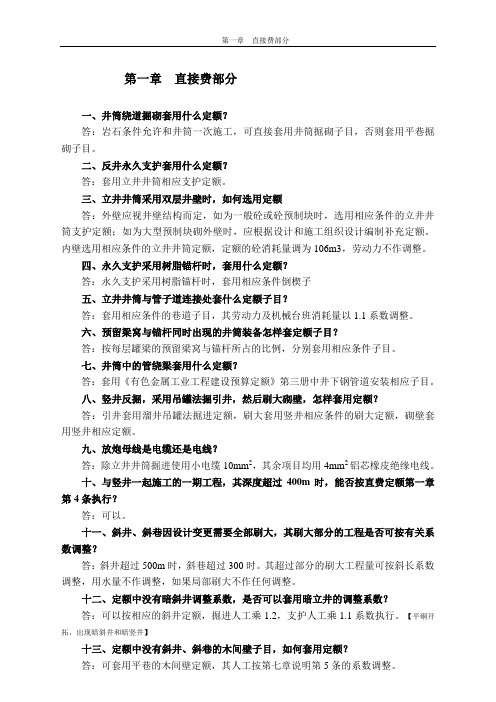

第一章直接费部分一、井筒绕道掘砌套用什么定额?答:岩石条件允许和井筒一次施工,可直接套用井筒掘砌子目,否则套用平巷掘砌子目。
二、反井永久支护套用什么定额?答:套用立井井筒相应支护定额。
三、立井井筒采用双层井壁时,如何选用定额答:外壁应视井壁结构而定,如为一般砼或砼预制块时,选用相应条件的立井井筒支护定额;如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额。
内壁选用相应条件的立井井筒定额,定额的砼消耗量调为106m3,劳动力不作调整。
四、永久支护采用树脂锚杆时,套用什么定额?答:永久支护采用树脂锚杆时,套用相应条件倒楔子五、立井井筒与管子道连接处套什么定额子目?答:套用相应条件的巷道子目,其劳动力及机械台班消耗量以1.1系数调整。
六、预留梁窝与锚杆同时出现的井筒装备怎样套定额子目?答:按每层罐梁的预留梁窝与锚杆所占的比例,分别套用相应条件子目。
七、井筒中的管绕梁套用什么定额?答:套用《有色金属工业工程建设预算定额》第三册中井下钢管道安装相应子目。
八、竖井反掘,采用吊罐法掘引井,然后刷大砌壁,怎样套用定额?答:引井套用溜井吊罐法掘进定额,刷大套用竖井相应条件的刷大定额,砌壁套用竖井相应定额。
九、放炮母线是电缆还是电线?答:除立井井筒掘进使用小电缆10mm2,其余项目均用4mm2铝芯橡皮绝缘电线。
十、与竖井一起施工的一期工程,其深度超过400m时,能否按直费定额第一章第4条执行?答:可以。
十一、斜井、斜巷因设计变更需要全部刷大,其刷大部分的工程是否可按有关系数调整?答:斜井超过500m时,斜巷超过300时。
其超过部分的刷大工程量可按斜长系数调整,用水量不作调整,如果局部刷大不作任何调整。
十二、定额中没有暗斜井调整系数,是否可以套用暗立井的调整系数?答:可以按相应的斜井定额,掘进人工乘1.2,支护人工乘1.1系数执行。
【平硐开拓,出现暗斜井和暗竖井】十三、定额中没有斜井、斜巷的木间壁子目,如何套用定额?答:可套用平巷的木间壁定额,其人工按第七章说明第5条的系数调整。
《冶金矿山井巷工程预算定额》问题解答汇编二O一四年六月十八日说明本文是由2013-2014年度冶金行业全国建设工程造价员继续教育余铁明老师主讲的井巷专业课件(1)《冶金工业矿山建设工程预算定额》问题解答汇编转换而来,并经人工仔细核对,删除了个别重复条款,修改了一些错别字,其余与原课件内容完全一致。
课件是根据原先的《冶金工业矿山建设工程预算定额》问题解答汇编结合近几年提出的新问题整编而来。
莱钢集团矿山建设有限公司2014年6月18日一、直接费部分:1、井筒绕道掘砌套什么定额?答:岩石条件允许和井筒一次施工,可直接套用井筒掘砌定额,否则套用平巷定额。
2、反井永久支护套用什么定额?答:套用立井井筒相应支护定额。
3、立井井筒采用双层井壁时,如何选用定额?答:外壁应视井壁结构而定,如为一般混凝土或混凝土预制块时,选用相应条件的立井井筒支护定额;如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额,内壁选用相应条件的立井井筒定额,但需扣除定额中壁后充填量,劳动力不作调整。
4、永久支护采用树脂锚杆时,套用什么定额?答:永久支护采用树脂锚杆时,可按补充表1(略)定额套用,峒室按相应平巷定额,人工调整1.1系数。
5、井筒中的管缆梁套用什么定额?答:套用第六章井下管道安装相应定额。
6、竖井掘进中若采用非电毫秒雷管爆破,只增加1%的其他材料费和塑料导爆管明显不够,应该怎么增加?答:根据有色系统竖井施工一般都采用电雷管起爆非电雷管,母线仍布到工作面的情况,在竖井施工中若采用非电毫秒雷管起爆,扣除铁线定额量,以非电雷管置换电雷管,数量不变,每个非电雷管配塑料导爆管2.5米,并另行增加其他材料费4%。
7、矩形盲竖井的支护能否按照圆形盲竖井支护的调整系数调整?答:可以。
8、放炮母线是电缆还是电线?答:除立井井筒使用小电缆10mm2外,其余项目均用4mm2铝芯橡皮绝缘电线。
9、与竖井一次施工的一期工程,其深度超过400米时,能否按直接费第一章第四条执行?答:可以。
冶金矿山井巷工程预算定额人工费单价调整摘要:一、冶金矿山井巷工程预算定额人工费单价调整的背景和意义二、冶金矿山井巷工程预算定额人工费单价调整的具体方法三、冶金矿山井巷工程预算定额人工费单价调整的实施效果四、冶金矿山井巷工程预算定额人工费单价调整的意义和启示正文:冶金矿山井巷工程预算定额人工费单价调整是我国冶金矿山行业在工程项目预算管理方面的一次重要创新。
通过对预算定额人工费单价的调整,可以更好地反映工程建设过程中的人工成本,为企业和政府部门提供更为准确的决策依据。
本文将从冶金矿山井巷工程预算定额人工费单价调整的背景和意义、具体方法、实施效果以及意义和启示等方面进行详细阐述。
一、冶金矿山井巷工程预算定额人工费单价调整的背景和意义冶金矿山井巷工程预算定额人工费单价调整是在我国冶金矿山行业持续发展的背景下提出的。
随着我国冶金矿山行业的不断发展和市场需求的变化,原有的预算定额人工费单价已经不能很好地反映实际工程建设过程中的人工成本。
因此,为了保证预算管理的科学性和合理性,有必要对冶金矿山井巷工程预算定额人工费单价进行调整。
二、冶金矿山井巷工程预算定额人工费单价调整的具体方法冶金矿山井巷工程预算定额人工费单价调整的具体方法主要包括以下几个方面:1.根据工程项目的实际情况,重新确定人工费单价的标准水平。
这一过程需要综合考虑工程项目的建设规模、建设地区、建设条件等因素,以确保人工费单价标准的合理性。
2.通过对人工费单价构成要素的分析,合理确定各项费用的权重。
这一过程需要充分考虑各要素在工程建设过程中的实际消耗情况,以确保人工费单价的准确性。
3.结合工程项目的预算管理要求,制定人工费单价调整的具体方案。
这一过程需要综合考虑工程项目的预算目标、预算编制方法等因素,以确保人工费单价调整方案的可行性。
三、冶金矿山井巷工程预算定额人工费单价调整的实施效果冶金矿山井巷工程预算定额人工费单价调整的实施效果主要体现在以下几个方面:1.提高了预算管理的科学性和合理性。
冶金矿山井巷工程预算定额一、什么是冶金矿山井巷工程预算定额?1.1 冶金矿山井巷工程的定义冶金矿山井巷工程是指在矿区内开设和维护矿山井巷的工程活动,包括井巷的开挖、支护、加固、通风、引水等一系列工作。
1.2 预算定额的含义预算定额是指根据一定的技术标准和经济指标,对冶金矿山井巷工程各项工作的工时、材料、机械设备等进行预估和计算,制定出具体的工程工时和材料用量的标准。
二、冶金矿山井巷工程预算定额的重要性2.1 预算定额的作用预算定额能够为冶金矿山井巷工程的规划、设计、施工提供参考依据,确保工程的质量和进度。
2.2 预算定额的意义预算定额的制定可以提高工程的规范性和标准化程度,提高工程施工的效率,降低工程造价,保证工程质量。
三、冶金矿山井巷工程预算定额的编制方法3.1 影响因素的分析冶金矿山井巷工程预算定额的编制需要考虑多个因素,包括地质条件、井巷尺寸、支护方式、施工工艺等。
3.2 定额计算方法预算定额的计算一般包括主要工时、材料和机械设备的计算,需要综合考虑上述因素,并依据相关的技术标准和经验数据进行计算。
3.3 市场调研和成本估算为了准确编制预算定额,需要进行市场调研,了解当前的建筑材料和机械设备的价格,并结合工程实际情况进行成本估算。
3.4 预算定额的修订和更新冶金矿山井巷工程的技术和工艺在不断发展和进步,因此预算定额也需要根据实际情况进行修订和更新,以确保与时俱进。
四、冶金矿山井巷工程预算定额的管理和应用4.1 预算定额的管理预算定额应当做好管理工作,包括制定规章制度、建立档案、进行审批和监管等,并及时修订和更新。
4.2 预算定额的应用预算定额的应用涉及到冶金矿山井巷工程的各个环节,包括设计、施工、材料采购和造价控制等,以确保工程的顺利进行和预算的有效控制。
五、结论冶金矿山井巷工程预算定额是冶金矿山井巷工程的重要组成部分,对于保证工程质量和进度具有重要的作用。
预算定额的编制需要综合多个因素考虑,并依据相关的技术标准和经验数据进行计算。
1、问题:冶金竖井多中段开拓的矿井,付中段辅助费如何取费?2、答:冶金定额对此没有详细论述,但《黄金工业矿山井巷工程预算定额》(辅助费部分) 总说明第十二款第6条规定:盲中段(付中段)巷道,选用相应条件的二期工程定额,并以1.18系数调整。
《黄金工业矿山井巷工程预算定额》(辅助费部分) 总说明第十二款详细内容如下:十二、本定额是按单一开拓方式制订的,当采用联合开拓方式时,选用定额的原则和方法是:1、主、副井分别为竖井和斜并联合开拓时,第一期分别选用竖井井筒和斜井井筒定额,第二期主副井施工区按竖井井筒技术条件选用定额;第三、四期按副井井筒技术条件选用定额。
2、主、副井为同一开拓方式,风井为另一种开拓方式时,第一、二期按主、副井、风井各自的技术条件分别选用定额:第三、四期按副井井筒的技术条件选用定额。
3、平硐与暗竖(斜)井联合开拓时,第一期分别按平硐和竖(斜)井井筒相应条件选用定额,暗竖(斜)井以1.139系数调整;暗竖(斜)井需要一次倒运(含二次提升)以1.213系数调整;需要二次倒运(含三次提升)以1.384系数调整。
4、平硐溜井多中段开拓的矿井,各中段有独立的平硐出口,并设有独立的辅助系统,其中段巷道、硐室、交岔点等工程均选用平硐二期工程定额;其主溜井选用平硐开拓二期天溜井定额,服务用的暗竖(斜)井,反掘施工,选用相应支护形式,涌水量<5米3/时的明井定额,并以下列系数调整:暗竖井0.55,暗斜井0.84。
5、平硐溜井多中段开拓矿井,其中段没有独立出口的盲中段,第二、三、四期工程选用平硐开拓二、三、四期工程定额,并以1.225系数调整。
6、竖(斜)井开拓系统中的暗竖(斜)井工程(包括矿井延伸,以及利用延伸开拓的巷道、硐室等),正掘施工并目只有一个工作面的工程,选用相应条件的明井定额,一次倒运(含二次提升)以1.304系数调整;二次倒运(含三次提升)以1.548系数调整;正掘施工有两个以上工作面的工程,选用相应条件的明井定额,一次倒运含二次提升)以 1.183系数调整;二次倒运(含三次提升)以1.329系数调整。
冶金矿山井巷工程预算定额问题解答大全问题一:冶金矿山井巷工程预算定额的编制原则有哪些?
答:冶金矿山井巷工程预算定额的编制原则主要有以下几点:
1.合理性原则:预算定额应根据实际情况和技术标准合理设定,确保
工程质量和投资效益。
2.综合性原则:预算定额应兼顾工程建设、管理及运营等各方面的需求,综合考虑各种因素,尽量减少预算偏差。
3.可比性原则:预算定额应具有可比性,即在不同时间和地点的工程
项目之间存在可比性,方便进行预算和审定。
4.可调控性原则:预算定额应具有一定的可调控性,即能够根据实际
情况和需求进行调整和修订。
5.可追溯性原则:预算定额应能够追溯到具体的原始数据和计算过程,便于审计和核查。
问题二:冶金矿山井巷工程预算定额的编制方法有哪些?
答:冶金矿山井巷工程预算定额的编制方法主要有以下几种:
1.直接成本法:根据工程项目的具体要求和技术标准,通过逐项计算
和价格查询,确定各项直接成本项目的费用,并进行合计。
2.经验法:根据历史数据和经验,结合实际情况,以类似的工程项目
为参照,进行比较,从而确定各项费用。
3.基准法:根据已经完成的类似工程项目,确定一个基准工程量和相
应的费用,然后根据实际工程量进行调整和计算。
4.市场调研法:通过实地调研和价格查询,了解市场行情和物价水平,从而确定各项费用标准。
5.国际标准法:参考国际标准和国外类似项目的定额,进行适当的调
整和修订,以适应国内的实际情况。
问题三:冶金矿山井巷工程预算定额的优化方法有哪些?
答:冶金矿山井巷工程预算定额的优化方法主要有以下几种:
1.工艺流程优化:通过优化工艺流程,减少不必要的工序和物料消耗,从而降低工程成本。
2.设备选型优化:选择性能优良、能耗低、操作简便的设备和材料,
降低投资和运营成本。
3.财务分析优化:通过财务分析和成本效益评估,对不同方案进行评
估比较,选择成本效益最佳的方案。
4.管理制度优化:建立完善的管理制度和流程,规范工程项目的实施,减少浪费和资源的滥用,提高工作效率和经济效益。
5.协作合作优化:通过与供应商、承包商和业主等各方的合作和协调,共同寻求成本优化和资源共享的方案。
