1-4人工回填土工艺标准
- 格式:doc
- 大小:47.50 KB
- 文档页数:3
第一节回填土施工工艺标准一、施工工艺(I)检验土料和石灰粉质量并过筛。
(2)检查土料和石灰粉的材料质量是否符合标准的要求,然后分别过筛,石灰粉粒径<5mm,土料粒径W15mm。
(3)三七灰土拌合灰土配合比为3:7(消石灰:黏性土体积比),灰土必须过斗,按3:7严格控制,采用现场机械拌合,拌合时必须均匀一直,至少翻拌三次,拌合后灰土颜色要求均匀一致,且应根据现场实际换填用量随拌随用。
(4)含水率检验方法灰土施工时应控制含水率,现场检验方法为:“手握成团,落地开花”为宜,如土料水分过大时,应翻松晾晒,如土料水分过小时应适当洒水湿润,含水量应控制在20%范围内。
(5)槽底清理填土前将基底表面的杂物处理完毕,消除松动土并打2遍底夯,要求平整干净,如有积水、淤泥应先晾干,局部软弱土应先将其挖除并用三七灰土回填夯实。
(6)分层铺灰土回填区域灰土铺摊厚度为250mm,铺摊后均应用木耙找平,与坑(槽)边壁上的标高控制线对应检查。
(7)夯打密实采用羊角夯或蛤蟆夯夯实,一般情况压实遍数3~4遍,应一夯压半夯,夯夯相接,纵横交叉,压实系数均为0.95,夯实遍数最终应有现场检测控制干密度确定。
采用平碾压实填方时,应控制行使速度,碾压时,轮迹应相互搭接,防止漏压或漏夯。
每层接缝处应制作成斜坡形,碾迹重叠0.5-1.0m,上下层错缝距离不应小于1m。
(8)留槎规定灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎。
上下两层灰土的接槎距离不得小于500mm0(9)测质量密度回填每层夯(压)实后,每10-20m取一个点进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。
(10)找平与验收回填最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平,低洼处应及时补打灰土。
二、施工过程质量控制要点(1)未按要求测定干土的质量密度:灰土回填施工时,切记每层灰土夯实都得测定干土的质量密度,符合要求后,才能铺摊上层的灰土。
目录一、土方工程 01.1人工挖土工艺标准 01.2机械挖土工艺标准 01.3基土钎探工艺标准 (5)1.4人工回填土工艺标准 (7)1.5机械回填土工艺标准 (11)二、地基与基础工程 (15)2.1灰土地基施工工艺标准 (15)2.2砂石地基施工工艺标准 (19)2.3钢筋混凝土预制桩打桩工艺标准 (22)2.4泥浆护壁回转钻孔灌注桩施工工艺标准 (27)2.5螺旋钻孔灌注桩施工工艺标准 (31)2.6人工成孔灌注桩施工工艺标准 (36)2.7桩承台施工工艺标准 (43)2.8设备基础施工工艺标准 (43)2.9素混凝土基础施工工艺标准 (54)三、地下防水工程 (57)3.1防水混凝土施工工艺标准 (57)3.2水泥砂浆防水层施工工艺标准 (61)3.3地下沥青油毡卷材防水层施工工艺标准 (65)3.4地下改性沥青油毡(SBS)防水层施工工艺标准 (70)3.5地下高分子合成(三元乙丙)橡胶卷材防水层施工工艺标准 (73)3.6地下聚氨酯防水涂料冷作业施工工艺标准 (77)四、混凝土结构工程 (81)4.1模板工程 (81)4.1.1砖混结构构造柱、圈梁、板缝支模工艺标准 (81)4.1.2框架结构定型组合钢模板的安装与拆除工艺标准 (84)4.1.3组合钢木(竹)胶合板模板的安装与拆除工艺标准 (89)4.1.4现浇剪力墙结构大模板的安装与拆除工艺标准 (103)4.1.5密肋楼板模壳的安装与拆除 (107)4.2钢筋绑扎与安装工程 (111)4.2.1地下室钢筋绑扎工艺标准 (111)4.2.2砖混、外砖内模结构构造柱、圈梁、板缝钢筋绑扎工艺标准 (115)4.2.3剪力墙结构大模板墙体钢筋绑扎工艺标准 (120)4.2.4现浇框架结构钢筋绑扎工艺标准 (125)4.2.5双钢筋叠合板钢筋绑扎工艺标准 (131)4.3钢筋接头 (135)4.3.1钢筋手工电弧焊工艺标准 (135)4.3.2水平钢筋窄间隙焊工艺标准 (141)4.3.3钢筋气压焊工艺标准 (145)4.3.4钢筋闪光对焊工艺标准 (149)4.3.5钢筋电渣力焊工艺标准 (155)4.3.6带肋钢筋径向挤压连接工艺标准 (159)4.3.7锥螺纹钢筋接头工艺标准 (161)4.4混凝土拌制、运输、浇筑、养护 (165)4.4.1普通混凝土现场拌制工艺标准 (165)4.4.2轻骨料混凝土现场拌制工艺标准 (171)4.4.3砖混结构、构造柱、圈梁、板缝等混凝土施工工艺标准 (177)4.4.4剪力墙结构大模板普通混凝土施工工艺标准 (180)4.4.5全现浇结构(大模板)轻骨料混凝土施工工艺标准 (184)4.4.6现浇框架结构混凝土浇筑施工工艺标准 (188)4.4.7双钢筋叠合板安装施工工艺标准 (195)4.5构件安装工程 (199)4.5.1预应力短向圆孔板安装工艺标准 (199)4.5.2预应力实心整间大楼板安装工艺标准 (202)4.5.3预制钢筋混凝土框架结构构件安装工艺标准 (204)4.5.4预制外墙板安装工艺标准 (212)4.5.5预制外墙板构造防水施工工艺标准 (215)4.5.6预制楼梯、休息板及垃圾安装工艺标准 (220)4.5.7预制阳台、雨罩、通道板安装工艺标准 (223)4.5.8预制钢筋混凝土隔墙板安装工艺标准 (226)4.5.9加气混凝土条板安装工艺混凝土 (229)4.6预应力混凝土工程 (231)4.6.1预应力后张法张拉施工工艺标准 (231)4.6.2无粘结预应力施工工艺标准 (237)五、钢结构工程 (246)5.1钢结构手工电弧焊焊接工艺标准 (246)5.2扭剪型高强螺栓连接工艺标准 (250)5.3大六角高强度螺栓连接工艺标准 (254)5.4钢屋架制作工艺标准 (265)5.5钢屋架安装工艺标准 (270)5.6钢网架结构拼装工艺标准 (274)5.7钢网架结构安装工艺标准 (284)L1/800 (293)30.0 (293)5.8钢结构防腐涂装工艺标准 (295)5.9钢结构防火涂料涂装工艺标准 (299)六、砌筑工程 (302)6.1砖基础砌筑工艺标准 (302)6.2一般砖砌体砌筑工艺标准 (307)6.3料石砌筑工艺标准 (313)6.4中型砌块砌筑工艺标准 (317)6.5空心砖砌筑工艺标准 (323)七、地面与楼面工程 (329)7.1炉渣垫层施工工艺标准 (329)7.2混凝土垫层施工工艺标准 (332)7.3陶粒混凝土垫层施工工艺标准 (335)7.4细石混凝土地面施工工艺标准 (338)7.5水泥砂浆地面施工工艺标准 (341)7.6现制水磨石地面施工工艺标准 (346)7.7预制水磨石地面施工工艺标准 (351)7.8陶瓷锦砖地面施工工艺标准 (356)7.9塑料板地面施工工艺标准 (359)7.10活动地板施工工艺标准 (364)7.11大理石、花岗石及碎拼大理石地面施工工艺标准 (368)7.12缸砖、水泥花砖、通体砖地面施工工艺标准 (374)7.13预制混凝土板块和水泥方砖路面铺设施工工艺标准 (379)7.14长条、拼花硬木地板施工工艺标准 (382)7.15厕、浴间涂膜防水施工工艺标准 (387)7.16地毯铺设施工工艺标准 (394)八、门窗工程 (398)8.1木门窗安装工艺标准 (398)8.2钢门窗安装工艺标准 (404)8.3铝合金门窗安装工艺标准 (408)8.4涂色镀锌钢板门窗安装工艺标准 (413)8.5硬PVC塑料门窗安装工艺标准 (418)九、装饰工程 (422)9.1抹灰工程 (422)9.1.1内墙抹石灰砂浆工艺标准 (422)9.1.2抹水泥砂浆工艺标准 (427)9.1.3加气混凝土条板墙面抹灰工艺标准 (433)9.1.4混凝土内墙、顶抹灰工艺标准 (439)9.1.5墙面水刷石施工艺标准 (445)9.1.6墙面干粘石施工工艺标准 (451)9.1.7拉毛灰施工艺标准 (457)9.1.8斩假石施工工艺标准 (461)9.1.9喷涂、滚涂、弹涂施工工艺标准 (465)9.2玻璃工程 (473)9.2.1钢、木框扇玻璃安装工艺标准 (473)9.2.2铝合金框、扇及塑料框、扇玻璃安装工艺标准 (478)9.3吊顶工程 (482)9.3.1木骨架罩面板顶棚施工工艺标准 (482)9.3.2轻钢骨架罩面板顶棚施工工艺标准 (486)9.4隔断及外墙内保温工程 (490)9.4.1轻钢龙骨石膏罩面板隔墙施工工艺标准 (490)9.4.2增强石膏空心条板隔墙施工工艺标准 (496)9.4.3增强水泥(GRC)空心条板隔墙施工工艺标准 (501)9.4.4钢丝网架水泥夹心隔墙施工工艺标准 (505)9.4.5增强水泥(GRC)聚苯复合板外墙内保温施工工艺标准 (512)9.4.6增强石膏聚苯复合板外墙内保温施工工艺标准 (516)9.4.7纸面石膏聚苯复合板外墙内保温墙面施工工艺标准 (521)9.5饰面板(砖)工程 (525)9.5.1室外贴面砖施工工艺标准 (525)9.5.2大理石、磨光花岗石、预制水磨石饰面施工工艺标准 (531)9.5.3大理石、花岗石干挂施工工艺标准 (537)9.5.4玻璃幕墙安装工艺标准 (543)9.5.5金属饰面板安装工艺标准 (550)9.5.6墙面贴陶瓷锦砖工艺标准 (555)9.6涂料、裱糊、刷浆 (560)9.6.1木材表面施涂溶剂型混色涂料施工工艺标准 (560)9.6.2木料表面施涂清漆涂料施工工艺标准 (564)9.6.3木料表面施涂混色磁漆磨退施工工艺标准 (568)9.6.4木料表面施涂丙烯酸清漆磨退施工工艺标准 (568)9.6.5金属表面施涂混色油漆涂料施工工艺标准 (572)9.6.6混凝土及抹灰表面施涂油性涂料施工工艺标准 (575)9.6.7混凝土及抹灰表面施涂乳液薄涂料施工工艺标准 (579)9.6.8混凝土及抹灰面彩色喷涂施工工艺标准 (583)9.6.9一般刷(喷)浆工程施工工艺标准 (587)9.6.10木地(楼)板施涂清漆打蜡施工工艺标准 (592)9.6.11裱糊工程施工工艺标准 (597)9.6.12软包墙面装饰工程施工工艺标准 (602)9.7细木花饰工程 (607)9.7.1木窗帘盒、金属窗帘杆安装工艺标准 (607)9.7.2壁柜、吊柜安装工艺标准 (609)9.7.3楼梯扶手安装工艺标准 (613)9.7.4木护墙、木筒子板安装工艺标准 (616)9.7.5挂镜线、贴脸板、压缝条安装工艺标准 (619)9.7.6窗台板、暖气罩安装工艺标准 (622)9.7.7塑料踢脚板安装工艺标准 (625)9.7.8预制花饰安装工艺标准 (627)十、屋面工程 (630)10.1屋面找平层施工艺标准 (630)10.2屋面保温层施工工艺标准 (633)10.3沥青油毡卷材屋面防水层施工工艺标准 (637)10.4合成高分子卷材屋面防水层施工工艺标准 (643)10.5高聚物改性沥青卷材屋面防水层施工工艺标准 (648)10.6雨水管、变形缝制作安装工艺标准 (651)。
土方回填工程施工工艺标准1.范围本工艺标准适用于工业及民用建筑物、构筑物大面积平整场地、大型基坑和管沟等回填土(机械操作);一般工业和民用建筑物中的小型基坑、基槽、室内地坪、管沟、室外散水等人工回填土。
2.引用标准、术语《建筑地基基础工程施工质量验收规范》GB5020203.施工准备3.1材料及主要机具:3.1.1碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)和爆破石碴,可用作表层以下填料。
其最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动碾时),含水率应符合规定。
3.1.2粘性土应检查其含水率,必须达到设计控制范围,方可使用。
3.1.3人工填土:宜优先利用基槽中挖出的土,但不得含有有机杂质。
使用前应过筛,其粒径不大于50mm,含水率应符合规定。
3.1.4主要机具:3.1.4.1装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。
3.1.4.2碾压机械有:平碾和振动碾等。
3.1.4.3一般机具的:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(平头功尖头)、2m钢尺、2020丝、胶皮管等。
3.2作业条件:3.2.1施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。
3.2.2填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续。
3.2.3施工前,应做好对填方水平高程标志布置。
如大型基坑或沟边上每隔1m钉上水平桩橛或邻近的固定建筑物上抄上标准高程点。
大面积场地上或地坪每隔一定距离钉上水平桩。
3.2.4确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。
同时要编好施工方案。
2.2.5回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
人工回填土工艺标准一、前提条件人工回填土是指利用人力施工技术将石料、砂石混合土等填充到固定的空间中,以达到相应地基支撑和加强目的的一种工艺。
人工回填土需要满足以下的前提条件:•施工前应对地基进行勘察,确定土质、土层和地下水情况,确保填土的安全性和有效性。
•施工过程中应按照设计标准,控制填土层厚度、均匀度和填土质量,保证填土层与地基的紧密结合。
•施工现场应采用保护措施,确保边坡稳定、避免坍塌和地面沉降。
二、工艺标准1.土质要求填土层的土质要求应符合以下标准:•砂砾土:粒径≤20mm,含沙量≤25%。
•砾石土:粒径≤50mm,含沙量≤20%。
•石砾土:粒径≤100mm,含沙量≤15%。
2.填土厚度要求填土层应分层施工,每层厚度一般不大于20cm。
对于特殊情况,如需要加强地基承载力等,可以酌情增加层厚度。
3.填土均匀度要求填土层的均匀度应控制在合理的范围内,一般不应差别大于30mm。
在坡度比较大或填土面积较大的场合,应采用特殊措施进行控制。
4.填土质量要求填土应在施工过程中按设计标准严格控制。
填土层应达到以下要求:•表面平整、无凹凸不平、齿条、松散现象;•缝隙、杂物不应出现;•坍落度应符合设计标准,并应增加施工密实程度的措施。
5.填土施工要求施工过程应按照以下步骤进行:1.地基处理:在施工现场进行地面平整处理,确保地面平坦;同时,对边坡进行加固,防止塌方。
2.边界处理:清除填土层边界的离散杂物,以便确保填土顺畅填入。
3.填土施工:按分层填土,先将粗碎石堆砌成整齐的直线,再进行填土层的压实工作。
每层压实后,应进行测量并标记高度,以便于后续层次的施工。
4.补平与振实:填满每层土后,应立即用压路机或人工进行整体振实,振实层数应不小于三层6.作业环境要求作业现场应具有良好的作业环境和保护措施。
施工过程中,必须考虑以下因素:•避免施工环境引起周边环境的危害和影响,比如噪声和粉尘等。
•工程施工现场应尽量避免影响行车和行人的通行。
土方回填施工标准及施工工艺一、施工准备1、材料⑴回填土:且优先利用基槽中挖出的优质土。
回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。
⑵石屑:不应含有有机杂质。
⑶填土材料如无设计要求,应符合以下规定:1〕碎石、砂土〔使用细、粉砂时应取得设计单位同意,并办好签证手续〕和爆破石碴;可作表层以下的填料。
含水量符合压实要求的粘性土,可作各层的填料。
碎块草皮和有机含量大于8%的粘性土,仅用于无压实要求的填方。
4〕淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经处理其含水率符合压实要求的,可用于填方中的次要部位。
5〕含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。
2、作业条件⑴填土基底已按设计要求完成或处理好,并办理验槽签证。
⑵根底、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已到达规定强度。
⑶大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
重要的填方工程和路基,其参数应通过压实测定确定。
⑷室内地台和管沟的回填,应在完成上下水道安装〔经试水合格〕或间墙砌筑,并将填区内的积水和有机杂物等去除干净后再进行。
⑸在建〔构〕筑物地面以下的填方,假设填筑厚度小于0.5m,应去除基底上的草皮和垃圾;假设填筑厚度小于1m,应去除树墩及割去长草。
⑹填土前,应做好水平高程的测设。
基坑〔槽〕或沟坡边上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
二、操作工艺1、当填方基底为积土或耕植土时,如设计无要求,可采用推土机或工程机械压实5~6遍。
2、填筑粘性土,应在填土前检验填料的含水率。
含水量偏高时,可采用翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施。
3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3〔当使用振动辗压时,不得超过每层铺填厚度的3/4〕铺填时,大块料不应集中,且不得填在分段接头处或填方与山坡连接处。

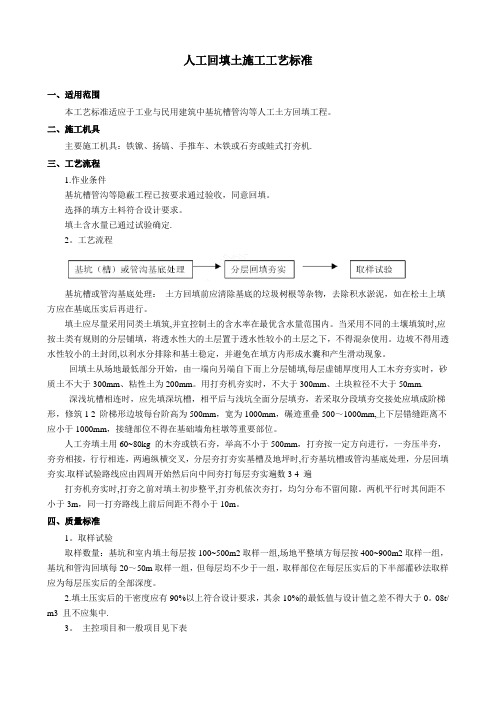

人工回填土施工工艺标准一、适用范围本工艺标准适应于工业与民用建筑中基坑槽管沟等人工土方回填工程。
二、施工机具主要施工机具:铁锨、扬镐、手推车、木铁或石夯或蛙式打夯机.三、工艺流程1.作业条件基坑槽管沟等隐蔽工程已按要求通过验收,同意回填。
选择的填方土料符合设计要求。
填土含水量已通过试验确定.2。
工艺流程基坑槽或管沟基底处理:土方回填前应清除基底的垃圾树根等杂物,去除积水淤泥,如在松土上填方应在基底压实后再进行。
填土应尽量采用同类土填筑,并宜控制土的含水率在最优含水量范围内。
当采用不同的土壤填筑时,应按土类有规则的分层铺填,将透水性大的土层置于透水性较小的土层之下,不得混杂使用。
边坡不得用透水性较小的土封闭,以利水分排除和基土稳定,并避免在填方内形成水囊和产生滑动现象。
回填土从场地最低部分开始,由一端向另端自下而上分层铺填,每层虚铺厚度用人工木夯夯实时,砂质土不大于300mm、粘性土为200mm。
用打夯机夯实时,不大于300mm、土块粒径不大于50mm.深浅坑槽相连时,应先填深坑槽,相平后与浅坑全面分层填夯,若采取分段填夯交接处应填成阶梯形,修筑1 2 阶梯形边坡每台阶高为500mm,宽为1000mm,碾迹重叠500~1000mm,上下层错缝距离不应小于1000mm,接缝部位不得在基础墙角柱墩等重要部位。
人工夯填土用60~80kg 的木夯或铁石夯,举高不小于500mm,打夯按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打夯实基槽及地坪时,行夯基坑槽或管沟基底处理,分层回填夯实.取样试验路线应由四周开始然后向中间夯打每层夯实遍数3 4 遍打夯机夯实时,打夯之前对填土初步整平,打夯机依次夯打,均匀分布不留间隙。
两机平行时其间距不小于3m,同一打夯路线上前后间距不得小于10m。
四、质量标准1。
取样试验取样数量:基坑和室内填土每层按100~500m2取样一组,场地平整填方每层按400~900m2取样一组,基坑和管沟回填每20~50m取样一组,但每层均不少于一组,取样部位在每层压实后的下半部灌砂法取样应为每层压实后的全部深度。
人工回填土工艺标准1范围本工艺标准适用于一般工业和民用建筑物中的基坑、基槽、室内地坪、管沟、室外肥槽及散水等人工回填土。
222施工准备2.1材料及主要机具:2.1.1土:宜优先选用基槽中挖出的土,但不得含有有机杂质。
使用前应过筛,其粒径不大于50mm,含水率应符合规定。
2.1.2主要机具:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线或木折尺等。
2.2作业条件:2.2.1施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。
2.2.2回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
2.2.3房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行。
并将沟槽、地坪上的积水和有机物等清理干净。
2.2.4施工前,应做好水平标志,以控制回填土的高度或厚度。
如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。
3操作工艺3.1工艺流程:基坑(槽)底地坪上清理检验土质分层铺土、耙平夯打密实检验密实度修整找平验收3.2填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
3.3检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
3.4回填土应分层铺摊。
每层铺土厚度应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为201~250mm;人工打夯不大于201mm。
每层铺摊后,随之耙平。
回填土施工工艺一、施工准备1、材料及主要机具:(1)土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于50mm且不得超过每层铺土厚度的2/3。
含水量应符合规定。
(2)主要机具有:一般应备有振动碾土机、木夯、蛙式打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2、作业条件:(1)基坑验槽符合要求,办完各种隐检手续。
墙体外保温施工完毕并验收合格。
(2)基础外侧填土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;现浇的混凝土基础底板及剪力墙等均应达到规定的强度,不得碰坏损伤混凝土。
(3)降水工程不得停止,要观察地下水位,按照先前的设计要求,地下水位至少应低于积水坑处开挖建基面以下1m。
(4)施工前,应作好水平高程的标志。
此项由测量人员在施工前从控制点将水平控制桩引入到相应的位置。
3、技术准备(1)根据分层回填厚度测放出回填标高控制线,以控制回填土的标高或厚度。
(2)通过试验确定土料含水量控制范围、虚铺厚度、夯实遍数等参数。
三、施工工艺1、工艺流程基底清理→检验土质→分层铺土→分层碾压→检验密实度→修整找平验收2、操作工艺(1)基底清理:填土前应清除基底垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
(2)检验土质:检验回填土料的的种类、粒径,有无杂物,是否符合规定,以及各种土料的含水率是否在控制范围内。
如含水率偏高可采用翻松、晾晒等措施;如含水率偏低,采用预先洒水润湿等措施。
(3)分层铺摊填土:压实机械的夯实作用,随土层的深度增加而逐渐减小。
在压实过程中,土的密实度也是表层大,而随深度加深逐渐减小,超过一定深度后,虽经反复碾压,土的密实度仍与未压实前一样。
各种压实机械的压实影响深度与土的性质、含水量有关。
所以,填方每层铺土厚度应根据土质、压实的密实要求和压实机械性能确定。
[回填土工程工艺技术标准]回填土工程工艺技术标准编制日期审核日期批准日期修订记录日期修订状态修改内容修改人审核人批准人1目的为了提高回填土工程的施工质量,明确该分项工程施工要点,减少返工量,消除质量隐患,特制定本施工工艺标准。
2适用范围本工艺标准适用于由新疆特变电工房地产开发有限责任公司所有改建或新建项目的房屋建筑室内外回填土,管沟(槽)回填土,小区道路,场坪等土方回填分项工程。
3施工准备3.1原材料土:严禁采用含有有机杂质大于8%的土、淤泥、腐殖土、耕植土、垃圾土、橡皮土、湿陷性黄土、盐渍土等。
使用前应过筛,其粒径不大于50mm,含水率应符合规定。
粘性土应检验其含水率,必须达到设计控制范围,方可使用。
砾石土(戈壁土)、碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)、爆破石碴、粉质粘土和灰土可用作填料。
土料最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动碾时),含水率应符合规定。
3.2主要机具装运土方机械:挖掘机、自卸汽车、推土机、平土车、铲运机及翻斗车等。
碾压机械:平碾、振动碾等。
一般机具:洒水车、电动蛙式或柴油独脚打夯机、电动振动式打夯机、手推车、铁锹(平头或尖头)、2m铝合金靠尺、Φ12~Φ18L=500mm钢筋钎、20mm铅丝、胶皮管、水平仪、塔尺等。
3.3作业条件施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,通过见证取土样,进行干密度击实试验,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;道路场坪的施工部位回填土方工程,其参数应通过压实试验来确定。
回填前应对基础、箱型基础墙或地下室外墙防水层、保护层等进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
房心和管沟的回填,应在完成直埋式下水管线闭水试验合格后、采暖管道安装并经试压合格后,管线底部及侧面平铺150mm厚中砂和管沟墙间加固后,再进行回填土,并将沟槽、地坪上的积水和有机物等清理干净。
