碾压混凝土施工规范碾压混凝土施工规范是为了保证混凝土施工质量,提高工程的可靠性和安全性而制定的一系列规定和要求。
本次碾压混凝土施工规范将从材料准备、施工工艺、施工要求等方面进行详细介绍。
一、材料准备1. 水泥的选择应符合国家标准,并且应当由质量稳定的供应商提供。
2. 骨料应采用坚硬、麻面、清洁、无湿热变形的石料,且骨料的粒径应符合设计要求。
3. 砂子应为天然石英砂或人工石英砂,且应具备一定的粒径分布。
4. 水泥和骨料的配合比应根据混凝土强度等级和施工要求进行合理调整。
二、施工工艺1. 碾压混凝土施工前,应将施工场所进行清理,确保施工区域干净整洁,并排除障碍物。
2. 施工前应对施工设备进行检查和试运转,保证其正常运行。
3. 混凝土搅拌车在运输过程中,应保持匀速行驶,防止混凝土分层现象的发生。
4. 在施工过程中,应控制混凝土的坍落度,确保其可以完全填充模板,且能够在碾压过程中获得较好的密实度。
5. 混凝土毛坯出模后,应及时开始碾压作业,以避免混凝土设置过早,影响碾压效果。
三、施工要求1. 施工现场应设置警示标志,确保施工安全。
2. 施工过程中,在保护混凝土表面不受损的前提下,应采取措施防止土壤、沙尘等污染物进入混凝土表面。
3. 在碾压作业过程中,碾压机应具备良好的动力性能和稳定性能,并根据设计要求进行调整。
4. 碾压机的碾压轮宽度和质量应满足设计要求,且不应跳跃碾压,以防混凝土产生龟裂和变形。
5. 碾压过程中,应避免脱模门窗、进出口等部位的轮压,以免产生气泡和变形。
6. 碾压混凝土完成后,应及时对碾压机进行清洁保养,并及时处理碾压机在施工过程中发生的故障。
综上所述,本次碾压混凝土施工规范从材料准备、施工工艺、施工要求等多个方面进行了详细介绍。
只有按照规范要求进行施工,才能保证混凝土的质量和工程的可靠性,提高建筑物的使用寿命。
同时,施工人员在施工中要严格按照规范要求进行操作,确保施工过程的安全性和施工质量的可控性。

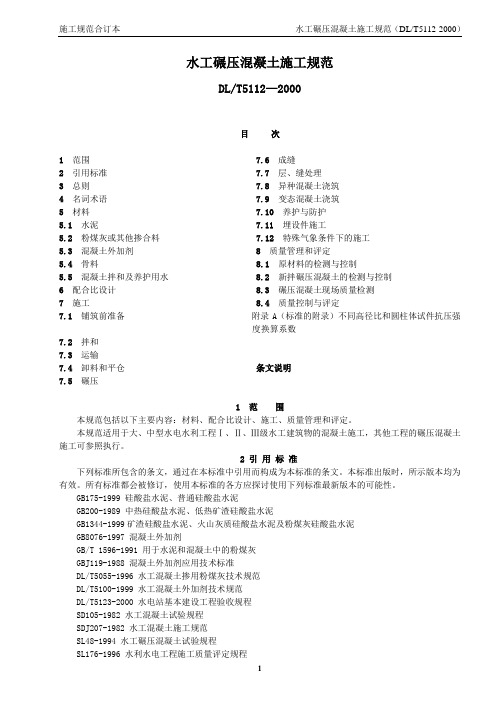

水工碾压混凝土施工规范DL/T5112—2000目次1范围 7.6成缝2 引用标准 7.7层、缝处理3总则 7.8异种混凝土浇筑4名词术语 7.9 变态混凝土浇筑5材料 7.10 养护与防护5.1水泥 7.11 埋设件施工5.2 粉煤灰或其他掺合料 7.12 特殊气象条件下的施工5.3混凝土外加剂 8 质量管理和评定5.4 骨料 8.1 原材料的检测与控制5.5混凝土拌和及养护用水 8.2 新拌碾压混凝土的检测与控制6 配合比设计 8.3 碾压混凝土现场质量检测7 施工 8.4 质量控制与评定7.1铺筑前准备附录A(标准的附录)不同高径比和圆柱体试件抗压强度换算系数7.2 拌和7.3 运输7.4 卸料和平仓条文说明7.5 碾压1 范围本规范包括以下主要内容:材料、配合比设计、施工、质量管理和评定。
本规范适用于大、中型水电水利工程Ⅰ、Ⅱ、Ⅲ级水工建筑物的混凝土施工,其他工程的碾压混凝土施工可参照执行。
2 引用标准下列标准所包含的条文,通过在本标准中引用而构成为本标准的条文。
本标准出版时,所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。
GB175-1999 硅酸盐水泥、普通硅酸盐水泥GB200-1989 中热硅酸盐水泥、低热矿渣硅酸盐水泥GB1344-1999矿渣硅酸盐水泥、火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥GB8076-1997 混凝土外加剂GB/T 1596-1991 用于水泥和混凝土中的粉煤灰GBJ119-1988 混凝土外加剂应用技术标准DL/T5055-1996 水工混凝土掺用粉煤灰技术规范DL/T5100-1999 水工混凝土外加剂技术规范DL/T5123-2000 水电站基本建设工程验收规程SD105-1982 水工混凝土试验规程SDJ207-1982 水工混凝土施工规范SL48-1994 水工碾压混凝土试验规程SL176-1996 水利水电工程施工质量评定规程3 总则3.0.1 水工碾压混凝土施工,除应遵守本规范外,对于本规范未涉及的部分,仍应执行国家现行有关规范及行业标准。
碾压混凝土作业指导书编码:SGGC -06目次1适用范围 (67)2编写依据 (67)3作业流程 (67)4安全风险辨识及预控 (68)5作业准备 (4)6作业步骤和方法 (69)7质量控制措施及检验标准 (72)1适用范围本作业指导书适用于抽水蓄能电站大坝碾压混凝土施工。
2编写依据表2-1 编写依据序号引用资料名称1 DL/T 5112-2009 《水工碾压混凝土施工规范》2 DL/T 5330-2005 《水工混凝土配合比设计规程》3 DL/T 5151-2005 《水工混凝土砂石骨料试验规程》4 DL/T 5433-2009 《水工碾压混凝土试验规程》5 DL/T 5110-2000 《水电水利工程模板施工规范》6 DL/T 5370-2007 《水电水利工程施工通用安全技术规程》7 DL/T 5371-2007 《水电水利工程土建施工安全技术规程》8 《南方电网公司危害辨识与风险评估技术标准》9 工程设计图纸、招标文件技术条款等技术文件3作业流程作业(工序)流程图见图3-1。
图3-1 作业(工序)流程图4安全风险辨识及预控4.1作业前,项目部根据该施工项目作业任务、施工条件,参照表4-1《作业任务安全基准风险指南》(以下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2按《指南》中与该作业相关联的《安全施工作业票》(见附件1),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3施工负责人核对风险控制措施,并在每日班前会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10 天,超过10 天须重新办理作业票,在工作完成后上交项目部保存备查。
5作业准备5.1人员配备表5-1 人员配备表表5-2 主要施工机械设备及仪器配置表6作业步骤和方法6.1仓面清洗浇筑前,对待浇仓面采用高压水冲洗干净,并保持仓面湿润,但不得有积水。
混凝土碾压施工技术规程
一、前置工作
1. 确认施工区域的地基承载能力是否满足要求,必要时进行地基处理。
2. 确认混凝土的配合比、抗压强度等技术要求。
3. 确认碾压机械设备的型号、技术参数是否满足要求,必要时进行调
整和维护。
4. 准备好施工用的材料和工具。
二、施工步骤
1. 确认施工平面、线形的标高和标线,设置标志桩、标志线。
2. 按照混凝土施工要求,在施工区域内铺设钢筋、布置钢筋网格。
3. 在钢筋网格上铺设适量的石子或砂石,并使用平板夯实。
4. 按照混凝土配合比要求,将混凝土倒入施工区域内,使用振动棒进
行初步振捣。
5. 在混凝土表面上均匀撒上适量的水泥干粉。
6. 使用碾压机械设备进行碾压,首先进行初碾,将混凝土表面与碾压机压轮接触并压实,然后进行重碾,将混凝土内部压实。
7. 在重碾过程中,需要进行交叉碾压,保证混凝土表面的平整度和密实度。
8. 碾压后,使用平板进行表面整平,必要时进行修补。
9. 在混凝土表面喷涂适量的防水剂,防止水渗透。
三、注意事项
1. 碾压时,碾压机械设备应按照规定的轨迹进行行驶,保持平稳。
2. 碾压时,应注意施工区域内的人员和设备,保证施工安全。
3. 碾压时,应注意混凝土表面的平整度和密实度,保证施工质量。
4. 碾压后,应及时进行表面整平和修补,保证施工质量。
5. 碾压后,应及时喷涂防水剂,防止水渗透。
以上就是混凝土碾压施工的技术规程,希望能够对施工人员有所帮助,保证施工质量和安全。
碾压混凝土施工工艺及质量控制摘要:本文主要介绍了布桑加水电站大坝及水垫塘工程中的碾压混凝土施工工艺和质量控制。
该工程中,拦河大坝为抛物线双曲拱坝,坝体除基础垫层、泄水建筑物结构、下游消能防冲建筑物等采用常态混凝土外,其余均采用碾压混凝土。
本文详细阐述了碾压混凝土的施工工艺流程、模板工程、混凝土预制程序、混凝土缺陷处理以及碾压混凝土施工规划等内容,并总结了施工过程中的技术要求和注意事项。
关键词:碾压混凝土;施工工艺;质量控制;布桑加水电站引言:碾压混凝土作为一种新型的混凝土施工技术,在过去的几十年中得到了广泛的应用。
这种施工工艺以其高效率、低成本等优势逐渐成为了大坝及水垫塘等大型基础设施建设中的重要技术。
布桑加水电站作为刚果(金)南部地区重要的水电站,其大坝及水垫塘工程建设中广泛应用了碾压混凝土技术。
本文旨在探讨布桑加水电站大坝及水垫塘工程中碾压混凝土的施工工艺和质量控制,以期对类似工程提供参考。
1施工条件布桑加水电站位于刚果(金)南部地区,交通条件相对较差,距离卢本巴西市约410km,距离科卢韦奇市约110km,但是为了方便施工,工程现场已经修建了多条道路,包括上坝公路和施工支洞等,可以满足大型设备和施工材料进入现场的需求。
2施工难点本工程混凝土总量为63.5万m³,其中碾压混凝土总量为44.1万m³,变态混凝土6.64万m³,常态混凝土为12.74万m³。
在这个工程项目中,混凝土施工的关键在于坝体碾压混凝土和变态混凝土的配合比设计,以及在高温多雨的气候条件下保证混凝土的施工质量。
首先,布桑加碾压混凝土骨料采用的是当地天然砂砾石骨料,碾压混凝土是一种干硬性混凝土,其特点是具有较高的强度、密度和稳定性。
由于采用了当地的天然砂砾石骨料,为混凝土提供了优质的基础,为了确保碾压混凝土的高强度和稳定性,需要对骨料进行详尽的筛选和处理。
包括骨料的洗净、分级和预处理,确保其纯净度和粒径分布满足混凝土的要求。
碾压混凝土施工工艺作业指导书1 总则1.1 编制目的为规范下水库碾压混凝土施工,明确碾压混凝土施工各个环节的技术要求、施工要点,为碾压混凝土施工提供作业指导,特编制此作业指导书。
施工过程中,在保证安全、质量、进度要求的前提下,及时对本作业指导书予以补充完善改进。
1.2 适用范围适用于江西洪屏抽水蓄能电站主体土建工程C4标下水库土建工程碾压混凝土的施工。
1.3 编制依据(1) 江西洪屏抽水蓄能电站下水库土建工程施工合同文件;(2) 《工程建设标准强制性条文》;(3) 《水工混凝土施工规范》 DL/T 5144-2001;(4) 《水工碾压混凝土施工规范》 DL/T5112-2009;(5) 《水工混凝土试验规程》 DL/T5150-2001;(6) 《混凝土质量控制标准》 GB50164-92;(7) 《下水库大坝混凝土施工方案》技C4〔2013〕3号。
(8) 通过现场踏勘,获得有关资料。
2 施工资源配置2.1 施工人员作业队应根据每仓浇筑量及预计浇筑时间配置足够的施工人员,以保证碾压混凝土施工安全、质量和进度。
作业队应根据施工项目划分班组,如混凝土浇筑班组、钢筋制安班组、模板施工班组等。
每班组应配置带班班长,班组长信息应向项目部施工管理部备案。
2-1 下库大坝碾压混凝土施工人力资源配置表每班设一名“仓面指挥长”,由项目部配置。
负责施工资源的调配、施工安排、施工协调等,施工现场所有指令须由“仓面指挥长”发出,严禁其他人员未经过“仓面指挥长”直接对施工人员发出指令。
每班有一名质检人员,负责施工质量的控制、协调验收工作等。
每班现场配置试验人员3~5名,负责现场各项试验检测工作。
2.3机械设备下库大坝碾压混凝土施工所需机械设备见下表。
施工大型设备应运转良好,操作工应按2~3班进行配制,操作工技能应熟练,现场服从指挥。
施工设备应根据仓面特性进行安排,避免出现仓面设备富余,其它设备随时待令。
如正施工设备出现故障,待令设备要及时启动进入施工现场。
第一章总则第1.0.1条为了确保本电站JH/C1标右岸土建及金属结构安装工程碾压混凝土高质量、高速度地施工,强化项目施工管理,使之实现标准化,规范化、制度化,达到一流的施工水平,特制定本工法。
第1.0.2条本工法以合同文件和《水工碾压混凝土施工规范》(DL/T 5112-2000)及某勘测设计研究院设计文件为依据,结合现场施工技术条件、施工设备的具体情况以及结合三峡工程碾压混凝土围堰施工进行编制。
第1.0.3条所有参加碾压混凝土施工、管理的单位和人员,都必须执行本工法,不得违反。
第二章原材料及其管理第 2.0.1条碾压混凝土所使用原材料的品质必须符合国家标准和设计文件所规定的技术要求。
第 2.0.2条水泥采用42.5#普通硅酸盐水泥,质量符合《硅酸盐水泥、普通硅酸盐水泥》GB175-99标准,由业主统供,项目部机电物资部负责接收。
第2.0.3条粉煤灰采用Ⅱ级粉煤灰,根据合同规定由业主供货,质量符合《粉煤灰混凝土应用技术规范》GBJ146-90、《水工混凝土掺粉煤灰技术规范》DL/T5055-1996、《水工混凝土硅粉品质标准暂行规定》(水规总院、水电总公司1992年3月)要求;机电物资部负责接收。
第2.0.4条砂石骨料由心滩天然沙砾料场提供,XX施工单位心滩砂石骨料项目部生产,机电物资部及拌和厂负责接收、使用。
第2.0.5条外加剂质量符合《水工混凝土外加剂技术规程》DL/T5100-99、《高强高性能混凝土用矿物外加剂》GB/T18736-2002要求,按照外加剂配置规程配置,由机电物资部根据技术部提供的技术要求进行采购、供应,拌和队负责接收、配置、使用。
第2.0.6条水泥、粉煤灰的接运储管方面责任。
技术部:负责每年(月)定期向业主、监理申报下年(月)的材料需用量计划。
机电物资部:1、根据混凝土施工进度实施情况负责与业主物资公司联系催促供货,以保障供应。
当水泥、粉煤灰出现供货紧张或即将缺货时,及时报告项目部。
碾压混凝土施工碾压混凝土是一种用土石坝碾压机具进行压实施工的干硬性混凝土,它具有水泥用量少、粉煤灰掺量高、可大仓面连续浇筑上升、上升速度快、施工工序简单、造价低等特点,但其对施工工艺要求较严格。
自从20 世纪70 年代出现碾压混凝土筑坝技术以来,许多国家相继应用这种新技术修筑混凝土坝和大体积混凝土建筑物,取得了丰富经验。
我国于1980 年开始进行这种技术的试验,经历了试验、探索、推广应用和创新等过程,在筑坝实践和基础理论研究方面已取得显著成效。
一、碾压混凝土原材料及配合比(一)碾压混凝土原材料1.胶凝材料碾压混凝土一般采用硅酸盐水泥或矿渣硅酸盐水泥,水泥强度等级不低于42.5。
近年来,低热具有微膨胀性能的硅酸盐水泥及大掺量粉煤灰是碾压混凝土施工的新趋势。
粉煤灰掺用量一般在50%~70%,具体掺用量应按照其质量等级、设计要求等通过试验论证确定。
粉煤灰要求达Ⅰ、Ⅱ级灰的标准。
无粉煤灰资源时,可以采用符合要求的凝灰岩、磷矿渣、高炉矿渣、尾矿渣、石粉等。
2.集料与常态混凝土一样,可采用天然集料或人工集料,碾压混凝土的粗集料最大的粒径为:三级配不大于80 mm;二级配不大于40 mm。
迎水面用碾压混凝土自身作为防渗体时,一般在一定宽度范围内采用二级配碾压混凝土。
细骨料的细度模数一般要求控制在2.2~2.9 (人工砂)或2.0 ~3.0 (天然砂),砂中的石粉(d <0.16mm 的颗粒)含量(占细集料的重量比)以10%~22%为宜,人工砂的含泥量应不大于5%。
骨料应满足SDJ 207—82 《水工混凝土规范》的相关要求。
碾压混凝土对砂子含水率的控制要求比常态混凝土严格,砂子含水量不稳定时,碾压混凝土施工层面易出现局部集中泌水现象。
3.外加剂碾压混凝土的外加剂具有十分重要的作用,外加剂的性能主要以缓凝作用为主,减水作用为次。
碾压混凝土的初凝时间一般要求大于12h,减水效果一般要求在12%~20%范围内。
碾压混凝土一般应掺用缓凝减水剂,并掺用引气剂,以增强碾压混凝土的抗冻性。
河北省承德市某水库工程大坝主体和水电站土建及安装工程合同编号:HBSFS-TJ-01碾压混凝土施工方案中国水利水电第十六工程局有限公司河北省承德市某水库工程项目经理部二〇一四年五月批准:审核:校核:编制:目录1 概况 (1)2 编制依据 (1)3 施工规划及布置 (1)4 模板工程施工 (3)5 碾压混凝土分层分块 (4)6 RCC入仓方式 (4)7 RCC施工工艺 (7)8 变态砼施工 (13)9 埋设件施工 (14)10 碾压砼施工工期控制 (14)11 碾压混凝土温控措施 (16)12 RCC施工质量控制 (17)13 RCC施工资源配置 (18)14 RCC施工质量及安全保证措施 (21)1概况2编制依据2.1 合同文件有关规定及要求进行编制;2.2 设计文件、监理变更指示、业主要求及参建各方会议纪要;2.3 《水工碾压混凝土施工规范》(SL 53-94);2.4 《水工混凝土施工规范》(DL/T5144-2001);2.5 《水工碾压混凝土施工规范》(DL-T5112-2009);2.6 根据《某水库工程大坝混凝土施工技术要求》、;2.7 依据本工程的施工内容,各工程部位的工程分布情况,以及合理的施工强度指标,编排本项施工措施;2.8 结合本工程特点、施工环境及现场实际情况;2.9 依据技术积累以及相关的施工经验。
3施工规划及布置3.1 施工道路布置为满足大坝一期碾压混凝土施工要求,共需在坝址区左岸修建施工道路共7条,详见附图1《一期碾压混凝土施工道路布置图》,各道路特性表见图表1。
图表1 一期碾压混凝土施工道路特性表3.2 拌和系统布置砼拌和系统共设置2座拌和楼(站),其中1#楼一座2×4.5m3设计生产能力为常态砼300m3/h,碾压砼240m3/h,主要用于生产碾压砼;2#搅拌站设计生产能力为常态砼60m3/h,仅用于生产常态砼。
砼拌和系统布置在左岸下游约120m高程370m台地上,总占地面积约7000m2。
