垃圾填埋场库区地下水防渗膜下的地下水导排系统施工方案
- 格式:docx
- 大小:38.13 KB
- 文档页数:4
生活垃圾填埋场防渗工程质量管理摘要:本文通过某生活垃圾卫生填埋场防渗工程的简要介绍、施工技术要点、质量控制,从而对防渗系统施工技术关键点、防渗材料施工、质量通病等问题进行分析总结。
关键词:填埋场,防渗工程,质量1 前言为防止填埋场渗滤液的外渗,同时防止地下水向填埋库区的渗入,减少渗滤液液产生量,避免造成二次污染等问题,建设科学安全可靠的防渗系统工程对于填埋场工程来说至关重要。
2 防渗系统的设计说明防渗系统是垃圾填埋场库区设计的重要组成部分,分为垂直防渗与水平防渗。
垂直防渗是利用库区天然的不透水层作为底部防渗隔离层,防渗层竖向布置,在四周设置封闭的垂直防渗帷幕,防渗帷幕工程底部需达到天然不透水层中,以形成一个独立的水文地质单元,从而一方面防止垃圾渗沥液向四周横向渗透污染地下水,另一方面可以防止地下水的侵入。
水平防渗是指在填埋库区底部以及水平方向铺设低渗透性材料制作的防渗层进行整个垃圾填埋场底的铺设焊接,形成一个整体的人工隔水层。
通过水平防渗层将渗滤液封闭于填埋场中进行收集,导流到调节池。
3 防渗工程施工的技术要点3.1 HDPE土工膜铺设技术要点3.1.1温度控制在施工过程中要注意气温的变化,施工期间气温变化会引起材料热胀冷缩,防渗膜在温差较大的时候,热胀冷缩是特别要注意的因素。
如气温较高时,热胀现象十分显著,一旦收缩较大将会出现空鼓现象、甚至会被拉断的危险,因此尽量在温度相似的时间进行,避开在高温的中午时间段,夏天阳光强烈照射的情况下铺设施工,以防止后期在接缝处应热胀冷缩不均造成空鼓、拉裂、鱼嘴孔等情况。
3.1.2焊接质量HDPE膜作为防渗结构层中的主防渗材料,在铺设过程中要加倍注意搭接时的宽度和焊缝质量控制。
1.大面积的HDPE膜铺设,主要使用双轨焊机进行焊接。
非直接搭接的部位以及局部修补、加强处理等情况下,使用挤压熔焊机进行焊接修补。
2.搭接宽度的检查:HDPE膜焊接搭接长度宜为100±20 mm。
垃圾填埋场库区地下水防渗膜下的地下水导排系统施工方案1.1 主盲沟1、施工准备施工前组织相关施工人员及操作人员熟悉施工图纸内容,了解相关施工工艺、技术指标、验收标准、检验方法等,并对原地表进行勘察复测、障碍物拆除、清表处理。
对设计盲沟沿地势测设高程,推算出出水口在边坡排水沟的高程是否满足设计要求:主盲沟、次盲沟的纵向坡度应不小于0.5%,盲沟应引入填筑体外坡脚排水沟。
盲沟施工前应进行实地测设及放样,出水口标高应满足设计要求,与现有排水系统应有足够落差。
如果实测发现有设计沟底比现有排水系统低的,需及时上报。
根据项目部施工进度计划安排及现场实际情况,碎石盲沟所需的土工布、碎石与PVC管需提前计划需求。
2、施工方法测量放样:根据排水施工平面定位布置图,由测量班进行测量放线。
在地面上分别定出排水沟的开挖边线,增设施工平面,高程控制桩。
开挖沟槽:测量放线后,开始挖沟槽。
挖深由现场技术人员检测控制高程。
纵向主盲沟采用以机械(挖掘机)为主、人工为辅施工,次盲沟可采用人工开挖。
开槽时应同时采取防水、排水措施,避免槽底受水浸泡。
应尽量缩短开槽的暴露时间。
开槽后如不能立即进行下一道工序,应保留10—30cm的深度不挖,待下道工序施工前整修为设计槽底高程,同时应预留厚20cm左右的一层用人工清挖。
严禁扰动槽底,如发生超挖,应按设计要求进行回填。
开槽过程中,要经常检查槽帮是否稳定,一经发现变形、裂缝或支撑走动,必须立即停止施工,进行处理。
夯实沟槽土基:沟槽开挖达到设计深度后,沟底土基采用打夯机进行夯实。
敷设土工布:人工将土工布铺入沟内,铺放土工布时沟面上要留有一定的土工布卷边,以包裹碎石填料。
土工布之间留30cm搭接长度,以保证过滤效果。
土工布敷设时采取适当的固定措施,防止碎石充填时移动土工布。
土工布施工完毕,要加强成品保护。
设置反滤层:由筛选过的碎砾石等渗水材料按要求确定层数和粒径级配,其中砂石料颗粒小于2.36mm的含量不大于5%。
垃圾填埋场渗漏处理方案方案一垃圾填埋场渗漏处理方案一、背景、目的和意义垃圾填埋场在垃圾处理中扮演着重要角色,但渗漏问题却像一颗“不定时炸弹”。
随着城市化进程的加快,垃圾产量不断增加,填埋场规模也不断扩大。
然而,由于各种原因,如填埋场建设初期的设计缺陷、施工质量问题或者长期使用后的自然老化等,渗漏现象时有发生。
目的很明确,就是要止住垃圾填埋场的渗漏,防止垃圾渗滤液对土壤、地下水以及周边环境造成污染。
这意义可重大了,就像给大地穿上一件防护服,保护土壤的肥力,避免地下水变成臭水,保障周边居民的健康,那可是关乎子孙后代的大事。
要是不处理好,周边的环境就会变得臭气熏天,谁也不想住在这样的地方,对吧?二、具体目标1. 在三个月内将填埋场渗漏点的渗漏量减少50%以上。
2. 一年内实现填埋场渗滤液收集系统的正常运行,渗滤液收集率达到90%以上。
三、现状分析- 内部情况:- 很多填埋场的防渗膜可能已经破损,也许是被尖锐的垃圾划破,也许是因为时间久了自然老化。
而且填埋场内部的渗滤液收集管道可能堵塞或者损坏,导致渗滤液不能及时被收集起来,只能四处渗漏。
- 垃圾在填埋过程中,由于压实程度不均匀,也可能造成局部压力过大,对防渗结构造成破坏。
- 外部情况:- 降雨是个大麻烦,雨水进入填埋场后增加了渗滤液的量,加大了渗漏的风险。
而且如果周边的排水系统不完善,雨水不能及时排走,就会在填埋场周围积聚,进一步威胁填埋场的防渗结构。
- 从管理方面来看,部分填埋场可能存在管理不善的情况,缺乏对渗漏情况的定期监测,发现问题也没有及时处理。
四、具体方案内容1. 查漏补缺- 首先要对整个填埋场进行全面的渗漏检测。
可以采用地球物理探测技术,像雷达探测之类的,就像给填埋场做一个CT扫描,精准找出渗漏点。
一旦发现渗漏点,标记好位置。
- 对于小的渗漏点,如果是防渗膜破损,可以采用补丁修补的方法。
把破损处周围清理干净,然后贴上专门的防渗补丁,就像给衣服打个补丁一样。
垃圾填埋场库区防渗系统施工方案与技术措施一、施工工艺流程施工准备→基层交接验收→锚固沟开挖、整理→二次搬运材料→铺设无纺土工布并缝接→铺设HDPE 膜→对正拾齐→压膜定型→擦拭尘土→→焊接→检查→修补→复检→验收二、基层交接1、坡面与底部素土基层1.1土方开挖完全,表面基本平整并经过夯实。
1.2铺设平面内要求光滑平整,破面危害 HDPE 膜的树根和石块等尖锐物品均须清除,避免铺设过程中的膜破损;在拐角处过于尖锐的棱角应修整成弧形,避免膜铺设位置产生中空或造成膜的损坏。
1.3中间回填部分基层:中间回填部分应经过层层夯实,每层夯实厚度不大于 30cm,在回填土施工过程中管道应同步埋设完成,回填完成后应达到坡面基础条件。
2、锚固沟的设置在铺膜前中间平台锚固沟和坡顶锚固沟按设计要求进行开挖、整理,中间平台锚固沟及坡顶锚固沟内不应该有树根、石块及较大颗粒杂物,应整理平整夯实,经验收后达到设计要求,满足铺设条件后方能进行防渗膜的铺设。
3、材料的二次搬运本工程面积大、高差大、距离远原材料不可能一次运到位,故此要有二次搬运。
二次搬运采用人工加车辆的运输方法,运输中一定要保证人员、材料的安全,注意保护成品。
库顶到库底的垂直上下采用软梯,以便保护成品。
三、施工程序1、本工程工期要求紧 ,因此施工安排的科学性和合理性至关重要,为保证施工安排的均衡、有序和流水作业,各施工段即相互配合,又能各自独立进行段内流水作业,分部逐层铺设安装,各层依次推进,并行操作与交叉施工相结合。
防渗层土工材料的总体铺设顺序原则上是“从下到上,先场底后边坡”,以场底上某一点为基点(具体位置开工前根据现场土建基底的实际情况另定),由一个方向按顺序展开工作面。
上道工序与下道工序之间应尽量紧凑,不要相隔太长时间,以免造成不必要的返工,只要上道工序提供了足够的工作面,下道工序应马上进行施工,人而使各工序一环扣一环、平等同步施工。
同时,各土工材料应当天铺设当天验收,以便进行下道工序的施工,验收结果成为最终验收的一部分内容。
垃圾填埋场施工组织设计盐源县城市生活垃圾卫生填埋场建设工程项目施工(项目名称)施工招标施工组织设计编制单位:四川万达建设公司有限公司(盖单位章)编制人:(署名)编制日期:二О一二年四月二十七日目录第一章:工程概略第二章:施工部署第三章:各分部分项工程的主要施工方法第四章:工程投入的主要设备、设备配置第五章:分项工程技术举措第六章:劳动力计划装备状况第七章:保证工程质量的技术组织举措第八章:保证安全生产的技术组织举措第九章:保证工程施工工期技术组织举措第十章:保证文明施工的技术组织举措第十一章:季节性施工举措第十二章:计划开、完工日期和施工进度及施工总平面部署状况第十三章:减少扰民降低环境污染和噪音的控制举措第十四章:地下管线及其余地上地下设备的加固举措附表一拟投入本标段的主要施工设备表附表二拟装备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、完工日期和施工进度网络图附表五施工总平面图附表六暂时用地表第一章:工程概略一、编制原则本施工组织设计作为指导施工的依照,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转资料装备、主要分部分项工程施工方法、工程质量控制举措、安全生产保证举措、文明施工举措、降低成本举措、冬雨季施工举措、减少扰民降低环境污染和噪音控制举措、地下管线及其余地上地下设备的加固举措等诸多要素尽可能充足考虑,突出科学性及可行性。
是保证优质、低耗、安全、文明、高速达成所有施工任务的重要经济技术文件。
二、编制依照1)由四川省清源环境工程有限责任公司设计编制的《盐源县城市生活垃圾办理工程电气工程设计》、《盐源县城市生活垃圾办理工程填埋场总图设计》、《盐源县城市生活垃圾办理工程渗滤液办理区设计》、《盐源县城市生活垃圾办理工程垃圾坝设计》、《盐源县城市生活垃圾办理工程生产管理区及隶属设备设计》、《盐源县城市生活垃圾办理工程道路部分设计》、《盐源县城市生活垃圾办理工程填埋场库区设计》。
垃圾填埋场防渗工程施工方案一、施工组织(一)公司对本项目的建设执行《项目法》,并规定公司经理对项目建设进行整体控制。
成立项目保障机构,直接管理项目部。
(2)项目部劳务层公司制定项目经理的具体管理办法,采用操作能力强、技术含量高、施工能力强的施工队伍作为项目部劳务层。
调动重组体制,增强建设力量。
2. 材料准备根据施工进度计划和施工预算中的数量分析,制定工程所需材料的供应计划并确定入库时间,作为材料准备、供应、储存、堆放和运输的依据。
根据物资消耗计划,做好物资的申请、订购、采购等工作,使计划得以落实。
物资将按现场堆场面积分批进场。
具体批次数量和每批次数量由现场项目经理确定。
材料进场后,会在现场指定位置整齐堆放,妥善保管。
材料进场前应进行验收,合格后方可进入施工现场。
不合格的材料严禁进入施工现场。
3、施工设备的准备根据施工进度计划和施工计划中机械设备的要求,制定本项目所需机械设备的入库计划,作为施工所需设备的依据。
目前,我公司已配备了满足该项目要求的备用施工工具。
只要项目启动,所需的机械设备就会到位。
例如,将选择“设备清单”中涉及的机械设备,具体数量将在实际施工过程中根据项目现场的实际情况和具体需要确定。
4、人员准备根据拟定的组织架构,建立项目的施工管理管理,选拔高素质的施工运营团队进行施工。
根据施工进度要求,制定各施工阶段的用工需求计划。
对施工人员进行必要的技术和安全教育,树立“质量第一、安全第一”的积极思想,遵守施工和安全相关技术规范,遵守当地公安规定。
施工人员进场后,应做好后勤工作安排,综合考虑衣、食、住、医等问题,确保生活条件。
五、技术准备5.1 了解设计图纸,掌握详细结构的主要施工方法和施工工艺,按工期和总承包商的要求安排材料、设备和人员进入施工现场。
5.2 作业者应根据施工方案和技术规程,明确工艺、安全和责任,下达操作指导书。
5.3 技术工人是指经过严格的施工和安全技术培训的人员。
5.4 做好材料验收、材料入库、配送工作。
垃圾填埋场防渗工程施工技术措施本工程采用HDPE防渗膜和膨润土毯(GCL)工程,由专业施工单位分包。
在土方平场工程阶段,先将进场道路的基层做好,作为临时现场施工道路。
工艺流程包括场底、边坡和工作平台的铺设,以及渗沥液输送管道安装、渗沥液检查井和垃圾坝的砌筑。
垃圾填埋场防渗工程是最关键的一个环节,整个工程的成败取决于人工防渗层的施工质量。
因此在施工过程中必须对每一过程、每一环节严密组织,精心施工。
在材料准备方面,本工程所有土工防渗材料必须按有关规定进行检测试验,合格后经监理工程师批准后方可采用。
HDPE土工膜的主要技术指标包括密度、熔体流动率、碳黑含量、拉伸屈服力、拉伸屈服伸长率、直角撕裂力、尺寸稳定性、吸水率、200℃氧化诱导期、2-14水蒸气透过系数、-70℃低温冲击脆化性能、环境应力开裂和抗戳穿力等。
以上工艺流程和材料准备都是为了确保人工防渗层的质量,防止地下水源污染。
ASTM D638-00 is a standard test method for ___ plastic materials.ASTM D1004-94a is a standard test method for tear resistance (graves tear) of plastic film ___.ASTM D1204-94 is a standard test method for linear nal ___.ASTM D570-98 is a standard test method for water n of plastics。
This test method ___ plastics.ASTM D3895-98 is a standard test method for oxygen ___.ASTM D96-00 is a standard test method for water and ___.ASTM D746-98 is a standard test method for Brittleness temperature of plastics and ___.ASTM D1693-98 is a standard test method for environmental ___.ASTM D4833-00 is a standard test method for index puncture resistance of geotextiles。
垃圾卫生填埋场防渗、收集导排系统同步组合(二合一)施工工法一、前言随着城市化进程的加速,垃圾产生量也随之增加。
如何妥善处理垃圾成为了城市管理工作中的难题之一。
其中,填埋场是目前处理垃圾的主要方法之一,但如何防止垃圾渗漏对环境造成污染,也成为了填埋场建设的重要问题。
垃圾卫生填埋场防渗、收集导排系统同步组合(二合一)施工工法正是为了解决这一问题而诞生的。
二、工法特点垃圾卫生填埋场防渗、收集导排系统同步组合(二合一)施工工法具有如下特点:1. 减少施工工艺,使得填埋场建造周期缩短,劳动力减少,同时节约了减少土地利用面积所需要的开凿量。
2. 具备更好的工程稳定性和安全性,通过三重防护层,保护了下部基础及地下水环境不受垃圾漏渗的危害。
3. 实现组合使用系统,引导垃圾污水和废气集中入污水管道和废气管道,并用于综合利用,减少了对生态环境的影响。
三、适应范围该工法可适用于以下地区:1. 填埋场建设。
2. 已经建好的填埋场升级工程。
四、工艺原理(1)底部防渗层:施工底部防渗层阶段是大陆盆地环境下直流面积的刚性工程主体部分。
建设者在底层土质上,铺设一层较厚的地理膜,采用1000克/平方米以上的增厚式地膜,保证整个系统的防渗性能,再铺设一层三通非织造材料,以增加网底面积,承受表面荷载,并增加压力分配。
整体扣口并引出管道,确保管道的漏水情况。
底部防渗层的铺设可通过自控生产线来实现。
(2)上部收集导排系统施工阶段:施工技术分为两个阶段:首先,在填埋区从中发现一个管道和一些工业标识,形成通道。
通道应设有测量孔和3个井盖孔。
根据地面定位,在中间位置建造一个沉降坑,并设有2个测斜孔,用于检测整个系统的稳定性及运行状态,确定两个井盖孔且设置4条沉淀池,铺设曲折式管道,构成一个通风管道及一个排水系统。
第二,在最上部上铺设非织造材料,并铺设环形排水管、PVC板以形成一个大面积排水层;五、施工工艺施工工艺包括以下阶段:第一阶段:现场清理整理及物质取样。
垃圾填埋场库区防渗系统施工方案1.1 HDPE土工膜铺设工艺、设计计划、技术保证1、HDPE土工膜铺设程序铺设机具等的检查→HDPE土工膜的检查→HDPE土工膜的搬运→HDPE土工膜铺设→基面验收→HDPE土工膜位置的校正。
2、铺膜机具的检查(1)搬运车辆等若用车辆搬运HDPE土工膜,该车辆之轮胎必须是充气轮胎,该车可能与HDPE土工膜接触的任何部位均不得带有可能刺伤HDPE土工膜之尖锐物。
若用人力搬运HDPE土工膜,则所用索具必须采用天然或合成纤维绳带,不得使用可能刺伤划伤HDPE土工膜之索具。
(2)HDPE土工膜放卷车或架,该车或架所用轮胎必须是充气轮胎,该车或架上可能与HDPE土工膜接触之任何部位均不得带有可能刺伤划伤HDPE土工膜之尖锐物。
穿膜轴应旋转自如。
(3)1.0m钢卷尺、50m钢卷尺、300㎜钢板尺、2000㎜钢板尺、多用刀、手钳、记号笔或涂改液笔等拈来可用。
3、HDPE土工膜的检查HDPE土工膜每一批应有制造商提供一份检测报告原件,每一包装上应有检验合格证一份,合格证上标有规格(厚度、宽度)、数量(重量或长度或面积)、生产日期、班次和检验员代号,检查时,对外包装百分之百进行检查,若发现外包装完全破坏,则应对该件称重并记录。
从每批中按包装数的1%抽测,测试标准依据招标文件规定,按国标进行出厂检验,按该标准验收规则验收。
HDPE土工膜如有国家授权机构检测报告,不再做型式检验。
HDPE土工膜的检查,由购货方、监理方和生产厂家会同进行,三方签字认可有效,检查报告一式四份,三方各执一份,余一份转交业主备案存查。
4、基面验收库区底边及边坡基础垫层压实应达到设计要求的95%,保证表面平整,不得有明显凹凸不平现象,不得有积水、泥泞、砖石瓦块、树枝、树根、杂草、尖锐颗粒、硬杂物及可能破坏土工材料-HDPE土工膜的任何异物。
在铺设防渗层的全过程中,应确保基坑垫层表面干燥,含水率在15%以下,并应随时对基础垫层表面可能出现异常变化进行检查及补救,补救后仍须达到设计要求。

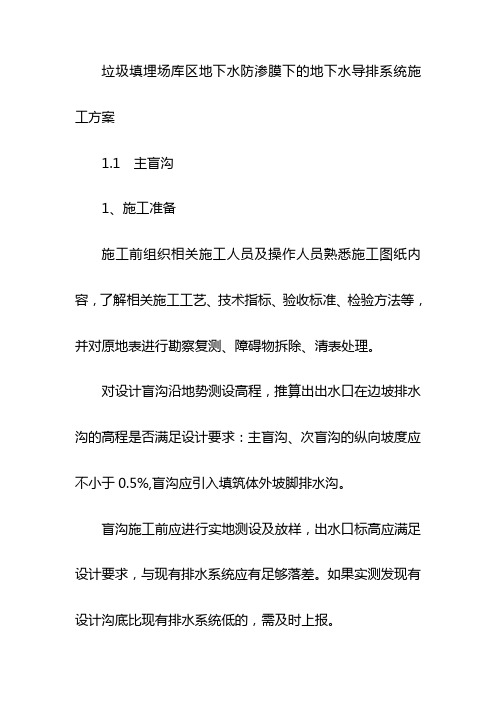

垃圾填埋场库区地下水防渗膜下的地下水
导排系统施工方案
施工方案:垃圾填埋场库区地下水防渗膜下的地下水导排系统
1.1 主盲沟
1.施工准备
在施工前,需要组织相关施工人员及操作人员熟悉施工图纸内容,了解相关施工工艺、技术指标、验收标准、检验方法等,并对原地表进行勘察复测、障碍物拆除、清表处理。
对设计盲沟沿地势测设高程,推算出出水口在边坡排水沟的高程是否满足设计要求。
盲沟施工前应进行实地测设及放样,出水口标高应满足设计要求,与现有排水系统应有足够落差。
根据项目部施工进度计划安排及现场实际情况,需提前计划碎石盲沟所需的土工布、碎石与PVC管需求。
2.施工方法
测量放样:根据排水施工平面定位布置图,由测量班进行测量放线。
在地面上分别定出排水沟的开挖边线,增设施工平面,高程控制桩。
开挖沟槽:测量放线后,开始挖沟槽。
挖深由现场技术人员检测控制高程。
纵向主盲沟采用机械(挖掘机)为主、人工为辅施工,次盲沟可采用人工开挖。
开槽时应同时采取防水、排水措施,避免槽底受水浸泡。
应尽量缩短开槽的暴露时间。
开槽后如不能立即进行下一道工序,应保留10—30cm的深度不挖,待下道工序施工前整修为设计槽底高程,同时应预留厚20cm左右的一层用人工清挖。
严禁扰动槽底,如发生超挖,应按设计要求进行回填。
夯实沟槽土基:沟槽开挖达到设计深度后,沟底土基采用打夯机进行夯实。
敷设土工布:人工将土工布铺入沟内,铺放土工布时沟面上要留有一定的土工布卷边,以包裹碎石填料。
土工布之间留30cm搭接长度,以保证过滤效果。
土工布敷设时采取适当的固定措施,防止碎石充填时移动土工布。
土工布施工完毕,要加强成品保护。
设置反滤层:由筛选过的碎砾石等渗水材料按要求确定层数和粒径级配,其中砂石料颗粒小于2.36mm的含量不大于5%。
充填碎石:选用5~15mm碎石填满沟槽。
施工时先由人工在沟底铺筑约30cm厚碎石一层并粗平,再由装载机将碎石料填入沟槽中。
3.碎石盲沟施工质量标准及检测要求
1)主、次盲沟的纵向坡度应不小于0.5%;排水盲沟可用粒径5~15mm的碎石,含泥量不大于5%,并用滤水无纺土工布包裹,以保证长期排水效果。
在安装模板之前,可以沿着集水井周围搭设脚手架,并铺设马道板,用铁丝绑扎紧固。
在集水井内,需要使用冲击钻钻孔并插入φ25钢筋,插入深度为10cm,外露10cm。
模板可以通过汽车运输到施工现场,并在测量放线位置人工配合安装加固。
集水井内和外模的上部采用拉杆对拉方式进行加固,并在集水井内侧模板搭设脚手架作为施工平台和加固支架,模板底部和钢筋之间使用木楔子加固。
在混凝土浇筑过程中,每层混凝土浇筑厚度不应超过
30cm。
混凝土振捣采用插入式振捣棒,插入下层混凝土深度为50~100mm。
每个点的振捣持续时间应使混凝土表面不出现沉降和浮浆。
插入式振捣棒的移动距离约为50cm,并注意快插慢拔。
与侧模应保持50~100mm距离,并尽量避免与钢筋模板相碰。
在混凝土浇筑振捣时,应有专人看模。
如果发现胀模和移位等情况,应立即停止该部位的浇筑并及时处理,以确保混凝土的外观尺寸和外观以及浇筑安全。
浇筑完成后,应人工收面抹光,处理施工缝处的拉毛,并覆盖养护表层。
盖板采用预制方式,由于平面尺寸大而厚度较小,应优先在集水井附近预制。
浇筑成型7天后,可以吊装就位,盖板吊环采用未经冷拉的一级钢。
在集水井和涵洞口主体之间设置3cm沉降缝,内部采用橡胶止水条和M10水泥砂浆,中间采用聚苯乙烯硬质泡沫板填充。
最后是基坑回填。
