菜户营桥下辅路道路大修工程施工组织设计方案说明文本学位论文
- 格式:doc
- 大小:3.47 MB
- 文档页数:121

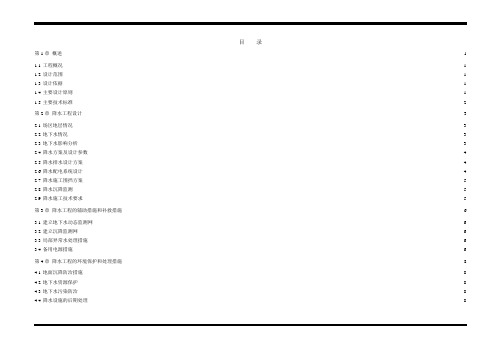

目录第1章概述 (1)1.1工程概况 (1)1.2设计范围 (1)1.3设计依据 (1)1.4主要设计原则 (1)1.5主要技术标准 (2)第2章降水工程设计 (3)2.1场区地层情况 (3)2.2地下水情况 (3)2.3地下水影响分析 (3)2.4降水方案及设计参数 (4)2.5降水排水设计方案 (4)2.6降水配电系统设计 (4)2.7降水施工围挡方案 (5)2.8降水沉降监测 (5)2.9降水施工技术要求 (5)第3章降水工程的辅助措施和补救措施 (6)3.1建立地下水动态监测网 (6)3.2建立沉降监测网 (6)3.3局部异常水处理措施 (6)3.4备用电源措施 (6)第4章降水工程的环境保护和处理措施 (8)4.1地面沉降防治措施 (8)4.2地下水资源保护 (8)4.3地下水污染防治 (8)4.4降水设施的后期处理 (8)第1章概述1.1工程概况地铁14号线是线网中一条连接东北、西南方向的轨道交通干线,其定位为大运量等级的线路,既服务于中心城区,同时服务于外围的边缘集团,并兼顾交通疏解和引导发展的功能。
线路主要分布在丰台、崇文、朝阳三个行政区。
线路西起永定河西侧的芦井路,上跨永定河后,沿京石高速路北侧的大瓦窑北路向东敷设,下穿京石高速路后,沿丰体南路、丰台北路、丽泽路向东,在菜户营立交桥的西南象限,斜穿通过桥南的规划绿地后,沿着凉水河向东进入北京南站,斜穿北京南站后,在北京南站的北侧向东敷设,经松林南街、斜穿永定门外大街后沿安乐林路、蒲芳路向东,经十里河、弘燕路后,向北转至西大望路敷设。
线路穿过朝阳路,沿金台路向北,至朝阳公园南门,下穿朝阳公园后,向东北穿过东四环北路后,沿酒仙桥路向北敷设,在万红西街折向西,穿过机场高速和京顺路后,进入望京地区,沿广顺南大街和广顺北大街行至北五环广顺桥,最后至本线的终点来广营站。
全长47.2km,其中地下线42.2km,高架线4.5km,地面及U型槽过渡段500m。
大修道路工程施工组织设计(道路部分)目录一、工程概况及特点二、各分部分项工程的主要施工方法三、工程投入的主要施工机械设备情况、主要施工机械进场计划四、劳动力安排计划五、确保工程质量的技术组织措施六、确保安全生产的技术组织措施七、确保文明施工的技术组织措施八、确保工期的技术组织措施九、施工总平面图十、服务承诺及优惠条件十一、材料进场计划及采购供应方案十二、雨季施工保证措施十三、施工组织机构保证措施十四、成品保护措施十五、环境保护措施十六、降低造价成本措施十七、附表附表9.1:拟投入的主要施工机械设备表附表9.2:劳动力计划表附表9.3:计划开、竣工日期和施工进度网络图附表9.4:施工总平面图附表9.5:临时用地表工程概况及特点1、工程简介延安西一胡同(省军区干休所-工农大路)位于某市朝阳区,是某市政府为配合城区环境综合治理、完善区域道路网系统、改善居民交通出行条件而提出的项目。
由于延安西一胡同现状道路年久失修,沥青路面已经出现了破碎、沉陷、坑槽、网裂等不同程度的病害,道路沿线平整度很差,严重影响居民通行的舒适和安全。
延安西一胡同为城市支路,单幅路形式,车行道宽度6米,道路全长244.853m。
沥青路面翻建面积:1433.6m2,铺装人行步道面积:422.8 m2,D300雨水连接管:35m。
2、道路结构设计⑴车行道路面结构:(结构总厚度为50cm)4㎝中粒式沥青混凝土AC-16CPC-3乳化沥青粘层油(0.5L/m2)6㎝粗粒式沥青混凝土AC-25PC-2乳化沥青透层油(1.0L/m2) 撒15#钉子石(0.3m3/100m2)20㎝石灰、粉煤灰、碎石(6:14:80)20cm山皮石压实土基(压实度不低于90%,重型击实标准)(2)A人行道结构一:(非上车人行道结构,总厚度24cm)6㎝C30混凝土彩色方砖3㎝M7.5水泥砂浆15㎝水泥石屑(6%水泥)土基碾压(压实度不低于90%,重型击实标准)B人行道结构二:(上车人行道结构,总厚度31cm)8㎝C30混凝土彩色方砖3㎝M7.5水泥砂浆15㎝C20混凝土(纵横向每隔5米锯一道缝,缝深4cm)5cm碎石垫层土基碾压(压实度不低于90%,重型击实标准)5、主要技术标准城市支路Ⅰ级标准行车速度:20km/h路面类型:沥青混凝土路面标准轴载:BZZ-100路面结构设计年限:10年6、施工及验收规范、标准⑴《城镇道路工程施工与质量验收规范》CJJ1-2008二、施工总体策划及部署:1、施工组织机构:为了保质保量完成该工程,针对该工程的特点特选派有丰富施工经验的项目经理和施工人员组建了项目经理部。
第1篇一、项目背景桥西路位于我国某城市,是该市重要的交通干线,承担着城市东西向交通的重要任务。
随着城市的发展,桥西路的车流量逐年增加,原有道路已无法满足日益增长的交通需求。
为改善交通状况,提高道路通行能力,保障市民出行安全,现对桥西路进行道路施工改造。
二、施工目标1. 提高桥西路的通行能力,缓解交通拥堵。
2. 提升道路景观效果,美化城市环境。
3. 保障道路施工期间交通安全,确保施工顺利进行。
三、施工范围本次施工范围为桥西路全线,全长XX公里,起点为XX,终点为XX。
四、施工内容1. 道路拓宽:将桥西路由原来的双向四车道拓宽为双向六车道,拓宽宽度为XX米。
2. 路面改造:对桥西路原有路面进行铣刨、翻新,铺设沥青混凝土路面。
3. 雨水管网改造:对桥西路原有雨水管网进行改造,提高排水能力。
4. 照明设施改造:更换桥西路照明设施,提高夜间行车安全。
5. 绿化景观改造:对桥西路绿化景观进行改造,提升道路景观效果。
6. 交通设施改造:增设、完善桥西路交通标志、标线、护栏等交通设施。
五、施工方案1. 施工组织(1)成立项目领导小组,负责施工过程中的全面协调和管理。
(2)设立施工项目部,负责施工组织、协调、监督和检查。
(3)配备专业施工队伍,确保施工质量。
2. 施工顺序(1)先进行道路拓宽和路面改造。
(2)接着进行雨水管网改造、照明设施改造。
(3)最后进行绿化景观改造和交通设施改造。
3. 施工方法(1)道路拓宽:采用挖掘机、推土机等设备进行土方开挖,再进行路基平整。
(2)路面改造:采用沥青混凝土摊铺机进行路面铺设。
(3)雨水管网改造:采用挖掘机、管道铺设设备进行管道铺设。
(4)照明设施改造:采用吊车、电焊机等设备进行照明设施安装。
(5)绿化景观改造:采用绿化苗木、草坪、景观石等材料进行绿化景观建设。
(6)交通设施改造:采用交通标线涂料、交通标志、护栏等材料进行交通设施建设。
4. 施工进度(1)道路拓宽和路面改造:预计工期为3个月。

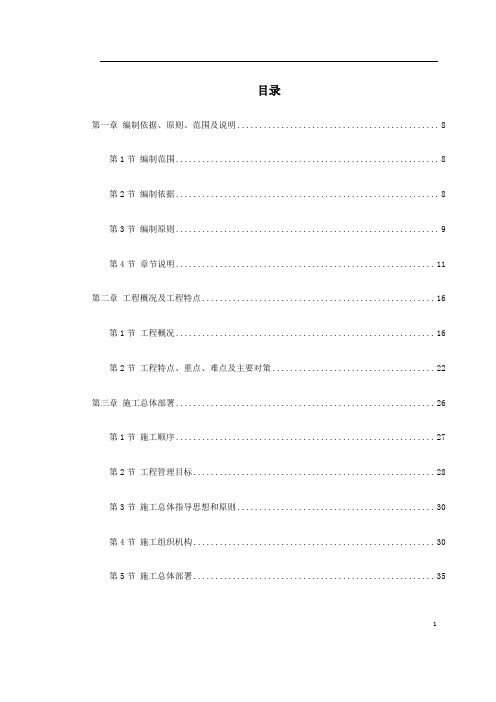

目录第一章编制依据、原则、范围及说明 (8)第1节编制范围 (8)第2节编制依据 (8)第3节编制原则 (9)第4节章节说明 (11)第二章工程概况及工程特点 (16)第1节工程概况 (16)第2节工程特点、重点、难点及主要对策 (22)第三章施工总体部署 (26)第1节施工顺序 (27)第2节工程管理目标 (28)第3节施工总体指导思想和原则 (30)第4节施工组织机构 (30)第5节施工总体部署 (35)1第6节施工总体进度计划和阶段性工期安排 (36)第7节劳动力使用计划 (40)第8节主要材料供应计划及供应方案 (42)第9节主要施工机械设备供应计划 (43)第10节现场试验设备、仪器及检测设备供应计划 (44)第11节施工供水、供电计划 (44)第12节资金使用计划 (45)第四章施工准备 (46)第1节施工现场准备 (47)第2节技术准备 (48)第3节劳动力准备 (48)第4节物资准备 (49)第5节设备准备 (50)第6节生产准备 (50)第7节建立测量控制系统 (51)2第8节建立质量检测系统 (52)第五章施工总平面布置 (53)第1节施工总体布置原则 (53)第2节施工场地内临时设施 (53)第六章主要施工方案及工艺 (56)第1节排水管道工程施工方案 (56)第2节燃气管道工程 (71)第3节道路工程施工方案 (78)第七章交通疏导方案 (102)第1节现场交通状况及施工对现况交通影响分析 (102)第2节交通导改原则 (104)第3节交通疏导方案 (104)第4节交通安全保证措施 (107)第八章地上、地下障碍物、管线保护措施 (109)第1节地上、地下障碍物及现况管线调查及分析 (109)3第2节地上设施加固 (110)第3节地下现况管线的保护 (111)第九章季节性施工措施 (113)第1节冬季施工措施 (113)第2节雨期施工措施 (119)第十章施工进度计划安排及工期保证 (126)第1节目标工期 (127)第2节工期保证措施 (127)第十一章质量保证体系及主要质量保证 (132)第1节质量目标 (132)第2节质量保证体系 (132)第3节质量保证措施 (133)第4节 "精品工程"保证措施 (144)第5节重点项目的质量控制 (149)第6节质量管理措施 (153)4第7节质量预防预案 (154)第8节收尾阶段质量保证措施 (155)第十二章安全保证体系及安全保证措施 (156)第1节施工安全生产目标 (157)第2节安全生产保证体系 (157)第3节主要施工项目安全技术措施 (158)第十三章文明施工、环境保护体系及措施 (163)第1节文明施工、环境保护管理目标 (163)第2节文明施工与环境保护管理体系 (163)第3节文明施工与环境保护措施 (164)第十四章消防、保卫、健康体系及措施 (172)第1节消防体系及措施 (173)第2节保卫体系及措施 (175)第3节健康体系及措施 (177)第十五章与业主、监理、设计及其他相关 (181)5。
道路零星维修工程施工方案本工程位于某市某区域,是一处道路零星维修工程。
道路总长约500米,宽度为6米,双车道。
主要施工内容包括路面修复、路缘石更换、排水沟清理、标线刷新等。
为保障施工质量和安全,需要制定详细的施工方案,从施工前的准备工作到施工过程的具体操作,直至施工结束后的验收工作,都需要严格把控。
二、施工前的准备工作1. 指定项目负责人和施工队伍:由施工单位指定一名经验丰富的项目负责人负责全面协调管理工程,并组建专业施工队伍,具备相关技能和证书。
2. 制定施工计划:根据工程实际情况和时间要求,制定详细的施工计划,包括进度计划、安全措施、物资准备等内容,并报相关部门审批。
3. 调查勘察:对道路进行详细的勘察调查,确定施工范围、施工前的现状,包括路面损坏情况、排水系统状况、标线破损情况等。
4. 确定施工方法和工艺:根据勘察结果和技术要求,确定施工方法和工艺,包括路面修复所用的材料、施工序列等。
5. 准备施工物资和设备:根据施工计划确定所需物资和设备,包括路面修复材料、标线涂料、施工机械等。
6. 通知相关部门和居民:在施工前,及时通知交通部门、社区居民等相关单位和个人,协调交通管理和施工安全。
三、施工过程1. 路面修复:对道路表面的裂缝、坑洼等进行修复,首先清理路面上的杂物和积水,然后用路面修复材料进行填补和压实。
2. 路缘石更换:检查路缘石的破损情况,将损坏的路缘石进行更换,确保路缘石的整体性和美观度。
3. 排水沟清理:清理道路两侧的排水沟,确保排水系统畅通,避免雨水积聚导致道路结冰或积水。
4. 标线刷新:对道路的标线进行刷新,重新标注车道、人行道等标线,提高道路的交通安全性。
5. 安全措施:在施工过程中,设置明显的施工警示标志和路障,引导交通,确保施工现场的安全。
6. 环境保护:施工期间,避免对周边环境和居民造成噪音、灰尘等污染,做好环境保护工作。
7. 完成验收:施工结束后,进行道路工程的验收,确保施工质量达标,交付使用。
关于桥西路施工方案1. 引言近几年,随着城市快速发展和道路交通的不断增加,桥西路的交通压力日益加大。
为了改善桥西路的交通状况,提高交通效率,市政府决定进行桥西路的施工改造项目。
本文将详细介绍桥西路施工方案的设计和实施计划。
2. 施工范围桥西路施工范围包括从A街到B街之间的路段,总长度为X公里。
在这段路段上,将进行路面平整、拓宽、景观绿化等改造工作。
施工期间,将临时封闭部分路段,限制车辆通行。
3. 施工时间安排桥西路的施工计划将分为三个阶段进行,每个阶段的时间安排如下:- 阶段一:2022年1月1日至2022年3月31日,主要进行地下管线的迁移工作。
- 阶段二:2022年4月1日至2022年6月30日,进行桥梁加固和车道拓宽工作。
-阶段三:2022年7月1日至2022年9月30日,进行路面平整和景观绿化工作。
4. 施工方案4.1 地下管线迁移工作在施工期间,需要对桥西路下方的地下管线进行迁移,以确保施工过程中不会损坏现有的管线。
迁移工作将在夜间进行,避免白天对交通造成过多的干扰。
4.2 桥梁加固和车道拓宽工作为了增加桥西路的通行能力,将对现有的桥梁进行加固,并在两侧增设新的车道。
加固工作将采用高强度材料,并经过专业的结构计算和施工监控,确保桥梁的安全性和稳定性。
4.3 路面平整和景观绿化工作在路面平整工作中,将对桥西路的路面进行修复和养护,确保路面的平整度和车辆行驶的舒适性。
同时,在道路两侧进行景观绿化,增加桥西路的美观度和生态环境。
5. 施工期间的交通管制为了保证施工的顺利进行,将对部分路段进行交通管制,限制车辆通行。
具体的交通管制措施包括: - 临时封闭某些道路,提供施工通行的临时道路。
- 设立临时交通标志和标线,引导交通流向。
- 增派交警和交通巡逻车辆,引导交通。
6. 安全保障措施在施工期间,为了确保施工人员和行人的安全,将采取以下措施: - 施工现场设置围挡和安全警示标志,避免行人进入施工区域。
鹤大线马屯至后盐段维修工程施工组织设计1。
总体概述1.1工程概况鹤大线马屯至后盐段是大连市重要的北出口,是连接金州区和大连市区的重要通道,本段道路在后盐互通立交处与多条主干路相交,在大连市道路运输中起着重要的作用.本项目为鹤大线马屯至后盐段维修工程,起点位于甘井子区与金州区交界处的马屯,起点桩号为养护桩号K1745+420;终点位于后盐立交桥,与后盐立交桥匝道相连接,桩号为养护桩号K1752+910,道路全长为7。
49公里,路面宽度为21.5米。
1。
2现场情况概述现有道路路面主要病害为沉陷、龟裂、纵横向裂缝等,个别路段存在块状裂缝、坑槽、松散等,各路段路面使用状况差异明显。
特别是主线桩号K1746+120-K1747+900段右半幅,路面沉陷较大,沉陷、龟裂比较密集,主线桩号K1750+500-K1751+750路段由于多次开挖管沟,路面沉陷,龟裂比较严重。
道路沿线有部分路缘石及排水边沟破坏较严重。
1.3主要施工内容①大修路面结构面层采用5cm中粒式沥青混凝土+透层沥青,基层采用20+20+20水泥稳定级配碎石;全线路面铣刨1cm行车道顶面,加铺5cm细粒式胶粉改性沥青混凝土+1cm橡胶沥青碎石封层,硬路肩顶面拉毛,加铺4cm细粒式胶粉改性沥青混凝土+黏层油。
②本项目以中修为主,大修段落:K1745+420-K1745+450全幅;K1745+450-K1745+710左幅内外行车道;K1746+170—K1747+400右幅内外车道;K1746+500—K1746+860左幅外车道;K1749+960-K1750+560左幅外车道;K1750+395—K1750+560右幅外车道;K1750+560-K1750+610全幅;K1750+630-K1750+720全幅;K1750+720—K1751+700左幅外行车道;K1751+220-K1751+480右幅外行车道;K1751+700-K1751+725左幅。
目录第一章编制依据、原则、范围及说明 (8)第1节编制范围 (8)第2节编制依据 (8)第3节编制原则 (9)第4节章节说明 (11)第二章工程概况及工程特点 (16)第1节工程概况 (16)第2节工程特点、重点、难点及主要对策 (22)第三章施工总体部署 (26)第1节施工顺序 (27)第2节工程管理目标 (28)第3节施工总体指导思想和原则 (30)第4节施工组织机构 (30)第5节施工总体部署 (35)136第6节施工总体进度计划和阶段性工期安排第7节劳动力使用计划 (40)第8节主要材料供应计划及供应方案 (42)第9节主要施工机械设备供应计划 (43)第10节现场试验设备、仪器及检测设备供应计划 (44)第11节施工供水、供电计划 (44)第12节资金使用计划 (45)第四章施工准备 (46)第1节施工现场准备 (47)第2节技术准备 (48)第3节劳动力准备 (48)第4节物资准备 (49)第5节设备准备 (50)第6节生产准备 (50)第7节建立测量控制系统 (51)2第8节建立质量检测系统 (52)第五章施工总平面布置 (53)第1节施工总体布置原则 (53)第2节施工场地内临时设施 (53)第六章主要施工方案及工艺 (56)第1节排水管道工程施工方案 (56)第2节燃气管道工程 (71)第3节道路工程施工方案 (78)第七章交通疏导方案 (102)第1节现场交通状况及施工对现况交通影响分析 (102)第2节交通导改原则 (104)第3节交通疏导方案 (104)第4节交通安全保证措施 (107)第八章地上、地下障碍物、管线保护措施 (109)第1节地上、地下障碍物及现况管线调查及分析 (109)3第2节地上设施加固 (110)第3节地下现况管线的保护 (111)第九章季节性施工措施 (113)第1节冬季施工措施 (113)第2节雨期施工措施 (119)第十章施工进度计划安排及工期保证 (126)第1节目标工期 (127)第2节工期保证措施 (127)第十一章质量保证体系及主要质量保证 (132)第1节质量目标 (132)第2节质量保证体系 (132)第3节质量保证措施 (133)第4节”精品工程”保证措施 (144)第5节重点项目的质量控制 (149)第6节质量管理措施 (153)4第7节质量预防预案 (154)第8节收尾阶段质量保证措施 (155)第十二章安全保证体系及安全保证措施 (156)第1节施工安全生产目标 (157)第2节安全生产保证体系 (157)第3节主要施工项目安全技术措施 (158)第十三章文明施工、环境保护体系及措施 (163)第1节文明施工、环境保护管理目标 (163)第2节文明施工与环境保护管理体系 (163)第3节文明施工与环境保护措施 (164)第十四章消防、保卫、健康体系及措施 (172)第1节消防体系及措施 (173)第2节保卫体系及措施 (175)第3节健康体系及措施 (177)第十五章与业主、监理、设计及其他相关 (181)5。
××路大修工程施工组织设计目 录第一章 工程概述编制依据编制原则工程概况工程设计情况工程特点、难点工程使用规范第二章 工程总体施工部署编制依据编制原则业主工期要求施工进度计划及阶段性完成目标施工平面部署工期保证措施组织机构设置及劳动力计划交通疏导方案第三章 施工准备技术准备人员准备材料准备机械设备准备测量准备第四章 施工方法及技术措施施工现场勘查旧路面铣刨主要施工方法现况道路病害处理路缘石主要施工方法平石主要施工方法沥青混凝土底面层、中面层主要施工方法 改性沥青表面层摊铺主要施工方法 检查井周边加固主要施工方法人行步道主要施工方法主要技术措施第五章 雨季施工措施第六章 质量目标及质量保证措施第七章 安全目标及安全保证措施第八章 工期保证措施第九章 材料管理及节约措施第十章 消防保卫措施第十一章 文明施工及环保措施第十二章 成品保护措施附图附表施工进度计划横道图施工进度计划网络图××路(发展路口~团结桥)大修工程平面布置示意图项目经理部组织机构框图项目经理部质量保证体系框图项目经理部安全生产管理体系框图项目经理部环境保护、文明施工管理体系框图××路(发展路口~团结桥)大修工程一期交通导行示意图××路(发展路口~团结桥)大修工程二期交通导行示意图拟投入本工程主要施工机械设备表人员配备计划表沥青混凝土面层摊铺施工工艺流程图第一章 工程概述编制依据××路(发展路口~团结桥)大修工程——道路工程施工图、业主及监理单位对本项目工程施工的有关要求。
依据现场调查情况和相关部门提供的信息、资料等。
依据我单位设备物资资源,经济技术实力及类似工程施工经验。
依据城镇道路工程施工质量检验标准( )及市政基础设施工程质量检验与验收统一标准( )。
依据本工程所涉及的施工技术、质量验收、安全、环保等方面的国家和北京市制定的其它法律法规、标准、规范等文件。
目录第一章总体概述 (3)1。
1编制依据与工程概况 (3)1.1.1编制依据 (3)1。
1.2工程概况 (3)1。
1.3施工现场条件 (4)1。
2工程施工目标 (4)1.2.1质量目标 (4)1。
2.2养护工程安全生产目标 (5)1.2。
3养护工程养护进度目标 (5)1。
2.4养护工程文明施工目标 (5)1.2。
5养护工程管理目标 (6)1.2.6职业安全健康与环境目标 (6)1.3总体施工部署 (6)1.4日常维护内容 (7)1.4.1 道路工程日常维护项目 (7)1。
4.2 排水工程日常维护项目 (9)1.4。
3 交通安全设施工程日常维护项目 (10)第二章项目组织准备 (11)2.1人员组织准备 (11)2.2临时设施准备 (14)2。
3材料、机械设备准备 (16)2.4技术准备 (17)第三章日常巡查维护及应急作业制度 (19)3.1日常巡查维护制度 (19)3.2迎检工作制度 (20)3。
3应急抢修工作制度 (20)第四章施工方案和施工技术措施 (21)4。
1日常养护维护项目内容及成因 (21)4。
1.1 路基的常见病害及原因 (21)4.1。
2 路面的常见病害及原因 (22)4。
1.3 排水工程的常见病害及原因 (28)4.1.4 人行道等附属工程的常见病害及原因 (28)4。
1.5 交安设施的常见病害及原因 (29)4.2养护维护主要项目施工方案和技术措施 (29)4。
2.1 路基施工方案 (29)4.2.2 路面基层施工方案 (30)4.2.3 混凝土基层、面层施工方案、工艺 (33)4。
2.4 路面面层施工方案 (37)4。
2.5 管网工程养护维修施工方案 (44)4.2。
6 道路交通标线的养护维修施工方案 (53)4.2.7 附属工程养护维修施工方案 (54)第五章施工进度计划及工期保证措施 (56)5。
1施工进度计划 (56)5。
2施工进度计划调整 (56)5.3工期保证措施 (57)第六章施工资源供应计划 (59)6.1管理人员配备 (59)6.2劳动力供应计划 (60)6.3拟投入本工程机械设备、检测仪器 (62)6.4施工平面布置 (64)第七章工程质量保证措施 (66)7.1加强施工前的质量控制工作 (66)7.2加强施工原材料的质量控制 (68)7.3加强施工机械的质量控制 (69)7。
第一部分组织篇第一章编制说明1、编制依据1.1招标文件及业主提供的施工图纸菜户营桥下辅路道路大修工程施工招标文件菜户营桥下辅路道路大修工程施工图设计(2006路045-S-A0路01)1.2工程应用的主要法规《中华人民共和国建筑法》《中华人民共和国环境保护法》《中华人民共和国安全生产法》《北京市建设工程质量管理条例》《北京市建设工程安全生产管理条例》1.3工程应用的相关规范、规程和质量评定标准1.3.1施工技术规范、规程《北京市城市道路工程施工技术规程》(DBJ01-45-2000)《北京市城市桥梁工程施工技术规程》(DBJ01-46-2001)《城市测量规范》(CJJ8-99)《城市道路路基工程施工及验收规范》(CJJ44-91)《公路沥青路面施工技术规范》(JTGF40-2004)《公路路面基层施工技术规范》(JTJ034-2000)《公路土工合成材料应用技术规范》(JTJ/T019-98)《工程测量规范》(GB20026-93)《钢筋焊接及验收规程》(JGJ18-2003)《公路沥青路面养护技术规范》(JTJ073.2-2001)《公路桥梁养护规范》(JTGH11-2004)《预防混凝土工程碱集料反应技术管理规定》(京TY5-00)《钢筋机械连接通用技术规程》(JGJ107-2003)《混凝土结构后锚固技术规程》(JGJ145-2004)《混凝土加固技术规范》(CECS2500)《碳纤维片材加固混凝土结构技术规程》(CECS1402003)《北京市市政工程施工安全操作规程》(DBJ01-56-2001)1.3.2试验检测规范、规程《公路土工试验规程》(JTJ051-93)《公路工程沥青及沥青混合料试验规程》(JTJ053-2000)《公路工程水泥混凝土试验规程》(JTJ53-04)《公路工程石料试验规程》(JTJ54-04)《公路工程水质分析操作规程》(JTJ56-04)《公路工程无机料结合稳定材料试验规程》(JTJ057-94)《公路工程集料试验规程》(JTJ058-2000)《公路路基路面现场测试规程》(JTJ059-95)《公路土工合成材料试验规程》(JTJ/T060-98)《回弹法评定混凝土抗压强度技术规范》(JGJ023-85)《钻芯法检测混凝土强度技术规范》(CECS0388)《建筑砂浆基本性能试验方法》(JGJ70-90)《水泥标准稠度用水量、凝结时间、安定性检验方法》(GB/T1346-89)《水泥胶砂强度检验方法》(GB/T1761-1999)《水泥取样方法》(GB12573-90)《混凝土外加剂应用技术规程》(FBJ110-88)《普通混凝土拌合物性能试验方法》(GB/T50080-2002)《普通混凝土力学性能试验方法》(GB/T50081-2002)《普通混凝土长期性能和耐久性试验方法》(GBJ82-85)《钢纤维混凝土试验方法》(CECS1389)《回弹法、超声回弹综合法检测泵送混凝土强度技术规程》(DBJ01-78-2003)1.3.3质量检验评定标准《混凝土强度检验评定标准》(GB107-87)《沥青路面施工及验收规范》(GB50092-96)《水泥混凝土路面施工及验收规程》(GBJ97-87)《市政基础设施施工质量检验与验收统一标准》(DBJ01-90-2004)《城镇道路工程施工质量检验标准》(DBJ01-11-2004)《桥梁工程施工质量检验标准》(DBJ01-12-2004)《排水管(渠)工程施工质量检验标准》(DBJ01-13-2004)《公路工程质量检验评定标准(第一册土建工程)》(JTGF8011-2004)《市政基础设施工程资料管理规程》(DBJ01-71-2003)1.3.4主要材料、构配件标准《硅酸盐水泥、普通硅酸盐水泥》(GB175-92)《普通混凝土用砂浆质量标准及检验方法》(JGJ52-92)《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ53-92)《用于水泥和混凝土的粉煤灰》(GB1596-91)《道路石油沥青》(SY1661-77)《商品混凝土质量标准》(DBJ01-6-90)《沥青路面用聚合物纤维》(JT/T535-2004)《水泥混凝土路面嵌缝密封材料》(JT/T589-2004)《城市道路混凝土路面砖》(DB11/T-152-2003)1.3.5现场管理标准、规范《建筑工程监理规程》(DBJ01-41-2002)《北京市建设工程施工现场生活区设臵和管理标准》(DBJ01-72-2003)《建筑施工安全检查标准》(JGJ59-99)《施工现场临时用电安全技术规范》(JGJ46-88)《建设工程施工现场供用电安全规范》(GB50194-93)1.4企业内部质量体系文件1.5现场勘察获得的道路基础资料2、编制原则2.1创精品工程,实现质量目标依据招标文件要求和创精品工程的原则,以高起点、高标准的管理体系进行施工准备和施工部署,选用我公司具有丰富施工经验的优秀经理、组建我公司最有战斗力的项目经理部,加强施工组织,优化施工设备及人员的配臵,严格工程质量控制,创建精品工程,确保质量目标的实现。
本着“百年大计,质量第一”的原则。
严格按照企业ISO9002国际质量体系标准对工程进行全过程的质量控制,以高标准的工序质量来确保全部工程的施工质量,创精品工程。
2.2确保实现安全目标响应招标文件要求,以设计文件及有关规范为依据,紧密结合现场实际情况,编制技术先进、切实可行、经济合理的施工方案,配备性能优良、配套的施工设备,确保实现安全目标,确保施工安全。
响应招标文件要求,依据我公司现有的技术水平、施工管理经验和设备配套能力,科学统筹安排施工进度,施工顺序合理、高效,施工区段划分要协调统一,以确保本工程施工总工期。
2.4确保实现环保目标严格执行北京市相关法律、法规,保护环境、文物,安全、文明施工。
施工中采用有效的环境保护措施,对环境污染最小,占用场地合理,注意搞好与当地居民之间的协调关系,避免扰民和民扰事件的发生,体现北京市政施工管理文明窗口的形象。
2.5施工工艺与施工规范,设计要求相符,并达到设计使用功能。
2.6加强施工管理,降低工程造价。
3.本工程参建单位建设单位:北京市路政局监督单位:北京市道路工程质量监督站设计单位:北京市市政专业设计院有限责任公司监理单位:北京正远监理咨询有限公司施工单位:北京中基市政工程有限公司第二章现场勘察报告1、具体情况1.1菜户营桥下西侧和南侧辅路道路横断面形式为一幅路,车行道宽12~16m,西侧和南侧人行道宽约5m,机动车道数为两条,机动车沿辅路自北向南、自西向东单向行驶;非机动车为双向行驶。
该工程位于丰台区西南二环辅路,是西南地区一条主要交通集散干道。
道路分两段进行大修,全长1827.46米。
菜户营辅路经过近16年的使用,基础已趋于稳定,表面层出现破损现象严重,影响了道路的通行能力和服务水平。
为满足该地区日益增长的交通需要,提高整个道路的服务水平,增加车辆运行舒适度,更好地为2008北京奥运服务,由北京市路政局投资进行大修。
1.2本次道路大修工程主要内容包括:对辅路及其支线进行铣刨加铺处理,利用旧人行道基础,更换人行道面砖、路缘石及树池,对检查井周边进行加固处理。
2、交通情况2.1本次大修范围为菜户营桥下西侧和南侧辅路及其支线,辅路起点为西二环白纸坊桥西侧出口,终点为南侧辅路上的玉林西路路口,全长约为1326.71m;辅路支线起点为玉林西路路口,终点为北京商务会馆东侧,全长约为500.75m。
2.2辅路外侧以居民住宅、商务办公楼、学校、医院为主,作为西南二环辅路,是西南地区一条主要交通干道。
2.3沿线公交线17条,有456、800、720、381、410、423、49、712、937、202、351、716、939、819、604、732、340路。
3、道路上设施情况3.1道路排水系统完善,无积水现象。
4、道路损坏情况4.1道路大部分路面破损严重。
病害主要有:横向裂缝、纵向裂缝、碎裂、掘路回填沉陷、支路局部水泥砼板表面骨料松散、现况人行道为彩色釉面砖和老式砼九格砖其面砖破损较为严重、树池边框砼有老化变形、路缘石表面出现破损掉角破损、人行道挡土墙坍塌破损、检查井网裂沉陷破损。
5、临时设施情况如果我公司中标,则通过地方政府协调解决施工现场支搭临时生活区问题。
第三章工程概况1、工程概况1.1现况道路状况:现况道路经过16年的使用,局部破损严重,已经不能满足使用要求与未来交通发展的需求,为了改善道路的行驶质量,提高行车的平顺性,发挥良好的使用功能,北京市路政局投资对该路进行大修。
由北京市市政专业设计院有限责任公司进行施工图设计。
2、设计概况2.1道路大修工程的主要工作:现况路上的病害进行处理,对辅路及其支线进行铣刨加铺处理,利用旧人行道基础,更换人行道面砖、路缘石及树池,对检查井周边进行加固处理。
2.2处理道路现有病害设计(1)裂缝:缝宽在6-10mm以上的,将缝内清扫干净后用密封胶灌缝。
水泥砼板坑槽、裂缝及接缝处理。
对于水泥砼坑槽破损处,需凿毛清除表面松散骨料,用高压风清除干净,干燥后,撒布一层粘层油,再加铺沥青砼面层。
对于水泥板面有小于3mm的轻微裂缝,可采用直接采用聚氨酯类材料进行处理。
对于大于或等于3mm且小于15mm贯穿板厚的中等裂缝,可采取扩缝补块的方法处理。
对大于或等于15mm的严重裂缝可采用挖补方法全深度补块。
对于水泥砼板接缝处理,进行加铺前应清除接缝中夹杂的砂石、凝结的砂浆等,再使用压力大于等于0.5MPa的压力水和压缩空气清除缝中的尘土及其它污染物,确保缝壁及内部清洁、干燥,缝壁检验以擦不出灰尘为灌缝标准,缝内填聚氯乙烯胶泥为填缝料。
为了防止水泥砼板接缝向上反射,在水泥砼板外扩50cm范围,满铺土工布防裂布(铺在二层沥青层之间),土工布采用聚酯长丝热融产品,施工时由专业队伍进行施工。
(2)辅路一般路段路面加铺结构设计(一):用于0+000~0+630、0+746~0+907细粒式沥青混凝土AC-10(C) 3cm浇洒改性沥青粘层油一层中粒式沥青混凝土AC-20(C) 5cm浇洒改性沥青粘层油一层旧路结构(铣刨8cm)(3)辅路一般路段路面加铺结构设计(二):用于0+907~1+043细粒式沥青混凝土AC-10(C) 4cm浇洒改性沥青粘层油一层(4)辅路一般路段路面加铺结构设计(三):用于1+043~1+327细粒式沥青混凝土AC-10(C) 3cm浇洒改性沥青粘层油一层中粒式沥青混凝土AC-20(C) 5cm浇洒改性沥青粘层油一层旧路结构(铣刨3cm)(5)支线一般路段路面加铺结构设计细粒式沥青混凝土AC-10(C) 3cm浇洒改性沥青粘层油一层中粒式沥青混凝土AC-20(C) 5cm浇洒改性沥青粘层油一层旧路结构(铣刨3cm)(6)公交车站、路口进口处抗车辙加铺结构细粒式沥青混凝土AC-10(C) 3cm浇洒改性沥青粘层油一层中粒式沥青混凝土AC-20(C)掺4%的抗车辙剂5cm浇洒改性沥青粘层油一层旧路结构(铣刨3cm)2.3平面设计铣刨后加铺厚度小于3cm的,先将原路面铣刨达到3cm,再加铺上面层沥青砼;加铺厚度大于3cm,小于8cm的路段,将原路面铣刨至8cm后,再加铺两层沥青砼;加铺厚度大于8cm小于15cm的,先用AC-20(C) 沥青砼找平后,再加铺上面层沥青砼;加铺厚度大于15cm 的,用沥青碎石(ATB25)找平后,每层沥青碎石(ATB25)的厚度不小于7cm,再加铺两层沥青砼。
