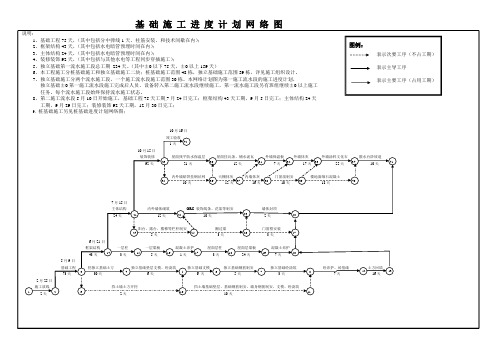

整套施工进度计划网络图、横道图、平面图及相关附表基础分部工程施工进度计划表分部分项工程名称工程量计划天数施工进度备注2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40放样钉设龙门板/ 1 机械开挖土方2000m3 4 人工修整土方/ 2 浇灌垫层混凝土20m3 1 分中放样弹线/ 1 柱基模板安装450m2 3 地网柱基钢筋安装15t 2 柱基础混凝土浇灌530m3 3 拆模板及再次分中/ 1 短柱的模板安装150m2 1 浇灌短柱混凝土12m3 1 拆模及清理基底/ 1 组织基础结构验收/ 1 对基础混凝土养护/ 7 基础土方回填夯实1450m3 3 地梁模板安装430m3 3 地梁钢筋安装11t 2 地梁混凝土浇灌23m3 1主体分部工程施工进度计划表分部分项名称工程量计划天数施工进度05 10 15 20 25 30 35 40 45 50 55 60 65 70 75 80 85 90 95 100 105 110 115 120一层结构工程模板1600m2钢筋22t砼145m38二层结构工程模板1400m2钢筋20t砼135m38三层结构工程模板1400m2钢筋20t砼135m38四层结构工程模板1400m2钢筋20t砼135m38五层结构工程模板1400m2钢筋20t砼135m38六层结构工程模板1400m2钢筋20t砼135m38七层结构工程模板1400m2钢筋20t砼135m38屋面梯盖水箱模板200m2钢筋4t砼13m37一层填充砖墙内墙25m3、外墙18m3 5二层填充砖墙内墙75m3、外墙20m37三层填充砖墙内墙75m3、外墙20m37四层填充砖墙内墙75m3、外墙20m37五层填充砖墙内墙75m3、外墙20m37六层填充砖墙内墙75m3、外墙20m37七层填充砖墙内墙75m3、外墙20m37屋面栏杆栏板混凝土8m3、砌体8m38楼层栏杆栏板混凝土30m3、砌体458m310主体结构验收注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。
(完整版)施工总进度计划横道图一、项目概述本施工总进度计划横道图旨在为某工程项目提供一份全面、系统的施工进度安排。
该工程项目的范围包括主体结构、机电安装、装饰装修等各个阶段,涉及多个施工班组及专业分包商的协同作业。
为确保工程按期、保质完成,特制定本横道图,以明确各施工阶段的起止时间、关键节点及相互之间的逻辑关系。
二、编制依据1. 工程合同文件:包括工程承包合同、施工图纸、设计文件、技术规范等。
2. 工程现场踏勘报告:对施工现场的实际情况进行详细描述,为施工进度安排提供依据。
3. 施工组织设计:明确施工工艺、施工方法、施工顺序等。
4. 相关法律法规及行业标准:确保施工进度安排符合国家及行业标准。
三、施工进度安排1. 主体结构施工阶段:包括基础、主体结构、屋面等部分,起止时间为第1个月至第6个月。
2. 机电安装阶段:包括给排水、电气、暖通、消防等系统,起止时间为第5个月至第10个月。
3. 装饰装修阶段:包括内外墙涂料、地面铺装、门窗安装等,起止时间为第8个月至第12个月。
4. 竣工验收阶段:包括工程自检、监理验收、竣工验收等,起止时间为第12个月至第13个月。
四、关键节点1. 基础施工完成:第1个月。
2. 主体结构封顶:第4个月。
3. 机电安装完成:第10个月。
4. 装饰装修完成:第12个月。
5. 竣工验收合格:第13个月。
五、逻辑关系1. 主体结构施工完成后,方可进行机电安装。
2. 机电安装施工过程中,应与装饰装修施工同步进行,以确保工程进度。
3. 各施工班组及专业分包商应按照施工进度计划进行作业,确保工程按期完成。
六、注意事项1. 施工进度计划应根据现场实际情况进行调整,确保工程进度不受影响。
2. 各施工班组及专业分包商应加强沟通协调,确保施工进度顺利进行。
3. 工程项目负责人应定期对施工进度进行检查,发现问题及时解决。
七、资源分配与调配为确保施工进度计划的顺利实施,需要对各项资源进行合理分配与调配。
