合肥市建筑工程塔吊(人货电梯)使用流程图
- 格式:doc
- 大小:28.00 KB
- 文档页数:1
塔吊从进场到使用前的工作流程前期准备工作在使用塔吊进行工程作业之前,需要进行一系列前期准备工作,确保塔吊的安全运行和工作的顺利进行。
以下是塔吊从进场到使用前的工作流程的具体步骤:1.确定塔吊类型和规格在进场之前,首先需要根据工程需求和实际情况确定所需要的塔吊类型和规格。
不同类型和规格的塔吊适用于不同的工程场景,因此需要根据具体情况选择合适的塔吊。
2.检查运输和组装条件在确定塔吊类型和规格之后,需要检查运输和组装条件是否满足要求。
检查运输途中的道路情况、桥梁承载能力等,确保塔吊能够顺利运输到工程现场。
同时,还需要检查工程现场的空间、地基承载能力等条件,确保可以进行塔吊的组装。
3.选择合适的组装和拆卸方式根据工程要求和场地条件,选择合适的组装和拆卸方式。
组装塔吊需要考虑组装顺序、搭设脚手架等问题;拆卸塔吊需要考虑拆卸顺序、安全措施等问题。
确保组装和拆卸的过程安全可靠。
4.购买或租赁所需配件根据计划使用塔吊的时间和工程要求,购买或租赁所需的塔吊配件,如钢丝绳、钢管、脚手架等。
确保配件的质量和数量满足工程要求。
5.申请必要的许可证和证书在使用塔吊进行工程作业之前,需要申请必要的许可证和证书。
例如,需要申请施工许可证、特种设备作业证等。
确保相关证件的申请和审批工作提前完成,以避免延误施工进程。
进场与安装1.运输塔吊到工程现场将塔吊按照前期准备工作中确定的方式运输到工程现场。
在运输过程中,需要注意塔吊的固定和保护,避免发生意外。
2.组装塔吊根据前期准备工作中选择的组装方式,进行塔吊的组装工作。
按照组装顺序,先搭设脚手架,再安装钢管、螺栓等部件,最后将塔身立起并固定好。
在组装的过程中,需要严格按照操作规程进行,确保安全可靠。
3.进行安全检查在塔吊组装完成后,进行安全检查。
检查塔吊的各个部件是否安装正确、固定可靠,排除安全隐患。
同时,还需要检查周围环境是否与塔吊作业相符,排除可能造成事故的因素。
4.调试塔吊对已经组装好的塔吊进行调试,测试其正常运行和各项功能是否正常。
合肥市建筑工程塔吊(人货电梯)使用流程一、注册登记:1、资料:(1)网上下载《合肥市建筑施工现场垂直运输设备注册登记表》并填写完整的表格(网址:)(2)设备合格证原件及复印件(3)设备制造商许可证复印件(4)制造监督检验证明书原件和复印件。
2、程序:到合肥市建筑质量安全监督站综合监督科办理3、要求:(1)未经注册登记的设备严禁进入我市使用(2)禁用:QT60/80等动臂式塔机; 井架简易塔式起重机; QTG20、QTG25、QTG30等型号的起重机。
(3)限用:630Kn.m以下(不含630Kn.m),出厂年限超过10年的塔机;630--1250Kn.m(不含1250Kn.m),出厂年限超过15年的塔机;1250Kn.m以上,出厂年限超过20年的塔机;出厂年限超过8年的SC型施工升降机;出厂年限超过5年的SS型施工升降机;有关规定限用的其他设备。
二、安装告知:1、资料:《合肥市建筑施工现场垂直运输设备安拆、使用管理登记表》一式5份(使用单位设备管理部门负责人和监理单位总监对安装安全生产条件进行检查、审核,经检查、审核合格签字盖章确认同意后认真填写,注:以下简称《登记表》)。
2、程序:安装告知应提前2个工作日到合肥市建筑质量安全监督站综合监督科相应片区办理;顶升、附墙告知提前1个工作日到监理单位办理。
3、要求:(1)未履行告知程序的设备严禁安装(2)市站对安装过程随机抽查。
三、使用检测1、资料:带《登记表》一式5份。
2、程序:到安徽省特种设备检测院办理;地址:包河工业园经三路与纬五路交口。
3、未检测合格的设备严禁使用。
四、联合验收1、资料:填写验收表及《登记表》一式4份。
2、程序:总承包单位组织安装和出租单位对设备和使用环境共同验收,合格签字盖章。
3、要求:未进行联合验收或验收不合格的,严禁使用。
五、使用登记:1、资料:带《登记表》一式4份。
2、程序:每周二到合肥市建筑质量安全监督站综合监督科办理。

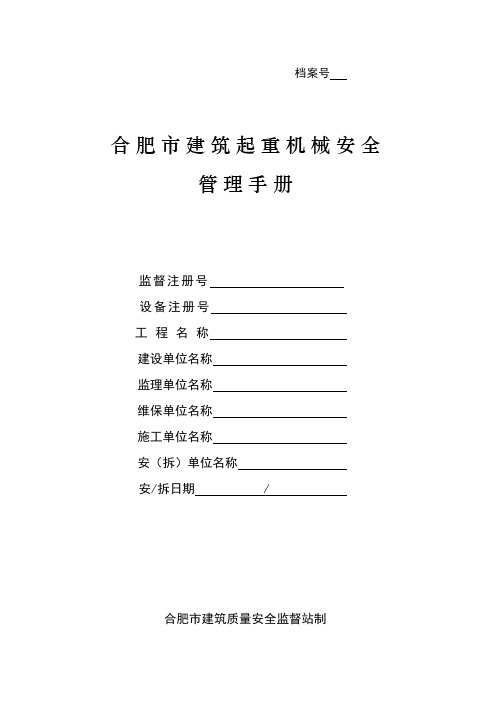

档案号合肥市建筑起重机械安全管理手册监督注册号设备注册号工程名称建设单位名称监理单位名称维保单位名称施工单位名称安(拆)单位名称安/拆日期 /合肥市建筑质量安全监督站制关于合肥市建筑起重机械管理手册的使用说明为进一步规范我市建筑起重机械设备的使用管理,根据《建设工程安全生产管理条例》、《特种设备安全监查条例》,结合《建筑起重机械安全监督管理规定》和《建筑起重机械备案登记办法》文件要求,编制《合肥市建筑起重机械使用管理手册》。
本手册自建筑起重机械设备进入施工现场,在设备使用、检查、维修过程中如实填写直至设备撤离施工现场,每台设备必须单独成册归档(存档单位分别:施工总承包单位、安拆维保单位和产权单位),档案号由合肥市建筑质量安全监督站统一编号。
本册一式三份,由施工总承包单位、安拆维保单位和监理单位如实填写并安排专人负责保管。
填写要求:总承包施工单位、使用单位、安拆维保单位和监理单位必须由相关责任人亲自填写,项目经理和总监理工程师必须加盖执业注册章。
填表的内容‘○’内检查无问题写‘√’有问题的在‘○’写‘×’,验收结论只准填写合格或不合格,带有为★保证项,保证项有一项不合格结论视为不合格。
概况合肥市建筑起重机械进场验收表1合肥市建筑起重机械基础验收表2合肥市建筑塔式起重机安装验收表3—1 注:此表包括安装、加节、降节验收合肥市建筑人货电梯安装验收表4-1合肥市建筑起重机械附墙验收告知表5-1 注:此表可作为每次附墙安装告知表,由总监审核签字同意后,方可安装合肥市建筑起重机械塔吊检查维护保养记录表6-1 注:此表维保内容全为保证项合肥市建筑起重机械人货电梯检查维护保养记录表7-1 注:此表维保内容全为保证项合肥市建筑起重机械特殊工种变更登记表10。

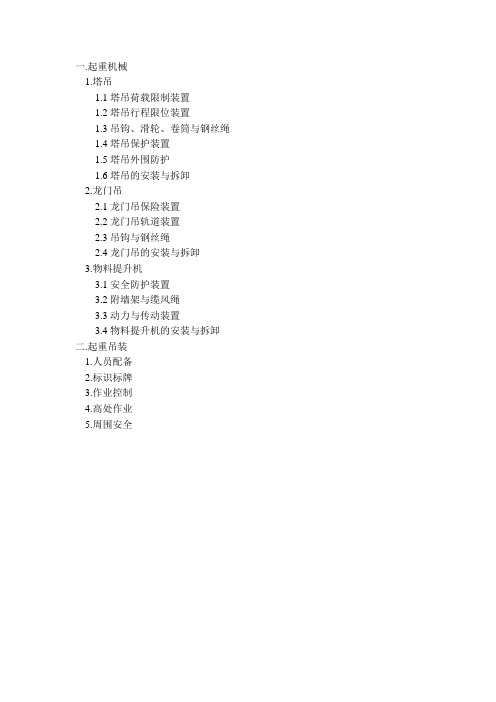

一.起重机械1.塔吊1.1塔吊荷载限制装置1.2塔吊行程限位装置1.3吊钩、滑轮、卷筒与钢丝绳1.4塔吊保护装置1.5塔吊外围防护1.6塔吊的安装与拆卸2.龙门吊2.1龙门吊保险装置2.2龙门吊轨道装置2.3吊钩与钢丝绳2.4龙门吊的安装与拆卸3.物料提升机3.1安全防护装置3.2附墙架与缆风绳3.3动力与传动装置3.4物料提升机的安装与拆卸二.起重吊装1.人员配备2.标识标牌3.作业控制4.高处作业5.周围安全一.起重机械1.塔吊1.1塔吊荷载限制装置1.1.1要求1.塔吊须安装起重量限制器,确保灵敏有效;2.塔吊须安装力矩限制器,确保灵敏有效。
1.1.2释义1.起重量限制器能准确地指示出吊臂的仰角及对应工况下起重机允许的额定起重量;2.力矩限制器独立的完全由计算机控制的安全操作系统,能自动检测出起重机所吊载的质量及起重臂所处的角度,并能显示出其额定载重量和实际载荷、工作半径、起重臂所处的角度。
实时监控检测起重机工况,自带诊断功能,快速危险状况报警及安全控制。
具有黑匣子功能,自动记录作业时的危险工况,为事故分析处理提供依据。
1.1.3推荐做法起重限制器力矩限制器1.2塔吊行程限位装置1.2.1要求1.塔吊安装起升高度限位器,确保灵敏有效;2.塔吊起升高度限位器的安全越程符合规范要求;3.塔吊安装幅度限位器,确保灵敏有效;4.回转不设集电器的塔式起重机安装回转限位器,确保灵敏有效;5.行走式塔式起重机安装行走限位器,确保灵敏有效。
1.2.2释义1.塔机应安装吊钩上极限位置的起升高度限位器。
对动臂变幅的塔机,当吊钩装置顶部升至起重臂下端的最小距离为800 mm 处时,应能立即停止起升运动,对没有变幅重物平移功能的动臂变幅的塔机,还应同时切断向外变幅控制回路电源,但应有下降和向内变幅运动。
对小车变幅的塔机,吊钩装置顶部升至小车架下端的最小距离为800 mm 处时,应能立即停止起升运动,但应有下降运动。
施工升降机(人货两用电梯)操作规程一、总则为确保施工过程的安全,保障人员和货物的安全,提高工作效率,特制定本操作规程。
施工升降机(人货两用电梯)的操作人员必须严格按照本规程进行操作。
二、操作人员的资质要求1. 操作人员必须具备合法操作证,且证件有效期内。
2. 操作人员必须经过相应的培训并合格。
3. 操作人员必须熟悉施工升降机(人货两用电梯)的工作原理、结构特点和操作规程。
4. 操作人员必须遵守国家和企业的相关法规和标准,严守各项安全操作规程。
三、施工升降机(人货两用电梯)的日常检查1. 每日操作前,必须检查电梯的机械传动系统、液压系统、电气系统等各项部件,确保无异常情况。
2. 检查货物限位器、安全门、信号装置、救援装置等相关安全设备是否正常工作,没有损坏、缺失。
3. 电梯的运行轨道、滑轮、导向轮等部件必须保持清洁,无杂物和积尘。
四、施工升降机(人货两用电梯)的日常维护1. 每月进行一次全面维护,包括对电梯的电气设备、传动机构、液压系统、导轨和门系统等进行检查、调整和清洁。
2. 定期对电梯的锁紧螺栓、连接件、传动链条等进行紧固和润滑。
3. 定期更换电梯的刹车片、缓冲垫和密封件等易损零件。
4. 定期检查电梯的电缆、电控箱、控制台和漏电保护装置等电气设备是否正常工作,无损坏和漏电现象。
施工升降机(人货两用电梯)操作规程(二)1. 操作人员必须佩戴好安全带,严禁随意翻越或站立在施工升降机的外侧。
2. 货物必须堆放整齐、固定牢固,并符合电梯的额定荷载。
3. 如需要装载危险品,必须按照国家相关法规和标准进行操作,并做好相应的防护措施。
4. 施工升降机运行中,严禁从上层或下层用手或其他物体伸入运行轨道内。
5. 在机器室内操作时,应先将操作人员及其工具和物品载至安全位置,然后方可关门,并将密闭门锁上。
6. 施工升降机在不正常工作状态下,必须停止使用,并报告维修人员进行排除故障。
7. 施工升降机的运行速度应控制在安全范围内,不得超速行驶。
建筑施工起重机械操作规程(图文)------------------------------------------作者xxxx------------------------------------------日期xxxx一。
起重机械1。
塔吊1。
1塔吊荷载限制装置1。
2塔吊行程限位装置1。
3吊钩、滑轮、卷筒与钢丝绳1。
4塔吊保护装置1。
5塔吊外围防护1。
6塔吊的安装与拆卸2。
龙门吊2.1龙门吊保险装置2.2龙门吊轨道装置2。
3吊钩与钢丝绳2。
4龙门吊的安装与拆卸3.物料提升机3.1安全防护装置3。
2附墙架与缆风绳3。
3动力与传动装置3。
4物料提升机的安装与拆卸二.起重吊装1.人员配备2.标识标牌3.作业控制4.高处作业5。
周围安全一.起重机械1。
塔吊1.1塔吊荷载限制装置1.1.1要求1。
塔吊须安装起重量限制器,确保灵敏有效;2.塔吊须安装力矩限制器,确保灵敏有效.1。
1。
2释义1。
起重量限制器能准确地指示出吊臂的仰角及对应工况下起重机允许的额定起重量;2.力矩限制器独立的完全由计算机控制的安全操作系统,能自动检测出起重机所吊载的质量及起重臂所处的角度,并能显示出其额定载重量和实际载荷、工作半径、起重臂所处的角度。
实时监控检测起重机工况,自带诊断功能,快速危险状况报警及安全控制.具有黑匣子功能,自动记录作业时的危险工况,为事故分析处理提供依据。
1.1。
3推荐做法起重限制器力矩限制器1。
2塔吊行程限位装置1。
2。
1要求1.塔吊安装起升高度限位器,确保灵敏有效;2.塔吊起升高度限位器的安全越程符合规范要求;3。
塔吊安装幅度限位器,确保灵敏有效;4。
回转不设集电器的塔式起重机安装回转限位器,确保灵敏有效;5。
行走式塔式起重机安装行走限位器,确保灵敏有效。
1。
2。
2释义1.塔机应安装吊钩上极限位置的起升高度限位器。
对动臂变幅的塔机,当吊钩装置顶部升至起重臂下端的最小距离为800 mm处时,应能立即停止起升运动,对没有变幅重物平移功能的动臂变幅的塔机,还应同时切断向外变幅控制回路电源,但应有下降和向内变幅运动.对小车变幅的塔机,吊钩装置顶部升至小车架下端的最小距离为800 mm 处时,应能立即停止起升运动,但应有下降运动。
塔吊、人货电梯、物料提升机安装资料1、安装资质:资质证、安全生产许可证。
2、特种设备备案证、特种设备合格证、出厂证明、技术参数表或技术资料。
3、安装单位关于安装事项的任命书:项目经理、技术人员及安装人员。
(有任命书、从业资格证复印件)4、安装方案、技术交底、应急预案。
5、所安装设备基础图和基础验收证明。
6、安装和维修保养协议。
(维修协议维保单位附维保人员名单和从业人员资格证)7、以上资料齐备后报总包企业和监理企业审批申请安装。
备注:附塔吊、人货电梯出厂至今使用工程项目名称记录、使用时间表和安装前产权单位对该设备维护保养自检合格验收表。
塔吊、人货电梯、物料提升机拆卸资料1、拆卸资质:资质证、安全许可证。
2、拆卸方案、技术交底、应急预案。
3、拆卸单位关于拆卸事项的任命书(项目经理、技术人员及拆卸人员)有任命书、有从业人员资格证复印件。
4、有使用单位、监理公司拆卸审批单据。
特种设备塔吊、人货电梯、物料提升机现场资料现场特种设备必须有如下资料:1、报装时的全套资料。
2、有法定资格单位出具的合格检测报告。
3、使用单位、安装单位、监理单位联合验收表。
4、有今后随着建筑物升高重新顶升,加节附墙后,安装单位的安装验收合格单据表。
同时还有附墙件和标准节的出厂合格有效单据。
5、使用中交接班安全记录。
(请用标准检规表格)6、维修保养完整记录。
(请用标准检规表格)7、按照“一机一档”的原则要求整理好特种设备文档。
8、塔吊的检测报告有效期为一整年。
(从报告出具日期开始算)9、人货电梯有两大检测报告,共计3个单位报告。
(1)人货电梯安装完毕法定检测单位出具的合格检验报告;(2)左笼防坠器合格报告;(3)右笼防坠器合格报告(备注:左、右防坠器的检测报告有效期为一年)特别说明:特种设备检测报告和人货电梯左右防坠器报告有效期都为一年。
禁止超期使用,如若继续使用需重新定检,有合格报告方可使用。
吊笼防坠器有效使用寿命为5整年,超期自动予以报废。
塔吊安装施工技术交底的操作流程图解在建筑施工过程中,塔吊是一种常见的起重设备,具有承载能力强、作业范围广等优势。
然而,塔吊的安装施工需要严格按照操作流程进行,以确保施工的安全和高效。
本文将通过图解的方式,详细介绍塔吊安装施工技术交底的操作流程。
第一步:施工前准备在进行塔吊安装施工之前,首先需要进行充分的准备工作。
这包括确定施工现场的地基条件、选择合适的塔吊型号和规格、编制施工方案等。
同时,还需要对施工现场进行勘察,确保没有障碍物和安全隐患。
第二步:基础施工塔吊的稳定性依赖于牢固的基础,因此基础施工是塔吊安装的重要环节。
首先,根据设计要求,在施工现场进行地基开挖。
然后,根据土质情况选择合适的基础形式,如浇筑混凝土基础或钢筋混凝土桩基。
最后,进行基础的浇筑和养护。
第三步:塔吊组装塔吊的组装是整个安装施工的核心环节。
首先,根据施工方案,将塔吊各个部件运送至施工现场。
然后,按照图纸和说明书的要求,进行塔吊的组装工作。
这包括安装塔身、安装起重机构、连接电缆和管线等。
在组装过程中,需要确保各个部件的安装位置准确、紧固件的紧固力适当,并进行必要的检查和调整。
第四步:塔吊调试塔吊组装完成后,需要进行调试工作,以确保其正常运行。
首先,检查各个部件的连接是否牢固,电缆和管线是否正确连接。
然后,进行塔吊的功能测试,包括起升、回转、变幅等功能的检验。
在调试过程中,需要注意安全,避免人员和设备受伤。
第五步:操作培训塔吊安装施工完成后,需要对相关人员进行操作培训,以确保他们能够熟练掌握塔吊的操作技巧和安全注意事项。
培训内容包括塔吊的操作方法、常见故障处理、紧急情况的应对等。
培训结束后,还要进行考核,确保人员的操作水平符合要求。
第六步:安全交底安全交底是塔吊安装施工中不可或缺的一环。
在安全交底中,需要详细介绍塔吊的安全操作规程、事故案例以及应急预案等内容。
同时,还要强调施工现场的安全管理措施,包括人员防护、设备维护等方面的要求。
施工电梯从进场到使用的流程1. 进场前准备在施工现场需要使用电梯之前,需要进行一系列的准备工作,以确保电梯的安全操作和使用。
1.1. 施工电梯选择根据施工现场的需求和条件,选择合适的施工电梯。
要考虑施工高度、载重能力、工作环境等因素,选择适合的电梯型号。
1.2. 购买或租赁电梯根据项目需求和预算,决定是购买施工电梯还是租赁施工电梯。
购买可以长期使用,租赁可以根据需要灵活调整使用时间和规模。
1.3. 确定电梯安装位置根据施工现场的布局和需要,确定电梯的安装位置。
考虑到施工进度、作业流程和安全要求,选择合适的位置进行安装。
1.4. 准备安装设备和工具进行电梯安装所需的设备和工具准备,包括吊车、起重工具、螺丝刀等。
确保所有设备和工具都处于良好的工作状态,并进行必要的维护和检修。
2. 电梯进场和安装在进场准备完成后,开始进行电梯的进场和安装工作。
2.1. 运输电梯到施工现场根据进场计划,运输电梯到施工现场。
确保运输过程中电梯的安全和完整。
2.2. 卸载电梯使用吊车等设备将电梯卸载到安装位置。
注意卸载过程中的各项安全措施,确保人员和设备的安全。
2.3. 安装电梯底坑在施工现场进行电梯底坑的施工,包括挖掘、加固、防水等工作。
确保底坑符合电梯的要求,以保证电梯的安全运行。
2.4. 连接电梯轿厢和导轨将电梯轿厢和导轨连接起来,确保连接牢固、正常运行。
根据电梯型号和要求,进行相应的调试和测试。
2.5. 安装电梯井道门安装电梯井道门,确保门的开闭正常、密封性好。
进行相应的测试和调试。
3. 电梯验收和使用在电梯安装完成后,需要进行验收工作,并开始正式使用。
3.1. 电梯验收根据相关标准和规定,进行电梯的验收工作。
包括电梯整体运行状态、安全性能等的检查和测试。
确保电梯符合安全要求,并取得相应的验收证书。
3.2. 电梯操作培训对施工人员进行电梯操作的培训,包括电梯的启动、停止、紧急救援等操作。
确保施工人员熟练掌握电梯的操作技巧,避免操作错误导致事故发生。
塔式起重机安全管理流程一、安装前1、方案1)塔式起重机安装专项方案应包括下列内容:①工程概况;②安装位置平面和立面图;③所选用的塔式起重机型号及性能技术参数;④基础和附着装置的设置;⑤爬升工况及附着节点详图;⑥安装顺序和安全质量要求;⑦主要安装部件的重量和吊点位置;⑧安装辅助设备的型号、性能及布置位置;⑨电源的设置;⑩施工人员配置;⑪吊索具和专用工具的配备;⑫安装工艺程序;⑬安全装置的调试;⑭重大危险源和安全技术措施;⑮应急预案等。
2)塔式起重机拆卸专项方案应包括下列内容:①工程概况;②塔式起重机位置的平面和立面图;③拆卸顺序;④部件的重量和吊点位置;⑤拆卸辅助设备的型号、性能及布置位置;⑥电源的设置;⑦施工人员配置;⑧吊索具和专用工具的配备;⑨重大危险源和安全技术措施;⑩应急预案等。
方案报审流程:2、资质审核1)安拆单位资质:一级企业:可承担各类起重设备的安装与拆卸。
二级企业:可承担单项合同额不超过企业注册资本金5倍的1000kN·m及以下塔式起重机等起重设备、l20吨及以下起重机和龙门吊的安装与拆卸。
三级企业:可承担单项合同额不超过企业注册资本金5倍的800kN·m及以下塔式起重机等起重设备、60吨及以下起重机和龙门吊的安装与拆卸。
①企业法人营业执照②资质证书③安全生产许可证④企业诚信手册⑤起重设备安装拆卸进场合同⑥起重设备安装安全协议2)人员资质经建设主管部门考核合格的下列人员有效证书:①持有安全生产考核合格证书的项目和安全负责人、机械管理人员;②建筑施工安拆特种作业人员的操作资格证书③辅助起重机械的合格证及操作人员资格证3)机械资料有下列情况的塔式起重机严禁使用:①国家明令淘汰的产品;②超过规定使用年限经评估不合格的产品;③不符合国家或行业标准的产品;④没有完整安全技术档案的产品。
应收集、审核如下机械资料:①特种设备制造许可证、②产品合格证、③制造监督检验证明,④并已在建设主管部门备案登记注:对安拆单位各类资质严格审查,是否具备安拆设备相应资质要求。
