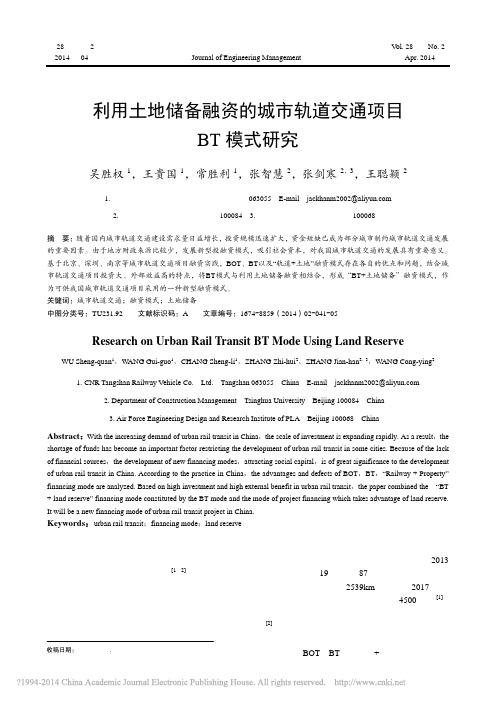

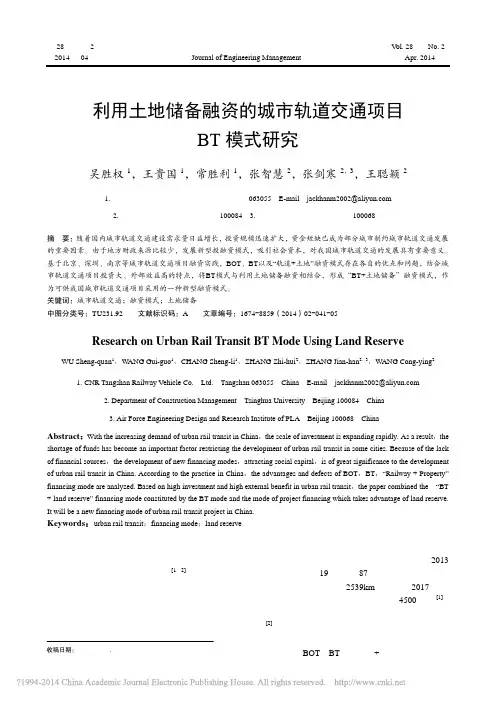

第28卷第2期工程管理学报V ol. 28 No. 2 2014年04月Journal of Engineering Management Apr. 2014 利用土地储备融资的城市轨道交通项目BT模式研究吴胜权1,王贵国1,常胜利1,张智慧2,张剑寒2,3,王聪颖2(1. 唐山轨道客车有限责任公司,河北唐山 063055,E-mail:jackhanm2002@;2. 清华大学建设管理系,北京 100084;3. 空军工程设计研究局,北京 100068)摘要:随着国内城市轨道交通建设需求量日益增长,投资规模迅速扩大,资金短缺已成为部分城市制约城市轨道交通发展的重要因素。
由于地方财政来源比较少,发展新型投融资模式,吸引社会资本,对我国城市轨道交通的发展具有重要意义。
基于北京、深圳、南京等城市轨道交通项目融资实践,BOT、BT以及“轨道+土地”融资模式存在各自的优点和问题,结合城市轨道交通项目投资大、外部效益高的特点,将BT模式与利用土地储备融资相结合,形成“BT+土地储备”融资模式,作为可供我国城市轨道交通项目采用的一种新型融资模式。
关键词:城市轨道交通;融资模式;土地储备中图分类号:TU231.92 文献标识码:A 文章编号:1674-8859(2014)02-041-05Research on Urban Rail Transit BT Mode Using Land Reserve WU Sheng-quan1,WANG Gui-guo1,CHANG Sheng-li1,ZHANG Zhi-hui2,ZHANG Jian-han2,3,WANG Cong-ying2(1. CNR Tangshan Railway Vehicle Co.,Ltd.,Tangshan 063055,China,E-mail:jackhanm2002@;2. Department of Construction Management,Tsinghua University,Beijing 100084,China;3. Air Force Engineering Design and Research Institute of PLA,Beijing 100068,China)Abstract:With the increasing demand of urban rail transit in China,the scale of investment is expanding rapidly. As a result,the shortage of funds has become an important factor restricting the development of urban rail transit in some cities. Because of the lack of financial sources,the development of new financing modes,attracting social capital,is of great significance to the development of urban rail transit in China. According to the practice in China,the advantages and defects of BOT,BT,“Railway + Property” financing mode are analyzed. Based on high investment and high external benefit in urban rail transit,the paper combined the “BT + land reserve” financing mode constituted by the BT mode and the mode of project financing which takes advantage of land reserve. It will be a new financing mode of urban rail transit project in China.Keywords:urban rail transit;financing mode;land reserve随着城市化进程的不断推进,国内大城市普遍面临日益严重的交通拥堵问题,在此背景下,城市轨道交通迎来了优先发展的机遇[1,2]。

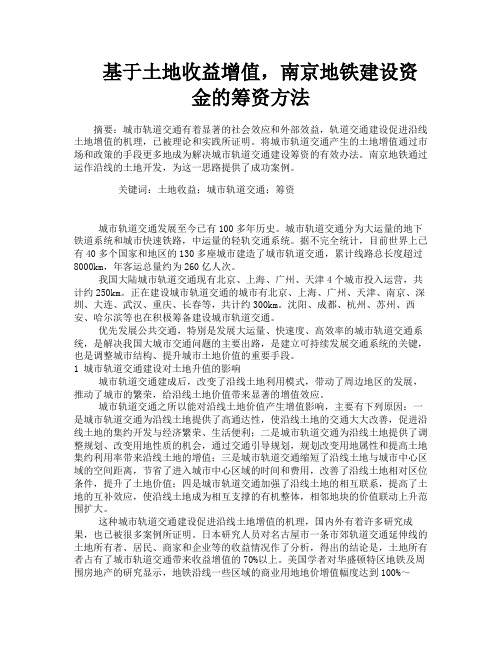

基于土地收益增值,南京地铁建设资金的筹资方法摘要:城市轨道交通有着显著的社会效应和外部效益,轨道交通建设促进沿线土地增值的机理,已被理论和实践所证明。
将城市轨道交通产生的土地增值通过市场和政策的手段更多地成为解决城市轨道交通建设筹资的有效办法。
南京地铁通过运作沿线的土地开发,为这一思路提供了成功案例。
关键词:土地收益;城市轨道交通;筹资城市轨道交通发展至今已有100多年历史。
城市轨道交通分为大运量的地下铁道系统和城市快速铁路,中运量的轻轨交通系统。
据不完全统计,目前世界上已有40多个国家和地区的130多座城市建造了城市轨道交通,累计线路总长度超过8000km,年客运总量约为260亿人次。
我国大陆城市轨道交通现有北京、上海、广州、天津4个城市投入运营,共计约250km。
正在建设城市轨道交通的城市有北京、上海、广州、天津、南京、深圳、大连、武汉、重庆、长春等,共计约300km。
沈阳、成都、杭州、苏州、西安、哈尔滨等也在积极筹备建设城市轨道交通。
优先发展公共交通,特别是发展大运量、快速度、高效率的城市轨道交通系统,是解决我国大城市交通问题的主要出路,是建立可持续发展交通系统的关键,也是调整城市结构、提升城市土地价值的重要手段。
1 城市轨道交通建设对土地升值的影响城市轨道交通建成后,改变了沿线土地利用模式,带动了周边地区的发展,推动了城市的繁荣,给沿线土地价值带来显著的增值效应。
城市轨道交通之所以能对沿线土地价值产生增值影响,主要有下列原因:一是城市轨道交通为沿线土地提供了高通达性,使沿线土地的交通大大改善,促进沿线土地的集约开发与经济繁荣、生活便利;二是城市轨道交通为沿线土地提供了调整规划、改变用地性质的机会,通过交通引导规划,规划改变用地属性和提高土地集约利用率带来沿线土地的增值;三是城市轨道交通缩短了沿线土地与城市中心区域的空间距离,节省了进入城市中心区域的时间和费用,改善了沿线土地相对区位条件,提升了土地价值;四是城市轨道交通加强了沿线土地的相互联系,提高了土地的互补效应,使沿线土地成为相互支撑的有机整体,相邻地块的价值联动上升范围扩大。
4城市轨道交通项目融资BT模式的风险分析项目融资被认为是有较大风险的融资安排之一,其无效的风险管理是造成项目融资失败的主要原因之一。
因此,对于资金规模大、建设期长、参与方众多且融资结构复杂的公共工程项目,风险管理就成为项目融资成功与否的关键之一。
4.1BT项目融资风险的阶段性划分根据盯项目发展的时间顺序,其风险可以划分为三个阶段:项目前期、项目建设期、项目回购期三部分组成。
在盯项目的每个阶段,项目的风险都有所不同,存在各自的特点。
项目前期风险BT项目的前期:从BT项目立项开始到通过工程招投标确定项目的建设方。
这期间主要包括提出应用BT模式的项目建议、进行技术和经济的可行性研究、工程招投标等步骤。
在这一阶段主要风险表现为:1.对项目立项的正确与否,是否超出了政府的经济承受能力和城市经济社会发展的需求;2.项目的技术和经济的可行性研究是否正确;3.公共工程的工程招投标是否按照正确的程序进行的,政府官员是否在招投标过程中有寻租等违规行为;4.投标单位是否提出一个理性的投标价,对项目的建安成本、融资成本和预北京交通大学专业硕士学位论文城市轨道交通项目融资BT模式的风险分析期的投资收益有正确的评估;5.在特许权协议中是否明确中标人在项目建设过程中的业主地位。
4.1.2项目建设期风险BT项目的建设期:从BT项目特许权合同签订至项目移交结束的时间。
这期间主要包括项目融资、项目建设、竣工验收、竣工结算等工作。
项目建设阶段的风险是从项目正式动工建设开始计算的。
项目动工建设之后,大量的资金投入到购买工程设备、支付工程施工费用当中。
从工程项目建设的角度看,在这一阶段随着自有资金和贷款资金的不断投入,项目的风险也随之增加,在项目建设完工时项目建设期的风险也达到或接近最高点。
在这一阶段主要风险表现为:1.二次招标型BT模式中,体现为项目中标人的融资能力和项目管理能力:在工程总承包模式和施工承包模式中,体现为项目管理能力和施工水平;2.订约当局在特许权合同签订时对项目的某些优惠政策或承诺是否能够兑现;3.金融市场上的利率和汇率变化产生的风险;4.建材价格和承包市场波动产生的风险;5.自然条件的不可抗力产生的风险;6.建设期间的一些不可预见的风险。
浅谈轨道交通BT投资建设模式摘要:近年来,国内各地轨道交通事业迅猛发展。
据统计,截至2010年底,中国内地共有28座城市89条轨道交通线路正在建设,总里程达2172.78公里,投资9794.92亿元。
到2011年,全国有北京、上海、广州、天津、重庆、南京、武汉、长春、深圳、大连、成都、沈阳等12座城市,先后建成并开通运营了48条城市轨道交通线,运营里程1502公里。
“十二五”期间全国各城市地铁、轻轨规划线路建设里程将达到2600公里,建设投资规划额将达1.27万亿元。
在各地轨道交通建设过程中,在采用传统的政府出资政府建设的模式外,也开始探索轨道交通BT、BOT、PPP等引进社会资本的投资建设模式。
如北京地铁奥运支线、亦庄线采用BT投资建设模式,深圳地铁5号线采用BT投资建设模式,昆明地铁3号西延、4号、1号北延、安宁线采和BT投资建设模式。
本文将结合笔者参与有关BT项目实践对轨道交通采用BT投资建设模式、运作流程、运作重点、难点及建议等有关问题进行探讨。

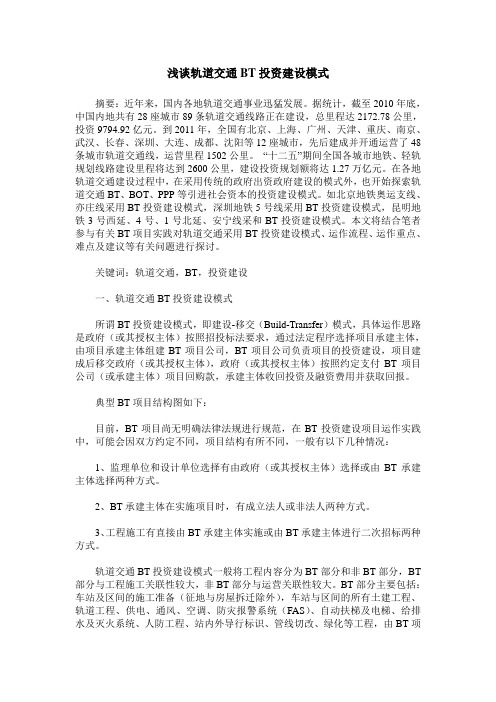

关键词:轨道交通,BT,投资建设一、轨道交通BT投资建设模式所谓BT投资建设模式,即建设-移交(Build-Transfer)模式,具体运作思路是政府(或其授权主体)按照招投标法要求,通过法定程序选择项目承建主体,由项目承建主体组建BT项目公司,BT项目公司负责项目的投资建设,项目建成后移交政府(或其授权主体),政府(或其授权主体)按照约定支付BT项目公司(或承建主体)项目回购款,承建主体收回投资及融资费用并获取回报。
典型BT项目结构图如下:目前,BT项目尚无明确法律法规进行规范,在BT投资建设项目运作实践中,可能会因双方约定不同,项目结构有所不同,一般有以下几种情况:1、监理单位和设计单位选择有由政府(或其授权主体)选择或由BT承建主体选择两种方式。
2、BT承建主体在实施项目时,有成立法人或非法人两种方式。
3、工程施工有直接由BT承建主体实施或由BT承建主体进行二次招标两种方式。

南京市城市轨道交通建设融资模式评价与探讨南京市城市车n道交逦建l-r'l,融赛模式评价与探讨蔡成凤蔡乾广摘要:在综述国内地铁现行筹融资模式的基础上,介绍并分析了南京地铁现行筹融资模式,肯定其贡献的同时也提出其存在"时间差",易受政策影响以及外援力量不足的3个特性,结合南京市经济发展现状及前景,综合考虑地铁投资的周期性,融资方式两大原则,提出了南京地铁未来融资模式发展建议,包括优化资金还贷模式,合理引导土地运作投放量,深化轨道交通建设与周边土地综合开发机制,深入研究土地融资收益分配机制,最后提出了融资模式发展愿景.关键词:地铁;融资模式;探讨目前,中国内地共有36座城市向国家主管部门上报了城市轨道交通建设发展规划,其中有28座城市得到了国家批准,在获批城市中,计划至20l5年前后建设96条轨道交通线路,建设线路总长2500多km,总投资超过10ooo4L元,中国的城市轨道交通将成为中国"十二五"期间基础建设投资的热点之一.作为准公共产品,其投资大,回收慢,国内目前已运营地铁线路基本呈亏损状态(港铁除外),线路的建设资金投入更是处于严重不足状态,地方财政短时间内难以负担,这已成为行业之共性,如何走出一条行之有效的建设融资道路是各届政府以及地铁建设部门面临的一大难题.以下对南京地铁现行建设融资模式进行分析评价,提出地铁建设融资模式选择须把握的相关原则,探讨南京市未来建设融资发展方向.1国内现行地铁建设融资模式1.1政府财政投资该模式出现在国内地铁建设早期,如北京地铁l,2号线,南京地铁1号线等,指政府通过财政支出支持地铁建设,含前期项目资本金筹集和后期建设还本付息,地铁公司则负责地铁规划设计,项目建设及后期的运营管理.此种模式依托政府财政信用,融资速度快,操作简便,成功的可靠性高,但是政府财政负担较重,没有充分利用外资.南京地铁1号线当时建设总投资85亿元,全部由市政府财政负担.除项目资本金外,还须支付长期贷款57亿元,自2006年起25年内,政府平均每年还本付息约5亿元左右,市财政压力较大.蔡成风:南京地铁房地产开发分公司,工程师,江苏南京21O019 1_2企业运作投资该模式主要是通过政府授权国有大公司进行公司化运作,结合银行贷款实现地铁建设资金筹集,由企业进行地铁的建设,运营,开发以及后期的还本付息,如北京地铁5号线,l3号线,上海地铁2号线,南京地铁2号线等.此种模式打破了完全由政府财政投资建设的局面,但仍未能充分利用外来资本.此外,该模式受到政府信用程度以及宏观政策的限制,造成政府负债,远期还本付息压力大.1.3政企合作投资该模式主要是政府通过与企业,社会团体等合作进行地铁建设.其代表性模式包括BT(建设移交),BOT(建设一运营一移交)以及pPp(政府与民间合作).实践证明,BT模式实现了投资多元化,减轻了政府财政压力,但由于建设与运营脱节,不能保障建成后的工程质量;BOT模式在北京,上海,沈阳,重庆,成都,广州,深圳等地进行尝试,虽然解决了政府一次性投资大的难题,但由于融资成本相对较高,工程建设管理成本高,使得实施效果不甚理想;ppp模式在北京地铁4号线中得到了l贝代城市轨厘交懂512011MODERNURBANTRANSIT●应用,它充分调动民营资本的参与,提高了效率,降低_r风险,但由于相关法律,法规不健全,不完善,使得PPP模式的应用受到了一定的限制. 综上所述,轨道交通建设融资模式的采用,受限于不同城市的不同发展时段,财力水平,相关政策配套和市场环境等因素,需因地制宜,充分论证,灵活应用.2南京市轨道交通现行融资模式分析南京地铁自2000年l2月正式开建第一条地铁线路起至今,运营总程已达85km.南京地铁既有线路建设造价约为3.924L元/kIll,创造了国内地铁建设造价新低.但由于地铁准公共产品的特性,其建设运营仍处于亏损状况,回收期长.故未来的南京地铁建设融资运作仍面临着诸多课题.2.1南京地铁运营线路融资模式地铁l号线南延线和2号线总投资约25o4L元,因需要投入的城建项目诸多,市财政短期已无力承担.参照香港的"地铁+物业"发展模式,南京地铁亟待走出土地筹融资的新路子.经过认真调研,思考,提出了以下筹融资措施.(1)项目资本金由市财政,各区拆迁款和上盖物业土地变现净收益等几部分组成.(2)建设资金通过市政府划定的专项储备土地先期向银行贷款,后期通过逐步运作上市实现还本付息.(3)以南京市土地储备中心地铁分中心作为融资运作平台,目前已收储了青龙片区,南大浦口等储备土地,并成功运作上市了所街兴隆陶瓷城,集庆路1号,南木,南大一期,南延线停车场等地块,累计土地出让总收益(含成本)达到了50多亿元.为地铁建设还本付息作出了重要贡献.此外,为缓解"时间差"上的资金压力,地铁2号线河西三站三区间引入BT模式,在其后的南延线和2号线东延线建设中将轨道,车辆以外的设备采用PPP模式引进,确保了线路建设如期建成.2.2现行融资模式评价具有自身特色的南京地铁现行融资模式虽然有力缓解了政府财政压力,但因为后期银行的还贷还是由土地出让净收益和政府财政补贴来完成,其他地铁资源开发收益目前还未形成规模,尚不能对地铁建设还本付息起到支撑性作用.截至20l1年底,南京地铁现行土地筹融资模式正式运作已有5年多时间,其取得的成果是喜人的,但现行筹融资模式具有以下几点不足之处.(1)具有"时间差".由于南京市区范围内基本无存量建设用地,储备土地都是位于偏远地区,且大多为集体农用地,土地原始价值不高.为将这些土地变现上市,需要完成土地收储谈判,征地拆迁,文物勘探以及道路基础设施配套等一系列手续,办理周期较长,待储备土地上市时基本是年末或者已是土地市场不景气之时,从而错过上市融资的最佳时间.进而后期土地增值部分却成为了财务成本.(2)易受政策影响.近几年地价中的前期征地拆迁成本大幅度上升,土地市场表现过热,政策调控收紧,使得通过土地增值收益实现融资目标变得困难.随着新一轮城市和国土规划的修编,资源保护理念加强,"农业耕地转为建设用0MODERNURBANTRANSIT512011tl,'~.Iti'1]tlllil~lll 地"(以下简称"农转用")指标一一亩难求,建设规划容积率审批日益严格,这也加大了土地运作的难度.stk#t,,以固定资产或者储备地为抵押向国有银行进行贷款申请时,受宏观政策控制较严.(3)外援力量不足.十地资源在运作中常牵涉到不同行政区的不同政府相关部门.区一级(特别是非主城区外的区)政府部门对于地铁建设带来的外部正效应以及长期效益不甚重视,对于融资土地的手续办理积极性不高,甚至部分抱有对立态度.缺少实施部门的有力援助,使得土地融资工作常常事倍功半,有时甚至步履维艰.综上所述,现行土地筹融资模式对于地铁建设做出了重要贡献,但是由于相关政策配套,部门复杂以及利益分配机制等因素使得现行融资模式需要进一步深化完善.3南京地铁未来规划建设线路融资模式探讨今后几年将是南京市轨道交通建设的高峰,预计轨道交通投入将达到1000亿元,尚不含已运营线路的还本付息和设备折旧等.创新融资模式,实现融资方式的多元化已势在必行.3.1基本原则(1)考虑投资的周期性.由于地铁建设具有一定的周期,投资额度也具有一定的时效陛,因此,一次}生投资或中间断档投资都是不可取的,须做好建设投资的周密计划安排,进而安排好融资计划并付诸实施.(2)融资方式的针对性.各个城市市情不一一,不能统一照搬别家的模式.如北京,深圳等地对城市基础设施特许经营管理方面有相关的条例规定,故其可以实践BOT模式,而南京市目前相关法律法规配套尚不健全,而地铁建设在即, PPP/BOT等协议文本编制和谈判前期准备工作耗时过长,投资成本过大,故此类模式要谨慎采用.3_2模式发展相关建议(1)优化资金还贷模式合理弓I导土地运作投放量.在银行贷款方面需根据项目资本金短期贷款及项目建设资金的特性来合理确定是采用等额本金法,最大还款能力法亦或是二者的综合计算出每年的资金需求量,通过优化资金还贷模式引导年度土地运作量,进而合理安排农转用指标申请以及征地拆迁前期工作,同时积极寻求政府相关政策支持,进而高效,合理,及时地将土地运作上市,实施收益返还进度跟踪,进而为轨道交通建设提供源源不断的资金.(2)深化轨道交通建设与周边土地综合开发机制.目前土地融资主要还局限于地面层的开发利用, 但对拥有持续,大客流的轨道交通站点来说,地铁站点地上,地下空间的利用和周边物业的开发利用同样重要.轨道交通站点周边开发今后应从加大地下物业开发的力度, 拓展站点周边用地范围以及打造地铁小镇等方面人手.(3)深入研究土地融资收益分配机制.南京市轨道交通含城市轨道(主要在城区)和都市圈快速轨道(主要在郊县)两种.城市轨道土地融资收益目前原则上由市政府统一管理分配,以轨道交通基金形式注入项目资本金.都市圈快速轨道土地融资收益目前则尚未明确. 按照"谁投资,谁受益"的原则,土地出让增值收益扣除成本及刚性计提后理应反馈于轨道交通建设主体,这样更利于提升轨道建设企业的积极性.结合已建线路的土地融资工作效果来看,今后可尝试轨道交通企业与区县联合开发储备土地,利益分成模式,这不仅有利于调动地方上的积极性,减少与各职能部门间沟通的矛盾,也有利于轨道交通建设的顺利推进.4模式发展愿景随着已运营线路周边配套条件日益成熟,上盖物业开发及地下空间的利用将进一步加强,预计近期土地上市变现仍然是南京地铁建设融资的主力军;中期资源开发和土地变现二者合力成为建设还本付息的重要支撑;远期在地铁年度运营管理收益实现持续盈余的情况下,参照港铁及上海地铁,以集团公司形式择机上市募集资金,进而为项目发展提供更强有力的支撑.同时进一步做大做强地铁实业经济,为地铁建设提供源源不断的动力.参考文献[1]王耀辉,马荣国.地铁交通融资模式分析[J]_长安大学:社会科学版,2008,10(2):22-26.[2]陈丽莎.对北京轨道交通发展中投融资问题的几点思考[C1.2003大连城市轨道交通发展研讨会论文集.北京:中国铁道出版社, 2003.【3】杜建峰.浅析北京地铁奥运支线BT模式的优势和风险[J].山西建筑,2009,10(30):196—197.[4】王耀邦,郑军,郭明雅.BT融资模式在交通建设中的应用[J]_长安大学:社会科学版,2009,11f11:42—49.[5]刘卡丁.城市轨道交通建设不宜采用BOT模式[c】.//中国招标投标年鉴(2005)特稿.北京,2007: 299.302.[6]王刚,庄焰.地铁项目融资模式研究[J】.深圳大学:理工版,2006,23(3):217—220.[7]陈柳钦.运用PPP模式进行城市轨道交通建设融资[J]_湖北经济学院,2006,4(2):52—58.[8】朱自强.模式引领发展——南京地铁的思考与实践.中卷[M】.香港:香港见闻中国出版中心, 2010:0781—0974.[9]南京地下铁道工程指挥部.南京城市轨道交通建设资金筹措及市场化方案[G].南京,2003:65—85.[10]张云宁,王玲,王书文.浅议南京地铁二号线BT融资模式【J].建筑经济,2008(8):35-38.[11]李欣,李阳阳.我国城轨交通建设常用还贷资金模式分析[J].现代城市轨道交通,2010(4):5-10. [12】黄新民,黄芳.香港地铁建设融资模式以及国内借鉴需要解决的问题[J].轨道交通,2007(1):65.67.[13】倪吉栋.轨道交通站点综合开发模式探讨[J].隧道建设,2010,12(6):56.659.[14]盖春英.北京市轨道交通沿线土地开发增值收益分配研究[J].城市交通,2008,9(5):27—29.收稿日期2011-06-06责任编辑凌晨l贝代地市轫晤交懂512011MODERNURBANTRANSIT●黟。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==国家禁止bt模式融资篇一:BT模式在融资过程中的若干问题分析BT模式在融资过程中的若干问题分析BT模式作为一种新的项目融资建设模式,扩大了项目建设资金的来源,得到了快速的推广,但国内各地在应用BT模式融资中也出现了一些问题。
笔者在参与南京第一个BT项目———南京市内环东线工程的BT模式操作和评价中,发现了一些值得重视的问题,现分析如下:1.不规范的BT项目,甚至虚假的BT项目。
在表面上BT模式和国家明令禁止的承包商带资建设十分相似,均由承包商投入资金建设工程。
前者是合法的,而后者则是国家明令禁止的行为。
一些项目业主单位在建设资金不足的情况下,利用BT模式解决建设资金的来源问题,名为BT模式,实质仍然是带资建设工程。
这类盗用BT名义的项目业主有意混淆,或者根本不清楚BT模式和带资建设的区别,甚至导致一些规范的BT项目的合法性遭到质疑。
2.对BT投资单位的监管难度加大。
有些项目通过招标选择了BT投资单位,但BT投资单位迟迟未按合同约定融入其建设资金,致使BT合同被迫终止而业主不得不重新选择招标。
或一些BT投资单位融资能力不足,甚至把资金压力转嫁到分包商、材料供应商头上,让他们垫资建设,造成很多不利影响,这些问题给业主的管理监督增加了难度。
3.投资人竞争不足,BT招标与工程招标混淆。
国内承包商往往对仅承担传统的施工任务无兴趣,缺乏丰富项目融资能力和代理建设单位管理的能力。
此外BT项目投标,需要投资人在投标前付出比工程投标更高的费用和更多精力,因而投资人存在着比较多的顾虑,一些BT项目的投标没有形成有效的竞争。
4.BT项目的分包情况严重。
BT模式一般应用于规模比较大的基础设施项目,因而BT投资单位的资金压力也比较大。
一些BT投资单位采用拖欠材料供应商和分包商的工程款等方式,将奖金不足的压力转嫁到材料供应商和分包商,从而可能造成层层分包和变相的带资建设。
城市轨道交通项目融资模式及融资风险分析【摘要】将城市轨交通融资模式划分为政府融资模式和市场化融资模式,提出了将城市轨道交通建设投融资与土地储备机制相结合、国银行境外筹资、设立城市轨道交投资基金、民间主动融资以及地铁与房地产捆绑式开发等新的融资模式。
在对城市轨道交通项目的融资风险因素识别的基础上,提出了相应的风险规避措施。
【关键词】城市轨道交通; 融资模式; 政府融资; 市场化融资长期以来,我国轨道交通发展缓慢主要是受资金困扰。
由于城市轨道交通投资巨大,仅靠政府投资是不现实的。
为了解决资金问题,加快我国轨道交通建设的步伐,国务院办公厅下发了《关于加强城市快速轨道交通建管理的通知》(国发办[2003] 81号文),提出实行投资渠道和投资主体多元化,鼓社会资本以合资、合作或委托经营等方式参与轨道交通投资、建设和运营。
1 城市轨道交通项目融资模式分析城市轨道交通融资的基本模式有政府融资和市场化融资两种模式。
1.1 政府融资模式政府融资以政府信用为基础,通过特定的政府融资主体展开,实行“政府职能企业运作”。
其融资主体是经政府授权,代表政府进行轨道交通建设的具备法人资格经济实体。
资金来源渠道主要包括: (1)政财政拨付的资本金(自有资金),包括各级政府的财政预算内资金、城市建设基金、土地批租收入、人防专项资金、地方政府按规定收取的各种费用及其他预算外资金等; (2)国债资金; (3)国内政策性银行的政策性贷款; (4)境内外发行国际债券;(5)向外国政府或国金融组织贷款; (6)依托于政府信用的商业贷款等。
政府投融资主体采用直接投资方式进行投资,既可以采取独资方式,也可以采取控股、参股或其他方式进行。
政府投融资主体代表政府以股权方式投入,其他企业的资金依法享有股东权益,一般不享有政府行政管理职能。
1.2 市场化融资模式市场化融资是以企业信用或项目收益为基础,以商业贷款、发股票等商业化融资为手段,筹集资金并加以运用的金融活动。
试述我国地铁项目投融资模式主要问题及对策作者:陈永彬来源:《装饰装修天地》2016年第05期摘要:在城市交通中,地铁无疑是一种便捷、高效、环保的交通方式,在社会进入了高速发展的时期,对于地铁项目建设的需求也在不断攀升。
但是,地铁项目投资非常大,仅依靠财政收入是很难满足建设需要,因此政府允许并鼓励民间资本进入地铁建设投资领域,目前常用的投融资模式为BT模式与PPP模式。
基于此,本文针对这两种模式中存在的问题做出分析,并提出相关的控制措施,为不断完善地铁项目投融资管理提供参考。
关键词:地铁;投融资;BT模式;PPP模式;措施前言伴随城镇化进程的进一步加快,非城镇人口大量进入城市,公共交通需要担负起更大的运量和运力。
地铁作为城市公共交通的主干线,不仅能在一定程度上减轻交通堵塞状况,而且安全环保,有利于改善日益严重的城市空气污染。
我国的地铁能否大力发展主要取决于建设资金,市场化融资能较好地解决这个问题。
笔者结合我国当前的地铁建设投资环境,研究地铁建设项目中投融资模式中存在的问题,提出相关的完善建议。
一、地铁项目BT投融资模式的应用BT模式是一种新的融资方式,是一种建设在前,转让在后的模式。
政府相关部门启用社会资金,通过融资的方式用于地铁项目建设,投资方筹措资金,并承担此项目的建设、管理等责任,项目竣工后,政府相关部门负责验收、使用,并根据BT项目的相关协议定期给投资人资金。
BT模式为政府融资开辟了一条新路径,让政府的融资渠道更加多样。
这种融资方式不仅有效解决资金问题,而且可以合理分散或者规避风险;有效地运用先进的管理技术和方法,充分利用投资人的资金、技术以及他们的管理能力,有助于资金的流动,带动经济可持续发展。
1.BT模式中存在的主要问题1.1控制BT项目成本很困难。
造成控制BT成本困难的原因比较多,首先影响成本的原因不唯一,其次利率风险,还有一个不可忽视的原因,就是在初期没有进行精细的预算和规划,仅仅是在投资人可以接受的资金范围内来进行投资建设,因此成本比较高。
