内蒙古某风电一期工程升压站监理细则正式版

  • 格式:docx
  • 大小:41.69 KB
  • 文档页数:25

下载文档原格式

  / 25
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Through the joint creation of clear rules, the establishment of common values, strengthen the code of conduct in individual learning, realize the value contribution to the organization.内蒙古某风电一期工程升压站监理细则正式版

内蒙古某风电一期工程升压站监理细

则正式版

下载提示:此管理制度资料适用于通过共同创造,促进集体发展的明文规则,建立共同的价值观、培

养团队精神、加强个人学习方面的行为准则,实现对自我,对组织的价值贡献。文档可以直接使用,

也可根据实际需要修订后使用。

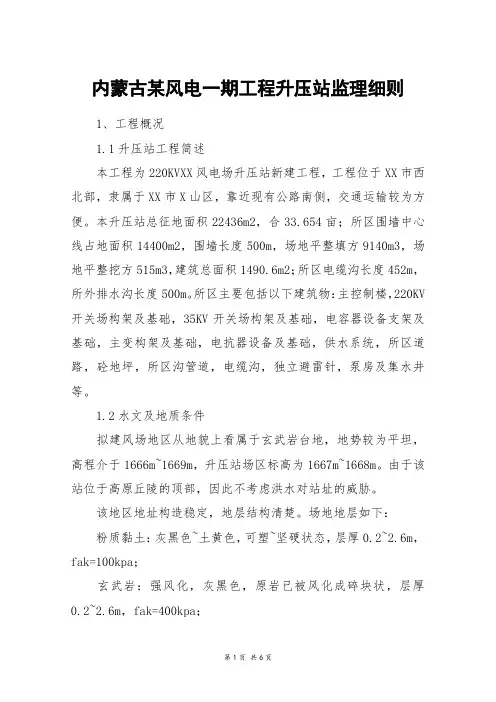

1、工程概况

1.1升压站工程简述

本工程为220KVXX风电场升压站新建工程,工程位于XX市西北部,隶属于XX 市X山区,靠近现有公路南侧,交通运输较为方便。本升压站总征地面积22436m2,合33.654亩;所区围墙中心线占地面积14400m2,围墙长度500m,场地平整填方9140m3,场地平整挖方515m3,建筑总面积1490.6m2;所区电缆沟长度452m,所外排水沟长度500m。所区主要包括以下建筑物:主控制楼, 220KV开关场构架及基

础,35KV开关场构架及基础,电容器设备支架及基础,主变构架及基础,电抗器设备及基础,供水系统,所区道路,砼地坪,所区沟管道,电缆沟,独立避雷针,泵房及集水井等。

1.2水文及地质条件

拟建风场地区从地貌上看属于玄武岩台地,地势较为平坦,高程介于

1666m~1669m,升压站场区标高为

1667m~1668m。由于该站位于高原丘陵的顶部,因此不考虑洪水对站址的威胁。

该地区地址构造稳定,地层结构清楚。场地地层如下:

粉质黏土:灰黑色~土黄色,可塑~坚硬状态,层厚0.2~2.6m,fak=100kpa;

玄武岩:强风化,灰黑色,原岩已被风化成碎块状,层厚0.2~2.6m,

fak=400kpa;

玄武岩:中等风化,灰黑色,块状构造,层厚0.2~2.6m,fak=800kpa;

勘察时场地内未见地下水位。

抗震设防裂度7度,标准冻土深度

2.4m。

1.3交通条件

新建工程位于赤峰市西北部,隶属于赤峰市松山区,靠近现有公路南侧,交通运输较为方便。

2、监理工作目标

2.1质量目标:单位工程达优良级,分部、分项工程合格率100%。

2.2安全目标:杜绝人身死亡事故,杜绝重大机械设备损坏事故、重大火灾事故、重大交通事故、重大环境污染事故,轻伤事故发生率控制在3‰以内。

2.3进度目标:升压站主控楼7月中旬封顶。9月底升压站具备并网送电的条件。

2.4投资控制:认真做好工程量计量工作,力争预算不超概算,结算不超预算,使工程投资总额控制在合同确定的造价范围内,进度付款与实际工程进度相对应。

3、监理工作依据

3.1XXXXXX风力发电有限责任公司与XXXX监理有限公司签定的监理合同书。

3.2大XXXXX风力发电有限责任公司与XX电力建设公司及XX电力勘测设计院签定

的施工合同书。

3.3《火电施工质量检验及评定标准》第一篇土建工程篇。

3.4工程施工图纸及技术说明书等有关设计技术文件。

3.5施工过程文件:设计修改通知单,施工图纸交底会审纪要,施工协调会议纪要,工程联系单及有关工程技术商定实施条款等。

3.6已审批通过的监理规划。

3.7国家、建设部及行业颁发的现行设计技术规范、施工验收规范及相关的技术规程和验评标准。

3.8建设工程文件(包括征地文件、初设审查文件等)。

4、监理工作范围

对土建工程项目施工的全过程监理,包括质量、进度、投资、安全四控制和参建各方的协调,以及进行工程档案和信息管理,确保工程按质按量向业主移交。

5、监理工作措施

5.1.质量监控措施

5.1.1.施工前的监理工作

5.1.1.1.工程具备开工条件后,施工单位必须填写“开工报告”交监理部,经总监签署后报业主批准,方可开工。

5.1.1.2. 各单项工程必须编制施工方案或作业指导书,重要的还需组织会审,开工前进行施工交底。

5.1.1.3对用于本工程的主要原材料及

半成品必须有质保书及材料复试报告。材料复试取样应有监理工程师现场见证取样送检。

5.1.1.4.特殊工种、安全质检等人员必须有相应的资质证书,持证上岗。

5.1.1.5.严格要求施工单位按照质量分级检查制度,建立完善质量保证体系,认真落实质量责任制。

5.1.1.

6.对于隐蔽工程及重要部位,上道工序未经监理人员检验签证,下道工序不得施工。

5.1.2.施工过程的监理工作

5.1.2.1.下列部位(工序)为主要部位(工序)施工单位应预控,监理过程监控。

5.1.2.1.1. 基础工程:定位及标高,钢筋及混凝土,挖填方。

5.1.2.1.2. 上部结构工程:框架结构、梁板结构。

5.1.2.1.3. 建筑工程:楼、地面工程、装饰工程、构筑物围护。

5.1.2.1.4. 屋面工程:找平、保温、防水。

5.1.2.1.5. 建筑设备安装工程:给排水工程、通风空调工程、照明工程、消防工程。

5.1.2.2.下列工程属隐蔽工程,其验收记录须签证认可后进行下一道工序施工。

5.1.2.2.1. 地基验槽。

5.1.2.2.2. 钢筋工程。

5.1.2.2.3. 防雷接地工程。

5.1.2.2.4. 基础工程。

5.1.2.2.5. 照明暗配线工程。

5.1.2.3.以下工程施工难度大、质量要求高、危险性大,施工单位必须制定详细的施工组织设计或施工方案,施工组织设计或施工方案由施工单位技术负责人批准,报监理部审查。施工过程中,监理工程师按施工组织设计或施工方案检查施工状况。施工过程应严格按施工组织设计或施工方案进行,不得任意改变。

5.1.2.3.1.爆破工程作业指导书。

5.1.2.3.2.模板工程作业指导书。

5.1.2.3.3.脚手架工程作业指导书。
