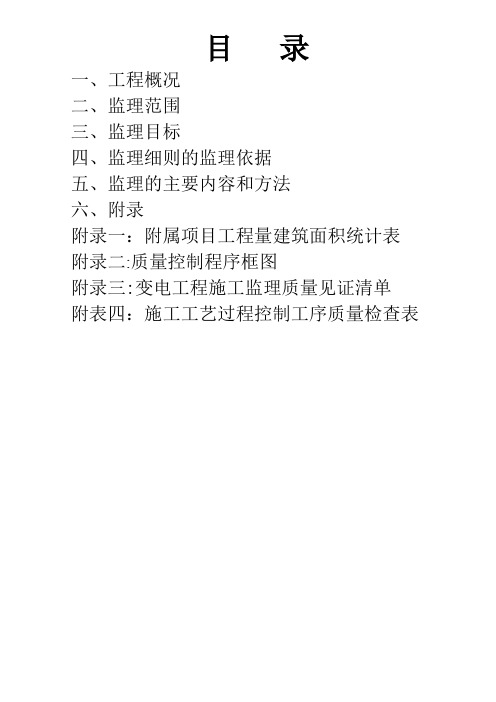

当前位置:文档之家› 《内蒙古某风电一期工程升压站监理细则》

《内蒙古某风电一期工程升压站监理细则》

《内蒙古某风电一期工程升压站监理细则》
《内蒙古某风电一期工程升压站监理细则》

内蒙古某风电一期工程升压站监理细则1、工程概况

1.1升压站工程简述

本工程为220KVXX风电场升压站新建工程,工程位于XX市西北部,隶属于XX 市X山区,靠近现有公路南侧,交通运输较为方便。本升压站总征地面积22436m2,合33.654亩;所区围墙中心线占地面积14400m2,围墙长度500m,场地平整填方9140m3,场地平整挖方515m3,建筑总面积1490.6m2;所区电缆沟长度452m,所外排水沟长度500m。所区主要包括以下建筑物:主控制楼,220KV开关场构架及基础,35KV开关场构架及基础,电容器设备支架及基础,主变构架及基础,电抗器设备及基础,供水系统,所区道路,砼地坪,所区沟管道,电缆沟,独立避雷针,泵房及集水井等。

1.2水文及地质条件

拟建风场地区从地貌上看属于玄武岩台地,地势较为平坦,高程介于1666m~1669m,升压站场区标高为1667m~1668m。由于该站位于高原丘陵的顶部,因此不考虑洪水对站址的威胁。

该地区地址构造稳定,地层结构清楚。场地地层如下:

粉质黏土:灰黑色~土黄色,可塑~坚硬状态,层厚0.2~2.6m,fak=100kpa;玄武岩:强风化,灰黑色,原岩已被风化成碎块状,层厚0.2~2.6m,fak=400kpa;玄武岩:中等风化,灰黑色,块状构造,层厚0.2~2.6m,fak=800kpa;

勘察时场地内未见地下水位。

抗震设防裂度7度,标准冻土深度2.4m。

1.3交通条件

新建工程位于赤峰市西北部,隶属于赤峰市松山区,靠近现有公路南侧,交通运输较为方便。

2、监理工作目标

2.1质量目标:单位工程达优良级,分部、分项工程合格率100%。

2.2安全目标:杜绝人身死亡事故,杜绝重大机械设备损坏事故、重大火灾事故、重大交通事故、重大环境污染事故,轻伤事故发生率控制在3‰以内。

2.3进度目标:升压站主控楼7月中旬封顶。9月底升压站具备并网送电的条件。

2.4投资控制:认真做好工程量计量工作,力争预算不超概算,结算不超预算,使工程投资总额控制在合同确定的造价范围内,进度付款与实际工程进度相对应。

3、监理工作依据

3.1XXXXXX风力发电有限责任公司与XXXX监理有限公司签定的监理合同书。

3.2大XXXXX风力发电有限责任公司与XX电力建设公司及XX电力勘测设计院签定的施工合同书。

3.3《火电施工质量检验及评定标准》第一篇土建工程篇。

3.4工程施工图纸及技术说明书等有关设计技术文件。

3.5施工过程文件:设计修改通知单,施工图纸交底会审纪要,施工协调会议纪要,工程联系单及有关工程技术商定实施条款等。

3.6已审批通过的监理规划。

3.7国家、建设部及行业颁发的现行设计技术规范、施工验收规范及相关的技术规程和验评标准。

3.8建设工程文件(包括征地文件、初设审查文件等)。

4、监理工作范围

对土建工程项目施工的全过程监理,包括质量、进度、投资、安全四控制和参建各方的协调,以及进行工程档案和信息管理,确保工程按质按量向业主移交。

5、监理工作措施

5.1.质量监控措施

5.1.1.施工前的监理工作

5.1.1.1.工程具备开工条件后,施工单位必须填写“开工报告”交监理部,经总监签署后报业主批准,方可开工。

5.1.1.2.各单项工程必须编制施工方案或作业指导书,重要的还需组织会审,开工前进行施工交底。

5.1.1.3对用于本工程的主要原材料及半成品必须有质保书及材料复试报告。材料复试取样应有监理工程师现场见证取样送检。

5.1.1.4.特殊工种、安全质检等人员必须有相应的资质证书,持证上岗。

5.1.1.5.严格要求施工单位按照质量分级检查制度,建立完善质量保证体系,认真落实质量责任制。

5.1.1.

6.对于隐蔽工程及重要部位,上道工序未经监理人员检验签证,下道工序不得施工。

5.1.2.施工过程的监理工作

5.1.2.1.下列部位(工序)为主要部位(工序)施工单位应预控,监理过程监控。

5.1.2.1.1.基础工程:定位及标高,钢筋及混凝土,挖填方。

5.1.2.1.2.上部结构工程:框架结构、梁板结构。

5.1.2.1.3.建筑工程:楼、地面工程、装饰工程、构筑物围护。

5.1.2.1.4.屋面工程:找平、保温、防水。

5.1.2.1.5.建筑设备安装工程:给排水工程、通风空调工程、照明工程、消防工程。

5.1.2.2.下列工程属隐蔽工程,其验收记录须签证认可后进行下一道工序施工。

5.1.2.2.1.地基验槽。

5.1.2.2.2.钢筋工程。

5.1.2.2.3.防雷接地工程。

5.1.2.2.4.基础工程。

5.1.2.2.5.照明暗配线工程。

5.1.2.3.以下工程施工难度大、质量要求高、危险性大,施工单位必须制定详细的施工组织设计或施工方案,施工组织设计或施工方案由施工单位技术负责人批准,报监理部审查。施工过程中,监理工程师按施工组织设计或施工方案检查施工状况。施工过程应严格按施工组织设计或施工方案进行,不得任意改变。5.1.2.3.1.爆破工程作业指导书。

5.1.2.3.2.模板工程作业指导书。

5.1.2.3.3.脚手架工程作业指导书。

5.1.2.4.针对土建专业工程的特点和难点,监理工程师应在施工过程中重点做好以下方面的质量控制:

5.1.2.4.1.主控楼各楼层预埋件、预留孔洞较多,一定要按设计图纸认真检查、验收,必要时会同安装专业监理工程师共同检查验收,确保准确无误。给排水、通风、空调、消防、照明工程施工要密切配合土建施工进行,避免乱开孔洞,乱布管线现象。

5.1.2.4.2.屋面钢筋砼结构要以防渗漏作为质量控制重点,防水材料要进行抽检,

严禁不合格防水材料用于本工程,确保屋面无渗漏的现象。

5.1.2.5.对不符合项及质量事故的处理:

5.1.2.5.1.当施工中发现不符合设计文件及施工验收规范等不符合项,监理工程师以书面形式通知施工单位立即整改,整改后必须重新检查验收。

5.1.2.5.2.发生质量事故后以书面形式报送有关单位。监理工程师在总监领导下组织有关部门、单位对质量事故进行事故原因分析。研究确定处理方案并监督实施。监理工程师应作好文字记录整理归档备案。

5.1.2.5.3.事故处理措施应力求经济合理,技术可行,施工方便满足功能及使用要求,安全可靠不留隐患的原则。

5.1.2.5.4.监理人员以巡视为主,对砼浇筑及重点部位,进行重点旁站监理。5.1.3.施工后的竣工验收

5.1.3.1.严格按照赤峰**风电工程现场管理制度、监理规范、质量检验标准规范等方面的竣工验收程序进行。

5.1.3.2.最后核定单位工程质量等级由质监部门进行。

5.2.进度监控措施

5.2.1.要求施工单位严格按施工进度二级网络计划制定详细的可操作性的全厂土建工程施工进度计划,监理审定后跟踪检查落实。

5.2.2.要求施工单位依据施工进度情况,提前做好材料计划并及时供货,保障施工的顺利进行。

上一页12下一页

相关主题
文本预览
相关文档 最新文档
