隧道施工常见的病害成因分析及防治方法
- 格式:doc
- 大小:18.00 KB
- 文档页数:5
公路隧道病害成因分析与治理措施1.大路隧道病害成因分析1.1大路隧道渗漏水近年来,随着我国大路隧道施工技术的飞速进展,在隧道建设方面取得了优异的成果,但绝大部分隧道仍有不同程度的渗漏,有些隧道的渗漏状况相当严峻。
隧道渗漏水是由于修筑隧道损害了山体原始的水系统均衡,隧道成为所穿越山体四周地下水集聚的通道。
在工程勘测设计中对其工程地质及水文地质状况了解得不够认真,对衬砌四周地下水源、水量、流向及水质勘察不全;有时还缺乏反映防水材料性能的室内试验数据和对结构抗渗、抗腐蚀的详细要求。
1.2衬砌裂损衬砌裂损变形的主要危害有:(1)降低衬砌结构对围岩的承载力量;(2)使隧道净空变小,侵入建筑限界,影响车辆平安通过;(3)拱部衬砌掉块,影响行车和人身平安;(4)裂缝漏水,造成洞内设施锈蚀,寒冷和寒冷地区产生冻害;(5)在运营条件下对裂损衬砌进行大修整治,施工与运输相互干扰,费用增大。
1.3衬砌腐蚀病害复合性侵蚀包含了上述两种侵蚀的特性。
隧道衬砌的物理性腐蚀:包括冻融交替冻胀性裂损干湿交替盐类结晶性胀裂损坏。
受强侵蚀部位,表现为隧道拱部、边墙、侧沟等渗水(干湿交替)硫酸盐结晶腐蚀处所,沿裂缝呈条带状、或分散的渗水点呈蜂窝地窖状,析出芒硝、石膏结晶,结构进一步疏松、溃散、露石、脱落。
2.大路隧道病害治理措施2.1大路隧道防排水技术大路隧道的防排水体系设计具有圈层构造,可用“一堵两排两防”来概括:既一圈围岩注浆堵水。
喷射混凝土与防水层间、防水层与衬砌间两圈排水,防水层与衬砌混凝土两层防水。
2.2围岩注桨堵水围岩注浆堵水既可在隧道开挖前从地表钻孔实施,也可在隧道开挖后通过径向或超前向围岩钻孔注浆来完成。
隧道围岩注浆施工工艺包括四个方面的内容:注浆材料的选择、注浆浆液、注浆参数、注浆施工。
选择注浆材料时,要考虑下列各点:浆液在受压的岩层中具有良好的渗入性。
即在肯定的压力下,能渗到肯定宽度的裂缝或空洞中。
浆液凝聚成结石后,应具有肯定强度和粘结力。
隧道结构的常见病害及整治措施隧道是交通建设中的重要组成部分,它不仅可以缩短路程,还可以避免遇到恶劣天气的影响。
但是由于隧道通风困难、水压大、地质条件复杂等原因,隧道结构存在着各种各样的病害。
本文将介绍隧道结构的常见病害及整治措施。
一、开裂病害隧道在施工过程中由于地质条件复杂,温度变化、潮湿度等因素的影响,易出现开裂病害。
开裂病害的出现会导致构件的变形,从而降低结构的稳定性。
整治措施:(1)表层处理:将表面的裂缝清理干净,打磨平整后进行修补。
(2)加固处理:对于比较严重的裂缝,可以采用钢筋加固的方法,以提高结构的承载力。
(3)增强处理:在隧道建设阶段就应该采取措施,比如采用锚杆加固法、注浆加固法等方法,使结构具有更好的抗裂能力。
二、渗水病害隧道中大量的降雨水和地下水,经常侵入隧道结构内部,从而引起渗水病害。
渗水病害不仅破坏隧道结构本身,而且给隧道内部的设施带来影响,如照明设施、通风设备等。
整治措施:(1)加固处理:对于渗水病害比较严重的隧道,需要采用加固措施,比如注浆加固、灌浆加固、帷幕注浆等方法,以提高隧道结构的抗渗能力。
(2)防水处理:对于刚刚建好的隧道,应该对其进行防水处理以避免渗水病害的发生。
可以采用涂刷防水材料、贴防水卷材等方法进行防水处理。
(3)排水处理:对于已经发生渗水病害的隧道,应该采取排水措施,将隧道内的积水及时排除,以保证设施的正常运行。
三、脱落病害隧道结构长期受到各种不同的荷载作用,如车辆荷载、风荷载等,容易导致局部构件脱落,从而引起脱落病害。
整治措施:(1)检测处理:隧道结构脱落病害的主要原因在于结构发生了松动,因此需要对整个结构进行检测处理,及时发现脱落现象。
(2)加固处理:对于已经发生的脱落现象,可以采用加固措施,比如钢筋加固、搭桥加固等方法,以恢复结构的稳定性。
(3)防范处理:在隧道建设过程中,应该采取防范措施,预防脱落现象的发生。
比如加强隧道结构的搭建、加固隧道支撑系统等。
隧道的施工通病及防治隧道的施工是一个复杂而耗时的过程,通常会面临各种问题和挑战。
本文将介绍一些常见的隧道施工通病,并提供相应的防治方法。
1. 地质条件不稳定地质条件的不稳定性是隧道施工中最常见的问题之一。
这可能包括岩体裂隙、地下水渗漏、地质构造等。
这些问题可能导致地质灾害,如坍塌、滑坡和涌水等。
防治方法:- 在施工前进行详尽的地质勘探,对地质情况进行准确评估。
- 采用合适的地质工程方法,如注浆、锚杆等,增强岩体的稳定性。
- 针对地下水问题,可以采用降低地下水位、加固衬砌等措施。
2. 施工设备故障施工设备故障可能导致施工进度延误和成本增加。
这包括钻机、掘进机、输送设备等。
防治方法:- 定期进行设备维护和检修,确保设备处于良好工作状态。
- 准备备用设备,避免设备故障时施工中断。
- 培训和提高工人的设备操作技能,能够及时应对设备故障。
3. 安全事故隧道施工过程中存在着许多安全风险,如坍塌、火灾、氧气不足等。
安全事故可能导致工人伤亡和财产损失。
防治方法:- 建立完善的安全管理制度,制定并执行相应的安全操作规程。
- 配备足够的安全设备,如紧急疏散通道、灭火器等。
- 进行培训,提高工人的安全意识和应急处理能力。
4. 施工污染隧道施工可能会带来大量的污染物,如噪音、振动、尘土等。
这些污染物可能对周围环境和居民造成不良影响。
防治方法:- 使用噪音和振动减振设备,减少噪音和振动对周围环境的影响。
- 实施尘土控制措施,如覆盖、湿化、喷雾等。
- 合理安排施工时间和区域,减少对周围居民的影响。
总结:隧道施工中的通病和问题是多种多样的,但通过前期调查和规划,合理的设备维护,严格的施工操作和安全管理,以及对环境保护的重视,我们可以有效地预防和解决这些问题,保证隧道施工的顺利进行。
(字数:278)。
青海省S312线珍秦—称多段公路C标隧道质量通病与防治措施一、超前地质预报和监控量测施工通病1、施工通病超前地质预报和监控量测不及时、不准确,里程不连续,不能为施工安全提供可靠的依据。
原因分析:⑴、部分施工人员对超前地质预报和监控量测认识不清,重视不够。
⑵、没有专人负责,相关测量仪器和设备配备不齐。
⑶、操作人员的相关业务能力不够。
2、预防及处理办法⑴、对超前地质预测预报和监控量测在隧道施工安全中的指导作用要有充分认识和足够重视。
⑵、必须由专人负责超前地质预测预报施工,相关仪器设备配备齐全。
⑶、对操作人员进行超前地质预测预报知识培训,提高操作人员的业务水平。
⑷、超前地质预测预报按设计要求施工里程要连续,并且确保足够的搭接长度。
⑸、对初支变形量较大的断面应及时报告有关领导及部门,尽快采取有效的加固措施。
二、洞门施工通病1、洞门施工通病⑴、洞门坍塌。
⑵、洞门表观质量差。
2、洞门坍塌病因分析⑴、地表水渗透或雨水冲刷使隧道洞门边、仰坡失穏,造成洞口坍塌。
⑵、洞门边、仰坡开挖采用大爆破作业方式,对隧道洞口围岩产生扰动,造成隧道洞口坍塌。
⑶、洞口围岩松散软弱,自稳性能差,进洞施工方案不妥。
⑷、洞口边仰坡开挖后防护不及时。
3、预防及处理办法⑴、洞口工程施工前,首先做好洞口范围内地表防排水工作,填平洼地和积水坑,防止地面水渗透。
⑵、及时施做洞口工程系统截水沟、排水沟,尽可能与洞口路基排水系统形成整体。
宜在雨季前及边、仰坡开挖前完成。
⑶、隧道边、仰坡土石方开挖作业尽可能采用非爆破或弱爆破方法自上而下分部进行,减少对洞口围岩的扰动;开挖后对边、仰坡及时进行防护。
⑷、隧道门端墙处土石方开挖施工完成后及时施作洞门端墙及挡护工程。
⑸、洞门施作尽量避开雨季进行,尽早施作洞门和洞口段衬砌,保证洞门边坡稳定。
⑹、施工期间,保持对边仰坡及洞顶山坡体进行监测和观察,及时掌握洞口的安全状况,以便迅速采取有效的安全对策。
4、洞门表观质量病因分析⑴、洞门立模不稳,不平顺,混凝土灌注质量差。
运营隧道常见病害处治及监测技术分析一、运营隧道常见病害及原因分析1.渗水渗水是隧道中常见的病害之一,其主要原因包括隧道施工过程中未能充分保护隧道衬砌,以及地下水位较高等。
渗水对隧道的结构和运行安全造成了严重的影响,因此对渗水问题必须及时处置。
2.裂缝隧道中出现裂缝的原因可能是由于地震震动、地下水位变化或者施工质量问题所致。
裂缝的出现将影响隧道结构的稳定性和安全性,需要及时进行修复。
3.沉降隧道的地表沉降通常是由于隧道施工或者隧道下方地质条件变化所引起的,较大的地表沉降将会影响到地表建筑物和地下管线的安全,需要及时处理。
4.结构破坏隧道结构的破坏可能是由于材料老化、外部环境变化等原因导致的,需要及时进行维护和修复,以保证隧道的安全运行。
二、隧道病害监测技术分析1.渗水监测技术隧道渗水监测技术主要包括地下水位监测、渗流监测等。
地下水位监测可通过埋设水位计等设备对地下水位进行定期监测,及时获取隧道周边地下水位的变化情况,从而预警隧道渗水问题。
渗流监测则可通过埋设压力传感器等设备对隧道内的水压进行监测,及时发现隧道渗水问题。
3.沉降监测技术隧道沉降监测技术主要包括地面沉降监测、建筑物沉降监测等。
地面沉降监测可通过安装测量点等设备对地表沉降情况进行实时监测,及时发现隧道地表沉降问题。
建筑物沉降监测则可通过安装测量仪器等设备对建筑物的沉降情况进行监测,及时预警地下隧道对地表建筑物的影响。
1.渗水处治技术隧道渗水问题通常采用注浆、灌浆、封堵等技术进行处治。
注浆技术是通过注入水泥浆或者树脂浆等材料封堵隧道内的渗水裂缝,达到隔水的目的。
灌浆技术是将灌浆泵输送灌浆材料到渗水部位,以填充破损部位,达到隔水的目的。
封堵技术则是通过封堵材料封堵渗水部位,达到隔水的目的。
3.沉降处治技术隧道沉降问题通常采用地基处理、加固补偿等技术进行处治。
地基处理技术是通过地基加固、改良等手段提高隧道地基的承载能力,以抵抗隧道地基沉降。
加固补偿技术则是通过加固建筑物、进行补偿等方式抵御隧道地基沉降带来的影响。
隧道质量通病处理方法(通用)一、开挖及初期支护中的质量通病的表现、原因及防治措施1、超欠挖1.1 原因分析①测量放样不精确;②岩石隧道爆破施工未到位或围岩坍落;③挖掘机开挖时直接开挖到设计预留的开挖轮廓边缘;④地质情况较差、土体垂直节理发育、稳定性差、局部出现坍塌;⑤掌子面开挖后架设拱架前不进行初喷,导致粉质黄土失水松散掉块;1.2 防治措施①测量放样时要精确标出开挖轮廓线,在开挖过程中控制好开挖断面,做到测量精确;②岩石隧道爆破开挖时要严格按照爆破施工技术交底进行提前准备,精确控制好炮眼间距,并严格按照技术参数装入药量,不能忽多忽少;③在开挖过程中还需根据实际情况确定预留变形量,应将施工中可能发生的围岩变化情况(掉块或坍落)进行考虑;④在施作超前小导管时要控制好外插角,防止因外插角过大造成超挖;⑤预留开挖轮廓边缘线,在开挖过程中采用人机配合,避免机械开挖造成超、欠挖现象;⑥地质情况较差、局部出现坍塌时根据实际情况尽快施作初期支护进行封闭处理;⑦开挖到设计轮廓线位置后立即进行初喷封闭开挖面,再架设型钢拱架;2、黄土隧道开挖后的坍落2.1 原因分析黄土隧道开挖后裂缝发育较快,若为富水地段,在自重作用下可随时出现坍落。
2.2 防治措施黄土隧道应在开挖后尽快施作临时支护,及时封闭成环,并加快混凝土衬砌施作,以保证施工安全。
3、富水隧道隧底开挖时拱顶沉降量大3.1 原因分析①黄土颗粒间潜水量大,地基承载力降低;②隧底泥化严重,清理淤泥耗时太长;③超挖的20cm采用湿喷工艺喷射C25耗时太长,早期强度增长慢,可能会受到踩踏;3.2 防治措施①拱脚加大至80cm,增加力的传递面积,减少沉降;②人工配合机械开挖至设计标高时立即进行隧底清理,然后采用干喷工艺喷射20cm 厚混凝土封闭堵水,再架设钢架。
(此方法较前者可缩短2~3小时,从而实现早封闭、快成环,从而减少沉降量);4、初期支护采用的分层喷射技术,出现混凝土掉层脱落4.1 原因分析①第一次喷射层和钢架表面尘土污染清理不彻底,降低了新旧混凝土的黏结力;②喷射混凝土不密实、空鼓,造成初期支护表面渗漏水,钢架表面锈蚀;③结合以上两个原因在整个初期支护未稳定前,由收敛和沉降引起,造成钢架外露和混凝土表面掉层;4.2 防治措施①对钢架和第一层喷射混凝土表面必须进行彻底清理。

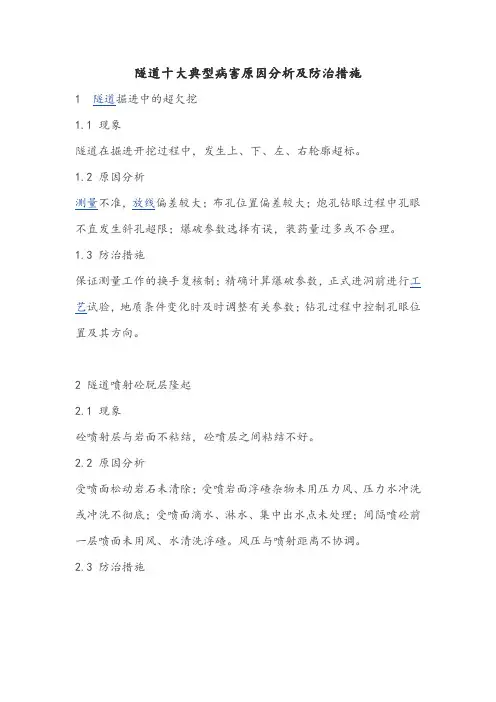

隧道十大典型病害原因分析及防治措施1 隧道掘进中的超欠挖1.1 现象隧道在掘进开挖过程中,发生上、下、左、右轮廓超标。
1.2 原因分析测量不准,放线偏差较大;布孔位置偏差较大;炮孔钻眼过程中孔眼不直发生斜孔超限;爆破参数选择有误,装药量过多或不合理。
1.3 防治措施保证测量工作的换手复核制;精确计算爆破参数,正式进洞前进行工艺试验,地质条件变化时及时调整有关参数;钻孔过程中控制孔眼位置及其方向。
2 隧道喷射砼脱层隆起2.1 现象砼喷射层与岩面不粘结,砼喷层之间粘结不好。
2.2 原因分析受喷面松动岩石未清除;受喷岩面浮碴杂物未用压力风、压力水冲洗或冲洗不彻底;受喷面滴水、淋水、集中出水点未处理;间隔喷砼前一层喷面未用风、水清洗浮碴。
风压与喷射距离不协调。
2.3 防治措施清除松动岩石,清除受喷面浮碴杂物;对喷水、淋水、集中出水点的受喷面采用凿槽、埋管进行引导疏干处理;喷射砼前进行试喷,确定风压与喷射距离之间的协调关系。
3 隧道锚杆拉力不足3.1 现象锚杆安装不牢固、抗拔力不够。
3.2 原因分析锚固长度不够;砂浆灌注不饱满;砂浆包裹锚杆厚度不够或根本没有;孔眼内杂物没有处理干净;孔眼深度同锚杆长度不配套。
3.3 防治措施钻孔直径应与锚杆直径相配套;严格按设计孔深钻孔;压浆前用压力风及压力水冲净孔眼;锚杆除锈、矫直,安装时确保锚杆与孔眼中心线在同一直线上;孔内注浆从孔底开始,均匀连续进行,中途不得中断;采用早强药包裹锚杆时,处理后的锚杆外径应与孔眼直径配套。
4 隧道衬砌砼麻面4.1 现象砼表面缺浆、粗糙、凸凹不平,但无钢筋和石子外露。
4.2 原因分析模板表面在砼浇筑前未清理干净,拆模时砼表面被粘损;未全部使用钢模板,夹杂其他类型模板;模板表面脱模剂涂刷不均匀,造成砼拆模时发生粘模;模板拼缝处不够严密,砼浇筑时模板缝处砂浆流走;砼振捣不够,砼中空气未排除干净。
4.3 防治措施模板表面认真清理,不得沾有干硬水泥砂浆等杂物;全部使用钢模板;砼脱模剂涂刷均匀,不得漏刷;振捣必须按操作规程分层均匀振捣密实,严防漏捣,振捣手在振捣时掌握好止振的标准:砼表面不再有气泡冒出。

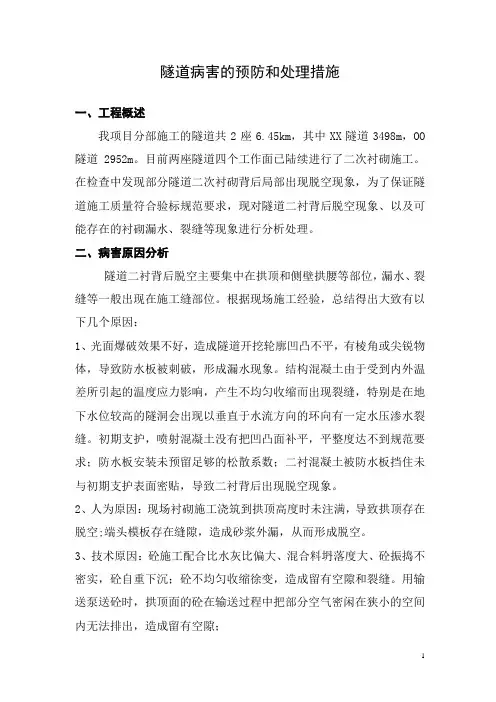

隧道病害的预防和处理措施一、工程概述我项目分部施工的隧道共2座6.45km,其中XX隧道3498m,OO 隧道2952m。
目前两座隧道四个工作面已陆续进行了二次衬砌施工。
在检查中发现部分隧道二次衬砌背后局部出现脱空现象,为了保证隧道施工质量符合验标规范要求,现对隧道二衬背后脱空现象、以及可能存在的衬砌漏水、裂缝等现象进行分析处理。
二、病害原因分析隧道二衬背后脱空主要集中在拱顶和侧壁拱腰等部位,漏水、裂缝等一般出现在施工缝部位。
根据现场施工经验,总结得出大致有以下几个原因:1、光面爆破效果不好,造成隧道开挖轮廓凹凸不平,有棱角或尖锐物体,导致防水板被刺破,形成漏水现象。
结构混凝土由于受到内外温差所引起的温度应力影响,产生不均匀收缩而出现裂缝,特别是在地下水位较高的隧洞会出现以垂直于水流方向的环向有一定水压渗水裂缝。
初期支护,喷射混凝土没有把凹凸面补平,平整度达不到规范要求;防水板安装未预留足够的松散系数;二衬混凝土被防水板挡住未与初期支护表面密贴,导致二衬背后出现脱空现象。
2、人为原因:现场衬砌施工浇筑到拱顶高度时未注满,导致拱顶存在脱空;端头模板存在缝隙,造成砂浆外漏,从而形成脱空。
3、技术原因:砼施工配合比水灰比偏大、混合料坍落度大、砼振捣不密实,砼自重下沉;砼不均匀收缩徐变,造成留有空隙和裂缝。
用输送泵送砼时,拱顶面的砼在输送过程中把部分空气密闲在狭小的空间内无法排出,造成留有空隙;三、病害整治处理措施1、对拱顶部位二衬背后脱空采用拱顶预留注浆孔进行注浆回填;对拱腰及边墙处二衬背后脱空采用钻孔后注浆回填。
(1)二次衬砌后回填注浆首先以雷达检测数据为依据,明确需注浆加固的范围和数量。
根据现场实际情况选定合适的注浆方案。
对于脱空高度小于10cm,一般采用Φ42mm压注纯水泥浆处理,水灰比为0.5:1。
对于脱空高度在10cm-15cm范围,一般采用Φ42mm压注水泥砂浆处理,水泥砂浆要具有良好的流动性。
一、洞身开挖过程中围岩的超挖、欠挖1.形成的原因(1)钻孔时周边眼大小、分布不准确。
(2)爆破时装药量不精确。
(3)测量放线的误差。
(4)地质条件差。
(5)施工管理不善。
2.防治措施:(1)周边眼应沿设计开挖轮廓线布置。
(2)提高钻眼精度。
(3)控制装药量。
(4)提高测量放线的精度。
(5)提高作业人员的操作技术水平和管理水平。
二、喷射混凝土回弹量过大、强度不足1.形成的原因(1)选用的配合比不准确。
(2)砂石材料不合格、级配不好。
(3)选择的喷射方式不当。
(4)工作人员责任心不强。
2.防治措施:(1)提高混凝土配合比的精确性(2)根据作业条件的要求、现场维修能力以及粉尘和回弹量的限制程度,正确选择喷射方式。
(3)及时清除岩壁面的粉尘和杂物、必要时应冲洗干净。
(4)严格控制材料质量。
(5)工作人员操作时,喷头喷射方向应与受喷面垂直,偏角小于10度;喷头与受喷面距离控制在0.6-L2米之间,喷头应均匀缓慢移动。
三、洞身坍塌1、形成原因(1)地质原因;如隧道穿断层及破碎带、通过各种堆积体、通过薄层岩体形成的小褶曲及错动的发育地段、通过岩层软硬相间段等情况。
(2)施工方法和预防措施不当;如施工方法选择不当、锚喷不及时、钢支撑安装不牢固、爆破作业不当用药量过多、处理危石措施不当等情况。
2、防治措施(1)在施工前和施工中均应采取积极的防排水措施。
(2)严格按照“短开挖、弱爆破、早封闭、紧支护、勤观察、勤量测的原则进行施工。
(3)加强安全防范措施。
四、隧道衬砌后出现渗水、漏水、涌水等1、形成原因(1)施工的排水系统不畅通、排水管堵塞;(2)铺设的防水板破损;2、防治措施(1)严格按照防、截、排、堵相结合的综合处理原则进行施工。
(2)提高工作人员责任心,保证排水系统不堵塞、不淤积,防水板不破损;加强排水系统的经常检查。
(3)杜绝不合格排水材料进入工地。
五、二次衬砌混凝土开裂1、形成原因(1)水灰比较大。
(2)拆模时内外温差较大。
隧道工程质量通病及防治措施一隧道水害的防治一、水害的成因(一)隧道穿过含水的地层].砂类土和漂卵石类土含水地层。
2.节理、裂隙发育,含裂隙水的岩层。
3.石灰岩、白云岩等可溶性地层,当有充水的溶槽、溶洞或暗河等与隧道相连通时。
4.浅埋隧道地段,地表水可沿覆盖层的裂隙、孔洞渗透到隧道内。
(二)隧道衬砌防水及排水设施不完善1.原建隧道衬砌防水、排水设施不全。
2,混凝土衬砌施工质量差,蜂窝、孔隙、裂缝多,自身防水能力差。
3.防水层(内贴式、外贴式或中间夹层)施工质量不良或材质耐久性差,经使用数年后失效。
4. 混凝土的工作缝、伸缩缝、沉降缝等未做好防水处理。
5.衬砌变形后,产生的裂缝渗透水。
6.既有排水设施,如衬砌背后的暗沟、盲沟,无衬砌的辅助坑道、排水孔、暗槽等,年久失修阻塞。
二、水害的防治1.因势利导,给地下水以排走的出路,将水迅速地排到洞外。
2.将流向隧道的水源截断,或尽可能使其水量减少。
3.堵塞衬砌背后的渗流水,集中引导排出。
4.水害整治的关键:分析病害成因,对症整治;合理选择防水材料;严格施工工艺。
二隧道衬砌腐蚀病害的防治隧道衬砌腐蚀病害的成因如下:一、隧道衬砌物理性腐蚀1.冻融交替冻胀性裂损:产生的条件是隧道在寒冷和严寒地区衬砌混凝土充水部位。
2.干湿交替盐类结晶性胀裂损坏:产生的条件是隧道周围有含石膏、芒硝和岩盐的环境水。
二、隧道衬砌化学性腐蚀1.硫酸盐侵蚀。
2.镁盐侵蚀3.溶出性侵蚀(软水侵蚀)4.碳酸盐侵蚀5.一般酸性侵蚀以上几种腐蚀有时是同时发生的。
三、隧道衬砌腐蚀病害的防治1.坚持以排为主,排堵截并用,综合治水。
2.用各种耐腐蚀材料敷设在混凝土衬砌的表面,作为防蚀层。
3.在各种腐蚀病害较为严重的地段,除采取排水降低水压外,同时采用抗侵蚀材料作衬砌,使防水、防蚀设施与结构合为一体。
4.在隧道的伸缩缝、变形缝和施工缝都设置止水带,从而达到防蚀的目的。
三隧道衬砌裂缝病害的防治一、隧道衬砌裂损原因(一)设计方面的原因隧道设计时,因围岩级别划分不准、衬砌类型选择不当,造成衬砌结构与围岩实际荷载不相适应引发裂损病害。
运营隧道常见病害处治及监测技术分析隧道是现代交通运输系统的重要组成部分,隧道运营中常见的病害包括渗水、裂缝、掌子面剥离等问题,这些病害给隧道的安全运营带来了一定的隐患。
为了及时发现和治理隧道的病害问题,隧道监测技术显得尤为重要。
本文将从隧道常见病害的处治和监测技术分析,探讨在隧道运营中如何有效管理隧道病害,保障隧道的安全运营。
一、隧道常见病害及处治方法1. 渗水渗水是隧道工程中常见的问题,主要包括地下水渗透和雨水渗入两种情况。
地下水渗透是由于地下水位高于隧道底部或周围岩层渗透而引起的,而雨水渗入则是由于雨水沿着隧道结构缝隙进入隧道内部。
渗水会影响隧道的结构稳定和使用安全,严重时会导致隧道冒水、掏空等严重后果。
针对渗水问题,通常采取的处治方法包括:1)隧道衬砌防水材料:采用防水材料对隧道衬砌进行加固,防止地下水渗入。
2)排水系统:在隧道内部设置排水系统,及时排除雨水和地下水,保持隧道内部的干燥状态。
3)补漏处理:对渗水处进行补漏处理,修复渗水缝隙,防止渗水扩大。
2. 裂缝隧道裂缝主要由于地质构造、地下水位变化以及地表活动等因素引起,裂缝的严重程度不同,有的只是表面微小裂缝,有的则可能是深层岩体的严重变形。
裂缝会影响隧道的结构稳定和使用安全,严重时还可能影响隧道的通行能力,造成交通中断。
1)补强封固:对裂缝处进行补强封固处置,增加隧道结构的承载能力。
2)地层注浆:在隧道周围地层进行注浆加固,防止地下水渗透导致裂缝扩大。
3)周期性检测:加强对隧道裂缝的定期检测,及时发现裂缝变化,采取应对措施。
3. 掌子面剥离掌子面剥离是指隧道周围岩体的剥离现象,通常是由于地下水位较高、地表活动或者采矿活动等原因引起的。
掌子面剥离会严重影响隧道的使用安全,甚至危及隧道的通行安全。
1)支护加固:对掌子面进行支护加固处理,增加岩体的承载能力,减少岩体剥离的可能性。
2)远程监测:采用远程监测技术,对掌子面进行实时监测,及时发现剥离迹象,采取相应措施。
隧道施工常见的病害成因分析及防治方法
的一种形式。
广义上是指:以某种用途、在地面下用任何方法按规定形状和尺寸修筑的断面积大于2m2的洞室。
隧道在运营中会出现渗漏水(水害)、衬砌裂损、隧道冻害、衬砌腐蚀、震害和洞内空气污染等病害,还有火灾威胁。
这些病害和危害对隧道的安全、舒适、正常运营有重要影响和威胁。
1、隧道水害
隧道水害是指在隧道修建和运营过程遇到的水的干扰和危害,是最常见的隧道病害。
主要指运营隧道水害(即围岩的地下水和地表水直接或间接地以渗漏或涌出的形式进入隧道内造成的危害)。
隧道渗漏水(水害)对隧道稳定、洞内设施、行车安全、地面建筑和隧道周围水环境产生诸多不良影响甚至威胁,影响内部结构及附属设施,降低使用寿命,严重时将危害到隧道及地下工程的运营安全。
轻则造成洞内空气潮湿,影响施工人员身体健康,机械设备锈蚀,绝缘设备失效,电路短路,漏电伤人;重则威胁人员安全,冲毁洞内机械设备,造成塌方,淹没工作面,中断施工,造成重大经济损失,危害环境。
1.1隧道水害的原因
隧道水害的成因是,修建隧道,破坏了山体原始的水系统平衡,隧道成为所穿过山体附近地下水集聚的通道。
当隧道围岩与含水地层连通,而衬砌的防水及排水设施、方法不完善时,就必然要发生隧道水害。
也
可以将隧道水害归结为客观和主观两方面的原因。
(1)隧道穿过含水的地层
①砂类土和漂卵石类土含水地层。
②节理、裂隙发育,含裂隙水的岩层。
③石灰岩、白云岩等可溶性地层,当有充水的溶槽、溶洞或暗河等与隧道相连通时。
④浅埋隧道地段,地表水可沿覆盖层的裂隙、孔洞渗透到隧道内。
(2)隧道衬砌防水及排水设施不完善
①原建隧道衬砌防水、排水设施不全。
②混凝土衬砌施工质量差,蜂窝、孔隙、裂缝多,自身防水能力差。
③防水层施工质量不良或材质耐久性差,经使用数年后失效。
④混凝土的工作缝、伸缩缝、沉降缝等未做好防水处理。
⑤衬砌变形后,产生的裂缝渗透水。
⑥既有排水设施,如衬砌背后的暗沟、盲沟,无衬砌的辅助坑道、排水孔、暗槽等,年久失修阻塞。
1.2常用的整治运营隧道漏水的基本方法
(1)适当疏排
对地表水丰富的浅埋隧道,当地表沟谷坑洼积水、渗水对隧道有影响时,用疏导积水、填平沟谷、砌沟排水等措施,使洞顶地表形成良好的排水系统,不使洞顶的地表水流入或渗入隧道。
洞口仰坡边缘周围设截水沟和排水沟,并保持良好状态。
对地下水丰富、隧道内无排水沟或排
水沟深度不足而导致隧底积水的,应采取增设水沟、将单侧沟改为双侧沟、加深侧沟或采取设置密并暗管加深水沟等措施。
(2)注浆堵水
(3)增设内防水层
2、衬砌裂损
隧道衬砌是承受地层压力、防上围岩变形坍落的工程主体建筑物。
地层压力的大小,主要取决于工程地质和水文地质条件和围岩的物理力学特性,同时与施工方法、支护衬砌是否及时和工程质量的好坏等因素有关。
由于形变压力、松动压力作用、地层沿隧道纵向分布及力学性态的不均匀作用、温度和收缩应力作用、围岩膨胀性或冻胀性压力作用、腐蚀性介质作用、施工中人为因素、运营车辆的循环荷载作用等,使隧道衬砌结构物产生裂缝和变形,影响隧道的正常使用,统称为隧道衬砌裂损病害。
衬砌裂损是隧道病害的主要形式,隧道衬砌裂损破坏了隧道结构的稳定性,降低了衬砌结构的安全可靠性,影响隧道的正常使用,甚至危及行车安全。
针对衬砌裂损病害提出整治措施:裂缝整修,衬砌背后空洞压浆,底版的稳定处理,换拱、换边墙。
3、衬砌腐蚀
衬砌背后的腐蚀性环境水,容易沿衬砌的毛细孔、工作缝、变形缝及其他孔洞渗流到衬砌内侧,成为隧道渗漏水,对衬砌混凝土和砌石、灰缝产生物理性或化学性的侵蚀作用,造成衬砌腐蚀。
隧道衬砌腐蚀分为物理性侵蚀和化学性腐蚀两类。
隧道衬砌腐蚀使混凝土变酥松,强度下降,降低隧道衬砌的承载能力,还会导致钢轨及扣件腐蚀,缩短使用寿命,危及行车安全。
产生腐蚀的三个要素是第一、腐蚀介质的存在;第二、易腐蚀物质的存在;第三、地下水的存在且具有活动性。
为确保隧道建筑物的安全使用,应积极对衬砌腐蚀病害进行防治。
推荐关注微信公众号路桥网。
隧道衬砌防腐蚀措施,应首先从搞好勘测设计着手,掌握隧道工程地质和水文地质资料,查明环境水含侵蚀性介质的来源和成分,在正确判定其对衬砌混凝土侵蚀的程度的基础上,因地制宜地采取防治措施。
4、隧道冻害
隧道冻害是寒冷地区和严寒地区的隧道内水流和围岩积水冻结,引起隧道拱部挂冰、边墙结冰、洞内网线设备挂冰、围岩冻胀、衬砌胀裂、隧底冰椎、水沟冰塞、线路冻起等,影响到安全运营和建筑物的正常使用的各种病害。
隧道冻害会导致衬砌冻裂开胀,甚至疏松剥落,造成隧道衬砌结构的失稳破坏,降低衬砌结构的安全可靠性,严重影响运输的安全和正常运行。
隧道常见的冻害种类有:拱部结冰、边墙结冰、围岩冻胀破坏、衬砌发生冰楔、洞内网线挂水等。
冻害形成的主要原因有:寒冷气温的作用,季节冻结圈的形成(如果隧道的排水设备在隧道的冻结圈内,冬季易发生冰塞;在冻结圈内如果围岩的岩性是非冻胀性土,则不会发生冻胀性病害)。
隧道在设计和施工时,对防冻问题没有考虑或考虑不周,造成衬砌防水能力不足,洞内排水设施埋深不够、治水措施不当,施工有缺陷,都会造成和加重运营阶段隧道的冻害。
严寒及寒冷地区隧道冻害的防治,其基本措施是综合治水、更换土壤、保温防冻、结构加强、防止融坍等,可根据实际情况综合运用。
5 隧道病害的防治
隧道病害给隧道的正常运营和安全都带来影响,有时影响十分严重;而且,病害整治和保持运营之间矛盾突出,病害整治干扰正常运营,造成运营损失,而病害整治在空间、时间和施工条件都局限的条件下进行,困难重重。
因此,首先要预防为主,必须在设计阶段就要采取预防措施,防止病害产生;另一方面,对出现的病害须查清病害原因、采取合理的措施进行整治,提高隧道病害整治的工程质量和经济效益。
