检验批填写规范2012.3.3
- 格式:docx
- 大小:38.56 KB
- 文档页数:10
检验批质量验收程序和记录表填写标准(总12页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--检验批质量验收程序和记录表填写标准一、单元划分质量验收划分为单位工程、分部工程、分项工程和检验批。
路基、桥梁、涵洞、隧道具体划分详见各章分项工程检验批的划分及编号附表。
当本专业检验批质量验收记录表缺项时,可借用其他专业相同或类似工程表格填写。
二、验收程序工程质量验收采取分层次、逐级验收。
检验批验收→分项工程验收→分部工程验收→单位工程验收。
所有验收的基础就是检验批验收记录。
㈠、检验批验收组织:施工单位自检合格后报监理单位,由监理工程师组织施工单位专职质量检查员、技术负责人、工程负责人验收。
监理单位检查全部主控项目,一般项目的检查内容和数量可根据各项验收标准及设计文件的要求确定。
验收内容:验收内容包括实物检查和资料检查。
⑴实物检查①原材料、构配件和设备等的检验,按进场的批次和本标准规定的抽样检验方案执行。
②混凝土性能指标的检验,按验标规定的抽样检验方案执行。
③验标中采用计数检验的项目,按抽查点数符合验标规定的百分率检查。
⑵资料检查包括原材料、构配件和设备等的质量证明文件(质量合格证、规格、型号及性能检测报告等)和检验报告、施工过程中重要工序的自检和交接检验记录、平行检验报告、见证取样检测报告等。
验收标准:质量验收标准为合格,主要取决于主控项目和一般项目的检验结果。
⑴主控项目:是对安全、卫生、环境保护和公众利益起决定性作用的检验项目。
⑵一般项目:是除主控项目以外的检验项目。
不合格的处理:⑴经返工重做的或更换构配件、设备后的检验批,重新按验标验收。
⑵当试块试件的试验结果有怀疑时,或因试块试件丢失损坏、试验资料丢失等无法判断实体质量时,应邀请有资质的法定检测单位对实体质量检测鉴定,凡达到设计要求的检验批可予以验收。
标准不统一的处理:当涉及结构安全和系统功能的部分设计规范条文和设计文件对质量的要求与验标不一致时,应以设计文件为准。
检验批质量验收记录表填写规范:一、表的名称及编号检验批验收表为GB50300—2001附录D.0.1。
验批由监理工程师或建设单位项目技术负责人组织项目专业质量检查员等进行验收,表的名称应在制订专用表格时就印好,前边印上分项工程的名称。
表的名称下边注上“质量验收规范的编号”。
检验批表的编号按全部施工质量验收规范系列的分部工程、子分部工程统一为9位数的数码编号,写在表的右上角,前6位数字均印在表上,后留两个□,检查验收时填写检验批的顺序号。
其编号规则为:前边二个数字是分部工程的代码,01-09.地基与基础为01,主体结构为02,建筑装饰装修为03,建筑屋面为04,建筑给水排水及采暖为05,建筑电气为06,智能建筑为07,通风与空调为08,电梯为09。
第3、4位数字是子分部工程的代码。
第5、6位数字是分项工程的代码。
其顺序号见GB 50300—2001附录B表B.0.1,建筑工程分部(子分部)、分项工程划分表。
第7、8位数字是各分项工程检验批验收的顺序号。
由于在大量高层或超高层建筑中,同一个分项工程会有很多检验批的数量,故留了2位数的空位置。
如地基与基础分部工程,无支护土方子分部工程,土方开挖分项工010101□□,第一检验批编号为:程,其检验批表的编号为0101011 2 。
还需说明的是,有些于分部工程中有些项目可能在两个分部工程中出现,这就要在同一个表上编之个分部工程及相应子分部工程的编号:如砖砌体分项工程在地基与基础和主体结构中都有,砖砌体分项工程检验批的表编号为:010701□□、020301□□有些分项工程可能在几个子分部工程中出现,这就应在同一个检验批表上编几个子分部工程及子分部工程的编号。
如建筑电气的接地装置安装,在室外电气、变配电室、备用和不间断电源安装及防雷接地安装等子分部工程中都有。
其编号为:060109□□060206□□060608□□060701□□4行编号中的第5、6位数字的分别是:第一行09是室外电气子分部工程的第9个分项工程,第二行的06是变配电室子分部工程的第6个分项工程,其余类推。
行业标准检验批全套资料及填写规范本文档旨在提供行业标准检验批全套资料的详细说明和填写规范。
以下是所需资料的清单和填写要求:1. 检验批资料清单- 检验批申请表- 产品规格书- 技术制造文件- 过程控制文件- 检测记录表- 报告记录表- 质量证明文件- 其他相关文件(如检验员签名、日期等)2. 填写规范2.1 检验批申请表- 表头: 填写检验批编号、日期、申请部门、产品名称等基本信息。
- 产品信息: 填写产品型号、规格、数量等详细信息。
- 检验内容: 根据标准要求填写需要进行的检验项目。
- 申请部门意见: 申请部门填写相关意见和要求。
- 审批意见: 相关部门审批人员填写审批意见和签字。
2.2 检测记录表- 表头: 填写检验批编号、日期、产品名称等基本信息。
- 检验项目: 根据标准要求填写具体的检验项目。
- 检测结果: 填写检测结果、合格或不合格。
- 检测人员签名: 填写检测人员姓名和签名。
- 备注: 可选项,填写其他需要说明的内容。
2.3 报告记录表- 表头: 填写检验批编号、日期、产品名称等基本信息。
- 检验项目: 根据标准要求填写具体的检验项目。
- 检测结果: 填写检测结果、合格或不合格。
- 报告人员签名: 填写报告人员姓名和签名。
- 备注: 可选项,填写其他需要说明的内容。
3. 注意事项- 所有资料必须按照规定格式填写,清晰可读。
- 填写人员必须具备相关专业知识,确保准确性和完整性。
- 根据实际情况填写检验项目和结果,不得随意篡改或遗漏。
- 检测记录表和报告记录表应及时填写,做到即时记录。
以上是关于行业标准检验批全套资料及填写规范的详细说明,希望对您有所帮助。
如有任何疑问,请随时提出。
一、检验批新表格填写说明:(检验批质量验收记录)必须依据《现场验收检查原始记录》填写。
检验批里非现场验收内容,《检验批质量验收记录》中应填写依据的资料名称及编号,并写出结论。
《检验批质量验收记录》作为检验批验收的成果凭据,如果没有《现场验收检查原始记录》,则《检验批质量验收记录》视同造假。
1、检验批编号:检验批的编号按“建筑工程的分部工程、分项工程划分”《建筑工程施工质量验收统一标准》(GB50300-2013)的附录B规定的分部工程、子分部工程、分项工程、检验批代码11位数码编号,写在检验批验收表格的右上角,前8位数字均已印制表上,后面三位按照检验批验收的时间先后顺序从001开始进行编号。
表格的第1位、第2位数字是分部工程的代码;表格的第3位、第4位数字是子分部工程的代码;表格的第5位、第6位数字是分项工程的代码;表格的第7位、第8位数字是检验批的代码;表格的第9位、第10位、第11位数字是检验批的顺序号。
2、检验批表格的填写:(1)、工程名称填写全称(与施工合同及工程报建手续中工程名称一致)(2)、分部工程名称、子分部工程名称、分项工程名称按《建筑工程施工质量验收统一标准》(GB50300-2013)划定的分部(子分部)填写。
(3)施工单位填写总包单位名称,与备案的施工合同公章名称一致。
(4)、项目负责人(项目经理)姓名与备案的施工合同及报建手续一致。
(5)、分包单位名称及分包项目经理姓名与分包合同一致。
(6)总包单位项目经理、分包项目经理姓名由填表人直接填写即可,只是表明具体的负责人,不用本人签字。
(7)、检验的容量按检验批所代表的工程部位的实际样本总量填写。
检验批容量填写***m、***m2、***m3、***件、***批、***间、***处。
(8)施工依据:应填写施工执行的标准名称及编号,可以填写企业标准、地方标准、行业标准或国家标准、工艺规程、技术规程、施工图纸、变更、施工方案等等。

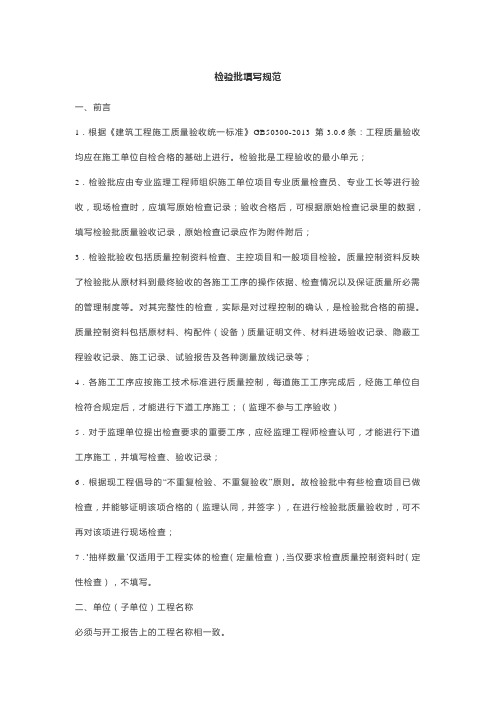

检验批填写规范一、前言1.根据《建筑工程施工质量验收统一标准》GB50300-2013 第3.0.6条:工程质量验收均应在施工单位自检合格的基础上进行。
检验批是工程验收的最小单元;2.检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收,现场检查时,应填写原始检查记录;验收合格后,可根据原始检查记录里的数据,填写检验批质量验收记录,原始检查记录应作为附件附后;3.检验批验收包括质量控制资料检查、主控项目和一般项目检验。
质量控制资料反映了检验批从原材料到最终验收的各施工工序的操作依据、检查情况以及保证质量所必需的管理制度等。
对其完整性的检查,实际是对过程控制的确认,是检验批合格的前提。
质量控制资料包括原材料、构配件(设备)质量证明文件、材料进场验收记录、隐蔽工程验收记录、施工记录、试验报告及各种测量放线记录等;4.各施工工序应按施工技术标准进行质量控制,每道施工工序完成后,经施工单位自检符合规定后,才能进行下道工序施工;(监理不参与工序验收)5.对于监理单位提出检查要求的重要工序,应经监理工程师检查认可,才能进行下道工序施工,并填写检查、验收记录;6.根据现工程倡导的“不重复检验、不重复验收”原则。
故检验批中有些检查项目已做检查,并能够证明该项合格的(监理认同,并签字),在进行检验批质量验收时,可不再对该项进行现场检查;7.‘抽样数量’仅适用于工程实体的检查(定量检查),当仅要求检查质量控制资料时(定性检查),不填写。
二、单位(子单位)工程名称必须与开工报告上的工程名称相一致。
三、分包单位为专业分包单位时,应填写;劳务分包时,可不填写。
四、检验批部位1.根据应检验批划分方案的要求填写;2.当检验批划分方案无要求时,可与建设单位或监理单位协商确定,也可按下列情况进行划分:多层及高层建筑可按楼层或施工段来划分检验批,单层建筑的可按变形缝等划分检验批;地基基础的一般划分为一个检验批,有地下层的基础工程可按不同地下层划分检验批;屋面工程可按不同楼层、屋面划分为不同的检验批;其他工程,一般按楼层划分检验批;对于工程量较少的工程可划为一个检验批。
检验批验收记录填写范例1. 引言检验批验收记录是一项关键性的监理工作,为确保工程的高质量完成提供了有力的保障。
检验批验收记录的填写质量直接关系到工程质量的最终结果。
本文档将提供一些针对检验批验收记录的填写范例,希望能够对工程监理人员提供一些参考和帮助。
2. 检验批验收记录填写方法检验批验收记录的填写需要严格根据实际情况进行。
填写时,应该注意以下几点:1.填写内容必须真实反映现场实际情况,指出问题存在及解决情况;2.填写对象必须是实测实量的施工项或部位;3.填写记录只能填写事实或实测值,不得填写主观判断或假设性的内容;4.填写记录应涉及所有需要审核的施工项和部位,不得遗漏;5.填写记录应包括检验批名称、批号、检验日期、验收情况、问题发现及处理等内容。
同时,在填写检验批验收记录时,应注意以下要点:1.填写时间:在实际检验过程中,要求监理人员必须在该批次完成现场质量的检验后,及时进行记录填写,确保记录的真实、及时性;2.填写规范:应从统一规格的表格中进行填写,并严格按要求填写各个内容项,不得胡乱填写或遗漏信息;3.填写详尽:记录的详尽程度应当充分体现施工质量管理的严谨性,必须针对每一个问题点进行详细记录,并说明处理的具体措施和时间计划。
3. 检验批验收记录填写范例检验批验收记录范例如下:检验批名称批号检验日期验收情况发现问题及处理情况混凝土K0001 2022/01/01 合格配合比及浇注情况符合实际情况砌体S0001 2022/01/02 不合格部分墙体尺寸不符合设计尺寸,责令承包方重新施工沥青铺装L0001 2022/01/03 不合格部分道路断面弯曲度不符合国家规范要求,责令承包方重新修复钢结构G0001 2022/01/04 合格无4.本文档提供了关于检验批验收记录填写范例的一些内容和建议,希望能对工程监理人员提供一定的帮助。
在实际操作中,我们需根据实际情况进行认真填写,并遵循规范的填写方法,以确保检验批验收记录的准确、完整和规范。
检验批资料填写范例现代工程建设离不开工程质量的把控,而质量的把控离不开验证和检验。
检验批作为工程质量的重要环节,需要填写相关资料以确保工程进度和质量的有效管控。
本文将就检验批资料的填写范例进行探讨,以帮助工程质量管理人员更好地完成相关工作。
1. 检验批基本信息首先,检验批的资料填写应包括基本信息,以便快速定位和跟踪。
主要包括项目名称、工程阶段、检验批编号、施工单位和检验单位等内容。
其中,项目名称应准确地反映工程的名称,以免混淆其他工程;工程阶段可以填写施工进度的百分比,方便管理人员迅速判断工程进展情况;检验批编号是唯一标识一次检验批的重要依据,需要按规定进行编制;施工单位和检验单位填写完整的公司名称,以确保后续的协调和联系。
2. 材料验收情况在检验批资料中,对于材料的验收情况是重要的内容之一。
工程中常见的材料包括水泥、沙子、钢筋等,需要按要求进行验收。
填写时,可以采用表格形式,将各种材料分类列出,便于阅读和统计。
表格中的内容包括材料名称、批次号、生产厂家、抽样日期、检验结果等。
通过这些数据的填写,可以清晰了解材料的来源、质量情况以及验收的合格与否。
3. 施工工艺和操作规范工程质量的控制离不开施工工艺和操作规范的遵循。
因此,检验批资料还应记录施工工艺和操作规范的情况。
可以通过文字描述的方式,将施工过程中需要特别关注的内容详细说明。
例如,对于混凝土的浇筑,可以记录浇筑时的温度、湿度、坍落度等参数要求,以及具体的施工操作规范。
这样可以为施工人员提供指导,确保工程质量的稳定。
4. 检验结果和处理方案每一次检验批都需要进行检验和测试,以保证工程的品质符合要求。
因此,检验结果和处理方案是检验批资料中不可缺少的一部分。
在填写资料时,要将检验结果记录清楚,包括合格和不合格的情况。
若发现不合格问题,还需要附上处理方案,描述具体的处理措施和改进计划。
这样可以为后续工作提供参考和指导,保证质量问题及时解决和改进。
5. 质量记录和签字确认检验批资料的填写应当严谨,记录必须准确无误。
检验批质量验收记录填写规范1、施工单位、分包单位填写单位的全称。
2、项目经理应填写合同中指定的项目负责人(分包项目亦同样)。
不用本人签字,只是标明他是项目负责人。
3、专业工长(施工员)和施工班组长栏目由本人签字,以示承担责任。
4、施工执行标准名称及编号--企业必须按照不低于国家质量验收规范的标准来自行制定企业标准(操作工艺、工艺标准、工法等)。
填表时只要将标准名称及编号填写上即可。
它是指导企业具体操作的,与质量保证体系想呼应的。
5、最小/实际抽样数量填写规范:(1)对于材料、设备及工程试验类规范条文,非抽样项目,直接写入“/”;(2)对于抽样项目但样本为总体时,写入“全/实际数量”,例如“全/1”,“1”指本检验批实际包括的样本总量;(3)对于抽样项目且按工程量抽样时,写入“全/实际抽样数量”,例如“5/5”,即按工程量计算最小抽样数量为5,实际抽样数量为5;(4)本次检验批不涉及此验收项目时,此栏写入“/”。
6、验收要求及验收依据文件规定:(1)验收规范或设计文件里对该检查(测)项目质量的要求;(2)验收规范或设计文件里对该检查(测)项目的允许偏差。
7、施工依据规定:(1)施工执行标准中对该检查(测)项目质量的要求;(2)施工执行标准中对该检查(测)项目的允许偏差。
8、检查(测)情况记录:(1)对于定性的检查(测)项目,采用文字描述、数据说明本部位的验收情况。
不合格和超标的必须明确指出;(2)对于定量的检查(测)项目,可根据《检验批现场验收检查测试原始记录》、《隐蔽验收记录》和《施工记录》检查的结果进行统计,直接填写检查(测)所得合格和不合格的数据。
9、检查结果:(1)对于定性的检查(测)项目,采用“合格”“不合格”或用打“√”、“×”方法表示;(2)对于定量的检查(测)项目,用合格率(%)来表示。
建筑工程检验批质量验收记录填写范例第一节检验批质量验收记录填写一般规定一、表的名称及编号检验批由监理工程师或建设单位项目技术负责人组织项目专业质量检查员等进行验收,表的名称应在制订专用表格时就印好,前边印上分项工程的名称。
表的名称下边注上“质量验收规范的编号”。
检验批表的编号按全部施工质量验收规范系列的分部工程、子分部工程统一为9位数的数码编号,写在表的右上角,前6位数字均印在表上,后留三个口,检查验收时填写检验批的顺序号。
其编号规则为:前边两个数字是分部工程的代码,01~09。
地基与基础为01,主体结构为02,建筑装饰装修为03,建筑屋面为04,建筑给水排水及采暖为05,建筑电气为06,智能建筑为07,通风与空调为08,电梯为09。
第3、4位数字是子分部工程的代码。
第5、6位数字是分项工程的代码。
其顺序号见《建筑工程施工质量验收统一标准》(GB503002001)附录B,表B.o.1,建筑工程分部(子分部)工程、分项工程划分表。
第7、8位数字是各分项厂程检验批验收的顺序号。
由于在大体量高层或超高层建筑巾,同一个分项工程会有很多检验批的数量,故留了2位数的空位置。
如地基与基础分部工程,无支护土方子分部工程,土方开挖分项工程,其检验批表的编号为010101□□,第一个检验批编号为:01010101。
还需说明的是,有些子分部工程中有些项日可能在两个分部工程中出现,这就要在同一个表上编2个分部工程及相应子分部工程的编号;如砖砌体分项工程在地基与基础和主体结构中都有,砖砌体分项工程检验批的表编。
号为:010701□、020301□有些分项工程可能在几个子分部工程中出现,这就应在同一个检验批表上编几个子分部工程及子分部工程的编号。
如建筑电气的接地装置安装,在室外电气、变配电室、备用和不间断电源安装及防雷接地安装等子分部工程中都有。
其编号为:060109□□060206□□060608□□060701□□4行编号中的第5、6位数字的分别是第一行09,是室外电气子分部工程的第9个分项工程,第二行的06是变配电室子分部工程的第6个分项工程,其余类推。
检验批资料填写流程作为工程人,检验批是工程质量验收的基本单元,那么它的填写流程是怎样的呢?怎样操作才是规范的呢?1检验批容量【检验批容量】指本检验批的工程量,按工程实际填写,计量项目和单位按专业验收规范或验收方式确定。
例:模板安装检验批,容量为 20 件,是此检验批涉及到的构件数量是20 个,统计检验批涉及到的墙、柱、梁、板等构件数量;2检验批最小/ 实际抽样数量【最小抽样数量】指验收项目的最小检查量;依据专业验收规范相关条款确定。
【实际抽样数量】指现场验收时相关项目的实际检查量;不得小于最小抽样数量;依据现场检查的原始记录确定。
原始记录由质检人员、工长和专业监理填写;最小抽样 / 实际数量填充可以分为三类:(一)不用填写1)对于材料、设备及工程试验类规范条文,非抽样项目;2)本次检验批验收不涉及此验收项目(二)全 / 实际数量对于抽样项目但样本为总体时,需要全部检查,有多少处,查多少处,写入全/实际数量1)例如“全/10 ”,“10”指本检验批实际包括的样本总量;2)实际抽样数量,可根据工程验收方式灵活填写(三)最小 / 实际抽样数量对于抽样项目且按工程量抽样时,最小/实际抽样数量1)例如“5/5 ”,即按工程量计算最小抽样数量为5;实际抽样数量为52)实际抽样数量可根据工程验收实情修改3检查记录1)抽样检查的项目,文字描述,多为材料、设备及工程试验类规范。
2)计数抽样检查,抽查5处,合格4处或者抽查5处,全部合格3)本次不涉及,/4)共5处,检查5处,合格4处或者检查5处,合格5处,全部合格。
一处明显不合格的个体,已整改,复查合格或一处明显不合格,未整改,复查不合格。
4检查结果1)采用文字描述方式的验收项目,合格打√,不合格打X2)抽样主控项目,无论定性还是定量,合格打√,不合格打X3)一般项目,100%,每个项目都要80%以上(混凝土保护层90%以上),其余20%,不能大于1.5倍,钢结构1.2倍4)不涉及此验收项目,此栏写/5施工单位检查结果施工单位质量检查员按依据的规范、规程判定该检验批质量是否合格,填写检查结果。
1、锚杆
上台阶:长4米共安装4根每延米根数:加宽0、10厘米:6.33根加宽20、30、40、50、60厘米:6.67根锚杆间距:1.5*1.5
中台阶左:长4米共安装3根每延米根数:加宽0、10、20、30、40、50、60厘米:统一填:2.4根锚杆间距:1.2*1.0
中台阶右:长4米共安装3根每延米根数:加宽0、10、20、30、40、50、60厘米:统一填:2.4根锚杆间距:1.2*1.0
下台阶右:长4米共安装3根每延米根数:加宽0、10、20、30、40、50、60厘米:统一填:2.4根锚杆间距:1.2*1.0
下台阶左:长4米共安装3根每延米根数:加宽0、10、20、30、40、50、60厘米:统一填:2.4根锚杆间距:1.2*1.0
锚杆插入长度:4米:统一填385-400之间
2、钢架
上台阶:I20工字钢共安装一榀每延米榀数:1.67榀
中台阶左:I20工字钢共安装二榀每延米榀数:1.67榀
中台阶右:I20工字钢共安装二榀每延米榀数:1.67榀
下台阶右:I20工字钢共安装二榀每延米榀数:1.67榀
下台阶左:I20工字钢共安装二榀每延米榀数:1.67榀
3、临时仰拱钢架
上台阶:I18工字钢共安装一榀
4坍落度:
统一填90、95、100、105、110、115其中一个
5、混凝土厚度
混凝土设计厚度: 统一填25厘米平均厚度、最小厚度:统一填25-27厘米之间
0.6 m/榀上台阶一榀,喷射砼:2.11 m3
中左右台阶两榀,喷射砼:1.043m3
下左右台阶两榀,喷射砼:0.918 m3
1、锚杆
上台阶:长4米共安装5根每延米根数:加宽0、10厘米:6.33根加宽20、30、40、50、60厘米:6.67根锚杆间距:1.5*1.5
中台阶左:长4米共安装3根每延米根数:加宽0、10、20、30、40、50、60厘米:统一填:2.4根锚杆间距:1.2*1.0
中台阶右:长4米共安装3根每延米根数:加宽0、10、20、30、40、50、60厘米:统一填:2.4根锚杆间距:1.2*1.0
下台阶右:长4米共安装3根每延米根数:加宽0、10、20、30、40、50、60厘米:统一填:2.4根锚杆间距:1.2*1.0
下台阶左:长4米共安装3根每延米根数:加宽0、10、20、30、40、50、60厘米:统一填:2.4根锚杆间距:1.2*1.0
锚杆插入长度:4米:统一填385-400之间
2、钢架
上台阶:Φ25@ 180格栅钢架共安装一榀每延米榀数:1.25榀
中台阶左:Φ25@ 180格栅钢架共安装二榀每延米榀数:1.25榀
中台阶右:Φ25@ 180格栅钢架共安装二榀每延米榀数:1.25榀
下台阶右:Φ25@ 180格栅钢架共安装二榀每延米榀数:1.25榀
下台阶左:Φ25@ 180格栅钢架共安装二榀每延米榀数:1.25榀
3、临时仰拱钢架
上台阶:I18工字钢共安装一榀
4坍落度:
统一填90、95、100、105、110、115其中一个
5、混凝土厚度
混凝土设计厚度: 统一填25厘米平均厚度、最小厚度:统一填25-27厘米之间
0.8 m/榀上台阶一榀,喷射砼:2.843 m3
中左右台阶两榀,喷射砼:1.422m3
下左右台阶两榀,喷射砼:1.222 m3
1、锚杆
上台阶:长3.5米共安装13根(每榀间距0.8米时写11根)每延米根数:加宽0、10、20厘米:6.33根加宽30、40、50、60厘米:6.67根锚杆间距:1.5*1.5
中台阶左:长3.5米共安装4根(每榀间距0.8米时写3根)每延米根数:统一填1.6根锚杆间距:1.5*1.2
中台阶右:长3.5米共安装4根(每榀间距0.8米时写3根)每延米根数:统一填1.6根锚杆间距:1.5*1.2
下台阶右:长3.5米共安装4根(每榀间距0.8米时写3根)每延米根数:统一填1.6根锚杆间距:1.5*1.2
下台阶左:长3.5米共安装4根(每榀间距0.8米时写3根)每延米根数:统一填1.6根锚杆间距:1.5*1.2
锚杆插入长度:3.5米:统一填330-350厘米之间
2、钢架
上台阶:I18工字钢共安装二榀每延米榀数:1榀
中台阶左:I18工字钢共安装二榀每延米榀数:1榀
中台阶右:I18工字钢共安装二榀每延米榀数:1榀
下台阶右:I18工字钢共安装二榀每延米榀数:1榀
下台阶左:I18工字钢共安装二榀每延米榀数:1榀(每榀间距0.8米时写1.25榀)3、临时仰拱钢架(有的洞口变更后是三台阶临时仰拱法)
上台阶:I18工字钢共安装二榀
4坍落度:
统一填90、95、100、105、110、115其中一个
5、混凝土厚度
混凝土设计厚度: 统一填23厘米平均厚度、最小厚度:统一填23-25厘米之间
Ⅳa岩
1、锚杆
上台阶:长3.5米共安装13根每延米根数:加宽0、10、20厘米:6.33根加宽30、40、50、60厘米:6.67根锚杆间距:1.5*1.5
中台阶左:长3.5米共安装4根每延米根数:统一填1.6根锚杆间距:1.5*1.2 中台阶右:长3.5米共安装4根每延米根数:统一填1.6根锚杆间距:1.5*1.2 下台阶右:长3.5米共安装4根每延米根数:统一填1.6根锚杆间距:1.5*1.2 下台阶左:长3.5米共安装4根每延米根数:统一填1.6根锚杆间距:1.5*1.2 锚杆插入长度:3.5米:统一填330-350厘米之间
2、钢架
上台阶:Φ22@160格栅拱架共安装二榀每延米榀数:1榀
中台阶左:Φ22@160格栅拱架共安装二榀每延米榀数:1榀
中台阶右:Φ22@160格栅拱架共安装二榀每延米榀数:1榀
下台阶右:Φ22@160格栅拱架共安装二榀每延米榀数:1榀
下台阶左:Φ22@160格栅拱架共安装二榀每延米榀数:1榀
4坍落度:
统一填90、95、100、105、110、115其中一个
5、混凝土厚度
混凝土设计厚度: 统一填23厘米平均厚度、最小厚度:统一填23-25厘米之间
1m/榀上台阶两榀,喷射砼:6.454m3
中左右台阶两榀,喷射砼:1.614m3
下左右台阶两榀,喷射砼:1.406 m3
Ⅲb围岩
1、锚杆
上台阶:长3米共安装24根每延米根数:加宽0 7.67根加宽:10、20、30、40 、50 8根加宽60厘米:8.33根锚杆间距:1.2*1.5
锚杆插入长度:3.0米:统一填285-300厘米之间
2、钢架
无
4坍落度:
统一填90、95、100、105、110、115其中一个
5、混凝土厚度
混凝土设计厚度: 统一填12厘米一次开挖三米上台阶,喷射砼:4.846m3
下左右台阶,喷射砼:2.36 m3Ⅲc围岩
1、锚杆
上台阶:长3米共安装24根每延米根数:加宽0、10、20、30、40 8根加宽50、60厘米:8.33根锚杆间距:1.2*1.5
锚杆插入长度:3.0米:统一填285-300厘米之间
2、钢架
上台阶:Φ22@130格栅拱架共安装二榀每延米榀数:0.67榀
4坍落度:
统一填90、95、100、105、110、115其中一个
5、混凝土厚度
混凝土设计厚度: 统一填拱部:18厘米
边墙:12厘米
1.5m/榀上台阶两榀,喷射砼:7.574m3
下左右台阶两榀,喷射砼:5.476 m3
(有砟隧道)断面尺寸:
Ⅳa三台阶、三台阶临时仰拱法
Ⅳb三台阶、三台阶临时仰拱法
Ⅲb台阶法
(无砟隧道)断面尺寸:
Va六步CD法(仰拱开挖包括在三、六步中)
二级a,全断面开挖法:高:9.47m
宽:12.86m。
