第一章土方工程.1 土方工程的施工往往具有:工程量大、劳动繁重、施工条件复杂等特点。
2.土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类.3 土方施工中要考虑土的可松性,是由于土方工程量是以自然状态的体积来计算的,土的可松性用可松性系数来表示.4 影响土方边坡稳定的因素主要有土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素。
5 计算水井系统时,水井可分承压完整井、承压非完整井、无压完整井、无压非完整井。
6 一般轻型井点的管路系统包括滤管、井点管、弯联管、总管。
7 填土的压实方法有碾压、夯实、振动压实,其中夯实、振动压实适用于非粘性土.8 防治流砂的方法水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水.9 单斗挖掘机机根据工作装置可装成正铲、反铲、抓铲、拉铲等类型。
10.土的工程分类是按土开挖的难易程度将土分为八大类。
11 轻型井点的布置应根据基坑大小与深度、土质、地下水位高低与流向、降水深度要求而定。
12 填土压实方法有碾压法、夯实法、振动压实法。
13.影响填土压实的因素有土的含水量、铺土厚度、压实功.14 流砂产生的原因是GD 大于等于r,防治流砂的方法有改变动水压力方向、增大动水压力路经等。
15 基坑坑壁支护的类型有加固型、支挡型、混合型三种.16板桩设计的五要素入土深度、截面弯矩、支点反力、拉锚长度、板桩位移.17 基坑降水的方法有水坑降水法、井点降水法.18 井点降水根据开挖深度不一样,渗流速度不一样,可划分为轻型井点、喷射井点、电渗井点、管井井点和深井井点五种类型。
19 轻型井点平面布置的形式有单排线状布置、双排现状布置、环状布置.20 轻型井点系统的类型有:无压完整井、无压非完整井、承压完整井、承压非完整井。
21 正铲挖土机的工作特点:前进向上、强制切土。
22 反铲挖土机的工作特点:后退向下、强制切土。
砌体结构工程施工是建筑施工中的重要环节,涉及到建筑物的稳定性和使用寿命。
砌体结构工程施工的质量控制和施工技术对于建筑物的安全、美观和耐久性具有重要意义。
本教科书旨在提供砌体结构工程施工的基本知识和实用技术,以指导施工人员进行规范施工。
第一章:砌体结构工程施工基本概念1.1 砌体结构的特点和应用1.2 砌体结构的分类和材料1.3 砌体结构工程施工流程和质量要求第二章:施工准备与资源配置2.1 施工图纸和设计文件的理解2.2 施工方案和施工组织设计的编制2.3 施工材料和机具的准备2.4 施工人员培训和安全教育第三章:基础施工3.1 基础施工的工艺流程3.2 基础施工的施工要点3.3 基础施工的质量控制第四章:墙体施工4.1 墙体施工的工艺流程4.2 墙体施工的施工要点4.3 墙体施工的质量控制第五章:柱施工5.1 柱施工的工艺流程5.2 柱施工的施工要点5.3 柱施工的质量控制第六章:梁施工6.1 梁施工的工艺流程6.2 梁施工的施工要点6.3 梁施工的质量控制第七章:楼板施工7.1 楼板施工的工艺流程7.2 楼板施工的施工要点7.3 楼板施工的质量控制第八章:楼梯施工8.1 楼梯施工的工艺流程8.2 楼梯施工的施工要点8.3 楼梯施工的质量控制第九章:砌体结构工程施工安全管理9.1 施工安全管理制度和规定9.2 施工安全事故的预防和处理9.3 施工安全教育和培训第十章:质量控制与验收10.1 砌体结构工程施工质量控制要点10.2 砌体结构工程施工质量验收标准10.3 砌体结构工程施工质量问题处理以上是砌体结构工程施工教科书的基本内容,该书将详细介绍砌体结构工程施工的各个方面,包括施工工艺、施工要点、质量控制和安全管理等。
通过学习本书,施工人员可以全面掌握砌体结构工程施工的技术和知识,提高施工质量和效率,确保建筑物的安全和稳定。
《砌体工程》练习题一、单项选择题1.砖墙砌体灰缝厚度一般应控制在( B )左右。
A.8mmB.10mmC.12mmD.15mm2.脚手架的一步架高度一般为( C )。
A.0.6mB.0.9mC.1.2mD.1.8m3.砌筑用脚手架的宽度一般为不小于( B )。
A. 1.2mB.1.5mC.2mD.3m;4.普通粘土砖墙的砌筑,应选用( B )。
A.水泥砂浆B.混合砂浆C.粘土砂浆D.石灰砂浆5.单排扣件钢管脚手架搭设高度一般不宜超过( B )。
A.10m B.20m C.30m D.40m6.砂浆的稠度越大,说明砂浆的( A )A流水性越好B强度越高C保水性越好D黏结力越强7.砖基础最下面一层砖的水平灰缝大于20mm时,应用(D )找平。
A.砂浆B.在砂浆中掺细砖C.在砂浆中掺碎石D.细石混凝土8.砌砖墙留直槎时,需加拉结筋。
对抗震设防烈度为6度、7度地区,拉结筋每边埋入墙内的长度不应小于(D )。
A.50mm B.500mm C.700mm D.1000mm9.混凝土小型空心砌块砌筑时,水平灰缝的砂浆饱满度,按净面积计算不得低于(D )。
A.60% B.70% C.80% D.90%10.关于砂浆稠度的选择,以下说法正确的是( B )A砌筑粗燥多孔且吸水能力较大快料,应使用稠度较小的砂浆B在干热条件下施工时,应增加砂浆稠度C雨期施工应增加砂浆稠度D冬期施工快料不浇水时,应降低砂浆的稠度11.掺入( C )不能提高砂浆的保水性A粉煤灰B石灰膏C水泥D微末剂12.下列关于砌筑砂浆强度的说发中,(A )是不正确的A砂浆的强度是将所取试件经28d标准养护后,测得的抗剪强度值来评定B砌筑砂浆的强度常分为6个等级 C.每250m3 砌体、每种类型几强度等级的砂浆、每台搅拌机应至少抽检一次D同盘砂浆只能一组式样13.砖墙水平灰缝的砂浆饱满度至少达到(B )以上A 90%B 80%C 75% D70%14.砌砖墙留斜槎时,斜槎长度不应小于高度的( C )A 1/2B 1/3C 2/3D 1/415.砖砌体留直槎时应加设拉结筋拉结筋沿墙高每( B )设一层A300mm B500mm C700mm D1000mm`16.砌砖墙留直槎时,必须留成阳槎并加设拉结筋拉结筋沿墙高每500mm留一层,每层按(C )墙厚留一根,但每层最少为2根A 370mmB 240mmC 120mmD 60mm17.砌砖墙留直槎时,需加拉结筋对抗震设防烈度为6度,7度地区,拉结筋每边埋入墙内的长度不应小于( D )A50mm B500mm C700mm D1000mm 18.砖墙的水平灰缝厚度和竖缝宽度,一般应为( C )左右A 3mmB 7mmC 10mmD 15mm19.在砖墙中留设施工洞时,洞边距墙体交接处的距离不得小于( C )A240mm B360mm C500mm D1000mm 22.隔墙或填充墙的顶面与上层结构的接触处,宜(B )A用砂浆塞填B用砖斜砌顶紧C用埋筋拉结D用现浇混凝土连接23.某砖墙高度为2.5m在常温的晴好天气时,最短允许(B )砌完A1d B2d C3d D5d24.对于实心砖砌体宜采用( A )砌筑,容易保证灰缝饱满A“三一”砖砌法B挤浆法C刮浆法D满后灰法25.当砌块砌体的竖向灰缝宽度为( C )时,应采用C20以上的细石混凝土填实A 15-20mmB 20-30mmC 30-150mmD 150-300mm26.常温下砌筑砌块墙体时,铺灰长度最多不宜超过(C )A 1mB 3mC 5mD 7m27.为了保证砌筑砂浆的强度,在保证材料合格的前提条件下,应重点抓好(B )A拌制方法B计量控制C上料顺序D搅拌时间28.为了避免砌体施工时可能出现的高度偏差,最有效的措施是( A )A准确绘制和正确树立皮数杆B挂线砌筑D采用“三一”砌法D提高砂浆和易性29.下列哪种不是工程中常用脚手架的形式:(C )A.桥式脚手架B.多立杆式脚手架C.悬挑脚手架D.升降式脚手架30.扣件式脚手架属于下列哪种脚手架形式:( D )A.框式B.吊式C.挂式D.多立杆式31.砌筑用脚手架它的步架高控制在( B )A.<1.2mB.1.2~1.4mC.1.4~1.6mD.1.6~1.8m32.碗扣式脚手架碗扣的间距通常为:( B )A.500mmB.600mmC.700mmD.800mm33.碗扣式脚手架的总高垂直度偏差控制在:( B )A.<50mmB.≤100mmC.<150mmD.≤200mm34.门式钢管搭设高度通常控制在:( B )A.30m以内B.45m以内C.60m以内D.75m以内35.30层以上的高层建筑常用门式脚手架应该每几层架设水平架一道:( C )A.3层B.4层C.5层D.6层36.互升降式脚手架的操作过程的正确顺序是:( C )A.爬升→下降→安装B.爬升→安装→下降C.安装→爬升→下降D.下降→安装→爬升37.整体升降式脚手架以什么为提升机:( C )A.电动机B.涡轮涡杆减速机C.电动倒链D.千斤顶38.下列哪种不是里脚手架的结构形式:( A )A.框式B.折叠式C.支柱式D.门架式39.对砌筑砂浆的技术要求不包括(D )。
第三章砌体工程一、单项选择题1.为保证毛石砌体的稳定性,毛石砌体每天的砌筑高度不宜超过(D)。
A.2m B.1.8mC.1.5m D.1.2m2.砌筑240墙用脚手架,一步架高度以(B )较为适宜。
A.1.5m B.1.2mC.1.6m D.1.0m[解析]一般为1.2~1.4m较为合适。
3.砌筑用脚手架的宽度一般为不小于(B)。
A.1.2m B.1.5mC.2m D.3m;[解析]一般为1.5~2.0m。
4.碗扣式脚手架杆件,作为脚手架垂直承力杆的是( D )。
A.横杆 B.斜杆C.顶杆 D.立杆5.为了防止整片脚手架在风荷载作用下外倾,脚手架还需设置(A),将脚手架与建筑物主体结构相连。
A.连墙杆 B.小横杆C.大横杆 D.剪刀撑6.单排脚手架的小横杆一端支承在墙上,另一端与(B )连接。
A.连墙杆 B.大横杆C.斜杆 D.立杆7.下列垂直运输机械中,既可以运输材料和工具,又可以运输工作人员的是( D )。
A.塔式起重机 B.井架C.龙门架 D.施工电梯8.既可以进行垂直运输,又能完成一定水平运输的机械是(A )。
A.塔式起重机 B.井架C.龙门架 D.施工电梯9.固定井架用的缆风绳与地面的夹角应为(B )。
A.30° B.45°C.60° D.75°10.钢管扣件式脚手架杆件中承受并传递荷载给立杆的是(C)。
A.剪刀撑 B.水平斜拉杆C.纵向水平杆 D.横向水平扫地杆11.单排扣件钢管脚手架搭设高度一般不宜超过(B)。
A.10m B.24mC.30m D.40m12.双排钢管扣件式脚手架的搭设高度宜不大于(D)mA.25m B.80mC.45m D.50m13.下列有关砌筑砂浆及原材料的说法,不正确的是(C)。
A.不同品种的水泥,不得混合使用B.建筑生石灰粉,消石灰粉不可以代替石灰膏使用C.拌制砌筑砂浆,各组分采用体积计量D.建筑生石灰粉熟化为石灰膏,熟化时间不得少于2d14.在砌筑砂浆工程中,当在使用中对水泥质量有怀疑或水泥出场超过(C)个月,应复查试验,并按复验结果使用。
施工技术习题第一章 土方工程1.某基坑坑底平面尺寸如图所示,坑深5米,四边均按1:0.4的坡度放坡,试计算其土方量?(答案:1781m 3)2. 某基坑坑底平面尺寸如下图所示,坑深5.5米,四边均按1:0.4的坡度放坡,土的可松性系数 1.3s K =, 1.12s K '=,坑深范围内箱型基础的体积为2000m 3.试求:基坑开挖的土方量和需预留回填土的松散体积。
(答案:975m 3)3. 某建筑场地方格网如图所示。
方格网边长为30米,要求场地排水坡度0.2%x i =,0.3%y i =。
试按挖填平衡的原则计算各角点的施工高度(不考虑土的可松性影响)。
【要求】1.有计算过程; 2.将计算结果标注在图上。
4.土方调配—现有一块300×200米的场地及调配区的填挖土方量,如图2所示。
已知调配运距见表1。
试用“表上作业法”确定土方量的最优调配方案。
表1 土方调配运距表注:小方格内运距单位为米。
5. 某工程基坑底的平面尺寸为40.5m×16.5m,底面标高-7.0m(地面标高为±0.500m)。
已知地下水位面为-3m,土层渗透系数K=18m/d,-14m以下为不透水层,基坑边坡1:0.5。
拟采用轻型井点降水,其井管长度为6m,滤管长度1.5m,管径38mm。
总管直径100mm,每节长4m,与井点管接口的间距为1m。
试进行降水设计。
【提示】先验证若将井点管顶置于地面,判断井点管长度是否满足。
若不满足,可以先开挖天然地面,降低井点管的起始高度(下挖极限是-3m),直至满足。
要求:1.有计算过程;2. 画出平面布置图和高程布置图。
【作业总体要求】1. 作业本用大软面抄;2. 题目要抄写(或打印本题贴于作业本上);3. 计算过程要清楚4. 画图要简介明了。
5. 不得抄袭,否则对自己严重不负责;第二章作业1.画出下列预制桩吊升时,离地那一刻的弯矩图(关键截面的弯矩大小要标注)?2. 查询资料,论述泥浆护壁成孔灌注桩、沉管灌注桩、预制桩、螺旋钻孔灌注桩施工时典型的质量问题?(四个问题选做一个。
砌体结构施工技术要点砌体结构是建筑中常用的一种结构形式,其施工技术关系到建筑的稳定性和安全性。
本文将从以下几个方面详细介绍砌体结构施工技术要点。
一、基础处理砌体结构的基础处理是砌体结构施工的第一步,其重要性不容忽视。
基础处理主要包括以下几个方面:1. 地基处理地基处理是基础处理的重要组成部分,其目的是保证地基的坚实和平整。
地基处理的具体方法有挖土坑、填土、夯实等。
2. 基础制作基础制作是砌体结构施工的关键步骤,其质量直接影响砌体结构的稳定性和安全性。
基础制作的具体方法有挖基坑、浇筑混凝土、铺设钢筋等。
二、砌体墙体施工砌体墙体是砌体结构的主体部分,其施工技术要点包括以下几个方面:1. 砖块选用砖块选用是砌体墙体施工的重要环节,其选择要根据墙体的设计要求和使用环境来确定。
一般情况下,砖块的种类有实心砖、空心砖、多孔砖等。
2. 砖缝处理砖缝处理是砌体墙体施工的关键步骤,其目的是保证砌体墙体的牢固和美观。
砖缝处理的具体方法有填缝、刮灰等。
3. 砌筑质量控制砌筑质量控制是砌体墙体施工的重要环节,其目的是保证墙体的稳定性和安全性。
砌筑质量控制的具体方法有测量、检查、验收等。
三、砌体结构的加固与修补砌体结构在长期使用过程中,可能出现裂缝、变形等问题,此时需要进行加固和修补。
砌体结构的加固与修补要点包括以下几个方面:1. 加固方法加固方法有加固墙体、加固柱子、加固梁等,其具体方法有注浆、加筋、加固板等。
2. 修补方法修补方法有填补裂缝、糊平、刷漆等,其具体方法要根据具体情况来选择。
四、砌体结构的安全管理砌体结构施工过程中,安全管理至关重要。
砌体结构的安全管理要点包括以下几个方面:1. 安全教育安全教育是砌体结构安全管理的重要组成部分,需要对施工人员进行安全教育和培训。
2. 安全检查安全检查是砌体结构安全管理的重要环节,需要对施工现场进行定期安全检查。
3. 安全应急措施安全应急措施是砌体结构安全管理的重要内容,需要制定应急预案,做好安全应急工作。
建筑施工习题(2011-03—03 11:47:40)分类: 试卷题库标签:洞口施工方案起重机施工准备水泥砂浆教育建筑施工习题第三章砌体工程一、填空题1。
砌体工程所使用的材料包括和。

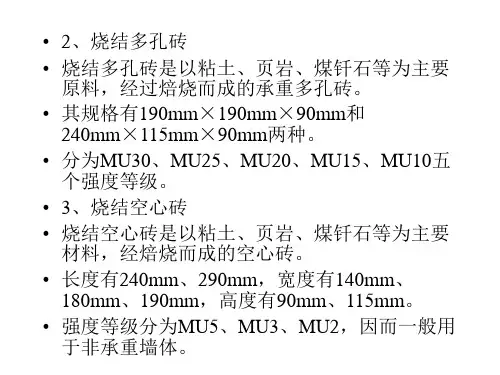

(块材;砂浆)2.烧结多孔砖的尺寸规格有mm和mm两种。
(240×115×90;190×190×90)3.普通混凝土小型空心砌块主规格尺寸为mm。
(390×190×190)4。
砌筑用水泥砂浆采用的水泥,其强度等级不宜大于级;混合砂浆采用的水泥,其强度等级不宜大于级.(32。
5;42。
5)5.砌筑砂浆用砂宜采用,其中毛石砌体宜采用拌制。
(中砂;粗砂)6.拌制水泥混合砂浆时,生石灰熟化时间不得少于d,磨细生石灰粉的熟化时间不得少于d。
(7;2)7.根据砌筑砂浆使用原料与使用目的的不同,可以把砌筑砂浆分为、和三类。
(水泥砂浆;混合砂浆;非水泥砂浆)二、单项选择题1。
砌体工程用的块材不包括( )。
A。
烧结普通砖 B.煤渣砖C。
陶粒混凝土砌块 D.玻璃砖【解析】玻璃砖属于一种装饰材料。
(D)2. 烧结普通砖砌体中,一般8块砖长加上8个灰缝的长度为( )。
A.1000 mm B。
1500mm C.2000mm D.800mm【解析】烧结普通砖砖长为240 mm,一般砌体灰缝宽10 mm,(C)长度=(240+10)×8=2000 mm。
3。
下列有关砌筑砂浆的说法,不正确的是().A.不同品种的水泥,不得混合使用B.电石膏不可以代替石灰膏使用C。
可掺加粉煤灰取代40%的水泥D.拌制水泥砂浆,应先将砂和水泥干拌均匀,再加水拌合均匀【解析】电石膏为电石经水化形成的青灰色乳浆,经泌水去渣而成,可代替石灰膏.(B)4。
生石灰熟化成石灰膏时,熟化时间不得少于( )天。
A。
3d B. 5d C. 7d D。
14d【解析】砌筑砂浆使用的石灰,应经粉化、过滤,并在灰膏池内静置熟化不少于7d。
第章石砌体及砌块砌体施工石砌体是指石材作为主要建筑材料,利用石料之间的自然结合或胶结材料将其粘接而成的建筑体系。
砌块砌体则是指使用砌块作为主要建筑材料的建筑体系。
石砌体及砌块砌体的施工技术是建筑工程中非常重要的一部分,下面将对石砌体及砌块砌体的施工过程进行介绍。
一、准备工作石砌体及砌块砌体施工前的准备工作包括:选材、验收、到货、码放、制定施工工艺和施工方案、准备工具设备及施工人员。
1. 选材和验收选择优质的石材和砖块对石砌体及砌块砌体的质量至关重要。
在选材之前,要根据设计要求、结构要求、施工工艺选材,并对选材的石材和砖块进行验收,检查其外观的缺陷、尺寸和质量是否符合要求。
2. 到货、码放和安全隐患排查石材和砖块到达施工现场后,需要进行码放。
应按照材料性质、尺寸、批次等因素进行分类堆放,并进行盘点,以确保到货数量无误。
在码放材料时,还应对场地进行安全隐患排查,清除杂物、积水、沙土等,保证工地环境整洁且安全。
3. 制定施工工艺和施工方案根据建筑设计方案和石砌体及砌块砌体的结构要求,制定施工工艺和施工方案。
施工方案包括:施工顺序、施工方法、施工工具和设备的选择,以及人员安排等。
4. 准备工具设备和施工人员石砌体及砌块砌体施工需要准备一定的工具设备和人员。
其中,施工工具设备包括:钢锤、钢锯、铲子、切割机、立柱水平仪、恒温器、测量工具等。
施工人员包括:班组长、砌筑工、杂工、机械操作工等。
二、施工流程石砌体及砌块砌体施工的具体流程如下:1. 建筑基础处理在石砌体及砌块砌体的施工现场,首先需要对建筑基础进行处理。
处理环节主要包括:清理基础面、处理基础缝隙、找正基础等。
2. 石材和砖块的加工在石砌体及砌块砌体的施工过程中,需要对石材和砖块进行加工。
加工环节包括:测量、切割和打磨等。
3. 砌块砌体的施工在砌块砌体施工时,需要先按照施工方案在基础面上画出砌块尺寸线。
接着,使用钢锤和铲子在砌块四周切割,将多余部分打磨平整,然后在基础面上涂刷石灰水或水泥浆,然后按照外墙的长宽高比例和砌块的尺寸要求进行砌筑。
二、思考题1.砌筑用脚手架的作用及基本要求是什么?1)脚手架的作用:工人可以在脚手架上进行施工操作,材料也可按规定要求在脚手架上堆放,有时还可以在脚手架上进行短距离的水平运输.2)脚手架的基本要求:有适当的宽度,应满足工人操作、材料堆放及运输的要求。
脚手架的宽度一般为2m左右,最小不得小于1.5m;有足够的强度、刚度及稳定性,在施工期间,在各种荷载作用下,脚手架不变形,不摇晃,不倾斜;脚手架属于周转性重复使用的临时设施,因此必须搭拆简单,搬运方便,能多次周转使用;因地制宜,就地取材,尽量节约用料。
2.砌筑用外脚手架的类型有那些?在搭设和拆除时应注意哪些问题?外脚手架是指搭设在建筑物外墙外面的脚手架。
其主要结构形式有多立杆式钢管脚手架(扣件式、碗扣式)、门式钢管脚手架、附着式升降脚手架和悬吊脚手架等.①碗扣式钢管脚手架立柱横距为1。
2m,纵距根据脚手架荷载可为1。
2m、1。
5m、1。
8m、2。
4m,步距为1。
8m、2。
4m。
搭设时立杆的接长缝应错开,第一层立杆应用长1.8m和3.0m的立杆错开布置,往上均用3。
0m长杆,至顶层再用1.8m和3.0m两种长度找平.高30m以下脚手架垂直度偏差应在1/200以内,高30m以上脚手架垂直度偏差应控制在1/400~1/600,总高垂直度偏差应不大于100mm。
②斜杆应尽量布置在框架节点上,对于高度在30m以下的脚手架,设置斜杆的面积为整架立面面积的1/5~1/2;对于高度超过30m的高层脚手架,设置斜杆的面积不小于整架面积的1/2。
在拐角边缘及端部必须设置斜杆,中间可均匀间隔设置。
③剪刀撑的设置,对于高度在30m以下的脚手架,可每隔4~5跨设置一组沿全高连续搭设的剪刀撑,每道跨越5~7根立杆;对于高度超过30m的高层脚手架,应沿脚手架外侧的全高方向连续设置.④连墙撑的设置应尽量采用梅花方式布置。
对于高度在30m以下的脚手架,可四跨三步设置一个;50m 以下的脚手架,至少三跨三步设置一个;50m以上的脚手架,至少三跨两步设置一个。
