工程造价中材料价格上涨后的调差
- 格式:doc
- 大小:30.50 KB
- 文档页数:5

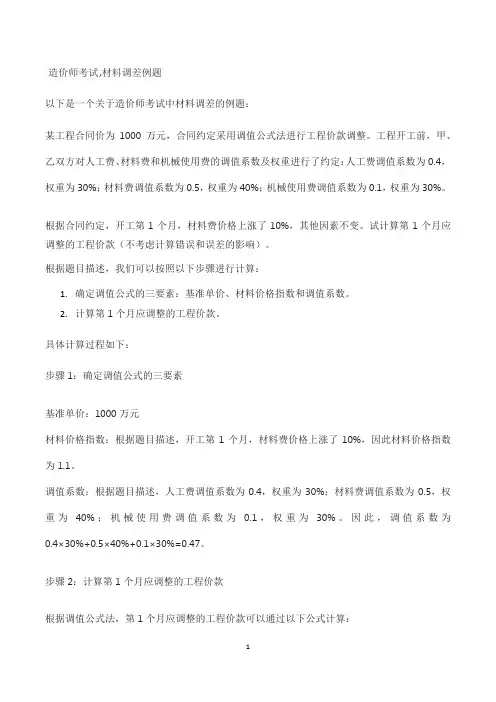

造价师考试,材料调差例题以下是一个关于造价师考试中材料调差的例题:某工程合同价为1000万元,合同约定采用调值公式法进行工程价款调整。
工程开工前,甲、乙双方对人工费、材料费和机械使用费的调值系数及权重进行了约定:人工费调值系数为0.4,权重为30%;材料费调值系数为0.5,权重为40%;机械使用费调值系数为0.1,权重为30%。
根据合同约定,开工第1个月,材料费价格上涨了10%,其他因素不变。
试计算第1个月应调整的工程价款(不考虑计算错误和误差的影响)。
根据题目描述,我们可以按照以下步骤进行计算:1.确定调值公式的三要素:基准单价、材料价格指数和调值系数。
2.计算第1个月应调整的工程价款。
具体计算过程如下:步骤1:确定调值公式的三要素基准单价:1000万元材料价格指数:根据题目描述,开工第1个月,材料费价格上涨了10%,因此材料价格指数为1.1。
调值系数:根据题目描述,人工费调值系数为0.4,权重为30%;材料费调值系数为0.5,权重为40%;机械使用费调值系数为0.1,权重为30%。
因此,调值系数为0.4×30%+0.5×40%+0.1×30%=0.47。
步骤2:计算第1个月应调整的工程价款根据调值公式法,第1个月应调整的工程价款可以通过以下公式计算:应调整的工程价款= (材料费指数- 1)×基准单价×材料费调值系数× 1/(人工费调值系数+ 材料费调值系数+ 机械使用费调值系数)将已知数值代入公式,得到:应调整的工程价款=(1.1 - 1)× 1000 × 0.5 × 1/(0.4 + 0.5 + 0.1)= 50万元。
综上所述,第1个月应调整的工程价款为50万元。

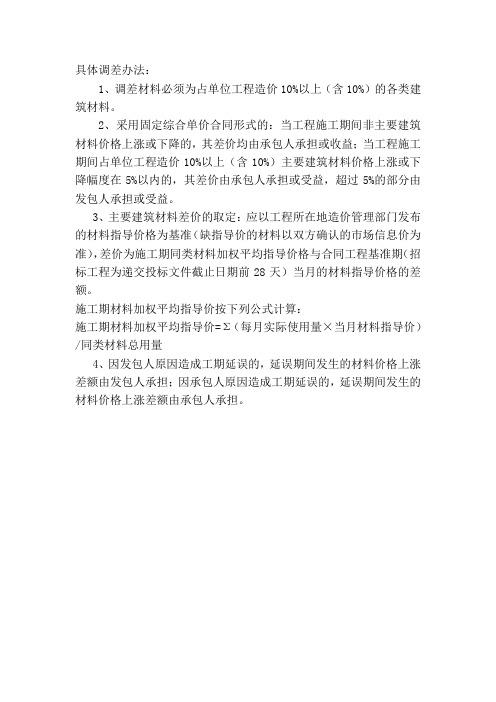

具体调差办法:
1、调差材料必须为占单位工程造价10%以上(含10%)的各类建筑材料。
2、采用固定综合单价合同形式的:当工程施工期间非主要建筑材料价格上涨或下降的,其差价均由承包人承担或收益;当工程施工期间占单位工程造价10%以上(含10%)主要建筑材料价格上涨或下降幅度在5%以内的,其差价由承包人承担或受益,超过5%的部分由发包人承担或受益。
3、主要建筑材料差价的取定:应以工程所在地造价管理部门发布的材料指导价格为基准(缺指导价的材料以双方确认的市场信息价为准),差价为施工期同类材料加权平均指导价格与合同工程基准期(招标工程为递交投标文件截止日期前28天)当月的材料指导价格的差额。
施工期材料加权平均指导价按下列公式计算:
施工期材料加权平均指导价=Σ(每月实际使用量×当月材料指导价)/同类材料总用量
4、因发包人原因造成工期延误的,延误期间发生的材料价格上涨差额由发包人承担;因承包人原因造成工期延误的,延误期间发生的材料价格上涨差额由承包人承担。
第1篇一、背景在我国建筑市场中,工程价差调整问题一直备受关注。
工程价差调整是指在工程合同签订后,由于市场因素、政策调整、设计变更等原因,导致工程实际造价与合同约定造价产生差异,需要对工程价差进行调整。
本文将以某建筑工程为例,分析工程价差调整的法律问题。
二、案情简介某建筑工程项目,建设单位为甲公司,施工单位为乙公司。
双方于2017年5月签订《建筑工程施工合同》,约定工程总造价为1000万元。
合同签订后,乙公司开始施工。
在施工过程中,由于国家政策调整、材料价格上涨等原因,导致工程实际造价与合同约定造价产生较大差异。
甲乙双方就工程价差调整问题产生争议,未能达成一致意见。
三、争议焦点1. 工程价差调整的法律依据2. 工程价差调整的计算方法3. 工程价差调整的责任承担四、案例分析1. 工程价差调整的法律依据根据《中华人民共和国合同法》第一百一十四条规定:“当事人可以约定在合同履行过程中,因市场因素、政策调整、设计变更等原因,导致合同约定的价格发生变化的,可以按照约定进行调整。
”因此,本案中甲乙双方可以根据合同约定进行工程价差调整。
2. 工程价差调整的计算方法根据《建筑工程施工合同》约定,工程价差调整的计算方法如下:(1)材料价格变动:根据市场调查,材料价格变动以国家统计局公布的建筑材料价格指数为准,按实际发生量乘以材料价格指数进行调整。
(2)人工费变动:根据国家统计局公布的人工费指数,按实际发生的人工费用进行调整。
(3)其他费用调整:根据实际发生情况,按照合同约定的比例进行调整。
3. 工程价差调整的责任承担本案中,甲乙双方对工程价差调整的责任承担存在争议。
根据《建筑工程施工合同》约定,因国家政策调整、市场因素等原因导致的工程价差调整,由建设单位承担;因设计变更、施工过程中发生的设计变更等原因导致的工程价差调整,由施工单位承担。
法院审理认为,本案中,工程价差调整的主要原因为国家政策调整和材料价格上涨。
根据合同约定,此类原因导致的工程价差调整应由建设单位承担。
建设工程合同材料调差我们需要明确何为材料调差。
简而言之,材料调差是指在建设工程施工过程中,由于市场材料价格波动或其他原因导致原定的材料预算与实际购买价格之间出现差异时,根据合同约定对工程造价进行相应调整的过程。
我们来看一份标准的材料调差条款范本:建设工程合同材料调差范本一、材料价格调整的条件1. 若在合同执行期间,国家或地方政策性调整引起材料价格变动;2. 若因市场供求关系变化导致主要材料价格上下浮动超过合同规定的比例阈值;3. 若因自然灾害等不可抗力因素造成材料供应短缺或价格上涨。
二、材料价格调整的程序1. 承包方应在发现材料价格调整条件成立后的5个工作日内,向发包方书面通知材料价格调整请求;2. 发包方收到通知后,应在10个工作日内与承包方协商确认调整后的价格;3. 双方确认新的材料价格后,应签署书面补充协议,并据此调整合同价款。
三、材料价格调整的限制1. 材料价格调整不得降低工程质量要求和施工安全标准;2. 材料价格调整应基于公平合理原则,确保调整幅度与市场价格变动相符;3. 材料价格调整不得作为承包方延误工期的理由。
四、其他相关事宜1. 双方应保留所有关于材料价格调整的书面文件和证明材料;2. 如因材料价格调整引发争议,应按照合同约定的争议解决方式进行处理。
通过以上范本,我们可以看到,材料调差的条款需要明确调差的条件、程序、限制以及其他相关事宜。
这样的规范性文本能够为双方提供一个明确的操作指南,减少因为理解偏差而导致的争议。
在实际工作中,合同双方应当本着公正客观的原则,严格按照合同条款执行材料调差。
这不仅能够保证工程的顺利进行,还能够维护双方的合法权益。
同时,双方应当保持沟通的畅通,及时解决可能出现的问题,以免影响工程进度和质量。
施工合同材料调差种类在建筑施工过程中,材料成本占据了很大的比重,因此,材料价格的波动对工程造价有着直接的影响。
为了保证施工合同的履行和工程造价的合理性,合同中通常会约定材料调差的种类和办法。
本文将从施工合同材料调差的种类、原因、处理方法等方面进行分析和探讨。
一、施工合同材料调差的种类1. 价格调差:因市场材料价格波动导致合同材料价格与实际采购价格不一致时,按照合同约定的调价办法进行的价差调整。
2. 数量调差:因设计变更、工程量增减等原因导致合同材料数量与实际使用数量不一致时,按照合同约定的调价办法进行的数量调整。
3. 质量调差:因合同材料质量不符合约定标准,导致的材料更换、修复等费用调整。
4. 运费调差:因合同约定的运输距离与实际运输距离不一致,导致的运费调整。
5. 其他调差:因合同约定以外的原因导致的材料价格、数量、质量等变动,按照合同约定的调价办法进行的调整。
二、施工合同材料调差的原因1. 市场因素:材料市场价格波动,如原材料价格上涨、供求关系变化等。
2. 政策因素:政府政策调整,如环保政策、税收政策等。
3. 设计因素:设计变更、工程量增减等。
4. 质量因素:材料质量不符合约定标准。
5. 运输因素:运输距离、运输方式等变动。
6. 其他因素:如自然灾害、社会动荡等导致材料价格、数量、质量等变动。
三、施工合同材料调差的处理方法1. 价格调差:按照合同约定的价格调差公式计算,如材料价格指数法、固定单价法等。
2. 数量调差:按照合同约定的数量调差公式计算,如实际用量与合同用量之间的差额乘以合同单价等。
3. 质量调差:根据材料质量不符合约定标准的情况,按照合同约定的质量调差办法进行处理,如更换材料、修复等措施。
4. 运费调差:按照合同约定的运费调差公式计算,如实际运费与合同运费之间的差额等。
5. 其他调差:根据合同约定和其他因素,按照公平、合理的原则进行调整。
四、施工合同材料调差的风险防范1. 充分了解市场信息,预测材料价格波动趋势,合理确定合同材料价格。

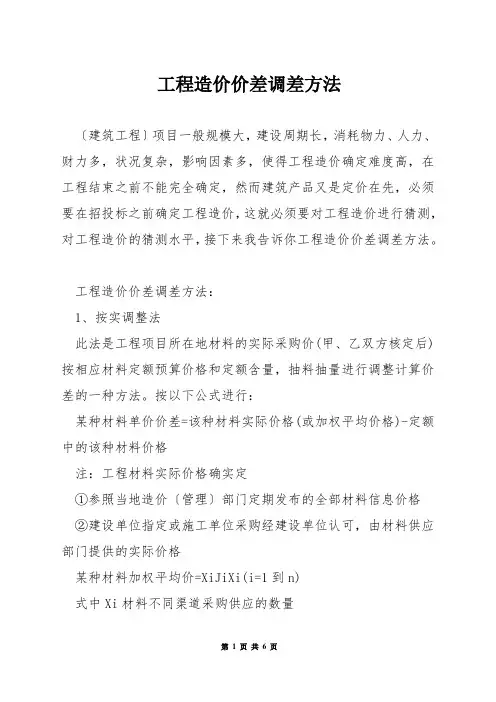

工程造价价差调差方法〔建筑工程〕项目一般规模大,建设周期长,消耗物力、人力、财力多,状况复杂,影响因素多,使得工程造价确定难度高,在工程结束之前不能完全确定,然而建筑产品又是定价在先,必须要在招投标之前确定工程造价,这就必须要对工程造价进行猜测,对工程造价的猜测水平,接下来我告诉你工程造价价差调差方法。
工程造价价差调差方法:1、按实调整法此法是工程项目所在地材料的实际采购价(甲、乙双方核定后)按相应材料定额预算价格和定额含量,抽料抽量进行调整计算价差的一种方法。
按以下公式进行:某种材料单价价差=该种材料实际价格(或加权平均价格)-定额中的该种材料价格注:工程材料实际价格确实定①参照当地造价〔管理〕部门定期发布的全部材料信息价格②建设单位指定或施工单位采购经建设单位认可,由材料供应部门提供的实际价格某种材料加权平均价=XiJiXi(i=1到n)式中Xi材料不同渠道采购供应的数量Ji材料不同渠道采购供应的价格某种材料价差调整额=该种材料在工程中合计耗用量材料单价价差按实调差的优点是补差准确,合理,实事求是。
由于建筑工程材料存在品种多、渠道广、规格全、数量大的特点,假设全部采纳抽量调差,则费时费力,繁琐复杂。
2、综合系数调差法此法是直接采纳当地工程造价管理部门测算的综合调差系数调整工程材料价差的一种,计算公式为:某种材料调差系数=K1(各种材料价差)K2K1各种材料费占工程材料的比重K2各类工程材料占直接费的比重单位工程材料价差调整金额=综合价差系数预算定额直接费综合系数调差法的优点是操作简便,快速易行。
但这种方法过于依赖造价管理部门对综合系数的测量工作。
实际中,经常会因项目选取的代表性,材料品种价格的真实性、准确性和短期价格波动的关系导致工程造价计算误差。
工程经验总结:1、全现浇结构住宅楼:包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、、防雷接地等十四个专业。

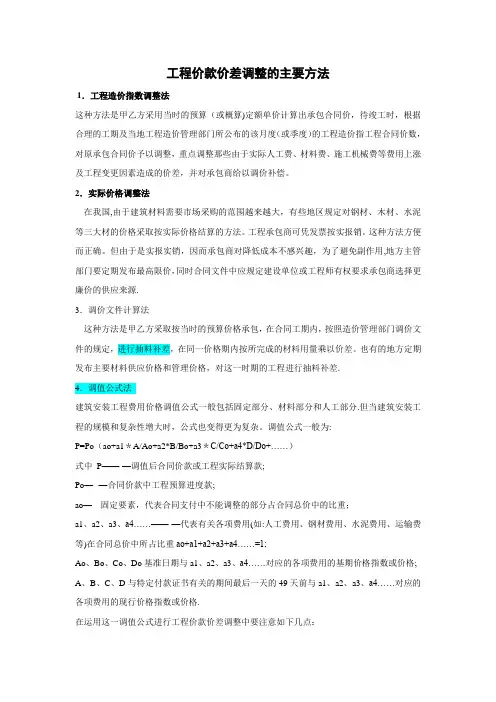

工程价款价差调整的主要方法1.工程造价指数调整法这种方法是甲乙方采用当时的预算(或概算)定额单价计算出承包合同价,待竣工时,根据合理的工期及当地工程造价管理部门所公布的该月度(或季度)的工程造价指工程合同价数,对原承包合同价予以调整,重点调整那些由于实际人工费、材料费、施工机械费等费用上涨及工程变更因素造成的价差,并对承包商给以调价补偿。
2.实际价格调整法在我国,由于建筑材料需要市场采购的范围越来越大,有些地区规定对钢材、木材、水泥等三大材的价格采取按实际价格结算的方法。
工程承包商可凭发票按实报销。
这种方法方便而正确。
但由于是实报实销,因而承包商对降低成本不感兴趣,为了避免副作用,地方主管部门要定期发布最高限价,同时合同文件中应规定建设单位或工程师有权要求承包商选择更廉价的供应来源.3.调价文件计算法这种方法是甲乙方采取按当时的预算价格承包,在合同工期内,按照造价管理部门调价文件的规定,进行抽料补差,在同一价格期内按所完成的材料用量乘以价差。
也有的地方定期发布主要材料供应价格和管理价格,对这一时期的工程进行抽料补差.4.调值公式法建筑安装工程费用价格调值公式一般包括固定部分、材料部分和人工部分.但当建筑安装工程的规模和复杂性增大时,公式也变得更为复杂。
调值公式一般为:P=Po(ao+a1*A/Ao+a2*B/Bo+a3*C/Co+a4*D/Do+……)式中 P——-—调值后合同价款或工程实际结算款;Po—--—合同价款中工程预算进度款;ao—---固定要素,代表合同支付中不能调整的部分占合同总价中的比重;a1、a2、a3、a4......——-—代表有关各项费用(如:人工费用、钢材费用、水泥费用、运输费等)在合同总价中所占比重ao+a1+a2+a3+a4 (1)Ao、Bo、Co、Do基准日期与a1、a2、a3、a4……对应的各项费用的基期价格指数或价格;A、B、C、D与特定付款证书有关的期间最后一天的49天前与a1、a2、a3、a4……对应的各项费用的现行价格指数或价格.在运用这一调值公式进行工程价款价差调整中要注意如下几点:(1)固定要素通常的取值范围在0.15—0.35左右。
工程造价材料价调差
1、工程材料价格基准价不明确。
基准价是工程材料调价的依据和基础。
建设单位与承包单位基本上是按照此约定进行调价。
那么,如何在设计之初,工程基准价没有明确。
那么双方将在这一点上形式意见分歧。
2、工程材料基准价不合理、甚至不符合相关规定!
前面我们已经谈到了基准价的重要性。
建设单位和承包单位对此基准价都有定位。
但是基准价设置的范围不合理。
承包商往往按照有利于自己的基准价进行调整。
建设方并未认可,觉得差价太大。
彼此在这点上容易形成分歧!
3、施工合同中没有明确待采购材料的价格计算方法。
在合同签订的条款中,材料价格对未来不明材料价格未作出相应规定,也没具有公信力的第三方价格说明;同时,承包方与建设方就此产生的主体责任也未在合同中明示出来。
这就导致了另一层的意见分歧!。

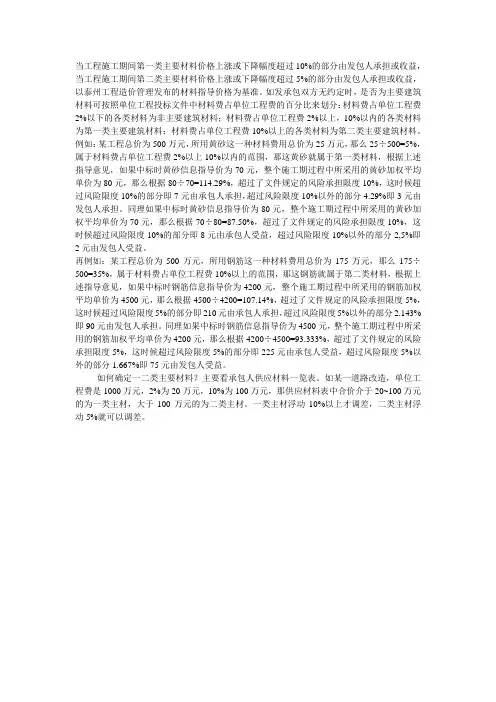

当工程施工期间第一类主要材料价格上涨或下降幅度超过10%的部分由发包人承担或收益,当工程施工期间第二类主要材料价格上涨或下降幅度超过5%的部分由发包人承担或收益,以泰州工程造价管理发布的材料指导价格为基准。
如发承包双方无约定时,是否为主要建筑材料可按照单位工程投标文件中材料费占单位工程费的百分比来划分:材料费占单位工程费2%以下的各类材料为非主要建筑材料;材料费占单位工程费2%以上,10%以内的各类材料为第一类主要建筑材料;材料费占单位工程费10%以上的各类材料为第二类主要建筑材料。
例如:某工程总价为500万元,所用黄砂这一种材料费用总价为25万元,那么25÷500=5%,属于材料费占单位工程费2%以上10%以内的范围,那这黄砂就属于第一类材料,根据上述指导意见,如果中标时黄砂信息指导价为70元,整个施工期过程中所采用的黄砂加权平均单价为80元,那么根据80÷70=114.29%,超过了文件规定的风险承担限度10%,这时候超过风险限度10%的部分即7元由承包人承担,超过风险限度10%以外的部分4.29%即3元由发包人承担。
同理如果中标时黄砂信息指导价为80元,整个施工期过程中所采用的黄砂加权平均单价为70元,那么根据70÷80=87.50%,超过了文件规定的风险承担限度10%,这时候超过风险限度10%的部分即8元由承包人受益,超过风险限度10%以外的部分2,5%即2元由发包人受益。
再例如:某工程总价为500万元,所用钢筋这一种材料费用总价为175万元,那么175÷500=35%,属于材料费占单位工程费10%以上的范围,那这钢筋就属于第二类材料,根据上述指导意见,如果中标时钢筋信息指导价为4200元,整个施工期过程中所采用的钢筋加权平均单价为4500元,那么根据4500÷4200=107.14%,超过了文件规定的风险承担限度5%,这时候超过风险限度5%的部分即210元由承包人承担,超过风险限度5%以外的部分2.143%即90元由发包人承担。
浅谈工程材料价差调整的应对措施摘要:在工程施工中,材料在建设项目的成本中占有较大比例,对施工单位的施工成本影响较大,一般在合同中均会约定施工单位在材料价格波动时承担风险,超过部分由业主承担。
目前市场上许多项目合同条款要求施工单位承担材料波动风险,甚至部分合同规定材料不能调差,随着近年来钢筋、水泥等建筑材料价格大幅上涨,特别是砂石料价格不断疯涨;部分地区材料信息价与实际市场价不匹配,导致有些项目出现材料采购价格"倒挂"现象;施工期限长,不确定因素多;在施工过程中因材料涨价而导致项目成本压力大,压缩施工企业的利润空间甚至导致亏损。
为解决材料调差问题,文章对在建工程普遍存在的材料调差现状进行调查和分析,有针对性性地提出了解决建议,为施工单位在进行材料调差工作提供借鉴。
关键词:材料价差;分析;措施一、引言随着国家对环保的整治力度逐步加大,环保督查也越来越严,国内各类建筑材料价格大幅上涨,砂石料价格更是频频上涨。
材料价格上涨的幅度之大,导致项目成本压力不断加大,为缓解成本压力,结合目前在建项目情况,对工程材料调差现状进行分析,并简要探讨材料价差调整的解决措施。
二、现状分析通过对在建工程材料调差现状调差和分析,导致目前材料调差工作困难的原因主要有以下几方面。
1合同中材料价差调整条款对施工企业不利在业主合同有关材料条款中,有的约定所有材料均不可调差,有的约定主材可以调价差、地材不可调价差;各种不利条款对材料价差调整工作带来较大困难。
2材料价差调整计量工作滞后,与实际采购情况不符以工程为例:材差调整的时间段为从本合同段首次实物工作量计量日起至本合同段最终一次实物工作量计量日止,调差材料的数量以每月计量为准,调整价格按照计量前一个月的市场价或当月的信息价,材料价差调整原则上按月计算,按季度上报支付申请。
由此可见,对于发生材料差的项目,若计量工作不及时,同样导致材料调差额达不到预期效果。
有少数项目业主消极配合等原因,涉及材料价差调整计量在工程竣工结算时才予以确认。
材料涨价遭遇固定价格,如何破解调差僵局?前言目前国内工程承包合同采用固定价格(包括固定总价、固定单价)方式的情形较为常见。
部分发包人利用招投标、缔约阶段的优势地位,极尽所能地“优化”合同计价条款,将建设期间材料价格上涨的风险尽量转移至承包人单方承担。
如某些EPC合同约定合同总价为包死价,除非发包人提出变更影响合同价格,否则任何情形下绝对不予调整。
2018年以来,环保政策的升级引起砂石等建筑原材料价格大幅上涨;当下,国内钢材价格飙涨,螺纹钢期货一度突破6000关口,成为近10年来新高。
众多承包人直呼亏损惨重,纷纷向发包人寻求价格调整。
但在固定价格的合同条件下,除非双方事先对材料价格异常波动的情形作出特殊约定,否则很难就巨额价差调整达成一致意见。
那么,面对如此僵局,是否必然无解,笔者尝试从以下方面进行论证。
二、常见操作及法律分析(一)地方主管部门发布指导意见,倡导协商调差并变更合同早在2007、2018年,因人工、材料、台班价格出现持续大幅度的涨落,全国多个省份的住建部门就出台文件,就“合同中未明确或强行约定承包人承担全部风险”的问题作出明确规定,要求发承包双方需签订补充协议,进行价差调整。
从法律性质来看,地方住建部门发布的调价意见,属于行政部门发布的指导性意见,不具有强制性。
在发承包双方未协商一致的情况下,不能变更双方现有合同约定。
在双方产生争议时,通常也不能作为人民法院适用的依据。
如济南市住建委在2018年1月30日发布的《关于加强工程建设材料价格风险控制有关事项的通知》规定,合同中已经采用无限风险、所有风险等表述对材料价格风险进行明确约定的,发承包双方“可在协商基础上”调整工程造价,并签订补充协议。
又如广东省住房和城乡建设厅在《关于加强建筑工程材料价格风险管控的指导意见》(粤建市函〔2018〕2058号)中也规定,涉及建设工程人工、材料、施工机具台班价格波动异常,超出发承包双方按以往经验所能预见与避免的范围和承担的风险的,可参照《建设工程工程量清单计价规范》(GB 50500-2013)第9.8.2条原则“重新协商”合同价款调整方法。
2020定额材料价调差是指在建筑工程施工过程中,由于材料价格波动而引起的工程造价变化。
材料价格是影响工程造价的重要因素之一,因此材料价差调整对于工程造价的控制和管理非常重要。
本文将从以下几个方面对2020定额材料价调差进行探讨。
一、材料价差调整的原因建筑工程施工过程中,材料价格受多种因素的影响,如市场供需变化、政策调整、地区差异等。
这些因素可能导致材料价格波动,从而影响工程造价。
为了确保工程造价的合理性和稳定性,需要对材料价格进行调整,以反映市场价格的变化。
二、材料价差调整的方法2020定额材料价差调整的方法是根据市场价格波动,对定额中的人工、材料和机械进行调整。
具体来说,可以采用以下两种方式:1. 按照市场价格波动进行调整在建筑工程施工过程中,由于材料价格波动,定额中的人工、材料和机械价格可能已经不适应当前市场情况。
因此,需要对定额中的人工、材料和机械价格进行调整,以反映市场价格的变化。
具体来说,可以采用市场询价的方式,对定额中的人工、材料和机械价格进行实时调整。
2. 按照工程造价指数进行调整工程造价指数是指反映建筑安装工程价格平均变动趋势和程度的相对数。
通过对工程造价指数的监控和分析,可以对建筑工程造价进行实时调整,以反映市场价格的变化。
具体来说,可以采用工程造价指数调整的方法,按照工程造价指数的变化趋势和程度,对定额中的人工、材料和机械进行调整。
三、材料价差调整的实践应用在实际建筑工程施工过程中,材料价差调整的应用非常重要。
下面以某建筑工程为例,介绍材料价差调整的具体应用情况。
1. 人工价差调整在建筑工程施工过程中,人工费用占比较大。
为了确保工程造价的合理性和稳定性,需要对人工费用进行调整。
具体来说,可以采用市场询价的方式,对定额中的人工费用进行调整。
同时,可以根据工程造价指数的变化趋势和程度,对人工费用进行调整。
2. 材料价差调整在建筑工程施工过程中,材料费用占比较大。
为了确保工程造价的合理性和稳定性,需要对材料费用进行调整。
施工合同材料信息价调差在建筑施工过程中,材料费用占据了工程总造价的很大一部分,因此,材料价格的波动对工程造价有着直接的影响。
为了合理分配材料价格波动的风险,施工合同中通常会约定材料信息价调差条款。
本文将从材料信息价调差的定义、原因、调整原则和具体操作等方面进行详细阐述。
一、材料信息价调差的定义材料信息价调差是指在建筑施工过程中,由于市场材料价格波动导致工程材料费用发生变化,根据合同约定对工程造价进行调整的一种方式。
调差的目的在于合理分配价格波动的风险,确保工程的顺利进行。
二、材料价格波动的原因1. 市场供求关系:市场供求关系的变化是导致材料价格波动的主要原因。
当市场供应紧张或需求增加时,材料价格往往会上涨;反之,当市场供应过剩或需求减少时,材料价格则会下降。
2. 原材料价格变动:原材料价格的变动也会影响材料价格。
例如,石油价格上涨会导致化工产品价格上涨,进而影响建筑材料价格。
3. 政策因素:政府对建筑行业的政策调控也会影响材料价格。
如环保政策加严,可能导致部分材料供应减少,价格上涨。
4. 运输成本:材料运输成本的变动也会影响材料价格。
例如,燃油价格上涨会导致运输成本增加,进而影响材料价格。
三、材料信息价调差的调整原则1. 公平原则:调差过程中应确保双方公平,即根据市场价格波动实际情况,合理分配价格风险。
2. 合理原则:调差幅度应合理,避免过大或过小,确保工程造价的稳定。
3. 客观原则:调差依据应客观真实,以市场价格为基准,充分体现市场波动情况。
4. 合同约定原则:调差过程应遵循合同约定,双方在合同中明确调差范围、幅度、时间等事项。
四、材料信息价调差的操作步骤1. 收集材料价格信息:双方应共同收集与工程相关的材料价格信息,包括市场报价、供应商报价等。
2. 确定调差范围:根据合同约定,明确调差的材料品种和范围。
3. 计算调差金额:根据市场价格波动情况和合同约定,计算出调差金额。
4. 双方确认:双方对调差金额进行确认,如有争议,可通过协商或调解解决。
浅析建筑材料价格波动对工程造价的影响建筑材料作为建筑工程的重要要素,其价格波动对工程造价有着直接的影响。
本文将从以下几个方面进行分析:建筑材料的价格波动受多方面因素影响,主要有以下几点:1.市场供求关系市场供求关系是影响建筑材料价格波动的重要因素,市场需求大于供应,价格就会上涨;反之,价格则会下跌。
2.政策法规政府的宏观调控政策和相关的法规政策也会影响建筑材料价格的波动。
政策调控规定的加强环保、提高质量、减少污染及节能等要求会增加材料生产成本,进而加大价格。
3.原材料价格原材料是建筑材料的基础,其价格波动直接影响建筑材料价格的变动。
例如cement prices, a key building material, rose by 70% in Pakistan in the past year, while cement prices rose 15% in Indonesia and 50% in Vietnam.4.劳动力成本随着人均收入的提高,劳动力成本也会增加。
建筑工人的收入水平提高,造价也会跟着上涨。
1.建筑材料价格上涨,工程造价增加建筑材料涨价最直接的影响就是使得工程造价上升。
工程方为了购买所需建筑材料不得不承担更高的成本。
建筑材料价格下降则有利于工程方管理控制费用,使得工程造价得以降低。
3.建筑材料价格波动导致工程预算难以准确计算建筑材料价格波动较大时,不同时段建材价格可能存在很大的差异,工程方在编制预算时难以准确地预估将来的价格走势,使得工程预算难以准确。
工程时间的拖延会扩大建筑材料价格波动对工程造价的影响。
当建筑材料成本暴涨时,建造工程方若不能尽快完成工程,则其需要承担更高的成本。
建筑材料价格波动对工程造价带来的影响一直是工程管理中的难点,如何减少其带来的影响呢?1.强化预算管理对材料价格走势进行预判,及时调整预算进行把控(例如将耐用性高的工程核算预算等),让工程预算尽可能合理、精准,避免对后期造价的影响。
材料大幅上涨是否应调差的法律分析材料大幅上涨是否应调差的法律分析Ⅰ近日,各种建筑原材料价格持续上涨,使得材料调差、总价合同、情势变更等词语高频出现。
多地也出台相关文件,对材料上涨问题给出指导意见。
笔者仓促成文一篇,拟从法律分析角度谈材料价格上涨是否应该调差,与诸位交流探讨。
01材料调差的请求权基础如果发承包人就材料调差问题进入诉讼或仲裁程序,那么任何的主张必须有相应的请求权基础。
分析材料调差的请求权基础,我们首先要根据通常的请求权基础检查顺序,检查是否存在合理的请求权基础。
通常的请求权基础检查顺序为:“(1)契约上请求权。
(2)无权代理等类似契约关系上请求权。
(2)无因管理上请求权。
(4)物权关系上请求权。
(5)不当得利请求权。
(6)侵权行为损害赔偿请求权。
(7)其他请求权。
”Ⅱ对照相应的请求权基础进行检查,调差的最终目的是要求发包人支付工程价款,且当然不可能属于无因管理、物权、不当得利等等,故可选择的请求权只有合同上请求权,即合同履行的请求权(本文仅讨论合同有效情况,诸如合同不成立、无效等情况涉及损害赔偿请求权或返还请求权等,不在本文讨论之列)。
司法实践中,还有可能当事人双方并未履行完毕合同,而是在履行过程中发生材料调差争议,此时承包人并不主张给付全部的价款,而仅仅是希望通过司法机关确认相关材料应当调差或单独要求给付材料调差款,此时可能会出现两种请求:(1)请求人民法院或仲裁机构确认案涉材料应当调差。
Ⅲ(2)当事人仅要求支付材料调差款而不要求支付全部工程价款。
Ⅳ当事人是否可以根据合同履行请求权而主张材料调差款,笔者认为可分成三类情况来讨论,即合同明确约定可以调差,合同对调差没有约定或约定不明,以及合同明确约定不可调差。
02合同明确约定可以调差合同如对调差有明确约定的,有约从约,当事人根据合同获得调差价款当然没有任何疑义。
如《建设工程施工合同(示范文本)》(GF—2017—0201)第11.1约定:“市场价格波动引起的调整除专用合同条款另有约定外,市场价格波动超过合同当事人约定的范围,合同价格应当调整。
工程造价调差处理方案一、背景工程造价调差是指工程设计和施工过程中由于一些特殊情况,造成实际造价与最初预算造价不符的情况。
造价调差处理是工程施工过程中非常重要的一环,对于保障工程顺利进行,确保工程质量和客户利益具有重要意义。
二、造价调差的原因1.设计变更:市场变化、技术进步等原因导致设计调整。
2.施工变更:施工现场实际情况与设计图纸不符导致施工方案变更。
3.材料价格波动:市场上材料价格的不稳定性。
4.人工成本变动:工人工资的变动等人力资源成本的不确定性。
5.政策调整:政府政策变化导致相关费用的增加或是减少。
6.自然灾害:如地震、洪水等自然灾害所导致的工程变动。
以上这些原因都可能导致工程造价的调差,因此对于造价调差的处理需要综合考虑这些因素。
三、造价调差处理方案1.造价调差的预防预防是最好的处理方法。
在工程开始之前,工程部门需要通过市场调研、成本估算等方式尽可能准确地对工程造价进行预估。
同时,建立一套完善的变更管理机制,及时处理设计变更、施工变更等问题,降低因为变更导致的成本增加。
2.造价调差的审核一旦造价发生调差,需要对造价调差进行审核。
这需要专业的造价咨询人员对各项调差的原因进行分析并作出合理的解释。
同时还需要对实际发生的调差情况进行详细的审计,确保调差情况属实。
3.造价调差的补偿一旦调差属实,需要对调差进行补偿。
补偿包括对差额的支付以及对工程进度、质量的影响进行补偿。
这需要根据造价调差的具体原因,制定相应的补偿方案。
比如设计变更的原因造成的调差可以由设计方承担相应的责任,并进行补偿;施工方变更导致的调差则由施工方自行承担等。
4.造价调差的管理在处理造价调差时,需要建立一套完善的管理机制。
这需要包括合同的管理、项目管理、资金管理等方面。
对于调差的造价需要及时调整相应的合同条款,确保在合同框架下进行合理的调整。
同时项目管理需对造价调差的补偿情况进行跟踪和管理。
资金管理方面需要及时调整资金的使用计划,确保资金的合理使用。
工程造价中材料价格上涨后的调差摘要:工程造价的高低,直接反映着投资效益的好坏,充分体现了建设项目的工作质量和管理水平。
在工程建设中,只有随时关注材料、机械价格的波动,把造价管理工作作为一项核心工作,才能更好地进行成本控制,才能真正降低工程造价,提高经济效益。
关键词:工程造价材料上涨影响调差一、前言建筑工程工程造价管理是建设工程的重要组成部分,企业的最终目的是盈利,而近年来由于国内外原材料的上涨,导致各行业原材料成本的增加,给企业带来很大的压力,而建筑行业更为明显。
我们从建材市场了解到,以钢材、水泥、铜、铝等为原材料的产品的价格上涨尤为明显,而钢材和混凝土几乎占了整个工程造价的60%,这对于建筑工程来说无疑是最关注的,每次投标最关心的就是这些材料的价格变化,一般都会预测他们的波动。
如果是在材料价格上涨之前签订的施工合同,这对施工单位来说无疑是最致命的打击。
在建设工程施工过程中,涉及合同价格调整依据(如计日工数量、索赔、材料设备采购价格、工程变更等)的确认都是通过各种形式的签证单来实现,我们这次要说的调价个以往的签证又有些不同。
因为金额比较大,所以要做的准备工作是非常多的。
下面我们主要来探讨一下施工单位在实际施工过程中如果遇到类似问题时,我们改如何面对,如何来降企业的损失降低到最小。
二、工程造价调差产生的原因分析实际施工过程中,产生调差的原因很多,个人认为主要有以下几点:1、人工、材料、机械价格发生了巨大的波动市场风云变幻,每个施工单位投标时候都应该考虑到市场的变化,考虑到材料上涨对工程产生的影响,因为材料疯狂的上涨,导致一些工程资金周转困难的实例屡见不鲜。
记得04年大学城项目的时候,钢筋水泥疯狂的上涨,导致一些企业周转困难,投标的时候根本没预见到这个,很多企业一时手足无措,亏本是难免的了,但如何降损失降低到最小也是企业所必须考虑的。
2、工程的实际情况发生重大改变在实际工程中,最担心的就是实际施工时候和投标时候的情况不一样,这样会直接导致工程造价发生改变。
一般来说,投标的时候由于时间比较匆忙,很多东西不一定能全部考虑进去,很多东西是无法预见的,所以报价的时候没有考虑进去,到实际施工的时候才发现和投标时候不一样,很多时候很多施工单位会采取变更的形式,找业主签证;但是如果是总价包干的话,业主是不会同意变更的,这样的话只能吃个哑巴亏了。
3、工程工期拖延如果施工合同签订的时候过去后,工程仍然没有按时开工,且不能准时开工的原因并不是施工单位的过错,那么施工单位一定要找到相关的证据,以备以后的调差及索赔。
因为签订合同时的单价和实际施工时候的单价肯定会有一些偏差,如果又加上工期拖延,这对施工单位的影响更大。
综合以上几点,我们就来详细地了解一下工程调差的一些方法。
三、工程调差的实施方法:1、仔细研读合同,查找相关调价文件这个步骤很重要,所谓知己知彼方能百战不胜。
只有自己对合同的相关条款和一些政策性的文件了然于心时,才能找到突破口。
在找到合同的相关约定后,我们马上给业主发联系函,要求对工程的造价进行调整。
这个过程也很重要,首先要让业主知道我们想调价,把这个意向传达给业主,如果一段时间没有答复,接着发函,直到业主有回复为止,一定要做好思想准备,这个调差的过程是漫长的。
再我们再三发函后,业主终于给予了答复,可以调价差,但是哪部分调哪部分不调,还要谈,而且要提供相关的文件及依据。
只要业主答应调价了,这就迈出了成功的第一步。
2、定调价原则虽然业主答应给调差了,但是没说合同中每项都给你调吧,所以双方必须坐下来谈原则,只有原则定好了才能接着做下一步。
在定原则前,我们必须多查找一些有利于自己的资料,这样才不会被甲方牵着鼻子走。
这个时候自己也应该多做些准备工作,最好是做一个初步的调价文件,将大概的金额计算出来。
做到心中有底,到时候谈判的时候就不会业主说什么都很被动。
自己可以先定个原则,一般的原则和特殊的原则,所谓一般的原则就是预测到业主肯定会答应的部分,特殊的原则就是业主不一定会答应的,但是即使不答应也能利于其他原则的订立。
这个很关键,调多调少最关键的在于此。
3、做好调价资料的收集整理工作要做好工程调价资料的收集资料工作,应该把它作为一项重要的基础工作来抓。
最好建立资料积累制度,实现该工作的标准化、规范化和信息管理系统化。
调价资料一般应包括以下具体内容:(1)招标文件;(2)投标文件;(3)各单位工程中的主要分项工程量;(3)施工合同;(4)招标时期信息指导价和施工时段信息指导价文件;(5)主要设备、材料的用量及价格;(6)政府下发的关于调整价差的相关文件。
除了以上的资料,造价工程师还应做好以下几方面的工作:1)了解批复的初步设计文件、批准的建设规模、建设标准以及建设内容;熟悉施工图纸、招投标文件、工程技术标准规范;精通施工合同条款。
.2)对重大工程变更、设备或材料替代方案,应用价值工程原理等技术经济比较方法进行综合评审,研究这些变更或方案是否科学、合理、经济,供决策层参考。
3)深入施工现场,如实掌握例如台风、暴雨、现场停水、停电的起止时间等各类资料积累。
4)及时、正确处理索赔和防范索赔。
5)掌握材料、设备、人工、施工机械市场价格的动态信息。
4、编制好调价文件,做到万无一失这个过程非常的重要,自己做的调价文件必须要严谨,没有漏洞,这样在谈判中才不会被动。
每个工程的实际情况不一样,做出来的文件也不一样,千万不能漏项,不要等调完了又说这个没调,那个没调,业主是不会理你的。
所以在编制调价文件时一定要细心,别计算错误。
四、调差的实施过程调差过程是漫长的,期间要经历一系列的谈判,打的是持久的心理战术。
这里我把一些心得整理了一下,分为以下两种情况:1、综合单价包干的形式在很多港式的投标工程中,很多采用的是综合单价包干的形式。
综合单价的报价方式是价格不会随着市场的变化而变化,这个时候一般很难调价,所以我们必须要找到突破口。
下面我就一个具体的工程来详细说明这种报价方式的调整方法:在我所做的这个工程中刚好就是这种情况,采用的是综合单价的报价模式,由于当时投标我并未参与,当时一些报价的宗旨我也不清楚。
后来我仔细阅读了合同及清单,研究了一些清单的单价,发现整个工程的报价都偏低,就算是当时材料并没有上涨,按照合同中的单价做下来也是要亏本的。
何况中间还由于业主的一些原因导致工程停建了一年,再加上材料上涨,如果不调整单价,整个工程做下来将血本无归。
由于当时工程是施工单位先进场,后来中间停建的,所以这中间有停工补偿费肯定是要找业主要的,再加上材料上涨调整费共有两个部分是需要报业主的。
这个时候切忌不要乱,要慢慢来,一步一步达到你要的结果。
从这个工程中明白了调价的三要素:一要仔细阅读合同,做到心中有数;二查找相关政府调价文件,做到有理有据;三要有良好的心里素质,做到临危不乱!2、总价包干的形式什么是总价包干合同呢?总价包干的形式其实就是固定总价形式,一般是不能调整的。
采用总价包干合同对业主和承包商各有什么影响呢?对调价有什么影响呢?2.1 对业主的影响|$ ]`U* 7A、工期在一年以上的工程z3g=6#NZ;C、重视现场工程资料的编制整理和索赔管理。
q gA%$Ir8D、如果该项目工期在一年以上,变更较多,或非常规工程,承包商一定要引起足够的重视。
所以采用总价包干形式在投标报价的时候一定要慎重,因为一旦合同签订,要再修改变更就非常困难了。
如果采用的是总价包干形式,遇上材料价格发生变化的情况,调价是有一定困难的。
个人认为要调价成功比综合单价的形式要难很多。
在实际工程项目中,业主直接谈定一笔款直接作为补偿这种方式比较常见,比如我们施工的中山某酒店工程就是这样的。
但这种补偿方式弊端比较大,一般是看和业主的关系如何,关系处的好补偿就会多一点。
因为这个补偿金额的核算比较麻烦,所以实际操作起来比较繁琐。
鉴于以上两种形式,我们合同是采用的第一种形式,于是我们的调价分为了四个部分,首先钢筋和混凝土单独进行调整,独立签订一个协议,双方确定一个原则,正负5%的波动,在施工过程中进行补偿;其次是机械费按照现场配置的塔吊、电梯进行计算,减去投标时候的这部分费用就是补偿的金额;第三是针对一些不好进行调整的部分直接重新报价,由甲方进行审核。
第四,业主同意了由于工期拖延给我们进场的费用和爆破的费用进行补偿。
从整个结果来看,调价的结果完全和我们当时的预想差不多,有的部分甚至比预想的还要好,比如爆破部分,本来是拿来做个筹码的,真要调不了也没什么。
综合以上的情况,个人认为调价虽然繁琐,但是只要有三心:信心、恒心、细心就一定能成功。
五、调差完成后要注意的事项1、谈判基本结束,但是还要注意一些问题,一些业主当时答应的东西,必须要双方马上签字,防止以后扯不清楚。
最好能签订一个补充合同。
2、还有一点非常重要,就是调整的这笔工程款应该如何支付,因为如果没有约定清楚,到时候补差的时候,业主可以把这笔款项放到工程结束后支付,那么对于施工单位来说就会非常的被动,期间周转会比较困难。
3、调差完成后,资金要及时收取。
严格按照合同要求去做,只要时间一到,马上就应该把工程款报出去。
只有这样做到工程款的及时收取,才能对工程的施工产生较小的影响。
六、结论在经济日益增长的年代,物价的变化特别不稳定,我们必须随时做好应对的措施,尤其是在造价工程中,材料价格的波动很容易影响工程的造价,甚至影响整个工程的运作,所以随时关注材料的价格是非常重要的。
