工程竣工结算审核基本流程
- 格式:doc
- 大小:28.00 KB
- 文档页数:2

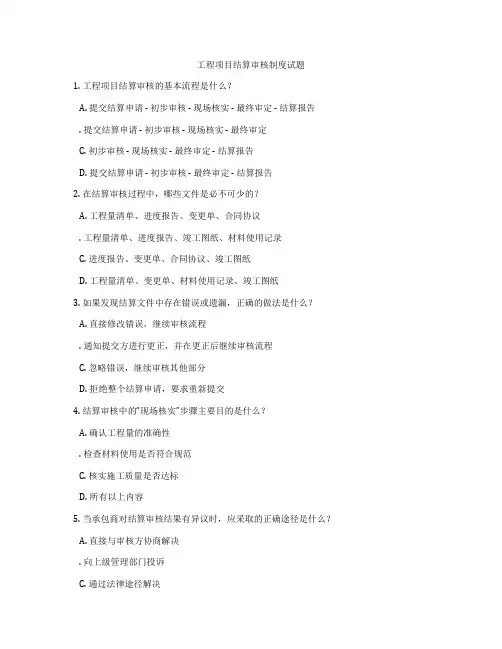

工程项目结算审核制度试题
1. 工程项目结算审核的基本流程是什么?
A. 提交结算申请 - 初步审核 - 现场核实 - 最终审定 - 结算报告
. 提交结算申请 - 初步审核 - 现场核实 - 最终审定
C. 初步审核 - 现场核实 - 最终审定 - 结算报告
D. 提交结算申请 - 初步审核 - 最终审定 - 结算报告
2. 在结算审核过程中,哪些文件是必不可少的?
A. 工程量清单、进度报告、变更单、合同协议
. 工程量清单、进度报告、竣工图纸、材料使用记录
C. 进度报告、变更单、合同协议、竣工图纸
D. 工程量清单、变更单、材料使用记录、竣工图纸
3. 如果发现结算文件中存在错误或遗漏,正确的做法是什么?
A. 直接修改错误,继续审核流程
. 通知提交方进行更正,并在更正后继续审核流程
C. 忽略错误,继续审核其他部分
D. 拒绝整个结算申请,要求重新提交
4. 结算审核中的“现场核实”步骤主要目的是什么?
A. 确认工程量的准确性
. 检查材料使用是否符合规范
C. 核实施工质量是否达标
D. 所有以上内容
5. 当承包商对结算审核结果有异议时,应采取的正确途径是什么?
A. 直接与审核方协商解决
. 向上级管理部门投诉
C. 通过法律途径解决
D. 根据合同约定的争议解决机制进行处理
6. 结算审核的最终目的是什么?
A. 确保工程质量
. 确保工程进度
C. 确保工程款项的合理支付
D. 确保工程安全
参考答案:
1. A
2. A
3.
4. D
5. D
6. C。
工程项目竣工决算审核流程
工程项目从立项到竣工,需要经历设计、施工等多个阶段。
当项目竣工后,需要进行竣工决算,对整个项目的资金使用情况进行清算。
竣工决算审核是项目管理的重要环节,其主要流程如下:
1. 承包方提交竣工决算报告。
施工单位在项目竣工后,需要提交竣工决算报告,报告应当包括工程量清单、结算资料、竣工图纸等内容。
2. 发包方组织进行审核。
发包方收到竣工决算报告后,应组织有关人员对报告进行审核,核对项目概算与决算的差异,检查quantities清单、定额消化、结算资料等内容。
3. 确定竣工决算金额。
通过审核,决定确认的竣工决算金额。
如果与概算存在差异,还需要查明原因。
4. 审批竣工决算。
项目负责人对竣工决算进行审批,确定最终的竣工决算金额。
5. 结算竣工尾款。
根据确认的竣工决算金额,扣除已支付的进度款,计算出竣工尾款。
发包方应及时结算竣工尾款。
6. 项目档案管理。
竣工决算报告及有关资料归入项目档案,由指定部门妥善保管。
7. 经验反馈。
总结项目决算过程中的经验教训,为后续项目的管理改进提供参考。
以上是工程项目竣工决算的基本审核流程。
竣工决算的审核要严格按照合同约定和规范标准进行,通过决算分析找到项目管理过程中的问题,不断改进和提高项目管理水平。
第1篇施工工程结算是指在工程项目竣工验收合格后,对施工单位所完成的工作量及成本进行计算、审核和确定工程款支付的过程。
以下是一般施工工程结算的流程及步骤:一、工程竣工验收1. 工程竣工验收是工程结算的前提。
在工程竣工验收合格后,才能进行工程结算。
2. 工程竣工验收包括总包、所有分包、材料设备等,由甲方、乙方、监理、预算人员四方共同验收。
3. 验收合格后,签发合格证书,制作表格对应合同进行验收,明确乙方完成的工程量增减情况,并经四方签认。
二、结算资料准备1. 施工单位汇总整理所有结算资料,包括:(1)完整的施工图、竣工图;(2)招标文件、招标答疑、补充文件;(3)投标文件、施工合同和补充协议;(4)图纸会审记录、施工组织设计、会议纪要;(5)业主指定或自供的设备、材料型号、品牌;(6)设计变更单、工程联系单及现场签证单;(7)地基验槽记录、工程隐蔽记录、施工日志;(8)桩基检测报告与验收记录;(9)其他与工程造价有关的所有资料。
2. 在准备以上资料时,需要注意是否为经过业主签字、盖章确认的资料,以确定其可靠性。
三、结算审核1. 监理负责审核结算资料的完整性,确保资料符合竣工资料的验收要求。
2. 监理审核后,将审核结果反馈给甲方和乙方。
四、甲方审核1. 甲方的预算人员原则上应该自己审核,如招标时的工程量清单由咨询公司编制,则可以由该公司负责审核。
2. 甲方预算及工程人员配合完成结算工作。
五、双方核对谈判1. 甲方初步审核后,与乙方进行核对谈判,解决重大分歧。
2. 双方核对达成一致后,甲方写出书面材料汇报结算情况及最终结果。
六、结算书签发1. 经各方主管领导同意后,在结算书上签发书面意见。
2. 结算书签发后,乙方提出结算付款申请。
七、结算付款1. 甲方预算审核后,由甲方主管领导签发后交财务付款。
2. 甲方一般先付80%或90%,剩余的作工程质保金,等一年的保修期满后向甲方提交一份付款申请书即可付款。
以上是施工工程结算的一般流程及步骤。
工程竣工结算审核基本流程工程竣工结算审核工作的基本流程包括以下几个步骤:一、收集与结算相关竣工资料在进行竣工结算审核之前,需要收集与结算相关的各种资料,包括招标文件、答疑纪要、中标人投标文件、施工合同及补充协议等。
同时还需要收集竣工图、材料核价表、设计变更单、技术核定单、隐蔽记录、验槽记录、停工报告、监理工程师指令、其他工程签证、索赔单、现场会议纪要或报告等资料。
此外,还可以收集一些有用的资料,如地勘报告、监理合同、监理报告、专业分包工程分包单位的竣工报告及资料等。
二、详细阅读、分析和对比竣工结算资料在收集到竣工结算相关资料后,需要对这些资料进行详细的阅读、分析和对比。
首先需要确定本工程的结算方式,主要看合同约定结算条款。
如果结算条款约定不清晰的,需要甲乙双方签订补充合同或在结算会议纪要中明确。
其次,需要判断竣工结算资料的有效性和准确性。
竣工图必须要由建设单位或经授权的监理单位有权人员签字确认,并加盖施工图章。
设计变更单必须是设计单位编制,且有设计人员签名和设计单位印章,并且该项变更经建设单位同意,经监理单位确认发出。
隐蔽记录、变更材料核价表、请单外单价审批等工程签证要有建设单位或经授权的监理单位有权人员确认。
即,每一类工程字资料必须要有相应的负责人员确认才能生效。
同时,需要判断竣工结算资料的准确性。
竣工图应该如实反映工程实际情况,竣工图的绘制应该根据施工图、设计变更单、技术核定单、隐蔽记录等工程签证汇总绘制。
施工方在编制竣工图时有可能有意或无意的扩大工程量,因送审结算是依据施工图编制的,如果将上述有关资料与竣工图做对比,就可能发现差异并轻松做核减。
再如,将隐蔽记录中基础土石比签证与验槽记录、地勘报告有关土石性质及所处深度的数据作对比,也可能发现差异并做核减。
三、勘查现场,掌握工程实际情况除了对竣工结算资料进行详细的阅读、分析和对比外,还需要勘查现场,掌握工程实际情况。
这样可以更加准确地了解工程的实际情况,从而更好地进行竣工结算审核工作。
工程竣工结算管理办法及工作流程工程竣工结算是指承包商在完成一项工程项目后,向业主提交结算报告,并经过审核后支付相应的款项。
工程竣工结算管理办法及工作流程是指为了确保工程项目的结算过程规范、公正、透明,而制定的一系列管理措施和工作步骤。
一、工程竣工结算管理办法1.相关法律法规:工程竣工结算应当符合国家有关工程合同管理的法律法规,如《中华人民共和国工程建设法》等。
2.结算依据:工程竣工结算应当由施工合同、变更单、工程量清单等文件作为依据,确保结算的准确性和完整性。
3.结算时间:工程竣工结算应按照合同约定的时间进行,通常要求在工程验收合格后的一定时间内完成。
4.结算人员:结算过程应有专门负责的技术人员和财务人员参与,确保结算的专业性和准确性。
6.结算支付:结算报告经审核后,业主方应按合同约定的付款方式及时支付应付的款项。
二、工程竣工结算工作流程1.准备工作:承包商应按照合同要求,准备好项目的相关文件和材料,包括合同文本、变更单、工程量清单、工程图纸等。
2.编制结算报告:承包商根据实际完成情况,按照合同约定的计价规则,编制竣工结算报告,包括工程量计算表、计价依据说明、费用计算明细等内容。
3.报送结算报告:承包商将编制好的竣工结算报告提交给业主方,同时提供相关的支持文件和证明材料,如工作记录、检测报告、施工日志等。
4.审核结算报告:业主方组织相关人员对提交的结算报告进行审核,核对结算金额、计算方法和工程量等内容。
若发现问题,及时提出修改或调整的意见。
5.合同追加/扣减:根据结算审核结果,业主方与承包商协商后,确定是否需要进行合同追加或扣减,确定最终的结算金额。
6.结算支付:结算金额经双方确认后,业主方按照合同约定的付款方式,支付应付的款项。
7.结算备案:完成结算后,承包商和业主方应进行结算备案,将结算报告和相关文件归档保存,作为工程项目的重要参考资料。
总之,工程竣工结算管理办法及工作流程的制定和遵守,是确保工程项目结算公正合法的基础。
工程结算审核流程一、审计目的以《造价咨询合同》为前提,根据施工方送审的工程结算资料,实施工程结算审计程序,审核认定该工程结算造价,合理的确定和有效的控制工程造价。
二、审计原则在进行结算审计过程中,按照合同的约定,在原合同价格基础上,以法律法规及有关规定为依据,坚持实事求是的原则,采用全面审核法和重点审核相结合的原则进行工程竣工结算审核。
三、工作流程1、收集整理资料。
与委托方相关负责人沟通联系,并提交《结算审核资料清单》给委托方。
资料要求全面、充分并能满足工程造价计量,送审资料应包括但不限下列全部内容。
(1)工程招标文件、招标答疑记录、工程概预算书、工程量清单、招标控制价等相关资料;(2)投标文件、投标文件商务标电子版本(计价软件格式)、投标报价表、结算书纸质版及电子版(计价软件格式)等;(3)招标备案记录或评标记录、中标通知书等;(4)施工合同、补充合同(协议)、会议纪要等合同性文件等;(5)招标施工图纸、施工图纸、图纸会审纪要、竣工图纸、审批的施工组织设计等;(6)工程变更通知单、工程设计变更、技术核定单、现场签证单、工程联系函、隐蔽工程记录、洽商记录、材料认质认价表(单)等;(7)开工审批表、延期审批表(单)、竣工验收证明书等;(8)甲供材料、设备清单明细表;(9)批复文件等资料提交后填写《文书函件签收表》并签字一式两份,委托方与造价咨询单位各执一份。
(详文书函件签收表.xls)2、开展结算审核工作(1)根据项目情况成立项目结算审核小组并确定项目负责人。
(2)项目负责人根据项目情况制定结算审核工作计划,分配项目。
(3)项目组成员开展结算审核工作,审核步骤如下:①熟悉项目送审结算资料,熟读合同,重点了解项目计价方式、合同价款调整方式、延期扣款等重要条款。
②通过熟悉结算资料,判断送审的结算资料是否达到审核要求,对未达到审核要求的项目结算资料反馈给项目负责人,由项目负责人核实后填写《工作联系单》发与委托方。
竣工结算流程竣工结算是指在工程项目全部竣工后,按照合同约定的结算办法和程序,对工程项目的实际造价进行核算,并最终确定工程造价的过程。
竣工结算的目的是要对工程项目的实际成本进行核算,确保工程款项的合理支付,维护工程项目的合法权益,同时也是对工程项目管理和实施过程的一次总结和评估。
下面将详细介绍竣工结算的流程及注意事项。
一、竣工结算流程。
1. 竣工资料准备。
在进行竣工结算前,首先要做好竣工资料的准备工作,包括竣工验收文件、设计变更资料、施工记录、材料进场验收记录、质量检验报告、工程检测报告等相关资料的整理和归档工作。
2. 竣工结算编制。
竣工结算编制是指在竣工资料准备完毕后,按照合同约定的结算办法和程序,对工程项目的实际造价进行核算和编制结算书的过程。
在编制竣工结算书时,要对工程项目的各项费用进行清单核对和计算,并按照合同约定的结算方式进行计算,最终形成竣工结算书。
3. 竣工结算审核。
竣工结算审核是指对编制好的竣工结算书进行审核和审查的过程。
在竣工结算审核过程中,要对竣工结算书中的各项数据进行核对和审查,确保数据的准确性和合法性,同时也要对竣工结算书的编制过程进行审核,确保竣工结算的合规性和合理性。
4. 竣工结算审批。
竣工结算审批是指在竣工结算审核通过后,由工程项目的相关管理部门或单位进行审批和签字的过程。
在竣工结算审批过程中,要对竣工结算书中的各项数据进行认真审查和核对,确保竣工结算的合规性和合理性,最终形成竣工结算审批意见。
5. 竣工结算支付。
竣工结算支付是指在竣工结算审批通过后,按照合同约定的支付办法和程序,对工程项目的竣工款项进行支付的过程。
在进行竣工结算支付时,要对竣工结算书中的各项费用进行清单核对和计算,并按照合同约定的支付方式进行支付,确保支付的准确性和合法性。
二、竣工结算注意事项。
1. 竣工资料的准备要充分,确保资料的完整性和准确性。
2. 竣工结算编制要按照合同约定的结算办法和程序进行,确保结算的合规性和合理性。
工程竣工结算审核工作方案一、项目背景工程竣工结算是指在工程完工后,施工单位按照合同规定和相关法律法规的约定,提交工程施工结算资料,经相关部门审核后,确认工程施工的实际成本和工程质量,最终确定工程结算金额的过程。
工程结算工作的准确性、及时性和公正性直接关系到施工单位的合法权益和建设项目的进展,所以对工程竣工结算的审核工作必须严格把关。
我司计划对某工程项目进行结算审核,确保结算金额的合理性和公正性。
为此,特制定本工作方案,以确保工程竣工结算审核工作的顺利进行。
二、审核目标1. 确认工程实际完成情况2. 审核工程施工的实际成本3. 确定工程结算金额的准确性和公正性三、审核范围和对象本次工程竣工结算审核的范围为XXX项目的所有施工工程,对象为施工单位提交的工程竣工结算资料。
四、审核程序1. 资料准备阶段- 收集施工单位提交的全部工程竣工结算资料- 完善审核表格和报告模板,确定审核流程和标准- 与相关部门沟通,了解工程实际完成情况和相关要求2. 资料审核阶段- 对工程竣工结算资料进行初步审核,查验各项资料的真实性和合法性- 审核工程施工的实际成本,包括材料费用、人工费用、设备费用等- 对工程竣工结算金额进行核对,确保各项费用的合理性和准确性3. 现场核查阶段- 安排专业人员对工程现场进行实地核查,与工程实际情况进行比对- 跟进工程施工过程中涉及的关键节点,对件工程质量和进度进行评估4. 结算金额确认阶段- 综合审核结果,确认工程结算金额的准确性和公正性- 若发现问题,及时向相关部门提出异议并协助处理五、审核方法1. 文件资料法- 对施工单位提交的文件资料进行全面比对和审核,确保其真实性和合法性- 采用电子数据处理工具,便于对大量数据进行系统化管理和整理2. 实地核查法- 安排专业技术人员对工程现场进行实地核查,全面了解工程实际情况- 结合审核表格和报告模板,对现场核查结果进行系统统计和分析3. 核对对账法- 对施工单位提交的财务报表进行逐项核对,确保工程施工费用的真实性和合理性- 同时与相关部门进行核对对账,确保结算金额的准确性和合理性六、审核重点和难点1. 工程实际完成情况的确认- 确保对工程实际完成情况进行准确、全面的确认,包括工程质量、工程量和工程进度等2. 工程施工成本的审核- 对施工单位提交的各项费用进行审慎审核,防止虚报和夸大实际成本3. 结算金额的准确性和公正性- 对结算金额进行细致审核,确保各项费用的合理性和准确性七、审核人员配置本次工程竣工结算审核工作将由公司财务部、工程部及相关技术人员共同参与,确保审核工作的准确性和公正性。
工程竣工结算审核实施方案一、结算审核实施方案的编制背景和目的随着我国建筑业和工程建设规模的不断扩大和技朮进步,工程结算审核成为工程建设领域的重要环节。
对于竣工工程的质量、工程量、设计要求的实施情况以及合同约定的价格和支付,均需要进行审核,明确工程项目的实际竣工情况,确认各方的权益。
为了加强对工程竣工结算审核工作的监督,提高结算审核工作的质量和效率,制订结算审核实施方案是必要的。
结算审核实施方案的编制目的是规范结算审核工作程序,明确审核标准和验收要求,提高审核工作的科学性和规范性,保障结算审核工作的公正公平,确保结算审核结果的真实可信,防止出现资金挪用、恶意篡改工程数据等问题,维护工程建设市场秩序。
二、结算审核实施方案的内容1. 结算审核工作程序结算审核工作程序包括工程结算资料准备、审核程序、专家论证、签证程序、结算审定和结算支付程序。
在工程竣工后,竣工资料齐全且符合要求后,乙方提交结算资料,由监理单位搭桶结算审核小组对结算资料进行初审,初审合格后组织专家进行现场查验和论证,结算签证确定后进入结算审定程序,最后进行结算支付。
2. 结算审核标准和验收要求结算审核标准应参照国家相关标准和规定,并根据具体工程项目的特点制定。
验收要求应包括工程质量验收、工程量验收、设计要求验收、安全验收等方面的要求,确保审核过程科学、合理。
3. 结算审核中可能出现的问题及处理措施结算审核中可能出现的问题包括资料不全、数据泄露和篡改、工程量争议等问题。
针对这些可能出现的问题,应明确处理流程和措施,保证问题的及时解决和工程项目的合规结算。
4. 结算审核工作人员的要求和分工结算审核工作人员应具备相关专业知识和经验,有高度的责任感和严谨的工作作风。
在结算审核中,应根据工作内容和特点,确定工作人员的分工和职责。
5. 结算审核结果的公示和甲方及乙方的申诉途径结算审核结果应在适当的方式下进行公示,以确保审核结果的公开透明。
对于不满意结算审核结果的甲方和乙方,应明确投诉和申诉途径,保障双方的合法权益。
工程竣工结算审核基本流程工程竣工结算是指在工程全部竣工后,检查工程质量、计量工程量、核定工程价款等一系列工作的过程。
其目的是核实工程实际情况,确认施工单位在合同约定的时间内按要求完成工程,并根据合同约定的计价规则计算工程量和投资,最终确定结算价款。
下面将详细介绍工程竣工结算审核的基本流程。
一、准备工作1.收集合同文件:收集与工程有关的各项合同文件,包括施工合同、工程量清单、设计变更单及其审批文件等。
2.整理竣工资料:按照合同约定的要求,对竣工资料进行整理,确保资料的完整性和准确性。
二、工程质量核查1.验收工程质量:根据合同约定,对竣工的各项工程进行质量验收,包括建筑物外观、结构的稳定性、设备的安装质量等方面的核查。
2.处理质量问题:对于存在的质量问题,工程竣工结算审核人员需要与施工单位开展沟通和协商,确保问题得到及时解决。
三、计量工程量1.实际测量工程量:根据设计图纸和竣工情况,对工程量进行实际测量,包括土方量、砌体量、混凝土浇筑量、钢筋使用量等。
2.核定老板要温柔工程量:对实际测量的工程量进行核定,核定结果应与设计图纸及相关规范要求相符。
四、核定工程价款1.核定工程量单位价:根据设计图纸和合同约定,核定各项工程量单位价,包括人工费、材料费、机械使用费等。
2.计算工程实际投资:将核定的工程量单位价与实际工程量相乘,计算出工程实际投资总额。
3.调整工程价款:根据施工单位的承包价,考虑工程变更和增减量等因素,调整工程价款。
五、整理结算资料1.整理结算表格:根据合同约定和结算规则,整理结算表格,将各项信息填写完整。
2.整理结算附件:准备相关结算附件,包括竣工图纸、质量验收报告、实测实量表格、变更单及其审批文件等。
六、审核结算资料2.抽查核实:随机抽查一部分结算资料的准确性,如果发现问题需要进行必要的调整和核实。
七、结算价款支付1.预付款:按合同约定,根据已审核的结算资料,支付合适的预付款给施工单位。
2.结算款支付:对已审核的结算资料,按照施工单位应得的价款进行支付。
工程竣工结算审核工作基本流程
一、收集与结算相关竣工资料
一般来说,对一个清单计价工程需收集以下资料
1.招标文件、答疑纪要、中标人投标文件,包括投标函、商务标书(含单价分析表)技术表述
2.施工合同及补充协议,标后调整经审批的施工组织设计、施工图(含电子版)、图纸会审记录
3.竣工图(含电子版)、材料核价表、设计变更单、技术核定单、隐蔽记录、验
槽记录、停工报告、监理工程师指令、其他工程签证、索赔单、现场会议纪要或报告、施工方报审的竣工结算编制书、施工方工程量计算书(如为电算提供软件计算电子文件)
4.地勘报告(对挖土的土质类别存在争议的时候有作用)、监理合同(含经济签证
授权内容)、监理报告、专业分包工程分包单位的竣工报告及资料、桩基检测报告中有关桩长的应变检测参考数据、施工单位施工记录、原始票据、现场照片或摄像。
5.其他可以收集的有用资料、咨询单位自身长期积累的计价文件和规定
二、详细阅读、分析和对比竣工结算资料
第一:确定本工程的结算方式,主要看合同约定结算条款(合同约定结算条款非常重要,是决定该项目工作方式的重要依据),如果结算条款约定不清晰的,需要甲乙双方签订补充合同或在结算会议纪要中明确。
第二:判断竣工结算资料的有效性。
比如,竣工图必须要由建设单位或经授权的监理单位有权人员签字确认,并加盖施工图章。
设计变更单必须是设计单位编制,且有设计人员签名和设计单位印章,并且该项变更经建设单位同意,经监理单位确认发出。
隐蔽记录、变更材料核价表、请单外单价审批等工程签证要有建设单位或经授权的监理单位有权人员确认。
即,每一类工程字资料必须要有相应的负责人员确认才能生效。
第三:判断竣工结算资料的准确性。
比如,竣工图应该如实反映工程实际情况,竣工图的绘制应该根据施工图、设计变更单、技术核定单、隐蔽记录等工程签证汇总绘制。
施工方在编制竣工图时有可能有意或无意的扩大工程量,因送审结算是依据施工图编制的,如果将上述有关资料与竣工图做对比,就可能发现差异并轻松做核减。
再如,将隐蔽记录中基础土石比签证与验槽记录、地勘报告有关土石性质及所处深度的数据作对比,也可能发现差异并做核减。
三、勘查现场,掌握工程实际情况。
深入现场可以将竣工资料与现场可以看到的工程做核实,可抽查丈量,与建设、施工、监理方共同举行现场的审前工作会议,向工程实施阶段的各方了解情况,将疑问向各方当面求证,如发现竣工资料不实或不完整,就有可能从定性角度发现审增减点。
四、全面核算工程量、审查结算单价、审查材料单价、审查索赔事项及金额、核算措施费等其他税费。
1.在工程量计算时,要选择适当的方法:如结构部分可以采用广联达计算,装饰
工程可以用科瑞计算。
2.施工单位在投标报价清单中的漏项,其价值包含在其他项目费用中,如果实施,
此项工作不能得到额外支付。
对工程变更项目要逐一分析判断其真实性和合理性,是
否为重复签证,并不是有签证一定要算。
如果是因施工方原因造成的费用增加签证不能结算;有明显矛盾的工程签证,需要进一步核查求证;以事实为依据,不符合事实的虚假签证不能支付。
对有疑问的签证,有条件和有必要时可剥露检查。
合同单价因工程变更需要调整时一般遵循以下三个原则:
(1),报价清单中已有适用于变更工程的单价,按报价清单中已有的单价结算。
(2),报价清单中有类似与变更工程的单价,可参照类似项目,按与该类似项目投标报价水平一致的原则并按清单组价方式调整,形成新结算单价并按此单
价结算。
类似项目应按两者是否有类似的构造和类似的工艺特点来区分。
如,
混凝土标号从C25换C30,地板砖从600×600换800×800等。
(3),报价清单中没有使用或类似于变更工程的单价,可以对比预算控制价,参照清单定额,结合报价组价方式形成结算单价。
3. 凡报价清单中有的材料单价均可采用,如清单中有的材料单价发生变化,则需
要提供材料价格签证及提供发票。
当材料发生变化时,对新增材料单价的审
核,对于这类问题,在结算审核阶段处理是需要正确判断材料品质,做好市
场询价,调阅购买票据并核查,最后各方共同确定一个合理的材料结算价。
4.对属于措施费性质的签证在投标中漏报的将不得支付。
对工程量变化导致的措
施费变化应作相应调整
5.由于工程量变化,结算总价中的规费、税金应作相应调整。
五、做好结算审核工作,争取各方达成一致。
在结算过程中与施工单位存在的争议问题,可以在核对过程中记录清楚,待核对完成后在结算审核会议中由甲乙双方就争议问题逐项解决。
