浅析高大模板支撑体系施工监理
- 格式:doc
- 大小:29.00 KB
- 文档页数:4
关于建设工程高大模板工程的重点难点分析及监理控制措施一、高大模板工程的重点难点分析1、施工中弹性失稳较难察觉23、支模搭架材料配件质量要求严格对于钢管脚手架(3号钢直径Φ3mm,)、材质和规格厚度都有明确要求。
的情况。
有些虽然采用了合格的材料,但材料的新旧不一,混乱使用。
有些材料出现明显锈蚀、弯曲、变形、半损坏和完全损坏的状况。
二、监理控制措施1项论证,由专家组出具书面论证意见,施工单位按专家论证意见修改方案,并经总监审批后实施。
2、严格审核专项安全方案对于施工方案中的专项安全方案,要进行严格审核。
包括安全组织机构、内容和针对性、安全措施、应急救援预案等。
3、施工过程旁站监督控制(1)搭设(及拆除)前,施工单位应作好安全技术交底、质量技术交底工作。
(2)搭设过程中,应检查支撑系统的各个部位是否按照方案施工。
重点是立杆间距、水平杆步距、底座、下托、扫地杆、中部加强拉杆、剪刀撑、连墙件、封顶杆、单扣件、双扣件等的安装质量和安装顺序。
其中剪刀撑、扫地杆、中部加强拉杆、封顶杆、连墙件(或抛撑)是保证整体安全性的重要构件。
(3)钢管要做防锈处理,不符合要求的材料一律不准使用。
(4)搭设高大模板过程中,应提前对下层传力楼层和其下支撑系统进行复核验算。
对不符合要求的下层传力楼层梁板支撑采取加固措施。
4、模板验收(1(2离剂。
(3(4(5(6)检查不同标号砼节点部位的隔离措施。
(7)没有上托的立杆部位必须最少采用双扣连接。
(85(1(2(3)施工中要计划好防雨防台风的备用材料。
浇捣完成后12小时内要进行保温保湿养护。
(4)浇灌砼宜先浇灌墙柱高标号砼。
后浇灌主梁、次梁。
然后浇灌梁板等低标号砼。
标号和部位要正确。
合理控制时间。
尽量减少冷缝。
浇灌完成达到初凝时,用抹子搓平砼表面,以减少板面微裂纹。
6、砼拆模监控(1)砼模板的拆除时间,对于大梁和悬臂梁板必须等待砼达到设计强度的100%之后才能拆除。
墙柱模板等待砼达到一定强度,拆除时以能够保证砼构件表面不会发生损坏为准。

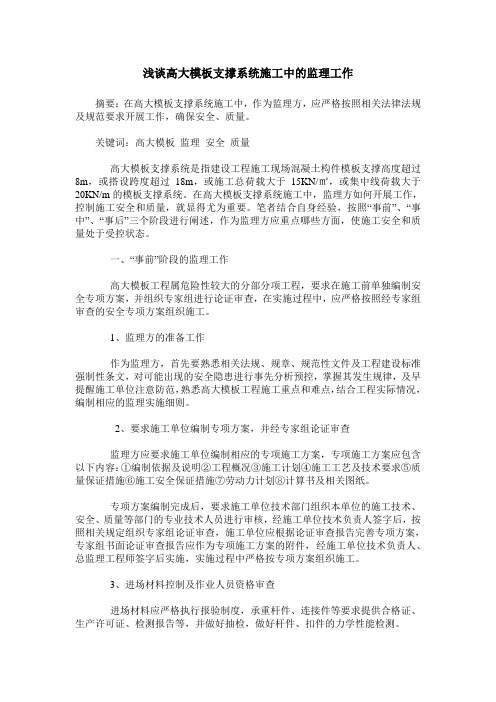

浅谈高大模板支撑系统施工中的监理工作摘要:在高大模板支撑系统施工中,作为监理方,应严格按照相关法律法规及规范要求开展工作,确保安全、质量。
关键词:高大模板监理安全质量高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15KN/㎡,或集中线荷载大于20KN/m的模板支撑系统。
在高大模板支撑系统施工中,监理方如何开展工作,控制施工安全和质量,就显得尤为重要。
笔者结合自身经验,按照“事前”、“事中”、“事后”三个阶段进行阐述,作为监理方应重点哪些方面,使施工安全和质量处于受控状态。
一、“事前”阶段的监理工作高大模板工程属危险性较大的分部分项工程,要求在施工前单独编制安全专项方案,并组织专家组进行论证审查,在实施过程中,应严格按照经专家组审查的安全专项方案组织施工。
1、监理方的准备工作作为监理方,首先要熟悉相关法规、规章、规范性文件及工程建设标准强制性条文,对可能出现的安全隐患进行事先分析预控,掌握其发生规律,及早提醒施工单位注意防范,熟悉高大模板工程施工重点和难点,结合工程实际情况,编制相应的监理实施细则。
2、要求施工单位编制专项方案,并经专家组论证审查监理方应要求施工单位编制相应的专项施工方案,专项施工方案应包含以下内容:①编制依据及说明②工程概况③施工计划④施工工艺及技术要求⑤质量保证措施⑥施工安全保证措施⑦劳动力计划⑧计算书及相关图纸。
专项方案编制完成后,要求施工单位技术部门组织本单位的施工技术、安全、质量等部门的专业技术人员进行审核,经施工单位技术负责人签字后,按照相关规定组织专家组论证审查,施工单位应根据论证审查报告完善专项方案,专家组书面论证审查报告应作为专项施工方案的附件,经施工单位技术负责人、总监理工程师签字后实施,实施过程中严格按专项方案组织施工。
3、进场材料控制及作业人员资格审查进场材料应严格执行报验制度,承重杆件、连接件等要求提供合格证、生产许可证、检测报告等,并做好抽检,做好杆件、扣件的力学性能检测。
模板支撑体系及脚手架施工的安全监理范文安全监理是施工工程中至关重要的一项工作,其目的是保障施工现场的安全,预防事故的发生。
模板支撑体系和脚手架施工是施工工程中常见的辅助设施,如果不加以正确的安全监理,可能会导致严重的安全事故。
因此,在这篇范文中,我将阐述模板支撑体系和脚手架施工的安全监理内容和要求。
1. 模板支撑体系的安全监理1.1 监理前的准备工作在监理模板支撑体系施工之前,监理人员应对模板支撑体系的施工进行细致的规划和布置。
首先,监理人员要对施工现场的情况进行全面的了解,包括土壤的承载能力、地基的情况以及附近的地下管道等。
其次,监理人员要确保模板支撑体系的材料质量符合相关标准,对施工材料进行抽样检测。
最后,监理人员应与施工单位和设计单位进行充分的沟通,明确模板支撑体系的设计要求和施工流程。
1.2 施工过程中的安全监理要点在模板支撑体系的施工过程中,监理人员需要加强现场的安全监督和质量控制。
首先,监理人员要确保施工场地的交通通畅,设置明显的安全警示标志和隔离措施,防止他人入侵施工现场。
其次,监理人员要对模板支撑体系的搭建过程进行全程监控,对每一步施工环节进行核查检验,确保施工符合设计要求。
另外,监理人员要及时发现和处理施工现场的安全隐患,如脚手架的倾斜、承重不稳定等,及时采取相应措施进行整改。
1.3 施工结束后的验收工作模板支撑体系的施工完成后,监理人员要对施工质量进行验收。
验收时应对模板支撑体系的承载能力、稳定性等进行全面检测,确保其符合设计要求和相关标准。
同时,监理人员还需要对施工现场进行清理,确保现场的安全和整洁。
2. 脚手架施工的安全监理2.1 施工前的准备工作在进行脚手架施工之前,监理人员需要与施工单位和设计单位进行充分的沟通,明确脚手架的设计要求和施工流程。
监理人员还需要对施工现场的地基情况、土壤承载能力等进行全面了解,确保脚手架的安全稳定。
2.2 施工过程中的安全监理要点在脚手架的施工过程中,监理人员需要加强对现场的安全监督和质量控制。
浅谈建筑工程高大模板支撑系统监理工作摘要:本文根据笔者多年的实践经验积累,提出了如何做好建筑工程中高大模板的监理工作。
关键词:建筑工程高大模板支撑监理随着社会的进步和城市现代化建设的发展,大量大型工业、公共建筑的兴建,超高、大跨度、大截面构件的工程越来越多。
高大模板支撑体系也越来越多的应用在建筑施工中,监理作为工程建设的责任主体之一,工程监理人员必须在施工过程中进行重点监管,确保人民生命财产的安全。
根据住房和城乡建设部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)和《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)的规定,高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
一、工程概况南京市江宁区某大学2#教研楼工程,该工程为钢筋混凝土框架结构,分南北两楼,总建筑面积13600平方米,建筑高度19.5米。
在南北楼间设有从屋面处连接的门厅,门厅构架总高度为20.5米,3根混凝土大梁跨度为30米,截面尺寸500mm×1800mm,另3根大梁跨度也为30米,截面尺寸400mm×1600mm,从施工地面起算支撑高度19.6m。
依据相关规定属于高大模板支撑系统。
二、监理机构事前主要工作措施1.在工程监理过程中,监理机构进入现场后,首先熟悉图纸,会同设计单位、建设单位、施工单位在图纸会审时,应充分解读本工程是否有符合《建设工程高大模板支撑系统施工安全监督管理导则》中规定的高大模板工程。
编制高大模板支撑系统专项施工方案,由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核,经施工单位技术负责人签字后,再按照相关规定组织专家论证。
专家组成员应当由5名及以上符合相关专业要求的专家组成。
本项目参建各方的人员不得以专家身份参加专家论证会。
建筑工程高大模板支撑体系监理工作探讨摘要:笔者结合监理的工作经验,针对近年来造成群死群伤的高大模板支撑体系事故,从事前控制环节的监理、事中控制环节的监理、事后控制环节的监理三方面阐述高大模板支撑体系监理工作。
关健词:高大模板支撑体系;事前监理;事中监理;事后监理1前言随着我国建筑业迅速发展,高大模板支撑体系越来越多的应用在建筑施工中,模板坍塌造成工程施工中群死群伤事故。
监理作为工程施工的五大责任主体之一,工程监理人员必须在施工过程中进行重点检验,务必进行事前、事中和事后控制,确保人民生命财产的安全。
2高大模板支撑体系监理事前控制要点2.1熟悉图纸、学习规范为预防建设工程高大模板支撑系统坍塌事故,保证施工安全,住房和城乡建设部组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,并于2009年10月26日组织印发。
《导则》从高大模板支撑系统的定义、方案管理、验收管理、施工管理、监督管理等方面均作了相关规定。
监理从业者都应认真学习《导则》和相关规范,熟悉图纸,明确重点控制部位及监理责任。
2.2参与专项施工方案论证,严格审批修改方案根据建设部建质[2004]213号文规定和《建设工程高大模板支撑系统施工安全监督管理导则》,高大模板支撑体系工程属危险性较大工程,施工单位必须编写高大模板支撑系统专项施工方案,并组织不少于5人的专家组对方案进行论证。
作为掌握现场详细情况的监理,尤其是项目总监理工程师,应参加专家论证会,并对方案是否依据施工现场的实际施工条件编制、安全施工的基本条件是否符合现场实际情况等方面,提出相关意见和建议,并根据专家论证报告严格审批经施工单位技术负责人签字认可的修改完善专项施工方案。
施工方案应有计算书。
计算书应包括施工载荷计算,模板及其支撑系统的强度、刚度、稳定性等方面的验算;扣件钢管支撑架顶部扣件的抗滑力验算,支承模板支撑系统的楼、地面结构等承载力验算。
2.3编制监理规划和安全监理实施细则监理单位需要结合工程的特点、规模和技术复杂程度,以及主管部门的要求,组建项目监理机构,配备相应的专业监理人员。
高大模板支撑体系监理工作要点摘要:在建筑工程中,高大模板支撑体系的应用较为广泛,经多年应用该支撑体系比较稳定,可以满足施工安全与质量要求。
在实际施工的过程中,为充分发挥高大模板支撑体系的应用优势,需要做好监理工作。
本文对高大模板支撑体系监理工作控制要点进行了分析,提出了具体的工程监理要点。
关键词:高大模板;支撑体系;监理工作;要点引言:在工程施工中,监理工作发挥着十分重要的作用。
监理人员应该根据工程合同及规范要求,全面监督施工内容、方法是否按照合同内容执行,对每个环节进行严格把控,工程要经过监理工程师验收,才能确认是否合格。
如果发现技术和质量问题,需要按照要求调整。
在高大模板支撑体系中,监理工作也发挥着十分重要的作用。
因为该体系施工较为复杂,如果没有采取有效的管控措施,会导致系统坍塌,容易引发安全事故,不仅会带来财产损失,还会威胁生命安全。
所以,监理人员要提高重视程度,分析高大模板支撑体系特征,然后采取有效的监理工作方案。
一、高大模板支撑体系监理工作要点(一)组建监理机构高大模板支撑体系跨度比较大,整体重量、高度都远超过普通模板支撑体系,所以保障施工安全十分重要。
在实际落实监理工作的过程中,应该建立专门的监理机构,由监理机构组建专门的监理小组,结合工程特点配备专业的监理人员,并且结合现场施工情况,制定详细的监理制度,对各岗位人员的行为、职责进行严格的规范与详细的划分,确保各项工作可以有序实施[1]。
根据规定,高大模板支撑系统中的混凝土构件模板支撑高度在8m以上,或跨度在18m以上,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m。
所以,高大模板支撑专项施工方案需要经过专家论证,需要从质量、安全、经济等多个角度分析。
(二)实施专项审查在实际施工之前,需要联合施工人员、技术负责人等相关人员开展高大模板支撑体系专项方案讨论与编制工作,明确支撑系统的各项参数要求和工艺要求,并且采取有效的安全措施,使工程质量与安全都有所保障。
第四章案例分析第二节高大模板支撑系统专项施工方案的监理分析与审批案例一、高大模板支撑系统的定义本案例分析中所称的高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统.——-—根据《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)定义。
-———根据《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的规定,高支模系统需编制专项施工方案,且需经过专家论证会通过后方可实施。
(混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
-———需编制专项施工方案)二、高大模板支撑系统的典型事故分析图中显示出了发生坍塌的工程部位。
如此高大的模板支架工程竟无设计和计算,任由工人凭经验搭设,立杆间距达1.5 m以上,步距1。
5~2.0m(漏设水平杆的竟达3.9m),且均未设置扫地杆。
项目概况南京**工程地下二层、地面十八层,建筑面积34000平方米,采用现浇框架剪力墙结构体系。
◆其演播中心工程大演播厅总高38米(其中地下8.70米,地上29.30米)。
面积为624平方米.该模板支撑系统支架由南京*建劳务公司组织进场的朱**工程队进行搭设(朱**是南京标牌厂职工,以个人名义挂靠在南京三建江浦劳务基地,6月份进入施工工地从事脚手架的搭设,事故发生时朱占民工程队共17名民工,其中5人无特种作业人员操作证)事件回放◆当时浇筑混凝土由北向南单向推进,浇至主次梁交叉点区域时,该区域的1平方米理论钢管支撑杆数为6根,由于缺少水平连系杆,实际为3根立杆受力,又由于梁底模下木枋呈纵向布置在支架水平钢管上,使梁下中间立杆的受荷过大,个别立杆受荷最大达4吨多,纵横立杆底部无扫地杆、步高大的达2.6米,立杆存在初弯曲等因素,以及输送混凝土管有冲击和振动等影响,使节点区域的中间单立杆首先失稳并随之带动相邻立杆失稳,出现大厅内模板支架系统整体倒塌。
高大模板支撑系统施工监理探讨摘要:本文结合某工程实例从高大模板支撑体系施工准备阶段、施工阶段探讨了高大模板支撑体系施工过程中的监理工作要点,使风险控制在安全范围内,杜绝模板支撑体系坍塌事故,以期与同行交流。
关键词:高大模板;支撑系统;专项施工方案;论证引言:高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
由于高大模板工程在施工技术、施工方法方面比较复杂,质量安全事故频繁发生,造成较大的生命和财产的损失,因此,高大模板支撑体系的施工应引起监理人员的高度重视。
一、工程实例及监理依据1、某文体会展中心B~C/10~25轴首层底板直接到二层顶板,支模高度从-0.11~9.9m总高10.01m,高度超过8m,属于高大模板支撑系统范畴;地下一层风沟A1~1/A/3~31轴主框架梁为1900*750mm,线荷载23.55kn/m大于20kN/m,属于高大模板支撑系统范畴;四层顶板梁区域1~3/C~J轴预应力梁,跨度为20m,超过18m,属于高大模板支撑系统范畴。
本工程高大模板支撑系统采用扣件式钢管模板高支撑架体系。
2、相应的监理依据有:(1)《中华人民共和国安全生产法》中华人民共和国主席令第70号;(2)《危险性较大的分部分项工程安全管理规定》中华人民共和国住房和城乡建设部令第37号、建办质〔2018〕31号;(3)建设工程高大模板支撑系统施工安全监督管理导则[2009]254号;(4)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;(5)《混凝土结构工程施工质量验收规范》(GB50204-2015);(6)设计文件和技术资料;(7)经审查批准的高大模板支撑系统专项施工方案。
二、高大模板支撑体系施工准备阶段的监理工作1、组建项目监理机构。
由于高大模板支撑体系具有超高、超重及大跨度等特点,在组建监理机构时,应根据其特点配备相应的专业人员,完善现场各项监理制度,保证各专业监理人员认真履行各自的职责。
浅谈高大模板支撑系统监理高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
由于某些工业厂房需要较大的内部空间,高大模板支撑系统已在建筑施工过程中被广泛应用。
高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
鉴于高大模板支撑系统工程的复杂性,其施工质量的优劣直接影响工程整体质量和安全,如何控制高大模板支撑系统施工质量和安全问题,本人结合嘉兴润通年产508万套汽车底盘制动系统部件迁建项目中的高大模板支撑系统的监理实例谈谈几点体会。
标签:高大模板论证交底;验收一、工程概况本工程为嘉兴润通年产508万套汽车底盘制动系统部件迁建项目,其中1#厂房8.370m处超高模板支撑系统轴线范围为3轴~17轴/A軸~N轴,面积约7200m2,位于底层地面垫层标高-0.100m到二层楼面结构标高8.370m处,支模架搭设高度为8.470m,最大跨度为12m,二层现浇板厚度120mm,现浇柱、梁板砼强度等级为C30,梁的最大截面尺寸为400mmX1000mm。
倒班房四层(屋面处)超跨度模板支撑系统,轴线范围为2轴~6轴/A轴~H轴,面积约506m2,位于二层楼面标高4.470m到四层楼面标高10.200m~10.450m处,支模架搭设高度为5.730m~5.980m,最大跨度为18m,现浇板厚度为100mm,现浇梁板柱砼强度为C30,预应力梁砼强度等级为C40,梁的最大截面尺寸为400mmX1900mm。
二、专项方案的审查程序1、根据建质[2009]87号《危险性较大的分部分项工程安全管理办法》和建质[2009]254号《建设工程高大模板支撑系统施工安全监督管理导则》的文件要求,本工程1#厂房8.370m处超高模板及倒班房四层(屋面处)超跨度模板支撑系统工程属于超过一定规模的危险性较大的分部分项工程范围,应当由施工单位组织召开专家论证会,对本工程高大模板支撑系统施工专项方案进行论证。
浅谈对高大模板支撑系统的安全监理【摘要】本文主要对高大模板支撑系统的安全监理措施进行了探讨,以供同仁参考。
【关键词】高大模板支撑系统;安全监理;控制要点0.引言“高大模板支撑系统”是指混凝土模板支撑工程搭设高度超过8米及以上,跨度超过18米及以上,施工总荷载大于15KN/㎡及以上,集中线荷载大于20KN/米及以上的模板支撑系统。
高大模板支撑系统是危险性较大的分部分项工程之一,高大模板支架坍塌事故为多发事故,即相同或相近原因事故反复发生、同类事故接连不断发生。
高大模板支架坍塌事故往往造成惨重的人员伤亡、巨大的经济损失和不良的社会影响。
因此,无论从哪方面来讲,我们都必须高度重视高大模板支撑系统的安全监理。
1.高大模板专项技术方案的审查(1)审查专项技术方案编制依据是否符合相关法律、法规、规范性文件、标准、规范及图纸、施工组织设计等。
(2)审查高大模板支撑系统的施工安全保证措施、施工工艺技术等是否符合规定。
(3)专项技术方案应包括模板及其支撑的设计、安装和拆除的程序和方法、混凝土浇筑方法和浇筑过程观测及安全控制要求等方面;专项技术方案应经专家组论证,专家组成员应按要求从本地专家库中随机抽取。
专项技术方案未经原审批部门同意,任何人不得擅自修改、调整。
(4)专项技术方案有计算书,包括计算部位和验算项目、荷载计算和内力分析、杆件强度验算、立杆稳定验算、基地和基础验算,纵横双向步距、跨距取值。
(5)专项技术方案中应有附图,包含支架部位工程平面结构图、立面和剖面图,配板设计图、支撑设计布置图、细部构造和异形模板大样图。
(6)特种作业人员应持证上岗和接受安全技术交底。
2.高大模板施工过程的安全监理2.1高大模板支撑系统的整架稳定安全技术和验收措施①应遵守高处作业安全技术规范有关规定。
钢管作为立杆,不得使用劣质、减料、严重锈蚀、变形、损伤的杆件和连接件;钢管有Φ48×3.5mm和Φ51×3.0mm 两种,大多数采用前者,但严禁Φ48×3.5mm和Φ51×3.0mm的钢管混合使用。
高大模板支撑体系监理控制要点及措施摘要:确保高层建筑结构安全质量,健全高大模板支撑体系,加强模板支撑力度,理应充分发挥监理工程师的作用,准确把握高大模板支撑体系监理控制要点,全面优化施工技术方法,尽量避免施工环节中出现问题,严格加强施工质量,做好施工进度控制工作。
本文将举例分析高大模板支撑体系监理控制要点与措施,希望能对模板施工监督管理工作有所帮助。
关键词:高大模板;支撑体系;监理控制要点;随着中国城镇化建设的发展,各地高层建筑数量日益增多,高大模板支撑系统对维护高层建筑安全,确保施工质量至关重要。
高大模板支撑体系一般是指建筑模板的支撑高度超大于8米,同时,跨度大于18米,而且,模板施工总荷载高于15kN/m2。
其次,模板支撑体系的集中线荷载高于20kN/m,也属于高大模板支撑体系。
在当代建筑施工中,高大模板的支撑施工数量持续增加,与此同时,伴随着日益增多的高大模板搭支撑不规范问题,如果高大模板搭设不符合标准要求,就很容易滋生严重的经济损失和人员伤亡事故,因而,加强高大模板施工质量安全监督管理至关重要。
一、某工程概况某建筑工程的总面积是6526平方米,其占地面积是2130.03平方米,建筑高度是24.95米。
该工程总造价是1924.33万人民币,楼层一共有6层,第一层设有礼堂、会议室、休息室、门厅和多功能厅等建筑空间;第二层设有阅览室和宿舍;第三层到第六层都是宿舍。
在高度标准设计领域,该建筑第一层的礼堂高为10米,局部设有夹层,夹层的上部高为7米,下部高3米。
第二层高是4.2米,第三层到第六层高是3.6米。
该建筑基础是预应力管桩,属于框架结构。
在本项目施工过程中,施工技术人员选用的梁板模板支撑体系为满堂扣件式钢管支撑架,现浇板的厚度是130mm,一层模板的支撑坐落位置在-0.80m的地梁层,一层支撑高度超过8米,模板跨度是24米大于18米,梁截面的尺寸是600mm×1600mm。
以上数据表明,本工程施工需要采用高大模板支撑体系,施工方案需要经过专家的论证。
高大模板支撑体系施工安全监理要点目前,高大模板支撑体系坍塌事故时有发生,造成了巨大经济损失、惨重的人员伤亡和不良的社会影响。
为此,加强高支模施工过程中的安全监理,是安全监理工作的一个重点。
结合几个高支模工程施工的监理实践,本人总结出如下监理要点,供同仁参考指正。
一、高大模板支撑体系的界定高大模板支撑体系是指水平砼构件模板支撑系统高度超过8米,或跨度超过18米,施工总荷载大于10KN/㎡,或集中线荷载15KN/M的模板支撑系统。
二、坍塌事故的原因分析通过对全国几起重大坍塌事故进行分析,其主要原因如下:1、模板支架发生坍塌的技术原因A、架体或其杆件、节点实际受到的荷载作用超过了其实际具有的承载能力、特别是稳定承载能力;其主要表现如下:1)劲性配筋和高配筋率结构件未调增自重标准值;2)出现了未予计算、但数值较大的施工设备堆料等荷载;3、在作业面上集中了过多的人员和浇筑、振捣设备;4)在架面上进行支顶或校正等其他荷载加大因素B、实际抗力降低其主要因素如下:1)使用劣质、壁厚不够、变形、磨损的杆件和连接件;2)构架节点和杆件连接不合格;3)顶横杆以上立杆的伸出长度过大,扫地杆设置过高;4)漏设横杆;5)梁下与板下支架或混合支架(满堂与墩式或排式支架的组合)各部位架体的立杆间距和步距不配合,横杆不能按设计要求拉(连)通,使构架的整体刚度降低;6)随意加大构架的参数;7)未按规定设置竖向和水平剪刀撑(斜杆)或设置不合格;8)架体结构没有斜杆设置竖向框格的高宽比h/ιa (或ιb)过小(≤0.8);9)混用互不配合的不同架种材料;10)立杆垂直偏差过大;C、架体由于受到了不应有的荷载作用(侧力、拉扯、扭转、冲击等),或者架体发生了不应有的设置与工作状态变化(倾斜、滑移和不均衡沉降等),导致发生非原设计受力状态的破坏。
其具体表现如下:1)设置基地出现过大的不均匀沉降,造成部分立杆脱空,虚支或滑移;2)支架底部未设置支垫或支垫不合格;3)未按规定设置架体顶步加强层和扫地杆加强层;4)高支架未设置必要的附着拉结或整体稳定加强措施;5)未设置专门承传水平泵送管道及其他水平、斜向力的构造;6)在毗邻地区进行地下工程及其他危及支架设置安全的施工2、引发模板支架坍塌的直接起因和主要诱发点支架因设计和施工缺陷,不具有确保安全的承载能力或使其承载能力没有多大富裕,使其难以在支架的实际荷载增加和实际承载能力降低因素影响下确保安全。
高大模板支撑体系监理要点摘要:本文结合工程实例,就高大模板支撑体系施工如何进行监理,以及对高支模施工监理中的监理要点加以介绍与分析。
关键词:高支模;安全监理控制要点随着我国社会蓬勃发展和不断进步,人民的审美观念和要求不断的提升,各种新颖的建筑造型不断出现,建筑物的造型也一直朝着高、大两个方向发展,把这些设计图纸变成实体建筑,模板支撑就免不了涉及到高大模板支撑体系。
由于实际施工的过程中,种种因素的存在,导致全国范围内出现因高支模失稳坍塌造成群死群伤的事故时有发生,《广西壮族自治区人民政府令124号》规定,“涉及危险性较大的分部分项工程以及其他重点部位和环节的,还应当编制监理实施细则;危险性较大的分部分项工程以及其他重点部位和环节施工时,监理单位应当实行旁站监理。
需要验收的,应当组织有关人员进行验收”。
建设部也于2018年6月1日出台了新的《危险性较大的分部分项安全管理办法》(【2018】37号),同时废止了(建质【2009】89号),重新划定了超过一定规模的危险性较大的分部分项工程的范围,其中属于超过一定规模的危险性较大的的分部分项工程的模板支撑体系为“混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m及以上”。
鉴于高大模板支撑工程的复杂性,其施工质量的优劣直接影响工程整体质量和施工安全,如何控制高大模板支撑施工质量和安全问题,已引起国家及建筑同行的广泛重视,本人结合一个酒店大堂的高大模板监理实例谈几点高大模板支撑体系监理要点。
实例:桂林阳朔大酒店。
本酒店为新建5星级酒店,建筑单体6个,层数3-6层不等,其中酒店大堂高度12-14m,坡屋面,形状呈等边六边形,直线跨度24m,框架圆柱直径1000mm,柱间距8000mm;折梁截面尺寸600×1200mm;中间混凝土圆铰内径1000mm,外径2000mm,圆铰厚800,高1200mm;板厚150mm。
浅析高大模板支撑系统工程的监理措施摘要:近年来,随着建筑行业的迅猛发展,工程中越来越多的项目应用到高大模板支撑体系。
本文重点论述高大模板支撑系统的监理措施。
关键词:高大;模板;监理1 高大模板支撑系统的特点高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
高大模板支撑系统属于施工危险性较大的分部分项工程,处理不当容易出现群死群伤,应予以高度重视。
2 高大模板支撑系统的监理措施(1)审核高大模板工程的专项安全施工方案,审核重点是:①高大模板支撑系统专项施工方案必须经专家组论证审查,应具备专家组论证审查报告,专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查。
②设计计算方法、计算数据的采用是否正确;是否违反强制性标准的规定;是否具有足够的承载力、刚度、稳定性,能否可靠地承受新浇砼的自重和侧压力,以及在施工过程中所产生的施工荷载;③承包单位应绘制成套模板设计图。
(2)模板支架搭设。
①模板支架搭设施工工艺:场地清理→定位设置通长立杆垫板→排放纵向扫地杆→竖立杆→将纵向扫地杆与立杆扣接→安装横向扫地杆→安装纵向水平杆→安装横向水平杆→安装剪刀撑→安装连墙件→作业层铺脚手板。
②模板支架拆除施工工艺。
拆架程序应遵守由上而下、先搭后拆的原则,一般的拆除顺序为:脚手板→剪刀撑→横向水平杆→纵向水平杆→立杆。
(3)监理要点。
①立杆:每根立杆底部可设置木垫板,木垫板宽200㎜,厚50㎜。
如果板下地面不平,可以在立杆位置采用加木楔的方式顶紧,相邻立杆的对接扣件不得在同一高度内。
对接杆件接头应相互错开。
②纵、横向水平杆:纵、横向水平杆要求设置在立杆内侧,长度不宜小于三跨,接长宜采用对接。
对接扣件应交错布置,两根相邻横向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于步距的1/3。
高大模板扣件式钢管支撑体系施工监理摘要:高大支撑在建筑项目中应用广泛,为进一步保证施工过程质量和安全,在高大支撑施工过程中,监理工程师要认真贯彻执行规范和有关规定,监督施工单位实施,严格把好审查、检查、验收、监督关,保证高支撑施工的质量和安全。
本文从监理角度出发,对扣件式钢管高大支撑架施工质量主要因素进行了分析关键词:扣件钢管;高大模板;扣件钢管;施工监理随着新材料、新技术的发展,人类对建筑艺术的要求越来越高,特别是大型公建的不断涌现,高大模板支撑已在建筑施工中广泛应用,如重荷载大跨度大截面的混凝土框架梁、超高门厅、共享空间、多功能厅等顶部楼盖的井字梁板;砼转换换层结构(转换大梁、转换厚板、转换桁架等);跨越两楼或马路的廊道;大悬挑大截面的砼梁板等。
同时,模板工程特别是高大模板工程作为重大危险源,一直是建筑施工安全监督机构和工程建设各方主体监查的重点。
1 扣件式钢管高大支撑架扣件式钢管脚手架支撑架是通过扣件将钢管紧固在一起,形成空间结构,来承担各种荷载作用的临时性支撑系统。
一般认为,将高大支撑定义为支撑高度超过4.5m、跨度不小于8m的支撑体系。
目前,扣件式钢管高大支撑架被广泛应用于各种结构及安装工程的支撑体系中,由于其搭设高度高、跨度大、所承受的荷载大和影响因素复杂等原因,造成的脚手架坍塌事故也非常多。
实践证明,只要采取合理的监理质量控制措施就能有效地减少和避免事故的发生。
2 影响扣件式钢管高大支撑架安全性的主要因素分析2.1 人的因素扣件的拧紧程度,确保架体杆件的尺寸、间距都是由架子工具体操作的,只有保证工人的质量,才能保证架体的施工质量。
另外,技术管理人员是制定搭设方案、指挥落实方案的关键,也是不能忽视的因素。
2.2 材料的因素组成支撑架最主要的材料是扣件和钢管,其质量的好坏直接影响架体的质量。
对此,规范有具体的要求。
2.3 机械的因素扣件式钢管支撑架的搭设依靠工人手工操作完成,只是在运送架体材料时用到机械,所以机械因素对架体的安装质量影响并不大。
浅析高大模板支撑体系的监理摘要:本文经笔者的实践经验,就高大模板的支撑体系监理进行探讨分析,可供参考。
关键词:高大模板;支撑体系;监理Abstract: in this paper the author’’s practical experience, the support of the supervision system of tall template analysis, available for reference.Keywords: tall template; Support system; supervision1 事前监理控制分析1.1 注重图纸和规范的学习为了确保建筑工程高大模板支撑体系使用安全,防止出现模板坍塌事故,2009年国家住房与城乡建设部制定并颁布实施了《建设工程高大模板支撑系统施工安全监督管理导则》,它对建筑工程高大模板支撑系统的监督管理、施工管理、验收管理、方案管理以及定义等都给出了具体的规定。
在正式进行施工作业前,建筑工程监理人员应当认真研读此《导则》,并对建筑工程施工图纸进行分析和研究,明确高大模板支撑体系的施工过程和注意事项,确定容易发生安全和质量事故的环节,进而对施工过程进行有效监督和管理。
1.2 强化施工方案的审核依据《建设工程高大模板支撑系统施工安全监督管理导则》以及国家建设部下发的213号文件的规定,高大模板支撑体系施工因危险系数比较高,在进行施工作业前应当结合施工现场实际情况,进行施工方案的编制,并组织专家组对方案的可行性和安全性进行论证,要求专家组不得少于5人。
建设工程监理人员特别是建设工程项目的总监理工程师必须参加方案论证会,对所制定的施工方案是否与现场实际情况相符,安全施工具体事项是否能够真正实施;是否根据施工现场实际情况进行编制等方面提出建议和意见。
施工单位应当根据方案审批论证情况进行施工方案的修改和完善。
所编制的高大模板支撑体系施工方案应当配备计算书,该计算书应当包含模板稳定性、刚度、强度等的验算,施工荷载等的计算,模板扣件抗滑力的验算,地面结构、楼板等对模板支撑力的验算等内容。
浅析高大模板支撑体系施工监理摘要:随着我国建筑业的快速发展,建设向高、奇、新方向发展,高大模板支撑体系的应用也越来越广泛。
要做好建筑工程高大模板支撑体系施工监理工作,必须做好事前控制、事中控制及事后控制三个环节的监理工作。
文章就这三方面具体阐述了高大模板支撑体系施工监理工作。
关键词:建筑工程;高大模板支撑体系;监理;关键近年来,随着社会的进步和城市现代化建设的发展,高大模板支撑体系在高层建筑中的应用也越来越广泛。
但在此建设工程项目中,常常由于监理工作不到位,发生模板坍塌而造成严重的工程事故,严重影响了工程项目的质量安全性。
如何加强监理工作,保证工程项目的质量安全,是施工人员需要重视的问题。
1高大模板支撑体系监理事前控制的关键1.1熟悉图纸、学习规范为预防建设工程高大模板支撑系统坍塌事故,保证施工安全,住房和城乡建设部组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,并于2009年10月26日组织、印发。
《导则》从高大模板支撑系统的定义、方案管理、验收管理、施工管理、监督管理等方面均作了相关规定。
监理从业者都应认真学习《导则》和相关规范,熟悉图纸,明确重点控制部位及监理责任。
1.2参与专项施工方案论证,严格审批修改方案根据建设部建质[2004]213号文规定和《建设工程高大模板支撑系统施工安全监督管理导则》,高大模板支撑体系工程属危险性较大工程,施工单位必须编写高大模板支撑系统专项施工方案,并组织不少于5人的专家组,对方案进行论证。
作为掌握现场详细情况的监理,尤其是项目总监理工程师,应参加专家论证会,并对方案是否依据施工现场的实际施工条件编制、安全施工的基本条件是否符合现场实际情况等方面,提出相关意见和建议,并根据专家论证报告严格审批经施工单位技术负责人签字认可的修改完善专项施工方案。
施工方案应有计算书。
计算书应包括施工载荷计算,模板及其支撑系统的强度、刚度、稳定性等方面的验算。
扣件钢管支撑架顶部扣件的抗滑力验算,支承模板支撑系统的楼、地面结构等承载力验算。
1.3编制监理规划和安全监理实施细则监理单位需要结合工程的特点、规模和技术复杂程度,以及主管部门的要求,组建项目监理机构,配备相应的专业监理人员。
项目监理部成立之后,在完善现场管理制度的基础上,根据工程实际情况编制监理规划文件,并针对工程高大支撑专业特点,在监理规划中制定基本安全准则、安全监理程序、监理方法、措施,并明确监理人员的分工。
1.4严格审查施工人员的资格严格审查高支模体系的搭设队伍和搭设人员资格,严禁未取得建筑施工脚手架特种作业操作资格证书人员上岗作业。
1.5建立严格的材料使用报验制度严格高大模板支撑体系搭设材料的使用报验制度。
模板支撑体系搭设材料不符合要求,是导致模板坍塌事故发生的重要原因之一。
因此,必须事前明确此项制度。
2高大模板支撑体系监理事中控制的关键2.1搭设管理高大模板支撑体系搭设施工中,监理重点检查现场施工是否与计算书及施工图纸相一致,现场检验是否满足规范要求。
主要检查部位与要求如下:①支设立杆的地基应平整坚实无杂物,确保排水畅通,不得积水。
当立杆落在地面时,须增设强度不低于C10、厚度不小于100 mm的混凝土垫层;当立杆落在楼面时,楼面下应采取可靠的支顶措施。
②扫地杆、垫板和底座设置是否符合规范要求。
每根立杆底部应设置底座,底座宜采用长度和宽度均不小于15 mm、厚度不小于8 mm的钢板和钢管套管焊接组成。
底座下应设置长度不少于两跨、宽度不小于150 mm、厚度不小于50 mm的木垫板或12号至16号槽钢。
③主、次梁和板下的立杆间距应成倍数或相等、纵横成行。
④立杆接长必须对接,严禁搭接。
立杆步距不应超过1.5 m,间距不超过0.8 m。
⑤模板支撑工程杆件严禁与物料提升机、施工升降机、塔吊等起重设备钢结构架体机身及其附着设施相连接;严禁与施工脚手架、物料周转料平台等架体相连接。
⑥架体必须连续设置纵、横向扫地杆,纵横向支撑及水平垂直剪刀撑;架体四周与主体结构的墙、柱牢固拉结,如周边无建筑构件,可采用格构柱法或其他有效方法以提高整个支撑工程的稳定性。
2.2高大模板支撑系统分项验收承重支撑搭设完成后,监理单位的总监和专业监理工程师应参加由项目部负责人组织的,由施工单位和项目两级技术人员,项目安全、质量、施工人员等共同参与的验收。
验收合格,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入后续工序的施工。
对采用钢管扣件搭设高大模板支撑系统分项工程验收,验标准按JGJ130-2002建筑施工扣件式钢管脚手架安全技术规范执行。
项目监理部对高大模板支撑系统分项工程的验收资料全面核查。
合格后再进行现场检查。
现场检查承重杆件的外观质量;立杆间距;立杆垂直度;扣件拧紧度;扫地杆设置;钢门架及钢管拉结点设置;立杆搭设方式纵、横向水平杆设置;剪刀撑纵、横向及水平加强层设置;施工荷载等全面检查,发现承重杆件的外观质量不符合标准、情况严重的,进行全数检验,并随机抽取外观检验不合格的材料送法定专业检测机构进行检测。
对钢管扣件螺栓的紧固力矩进行抽查,对梁底扣件应进行100%检查。
验收符合要求后签署分项验收表。
2.3混凝土浇筑旁站监理浇筑前,施工单位项目技术负责人、项目总监确认具备混凝土浇筑的安全生产条件后,签署混凝土浇筑令,方可浇筑混凝土。
在浇捣过程中,监理人员实施旁站监理,并督促施工单位安排专职人员观察模板支撑有无异常变化,如发现异常应及时汇报并采取相应的措施。
旁站监理重点监控以下方面:浇筑时是否按施工方案要求的方式进行浇筑。
采用泵送混凝时,不得将泵管固定在支撑系统上,泵管出口距浇筑工作面不大于20 cm,以减少对支撑系统的冲击。
混凝土浇筑过程中,加强对支撑系统进行监测,一旦发现支撑系统有变形、松动等异常现象,要立即停止施工,并启动应急预案,组织人员疏散,确保施工安全。
浇筑时严禁在模板上堆料,要均匀布料。
2.4模板拆除的监理承重支撑架拆除前,检查混凝土强度是否符合GB50204混凝土结构工程施工质量验收规范的有关要求,确认符合要求后签署拆模令,并要求施工单位严格按照专项施工方案组织拆除。
(1)拆除作业必须自上而下逐层进行,严禁上下层同时拆除作业,分段拆除的高度不应大于2层。
设有附墙连接的模板支撑系统,附墙连接必须随支撑架体逐层拆除,严禁先将附墙连接全部或数层拆除后再拆支撑架体。
(2)拆除顺序应是后搭设的部件先拆,先搭设的部件后拆,严禁采用推倒或拉倒的拆除做法。
拆除脚手架应严格遵守拆架顺序:由上而下,后绑者先拆,先绑者后拆。
先拆剪刀撑(随每层脚手架拆除),然后依次是大横杆、小横杆、立杆、斜撑杆。
(3)严禁高空抛掷。
(4)模板支撑系统拆除时,施工单位必须有专人指挥,做到上下呼应,动作协调。
地面应设置围栏和警戒标志,并派专人看守。
严禁非操作人员进入作业范围。
3事后控制环节监理的关键事后控制就是对高大模板支撑体系的施工质量和安全进行评价。
做好事后控制,有利于总结相关经验,确定下一阶段监理控制的重点,以及质量和安全事故的及时处理和责任认定。
对高大模板支撑体系施工整个过程中产生的相关资料、监理人员应及时收集、整理、归档。
发现安全隐患应责令整改,对施工单位拒不整改或拒不停止施工的,应及时向建设单位报告。
4结束语监理人员必须严格进行上述三个环节的控制,采取巡视、旁站、见证、平行检验等手段实施过程控制。
编制切实可行的监理实施细则,严格对模板工程安全专项施工方案进行实质性审查,提出有针对性的审核意见,认真履行签字手续,加强对支撑体系搭设过程监控,严格按照规范和经审批的专项施工方案要求组织验收,对监理过程发现的安全隐患及时地督促整改、制止和报告。
参考文献1 吕宝华、杨守清.高大模板支撑体系监理要点[J].山西建筑,2010(12)Analysis of the Construction Supervision for Tall Template Support SystemXie ShuobiaoAbstract: With the rapid development of China’s construction industry, the construction is developed into high, odd and new direction, and the tall template support system’s applications are increasingly widespread. To do well in the construction supervision for tall template support system of construction engineering, we must have three aspects of supervision including preparation in advance, in control and after control. The article, from these three aspects, specifically addresses the supervision work of tall template support system construction.Key words: construction engineering; tall template support system; supervision; key。
