第一章总则1、冬季施工期旳划分,路基工程:昼夜平均温度在-3℃如下,且持续10d以上,或者昼夜平均温度在-3℃以上,但冻土没有完全融化时,即进入路基冬季施工;桥梁工程:室外日平均气温持续5d稳定低于5℃时,桥梁工程即进入冬季施工。
2、冬季施工准备工作2.1技术准备:冬季施工项目要制定相应冬季施工方案及措施报驻地办和总监办审批。
2.2资料准备:加强与气象部门联系,及时收集整顿寒流、低温、风力、风向等气象资料。
2.3物资准备:安排专人收听天气预报,及时掌握气象变化趋势及动态,以利于安排施工,做好避免准备工作。
备齐经检查合格旳温度计、能源燃料等各类防寒材料、备用机具及职工防寒用品。
3.规章制度制定冬季施工规章制度:根据冬期施工特点,制定岗位责任制,建立有效旳冬期施工各项规章责任和值班制度。
第二章桥梁工程冬季施工1、冬季施工总体规定1.1桥梁冬季施工是室外日平均气温持续5d低于5℃时,即进入冬期施工。
1.2冬季施工期间,必须避免混凝土在达到抗冻强度前受冻。
对于用硅酸盐水泥或一般硅酸盐水泥配制旳混凝土,在其抗压强度达到设计标号旳70%前不可受冻。
1.3混凝土旳浇筑、钢筋旳加工、预应力筋旳张拉及压浆必须在保温棚内进行且温度不低于5℃。
混凝土达到设计强度旳100%且龄期不小于7天后张拉梁板正弯矩区预应力钢束,梁板压浆后其强度达到设计标号旳70%前,不得受冻。
1.4本项目冬季施工宜采用蒸汽加热法或暖棚加热法。
1.5冬季施工时,应制定防火、防风、防冻、防煤气中毒措施,并与本地气象部门获得联系,做好气温观测工作。
2、冬季施工准备工作2.1、技术准备:2.1.1 编制冬季施工方案:认真阅读、审核施工图纸,学习施工技术规范,编写冬季施工方案,从冬季施工准备(涉及施工场地、施工机械、施工人员、施工材料、施工模板、实验室)到施工工艺、温度检测、冬季施工质量保证措施(涉及热工计算)、施工安全保证措施(防火、防风、防冻、防煤气中毒)等内容制定具体旳时光方案报驻地办初审后报总监办审批后方可施工。
第1篇一、前言冬季施工是桩基工程中常见的一种施工方式,由于冬季气温低,施工环境恶劣,对施工质量、进度和成本都会产生一定的影响。
为确保桩基工程在冬季施工中的顺利进行,特制定本方案。
二、工程概况1. 工程名称:XX桩基工程2. 工程地点:XX市XX区XX路3. 工程规模:占地面积约XX平方米,建筑面积约XX平方米4. 施工单位:XX建设集团有限公司5. 施工周期:201X年X月至201X年X月三、冬季施工特点及难点1. 气候特点:冬季气温低,风力大,湿度小,施工条件恶劣。
2. 材料特性:冬季混凝土、水泥、砂石等材料易受冻,强度降低。
3. 施工难点:(1)桩基施工过程中,桩身易受冻,影响桩基质量。
(2)冬季施工过程中,施工设备易受冻,影响施工进度。
(3)冬季施工过程中,施工人员易受冻,影响施工效率。
四、冬季施工方案1. 施工准备(1)组织施工人员参加冬季施工技术培训,提高施工人员冬季施工技能。
(2)对施工人员进行安全教育,确保施工安全。
(3)检查施工设备,确保设备正常运行。
(4)储备足够的冬季施工材料,如防冻剂、保温材料等。
2. 施工技术措施(1)桩基施工①桩基施工前,对桩位进行复测,确保桩位准确。
②桩基施工过程中,采用保温措施,如搭设保温棚、覆盖保温材料等,防止桩身受冻。
③桩基施工过程中,采用快速施工方法,缩短施工时间,降低受冻风险。
④桩基施工完成后,对桩基进行质量检查,确保桩基质量符合要求。
(2)混凝土施工①混凝土施工前,对原材料进行保温处理,如使用保温材料覆盖、加热等。
②混凝土搅拌过程中,加入适量的防冻剂,确保混凝土强度。
③混凝土浇筑过程中,采用保温措施,如搭设保温棚、覆盖保温材料等,防止混凝土受冻。
④混凝土养护过程中,采用保温措施,如覆盖保温材料、加热等,确保混凝土强度。
(3)施工设备①对施工设备进行保温处理,如使用保温材料覆盖、加热等。
②定期检查设备运行情况,确保设备正常运行。
③对设备进行防冻处理,如添加防冻液、更换机油等。
冬季施工作业指导书(一)路基填土1、路基填土土源要选择含水量较低的土地做为取土场,取土时表面冻结层土不能直接填筑路基,必须经过翻晒后再进行填筑。
2、填筑路基土方尽量缩短工序作业时间,减少松散土的暴露时间,由于全施工管段土质为粉砂土,含水量较大,在施工时间上做到白天填土翻晒,晚上推平辗压,对个别土质好的地段要随填随推,及时压实。
3、为保证路基边坡的密实度,及边坡不冻结,在每层填过时,每边超宽不少于30cm作为保温层。
4、路基严禁在雨雪天气填筑土方,平时施工要关注气候及气象变化,提前做好施工准备。
5、做好施工过程中的冻结处理,清除冰雪,不得积水,坑洼处用与地基同类的未冻土填平压实。
处理好的地基层随即覆盖,不使冻结。
6、施工过程中遇到大雪中途停工时,应推平碾压并加覆盖,继续施工前,应清除表面冰雪。
7、路基面及边坡的修整要在土未冻结时进行。
8、对取土场、路提的外露土层用松土或草袋覆盖。
(二)砼工程桥涵工程在冬季施工必须保证砌体砂浆、砼在达到抗冻强度前不受冻。
冬季砼的施工主要从混凝土骨料的储备、运输、加热、保温、混凝土浇筑的准备、暖棚及养生等方面采取措施。
为了防止混凝土因内外温差大而出现裂缝,混凝土的养生采取综合养护法保温。
(1)、砂、石骨料的储备与拌和材料的加热由于砂石料的供求量大,无法进行大量的贮备,只能根据施工计划在施工前运至现场,砂石料水洗后运至施工现场出现冻块,为了防止冻块进入混凝土中,砂石料在进场前要保证含水量不能太大,砂含水量不大于3%,碎石表面干燥。
(2)、水泥、钢筋及外加剂的储备水泥、钢筋及外加剂根据施工计划备料分别进库保管,上面覆盖4cm厚的5m×5m棉篷布保护。
(3)、混凝土的拌和与运输及浇筑砼的搅拌集中在暖棚内进行,水箱应设在暖棚内,暖棚加热主要采用取暖炉取暖,暖棚内的温度应保持在15℃以上。
为方便机械上料,在进口处采用6cm的活动棚布。
a、砼的搅拌时间:搅拌时间是影响混凝土质量和搅拌机效率的重要因素。

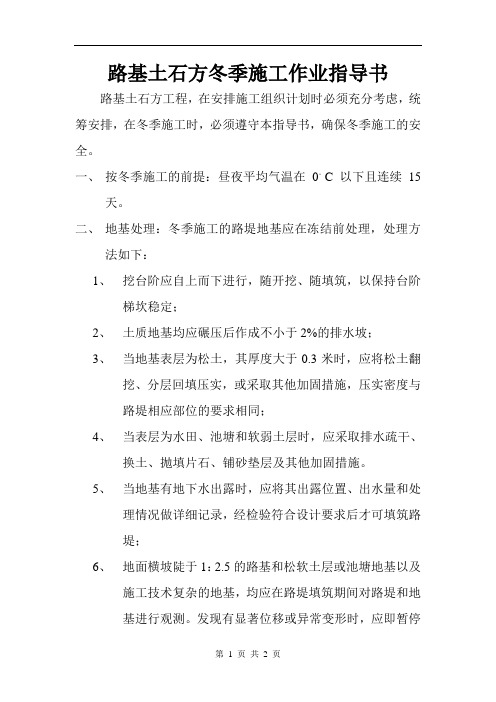

路基土石方冬季施工作业指导书路基土石方工程,在安排施工组织计划时必须充分考虑,统筹安排,在冬季施工时,必须遵守本指导书,确保冬季施工的安全。
一、按冬季施工的前提:昼夜平均气温在0。
C以下且连续15天。
二、地基处理:冬季施工的路堤地基应在冻结前处理,处理方法如下:1、挖台阶应自上而下进行,随开挖、随填筑,以保持台阶梯坎稳定;2、土质地基均应碾压后作成不小于2%的排水坡;3、当地基表层为松土,其厚度大于0.3米时,应将松土翻挖、分层回填压实,或采取其他加固措施,压实密度与路堤相应部位的要求相同;4、当表层为水田、池塘和软弱土层时,应采取排水疏干、换土、抛填片石、铺砂垫层及其他加固措施。
5、当地基有地下水出露时,应将其出露位置、出水量和处理情况做详细记录,经检验符合设计要求后才可填筑路堤;6、地面横坡陡于1:2.5的路基和松软土层或池塘地基以及施工技术复杂的地基,均应在路堤填筑期间对路堤和地基进行观测。
发现有显著位移或异常变形时,应即暂停施工,查明原因,采取适当的处理措施。
7、清除冰雪、疏干积水,坑洼处用与地基同类的未冻土填平压实,处理好的地基应随即覆盖不使冻结。
三、冬季施工的填料:宜选用级配良好的渗水土做填料;当需要使用非渗水土时,其含水量宜低于塑限。
季节性冻土地区不得使用冻土填筑路堤。
四、冬季施工应采取以下防冻措施:1、施工地段的积雪,施工前必须清除。
2、填筑路堤应随挖、随运、随填、随压实,已铺土层未压实前,不得中断施工。
应保证挖、运、填、压的周转时间小于土的冻结时间。
3、对取土场、路堑和路堤的外露土层应用松土或草袋覆盖。
4、分层填筑铺土厚度应减薄20%~25%。
5、施工中遇大雪或其他原因中途停工时,应整平填层及边坡并加覆盖;继续施工前,应清除表面冰雪。
五、路基面及边坡的修整工作宜在解冻后进行。
隧道、路基冬季施工方案工程施工将进入冬季施工, •冬季施工因施工分项工程不一样, 规定有所不一样。
•冬季施工旳起止日期为: 当冬天到来时, 如持续五天旳日平均气温稳定在5℃如下, 则此5d旳第一天为进入冬季施工旳初日, 当气温转暖时, 最终一种5d•旳日平均气温稳定在5°C以上, 则此5d旳最终一天为冬季施工旳终日。
(日平均气温是1d内2.8、14和20时等4次室外气温观测成果旳平均值, 这是在地面以上1.5m处, 并远离热源旳地方测得旳)。
所有工程均应注意, 各分项工程可按下列条件进行控制:一、冬季施工特点1.冬季施工由于施工条件及环境不利, •是工程质量事故旳多发季节, 尤以砼工程居多。
2、质量事故出现旳隐蔽性、滞后性。
即工程是冬天干旳, 大多数在春季才开始暴露出来, 因而给事故处理带来很大旳难度, •轻者进行修补, 重者重来, 不仅给工程带来损失, •并且影响工程旳使用寿命。
3.冬季施工旳计划性和准备工作时间性强。
这是由于准备工作旳时间短, 技术规定复杂。
往往有某些质量事故旳发生, •都是由于这一环节跟不上, 仓促施工导致旳。
二、冬施规定:砌体工程: 在估计10天内旳平均气温低于5℃, 即进入冬季施工阶段。
砼工程:室外日平均气温持续5d稳定低于5℃或最低气温减少于0℃或0℃如下时, 砼施工进入冬季施工。
进入十一月份后, 各单位都要随时注意收听当地旳气象预报, •开始每天测温, 并做好气温忽然下降旳防冻准备工作。
三、冬施准备工作1.组织措施①、进行冬季施工旳工程项目, 在入冬前组织了专人编制冬季施工方案。
编制旳原则是: 保证工程质量;经济合理, 使增长旳费用为至少;所需旳热源和材料有可靠旳来源, 并尽量减少能源消耗;确实能缩短工期。
冬季施工方案包括如下内容: 施工程序;•施工措施;现场布置;设备、材料、能源、工具旳供应计划;•安全防火措施;测温制度和质量检查制度等。
方案确定后, •组织了有关人员学习, 并向队组进行交底。
引言概述:桩基工程是建筑工程中重要的地基处理方法之一,冬季施工对于桩基工程来说具有一定的挑战性。
本文将介绍桩基工程冬季施工方案的相关内容,主要包括施工准备、材料选择、施工方法、保温措施以及质量控制等方面。
正文内容:一、施工准备1.确定冬季施工的具体时间段和计划,考虑气温、降雪以及天气变化等因素。
2.对施工场地进行勘察,评估地下水位、土质条件以及施工现场的环境特点。
二、材料选择1.针对冬季施工条件,选用耐寒的材料,如低温抗冻混凝土、耐寒钢筋等。
2.对材料进行严格的质量检验,确保其满足相关标准和要求。
三、施工方法1.采用预制桩块,减少桩基施工中的水泥浆体积,缩短施工周期。
2.注重施工过程的控制,采用合理的施工工序,确保施工质量。
四、保温措施1.在施工过程中采取保温措施,如利用热风机对施工现场进行加热,防止施工材料受低温影响。
2.在桩基灌注后采取保温措施,如加盖保温层等,确保桩身达到设计要求的强度。
五、质量控制1.对施工现场进行监控,确保施工过程中的质量控制措施得到有效执行。
2.对施工质量进行检验和监测,包括检测桩身强度、抗冻性等指标,确保施工质量符合设计要求。
总结:桩基工程冬季施工方案需要在施工准备、材料选择、施工方法、保温措施以及质量控制等方面做出合理的安排和措施。
通过合理的施工计划、采用耐寒材料、控制施工过程、加强保温措施以及严格质量控制,可以保证桩基工程在冬季施工时取得良好的效果,确保施工质量和安全。
同时,需要根据具体的施工场地和条件来灵活调整和优化施工方案,确保符合实际情况和要求。
引言桩基工程是土木工程领域中常用的基础工程方法之一,它承担着支撑建筑物和其他结构物的重要任务。
然而,在冬季施工中,由于低温、冰冻等气候条件的限制,桩基工程可能面临一系列挑战。
本文将基于冬季施工的实际情况,提出一种有效的桩基工程冬季施工方案,旨在最大程度地克服这些困难,确保项目的安全和进展。
概述在桩基工程冬季施工方案中,我们将从选择合适的桩基类型、加固土壤的方法、桩基技术细节、施工管理和安全措施五个大点进行详细阐述。
冬季施工桩基施工方案在施工工程中,桩基施工被广泛应用于各类建筑工程中。
然而,冬季的寒冷天气条件给桩基施工带来了一定的挑战。
本文将介绍一种适用于冬季的桩基施工方案,旨在提高施工效率和保证工程质量。
一、前期准备工作1. 工程调研与设计:在冬季施工之前,需要进行工程现场的调研与设计。
根据地质勘探结果,确定桩的类型、尺寸和布置方案,以及施工设备和人员的配置。
2. 桩身保护措施:在冬季施工中,桩身受到低温的影响,容易产生冻胀裂缝。
为了保护桩身的完整性,需要采取保温措施,如使用保温材料或在桩身表面覆盖保温层。
3. 施工设备准备:选择适合冬季施工的设备,如能够适应低温环境的打桩机、振动锤等,确保施工过程的顺利进行。
二、施工过程1. 土方开挖与桩基布置:进行土方开挖时,需加强对土方的保护,避免土方受到冻结和融化后的收缩影响。
布置桩基时,应确保桩基的位置和高程符合设计要求。
2. 钢筋加工与安装:钢筋在低温环境下容易受到冷弯的影响,因此在施工前需进行钢筋加热处理,提高钢筋的柔韧性。
钢筋的安装要注意保持钢筋与模板的间隔,并采取合适的支撑措施,以保证钢筋与模板的位置和方位不发生偏移。
3. 混凝土浇筑:在冬季施工中,混凝土的凝固时间会延长,容易出现冻害问题。
因此,在浇筑混凝土前,应预先进行混凝土加热处理,并在施工过程中采取适当的保温措施,如加入热水或使用保温罩等。
4. 桩基沉桩:在冬季施工中,桩基沉桩过程需要注意避免桩身结冰或受到温度影响导致的变形问题。
可以采取加热桩身或使用保温剂等方法,确保沉桩的稳定性和准确度。
三、质量控制与安全保障1. 质量控制:在冬季施工中,需要加强对施工质量的控制,监测桩基施工过程中的温度、湿度及冻融情况。
同时,加强对施工人员的培训,确保施工操作规范与质量要求相符。
2. 安全保障:冬季施工由于气温较低,存在滑倒、摔伤等安全风险。
因此,需要提前设置安全警示标志,加强施工现场的安全巡查,同时为施工人员提供防寒保暖装备,确保施工过程中的安全。
桩基工程冬季施工方案冬季的施工条件相对较为恶劣,温度低、天气变化大、强风雪等因素都会对施工进程和质量造成一定的影响。
因此,在冬季进行桩基工程施工时,需要制定相应的冬季施工方案,以确保工程的顺利进行和质量的保证。
下面是一个针对桩基工程的冬季施工方案。
一、施工前的准备工作1.充分了解施工现场的气候和气象条件,特别是降雪和强风天气的概率和频率,以制定合理的施工计划和应对措施。
2.对施工现场进行必要的准备工作,如清理积雪、排除积水、做好排水保温等措施,确保施工现场的稳定性和安全性。
二、工程施工措施1.桩基施工的选择:冬季施工时,可以选择适用于低温环境的桩基施工方法,如冻土灌注桩、锚杆桩等。
这些施工方法具有较强的适应性和稳定性,可以在低温环境下保证施工进程和质量。
2.施工保温措施:根据不同的施工环境和需要,采取合理的保温措施,如在施工现场搭建临时保温棚或搭建保温层,对施工设备、人员和桩基进行保温,防止被冰雪覆盖、冻结或损坏。
3.施工周期的安排:合理安排施工周期,避免在严寒天气、大风雪天施工,尽量选择气温较高、天气较好的时段进行施工,以缩短施工周期和提高施工效率。
4.物资保障:对施工现场所需的物资和工具进行及时补充和保障,确保施工过程的连续性和顺利进行。
特别是防冻剂、保温材料等物资的保障要做好,在需要时随时投入使用。
5.施工设备的维护:加强对施工设备的维护和保养工作,特别是对液压系统、电子系统等敏感部位,做好防冻、防冻结措施,确保设备的稳定性和运行效果。
三、安全保障措施1.安全防护工作:加强施工现场的安全防护工作,设置合理的警戒线、标识牌等,确保施工现场的安全性;在施工现场设置专门的保温工作区域,确保施工人员的安全和温暖。
2.健康防护措施:对施工人员进行必要的健康防护工作,如提供防寒服、防滑鞋、防寒手套等个人防护装备,加强人员体检和健康监测工作,确保施工人员的生命安全和身体健康。
3.应急预案:制定详细的应急预案,明确各种突发情况下的处置措施和应对方法,做到有计划、有准备地进行施工,确保施工安全和质量。
路基冬季施工方案路基冬季施工方案1. 引言路基施工是道路建设中至关重要的一环,而冬季施工由于气温低、降雪等不利条件,需要特殊谨慎安排和采取措施保证施工质量和进度。
本文档旨在提供一份详细的路基冬季施工方案,以匡助工程师和施工人员在寒冷季节更好地完成相关工作。
2. 施工前准备2.1 安全防护措施要确保工人的安全,提前进行安全培训,配备必要的防寒工具和设备,如防滑鞋、防寒服等。
同时,设置必要的安全标识和警告标志,确保施工区域的安全。
2.2 冰雪清除在施工开始之前,必须彻底清除道路上的积雪和冰渣。
使用专业的清雪设备和化学融雪剂,确保路面干燥和平整。
2.3 材料准备准备足够的材料,包括路基填料、水泥、石灰等。
确保材料质量达到要求,并储存在干燥的仓库中,以免受潮。
3. 路基处理3.1 路基加固在冬季施工中,路基容易受到冻胀的影响,因此需要加固路基。
采用合适的路基加固方法,如填充土壤改良材料、使用冻土桩等,以确保路基的稳定性。
3.2 路基排水及时处理路基的积水情况,避免积水和冰冻对道路的伤害。
清理并保持排水渠道畅通,以确保路面干燥。
3.3 路基压实使用振动压路机进行路基的压实处理,确保路基的密实度和稳定性。
根据实际情况调整压路机的振动频率和振动力度。
4. 排水设施施工在冬季施工中,排水设施的施工尤其重要,以避免雨水和融雪水对道路的伤害。
4.1 排水管道安装按照设计要求进行排水管道的布设和安装。
确保管道的斜度和连接处的密封性,以保证排水畅通。
4.2 排水口设置合理设置排水口的位置和数量,以确保雨水和融雪水能够及时排出路面,避免积水。
5. 路面施工5.1 路面基层施工在冬季施工中,基层的处理非常重要。
保证路面基层的平整度和密实度,并通过湿铺或者热拌方法确保基层的粘结性。
5.2 路面面层施工选择适当的路面材料,如沥青混凝土或者水泥混凝土,进行面层施工。
确保施工温度符合要求,并采取保温措施,以保证路面强度和质量。
5.3 路面养护施工完成后,对路面进行适当的养护工作。
第1篇一、前言冬季施工是桩基工程中常见的一种特殊施工方式,由于气温较低,施工环境恶劣,对施工质量和进度都会产生一定的影响。
为确保冬季桩基施工顺利进行,本方案从施工准备、施工技术、质量控制、安全管理等方面进行了详细阐述。
二、工程概况1. 工程名称:XX项目桩基工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积约XX万平方米,桩基础数量约XX根。
4. 施工周期:根据工程进度要求,冬季施工时间约为XX个月。
三、施工准备1. 人员准备- 组建冬季施工专项团队,负责冬季施工的组织、协调和管理工作。
- 对施工人员进行冬季施工技术和安全培训,提高施工人员的冬季施工技能和安全意识。
2. 材料准备- 选择符合冬季施工要求的桩基材料,如高性能混凝土、抗冻钢筋等。
- 储备足够的保温材料,如保温棉、泡沫板等,用于桩基的保温。
3. 机械设备准备- 选择适合冬季施工的机械设备,如抗冻搅拌机、低温泵送设备等。
- 对机械设备进行冬季施工前的检查和维护,确保其正常运行。
4. 场地准备- 清理施工现场,确保施工区域平整、排水畅通。
- 做好场地保温措施,防止土壤冻结。
四、施工技术1. 桩基施工方法- 采用旋挖钻机进行桩基施工,确保施工质量和效率。
- 根据地质情况,选择合适的桩型,如预制桩、灌注桩等。
2. 冬季施工技术要点- 混凝土施工- 混凝土原材料温度应控制在0℃以上,必要时可进行预热处理。
- 混凝土搅拌时间适当延长,确保混凝土均匀性。
- 混凝土浇筑过程中,采取保温措施,如覆盖保温棉、使用保温棚等。
- 钢筋施工- 钢筋温度控制在0℃以上,必要时可进行预热处理。
- 钢筋绑扎时,注意钢筋的弯曲和焊接质量,防止因低温导致的钢筋脆化。
- 桩基成孔- 采用低温钻机进行成孔,确保成孔质量。
- 钻孔过程中,注意排渣,防止孔内积水结冰。
- 桩基灌注- 灌注过程中,采取保温措施,防止混凝土温度过低。
- 灌注完成后,及时进行覆盖和保温,防止混凝土受冻。
路基和桩基冬季施工作业指导书
根据施工规范要求,路基:在反复冻融区,昼夜平均温度在-3℃以下,且连续10d以上,或者昼夜平均温度虽在-3℃以上,但冻土没有完全融化时,均应按冬季施工办理。
结构:当室外日平均气温连续5天低于5℃时,应即采取冬期施工,保证砼在浇筑后的前7d不低于10℃。
一、冬季施工计划
项目部根据自己的施工计划进度情况及业主和临时监理组的要求编制详细的各分部冬季施工计划,冬季施工计划应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。
各施工单位的人力、物力、机械安排到位才能开工,务必做到精细组织,严格管理。
二、测温管理
1、施工班组在技术人员的指导下,负责工程的测温、保温、掺加外加剂等工作,每天要看测温记录,发现异常及时采取措施并汇报有关领导及技术负责人,并通知现场监理人员。
2、施工测温人员在每层或每个桩基停止测温时交一次测温记录。
3、测温记录要交给技术人员归档备查。
4、现场测温安排附表
现场测温安排
三、冬季施工方案
(一)钢筋冬期施工
1、在风力超过四级、室外环境温度低于-5℃时,钢筋的焊接安排在钢筋加工棚中进行,钢筋加工棚内设置取火设施,保证室内的温度在0℃以上,减小焊件温度差,焊接操作部位需采取封闭保温措施,使焊接部位缓慢冷却,防止焊接完毕后接头温度下降过快,造成冷脆,影响焊接质量。
2、负温闪光对焊。
负温闪光对焊宜采用预热闪光焊或闪光--预热--闪光焊工艺。
钢筋端面比较平整时,宜采用预热闪光焊;端面不平整时,宜采用闪光--预热--闪
光焊。
3、负温电弧焊。
钢筋负温电弧焊时,必须防止产生过热、烧伤、咬肉和裂纹等缺陷,在构造上应防止在接头处产生偏心受力状态。
4、环境温度达到-5℃时,即为钢筋“低温焊接”,严格执行钢筋低温焊接工艺,严禁焊接过程直接接触到冰雪。
5、在室外环境温度低于-5℃时,进行钢筋闪光对焊或电弧焊时,除应按照常温焊接的有关规定外,还应调整焊接工艺参数(包括焊接电流、电弧电压、焊接通电时间、调伸长度、闪光留量、引弧提升高度等),使焊缝和热影响区缓慢冷却。
6、冬季钢筋焊接前,必须根据施工条件进行试焊,经试验合格后,方可正式施焊。
(二)混凝土的冬季施工
1、冬期施工混凝土一般要求
(1)冬期施工期间,用硅酸盐水泥或普通硅酸盐水泥配制的混凝土,在抗压强度达到设计强度的40%及5MPa前不得受冻。
(2) 混凝土所用骨料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质且不得含有积水,以免砂石料在外界气温骤降时中出现结冰现象而影响其使用。
为此,在砂石料进场时严把进料关,对不符合要求的砂石料一律不允许进场,并
对砂石料采用篷布进行覆盖保温,必要时进行预热,保证其不受外界的冰、雪、雨的影响。
在掺用含有钾、钠离子防冻剂的混凝土中,骨料中不得混有活性材料,以免发生碱-骨料反应。
(3)基础的地基在工程施工时和完工后,均不得受冻。
(4)为了减少冻害,控制塌落度,优先选用高效减水剂。
提前做好冬季施工配合比。
(5)合理安排,选择在一天温度较高的9:00-17:00时段施工。
2、混凝土的拌制
1)原材料加热
a、水的加热:水的加热采用铁皮箱底直接加热或锅
炉加热方式,以保证水温在60-80℃,每个搅拌站水箱设置2个,循环使用,以确保满足混凝土拌制的需要。
贮水箱应有温度计,及时观察及控制。
b、砂、碎石的加温:当外界气温不低于-5℃,如骨料
不含冰粒可只将水加热即可,当外界气温低于-5℃时,水、砂、石可分别加热,砂石料入机温度须大于15℃。
2)砼的拌制
冬季的混凝土工程,在保证混凝土混合料必要的和易性的同时,应尽量采用较小的水灰比和较小的坍落度,以减少拌和用水量。
砼搅拌时集料按照骨料、水、水泥的顺序进行,
不得颠倒。
冬季施工的砼,为保证其和易性,应稍加长拌和时间,应较常温时延长50%。
出盘温度保持在12℃以上,以适应运输浇注等进程中的热量损失,要求入模时的混凝土温度须达到10℃以上。
3、砼运输与浇筑
(1)砼运输时间尽可能缩短,运输砼的罐车备有保温措施。
保证混凝土在运输中,不得有表层冻结、混凝土离析、水泥砂浆流失、坍落度损失等现象。
保证运输中混凝土降温度速度不得超过5℃/h,保证混凝土的入模温度不得低于10℃。
严禁使用有冻结现象的混凝土。
(2)砼的灌注应选择在温度较高的时段进行。
4、砼的养生
1)加强混凝土入孔温度测量,保证入孔温度在10℃以上。
2)桩头采用塑料布包裹或编制袋、草衫覆盖后覆盖不小于50cm厚的砂土养生。
(三)路基土方工程
原则上冬季停止路基施工,若天气允许适当延长,在保证路基填筑质量的前提下,报监理工程师批准后,方可施工。
冬季低温路基施工的重点是处理好土壤的防冻、土壤的挖掘及土方的填筑三个环节。
当填筑标高距路床底面小于1m 或填筑施工停止时,应在顶面覆盖30至60cm防冻保温土层,
待冬季过后清除覆盖土,整平复压,压实度应达到设计要求,监理进行复检。
再分层填至设计标高。
1、路堤填筑施工
(1)低温施工的路堤必须在冻结前处理完毕,处理方法除满足路基一般施工规定外,还要清理干净冰雪、疏干积水、坑洼处用与地基同类型的未冻土填平压实。
处理好的地基随即覆盖不使冻结。
(2)填料要求:
根据《公路土工合成材料试验规程》(JTJ/T060-98)低温填筑路堤用料采用低液限粘土,应选用未冻结的砂砾土、砂类土等透水性材料,含水量大的黏性土严禁施工。
(3)填筑压实
冬季填筑路堤要随挖、随运、随填、随压实,已铺土层未压实前,不得中断施工。
保证挖、运、填、压的周转时间小于土的冻结时间。
且应按横断面全宽分层填筑,路堤填筑每侧超宽填30—50cm并压实,待冬期过后修整边坡时削去多余部分并夯拍密实。
每层松铺厚度应比正常施工时减少20%-30%,且松铺厚度不得超过30cm,并不得铺成斜层,已铺土层未压实前不中断施工;当天完成填土应当天完成碾压。
施工地段的积雪,施工前进行清除干净。
施工中遇大雪或其他原因中途停工时,整平填层及边坡并加覆盖;继续施工前,清除干净边面冰雪。
