溢洪道缓坡及泄槽段分部工程
- 格式:doc
- 大小:108.50 KB
- 文档页数:12
第1篇一、施工准备1. 工程设计:根据水库的设计要求,确定溢洪道的结构形式、尺寸、材料等。
2. 施工图纸:根据工程设计,绘制详细的施工图纸,明确施工要求。
3. 施工组织:成立专门的施工团队,明确各岗位责任,制定施工方案。
4. 材料设备:准备施工所需的材料、设备,如混凝土、钢筋、模板、施工机械等。
二、基础施工1. 土方开挖:根据设计图纸,对溢洪道基础进行开挖,确保基础土质满足设计要求。
2. 基础处理:对基础进行压实、平整,确保基础稳定。
3. 钢筋加工:加工制作钢筋,确保钢筋尺寸、间距符合设计要求。
4. 模板制作:根据设计图纸,制作模板,确保模板尺寸、形状准确。
三、主体施工1. 钢筋绑扎:按照设计要求,对钢筋进行绑扎,确保钢筋位置、间距正确。
2. 混凝土浇筑:按照施工方案,进行混凝土浇筑,确保混凝土质量。
3. 模板拆除:混凝土浇筑完成后,按照规定时间拆除模板。
4. 钢筋焊接:对溢洪道结构中的钢筋进行焊接,确保焊接质量。
四、施工质量控制1. 材料检验:对施工过程中使用的材料进行检验,确保材料质量符合设计要求。
2. 施工过程控制:对施工过程中的各个环节进行严格控制,确保施工质量。
3. 工程检测:对已完成的溢洪道进行检测,确保其满足设计要求。
五、施工安全1. 安全教育:对施工人员进行安全教育,提高安全意识。
2. 安全措施:制定并落实各项安全措施,确保施工安全。
3. 应急预案:制定应急预案,应对突发事件。
六、施工进度1. 制定施工进度计划:根据工程实际情况,制定合理的施工进度计划。
2. 监控施工进度:对施工进度进行实时监控,确保工程按期完成。
总之,水利工程溢洪道施工是一项复杂而重要的工作。
在施工过程中,要严格遵循设计要求,确保施工质量,确保工程安全,为水库大坝的安全运行、防洪减灾提供有力保障。
第2篇一、施工准备1. 设计审查:在施工前,需对溢洪道的设计进行审查,确保设计合理、符合规范要求。
2. 施工组织设计:根据设计图纸和施工方案,编制详细的施工组织设计,明确施工工艺、进度安排、资源配置等。

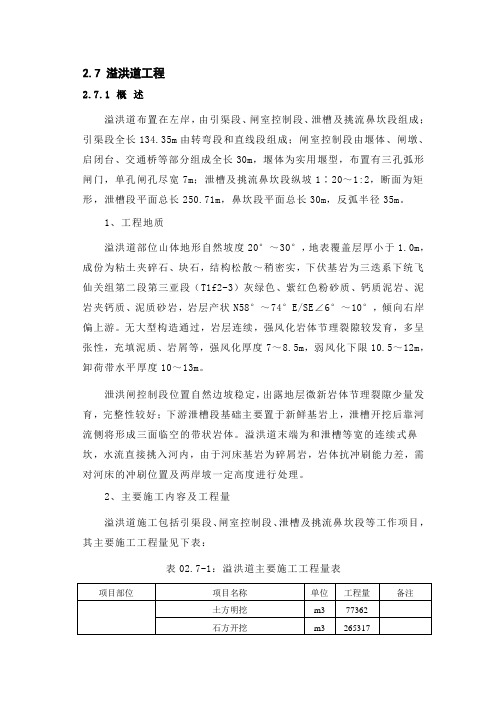

2.7 溢洪道工程2.7.1 概述溢洪道布置在左岸,由引渠段、闸室控制段、泄槽及挑流鼻坎段组成;引渠段全长134.35m由转弯段和直线段组成;闸室控制段由堰体、闸墩、启闭台、交通桥等部分组成全长30m,堰体为实用堰型,布置有三孔弧形闸门,单孔闸孔尽宽7m;泄槽及挑流鼻坎段纵坡1∶20~1:2,断面为矩形,泄槽段平面总长250.71m,鼻坎段平面总长30m,反弧半径35m。
1、工程地质溢洪道部位山体地形自然坡度20°~30°,地表覆盖层厚小于1.0m,成份为粘土夹碎石、块石,结构松散~稍密实,下伏基岩为三迭系下统飞仙关组第二段第三亚段(T1f2-3)灰绿色、紫红色粉砂质、钙质泥岩、泥岩夹钙质、泥质砂岩,岩层产状N58°~74°E/SE∠6°~10°,倾向右岸偏上游。
无大型构造通过,岩层连续,强风化岩体节理裂隙较发育,多呈张性,充填泥质、岩屑等,强风化厚度7~8.5m,弱风化下限10.5~12m,卸荷带水平厚度10~13m。
泄洪闸控制段位置自然边坡稳定,出露地层微新岩体节理裂隙少量发育,完整性较好;下游泄槽段基础主要置于新鲜基岩上,泄槽开挖后靠河流侧将形成三面临空的带状岩体。
溢洪道末端为和泄槽等宽的连续式鼻坎,水流直接挑入河内,由于河床基岩为碎屑岩,岩体抗冲刷能力差,需对河床的冲刷位置及两岸坡一定高度进行处理。
2、主要施工内容及工程量溢洪道施工包括引渠段、闸室控制段、泄槽及挑流鼻坎段等工作项目,其主要施工工程量见下表:表02.7-1:溢洪道主要施工工程量表2.7.2施工布置1、施工道路规划根据本工程现场的施工环境条件和的要求,溢洪道开挖施工道路需结合砼施工及坝体填筑所需道路综合布置,场内施工道路,必须要满足开挖施工强度要求,保证车辆畅通、交通人身安全为前提,可根据实际情况进一步调整、优化。
主要施工道路初步布置如下:4#道路:从坝后施工桥左桥头接线,经金属结构拼装场1至引渠及闸室段。
溢洪道泄槽及消力池混凝土缺陷处理施工方案批准:校核:编制:目录一、工程概况........................................................................................................................ ........ - 1 -二、施工依据........................................................................................................................ ........ - 2 -三、施工布置........................................................................................................................ ........ - 2 -3.1 施工道路........................................................................................................................ ......... - 2 -3.2 施工用电........................................................................................................................ ......... - 2 -3.3 施工人员、设备及材料运输................................................................................................. - 2 -3.4 通信系统........................................................................................................................ ......... - 3 -四、处理原则........................................................................................................................ ........ - 3 -五、材料性能指标........................................................................................................................ - 4 -5.1环氧胶泥........................................................................................................................ ........... - 4 -5.2灌浆材料........................................................................................................................ ........... - 4 -5.3 聚脲........................................................................................................................ .................. - 6 -六、施工工艺及方法.................................................................................................................... - 7 -6.1 表面混凝土浆凿除及挫台麻面磨平....................................................................................... - 7 -6.2 小面积破损修补处理.............................................................................................................. - 7 -6.3 混凝土面钢筋的处理.............................................................................................................. - 8 -6.4 裂缝及漏水点的处理.............................................................................................................. - 8 -6.5结构缝化学灌浆处理方法....................................................................................................... - 9 -6.5.1 施工流程........................................................................................................................ ... - 9 -6.5.2 钻孔、管路安装............................................................................................................... - 9 -6.5.3 压风检查......................................................................................................................... - 10 -6.5.4封缝........................................................................................................................ .......... - 10 -6.5.5 灌浆........................................................................................................................ ......... - 10 -6.5.6特殊情况处理................................................................................................................... - 11 -6.6 结构缝表面封闭处理方法................................................................................................... - 11 -6.6.1 施工流程........................................................................................................................ .. - 11 -6.6.2 清理、修补...................................................................................................................... - 11 - - 1 -6.6.3 涂刷二道底漆.................................................................................................................. - 11 -6.6.4 聚脲施工........................................................................................................................ .. - 11 -6.7 质量检查........................................................................................................................ ........ - 12 -七、资源配置及施工进度计划................................................................................................... - 12 -7.1 施工人员配置表.................................................................................................................... - 12 -7.2 施工设备配置表.................................................................................................................... - 13 -7.3 进度计划........................................................................................................................ ........ - 13 -八、质量、安全文明保证措施................................................................................................... - 13 -8.1 质量保证措施........................................................................................................................ - 13 -8.2 安全文明保证措施................................................................................................................ - 13 - - 2 -一、工程概况Xxx水电站处于XX河上游河段,水电站溢洪道紧靠左坝肩布置,由引渠段、控制闸室段、泄槽段、消力池和护坦段组成。

1 概述1。
1施工范围溢洪道紧邻左坝肩,右导墙与坝肩趾板共用,溢洪道由引渠道,进口控制段(正向实用堰)、泄槽及末端挑流消能段组成.总长191。
18m,溢洪道泄槽起始段宽41m,尾段宽30m。
其中实用堰段长12。
5m,泄槽及挑流段长128.68m。
1。
2主要工程量溢洪道混凝土的主要工程量如下表。
表1.2-1 溢洪道混凝土工程量表表1.2-1 溢洪道混凝土工程量表2 施工布置2。
1施工风、水、电供应(1)施工用风混凝土浇筑用风主要为施工缝面处理等,用风量不大,从开挖供风管直接接取。
(2)施工用水及排水混凝土浇筑用水主要为仓面清理和混凝土养护等。
利用开挖供水主干管( 100mm钢管)分别接1吋软管引至各施工工作面。
(3)施工用电混凝土施工用电主要为仓位准备、浇筑设备及照明等。
采用溢洪道附近的供电电源,由配电房和开关盒分出.(4)施工排水利用开挖施工的排水设施。
2。
2拌合站布置采用工地现场拌合站集中拌合,拌合站内骨料仓容积按高峰期5天用量备料。
2。
3混凝土运输通道布置溢洪道砼运输施工道路为:拌和站→至溢洪道施工道路→溢洪道工作面。
3混凝土施工措施(1)混凝土入仓方案混凝土由布置在大坝左岸混凝土拌和站提供,混凝土采用混凝土输送泵入仓.(2)仓面清理、准备建基面由人工撬凿处理松动块石,人工清运浮渣,用风水枪联合冲洗岩面,直至干净为止,并且保持岩面湿润直至混凝土开仓.作为新老混凝土结合面的已浇混凝土面层,由人工进行凿毛,用风水枪联合冲洗仓面至干净,待浇筑前保持仓面湿润。
(3)伸缩缝及止水施工伸缩缝混凝土表面应平整、洁净,伸缩缝隙的填塞以图纸为准,应铺平、不留空隙并固定好.伸缩缝隙材料、埋件等加工应在加工时按设计加工制作,现场施工过程中应确保其位置、数量和质量。
止水的结构形式、尺寸、埋件和材料的品种规格应符合工程设计图纸的规定,金属止水应平整、洁净、无砂眼和孔洞、搭接采用双面气焊,橡胶止水用硫化法施工,以防止混凝土施工时变形和撕裂,止水部位混凝土应充分振捣密实,以保证完整地嵌入混凝土中,达到止水目的。
水利工程长陡溢洪道泄槽施工工艺◎ 陈占江 赵喆 范明轶 中国水电基础局有限公司摘 要:本文首先介绍了工程的概况,然后详细讨论了溢洪道设计结构,确定了溢洪道泄槽施工方案,并对施工质量要求进行了阐述。
在施工实施过程中,对施工缝处理、钢筋制安和模板安装进行了说明,并对模板的侧压力进行了计算,最后对泄槽混凝土施工准备、浇筑和养护技术措施进行了详细的研究,通过提高工程施工技术管理水平,确保施工过程中的安全和环境保护,为水利工程的建设和运营提供科学依据和技术支持。
关键词:水利工程;溢洪道泄槽;混凝土浇筑随着水利工程的不断发展和工程规模的增大,对于溢洪道泄槽施工工艺的要求也越来越高。
然而,目前关于长陡溢洪道泄槽施工工艺的研究还相对薄弱,缺乏系统性和深入性的探讨。
因此,有必要对长陡溢洪道泄槽施工工艺进行深入研究,以提高工程的安全性和效果。
1.工程概况新疆金沟河红山水库工程副坝及溢洪道工程为Ⅲ等中型工程,基础设施包含发电引水系统、溢洪道导流兼泄洪冲沙洞、黏土心墙坝。
进口引渠段、控制段、泄槽段、出口消能段共同组成了开敞式的溢洪道。
从总体布局来看,溢洪道布置在左岸坝肩上,全长626.07m,泄槽段分陡坡1段、抛物线段和陡坡2段,全长286.83m。
2.溢洪道设计结构溢流道堰面位于WES实用堰上,堰顶高度为1081.4m,布置了一个直径为6m的溢流孔,坝体泄槽段从6m 逐渐增加到10m。
受到河床条件的限制,挑流消能方式无法达到最佳效果,因此决定采用底流消能形式。
根据规划,设计了两级消力池,第一级消力池的长宽比为50×10m,第二级消力池的长宽比为15×10m。
溢洪道采用了W ES实用堰的三圆弧曲线和幂曲线。
为了科学布置曲线,采用圆弧连接溢洪道堰面和消力池。
为了保证消力效果,在圆弧的中间设置了坡度比例为1:0.76的斜面。
通过科学计算,确定了溢流表孔的规格和布位,在5号坝段的坝体上设置了溢流表孔,泄槽厚度为2~2.605m,两侧的墙体从4m逐渐减薄至2m。
溢洪道设计中的问题及其措施溢洪道是水库工程最重要的泄水建筑物,其设计成功与否直接其自身乃至整个枢纽及其上游库区、下游河床、岸坡和相关区域的安全。
溢洪道主要用来排泄水库的洪峰流量,从而达到水库的容量平衡,保证水库的正常运行。
本文重点研究溢洪道在设计中常出现的问题,并提出合理措施。
标签:水库;溢洪道;设计;工程造价引言溢洪道从上游至下游主要由引渠段、控制段、泄槽段和消能段四部分组成。
按照泄洪标准和运用情况,分为正常溢洪道和非常溢洪道两大类,前者用于宣泄设计洪水,后者用于下泄非常洪水;主要是提高水库的防洪能力,有效控制水库的水位,一旦水库的水位上升至正常蓄水位以上,洪水从溢洪道排泄,从而保证水库在汛期处于安全运行状态,因此溢洪道的设立一方面提高了水库在汛期的安全运行,另一方面降低了坝高从而减少了工程投资。
1、溢洪道设计的常见问题1.1 溢洪道布置不当。
对溢洪道进行合理选址是实施水库工程的关键性因素。
在实际设计、施工过程中,往往由于疏忽与认识不到位,导致溢洪道的选址问题出现分歧,因此要对溢洪道进行预期设计,排除不确定性因素及安全隐患。
在现场勘测中,溢洪道的进出口位置紧密连接大坝的主要部位坝身,两者之间山脊较薄,如果护砌设备装置不到位,一旦发生洪水灾难,便会严重威胁到水库的安全使用。
1.2 尺寸不符。
中小型水库溢洪道的工程量约占总量的20%,工程造价约占整体预算的25%,因此,整个水库工程的造价受制于溢洪道的设计是否合理及是否符合标准。
基于溢洪道科学设计的前提下,要想节约资金成本,工程设计时一般采用较小的尺寸来减少工程投资,从而导致溢洪道的洪峰与洪量数据发生异常,影响建筑岩体的稳固性,造成溢洪道泄洪能力减小。
1.3 断面误差。
溢洪道平面设计及横纵剖面设计不合理也是水库工程较为常见的问题之一,在设计环节中最为突出的问题是比降过陡。
在设计水库工程的横纵断面过程中,如果忽略山坡两侧的挖掘坡度与深度,设计坡度过陡难以支撑坡面的倾斜与抗滑,如果没有提前做好衬砌等工作,塌方及滑坡等危害将会时刻威胁水库的安全。
溢洪道分部工程施工措施溢洪道工程是水利工程中的重要组成部分,其施工质量直接影响到工程的安全和效益。
为了确保溢洪道工程的质量、安全、进度和投资控制,需要制定一套详细的施工措施。
以下是溢洪道分部工程施工措施的探讨。
一、工程概况及施工特点分析1. 工程概况:溢洪道工程一般包括明渠、泄槽、消力池、护坦等部位,担负着汛期泄洪的重要任务。
工程地质条件、地形地貌、水文地质等特点,决定了施工方法和工艺的选择。
2. 施工特点:溢洪道工程通常施工难度较大,施工环境复杂,地质条件多变,施工过程中需要克服诸多困难,如高边坡稳定、涌水处理、岩爆控制等。
同时,工程质量要求高,施工安全压力大。
二、施工方法和施工机械的选择1. 施工方法:根据工程地质条件、地形地貌和水文地质特点,选择合适的施工方法。
例如,对于地质条件复杂的部位,可以采用钻孔爆破法、隧道爆破法等;对于边坡稳定问题,可以采用喷锚加固、排水降水等方法。
2. 施工机械:根据施工方法的需要,选择合适的施工机械。
如挖掘机、装载机、推土机、钻孔机、爆破设备、喷锚机械等。
三、分部(分项)工程的施工准备工作计划1. 技术准备:编制详细的施工组织设计,明确施工工艺、施工顺序、质量标准和安全措施。
同时,对施工人员进行技术培训,提高施工技能。
2. 施工现场准备:清除施工场地内的障碍物,整平场地,设置临时道路和供水、供电等设施。
3. 材料准备:根据工程需要,提前准备足够的建筑材料,如水泥、砂石、钢筋等。
四、分部(分项)工程的施工进度计划1. 制定施工进度计划:根据工程总量、施工方法和机械设备等因素,制定详细的施工进度计划,明确各分部工程的开工时间、完工时间和节点工期。
2. 施工进度控制:施工过程中,加强对施工进度的监控和控制,确保工程按计划进行。
对于影响工期的因素,要及时采取措施予以解决。
五、各项资源需求量计划1. 人力资源:根据施工进度计划和施工任务,合理配置人力资源,确保施工高峰期的人力需求。
2018年第8期水利规划与设计科研与管理泄槽渐变段出口设计图li 50濟oq^nnn尹oqsoqsnnn图1溢洪道泄槽渐变段结构设计图殊荷载主要包括校核洪水位时的静水压力及扬压 力、动水压力等。
溢洪道泄槽段断面水深变化较 大,为简化计算,主要考虑基本荷载的作用,选用 泄槽渐变段的断面作为计算断面。
其计算简图如图 2所示。
墙后填土类型为碎石土,取,土=20kN /m3,填土内摩擦角(=42°,由于溢洪道泄槽段基础为收稿日期! 2018-01-23基金项目:喀斯特地区海绵城市雨洪控制技术研究及示范应用(黔 科合[2016]支撑2903)作者筒介!王向伟(1985年一),男,工程师。
泄槽渐变段进口设计图溢洪道是水库枢纽工程的重要组成部分,其主 要任务是宣泄洪水以保证主体水工建筑物的安 全[1],溢洪道通常是由进口段、控制端、泄槽段以 及消能防冲设施和水渠组成[2]。
结合国内溢洪道设 计情况及研究成果,岸边溢洪道可分为正槽溢洪 道、侧槽溢洪道、井式溢洪道和虹吸式溢洪道等, 正槽溢洪道被广泛采用,也较为典型[3-]。
本文以 甘肃省平凉市庄浪县花崖水库水源地工程岸边溢洪 道的泄槽段为例,对设计泄槽的渐变段进行荷载分 析、稳定计算和结构内力计算。
1 工程概况甘肃省平凉市庄浪县花崖水库水源地工程总库 容204. 20万m 3,兴利库容为131. 30万m 3,年可 供水量237.0万m 3,属.等小(1)型工程。
溢洪道 布置于左岸岸边,由引渠段、控制段、泄槽段、挑 流消能段组成。
泄槽段坡比为110,泄槽渐变段长 度为18m ,侧墙顶部宽为0.3m ,侧墙底部宽为 0. 65m ,渐变段底宽由6. 0m 渐变为3. 0m ,渐变段 侧墙高度由3. 5m 渐变为2. 0m ,渐变段底板厚度为 0.8m ,渐变段后接泄槽槽身段,其长度为59m 。
泄 槽段底板与边墙为整体式现浇钢筋混凝土结构,溢 洪道最大下泄量为27. 57m 3/,。
