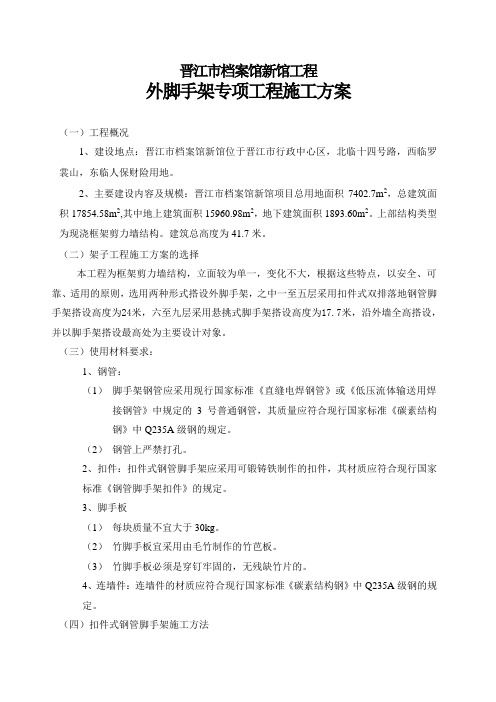

晋江市档案馆新馆工程外脚手架专项工程施工方案(一)工程概况1、建设地点:晋江市档案馆新馆位于晋江市行政中心区,北临十四号路,西临罗裳山,东临人保财险用地。
2、主要建设内容及规模:晋江市档案馆新馆项目总用地面积7402.7m2,总建筑面积17854.58m2,其中地上建筑面积15960.98m2,地下建筑面积1893.60m2。
上部结构类型为现浇框架剪力墙结构。
建筑总高度为41.7米。
(二)架子工程施工方案的选择本工程为框架剪力墙结构,立面较为单一,变化不大,根据这些特点,以安全、可靠、适用的原则,选用两种形式搭设外脚手架,之中一至五层采用扣件式双排落地钢管脚手架搭设高度为24米,六至九层采用悬挑式脚手架搭设高度为17.7米,沿外墙全高搭设,并以脚手架搭设最高处为主要设计对象。
(三)使用材料要求:1、钢管:(1)脚手架钢管应采用现行国家标准《直缝电焊钢管》或《低压流体输送用焊接钢管》中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》中Q235A级钢的规定。
(2)钢管上严禁打孔。
2、扣件:扣件式钢管脚手架应采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》的规定。
3、脚手板(1)每块质量不宜大于30kg。
(2)竹脚手板宜采用由毛竹制作的竹芭板。
(3)竹脚手板必须是穿钉牢固的,无残缺竹片的。
4、连墙件:连墙件的材质应符合现行国家标准《碳素结构钢》中Q235A级钢的规定。
(四)扣件式钢管脚手架施工方法1、钢管外架计划在底层开始搭设,架宽1.05m,步高1.8m。
脚手架搭设示意图3、扣件式钢管脚手架搭设及构造措施:(1)立杆:a、横向间距为1.05m,纵向间距为1.5m内立杆距外框架梁边0.2m,步高1.8m,立杆与大横杆必须用直角扣件扣紧。
b、立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
立杆上的对接扣件应交错布置,两根相邻的立杆接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3,搭接长度不应小于1m,应采用不少于2个旋转扣件固定。
地下室外墙临时脚手架施工方案一、工程概况:兴茂嘉苑工程地下为二层,其中地下一、二层为车库,地上16层为剪力墙结构,本工程基础均为筏板基础,基础埋深-7.1m,地下室顶板标高为-0.050m。
施工管理组织机构:项目部成立了以项目经理、工程师及生产经理为领导小组,专职安全员、架子工班长、各工种负责人为兼职安全员的安全生产保证体系,协助督促日常的安全生产管理,并负责脚手架工程的搭设、拆除等安全事项。
由项目安全主管杨井生专门指导、负责脚手架的搭设施工等,保证脚手架搭设的安全、规范。
二、施工布置:脚手架搭设根据结构的流水段划分及施工进度等及时进行,由西向东施工。
安全目标:认真贯彻执行“安全第一,预防为主”的方针,杜绝一切安全事故的发生,创文明安全工地。
三、施工准备:1. 施工技术人员必须熟悉图纸及施工现场情况。
2.根据本工程的地下室高度及建筑特点、工期要求等,本着安全、经济、合理的原则,按照施工组织设计的部署和计划进行编制施工方案。
充分考虑施工中各种荷载及安全因素,对脚手架的承载力等进行计算,从理论上保证外脚手架的安全。
脚手架施工属高空作业,存在很大的危险性,施工中要求严格按国家标准、相关规程及本方案等施工及安全技术的交底工。
3.钢管尺寸和表面质量应符合下列规定:(1)、新钢管应有产品质量合格证,质量检验报告;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管必须涂有防锈漆;钢管允许偏差见下表:表4-01(2)脚手架采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定;采用直角、旋转、对接三种扣件;扣件在螺栓拧紧力矩达65N·m时,不得发生破坏。
(3)新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证;旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;(4)新旧扣件均应进行防锈处理,脚手板采用竹跳板,竹脚手板厚度不小于5cm,宽度不小于25cm,、(5)绑扎采用8#镀锌铁丝,密目安全网、大眼网必须有产品质量检验合格证,旧网有允许使用的证明书。
目录1.编制依据....................................................... 错误!未指定书签。
2.工程概况....................................................... 错误!未指定书签。
3.脚手架设计..................................................... 错误!未指定书签。
3.1方案选择................................................... 错误!未指定书签。
3.2搭设技术参数 ............................................... 错误!未指定书签。
4.施工准备....................................................... 错误!未指定书签。
4.1操作人员基本条件 ........................................... 错误!未指定书签。
4.2施工工具、安全防护用具及工作服装 ........................... 错误!未指定书签。
4.3脚手架的材料要求 ........................................... 错误!未指定书签。
4.3.1钢管.................................................... 错误!未指定书签。
4.3.2扣件.................................................... 错误!未指定书签。
4.3.3脚手板.................................................. 错误!未指定书签。
地下室外脚手架专项技术方案设计一、项目背景地下室施工中,为了解决施工过程中的支撑、搭设、安全等问题,必须采用脚手架来进行辅助施工。
本项目拟设计一套地下室外脚手架专项技术方案,以满足施工需求,保障施工安全。
二、项目概述1.项目目标:设计一套地下室外脚手架专项技术方案,解决地下室施工中的支撑、搭设、安全等问题。
2.项目范围:地下室外脚手架的选材、搭设、支撑、拆除、安全等方面。
1.选材:地下室外脚手架的主要材料为钢管和脚手架板。
选用高强度、耐腐蚀性能好的低合金钢管,保证搭设的牢固性;脚手架板采用防滑钢板,确保施工人员在上面操作时的安全性。
2.搭设:按照地下室结构的布置,合理规划脚手架的搭设位置和安全通道。
采用模块化组装方式,提高施工效率;在搭设过程中注意脚手架的水平、垂直度,确保搭设的牢固稳定。
3.支撑:地下室施工中,由于地下水位较高,需要考虑水的渗透问题。
设计一套支撑方案,结合地下室结构,选择合适的支撑方式,将脚手架固定在地下室结构上,保证支撑的稳定性。
4.拆除:地下室施工完成后,需要拆除脚手架。
设计一套拆除方案,考虑脚手架的拆除顺序,采用逐层拆除的方式,确保拆除过程安全可控。
5.安全:地下室外脚手架施工过程中,安全至关重要。
根据国家相关标准设计一套安全措施,包括施工人员佩戴安全帽、安全带等个人防护装备,脚手架的加固和防滑措施等。
四、项目实施计划1.技术方案设计:预计耗时1个月,包括方案设计、效果图绘制等。
2.材料采购:预计耗时2周,根据设计方案确定材料种类、规格等,并进行采购。
3.施工搭设:根据设计方案和实施计划,进行脚手架的搭设工作,预计耗时3个月。
4.安全监控:在施工过程中,安排专人进行安全监控,确保施工过程安全可控。
5.施工验收:施工完成后进行验收,确保地下室外脚手架的搭设符合设计要求和施工规范。
五、项目预算本项目预算为XXX万元,其中包括材料采购、人工费、安全监控等费用。
六、项目风险管理在地下室外脚手架的设计和施工过程中,存在一定的风险。
地下室外脚手架搭设方案半岛城邦二期工程地下室外脚手架搭设方案目录地下室外架采用双排落地式搭设方式,受边坡的影响底部局部高度不一致,超出地下室部分外挂密目式安全网。
从地下室底板搭设至地下室顶板面标高,搭设高度11米搭设材料采用扣件式钢管脚手架,钢管采用外经φ48mm,壁厚3.5mm的焊接钢管;连接件采用可锻铸铁铸造扣件;脚手板采用焊接钢筋网片脚手板(规格为750×900);连墙件采用钢板预埋件或预埋短钢管,然后用短钢管一端与预埋件焊接,另一端与大横杆或立杆扣接;安全立网采用密目式安全网。
4、脚手架材质要求4.1、脚手架杆件材质要求4.1.1新钢管(1)应有产品质量合格证;(2)应有钢管材质检验报告;(3)钢管表面应平直光滑,不应有裂纹、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;(4)钢管两端面切斜的偏差不大于1.7mm,壁厚允许偏差不大于-0.5mm,外径允许偏差不大于-0.5mm,钢管内外两面的锈蚀深度之和不得大于0.5mm;(5) 必须涂防锈漆进行防锈处理。
(6)钢管上严禁打洞。
4.1.2旧钢管(1)表面锈蚀深度不大于0.5mm;(2)各种杆件钢管道端部弯曲,弯曲长度不大于1.5m,弯曲度不大于5mm.;(3)立杆钢管弯曲,弯曲长度大于3m小于等于4m,弯曲度不大于12mm。
弯曲长度大于4m小于等于6.5m,弯曲度不大于20mm;(4)水平杆、斜杆的钢管弯曲,弯曲长度不大于6.5m,弯曲度不大于30mm。
(4)钢管上严禁打洞。
4.2扣件的材质要求(1)新进的扣件必须有产品质量合格证、生产许可证和专业检测单位测试报告;(2)扣件不得有裂纹,并将影响其外观质量的粘砂、毛刺、氧化皮等清除干净;扣件与钢管的贴和面必须严格整形,应保证与钢管扣紧时接触良好;(3)扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm ,当扣件夹紧钢管时,开口处的最小距离应不小于5mm ;(4)旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;(5)扣件应进行防锈处理。
编号:地下室外脚手架施工方案编制人:审核人:批准人:目录一、编制依据 (3)二、工程概况 (3)1、项目概况 (3)2、落地式扣件钢管脚手架工程概况 (3)三、施工准备及进度计划 (4)1、材料准备 (4)2、人工机械准备 (4)3、施工进度安排 (4)四、落地式脚手架搭设及要求 (4)1、基础设计 (4)2、立杆的构造 (5)3、纵横向扫地杆的构造 (6)4、纵向水平杆的构造 (6)5、横向水平杆的构造 (7)6、脚手板铺设要求 (7)7、栏杆与挡脚板的要求 (7)8、剪刀撑与横向斜撑布置 (8)9、安全网布置 (9)10、防电避雷措施 (11)11、颜色配置 (11)五、施工方法及工艺要求 (11)1、脚手架的搭设 (11)2、脚手架的拆除 (13)六、脚手架强度的验算 (13)七、质量措施 (15)八、安全要求 (15)附图 (16)一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》;2、《建筑施工脚手架实用手册》;3、《建筑施工手册(第五版)》;4、《建筑地基基础施工规范》;5、《建筑结构荷载规范》;6、《建筑地基基础设计规范》7、《建筑施工高处作业安全技术规范》8、建筑工程安全质量监督站安全管理要求;9、批准的安全文明施工专项方案;二、工程概况1、项目概况项目为科技研发基地。
项目基地位于E9地块,南临盐坝高速公路,东、西、北三面环山位于地块南侧。
南北长约470m,东西宽约270m,总用地面积102999.81平方米,建设用地面积92300.88平方米,规划计容总建筑面积206000平方米。
总建筑面积约34.4万㎡。
本项目规划设计为:生物科技研发厂房B共9层、高43.75m;幼儿园D共3层、高11.45m(已经建成);厂房E地上2层,地下1层、高11.6m;厂房F原设计共8层、高37.8m;宿舍A:共19层,裙房1层、高59.85m;会议中心C共4层、高21m;以及各类配套设施。
地下室为一层地下室是停车和设备用房;局部设有人防地下室。
地下室脚手架搭设方案清晨的阳光透过窗户洒在桌面上,我泡了杯热咖啡,打开电脑,开始构思这个“地下室脚手架搭设方案”。
这个过程就像是在大脑中编织一张网,每一个节点都是关键步骤,不容忽视。
我们得明确脚手架的作用和重要性。
地下室施工环境复杂,空间狭小,脚手架不仅是施工人员的工作平台,更是保障他们安全的重要设施。
那么,如何才能确保脚手架的稳定性和安全性呢?一、脚手架类型选择1.脚手架类型:根据地下室的具体情况,我们选择碗扣式脚手架。
这种脚手架结构简单,拆卸方便,而且承载力强,非常适合地下室施工。
2.材料要求:脚手架杆件应选用高强度、耐腐蚀的材质,确保在恶劣环境下也能保持稳定。
二、脚手架搭设步骤1.基础处理:在搭设脚手架之前,要对地下室地面进行平整处理,确保地面坚实、平整。
2.支撑体系:根据地下室高度,设置合适的立杆间距和横杆间距,搭建支撑体系。
立杆和横杆的连接要牢固,确保整体稳定性。
3.搭设操作平台:在支撑体系的基础上,搭设操作平台。
平台宽度不宜过窄,以满足施工人员操作需求。
4.防护措施:在脚手架外侧设置安全防护网,防止施工人员高空坠落。
同时,在脚手架内部设置防护栏,防止物料滚落。
5.通道设置:在脚手架一侧设置上下通道,方便施工人员进出。
通道宽度要合适,确保人员安全通行。
6.检查验收:脚手架搭设完成后,要进行全面检查,确保每个部件都符合要求。
验收合格后,才能投入使用。
三、安全管理措施1.安全培训:对施工人员进行脚手架安全知识培训,提高他们的安全意识。
2.安全防护:施工现场要配备足够的安全防护用品,如安全帽、安全带等。
3.定期检查:对脚手架进行定期检查,发现问题及时整改。
4.应急预案:制定脚手架事故应急预案,确保在突发情况下能够迅速应对。
5.严禁违规操作:加强现场管理,严禁施工人员违规操作,确保施工现场安全。
四、施工注意事项1.施工现场要保证清洁卫生,及时清理脚手架上的杂物。
2.施工人员要穿戴整齐,严格遵守操作规程。
目录1、编制依据 (3)2、工程概况 (3)3、施工准备 (3)3.1材料准备 (3)3.2施工人员准备 (3)4 施工方法 (3)4.1 脚手架搭设区域及形式 (3)4.2 搭设顺序 (4)4.3 立杆、扫地杆搭接构造要求 (5)4.4 连墙件 (5)4.5 脚手板的设置 (6)4.6 作业面的横向尺寸 (6)4.7 剪刀撑 (6)4.8 杆件搭设构造要求 (7)5 安全措施 (7)5.1 脚手架的验收 (8)5.2 脚手架搭设的劳动力安排 (8)5.3 安全要求 (8)6 脚手架拆除 (9)7 脚手架的安全管理 (9)8 脚手架的使用及保养 (10)8.1 脚手架的使用 (10)8.2 脚手架的保养 (10)9 脚手架的计算 (10)9.1大横杆的计算 (10)9.2小横杆的计算 (12)9.3扣件抗滑力的计算 (13)9.4脚手架荷载标准值 (13)9.5立杆的稳定性计算 (14)9.6最大搭设高度的计算 (15)9.7连墙件的计算 (16)9.8立杆的地基承载力计算 (17)1、编制依据(1)本工程施工图纸;(2)中国建筑工业出版社出版的《建筑施工手册》;(3)国家行业标准《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);(4)现场和周边环境的实地情况;2、工程概况根据基坑支护设计及现场实际情况,拟施工地下室外墙(A区域)距护壁内侧宽均在1.1m以上(如下图所示),基底具备搭设双排脚手架条件。
但根据现场实际情况,基坑护壁从基底至地表呈渐凸形,为此,脚手架需根据基坑护壁与地下室外墙间间距进行调整,部分双排式脚手架需根据间距变化调整为单排脚手架。
搭设高度为基底至地下室顶板范围。
3、施工准备3.1材料准备钢管:采用外径48mm,壁厚3.0mm的Q235钢材质的焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235A级钢的规定,有严重锈蚀弯曲、压扁、裂纹和损伤者禁用。
目录1.编制依据 (2)2.工程概况....................................... 错误!未定义书签。
3.施工部署 (2)4.脚手架搭设要求 (6)5.脚手架的搭设拆除和使用 (7)6.质量保证措施 (11)7.安全防护措施及文明施工安全防护措施 (13)附图: (16)附录脚手架设计计算书 (17)1.编制依据1.1 国家、行业和地方相关规范规程1.2安全管理法规文件2、工程概况2.1 设计概况2.2建筑概况3.施工部署由于地下一层及首层、二层都为非标准层,无法使用外挂架,因此拟采用双排单立杆钢管脚手架,作为地下室及一、二层外墙施工用脚手架。
计划2012年9月中旬地下一层结构开始随楼层施工开始地下脚手架搭设,建筑物的外脚手架兼作结构施工的防护架,地下结构施工时按以下要求搭设。
3.1、地下室脚手架布置地下室脚手架平面布置原则上沿地下室外墙线布置,局部拐角尺寸较小处可顺直搭设。
立面布置基本原则是使内外立杆距外墙皮基本保证为35cm。
3.2 脚手架构造要求3.2.1脚手架基本尺寸按后附计算书结果,外脚手架基本尺寸如下:立杆横距b=1.05m,立杆纵距I=1.5m,内立杆距外墙皮b1=35cm,大横杆步距h=1.80m,因是地下室脚手架,故不考虑抗风荷载连墙点,搭设高度为12米。
3.2.2立杆立杆立于底座之上,下铺通长50mm厚脚手板;立杆的接头,相邻杆要错开,并布置在不同步距内,距大横杆距离不大于60cm,立杆的垂直偏差全高范围内不大于10cm。
3.2.3大横杆大横杆与立杆用十字扣件扣紧,不得遗漏。
同一排大横杆的水平偏差不大于5cm。
3.2.4小横杆小横杆要贴近立杆布置;上、下层小横杆沿立杆左右布置;脚手架搭设过程中,为施工便利,而立杆间可根据需要加设1—2根小横杆,随架子升高要及时拆除,以免增加架子自重。
