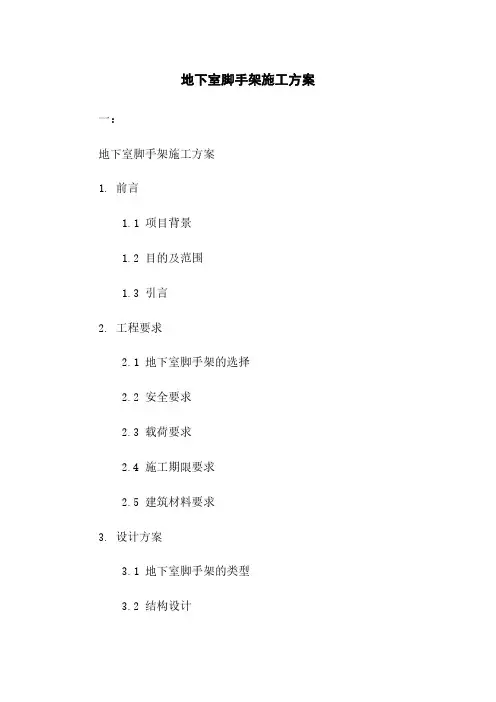

地下室落地式脚手架施工方案
- 格式:doc
- 大小:155.00 KB
- 文档页数:12
地下室脚手架施工方案一:地下室脚手架施工方案1. 前言1.1 项目背景1.2 目的及范围1.3 引言2. 工程要求2.1 地下室脚手架的选择2.2 安全要求2.3 载荷要求2.4 施工期限要求2.5 建筑材料要求3. 设计方案3.1 地下室脚手架的类型3.2 结构设计3.3 装配和拆卸4. 施工图纸4.1 地基平面图4.2 脚手架立面图4.3 脚手架剖面图4.4 吊装方案5. 施工步骤5.1 施工前准备工作 5.2 搭建脚手架5.3 进行调整和固定5.4 进行安全检查6. 安全措施6.1 施工人员培训6.2 安全设备要求6.3 紧急处理措施6.4 高温天气注意事项 6.5 施工现场保持整洁7. 质量控制7.1 施工材料质量7.2 脚手架的质量控制 7.3 工作台面质量控制 7.4 安全附件质量控制7.5 质量检查记录8. 竣工验收8.1 施工记录整理8.2 施工图纸修订8.3 安全和质量检查报告 8.4 经验总结和改进建议附件:- 图纸1:地基平面图- 图纸2:脚手架立面图- 图纸3:脚手架剖面图- 图纸4:吊装方案法律名词及注释:- 建筑法:是指中华人民共和国建筑领域的法律法规- 安全生产法:是中华人民共和国的一项法律法规,旨在保障劳动者的安全和健康权益二:地下室脚手架施工方案1. 引言1.1 项目背景1.2 目的及范围1.3 施工方案的重要性2. 施工准备2.1 地下室脚手架的作用2.2 施工人员培训2.3 安全设备准备2.4 施工材料准备2.5 施工工具准备3. 施工步骤3.1 踏勘和测量3.2 地下室脚手架的搭建3.3 调整和固定3.4 负载测试3.5 安全检查和保养3.6 拆除脚手架4. 安全控制4.1 施工现场安全控制4.2 安全设备的使用和保养4.3 高温天气的安全控制4.4 紧急情况处理4.5 施工环境的清洁5. 质量控制5.1 施工材料的质量要求5.2 脚手架的质量要求5.3 工作台面和扶手的质量要求 5.4 安全附件的质量要求5.5 质量检查和记录6. 相关法律法规6.1 建筑法6.2 安全生产法6.3 建筑施工安全管理条例6.4 建筑施工质量管理条例附件:- 图纸1:地下室脚手架搭建示意图- 图纸2:脚手架调整和固定示意图- 图纸3:负载测试方案示意图- 图纸4:安全检查记录表法律名词及注释:- 建筑法:指中华人民共和国建筑领域的法律法规- 安全生产法:中华人民共和国的一项法律法规,保障劳动者的安全和健康权益- 建筑施工安全管理条例:中华人民共和国关于建筑施工安全管理方面的具体法规- 建筑施工质量管理条例:中华人民共和国关于建筑施工质量管理方面的具体法规。

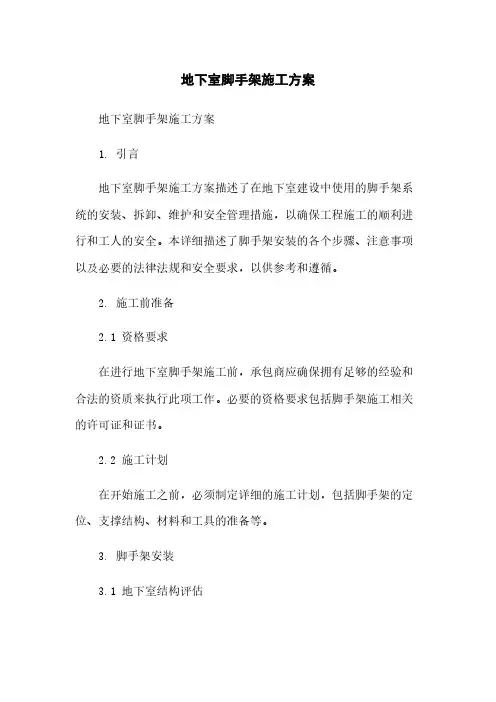

地下室脚手架施工方案地下室脚手架施工方案1. 引言地下室脚手架施工方案描述了在地下室建设中使用的脚手架系统的安装、拆卸、维护和安全管理措施,以确保工程施工的顺利进行和工人的安全。
本详细描述了脚手架安装的各个步骤、注意事项以及必要的法律法规和安全要求,以供参考和遵循。
2. 施工前准备2.1 资格要求在进行地下室脚手架施工前,承包商应确保拥有足够的经验和合法的资质来执行此项工作。
必要的资格要求包括脚手架施工相关的许可证和证书。
2.2 施工计划在开始施工之前,必须制定详细的施工计划,包括脚手架的定位、支撑结构、材料和工具的准备等。
3. 脚手架安装3.1 地下室结构评估在安装脚手架之前,必须对地下室的结构进行评估,确保其能够承受所需的脚手架分量,并根据评估结果确定脚手架的位置和布置。
3.2 材料和工具在安装脚手架之前,应准备所需的材料和工具,包括脚手架支撑杆、横梁、螺栓、脚手架框架等。
3.3 脚手架安装步骤3.3.1 搭建脚手架支撑结构首先,在地下室墙壁上钻孔并插入脚手架支撑杆。
然后,将横梁安装在支撑杆上,并用螺栓固定。
确保脚手架的平稳和坚固。
3.3.2 安装脚手架框架将脚手架框架逐层叠加,通过连接部件将其连接在一起,并使用螺栓进行固定。
3.3.3 安装安全设施在脚手架的合适高度安装扶手、防护网和脚手板,提供工人安全工作的条件。
4. 脚手架使用和维护4.1 使用注意事项工人在使用脚手架时必须遵守以下注意事项:- 不得超过脚手架的承载能力;- 必须正确使用安全设施,如安全带、安全绳等;- 在使用脚手板时,必须保持平稳,并避免过载和侧向挪移;- 不得在脚手架上进行跳跃、踢脚板、互相推搡等危(wei)险行为。
4.2 定期检查和维护定期检查脚手架的承重部件、连接件和安全设施的完好性,并及时修复或者更换损坏的部件。
保持脚手架的稳定和安全。
5. 安全管理5.1 监督管理在脚手架施工过程中,应设立专门的监督机构来负责脚手架的安装、使用和维护,并进行监督和检查。

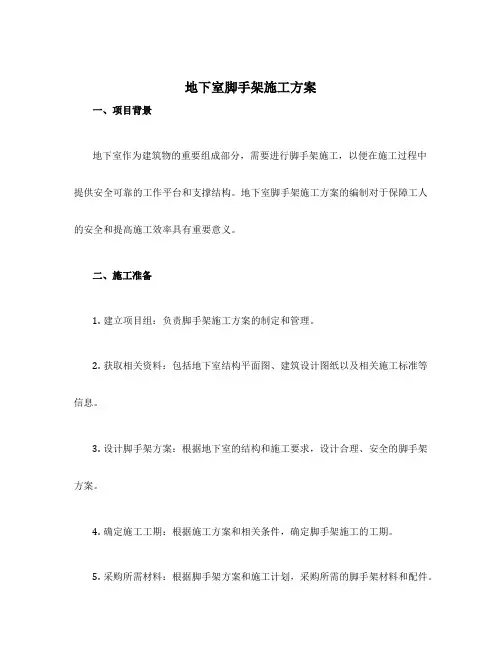

地下室脚手架施工方案一、项目背景地下室作为建筑物的重要组成部分,需要进行脚手架施工,以便在施工过程中提供安全可靠的工作平台和支撑结构。
地下室脚手架施工方案的编制对于保障工人的安全和提高施工效率具有重要意义。
二、施工准备1.建立项目组:负责脚手架施工方案的制定和管理。
2.获取相关资料:包括地下室结构平面图、建筑设计图纸以及相关施工标准等信息。
3.设计脚手架方案:根据地下室的结构和施工要求,设计合理、安全的脚手架方案。
4.确定施工工期:根据施工方案和相关条件,确定脚手架施工的工期。
5.采购所需材料:根据脚手架方案和施工计划,采购所需的脚手架材料和配件。
三、施工方案1. 脚手架类型选择根据地下室的结构和施工要求,选择适当的脚手架类型,常见的脚手架类型有悬挑式脚手架、门式脚手架和钢管脚手架等。
根据地下室的具体情况,本方案选择使用钢管脚手架。
2. 施工工序及步骤2.1 地基处理在施工前,需要对地下室的地基进行处理。
清除地下室地基上的杂物和污垢,确保地基表面平整,将地基清理干净并做好防水处理。
2.2 脚手架搭设1.根据设计方案和脚手架施工图纸,在地下室外墙上确定脚手架的位置和高度。
2.将钢管脚手架材料按照设计图纸要求切割和组装成脚手架的主体结构。
3.将组装好的脚手架部件通过螺栓连接并固定在地下室外墙上,确保结构稳定和安全可靠。
4.将脚手架的水平杆和纵横杆安装到脚手架主体上,形成脚手架的工作平台和支撑结构。
2.3 脚手架调试完成脚手架的搭设后,进行脚手架的调试工作。
包括检查脚手架连接部位是否牢固、检查脚手架结构是否平整、检查脚手架的垂直度和水平度等。
2.4 施工过程中的安全措施1.工人必须佩戴安全帽、安全绳和安全鞋等个人防护装备。
2.工人在脚手架上工作时,必须站在脚手架上,并使用安全绳固定。
3.施工现场设置明显的警示标志,提醒人们注意施工区域。
4.加强对脚手架的定期检查和维护,确保脚手架的安全使用。
四、施工安全风险及应对措施1.高处坠落风险:加强对工人的培训,督促工人合理使用安全绳和系好安全带。
脚手架施工方案——落地钢管脚手架
一、前期准备
为确保施工顺利进行,脚手架施工前需要做好充分的准备工作。
包括但不限于
以下几个方面: 1. 完善的施工计划和方案设计; 2. 组织好所需的人员和材料; 3.
对施工现场进行认真的勘察和测量,并制定详细的平台布置图; 4. 确保脚手架搭
设区域的地基承载力符合要求,并做好相关加固工作。
二、脚手架搭设
1. 基础处理
在确认地基承载力符合要求后,应首先进行基础处理工作。
通常可选择混凝土
基础或者其他合适的基础形式,确保脚手架的稳定性和安全性。
2. 主体结构搭设
根据平台布置图,按照施工计划逐步搭设脚手架的主体结构。
在搭设过程中,
要注意以下几点: - 严格按照设计要求和规范操作,保证搭设质量; - 确保脚手架
构件的连接牢固可靠,避免出现松动和脱落; - 定期检查脚手架的稳定性,及时处
理发现的问题。
3. 安全设施设置
搭建脚手架时,除了主体结构外,还需要设置必要的安全设施,以确保施工人
员的安全。
包括但不限于: - 设置可靠的扶手和防护栏杆; - 安装防护网,防止工
具和材料掉落; - 划定施工区域,确保施工人员只在指定区域内活动。
三、施工完成
脚手架搭设完成后,还需进行以下工作: 1. 对搭设完毕的脚手架进行检查,确
保符合施工要求; 2. 在脚手架的正式使用前,进行试验载荷测试; 3. 完成相关验
收工作,并办理脚手架的使用使用手续。
总之,脚手架在施工中的重要性不言而喻,只有严格遵守设计要求和规范操作,确保质量和安全,才能有效保障工程施工的顺利进行。

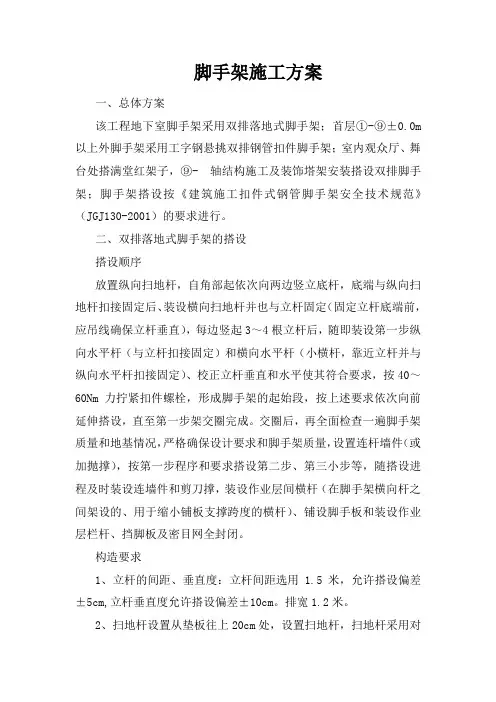

脚手架施工方案一、总体方案该工程地下室脚手架采用双排落地式脚手架;首层①-⑨±0.0m 以上外脚手架采用工字钢悬挑双排钢管扣件脚手架;室内观众厅、舞台处搭满堂红架子,⑨-轴结构施工及装饰塔架安装搭设双排脚手架;脚手架搭设按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)的要求进行。
二、双排落地式脚手架的搭设搭设顺序放置纵向扫地杆,自角部起依次向两边竖立底杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并也与立杆固定(固定立杆底端前,应吊线确保立杆垂直),每边竖起3~4根立杆后,随即装设第一步纵向水平杆(与立杆扣接固定)和横向水平杆(小横杆,靠近立杆并与纵向水平杆扣接固定)、校正立杆垂直和水平使其符合要求,按40~60Nm力拧紧扣件螺栓,形成脚手架的起始段,按上述要求依次向前延伸搭设,直至第一步架交圈完成。
交圈后,再全面检查一遍脚手架质量和地基情况,严格确保设计要求和脚手架质量,设置连杆墙件(或加抛撑),按第一步程序和要求搭设第二步、第三小步等,随搭设进程及时装设连墙件和剪刀撑,装设作业层间横杆(在脚手架横向杆之间架设的、用于缩小铺板支撑跨度的横杆)、铺设脚手板和装设作业层栏杆、挡脚板及密目网全封闭。
构造要求1、立杆的间距、垂直度:立杆间距选用1.5米,允许搭设偏差±5cm,立杆垂直度允许搭设偏差±10cm。
排宽1.2米。
2、扫地杆设置从垫板往上20cm处,设置扫地杆,扫地杆采用对接接长。
扫地杆在端头与立杆交接处伸出扣件长度不小于10cm。
3、横杆间距、平整度:横杆步距采用1.5米,用对接方法接长,一根横杆两端的高差,不能超过2cm,纵向水平杆全长平整度不小于±10cm。
4、立杆、横杆接头的详细做法:立柱上的对接扣件应交错布置,两个相邻立柱的接头不应设在同步跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/3。

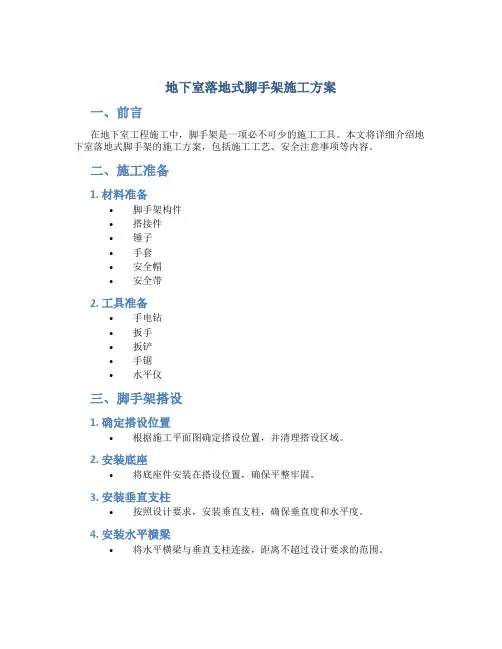

地下室落地式脚手架施工方案一、前言在地下室工程施工中,脚手架是一项必不可少的施工工具。
本文将详细介绍地下室落地式脚手架的施工方案,包括施工工艺、安全注意事项等内容。
二、施工准备1. 材料准备•脚手架构件•搭接件•锤子•手套•安全帽•安全带2. 工具准备•手电钻•扳手•扳铲•手锯•水平仪三、脚手架搭设1. 确定搭设位置•根据施工平面图确定搭设位置,并清理搭设区域。
2. 安装底座•将底座件安装在搭设位置,确保平整牢固。
3. 安装垂直支柱•按照设计要求,安装垂直支柱,确保垂直度和水平度。
4. 安装水平横梁•将水平横梁与垂直支柱连接,距离不超过设计要求的范围。
5. 安装斜撑•在必要的位置安装斜撑,加固脚手架结构,提高稳定性。
四、施工安全注意事项1. 佩戴安全装备•施工人员必须佩戴安全帽、手套和安全带,确保施工安全。
2. 检查脚手架结构•施工前应检查脚手架结构是否牢固,存在松动或损坏的构件应及时更换。
3. 防止滑倒•施工现场应保持干燥,避免地面积水造成滑倒事故。
4. 严格遵守施工规范•施工人员应遵守相关安全规范,禁止超载、乱扔杂物等行为。
五、施工结束1. 拆除脚手架•施工结束后,按照规范要求逐步拆除脚手架。
2. 清理现场•施工人员应清理施工现场,确保无杂物残留。
总结地下室落地式脚手架施工是地下室工程中重要的环节,正确的施工方案和严格的安全措施对工程质量和施工人员安全至关重要。
希望本文提供的施工方案能对您的施工工作有所帮助。
以上为地下室落地式脚手架施工方案,供参考。

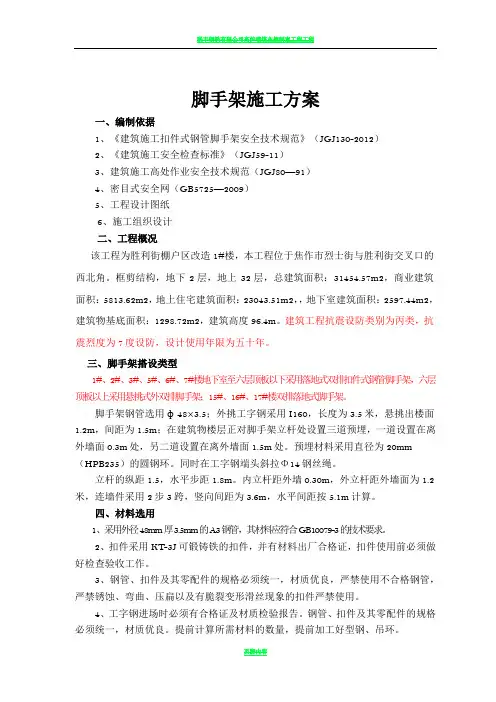

脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。
框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。
建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。
三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。
脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。
预埋材料采用直径为20mm (HPB235)的圆钢环。
同时在工字钢端头斜拉Φ14钢丝绳。
立杆的纵距1.5,水平步距1.8m。
内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。
四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。
2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。
3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。
落地式脚手架专项施工方案目录一、工程概况 (2)二、编制依据 (2)三、脚手架施工部署 (2)四、落地式钢管脚手架搭设施工方法 (3)五、技术质量保证措施 (7)六、安全环保文明施工 (11)七、脚手架的使用及管理 (14)八、脚手架支撑体系设计计算书 (14)落地式脚手架专项施工方案落地式钢管脚手架专项施工方案一、工程概况本工程(工程名称:中新知识城南起步区ZSCN-C1-2地块住宅(自编号A4-A7栋),商业、公建配套C3栋,项目总承包),位于中新知识城南起步区KS1号规划路以北,基础形式为预应力混凝土桩基础,由A4-A7四栋住宅楼组成。
地上29-33层,地下1-2层。
1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑结构荷载规范》(GB50009-2012);3、《建筑地基基础设计规范》(GB50007-2011);4、《混凝土结构设计规范》(GB50010-2010);5、《钢结构设计规范》(GB50017-2012);6、《冷弯薄壁型钢结构技术规范》(GB50018-2002);7、工程设计图纸及地质资料等8、《建筑施工安全检查标准》(JGJ59-2011);9、《建筑施工高处作业安全技术规范》(JGJ59-99);三、脚手架工程施工部署根据工程具体情况并考虑安全、实用、施工方便、节省费用等原则,本工程外墙脚手架采用落地式钢管脚手架和附着于主体结构的工字钢梁支撑的悬挑式钢管脚手架。
整个环扣式钢管脚手架的设计与施工,将完全遵照国家行业标准《建筑施工环扣式钢管脚手架安全技术规范》(JGJ130-2001)执行。
落地式脚手架专项施工方案根据本工程建设单位开盘要求及工程特点(A5A6栋首层至三层为落地式脚手架,4层结构面以上部位按计算的高度用16#工字钢挑梁进行分段悬挑。
A4A7栋首层至五层为落地式脚手架, 6 层结构面以上部位按计算的高度用16#工字钢挑梁进行分段悬挑。
============目录目录 (1)一、编制依据和原则 (2)二、工程概况 (2)三、安全管理 (2)3.1安全目标 (2)3.2安全组织保证体系 (3)3.3安全管理制度 (3)四、安全防护技术措施 (4)4.1土方工程安全防护 (4)4.2地下室脚手架的搭设 (5)4.3高空作业 (7)4.4脚手架的拆除: (7)五、安全、文明施工措施 (8)5.1安全措施 (8)5.2文明施工要求 (9)命运如同手中的掌纹,无论多曲折,终掌握在自己手中============一、编制依据和原则为保证施工的顺利进行,确保地下室施工过程中的安全控制,体现“以人为本,安全第一”的原则,根据《建设工程安全生产管理条例》、《北京市建设工程施工现场安全防护标准》、《北京市建设工程施工现场管理办法》制定地下室施工脚手架搭设方案。
二、工程概况本工程为顺义新城28街区5#地块商业设施项目工程,位于顺义新城28街区5#地块,北至府前一街,东至规划路,南至规划路。
该建筑为伐板基础,框架剪力墙结构,地上3层和8层,地下二层。
总建筑面积48883.60m2, 其中地下建筑面积为19442m2。
±0.00绝对标高为32.70 m。
首层层高为7.0 m,标准层高为3.6 m,顶层3.8 m,地下室层高为3.6 m和6.90m,室内外高差为0.30 m,建筑物总高为29.70m,檐高为28.80m,持力层标高为-11.15m. 基础底板厚600㎜,外墙厚400㎜,混凝土标号除垫层C15,外墙为 C40内墙及柱为C45。
地下室顶板梁为C35,基础底板、外墙及地下室顶板梁全部采用抗渗混凝土。
三、安全管理3.1安全目标安全第一、预防为主。
确保无重大工伤事故,杜绝死亡事故,轻伤频率控制在千分之十以内。
命运如同手中的掌纹,无论多曲折,终掌握在自己手中============3.2安全组织保证体系建立健全有效的安全管理体系,成立以项目经理为第一责任人的安全领导小组,专职安全员、土建工长、技术负责人为副组长,项目部施工员、质检员、土建施工队施工员、土建施工队安全员、电气施工队工长、水暖施工队工长与项目经理安全生产责任书,项目经理与公司签订安全生产责任书,各自明确本岗位安全责任。

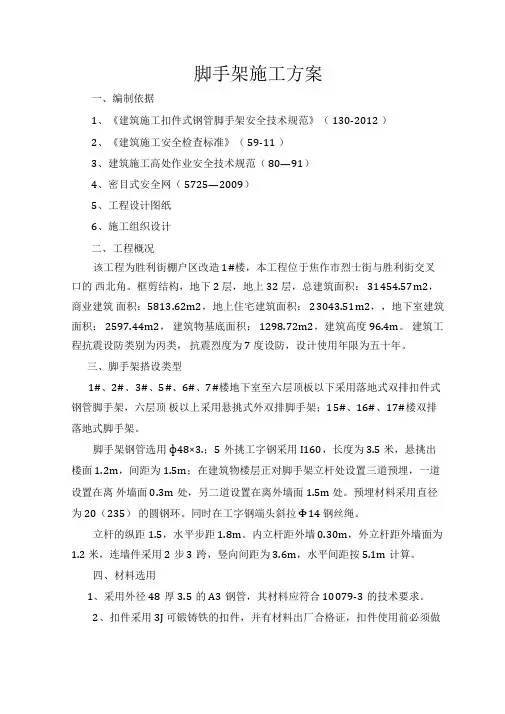

脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(130-2012 )2、《建筑施工安全检查标准》(59-11 )3、建筑施工高处作业安全技术规范(80—91)4、密目式安全网(5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。
框剪结构,地下2 层,地上32 层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。
建筑工程抗震设防类别为丙类,抗震烈度为7 度设防,设计使用年限为五十年。
三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。
脚手架钢管选用ф48×3.;5外挑工字钢采用I160,长度为3.5 米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m 处。
预埋材料采用直径为20(235)的圆钢环。
同时在工字钢端头斜拉Φ14 钢丝绳。
立杆的纵距1.5,水平步距1.8m。
内立杆距外墙0.30m,外立杆距外墙面为1.2 米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。
四、材料选用1、采用外径48厚3.5的A3钢管,其材料应符合10079-3的技术要求。
2、扣件采用3J 可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。
3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。
4、工字钢进场时必须有合格证及材质检验报告。
