滇南大屯海截污排水工程第二标段施工组织设计
- 格式:doc
- 大小:435.50 KB
- 文档页数:36
丹凤县2015年度农村环境综合治理项目第五标段施工组织设计陕西大美生态建设有限公司二○一六年三月丹凤县2015年度农村环境综合治理项目第五标段施工组织设计目录第一章编制依据.................................................................................................................................................................................................................................................................................1第二章工程概况 (2)第三章施工组织部署 (3)第四章施工准备 (6)第五章施工方案和技术管理措施 (9)第六章施工质量管理措施 (11)第七章工期保证措施 (15)第八章安全保证措施 (17)第一章编制依据一、编制依据根据建设单位提供招标文件、工程量清单及设计图纸。
本工程施工的相关技术规范及验标。
其他有关的国家及地方强制性规范和标准有关本项目的技术会议纪要。
我公司现阶段施工能力、管理水平及历年来承担类似工程的施工经验。
第二章工程概况一、工程概况1、本工程为丹凤县2015年度农村环境综合治理项目第五标段,位于丹凤县武关镇,包含武关镇段湾村中王台新建污水处理设施一套,采用水解池+人工湿地工艺,铺设污水收集管网。
2、武关镇段湾村鲇鱼尾新建污水处理设施一套,采用水解池+人工湿地工艺,铺设污水收集管网。
3、武关镇南坪村新建污水处理设施一套,采用水解池+人工湿地工艺,铺设污水收集管网。
4、在武关镇建沼气池。
第三章施工组织部署一、施工总方针1、施工总方针。
以“优质、安全、高效、低耗”为施工总体方针,本着“统筹计划,设备精良”的施工组织原则,优化资源配置,发挥科技先导作用,狠抓工程质量,确保兑现投标承诺及优惠条件,令建设单位满意,交优质工程。
污水截流工程施工组织设计云南交通职业技术学院............................................... ................................................... (1)第一章、工程概况 ................................................ ................................................... . (2)工程范围: .............................................. ................................................... ................ 2 主要工程内容: .............................................. ................................................... ........ 2 工程地质概况: .............................................. ................................................... ........ 3 沿线地形及自然条件 ................................................ . (3)第二章、施工准备及施工组织机构设置 ................................................ . (4)施工组织机构设置 ................................................ ................................................... .. 4 施工准备 ................................................ ................................................... .................. 5 第三章、施工总体布署、进度计划及节点安排 ................................................ ................... 8 第四章、主要施工方案 ................................................ ................................................... .. (9)#污水泵站工程 ................................................ ................................................... ...... 9 外环线管道: .............................................. ............................................................... 9 钢筋砼压力井、窨井 ................................................ .. (10)顶管工作井、倒虹井 ................................................ .. (10)第五章、主要施工工艺及流程 ................................................ (11)#污水泵站工程 ................................................ ................................................... .... 11 外环线管道: .............................................. ................................................... .......... 13 钢筋砼压力井、顶管工作井、倒虹井 ................................................ ................... 23 第六章、工期、质量保证措施 ................................................ (27)确保工程质量的措施 ................................................ (27)确保工期的措施 ................................................ ................................................... .... 32 工程质量保证体系图 ................................................ .. (32)第七章、安全、文明施工措施 ................................................ (33)文明施工措施 ................................................ ................................................... ........ 33 安全生产措施 ................................................ ................................................... ........ 34 第八章、施工附图、表 ................................................ ................................................... (36)施工进度计划表 ................................................................................................... .... 36 拟投入本工程的施工机具设备表 ................................................ ........................... 36 拟投入本工程的测量、质量检验、试验仪器设备表 ........................................... 36 施工总平面布置图 ................................................ ...................................................36 第九章、交通组织及管线保护措施 ................................................ . (37)第1页云南交通职业技术学院第一章、工程概况工程范围:本合同段为昆明市大观河支流污水截流工程项目的一标段,该工程项目包括污水截流总管工程和地区污水收集系统工程两大部分。

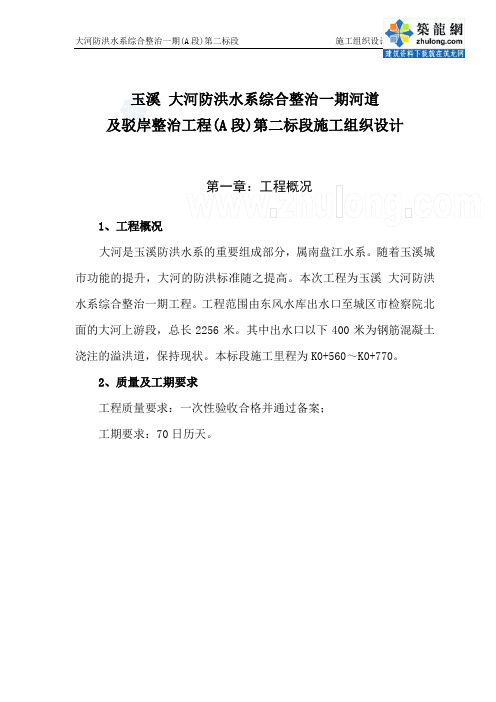

玉溪大河防洪水系综合整治一期河道及驳岸整治工程(A段)第二标段施工组织设计第一章:工程概况1、工程概况大河是玉溪防洪水系的重要组成部分,属南盘江水系。
随着玉溪城市功能的提升,大河的防洪标准随之提高。
本次工程为玉溪大河防洪水系综合整治一期工程。
工程范围由东风水库出水口至城区市检察院北面的大河上游段,总长2256米。
其中出水口以下400米为钢筋混凝土浇注的溢洪道,保持现状。
本标段施工里程为K0+560~K0+770。
2、质量及工期要求工程质量要求:一次性验收合格并通过备案;工期要求:70日历天。
第二章施工部署根据本工程总工期要求和现场情况及工程特点,充分利用现场有利条件,合理按排作业面和进度,做好施工部署,并在人力、机械设备、材料、技术上提供有力保障,以做到集中优势、合理布置、重点突破,达到保质、按期完成施工任务的目的。
第一节项目部的组建我公司对本工程高度重视,为保证本工程达到优质工程并按期顺利完工,以树立公司良好形象,本工程的施工管理机构见“本合同段组织施工质量第二节 施工平面布置各施工场地的规划布置按照标书要求及业主提供的条件进行;其规模和容量按施工总进度及施工强度的需要进行规划设计;各施工场地及营地均按有关规范要求配置足够的环保及消防设施。
布置时在指定的红线以内布置,由我方自行解决。
平面布置最主要的原则就是为了施工方便,同时考虑职工正常生活不受太大的干挠,并配制一定的文化休闲、娱乐设施,以丰富职工生活,确保每一位员工均以饱满的热情投入到施工中。
施工平面布置详见附图1《施工总平面布置图》。
第三节 总体施工安排及施工进度计划1、工期总目标:业主要求总工期70技术能力及资源状况,我公司计划70日历天完成全部合同工程。
2、施工阶段划分及工期目标为合理安排、有效控制,确保按期、保质完成任务。
将总工期划分为四个阶段性工期目标来控制(施工进度安排详见附表表9.3 施工进度横道图)。
第四节 资源配制计划一、综合说明依据本工程的规模、工程数量、工期要求和专业特点等,结合我单位类似工程施工经验,劳动生产率水平,施工机械设备装备状况等因素,本着“干一项工程、树一块牌子、立一块丰碑”,将本工程列为我单位重点工程,优先资源配置。
目录一、编制依据---------------------------------------------------------------------2二、工程概况-------------------------------------------------------------------- 21、总述--------------------------------------------------------------------------------------------------------22、岩溶裂隙水-----------------------------------------------------------------------------------------------23、基岩裂隙水-----------------------------------------------------------------------------------------------34、隧道涌水量的预测---------------------------------------------------------------------------------------3三、隧道排水方案------------------------------------------------------------------------------------51、平导贯通前排水-----------------------------------------------------------------------------------------52、平导贯通后排水----------------------------------------------------------------------------------------113、洞外施工排水-------------------------------------------------------------------------------------------12四、安全、环水保、应急措施-----------------------------------------------------------------151、安全-------------------------------------------------------------------------------------------------------152、环水保----------------------------------------------------------------------------------------------------153、应急措施-------------------------------------------------------------------------------------------------16通海隧道进口排水施工方案一、编制依据1、昆明至河口线玉溪至蒙自段施工图《通海隧道设计图》(第二分册共五分册)2、滇南公司下发的滇南铁〔2005〕22号文;3、玉蒙铁路I标施工承包合同及投标施组;二、工程概况1、总述通海隧道进口段施工涌水量大,其中富含岩溶裂隙水、基岩裂隙水。
云南省滇南中心城市大屯海污水处理厂及配套干管工程模板施工方案编制人:审核人:批准人:攀枝花市建筑机械化施工有限公司二零一五年六月目录1、工程概况 (3)2、施工准备 (3)3、模板和支撑形式的选择 (4)4、模板支设 (4)5、模板拆除 (6)6、各种相关安全操作规程 (7)7、安全质量保证措施 (9)模板施工方案一、工程概况云南省滇南中心城市大屯海污水处理厂及配套干管工程拟建场地位于蒙自县城和雨过铺镇,鸡石高速公路及国道G326 横穿拟建场地,场区内有红河大道、工业园区道路、城市道路及乡间道路相连,交通十分便利。
为红河州排水有限公司投资兴建,重庆大学建筑设计研究院设计,云南省铁路工程监理有限责任公司监理。
建设规模顶管总长约900 米,该工程的建成对因城市发展而增加的排污工作有着很大的改观作用。
项目为云南省滇南中心城市大屯海污水处理厂及配套主干管工程(四标段),含大屯选厂-34#井顶管工程、污水处理厂事故出水管顶管工程。
根据沉井的外部几何尺寸以及相关施工图纸,结合本工程的施工方案得知在沉井施工的刃脚、井壁、顶板施工过程中都将面临模板施工。
二、施工准备1、技术准备(1)由工程部协助项目有关人员认真学习图纸,并进行图纸自审、会审工作,以便正确无误地施工。
(2)通过学习,熟悉图纸内容,了解设计要求施工所应达到的技术标准,明确工艺流程。
(3)进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,掌握和了解图纸中的细节。
(4)组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。
(5)组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节。
2 、机具准备普通模板,并应符合国家现行标准的规定。
还有φ48 钢管、10cm*10cm、10cm*15cm木枋等。
连接附件:扣件、对拉螺栓。
支撑系统:横杆、斜杆、立杆垫座、木枋。
脱模剂:水质隔离剂。
工具:切割机、铁木榔头、活动(套口)板子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等。
(建筑工程设计)污水处理二期尾水排海工程施工组织设计第二章工程概况2.1工程简介工程名称:XX市XX污水处理二期工程尾水深海排放管道工程建设管理单位:XX污水处理二期工程建设指挥部设计单位:中国XXXXXX设计研究院建设规模:一期和二期的总排放量为15万3/d,一期已建成,本次为二期污水排放,规模为10万3/d。
2.2工程概况本工程为XX市XX污水处理二期尾水排海管道部分,由陆上放流管道、水下顺岸放流管道、水下垂岸放流管道、和扩散器组成。
其中陆上放流管长1997m,水下顺岸放流管长1765m,水下垂岸放流管长834m,扩散器长108m。
管道全长4704m,全线管道内径1200mm。
陆上放流段自L-584开始,与一期管道到平行设计,沿堤内侧延伸。
管道别经1号、2号涵洞和3号管桥连接L1413处高位井。
管段采用SYG-1200型预应力砼管,在管桥和涵洞穿越管段等重要节点处采用DN1200*18mm钢管。
水下顺岸放流钢管段自高位井开始,采用顶管方法穿堤,穿堤后距离堤脚50m的位置水下顺堤平行前沿至L3178处锚索式柔性基础平台。
穿堤管与水下管连接处设有镇墩、直埋式伸缩节、绝缘接头,水下管设档桩等结构物。
水下垂岸放流管段经锚索式柔性基础平台,垂直大堤向海里延伸,一、二期管线间距为60m。
在锚索式柔性基础平台两侧各设有一个直埋式伸缩节和绝缘接头,管道在丁顺坝处通过土工布加U型承力块进行加强,管道末端为设有抗冲挡桩的水下扩散器管段。
水下放流管为钢质,主管为DN1200×16钢管,钢管外防腐采用特加强级环氧煤沥青防腐,内防腐和其他钢质构件均采用普通级环氧煤沥青防腐施工。
扩散器采用变截面的钢质管道,扩散管径:DN1200-DN900-DN600。
扩散器喷孔数为32个,喷口直径150mm。
扩散段铺设30m护坦。
工程建设内容包括有陆上放流管道、水下放流管道、扩散器、上升竖管、高位、管线结构物(桥管、锚索式柔性基础平台、直排式伸缩节、绝缘接头和档桩)及助浮设施2.3工程特点2.3.1地形地质及气象条件1)地形及地质情况:工程所在位置XX市十塘大堤内侧及外侧海域,自大堤向外约60m属潮间带,地貌属于水下岸坡,坡度较小,冲淤基本平衡,自然状态稳定。
滇南中心城市大屯海污水处理厂提标改造设计滇南中心城市大屯海污水处理厂提标改造设计近年来,随着城市化进程的加快,滇南地区的人口和经济快速增长,而城市化进程所带来的问题也日益凸显。
其中之一就是污水处理问题,在处理污水方面,滇南中心城市大屯市的污水处理厂已经运营多年,但随着城市人口和工业污水的增加,该污水处理厂已经难以满足日益增长的需求,同时,因运营时间久了,设备老化,技术手段有待升级,处理效果远远无法达到国家和地方的环保要求。
因此,对大屯市污水处理厂进行提标改造设计势在必行。
大屯海污水处理厂提标改造设计是为了使污水处理厂达到国家和地方相关法规的标准,并提高处理效果,保护当地水环境。
整个改造过程包括了工艺流程的优化、设备升级、运营管理的改进等多个方面。
首先,工艺流程的优化是提升处理效果的关键。
在现有工艺的基础上,应引入更加先进的生物处理技术。
在处理过程中,可以采用A2O工艺(Anoxic-Oxic Process),该工艺在去除有机物的同时,还具备了优良的除磷功能,以更好地处理出水中的有机物和营养物质。
此外,通过增加好氧生物接触氧化、二沉池以及消毒等工艺单元,能更好地提高处理效果,确保出水水质稳定达标。
其次,设备升级是提标改造的重要环节。
在设备选择上,应选择更加高效、稳定的处理设备和技术装备。
比如,在曝气设备中采用更先进的高效曝气系统,如抛物线曝气管、膜式曝气器等,以提高气液传质效果,改善曝气效果,并采用能源节约型设备,减少能源消耗。
同时,对污泥处理设施也要进行改进,例如引入更先进的污泥脱水技术和污泥厌氧消化技术,以提高污泥处理效果,降低处理成本。
再次,运营管理的改进对于提标改造也至关重要。
首先,加强监测和自动控制系统。
在污水处理过程中,通过安装传感器和监测设备,对关键参数进行实时监测,并结合自动控制系统,及时调节处理工艺和设备,以确保处理效果和稳定性。
其次,在运营管理上加强人员培训和管理,提高从业人员的技能水平,确保设备正常运行和及时维护,减少故障发生的可能性。
(此文档为word格式,下载后您可任意编辑修改!)²武邑县污水处理及中水回用工程二期扩建及一期改造工程施工组织设计编制:2013年6月10日目录- 1 -一、施工组织设计编制说明 4二、编制依据、施工执行的相关标准 4三、工程概况及简要说明 8四、工程管理目标 10五、施工管理组织体系 10六、施工布置 12 (一)、施工总布置 12 (二)、施工进度计划 12 七、施工准备工作 12 (一)施工现场准备 12 (二)机械配备、临水、临电布置方案 13 (三)劳动力准备 15 (四)技术准备 16 (五)材料准备 20 (六)施工现场平面布置图 20 八、主要分项的施工方法、技术措施及质量保证措施 21 (一)施工测量方案 21 (二)地下结构及土方开挖 22(三)模板工程施工方案 24(四)钢筋工程施工方案 30(五)砼工程施工方案 47(六)装饰工程 59九、主要管理措施 631、技术管理措施 632、安全管理措施 653、消防管理措施 664、环保及文明施工措施 695、各项节约措施 72十、季节性施工措施 72(一)雨季施工措施 72一、施工组织设计编制说明1、本施工组织设计是以工程施工图及相关的规程、规范、国家现行标准法规为依据进行编制.2、本施工组织设计着重描述及施工部署、施工计划、施工管理、施工技术措施以及安全生产文明施工措施部分内容,对具体的施工工艺流程、施工管理的具体内容应在施工过程中另行编制详细的施工方案.3、工程施工前应由工程项目工程师组织对本施工组织设计进行审核,根据情况进行调整,以适合工程具体施工的需要.二、编制依据、施工执行的相关标准(一)编制依据1.武邑县污水处理及中水回用工程(园区污水)二期扩建及一期改造工程施工图纸2.施工图纸所涉及的相关标准图.3.相关的技术操作规程、施工规范、质量评定标准、施工安全规定.4.相关的国家法律法规.5.公司执行ISO—9002的相关管理标准.(二)施工执行的相关标准1.施工图2.主要规程、规范1.4主要图集1.5主要标准1.6主要法规1.7其它三、工程概况及简要说明1、概况:工程名称:武邑县污水处理及中水回用工程(园区污水)二期扩建及一期改造工程建设单位:武邑县中环嘉城污水处理有限公司设计单位:北方工程设计研究院有限公司工程地点:武邑县苏正循环经济园区威武大街北段西侧建筑面积: 2213.2 M2结构类型:框架---剪力墙结构投标工期:80日历天投标质量等级:合格计划开工日期:2013年6月24日计划竣工日期:2013年9月12 日2、简要说明:2.1本工程建筑面积 2213.2 M2,共一层,具体技术经济指标如下:本工程主要技术经济指标2.2工程做法2.2.1.结构类型:本工程为生化池、二次提升及滤池、紫外消毒渠均为框剪结构.2.2.2.内外装修标准普通抹灰2.2.2、墙体做法:(1)、均为剪力墙,模板采用木质清水模,加固系统为钢管及木方混合体系;2.2.3、防水:墙体及底板均采用P6防水混凝土四、工程管理目标(一)、工程目标:1.1 质量目标:合格;1.2 安全文明目标:衡水市文明安全工地;1.3 工期目标:总工期80天.五、施工管理组织体系为满足现场管理、质量、工期、安全和文明施工等各项施工的实现,我公司将配备得力的项目管理部,选配过硬的施工队伍,以足够的技术力量、齐全的机械设备、及时的物资供应来保证各项工程目标的实现.同时对工程实施以项目合同管理、质量、成本、进度控制为主要内容,以先进的施工技术为龙头,以科学系统的管理和先进的施工工艺为手段的总承包管理体制.:项目经理部在公司领导下,高效组织和优化社会要素,建立以ISO- 9002质量保证体系为核心的运营机制和质量管理程序、明确目标、严格分工、落实责任,最终使工程达到预期质量目标.1.施工管理人员配备:2.施工管理组织体系:六、施工布置(一)施工总布置本工程总建筑面积2213.2 M2,要求工期80日历天,时间紧、任务重,为此将采取下列施工布置来保证各项施工目标的实现.1、土方:土方采用大开挖,现场堆放土方不外运;2、钢筋连接:底板及墙壁采用绑扎连接;3、砼:全部采用商品砼;用混凝土泵车输送至施工部位;4、模板体系:所有墙体模均用木质清水模施工。
实现区域滚动发展的几点做法与体会坚持以项目为依托实现区域滚动发展------五公司**分公司实现区域滚动发展的几点做法与体会**分公司(原**项目部,20XX年5月注册改编为分公司)自20XX年6月进入**州建筑市场以来,坚持以在建项目为依托,以信誉为品牌,以干促揽,自揽自干,在**州建筑市场占据了一定的市场份额。
截至目前,分公司承建的工程项目有11个,承揽任务已逾4亿元。
其中已完工项目7个:1、元红公路第一期工程四标:全长7.46 km,合同工期为29个月,原合同价为5086.9万元,结算总价达9815.6836万元,于20XX年4月20日开工,20XX年10月8日完工;2、元红公路第二期工程八标:全长5.5 公里,原合同价为*****.5958万元,经优化后为*****.1033万元;开工时间:20XX 年11月10日,20XX年3月底完工;3、**县红绿农村公路(**段)改造工程,线路总长41.746公里,中标合同价3042.1万元,于20XX年10月,完工于20XX年10月;1/ 94、勐龙河中桥:设计为两跨20米工型组合梁,合同谈判价为266余万元,不含引桥工程造价。
开工时间为20XX年4月18日,于20XX年8月底完工;5、**县独格、规牛通村油路工程,线路总长21公里,中标合同价1486.3656万元,于20XX年10月开工,完工于20XX年8月,目前正在进行竣工资料及审计工作;6、**县三村乡街道工程为业主指定给我公司施工项目,线路总长6.68公里(含5.82公里水毁修复段),合同价129.81万元,于20XX年3月开工,完工于20XX年6月;7、**南大屯海截污排水工程:该项目原合同中标价为3828万元,其中:隧道一标段投标价1666余万元,二标段投标价2161余万元;该项目工程分别于20XX年2月、4月全部完成隧道一标段、二标段和配套干管六标段的施工任务。
所有完工项目目前正在进行竣工资料及审计工作。
大屯中大注浆公司副井井筒注浆堵水工程施工组织设计一、工程概况二、工程目标及原则1.工程目标:确保井筒内水位降至安全范围内,保证井筒正常使用。
2.工程原则:依据相关规范和标准要求进行施工,确保施工质量和安全。
三、施工组织机构1.项目经理:负责整个工程的管理和协调工作,负责安全和质量管理。
3.施工队长:负责具体施工工作的安排和指导。
4.注浆班组:负责注浆设备的调试和操作。
5.安全员和质检员:负责工程的安全和质量检查。
四、施工步骤及措施1.施工准备:a.配置所需设备和材料。
b.制定施工计划和施工图纸。
c.安排施工人员和班组。
d.进行现场踏勘和检查,确保施工条件满足要求。
2.注浆堵水施工:a.剥离井筒内壁面附着物,清除杂物和污垢。
b.根据设计要求,在井筒内壁面打孔,定位注浆孔口。
c.根据注浆设计方案,调试和操作注浆设备,进行注浆作业。
d.根据施工进度和情况,进行现场调整和改进,确保注浆效果。
3.施工期间的安全措施和质量控制:a.安排专人负责施工现场的安全管理,保证施工过程中的安全。
b.检查注浆设备和材料的质量,确保质量符合标准要求。
c.每日对施工进度和质量进行检查和记录,踏勘施工现场,及时处理问题。
五、施工安全管理措施1.制定施工安全规章制度,确保施工人员遵守安全操作规程。
2.安排专人负责施工现场的安全管理,进行安全巡视和安全教育。
3.搭建安全防护设施,包括扶梯、防护栏杆等,确保施工安全。
4.严禁无资质人员和外来人员进入施工现场。
六、质量控制措施1.对注浆设备进行检测和校准,确保设备的正常运行。
2.检查注浆材料的质量,确保材料符合标准要求。
3.进行施工现场的质量检查,定期组织技术交流会议,解决存在的质量问题。
七、环境保护措施1.严格按照环保法规要求进行施工,避免污染环境。
2.对施工现场产生的废弃物进行分类处理和妥善处置。
3.进行施工前后的环境监测,确保施工过程中环境不受损害。
以上是大屯中大注浆公司副井井筒注浆堵水工程施工组织设计的相关内容,通过合理的施工组织和措施,可以确保工程安全、高效地完成。
滇南中心城市大屯海截污排水工程第二标段施工组织设计编制依据1、《水工混凝土结构设计规范》(DL/T191—96)2、《水工钢筋混凝土结构设计规范》(SDJ20—78)3、《锚杆喷射混凝土支护计术规范》(GB50086—2001)4、《水工隧洞设计规范》(SL279—2002)5、《水工建筑物水泥灌浆施工计术规范》(DL/T5148—2001)6、《水利水电工程喷射支护施工规范》(DL/T5181—2003)第一章工程概况1、工程简介滇南中心城市大屯海截污排水工程是为解决大屯海水质严重污染及1290m标高以下的易涝区排水问题,是集排污、排涝为一体的综合性系统工程。
该工程位于蒙自大屯古城以南1.0km,距大屯海水库西坝坝轴线200m的果园边至个旧市化肥厂小学附近。
工程由排污干管(3500m)、排水隧洞(8967m)、排水明渠(2358)等工程组成。
本标段施工2#斜井,315.735m开挖及衬砌;隧洞K0+790.00至K2+370.00,1580m开挖及衬砌。
排水主隧洞7908m,隧洞纵坡i=0.0024,净空断面为3×3.5m门拱型,C25钢筋混凝土衬砌。
斜井净空断面为3.0×3.5m门拱型,C25钢筋混凝土衬砌。
2、工程地质情况地形较为平坦,地表水及浅层水较为丰富。
隧洞轴线经过地层均为泥灰岩,中等风化。
地下水水位线较高。
第二章施组工期、质量、安全目标1、工期目标按照招标文件的要求,施工工期:2006年2月15日至2007年2月14日,工期为12个月。
2、质量目标单位工程一次验收合格率100%,优良率90%以上,创优质工程。
3、安全目标坚持“安全第一,预防为主”的方针,确保“三无”、“一控”、“三消灭”。
三无:无工伤死亡和重伤事故。
无交通死亡事故。
无火灾、水灾事故。
一控:控制年负伤频率在1.5‰以下。
三消灭:消灭违章指挥。
消灭违章操作。
消灭惯性事故。
4、环境保护与文明施工目标①.污水达标排放;②.施工需要破坏的所有设施及施工场地在完工后恢复原貌;③.弃渣运至指定点处理或堆放;④.按相关文件标准,努力创建文明施工标准化工地。
第三章施工准备及施工组织机构设置1、施工组织机构设置为保证安全、优质、快速、经济地完成施工任务,我项目部将抽调隧洞施工专业队伍以及施工部门的精干的工程技术人员和管理人员组建“滇南中心城市大屯海截污排水工程第2标段项目经理部”,负责组织本合同段的施工。
项目经理部的主要管理人员和主要的工程技术人员均具备丰富的隧洞施工经验。
项目部设项目经理1名,项目副经理1名,项目总工程师1名,其他管理人员12人,共计15人。
项目经理部下设隧洞开挖工程施工队50人,隧道衬砌施工队50人.共计100人.2、施工场地布置及组织机构图①、项目经理部设在新寨村。
②、隧洞工程施工队设在洞口附近,新修房屋作为驻地;生产用房设在洞口附近。
③、新修办公及生产房屋共计1500m2。
详见“施工平面总布置图”。
滇南中心城市大屯海截污排水工程第二标段项目经理部机构设置施工组织机构图3、施工准备(1)、施工测量:根据设计提供的控制桩、水准点进行闭合、复测、放线。
(2)、试验室:所有试验委托红河洲质量检测站。
(3)、临时用水:在大屯海用水泵抽至施工工地,在施工工地附近设一沉淀池供生活及施工用水。
(4)、临时用电:架设变压器、配电房供电,同时配备发电机组作为备用电源。
(5)、开工前培训:对参建的所有职工进行岗前技术培训,岗前安全教育。
培训率为100%。
第四章总体施工方案1、2#斜井施工全断面开挖,支护紧跟。
斜井开挖到底后,施工斜井段混凝土衬砌,铺设C15混凝土垫层。
完善隧洞施工所需的洞内外一切辅助设施。
(1)、开挖:YT28风动钻机钻孔,控制装药,非电毫秒管起爆,光面爆破,全断面开挖。
(2)、支护:采用系统锚杆,钢筋网,喷射混凝土支护。
及时铺设C15混凝土垫层。
(3)、出碴:采用无轨运输,挖掘机装碴,小型农用车运碴,从斜井直接运至弃碴场。
(4)、衬砌:洞外加工钢筋,洞内安装、绑扎。
简易模板台车衬砌。
洞外搅拌站制作混凝土,输送泵输送混凝土入仓。
人工持电动捣固棒捣固。
2、隧洞施工全断面开挖,支护紧跟。
无轨运输。
压入式通风。
分级排水。
简易模板台车衬砌混凝土。
(1)、开挖:采用YT28风动钻机钻孔,控制装药,非电毫秒管起爆,光面爆破,全断面开挖。
(2)、支护:采用系统锚杆,钢筋网,喷射混凝土支护。
C15混凝土垫层紧跟掌子面。
(3)、出碴:采用无轨运输。
挖掘机装碴,小型农用车运碴。
从隧洞直接运至弃碴场弃渣。
(4)、衬砌:采用简易模板台车衬砌混凝土。
在洞外加工钢筋,洞内安装、绑扎。
洞外搅拌站制作混凝土,混凝土罐车运输混凝土至输送泵,输送泵输送混凝土入仓。
人工持电动捣固棒捣固。
(5)、通风:在斜井口安设一台22千瓦轴流风机,φ500风管输风。
采用压入式通风方法,必要时在隧道的顶部开挖一个竖井进行通风。
(6)、排水:沿线设集水坑,安设潜水泵,分级抽排水至洞外。
第五章施工总体进度计划安排本标段计划2006年2月15日开工,2007年2月14日完工,总工期12个月。
1、施工准备2006年2月2日至2006年2月15日,15天。
2、2#斜井2006年2 月16日至2006年4月30日,74天。
①. 开挖及支护:2006年2月16日至2006年3月31日,44天。
②. 斜井衬砌: 2006年4月1日至2006年4月30日,30天。
3、隧洞施工2006年5 月1日至2007年1月31日,276天。
①. 开挖及支护:2006年5月1日至2006年9月30日,153天。
②. 隧洞衬砌: 2006年10月1日至2007年1月31日,123天。
③. 回填灌浆、固结灌浆:2006年12月1日至2007年2月5日,67天。
4、清理场地2007年2月5日至2007年2月14日,9天。
施工具体安排见“开、竣工日期和施工进度网络图”。
附后第六章主要分项工程施工方法本标段隧洞工程:2#斜井315.735m、排水隧洞K0+790.00--K2+370.00 共计1580m。
采用全断面开挖、支护紧跟、无轨运输的施工方法。
采用“短进尺,弱爆破,少扰动,早喷锚,勤量测,紧封闭,早成环、快衬砌”等技术措施。
1、2#斜井2#斜井斜长315.735m,水平夹角为8.82o。
斜井净空面积9.662m2。
开挖宽度为3.5m,高度(拱顶最高点)为3.75m,净宽为3.0m。
斜井的施工方法和爆破设计参照隧洞工程。
2、隧洞工程排水隧洞K0+790.00--K2+370 共计1580m。
隧洞净空面积10.552m2。
开挖宽度为3.85m,高度(拱顶最高点)为4.425m,隧洞净宽为3m。
隧洞纵坡为i=0.0024。
3、各工序施工方法(1)、开挖开挖采用光面爆破全断面开挖。
施工中应严格掌握周边眼的方向,减小超欠挖,采用微差起爆,雷管微差时间要大些,集中在每段药量越少,震动效应就越小,避免影响围岩较差地段的稳定。
开挖施工工艺图(1)、爆破设计a. 爆破设计洞内爆破主要技术参数:炮孔直径Φ32,炸药类型为2号乳胶炸药,其直径φ32及φ25,非电微差毫秒雷管,设计步骤为:①选定掏槽眼方式,先布置掏槽眼,本工程采直眼掏槽方式。
②根据岩石类别确定每立方米岩石的单位耗药量,根据以往施工的经验取值,Ⅳ类1.25kg/m3再根据各施工段循环进尺和开挖断面,计算总用药量。
③布置光爆孔,确定光爆孔集中装药度和装药结构,装药结构采用爆药结构,集中装药度参考值为Ⅳ类0.2kg/m。
④计算炮孔数目(除光爆孔外)即:炮孔数目=(总用药量-光爆总药量)÷(装药系数×单位长度炸药重量×循环进尺) ⑤ 布置炮孔,确定炮孔实际数目,一般大于计算数目计算各孔用药量。
适当加大掏槽眼和底板眼的用药量。
b. 爆破振动控制设计① 确定影响的结构物允许的垂直振动速度和距离。
② 根据现场爆振量测数值组、回归求出爆破震动传播途径介质系数K 和爆破震动衰减系数α,开始可采用以往施工的经验值K=110、α=2,根据公式V=KQ α/3/R α,R 为爆源中心到震速控制点的距离。
计算齐爆允许用药量Q 。
③ 根据齐爆允许药量Q ,确定每次齐爆孔数和起爆顺序。
④ 分布微差雷管段别,若雷管段别不够,采用孔内孔外微差相结合的起爆网路。
c.爆破设计图见下图。
3850R=1925爆破设计图爆破参数表爆破效果表在具体实施中,可先在现场试验,根据试验资料在施工中同样先作预设计,实施后及时总结分析,反复调整参数,使爆破效果达到最佳状态为止。
全断面采用直眼中空掏槽,空眼采用每次1个,眼径为42mm,采用非电毫秒雷管、导爆管起爆。
钻爆作业必须按照爆破设计进行钻眼、装药、接线和引爆。
钻眼前应绘出开挖断面中线、水平和断面轮廓,并根据爆破设计标出炮眼位置,经检查符合设计要求后方可钻眼。
钻眼应符合下列要求:①掏槽眼:深度、角度按设计施工,眼口排距、行距误差均不得大于5cm。
②辅助眼:深度、角度按设计施工,眼口排距、行距误差均不得大于10cm。
③周边眼:开眼位置在设计断面轮廓线上,允许轮廓线调整,其误差不得大于5cm;炮眼方向可以3 5%斜率外插,眼底不超出开挖断面轮廓线10cm,最大不超过15cm。
④内圈炮眼至周边眼的排距误差不大于5cm,辅助炮眼与周边眼用相同的斜率钻眼。
⑤钻眼完毕,按炮眼布置图进行检查并作好记录,有不符合要求的炮眼应重钻,经检查合格后才可装药起爆。
⑥装药前应将炮眼内泥浆、石粉吹洗干净。
所有装药的炮眼均应堵塞炮泥,周边眼的堵塞长度不宜小于20cm。
(2)、隧洞开挖的技术、质量、安全保证措施:①.技术保证措施:a. 开挖作业前,根据地质条件、施工方法、施工机具、爆破材料认真作好爆破设计。
b、在施工中对周边眼炮痕保存率、炮眼利用率、装药量、抛碴距离、抛碴大小等方面的数据进行分析,不断优化爆破设计,优化钻爆参数。
c、严格控制钻孔的精度。
钻孔要作到对位准确,方向平顺,孔底整齐。
d、严格控制装药量。
e、认真检查起爆顺序,确认无误后方可起爆。
②.质量保证措施:a、严格按照施工图要求的开挖线放样,减少超挖,消除欠挖。
b、根据设计和施工规范逐级进行技术、质量、安全交底。
c、开挖过程中,定期检查隧洞的中线和高程。
d、根据实际情况,选择最优的钻爆参数。
e、作好工程地质的超前预测、预报工作。
对涌泥、涌水等地质灾害及早预防。
③.安全保证措施:a、强化职工的安全意识,完善各种安全制度和安全操作规程。
以科学的态度指导施工。
做到不违章指挥。
不违章操作。
并编制可行的安全施工预案。
b 、钻孔作业:检查工作面是否安全,支护是否可靠。
不准在残眼中继续钻孔。
c 、爆破作业:爆破时,施工人员要撤至安全距离。
